主体结构工程施工组织设计方案

主体结构工程施工组织设计方案

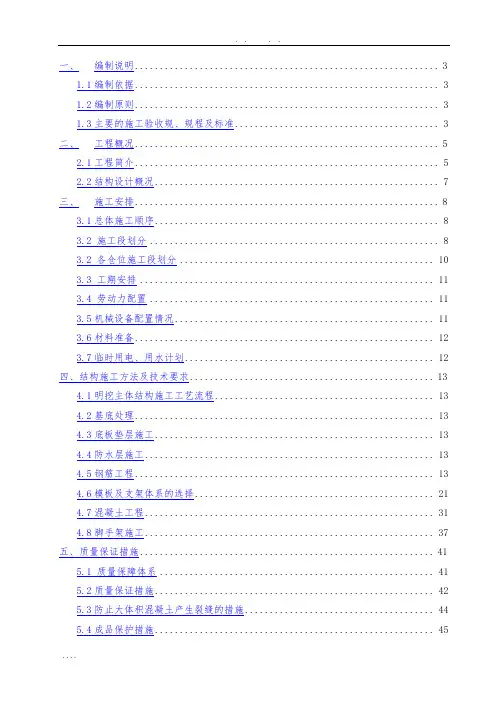

一、编制说明 (3)1.1编制依据 (3)1.2编制原则 (3)1.3主要的施工验收规、规程及标准 (3)二、工程概况 (5)2.1工程简介 (5)2.2结构设计概况 (7)三、施工安排 (8)3.1总体施工顺序 (8)3.2 施工段划分 (8)3.2 各仓位施工段划分 (10)3.3 工期安排 (11)3.4 劳动力配置 (11)3.5机械设备配置情况 (11)3.6材料准备 (12)3.7临时用电、用水计划 (12)四、结构施工方法及技术要求 (13)4.1明挖主体结构施工工艺流程 (13)4.2基底处理 (13)4.3底板垫层施工 (13)4.4防水层施工 (13)4.5钢筋工程 (13)4.6模板及支架体系的选择 (21)4.7混凝土工程 (31)4.8脚手架施工 (37)五、质量保证措施 (41)5.1 质量保障体系 (41)5.2质量保证措施 (42)5.3防止大体积混凝土产生裂缝的措施 (44)5.4成品保护措施 (45)5.5雨季施工质量保证措施 (45)5.6冬季施工质量保证措施 (46)5.7专项保证措施 (47)六、安全保证措施 (50)6.1安全保证措施 (50)6.2钢筋作业安全措施 (51)6.3吊装作业安全保证措施 (52)6.4模板、脚手架施工安全措施 (53)6.5混凝土浇注安全措施 (54)6.6高处作业安全措施 (54)6.7交叉作业安全措施 (55)6.6冬期施工措施 (55)6.7雨季施工措施 (56)6.8消防保卫措施 (57)七、应急措施 (58)7.1触电事故应急反应措施 (58)7.2物体打击事故应急处置 (58)7.3机械伤害事故应急处理措施 (58)7.4传染病疫情应急处理措施 (59)7.5中毒事故应急处理措施 (59)7.6火灾事故应急处理措施 (59)八、绿色施工 (61)九、施工过程中的监测监控措施 (63)万~玉区间结构施工方案一、编制说明1.1编制依据(1)《现代有轨电车西郊线工程施工设计第四篇区间工程第一册地下区间第二分册万安公墓站~玉泉郊野公园站区间—地下区间结构第一部分围护结构施工图》。

楼主体工程施工方案

楼主体工程施工方案

一、工程概况本工程为一栋高层住宅楼,总建筑面积为XX平方米,建筑高度为XX米,共XX层,其中地下1层,地上XX层。

主体结构采用钢筋混凝土框架-剪力墙结构体系,建筑抗震设防烈度为XX度,设计使用年限为50年。

二、施工组织设计1. 施工进度计划根据工程特点和施工要求,制定以下施工进度计划:(1)前期准备:完成施工图纸会审、材料设备采购、人员组织、现场勘察等工作,预计用时XX天。

(2)基础施工:完成地下1层基础施工,预计用时XX天。

(3)主体结构施工:完成地上XX层主体结构施工,预计用时XX天。

(4)装饰装修施工:完成室内外装饰装修工程,预计用时XX天。

(5)竣工验收:完成工程验收,预计用时XX天。

2. 施工部署(1)组织机构:成立项目经理部,下设工程技术部、施工管理部、物资设备部、安全质量部等部门。

(2)人员配置:根据工程特点和施工要求,配备相应数量的施工人员、技术人员、管理人员等。

(3)物资设备:根据施工进度计划,提前采购所需材料、设备,确保施工顺利进行。

三、施工方法及技术措施1. 基础施工(1)采用钢筋混凝土灌注桩基础,桩径为XX米,桩间距为XX米。

(2)桩基础施工前,对桩位进行复测,确保桩位准确。

(3)桩基础施工过程中,严格控制桩的质量,确保桩基承载力满足设计要求。

2. 主体结构施工(1)采用钢筋混凝土框架-剪力墙结构体系,框架柱、梁、板均采用现浇钢筋混凝土。

(2)剪力墙厚度为XX厘米,墙体钢筋按设计要求布置。

(3)主体结构施工过程中,严格控制钢筋、混凝土质量,确保结构安全。

3. 装饰装修施工(1)室内外墙面采用抹灰、涂料、石材等装饰材料。

(2)地面采用瓷砖、木地板等装饰材料。

(3)室内外门窗采用断桥铝门窗,确保保温、隔热、隔音效果。

四、安全质量保证措施1. 安全措施(1)建立健全安全生产责任制,加强安全教育,提高施工人员安全意识。

(2)严格执行施工安全操作规程,确保施工安全。

(3)加强施工现场安全管理,定期进行安全检查,及时发现并整改安全隐患。

主体工程施工组织设计

主体工程施工组织设计

主体工程施工组织设计一、引言主体工程施工组织设计是指在工程施工过程中,根据工程项目的具体要求和施工条件,制定合理的施工方案和组织措施,以确保工程施工的顺利进行。

本文将详细介绍主体工程施工组织设计的内容和要求。

二、施工组织设计内容1. 工程概况在施工组织设计中,首先需要对工程项目的概况进行描述。

包括工程项目的名称、位置、规模、工期等基本信息,以及工程项目的背景和目标等。

2. 施工方案施工方案是主体工程施工组织设计的核心内容。

根据工程项目的具体要求和施工条件,制定合理的施工方案,包括施工工艺、施工工序、施工顺序、施工方法等。

需要详细描述每个施工工序的具体步骤和要求,确保施工过程的安全、高效和质量。

3. 施工组织措施施工组织措施是指为了实施施工方案而采取的各种措施和方法。

包括施工组织机构的设置、施工人员的配备和培训、施工设备的选择和调配、施工材料的供应和管理等。

需要详细描述每个施工组织措施的具体内容和实施要求,确保施工过程的顺利进行。

4. 安全保障措施安全保障是主体工程施工组织设计的重要内容。

需要制定合理的安全保障措施,包括施工现场的安全防护措施、施工人员的安全培训和管理、施工设备的安全操作和维护等。

需要详细描述每个安全保障措施的具体内容和实施要求,确保施工过程中的安全。

5. 质量控制措施质量控制是主体工程施工组织设计的关键内容。

需要制定合理的质量控制措施,包括施工工序的质量要求、施工材料的质量检验和管理、施工设备的质量控制等。

需要详细描述每个质量控制措施的具体内容和实施要求,确保施工过程中的质量。

6. 环境保护措施环境保护是主体工程施工组织设计的必要内容。

需要制定合理的环境保护措施,包括施工现场的环境保护措施、施工过程中的污染防治措施等。

需要详细描述每个环境保护措施的具体内容和实施要求,确保施工过程中的环境保护。

三、施工组织设计要求1. 合理性施工组织设计必须合理,符合工程项目的实际情况和施工条件,确保施工过程的安全、高效和质量。

主体结构工程施工方案(3篇)

主体结构工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,占地面积约XX平方米,总建筑面积约XX平方米。

主体结构采用钢筋混凝土框架结构,地上XX层,地下XX层。

本工程主要包括基础工程、主体结构工程、装饰装修工程等。

二、施工组织设计1. 施工队伍(1)成立项目经理部,负责整个工程的施工组织、协调、管理和监督。

(2)组建施工班组,包括土建班组、钢筋班组、模板班组、混凝土班组等。

2. 施工进度计划(1)根据工程特点,编制详细的施工进度计划,确保工程按期完成。

(2)制定合理的施工节点,确保关键工序的顺利进行。

3. 施工资源配置(1)根据施工进度计划,合理配置施工资源,包括人力、物力、财力等。

(2)确保施工过程中各种材料、设备、工具的充足供应。

三、主体结构工程施工方案1. 基础工程(1)基础开挖:根据设计要求,采用机械开挖,确保开挖深度、宽度符合设计要求。

(2)基础垫层:铺设C15素混凝土垫层,厚度为XX厘米,确保基础平整、坚实。

(3)基础施工:根据设计图纸,进行基础梁、柱、墙的施工,确保结构安全、稳定。

2. 钢筋工程(1)钢筋加工:对钢筋进行加工、调直、切断,确保钢筋质量符合设计要求。

(2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。

(3)钢筋焊接:采用电弧焊或激光焊进行钢筋焊接,确保焊接质量。

3. 模板工程(1)模板制作:根据设计要求,制作模板,确保模板尺寸、形状符合要求。

(2)模板安装:按照施工顺序,进行模板安装,确保模板牢固、平整。

(3)模板拆除:根据混凝土强度要求,合理拆除模板,避免对混凝土结构造成损伤。

4. 混凝土工程(1)混凝土浇筑:采用泵送或吊罐浇筑混凝土,确保混凝土密实、均匀。

(2)混凝土养护:根据混凝土强度要求,进行养护,确保混凝土质量。

5. 质量控制(1)加强原材料检验,确保原材料质量符合设计要求。

(2)严格控制施工工艺,确保施工质量。

(3)加强施工过程中的监督检查,确保工程质量。

工程主体工程施工方案

工程主体工程施工方案

工程主体工程施工方案一、工程概况本工程主体工程项目位于XX市区,总占地面积约XX平方米,总建筑面积约XX平方米,总投资额约XX万元。

工程包括XX栋建筑物,主要包括办公楼、商业综合体、停车场等。

本工程的施工内容为土建工程、钢结构工程、装饰装修工程等。

二、项目管理1. 施工组织管理施工组织管理是保证工程施工质量和进度的重要环节,为了保证工程的顺利施工,本工程将对施工单位进行严格管理,完善各项技术方案和施工方案,并根据实际情况进行实时调整。

2. 安全生产管理在工程施工中,安全生产是重中之重,本工程将按照国家和地方相关规定制定安全生产管理方案,保证施工期间的安全生产。

3. 进度管理本工程将严格按照施工计划进行施工,及时处理施工中遇到的问题,确保工程的进度和质量。

4. 质量管理质量是工程的生命,本工程将严格按照国家及相关行业标准进行施工,采用质量管理体系,确保施工质量。

三、施工组织设计1. 土建工程(1)基坑开挖在进行基坑开挖时,需要根据设计要求和当地实际情况采取相应的支护措施,确保基坑的开挖工程安全有序进行。

(2)地基处理根据地质勘察报告和设计要求,对地基进行相应的处理,确保建筑物的基础稳固。

(3)主体结构施工主体结构施工包括混凝土浇筑、钢结构安装等工序,严格按照设计图纸和标准进行施工,确保结构安全和牢固。

2. 钢结构工程根据设计图纸和规范要求,进行钢结构材料的选用和加工,确保钢结构工程的施工质量。

3. 装饰装修工程装饰装修工程包括墙面装饰、地面装饰、天花装饰等工程,需要严格按照设计要求进行施工,确保装饰效果和施工质量。

四、施工方案1. 施工准备(1)施工前准备在开始施工前,需要对工程施工现场进行现场勘察和踏勘,了解地质情况和现场环境,为后续施工提供依据。

(2)施工材料准备根据设计要求和规范要求,准备相应的施工材料,保证施工的质量和进度。

2. 施工工艺(1)土建工程施工工艺土建工程施工工艺包括基坑开挖、地基处理、主体结构施工等工序,需要严格按照设计图纸和规范要求进行施工,确保土建工程的施工质量。

主体工程施工组织设计(3篇)

主体工程施工组织设计(3篇)

第1篇一、工程概况本工程为某城市商业综合体项目,建筑面积约12567.82平方米,建筑高度8层,层高31.5米,采用框架结构。

主体工程包括基础工程、主体结构工程、装饰装修工程等。

为确保工程顺利进行,特制定本主体工程施工组织设计。

二、施工准备1.人员准备:成立项目团队,明确各岗位职责,对施工人员进行技术交底和安全教育。

2.材料准备:根据施工图纸和工程量清单,提前采购所需材料,确保材料质量合格、供应及时。

3.设备准备:配置各类施工机械设备,如混凝土搅拌站、塔吊、施工电梯等,确保设备运行正常。

4.施工场地准备:平整场地,搭建临时设施,如办公室、宿舍、食堂等,确保施工环境满足要求。

三、施工工艺及方法1.基础工程:采用开挖、打桩、基础垫层、基础梁、基础板等工序进行施工。

2.主体结构工程:包括柱、梁、板、墙等构件的施工。

施工方法如下:(1)柱:采用现浇混凝土柱,模板采用组合钢模板,混凝土浇筑采用分层浇筑、振捣密实。

(2)梁:采用现浇混凝土梁,模板采用组合钢模板,混凝土浇筑采用分层浇筑、振捣密实。

(3)板:采用现浇混凝土板,模板采用组合钢模板,混凝土浇筑采用分层浇筑、振捣密实。

(4)墙:采用砌体墙,砌筑材料为砖、砂浆,砌筑顺序为从下至上、先墙后柱、先柱后梁。

3.装饰装修工程:包括墙面、地面、天花板的装修,以及门窗、水电安装等。

四、施工进度计划1.编制施工进度计划,明确各工序的施工时间,确保工程按期完成。

2.采用网络计划技术进行进度控制,及时调整施工进度,确保工程顺利进行。

3.制定合理的工期分布,合理安排施工顺序,提高施工效率。

五、质量控制1.严格按照施工规范和设计要求进行施工,确保工程质量。

2.对原材料、半成品、成品进行严格检验,不合格品不得进入施工现场。

3.对关键工序进行质量控制,如混凝土浇筑、钢筋绑扎、模板安装等。

4.定期进行工程质量检查,发现问题及时整改。

六、安全管理1.制定安全生产规章制度,对施工人员进行安全教育,提高安全意识。

主体工程施工方案(3篇)

主体工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,总建筑面积约10万平方米,包括住宅楼、商业楼、地下车库等。

主体工程主要包括土建、钢结构、装饰装修、安装工程等。

为确保工程质量和进度,特制定本主体工程施工方案。

二、施工组织设计1. 施工组织结构(1)项目经理部:负责全面管理施工过程中的各项工作,确保工程质量和进度。

(2)施工项目部:负责具体施工任务的实施,包括施工方案、技术交底、质量检查、进度控制等。

(3)施工班组:负责具体施工操作,按照施工方案和质量标准进行施工。

2. 施工进度计划根据工程总进度要求,制定主体工程施工进度计划,确保工程按期完成。

具体进度计划如下:(1)土建工程:土方开挖、基础施工、主体结构施工、装饰装修等。

(2)钢结构工程:钢结构制作、运输、安装、焊接、防腐等。

(3)安装工程:给排水、电气、暖通、消防等。

三、施工工艺及方法1. 土建工程(1)基础施工:采用明挖法进行土方开挖,确保开挖深度符合设计要求。

采用C25混凝土进行基础施工,混凝土强度等级满足设计要求。

(2)主体结构施工:采用框架结构,混凝土强度等级为C30。

主体结构施工分为柱、梁、板三个部分,分别进行浇筑。

2. 钢结构工程(1)钢结构制作:根据设计图纸,采用高精度切割机进行下料,确保钢结构尺寸准确。

(2)运输:采用平板车运输,确保钢结构在运输过程中不受损坏。

(3)安装:采用吊车进行吊装,按照施工图纸进行安装。

(4)焊接:采用气体保护焊进行焊接,确保焊接质量。

(5)防腐:采用热镀锌工艺进行防腐处理,提高钢结构使用寿命。

3. 装饰装修工程(1)墙面:采用腻子、涂料、瓷砖等材料进行墙面装饰。

(2)地面:采用地砖、地板等材料进行地面装饰。

(3)顶面:采用石膏板、铝扣板等材料进行顶面装饰。

4. 安装工程(1)给排水:采用PPR、PVC等管道材料进行给排水系统安装,确保管道连接牢固、密封良好。

(2)电气:采用铜芯线、电缆等材料进行电气线路敷设,确保电气线路安全、可靠。

主体工程施工方案完整

主体工程施工方案完整

主体工程施工方案完整一、工程概况1.1 项目名称:xx主体工程施工1.2 项目地点:xx市xx区xx街道1.3 建设单位:xx公司1.4 施工单位:xx施工有限公司1.5 项目规模:总建筑面积xx平方米1.6 工程内容:主体结构施工1.7 工程周期:预计xx年月-xx年月1.8 工程造价:xx万元二、施工组织设计2.1 施工单位负责人:xx2.2 施工总工程师:xx2.3 安全生产负责人:xx2.4 质量工程师:xx2.5 劳务派遣员:xx2.6 施工组织设计依据:《建筑工程施工组织设计规范》2.7 施工组织设计要点:(1)细化施工任务和安全、质量控制措施(2)明确施工工序和施工人员分工(3)制定施工计划和施工进度表(4)确保施工现场的安全和环保措施(5)做好对外协力单位的管理和协调工作三、主要施工机具设备3.1 起重机械:xx台3.2 牵引机械:xx台3.3 运输机械:xx辆3.4 搅拌机械:xx台3.5 其他施工机具设备:xx套四、主要材料及其用量4.1 水泥:xx吨4.2 砂浆:xx立方米4.3 钢筋:xx吨4.4 混凝土:xx立方米4.5 砖瓦:xx万块4.6 其他主要材料及用量:根据实际工程需要确定五、主要施工工艺流程5.1 地基处理工程(1)测量定位:根据设计要求,确定地基处理工程范围和坐标位置(2)土方开挖:根据设计要求,进行地基土方开挖和平整(3)地基处理:采用灌注桩、搅拌桩等地基处理工艺5.2 主体结构施工(1)基础施工:进行基础模板支撑、钢筋捆绑、混凝土浇筑等工序(2)主体结构施工:按照设计要求进行主体结构施工,包括楼板、柱、梁等(3)楼面施工:进行楼面防水、保温、砂浆找平等工序5.3 外墙施工(1)砌筑墙体:进行外墙砌筑、粉刷等工序(2)外墙保温:进行外墙保温材料安装、外墙保温层施工5.4 屋面施工(1)屋面防水:进行屋面防水材料铺设和翻边工序(2)屋面保温:进行屋面保温材料安装和保温层施工5.5 室内装修(1)墙面装饰:进行室内墙面粉刷、贴砖、贴纸等装饰工序(2)地面装修:进行室内地面瓷砖、地板等装修工序(3)门窗安装:进行内外门窗安装工序5.6 竣工验收(1)主体竣工验收:根据相关规范进行主体结构竣工验收(2)整体竣工验收:进行室内外整体竣工验收六、安全与环保措施6.1 安全措施(1)制定并实施施工安全管理方案(2)加强施工现场警示标识和防护措施(3)加强对施工现场员工的安全教育和培训(4)监督施工现场安全生产情况,及时发现并解决安全隐患6.2 环保措施(1)严格按照环保法规要求,做好施工现场垃圾分类和处理工作(2)减少粉尘、噪音等对周边环境的影响(3)合理利用水源、节约能源,减少对环境的污染(4)严格控制施工废水排放,避免对周边水体的污染七、质量保证措施7.1 工程质量目标:按照国家有关建筑工程质量标准,确保工程质量达到设计要求和合同约定标准7.2 质量保证措施:(1)严格按照设计图纸、规范和要求进行施工,确保工程质量(2)加强对施工材料和施工工艺的审查和把关,减少质量隐患(3)做好施工记录和施工质量验收,确保施工质量的可追溯性(4)及时处理施工过程中的质量问题,确保施工进度和质量要求的一致八、施工进度管理8.1 制定施工进度计划:根据施工任务和合同约定,制定施工进度计划和施工进度控制表8.2 施工进度管理措施:(1)对施工任务和进度进行详细分解和计划(2)监督施工进度执行情况,及时发现和解决施工进度偏差问题(3)加强与设计、监理等相关部门的协调和沟通,确保施工进度的实现(4)做好施工进度的记录和汇报,定期向建设单位和监理单位报告施工进度九、施工费用控制9.1 施工费用预算:根据项目规模和施工任务编制施工费用预算9.2 施工费用控制措施:(1)根据施工任务和进度,合理安排施工机械设备和人力资源,控制施工成本(2)严格控制施工材料和设备的采购成本,避免浪费和过度购置(3)对施工现场消耗的费用进行详细核算和记录,及时发现和解决费用浪费问题(4)加强与供应商、分包商等相关单位的合作,争取优惠条件和降低成本十、施工总结主体工程施工是整个建筑工程的中枢,是整个工程的基础和重点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

主体工程施工方案1.前言:本工程为江苏大生集团南通英实纺织制品有限公司迁址新建项目—主厂房工程,针对工程工期较紧的特点,框架柱从基础承台开始一次性浇筑至二层楼面梁底标高下50mm,地圈梁部位在柱上相应位置插筋,模板拆除后砌筑基础墙,然后将地圈梁钢筋与柱上预留插筋焊接,以满足图纸及规范要求,在地圈梁砼浇筑完毕后进行基础工程的验收。

本工程主体结构共分为四个施工段,其中外围框架部位为以9-10轴、17-18轴伸缩缝为界共分三个施工段;中间部位分为一个施工段,各个施工段分别一次成型。

2.主体工程施工顺序:模板与钢筋制作成型、放线→脚手架搭设→柱钢筋焊接、绑扎→柱钢筋验收→柱模板安装→柱模验收、砼浇筑→楼面模板脚手架搭设→铺梁底模→梁钢筋绑扎→安装梁侧模→安装楼板底模→楼板钢筋绑扎→钢筋模板验收→浇筑砼→养护、拆模。

(其中水、电、空调等专业的预埋穿插在整个施工过程之中)3.模板工程模板工程是现浇砼结构的关键工序,必须具有足够的强度、刚度和稳定性,保证工程结构的构件各部分的形状、尺寸和相互位置的准确,能可靠地承受新浇砼的重量和侧压力及施工荷载。

同时它必须具备构造简单,装拆方便,利于施工的特点。

3.1柱模支撑构造(1)本工程柱子截面为400×700、400×600、600×600、600×700等。

(2)柱模采用18厚胶合板,70×100木方背楞(中距不得大于200),双钢管扣件配备M14对拉螺栓固定(间距500—600)。

对于大于等600的柱,中间布置一根M14对拉螺栓(间距同钢管扣件间距500-600)。

3.2梁模支撑构造(1)本工程结构梁的截面有300×850、300×800。

350×800等。

(2)梁的侧模、底模均采用18厚胶合板,木方背楞(中距200),钢管扣件支撑,钢管托楞及立柱采用Ф48×3.5钢管,大梁支撑间距为500-600,立杆间距取800~1000mm。

3.3板支撑构造(1)本工程结构板的厚度绝大部分为100厚,局部板厚为110。

(2)楼面模板采用18厚胶合板,排架支撑上设横梁和70×100木方作阁栅,水平十字拉杆高度控制在2m左右,大梁底模、侧模均采用18厚胶合板,木方背楞,钢管扣件支撑体系,每隔10m设一道剪刀撑,大梁支撑间距500-600。

(3)梁的模板支杆设一道纵向连接杆,在柱梁节点处做定型柱角模板,控制断面上下一致,满堂架子搭设完。

经检查无误后,将每一只扣件拧紧,设好剪刀撑。

(4)伸缩缝处采用泡沫板作模板。

3.4模板工程施工要点••• (1)立模前,首先做好测量放线工作,•所有轴线标高都必须引测复核,不可延用,以便及时调整误差。

••••(2)立柱模板时,应认真清理柱施工缝表面杂屑、•残留水泥砂浆及松动石子,将表面清洗干净。

同时,柱模板下必须留设清洗口。

•• (3)模板安装过程中,测量人员要实施跟踪检查,•对预埋件的位置、模板的垂直度、几何尺寸、水平标高、轴线位置等,检验其是否符合设计和规范要求。

模板安装的几何尺寸允许偏差见下表。

••••(4)为了便于模板周转,每个施工区柱模、•梁侧模配置一套,梁、板底模及支撑系统配置二套,具体根据施工时实际情况确定。

柱、梁等模板成型后均应编号,以防止上层使用时混淆,为加快周转,要减少因砼粘结对胶合板面的损伤。

•• (5)砼浇筑过程中,•应派专人进行检查观察模板外观形状,发现问题及时处理。

3.5模板的拆除(1)砼经试验合格,达到拆除设计强度后经得监理工程师同意方可进行拆模,拆除过程中必须遵照国家规定执行。

(2)模板的拆除,除了非承重侧模应以能保证砼表面及棱角不受损坏时(大于1N/mm2)方可拆除外,承重模板应按《砼结构工程施工及验收规范》的有关规定执行。

(3)模板拆除的顺序的方法,应按照配板设计的规定进行,遵循先支后拆、后支先拆、先非承重部位和后承重部位以及自上而下的原则,拆模时,严禁用大锤和撬棍硬砸硬撬。

拆除的模板和配件,严禁抛扔,要有人接应传递,按指定地点堆放。

并做到及时清理、维修和涂刷好隔离剂,以备待用。

(4)对于框架柱模板及剪力墙侧模板,可在砼终凝,并养护24小时后,砼强度不小于1.2Mpa后拆除。

侧模拆除后,柱墙面上立即围盖湿麻布袋,加强砼的养护。

(5)对于一般结构板,在板的砼强度达设计的强度的50%后,可拆除大部分模板及其支撑,而留置狭窄板带的模板支撑,待板的砼强度达其设计强度的80%后拆除所有板的支撑。

(6)对于一般结构次梁,在梁的砼强度达设计强度的80%后即可拆除。

(7)框架主梁模板支撑的拆除:一般需待砼强度达设计强度的100%后方可拆除。

施工时可采用节约的方法是:在主梁的砼的强度达70%以上时,拆除梁的部分模板支撑,而留置临时支撑格构柱支撑,待梁的砼强度达设计强度后拆除。

• (8)模板拆除后,应及时清除粘结在其表面的水泥浆,重复使用前须喷涂隔离剂,模板每次使用后应视其变形及损坏程度,及时组织整理或更换。

4.钢筋工程4.1钢筋均严格按照设计图纸及规范要求施工,同时方便钢筋的绑扎和砼下料振捣。

钢筋进场必须有出厂合格证,同时按规定见证取样复试,合格后方可使用。

4.2钢筋的制作成型••••钢筋成型严格按设计及规范要求进行翻样、成型、制作。

4.3钢筋的绑扎••••(1)柱、板钢筋采用塔吊吊至楼面就位绑扎,部分梁钢筋可预先绑扎成型,吊装就位。

(2)梁板钢筋绑扎时,必须与木工做好配合,交叉进行钢筋绑扎。

梁板柱钢筋必须严格按设计图纸要求施工,在节点处钢筋要正确穿插,保证主要受力构件截面内钢筋受力力矩。

••••(3)注意成品保护,用脚手钢管焊成300mm•高马凳上铺脚手板,做成走人通道,禁止将上层钢筋踩弯,用规格的水泥垫块控制保护层厚度,垫块宜用构件同标号水泥配制1:2砂浆制作,其厚度为设计及规范要求。

钢筋随绑随垫,经监理验收合格后方可进入下道工序的施工。

•• (4)柱中砖墙拉结筋采用在模板上用手电钻打孔预埋相应规格的的钢筋,柱内满足锚固长度,柱外留10d,•在砌筑墙体前焊接至设计长度。

4.4钢筋接头••••水平钢筋Φ16以上采用闪光对焊,其余绑扎接头。

框架柱竖向钢筋Φ16以上采用电渣压力焊。

由于电渣压力焊接头质量稳定,能完全满足拉伸试验断于母材而不断于接头的要求,其经济性又快速。

4.4.1闪光对焊施工工艺(1)直径在22mm以下的钢筋,采用连续闪光对焊。

工艺过程包括连续闪光和顶锻过程。

(2)施焊时,先闭合一次电路,使两钢筋端面轻微接触,此时端面的间隙中即喷出火花般熔化的金属微粒—即闪光,接着徐徐移动钢筋使两端面仍保持轻微接触,形成连续闪光;(3)当闪光到预定长度,使钢筋端头加热到熔点时,以一定的压力迅速进行顶锻。

先进行带电顶锻,再无电顶锻到一定长度,焊接接头即完成。

(4)直径在16~22mm以上的钢筋采用预热闪光焊。

工艺过程包括:预热、闪光和顶锻过程。

(5)施焊时,先闭合电源,然后使两钢筋端面交替接触与分开,钢筋端面的间隙中发出断续的闪光,形成预热过程。

(6)当钢筋达到预热温度后,即进入闪光阶段,随后顶锻而成。

(7)钢筋焊接的端头要直,端头150mm范围内不得有铁锈及污泥等。

(8)夹紧钢筋时,应使两钢筋端面的凸出部分相接触,以利于均匀加热和保证焊缝与钢筋轴线相垂直。

(9)焊接参数应根据钢筋品种特性、气温高低、实际电压焊机性能等由焊工自行修正。

(10)焊接完毕后,应待接头处由白红色变成黑红色,才能松开夹具。

平稳地取出钢筋,以免引起接头弯曲。

(11)焊接场地应由防风、防雨措施。

4.4.2钢筋电渣压力焊施工工艺(1)施焊前,先将钢筋端部浮锈、泥沙要清刷干净,钢筋端部必要时可用气割工具吹平。

(2)大于Φ20mm的钢筋,•与之配套的焊机功率应保证。

(3)在装入电渣时,应插捣均匀,•保证钢筋的鼓包均匀。

(4)焊完后,应保留半小时后,再敲除渣壳,•以减缓钢筋接头部位冷却速度。

(5)钢筋接头部位的鼓包量应基本满足1.5-1.6倍直径的要求。

(6)对钢筋接头抽样验收时,要求接头单向拉伸试验断于母体,不断于接头。

•••(7)钢筋电渣压力焊接头,•从每批接头中随机抽取三个接头做力学试验,三个试件均不得低于该钢筋级别的规定抗拉强度值,若有一个试件的抗拉强度低于规定数值,应取双倍数量的试样进行复试,复试结果,若仍有一个试样的强度达不到规定数值时,该批接即为不合格品,应全部切除。

(8)电渣压力焊焊接由持操作证的专业班组操作,•并由钢筋工长具体负责,严格按不同钢筋直径调整对应不同的工艺参数进行焊接,并注意接头清除油污、锈斑等。

焊剂要防潮,必要时进行烘干,操作上注意焊剂装匀压实,适当延迟敲击渣壳。

(9)所有焊接钢筋均需根据钢筋的规格品种做好焊接试件的质量检查。

电渣压力焊操作中首先外观检查焊包的外形尺寸,要求接头外形应为圆滑的环状,鼓包直径约为1.6倍钢筋直径。

4.5各部位钢筋的搭接、锚固均按施工规范和设计要求执行,钢筋绑扎完毕在自检合格的基础上及时通知业主、监理及有关部门验收,并及时做好隐蔽工程验收签证手续。

5.砼工程为确保工程质量和施工进度,本工程主体采用南通常盛砼有限公司生产的商品砼,泵送技术浇筑。

5.1砼浇筑(1)砼浇筑前的准备工作:检查模板的稳定性、位置、标高、截面尺寸、垂直度、接缝、清扫,检查钢筋及办理隐蔽验收手续,检查水电、安全、机具材料等情况,并湿润模板。

(2)对混凝土搅拌中心进行书面技术交底,包括:混凝土的设计强度等级;混凝土原材料要求:石子粒径、水泥品种、标号、外加剂种类等;混凝土坍落度、初终凝时间等;混凝土施工日期、施工部位、混凝土方量等。

并要求搅拌中心提供混凝土施工配合比料单。

(3)商品混凝土送到施工现场后应进行检查。

包括:向司机索要送料单,以确定混凝土的出机时间;测量混凝土的坍落度,以确定混凝土质量可靠度。

对于不符合要求的,严禁在工程中使用。

商品砼进场必须有砼及所用材料的合格证明文件。

(4)商品混凝土送到现场后应将滚筒高速旋转几转,使混凝土进一步均匀,而后出料。

(5)水灰比调整应由搅拌中心进行,施工过程中严禁任意加水。

(6)加强现场与搅拌中心的通讯联络,及时向加搅拌中心报告现场施工情况及对混凝土的各种要求,以便及时调整。

(7)施工中专人看模护筋,事先结合天气预报,做好防护措施,正确预留施工缝。

根据规范下料及振捣,指定专人负责,插入式振捣器必须直上直下,快插慢拔,插点要均匀,勿漏插,上下插动层层扣搭,时间要掌握好,砼密实最佳,浇钢筋砼构造柱前应从柱模底留设洞处理模内的垃圾和积水,并湿润模板,在柱底接头处铺一层50-100厚的与砂浆成份相同的水泥砂浆,然后分层浇灌,分层振捣,但必须控制好每层的下料厚度达到振捣的最佳效应。
