中海项目总包进场交底

中海项目总包进场交底

进场交底与工程配合要求(6#地块主体工程)中海国际社区5—6#地块项目发展部编号:GJSQ5-6 致:南通建工集团股份有限公司陕西省第三建筑工程公司欢迎贵公司参与【中海国际社区】6#地块工程施工,成为中海地产的合作伙伴,本工程由中海兴业(西安)有限公司开发建设。

履行合约、愉快合作,是贵司和我司的共同意愿;加强彼此间的交流和沟通,按双方约定的程序进行工程协调配合是达到我们共同意愿的有效方法。

现将中海国际社区5—6#地块项目发展部的工程管理及配合要求介绍给贵司,希望贵司能明晰我司项目管理工作程序,方便今后的配合协调工作。

贵司对该配合要求如有疑惑或异议,请在收到后三日内书面提出。

多谢合作!中海国际社区进场交底与工程配合指引一、 建设方项目管理体系介绍1、公司相关部门介绍 ✧ 设计管理部 ✧ 合约管理部 ✧ 财务资金部 ✧ 投资发展部 项目发展部 2、本项目部组织架构我公司在5—6#地块项目部将派驻项目经理1人,项目副经理1人,土建工程师兼计划工程师1人,土建工程师兼后勤管理1人,电气及水暖工程师各1人,土建工程师兼内业工程师1人名、土建工程师兼材料工程师1人。

本项目部及已进场各单位人员通讯录详见附件《中海国际社区项目参建人员通讯录》,建设单位项目部管理架构见图:本项目部联络方式 -----85512036(电话) 85512036(传真)项目经理:张宏超项目副经理:朱国法土建工程 师兼 计划工程师王朝阳土建 工程 师兼 内业工程师高 世峰电气工程师孙志荣材料工程师严 鹏 水暖工程师陈宏林 项目发展经理:董立副总经理3、工作时间周一至周五:上午 08:20-12:00下午 13:50-18:00周六、周日、节假日值班:工作时间同上,部分人员轮休在休息时间,项目部会根据工作需要安排人员值班,施工单位、监理单位如有工程事宜应提前通知。

4、工程配合相关说明1)施工单位如在工程施工过程中存在图纸技术、合同细节等任何需要与建设方联系解决的事宜,均应直接与项目部联络协商或书面提出,由项目部根据情况与内部其他部门协调解决并回复意见。

总包单位入场须知

总包单位入场须知

总包单位入场须知1. 总包职责总包单位应将本规定与总包合同、项目部目标要求、项目规划(施工组织设计)、规范以及行政法规等一并理解自己的职责。

2. 总包单位与项目部、监理单位的工作关系2.1 总包单位的工作安排,必须与施工计划相吻合,服从监理的管理,总包单位履约能力与业务能力考核、处罚由监理单位提出初步意见,项目部核定执行;2.2 施工单位有权对监理单位的工作态度、作风、能力及廉洁自律方面向项目部提出意见,对项目部的意见向大方置业有限公司进行投诉;2.3 本规定中所述的各种文件,除指定抄报、抄送对象外,发文方可根据实际情况确定抄报、抄送。

3. 总包单位与分包单位的工作关系3.1 总包单位对现场所有施工项目的安全、质量、进度、文明施工负责,督促并协调分包单位进行施工;3.2 分包单位必需服从总包单位的协调管理,对于不服从安排的单位,总包单位向项目部进行投诉,项目发展部进行核实处理;3.3 分包单位施工需总包单位提供条件的,总包单位应积极配合,并办理工序交接手续,分清责任。

4.项目管理4.1 现场安全文明管理4.1.1 必须严格执行国家和所在地区的有关安全生产的方针、政策、法令和安全技术规程,严格执行安全生产的规定和制度,认真做好安全监控工作;4.1.2建立健全安全生产制度及管理网络;4.1.3 严格进行现场总平面的管理,做到场容场貌整洁、材料堆放整齐、道路和排水畅通,危险处要设置醒目的安全标志。

4.2 工程进度管理4.2.1 依据项目部要求编制工程总进度计划,经监理、项目部确认并下发后实施;4.2.2 根据工程总进度表编制工程月进度计划、周工作计划等并跟踪管理;4.2.3 工程进展过程中有重大设计变更或因其他因素造成工程总进度不能及时执行时,工程总进度计划必须及时做出修正,由总包单位报请项目部审核;4.2.4 督促并指导分包单位依据工程总进度计划编制分项工程计划,由总包单位、监理、项目部审批后执行。

总承包部入场安全技术交底模板

总承包部入场安全技术交底模板

一、交底对象全体进场施工人员、管理人员二、交底时间[具体日期]三、交底地点[具体地点]四、交底目的为了确保施工现场安全生产,预防事故发生,提高全体施工人员的安全意识和操作技能,特此进行入场安全技术交底。

五、交底内容1. 安全生产方针和法律法规- 阐述国家及地方安全生产法律法规、行业标准,强调“安全第一、预防为主、综合治理”的安全生产方针。

2. 施工现场概况- 介绍施工现场的地理位置、周边环境、施工范围及施工内容。

3. 施工安全管理制度- 明确施工现场的安全管理制度,包括安全生产责任制、安全操作规程、安全检查制度等。

4. 施工安全风险及防范措施- 分析施工现场存在的安全风险,如高处坠落、物体打击、触电、机械伤害等,并提出相应的防范措施。

5. 施工安全操作规程- 详细讲解各项施工安全操作规程,包括个人防护用品的使用、安全带的正确佩戴、施工机械的使用等。

6. 施工应急预案- 介绍施工现场可能发生的各类事故应急预案,包括火灾、触电、中毒、窒息等。

7. 施工环境保护- 强调施工现场环境保护的重要性,讲解施工现场的环保措施,如废水、废气、噪声等污染物的处理。

8. 施工现场文明施工- 提醒施工人员遵守施工现场文明施工规定,保持施工现场整洁有序。

9. 施工人员安全教育- 对新进场施工人员进行安全教育培训,确保其具备必要的安全知识和技能。

10. 安全检查与考核- 介绍施工现场安全检查的频率、内容和方法,强调安全检查的重要性。

六、交底要求1. 施工单位负责人应组织全体施工人员进行入场安全技术交底,确保每位人员充分了解和掌握安全知识。

2. 施工单位应定期对施工人员进行安全教育培训,提高其安全意识和操作技能。

3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

4. 施工单位应严格执行安全管理制度,确保施工现场安全生产。

5. 施工人员应自觉遵守安全操作规程,做好个人防护。

七、交底总结本次入场安全技术交底,旨在提高全体施工人员的安全意识和操作技能,预防事故发生。

最新-总包进场交底

最新-总包进场交底

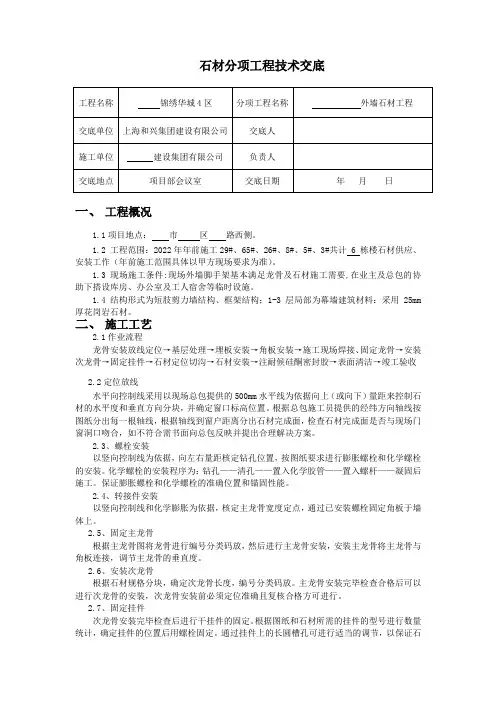

石材分项工程技术交底一、工程概况1.1项目地点:市区路西侧。

1.2 工程范围:2022年年前施工29#、65#、26#、8#、5#、3#共计 6 栋楼石材供应、安装工作(年前施工范围具体以甲方现场要求为准)。

1.3现场施工条件:现场外墙脚手架基本满足龙骨及石材施工需要,在业主及总包的协助下搭设库房、办公室及工人宿舍等临时设施。

1.4结构形式为短肢剪力墙结构、框架结构;1-3层局部为幕墙建筑材料:采用25mm 厚花岗岩石材。

二、施工工艺2.1作业流程龙骨安装放线定位→基层处理→埋板安装→角板安装→施工现场焊接、固定龙骨→安装次龙骨→固定挂件→石材定位切沟→石材安装→注耐候硅酮密封胶→表面清洁→竣工验收2.2定位放线水平向控制线采用以现场总包提供的500mm水平线为依据向上(或向下)量距来控制石材的水平度和垂直方向分块,并确定窗口标高位置。

根据总包施工员提供的经纬方向轴线按图纸分出每一根轴线,根据轴线到窗户距离分出石材完成面,检查石材完成面是否与现场门窗洞口吻合,如不符合需书面向总包反映并提出合理解决方案。

2.3、螺栓安装以竖向控制线为依据,向左右量距核定钻孔位置,按图纸要求进行膨胀螺栓和化学螺栓的安装。

化学螺栓的安装程序为:钻孔——清孔——置入化学胶管——置入螺杆——凝固后施工。

保证膨胀螺栓和化学螺栓的准确位置和锚固性能。

2.4、转接件安装以竖向控制线和化学膨胀为依据,核定主龙骨宽度定点,通过已安装螺栓固定角板于墙体上。

2.5、固定主龙骨根据主龙骨图将龙骨进行编号分类码放,然后进行主龙骨安装,安装主龙骨将主龙骨与角板连接,调节主龙骨的垂直度。

2.6、安装次龙骨根据石材规格分块,确定次龙骨长度,编号分类码放。

主龙骨安装完毕检查合格后可以进行次龙骨的安装,次龙骨安装前必须定位准确且复核合格方可进行。

2.7、固定挂件次龙骨安装完毕检查后进行干挂件的固定。

根据图纸和石材所需的挂件的型号进行数量统计,确定挂件的位置后用螺栓固定。

总包单位对分包单位的进场安全总交底

总包单位对分包单位的进场安全总交底

总包单位对分包单位的进场安全总交底背景介绍随着现代工程建设的不断深入,总包单位和分包单位之间的协作更加频繁。

在建筑、电力、水利等工程领域,总包单位和分包单位所有人都与安全有关,所以进场安全总交底是必不可缺的一步。

通过交底,能够让大家一起了解各自职责,掌握关键环节,保证现场施工过程中的安全。

进场安全总交底的必要性总包单位对分包单位的进场安全总交底,有以下必要性:1. 统一安全标准如果有不同分包单位对安全标准的认识不一,那么就有可能出现隐患,甚至出现事故,给现场工作人员带来严重的人身和物质损失。

因此,进场安全总交底应该是有关职责分工、安全预案、安全维护度数等一系列安全的防范措施。

2. 明确职责划分在现场施工中,总包单位、分包单位及其各自的责任部门,应该各司其职,以明确的责任分工和团队合作,确保工作的开展。

进场安全总交底,应根据图纸要求和实际情况,明确各部门在施工过程中的职责及其范围。

3. 加强沟通交流在进场后,总包单位和分包单位仍需保持沟通,而这就是通过进场安全总交底来实现的。

这种交流是必需的,因为施工过程中可能出现意想不到的问题,工程部门之间需要相互了解,以便协商解决。

安全总交底的内容1. 安全规章制度首先,需要进行安全规章制度的交底。

总包单位和分包单位要对现场施工安全管理进行详细讲解,让他们清楚安全管理的职责和义务,指明各自的安全防范措施,以及采取自然、物理、化学等多种手段来进行安全防范。

2. 安全环境要求通过总包单位对分包单位的进场安全总交底,需要对安全环境要求进行详细交底。

从现场施工环境的安全、工程施工的安全、设备使用及防护措施使用、施工环节中的防护措施、安全意识、安全保卫等方面进行交底,让分包单位清楚知道安全环境的要求和自己在其中的职责。

3. 应急预案要求总包单位和分包单位要协调制定应急预案,明确意外事故的处置流程和处理步骤。

在深入了解可能发生的安全情况后,应统一制定相应的紧急预案,以保证应急状态下每个人的迅速反应,并使现场工作人员的安全得到最大程度的保障。

《总包进场交底》课件

《总包进场交底》课件
详细描述
成本控制计划是总包进场后的一项关键任务。该计划应明确成本预算、成本控制点和成本核算方式,以合理控制 工程成本。同时,要注重提高资源利用效率,降低浪费和损耗。通过有效的成本控制,提高项目的经济效益和市 场竞争力。
05 总包进场交底常见问题及 解决方案
人员组织问题
01
总结词
人员组织问题是总包进场交底中常见的问题之一,主要表现在人员配备
确认质量标准
与业主明确施工范围、工程要求和特 别注意事项,确保双方对项目要求有 统一的理解。
与业主明确质量标准和验收标准,确 保施工质量和验收标准符合业主的要 求。
确认施工进度计划
与业主商定施工进度计划,包括关键 节点、工期等,并确保业主对施工进 度有清晰的了解。
与监理的交接
01
02
03
提交施工组织设计
质量与安全管理计划
总结词
确保工程质量和作业安全
详细描述
质量与安全管理计划是总包进场后的重要工作之一。该计划应明确质量标准和验 收流程,以及安全管理制度和操作规程。通过培训、监督和考核等手段,确保工 程质量和作业安全。同时,要建立应急预案,应对可能出现的突发状况。
成本控制计划
总结词
合理控制成本,提高经济效益
安全风险与应对措施
分析施工现场的安全风险,提 出相应的应对措施和注意事项

02 总包进场前的准备工作
人员组织与培训
01
02
03
04
明确人员分工与职责
确定总包单位的管理人员、技 术人员、操作人员的数量和资
质,确保满足工程需求。
对管理人员进行项目管理、进 度控制、质量控制等方面的培
训。
对操作人员进行技能培训和安 全教育,确保他们熟悉施工工 艺、操作规程和安全规范。

建筑工程总包对分包单位安全技术交底及管理制度

建筑工程总包对分包单位安全技术交底及管理制度

总包对分包单治理方法一、平安资料1、分包单位进场后,应立即填报所来人员的名字、家庭住址、联系方式以及身份证复印件、技术操作等级证复印件,留总包方备案.如发现乙方有漏报、错报、隐瞒不报的总包方将对分包单位进行处分,并责令分包单位将该人清退出场.2、分包单位承包单位承包内容中如有特殊工种的人员, 应将该技术工人的特殊工种操作证复印件报送总包单位,如发现分包单位有漏报、错报、隐瞒不报的总包方将对分包单位进行处分,并现今分包单位将该人清退出场.3、分包单位进场后,将所属人员的保险复印件报送总包单位, 如发现分包单位有漏报、错报、隐瞒不报的总包方将对分包单位进行处分,并现今分包单位将该人清退出场.二、平安教育1、分包单位在总包方的区域内施工,在平安生产和文明施工中要执行国家及行业有关平安操作规程. 必须遵守六大各项平安纪律.遵守总包方的各项治理制度,服从总包方的平安生产治理.总包方及有关部门提出的平安隐患整改通知,按要求及时整改回复.接受总包方及有关技术部门的平安技术及举措交底.2、施工人员进入现场必须进行严格的平安技术教育使其熟知安全技术操作规程.特殊工种作业人员经专业培训合格后,持证上岗,对于未进行平安三级教育填报三级教育卡的人员和特殊工种未持证上岗的总包单位将视其非工地内工作人员 ,禁止其进入施工现场;如分包单位成心隐瞒不报的,出现平安事故,由分包单位承当其全部责任.3、严禁违章指挥,违章作业,对在施工过程中出现的平安隐患, 总包方有权签发隐患通知单,并限期整改,对情节严重不按期整改的,总包方有权停止分包方作业,由此产生的一切后果由分包方负责.4、总包单位对分包单位班组长及工人进行平安教育时, 分包单位应积极组织人员参加,对拒不参加者将进行处分,并责令分包单位将该人清退出场.5、总包单位组织各分包单位开展平安生产会议或其他协调会议, 分包单位应积极参加,如分包单位在场治理人员拒不参加者,总包单位将对分包单位进行处分.6、为了给员工增强平安意识,总包方在施工现场提供班前平安讲评台,分包方可以进行三上岗、一讲评.7、分包单位严禁未满18周岁的童工和超过55周岁的人员招入施工现场,如有发现总包单位将责令分包单位组织其离开现场.8、为杜绝施工过程中平安事故的发生,加深施工治理人员和施工作业人员的平安意识,总包单位将不定期的进行平安检查和平安知识教育,分包单位不得以任何理由拒绝参加.各分包单位应将每周的平安白检表报送总包单位.三、平安事故1、分包单位必须为白身工作人员提供劳动保护用品及购置人身意外险.凡因违反技术操作规程、平安操作规程和有关平安治理规定发生平安事故,分包单位均白行承当其费用和责任.2、工地内严禁打架斗殴,如有发生不管什么原因,斗殴双方的承包人将被总包单位各处分200元/次起.四、平安作业1、现场作业人员必须遵循相应工序的平安技术操作规程.2、进入施工现场的人员必须佩戴平安帽,在施工现场对于未佩戴平安帽的:分包单位治理人员处分50元/人.次;工作人员处分20 元/人次;高处、临边、洞口边未正确系挂安装带的人员处分100元/人次;现场发生平安事故的,分包单位均白行承当费用及责任, 并承当总包单位的各项损失.3、分包方白行搭设的固定式脚手架,移动式工具脚手架,电梯井内架子,用电线路及配电等设施,必须严格按国家各项标准要求去做,白带的机具、设备及平安防护用品,必须符合平安性能指标检测合格方可进场使用. 4、高空作业的人员必须佩戴平安帽、平安带,对于未佩戴平安帽、平安带的,总包单位将责令其立即撤离作业面,并处以20元/人次的罚款.出现平安事故的,分包单位白行承当其费用及责任.5、吊装作业必须遵循平安吊装的技术规程,听人现场指挥的意见,吊放点必须可靠牢固6、严禁任用不明身份的人员施工或留宿非本工程施工人员.7、分包单位如需使用总包单位的材料或工具, 必须提出申请总包方有关负责人,同意前方可使用;8、施工过程中分包单位使用塔吊及物料提升机等机械设备, 必须服从总包方的安排;9、分包单位员工施工作业必须服从总包单位平安治理, 否那么视情节轻重给予处分或由分包方辞退.五、平安用电1、各分包单位应白行配备电工.没有电工的情况下,严禁私接电路.2、严禁将没有插座的电线直接插入用电箱上.3、严禁将破损电线线路用于施工中.4、焊接时焊接线必须选择合理的导线,预防因电流过大导线发热发烫造成事故.5、施工使用的机具用电时必须经过总包单位机电工长或电工同意前方可使用,并且在电工的指导下进行平安用电,未经过机电工长或电工的指导或同意的情况下,而私白进行用电作业,如发现将对分包单位进行处分.6、分包单位进场的所有机电设备都必须由总包单位机电人员进行指导安拆电路.如分包单位人员私白进行安拆电路,造成的事故总包单位概不负责.7、分包单位的综合水、电费由总包单位负责.六、消防保卫1、进出人员必须佩戴工作证,进出无工作证者禁止入内.2、进出车辆必须登记并接受检查,物件出场必须开出门条.3、动火必须办理动火证,并做好有效的防火举措.4、严禁私白玩耍灭火器材,经发现处分200元/人次.5、由分包单位原因引起的火灾,每处处分200元,并承当因此造成的一切损失.6、分包单位应配足平安、保卫人员,对材料库房、成品、半成品进行看护,如出现遗失总包单位概不负责.七、文明施工1、宿舍区A、各分包单位宿舍内的生活用具用品必须放置整洁, 被子、被褥叠放方正整洁,严禁在宿舍内悬挂物品、使用电热水器等大功率用电机具.B、在宿舍内及宿舍门前走道严禁乱丢生活用品、烟头,乱倒剩余饭菜、垃圾,保持门前整洁、干净.2、生活区A、每天打饭时必须排队,做到有理有节,严禁插队,保持良好习惯;严禁在伙食团内滋事、斗殴、出现滋事、斗殴时不管什么原因将处分当事人的承包单位各200元/人次起.B、必须保护生活区内的各种机具、设备,如有损坏者按价双倍赔偿.3、生产区A、施工现场作业人员、治理人员严禁裸露上身、穿拖鞋上班.B、每天各工作面作业完毕后,必须对作业面及施工通道进行清扫,作到工完、料净、场地清的效果,清扫的建筑垃圾、建渣等必须堆放在总包单位指定的地点.C、各分包单位的进场材料必须堆放在总包单位指定的场点.D、现场文明设施、临时设施的保护工作必须配合,严禁不经总包平安员及工长同意擅白撤除平安设施.E、施工楼层上严禁工人进行大小便.八、工期治理1.分包单位对总承包所排的方案进行论证、提出意见进行可行性研究.落实后签字,严格根据进度方案执行,保证总进度方案的顺利实施.2.不得晚于总进度方案的最迟应完成的时间,对关键工序进行严格限制,无故拖延者罚款处理并承当因工期延误造成的一切损失.3.当情况有变化,需要调整进度方案时,要得到总承包的同意.九、质量治理.1.技术质量的治理.分包队伍对发现的设计缺陷、质量问题及矛盾部位应及时报总包单位.2.材料设备质量治理.分包队伍采购的材料、设备等的产地、规格、技术参数必须与设计及合同中规定的要求一致,不符合要求的材料、设备必须退场3.进场材料的报检程序.分包队伍进场的材料、设备,必须报总包单位进行核实,无误后,由总包单位报监理、业主进行核查, 通过前方可入库或使用;4.施工过程的质量治理.分包队伍应配备足够合格的现场质量管理人员,并将人员名单书面上报我方.我方同样有专职质安员对分包商的过程质量开展面对面的监督与认可,同时分包商对产品质量进行检查,凡达不到质量标准的,我方不予以签字并促其整改,对一些成品与半成品的加工制作我方检查合格后,报监理核验.5.如分包单位成心隐瞒材料和质量问题或拒不整改,每次处200 元罚款并承当由此造成的一切后果和损失.九、1.施工期间,分包单位指派同志〔:〕负责本工程工程的有关质量、平安、防火工作:总包方指派同志〔:〕负责联系、检查催促乙方执行有关质量、平安、防火规定.甲乙双方应经常联系,相互协助检查和处理工程施工有关的质量、平安、防火工作,共同预防事故发生.2.以上所有罚款均缴纳现金.。

总包对分包单位进度、质量、安全管理交底

总包对分包单位进度、质量、安全管理交底

总包单位对分包单位进场进度、质量和安全管理交底1、对分包单位进度的管理(1)各分包单位要成立生产管理体系,管理人员要到位,以保证生产组织顺畅。

(2)各分包单位施工前要按照总包单位及其合同要求编制工程的总体进度计划报总包单位审批并签订进度保证协议。

分包单位进场后根据总进度计划编制详细的进度计划,并制定月计划、周计划,上报总包单位。

(3)总包单位按规定为分包单位提供项目施工条件,并做好作业面的交接及相关协调工作,以确保分包工程的顺利实施。

(4)分包单位的施工生产组织要服从项目的管理,参加监理例会及总包单位组织的生产调度会,解决生产中存在的问题。

(5)分包单位之间的工序、作业面、场地等配合要互相协调,严谨扯皮推诿甚至互相设置障碍,要服从总包单位的调节和安排。

(6)总包单位随时监督检查分包单位的进度计划落实情况。

严格对其节点工期的考核。

对未能按计划完成的,分包单位制定措施,调动劳动力,确保完成。

总包单位确认分包单位未采取赶工措施或虽经采取措施仍未挽回工期损失的,总包单位有权委托第三方协助其工作,直至将分包单位清退出场,分包单位将承担由此产生的一切费用。

(7)由于分包单位未能按计划完成工作而给总包及相关单位造成影响及损失的,由分包单位承担一切损失。

2.对分包单位质量管理(1)分包单位要建立质量管理体系,并报总包单位。

总包单位要监督、检查分包单位质量管理体系的运行情况,督促分包单位按照质量管理体系运行。

(2)分包单位进场初期,总包单位与其进行质量交底,并签订质量协议。

分包单位要编制切实可行的有针对性的质量计划,报总包单位。

(3)分包单位要按时参加总包单位组织的质量例会,对工程过程中的质量状况进行总结改进。

(4)分包单位在施工过程中必须严格按照图纸施工,遵守有关国家标准、规范及规程。

总包单位要监督分包单位的执行情况,发现分包单位在施工中违章施工要坚决制止。

(5)分包单位应编制检查验收计划,分项和分部工程质量检验应在分包单位自检合格的基础上报总包单位,总包单位组织分包单位进行检查验收,验收合格后总包单位向监理单位报验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总包单位进场交底制度V1.0
编号:LJTHDC-GC-002-(V1.0)
一、目的
为切实提高区域/项目对总包单位的有效管理,规范过程施工、提升工程质量、加强安全文明管控及集团管理制度推行落实,明确工程管理过程中的工作重点,统一业主与总包单位对项目的管控目标,特制定总包单位进场交底制度(以下简称本制度)。

二、适用范围
本制度适用于隆基泰和置业房地产事业部(以下简称房地产事业部)开发的所有待建及在建项目(对监理单位、分包单位的进场交底可参照本制度执行)。

三、管理原则
(一)进场交底应在总包单位进场前完成,未经进场交底总包单位不得进行施工。

因进场交底内容所涉及范围较广,进场交底可根据工程实际情况分阶段组织进行。

(二)进场交底内容应包含项目基础信息、进度、质量、安全文明施工目标及标准;样板、成品保护、图纸会审等房地产事业部项目管理制度以及工程款支付、变更、签证、结算等流程审批要求。

(三)进场交底依据房地产事业部已上线相关制度要求以及招投标文件等相关内容。

(四)进场交底应形成会议纪要,要求总包单位项目经理、监理单位总监、区域公司项目成本经理、区域/项目工程管理部经理共同签字确认。

(五)对于工程管理中心相关制度中的特殊要求,如样板展示区等,项目工程管理部、成本管理部应依据项目实际情况,综合考虑制度的具体执行办法,经房地产事业部工程管理中心审核通过后方可执
行。

四、工作职责
(一)房地产事业部工程管理中心工程管理部负责进场交底工作的监督和指导,检查总包单位进场交底工作的落实情况。

(二)各项目工程管理部经理负责总包单位进场交底工作的组织和实施。

(三)各区域/项目工程管理部专业工程师应明确房地产事业部相关工程管理制度要求,施工阶段监督并督促总包单位落实。

(四)各区域/项目工程管理部负责制定项目建设中对总包单位奖罚管理原则,并在进场交底中予以明确。

五、奖罚原则
本制度的执行情况进行考核和奖罚,考核和奖罚参照《隆基泰和置业有限公司房地产事业部员工绩效管理制度》执行。

六、附件
附件1. 总包单位进场交底模板
七、相关文件
房地产事业部工程管理中心下发的全套制度;房地产事业部其他中心下发的相关制度。

八、解释权限和生效日期
本制度由房地产事业部工程管理中心负责解释。

本制度自公布之日起生效,生效后凡与本制度相悖的制度、规定或办法,以本制度为准。
