【房地产】现浇混凝土楼板厚度控制办法
楼板厚度控制专项方案

一、背景为确保建筑工程质量,保障人民群众生命财产安全,根据国家相关法律法规和行业标准,结合本工程实际情况,特制定本楼板厚度控制专项方案。
二、楼板厚度控制目标1. 楼板厚度符合设计要求,误差控制在±5mm以内。
2. 楼板厚度检测合格率≥95%。
3. 楼板厚度控制措施得到有效执行,无因楼板厚度问题导致的返工、整改等情况。
三、楼板厚度控制方法1. 材料与施工准备(1)选用符合国家标准的钢筋、混凝土等原材料。
(2)准备楼板厚度控制工具,如楼板控制器、插钎、水平尺等。
2. 楼板厚度控制流程(1)施工前准备:在楼板钢筋绑扎前,根据设计图纸要求,确定楼板厚度。
(2)模板支设:按照设计要求,支设模板,确保模板平整、牢固。
(3)钢筋绑扎:严格按照设计要求,绑扎钢筋,确保钢筋间距、位置准确。
(4)楼板厚度控制:a. 设置楼板控制器:在楼板钢筋绑扎完成后,根据设计要求,在楼板中间及四个角设置楼板控制器,控制楼板厚度。
b. 插钎法检测:在混凝土浇筑过程中,使用插钎法检测楼板厚度,确保楼板厚度符合设计要求。
c. 大面拉线:在混凝土摊铺过程中,使用大面拉线控制整个现浇面的标高,每房间不少于5点(房间四角及房间中心部位),且间距不超过2米。
d. 混凝土浇筑:按照设计要求,控制混凝土浇筑高度与厚度,确保楼板厚度符合设计要求。
(5)质量验收:在楼板浇筑完成后,进行质量验收,确保楼板厚度符合设计要求。
3. 楼板厚度控制措施(1)加强人员培训:对施工人员进行楼板厚度控制相关知识的培训,提高施工人员质量意识。
(2)加强现场监督:施工现场设立专人负责楼板厚度控制,确保施工过程中楼板厚度符合设计要求。
(3)严格控制原材料:选用符合国家标准的原材料,确保楼板厚度控制质量。
(4)加强施工过程控制:严格按照施工流程进行施工,确保楼板厚度控制措施得到有效执行。
四、楼板厚度控制保障措施1. 建立健全楼板厚度控制责任制,明确各级人员职责。
2. 加强施工过程监控,及时发现和纠正楼板厚度控制问题。
控制现浇楼板厚度施工工法(2)

控制现浇楼板厚度施工工法控制现浇楼板厚度施工工法一、前言现浇楼板是建筑施工中常见的一种楼板形式,其厚度的控制对于保证楼板的强度和稳定性具有重要意义。
本文将介绍一种控制现浇楼板厚度的施工工法,包括其特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法通过采用预制板模来控制现浇楼板的厚度,具有施工周期短、工艺简单、施工精度高等特点。
预制板模可以根据设计要求进行调整,确保楼板的整体厚度和均匀性。
三、适应范围该工法适用于各类建筑施工工程中的现浇楼板,尤其适用于对楼板厚度有严格要求的项目,如地下室、高层建筑等。
四、工艺原理在使用该工法时,首先根据设计要求制作预制板模,模板材料可以选择木质、钢板或塑料板等。
在施工过程中,将预制板模安装在楼板模板上,通过调整预制板模的高度和位置来控制楼板的厚度。
在混凝土浇筑前,确保预制板模的位置和高度准确无误。
五、施工工艺1. 准备工作:确定楼板的设计要求,制作预制板模,并将其安装在楼板模板上。
2. 模板安装:将楼板模板按照设计要求安装好。
3. 预制板模调整:通过调整预制板模的高度和位置,控制楼板的厚度。
4. 混凝土浇筑:在预制板模安装好后,进行混凝土浇筑工作。
5. 抹平处理:等待混凝土凝结后,对楼板表面进行抹平处理。
六、劳动组织该工法需要配备有经验的工程师和技术人员进行施工方案的设计和指导,同时需要有一支熟练的施工队伍。
七、机具设备施工过程中需要使用的机具设备包括楼板模板、预制板模、混凝土搅拌机、泵车、平整抹灰工具等。
八、质量控制为了确保施工质量达到设计要求,需采取以下质量控制措施:1. 检查预制板模的准确性,确保其高度和位置调整无误。
2. 严格控制混凝土的配合比例和浇筑质量。
3. 在混凝土凝固后,对楼板表面进行抹平处理,保证楼板的平整度和光滑度。
九、安全措施在施工过程中需要注意以下安全事项:1.员工必须穿戴好安全帽、安全鞋等个人防护用品。
混凝土浇筑楼板厚度控制方法

混凝土浇筑楼板厚度控制方法1. 引言1.1 背景介绍混凝土浇筑楼板厚度控制方法是建筑工程中非常重要的一项技术工作,直接影响到建筑物的安全性和稳定性。
在建筑过程中,如果楼板厚度控制不当,可能会导致楼板承载能力不足,甚至出现倾斜、裂缝等严重问题,影响整个建筑的使用效果和寿命。
背景介绍中需要考虑到混凝土浇筑楼板厚度控制方法的起源和发展,以及其在建筑领域中的重要性和应用情况。
通过对背景介绍的详细展开,可以使读者对该主题有一个清晰的认识,为后续的内容阐述和讨论提供必要的基础和背景知识。
混凝土浇筑楼板厚度控制方法是建筑工程中的关键环节,有着复杂的技术要求和丰富的实践经验,需要结合理论知识和实际操作,才能达到预期的效果。
在本文中,将对混凝土浇筑楼板厚度控制方法进行详细阐述和分析,探讨不同阶段的操作步骤及技术要点,帮助广大建筑工作者更好地掌握这一关键技术,确保建筑物的安全稳定性和质量可靠性。
混凝土浇筑楼板厚度控制方法的研究和应用具有重要的理论意义和实践价值,将对建筑工程的发展和进步产生积极的促进作用。
1.2 研究意义混凝土浇筑是建筑工程中非常重要的环节,而楼板作为承载楼层荷载的重要构件,其厚度的控制直接影响到建筑结构的安全性和稳定性。
对混凝土浇筑楼板厚度进行有效控制具有非常重要的研究意义。
研究混凝土浇筑楼板厚度控制方法可以帮助工程施工方提高施工效率,降低浪费,节约成本。
通过合理的控制浇筑楼板厚度,可以避免浇筑过厚或过薄导致的材料浪费,同时也可以减少后期修补和维护的成本。
混凝土浇筑楼板厚度的控制对于建筑结构的安全性和耐久性具有重要影响。
厚度不足会影响楼板的承载能力,容易导致楼板开裂、变形等安全隐患,而过厚则会增加建筑结构的自重,影响整体结构的稳定性。
研究混凝土浇筑楼板厚度的控制方法对于保障建筑结构的安全和耐久性具有重要意义。
研究混凝土浇筑楼板厚度控制方法不仅可以提高施工效率,节约成本,还可以保障建筑结构的安全性和稳定性,具有非常重要的实际应用意义。
现浇混凝土楼板厚度控制办法

目录一.目的 (3)二.适用范围 (3)三.控制方法 (3)(一)埋置式控制器控制法 (3)1.控制流程 (3)2.操作方法 (3)3.安装厚度控制器 (4)(二)扦插检测器控制法 (5)1.工具制作 (5)2.操作方法 (6)四、特别注意事项 (6)一.目的控制现浇混凝土楼板的厚度,使其满足设计和规范要求。
二、适用范围适用于河南正弘置业有限公司及下属公司各项目工程。
三、控制方法:(一)埋置式控制器控制法1.控制流程:制作混凝土预制控制器安装控制器浇筑混凝土振捣密实刮平2.操作方法:2.1制作混凝土预制控制器2.1.1按照施工图设计中各部位楼板厚度,提前预制(或购买)棱台形或圆台形混凝土预制块控制器,混凝土控制器初凝前在底平面中间位置插入约40mm长铁钉,钉尖朝外,外露长度20~25mm。
混凝土强度≧C25,底面尺寸约80*80(或φ80)mm,在顶面标注垂直高度(垂直高度应为楼板厚度,误差控制在2mm内),以免混用。
2.1.2.浇水养护或标养20天,备用。
2.1.3制作流程详见下表:1.制作模板,刷隔离剂。
2.浇筑c25混凝土,振捣密实。
3.表面抹平,插入2.5寸铁钉,外露20~25mm4. 养护20天后待用5. 棱台形混凝土预制控制器(下平面有钉子)6. 圆台形混凝土预制控制器(下平面有钉子)7.塑料成品控制器(市场有售,各种高度尺寸均有)3.安装厚度控制器3.1在楼板模板安装完成,经验收模板标高、平整度合格,且钢筋绑扎验收合格后,将与楼板设计厚度相一致的控制器均匀的钉在钢筋网中间的模板上,并确保控制器底平面紧贴模板上平面。
控制器安装示意图3.2控制器呈梅花形布置,双向间距均不大于1.5m。
使混凝土刮平尺杆长度(2m)范围内均能触碰到两个控制器顶面。
3.3在混凝土浇筑到控制器附近时,首先用混凝土护住控制器,使其不被挤倒或倾斜;混凝土铺装时略高于控制器顶部,在混凝土二次振捣后用2米长的铝合金尺杆,紧压在每两个控制器顶部来回搓动,使尺杆地平面紧贴在控制器顶面,将高出来的混凝土铲平,将低洼处用混凝土补平。
现浇混凝土楼板的质量控制

现浇混凝土楼板的质量控制一、引言现浇混凝土楼板是建筑工程中常见的结构构件之一,其质量直接关系到建筑物的安全和使用寿命。
为了确保现浇混凝土楼板的质量,需要进行严格的质量控制。
本文将详细介绍现浇混凝土楼板的质量控制标准和相关要求。
二、材料控制1. 水泥:应选择符合国家标准的水泥,其标号和强度等级应与设计要求相符。
2. 粗骨料:应选择符合国家标准的骨料,骨料的粒径应满足设计要求。
3. 细骨料:应选择符合国家标准的细骨料,细骨料的粒径应满足设计要求。
4. 水:应选择清洁、无杂质的水源,不得使用含有有害物质的水。
三、施工前准备1. 现场准备:施工前应对施工现场进行清理,确保无杂物和积水。
2. 模板准备:模板应符合设计要求,具有足够的强度和刚度,无明显变形和损坏。
3. 钢筋安装:钢筋应按照设计要求进行安装,钢筋的间距、直径和弯曲度等应满足相关标准。
四、现浇混凝土浇筑1. 浇筑前试块:在浇筑前应进行试块的制作,试块的数量和试块强度等级应符合相关标准。
2. 混凝土搅拌:混凝土应在搅拌站进行搅拌,搅拌时间和搅拌速度应符合相关标准。
3. 浇筑方式:混凝土应均匀浇筑,避免出现堆积和漏浇的情况。
4. 浇筑厚度控制:浇筑厚度应符合设计要求,可采用振捣或振动棒等工具进行密实。
5. 浇筑温度控制:混凝土的浇筑温度应符合相关标准,避免过高或过低的温度对混凝土的影响。
五、养护措施1. 初期养护:混凝土浇筑后,应及时进行初期养护,包括覆盖保湿、喷水养护等措施。
2. 后期养护:混凝土的后期养护应根据设计要求进行,包括湿润养护、覆盖养护等措施。
3. 养护时间:混凝土的养护时间应符合相关标准,以确保混凝土的强度和稳定性。
六、质量检验1. 试块试验:应按照相关标准进行试块的制作和试验,试块的强度应符合设计要求。
2. 表面平整度检验:应使用直尺或水平仪等工具对混凝土楼板的表面平整度进行检验,平整度误差应符合相关标准。
3. 强度检验:应对混凝土楼板的强度进行检验,强度值应符合设计要求。
楼板厚度控制的5种方法

楼板厚度控制的5种方法,供参照选用!工程质量监督与检测2022-08-02 10:02发表于北京楼板厚度是混凝土工程的重点监测项目,控制好坏直接影响房屋建筑的安全和使用功能。
本文总结楼板厚度控制常用的5种方法,以供大家参照选用。

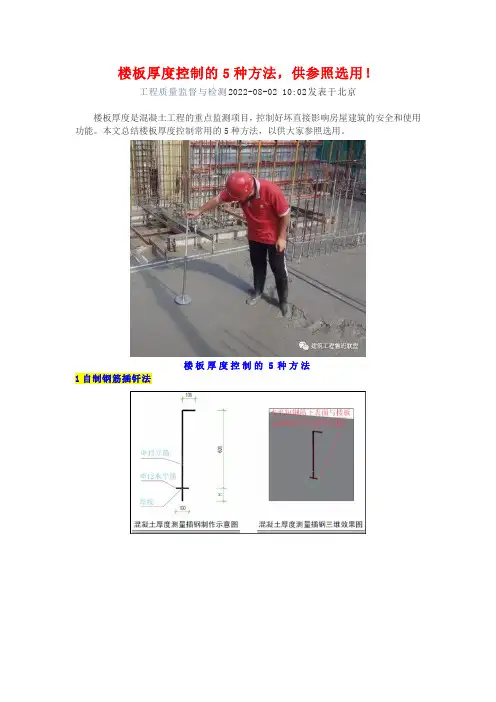

楼板厚度控制的5种方法1自制钢筋插钎法插钎现场使用材料与施工准备自制钢筋插钎,采用12mm钢筋焊接成型。
根据不同楼板厚度制定专用的钢筋插钎。
控制要点(1)在模板支设完成后,检查模板顶标高,误差控制在(0,3mm)范围内。
(2)混凝土浇筑过程中,安排专人采用专用钢筋插钎进行检查,随浇随测,确保楼板厚度。
(3)在混凝土摊铺过程中不断用插钎检测混凝土的摊铺厚度,然后再用大面拉线的方式控制整个现浇面的标高,每房间不少于5点(房间四角及房间中心部位),且间距不超过2米。
(4)使用该控制器后,结合梁板支模时标高控制及浇筑梁板砼时拉通线等措施,效果更佳。
2定型混凝土马镫法定型混凝土马镫定型化马镫制块尺寸马镫放置材料与施工准备定型混凝土马镫:马镫高度同板厚,上部弧形凹槽深度为板上部纵横向钢筋直径之和加上板保护层尺寸,下部弧形凹槽深度为板下部纵横向钢筋直径之和加上板保护层尺寸。
控制要点(1)现浇楼板钢筋绑扎完成,板底保护层垫块到位后,将混凝土马镫放入板上下层钢筋之间。
(2)上层钢筋的下排筋放入上部凹槽,下层板筋的上排筋放入下部凹槽。
(3)混凝土马镫呈梅花型布置,间距不大于1.5m,从边角至中心均匀放置。
(3)定型混凝土马镫容易沿侧向倒塌,施工时应加强过程监控和保护,防止倾倒。
3自制钢筋三脚架法钢筋三角架三脚架放置三脚架放置平面图材料与施工准备用直径10mm钢筋焊制成型,边长为500mm的钢筋三角架,架高即为板厚。
控制要点(1)钢筋绑扎完成以后,在混凝土浇筑前,将三脚架放置于模板上。
(2)三脚架放置间距≤1.8m,从边角至中心均匀放置。
(3)混凝土浇筑完成后沿钢筋三脚架表面进行收面,收面完成以后取出三脚架,进行二次收面。
混凝土浇筑过程中楼板厚度控制的三个小措施

混凝土浇筑过程中楼板厚度控制的三个小措施模板一:正式风格一、确定楼板厚度的重要性在混凝土浇筑过程中,楼板厚度的控制是非常重要的,它直接关系到楼板的强度和稳定性。
保证楼板厚度的合理控制,不仅能够提供良好的承重能力,还能避免出现楼板变形、开裂等问题,确保施工质量和建筑安全。
二、控制楼板厚度的三个小措施1.准确测量楼板厚度在混凝土浇筑前,必须对楼板厚度进行准确测量。
可以使用测量工具如卷尺、测量仪等,确保测量结果的准确性。
同时,测量前应横平竖直地校正测量仪器,以避免误差的产生。
2.控制混凝土的浇筑量混凝土的浇筑量直接影响楼板厚度的控制。
为了确保楼板达到设计要求的厚度,应合理安排混凝土的浇筑量。
可以根据楼板的长度和宽度,计算出所需的混凝土量,并在浇筑过程中进行合理的分段浇筑,避免出现浇筑不均匀的情况。
3.加强施工监管和质量控制在混凝土浇筑过程中,加强施工监管和质量控制是确保楼板厚度控制的关键。
应聘请专业的监理人员进行现场监督,对施工过程进行全程质量控制。
同时,要加强施工人员的培训和技术指导,提高他们的施工水平和质量意识,确保每个环节的操作符合相关要求。
附件:本文档未涉及附件。
法律名词及注释:本文档未涉及法律名词及注释。
模板二:简洁风格一、引言混凝土浇筑是建筑施工中重要的环节之一,而楼板厚度的控制是保证施工质量和建筑安全的关键。
本文将介绍三个小措施,用于控制楼板厚度。
二、测量楼板厚度在混凝土浇筑之前,需要准确测量楼板厚度。
可使用卷尺或测量仪器进行测量,并进行校正,确保测量结果准确可靠。
只有准确的测量结果,才能为后续的楼板厚度控制提供基础数据。
三、控制混凝土的浇筑量混凝土的浇筑量会直接影响楼板的厚度。
因此,在浇筑过程中需要合理控制混凝土的浇筑量。
根据楼板的尺寸和设计要求计算所需的混凝土量,并在浇筑过程中进行分段浇筑,避免浇筑不均匀导致楼板厚度超过或不达标的情况。
四、加强监管和质量控制施工监管和质量控制是确保楼板厚度控制的重要环节。
现浇板厚度控制措施

编号HYB- YHWB-QW 砼现浇板厚度监控措施项目名称悦海湾工程编制总监河南宏业建设管理有限公司悦海湾监理部2011 年10 月15 日现浇板厚度控制专项措施1、保证负弯矩钢筋的位置现浇楼板,钢筋绑扎数量较多,因此要控制上部负弯矩钢筋的位置及保护层厚度,保证现浇楼板的有效截面就尤为重要,针对这种情况我们制定了以下监理监控措施:利用水泥砂浆垫块,保证钢筋的保护层,用于保护层的垫块长、宽各为30mm,根据所应用部位的不同厚度各不相同,每平方米垫块数量不少于 4 块。
楼板钢筋采取现场制作绑扎,在绑扎前应在模板上量、画出距离符号,以利于钢筋位置正确,负弯矩的锚固长度及外伸长度必须符合设计要求,其位置固定应有措施(采用水泥砂浆垫块或钢筋马凳等),单向板的钢筋网靠近外围两行钢筋相交点,必须全部绑扎,双向受力钢筋应全部绑扎。
为确保钢筋位置符合设计要求,严防上层钢筋位移,上层钢筋设有90度弯钩,弯钩不得抵触模板,其长度等于板厚减去钢筋保护层厚度;砼浇筑时,应配备责任心较强的钢筋工跟班作业,随时对位移钢筋进行整理。
为保证负弯距钢筋的位置,上层负弯距钢筋应用铁马凳或预制混凝土垫块等定位措施进行支撑,间距为每平方米至少设四个,普通的做法是使用钢筋制成的马凳,但是马凳使用时容易在模板上滑动,不能有效地对钢筋进行保护,并且在马凳与模板接触部位缺乏保护层,拆除模板后在该部位容易锈蚀,造成抹灰后表面上出现绣迹,而使用同标号混凝土垫块则可有效的解决这种现象,且起到与马凳一样的效果。
垫块的使用方法同铁马凳,每平方米为四块,在模板上呈梅花形布置。
底层钢筋,其定位垫块的厚度应满足钢筋保护层厚度要求,强度不低于砼设计强度;施工及检查人员进行检查时,可使用钢筋制作的操作平台进行检查。
为了防止施工过程中人为踩踏钢筋,引起钢筋变形,在混凝土施工过程中使用专门的操作平台,电工穿线套管敷设应在上层钢筋绑扎前进行,其管道应在上下两层钢筋之间(双向配筋)或底层钢筋(单向配筋)之上敷设;严禁在底层钢筋之下穿行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一.目的 (3)
二.适用范围 (3)
三.控制方法 (3)
(一)埋置式控制器控制法 (3)
1.控制流程 (3)
2.操作方法 (3)
3.安装厚度控制器 (4)
(二)扦插检测器控制法 (5)
1.工具制作 (5)
2.操作方法 (6)
四、特别注意事项 (6)
一.目的
控制现浇混凝土楼板的厚度,使其满足设计和规范要求。
二、适用范围
适用于河南正弘置业有限公司及下属公司各项目工程。
三、控制方法:
(一)埋置式控制器控制法
1.控制流程:
制作混凝土预制控制器安装控制器浇筑混凝土振捣密实刮平
2.操作方法:
2.1制作混凝土预制控制器
2.1.1按照施工图设计中各部位楼板厚度,提前预制(或购买)棱台形或圆台形混凝土预制块控制器,混凝土控制器初凝前在底平面中间位置插入约40mm长铁钉,钉尖朝外,外露长度20~25mm。
混凝土强度≧C25,底面尺寸约80*80(或φ80)mm,在顶面标注垂直高度(垂直高度应为楼板厚度,误差控制在2mm内),以免混用。
2.1.2.浇水养护或标养20天,备用。
2.1.3制作流程详见下表:
1.制作模板,刷隔离剂。
2.浇筑c25混凝土,振捣密实。
3.表面抹平,插入2.5寸铁钉,外露20~25mm
4. 养护20天后待用
5. 棱台形混凝土预制控制器(下平面有钉子)
6. 圆台形混凝土预制控制器(下平面有钉子)
7.塑料成品控制器(市场有售,各种高度尺寸均有)
3.安装厚度控制器
3.1在楼板模板安装完成,经验收模板标高、平整度合格,且钢筋绑扎验收合格后,将与楼板设计厚度相一致的控制器均匀的钉在钢筋网中间的模板上,并确保控制器底平面紧贴模板上平面。
控制器安装示意图
3.2控制器呈梅花形布置,双向间距均不大于1.5m。
使混凝土刮平尺杆长度(2m)范围内均能触碰到两个控制器顶面。
3.3在混凝土浇筑到控制器附近时,首先用混凝土护住控制器,使其不被挤倒或倾斜;混凝土铺装时略高于控制器顶部,在混凝土二次振捣后用2米长的铝合金尺杆,紧压在每两个控制器顶部来回搓动,使尺杆地平面紧贴在控制器顶面,将高出来的混凝土铲平,将低洼处用混凝土补平。
按照此方法在每相邻的两个控制器顶部反复操作,并以相互平行的两道压槽为基准线,调整中间部分楼板混凝土上平面平整度,使混凝土抹平后的完成面与控制器的顶面平齐即可。
(二)扦插检测器控制法
1. 工具制作:
采用φ10钢筋,截1000mm长一段做立杆,下部端头打磨成半圆头;截取120mm长一段做手柄,两端打磨成半圆头;再分别截取多根长度30mm~60mm钢筋做不同厚度控制点标志线;分别将短钢筋垂直焊接在1000mm长钢筋上。
(根据施工图设计楼板厚度(H1,H2)确定每一根短钢筋下表面至长钢筋底端的距离,用于检测不同厚度控制点位置),误差控制在±1mm内。
扦插制作示意图扦插检测示意图表面抹平示意图
2. 操作方法:
2.1在摊铺混凝土和振捣、抹平过程中,随时将扦插器垂直插入想要检测位置混凝土内,使插钎底端触及到模板顶面,混凝土上平面与相对应的钢筋标志线下平面平齐时,表明该检测点混凝土厚度与设计厚度一致,对高出部位的混凝土铲除,不够高的部位给予补平。
2.2检测点纵横间距均不应大于1000mm,合格检查点数量越多,楼板厚度合格率越高。
2.3检测工作必须在混凝土初凝前完成。
四.特别注意事项
1.屋面板、地下车库顶板、卫生间楼板等防渗漏要求较高的区域浇筑砼,禁止使用埋入式厚
度控制器,以免形成渗水点。
2.无论任何区域均可采用插钎式检测器检测新浇筑楼板厚度,但必须在混凝土初凝前完成检
测,严禁在初凝后插钎检测,以免形成渗水点。
3.无论采用那一种控制方法,在浇筑砼前,应全面验收模板标高和模板平整度,确保满足设
计和规范要求,在浇筑砼过程中,应安排专人监督、检查模板支撑系统稳定性和厚度检测方法是否正确, 发现问题及时纠正。
4.本控制方法自会签通过之日起执行。
