悬挑卸料平台细则

合集下载

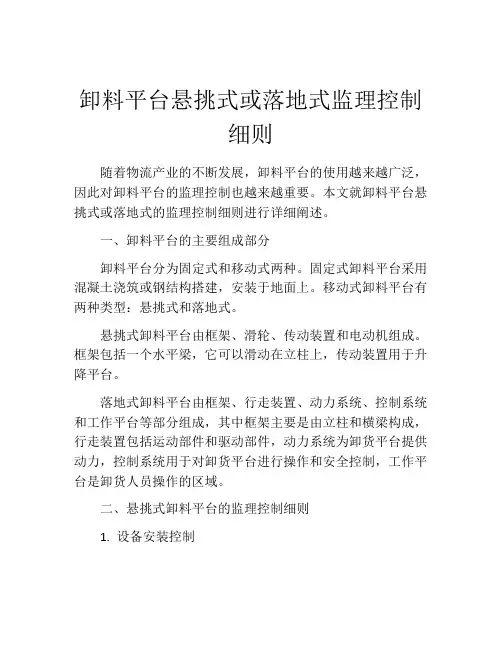

卸料平台悬挑式或落地式监理控制细则

卸料平台悬挑式或落地式监理控制细则

卸料平台悬挑式或落地式监理控制细则随着物流产业的不断发展,卸料平台的使用越来越广泛,因此对卸料平台的监理控制也越来越重要。

本文就卸料平台悬挑式或落地式的监理控制细则进行详细阐述。

一、卸料平台的主要组成部分卸料平台分为固定式和移动式两种。

固定式卸料平台采用混凝土浇筑或钢结构搭建,安装于地面上。

移动式卸料平台有两种类型:悬挑式和落地式。

悬挑式卸料平台由框架、滑轮、传动装置和电动机组成。

框架包括一个水平梁,它可以滑动在立柱上,传动装置用于升降平台。

落地式卸料平台由框架、行走装置、动力系统、控制系统和工作平台等部分组成,其中框架主要是由立柱和横梁构成,行走装置包括运动部件和驱动部件,动力系统为卸货平台提供动力,控制系统用于对卸货平台进行操作和安全控制,工作平台是卸货人员操作的区域。

二、悬挑式卸料平台的监理控制细则1. 设备安装控制悬挑式卸料平台的安装前应进行验收,包括现场测量高度、宽度、长度、安装位置等各项指标。

同时应对设计、制造、运输、移动、安装及使用等各环节进行监控,确保设备的正常安装和使用。

2. 设备操作控制悬挑式卸料平台操作人员应经过严格的培训和考试,掌握设备操作技巧和操作规范。

操作时应按照操作手册的要求进行,严格遵守操作规程和安全操作要求。

3. 设备维修控制悬挑式卸料平台需要定期维护,及时更换易损件,确保设备的正常运行。

维修时应按照维修手册和操作规程进行,设备维修记录应及时登记。

4. 安全管理控制悬挑式卸料平台的使用过程中应注重安全管理,规避安全事故的发生。

设备应按照规定进行检查和维护,定期进行安全检查和安全培训。

同时应编写安全操作规程,明确责任,对违反规定者进行问责和纠正。

三、落地式卸料平台的监理控制细则1. 设备安装控制落地式卸料平台的安装前应进行验收,其中框架安装应符合设计要求,地面承重能力要符合规定。

设备的各项指标应符合要求,设备安装后应进行安全检查,确保设备的正常安装和使用。

2. 设备操作控制落地式卸料平台操作人员应经过严格的培训和考试,掌握设备操作技巧和操作规范。

悬挑卸料平台监理细则

悬挑卸料平台监理细则

合肥市轨道交通工程3号线【磨店车辆基地】土建工程B13(悬挑卸料平台工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):________________专业监理工程师:____________________总监理工程师:__________________ __日期: 2018年月日 __目录一、专业工程特点 (1)(一)工程基本情况 (1)(二)卸料平台基本情况 (2)(三)编制依据 (3)二、监理工作流程 (3)三、监理工作控制目标及控制要点 (4)四、监理工作方法及措施 (8)一、专业工程特点(一)工程基本情况工程名称:合肥轨道交通3号线工程磨店车辆基地综合楼工程建设单位:合肥城市轨道交通有限公司设计单位:中铁第四勘察设计院集团有限公司监理单位:中铁华铁监理有限公司施工单位:中铁五局集团有限公司施工地址:合肥市磨店乡于湾村结构类别:为框架剪力墙结构综合楼地上15层,建筑高度为69m,总建筑面积为23141.61m2,建筑高度为69m。

外脚手架采用φ48.3×3.6㎜钢管双排搭设(考虑到合肥地区钢管实际取材以及表面锈蚀深度Δ≤0.5mm,本工程计算钢管壁厚取值3.0㎜)。

综合楼外脚手架采用落地式和悬挑式搭设方法,悬挑部位主梁采用16号工字钢。

共分五段搭设:第一段为落地式脚手架从正负零1层顶,高度为4.8m, (标高:±0.000~4.80)。

第二段为悬挑式脚手架从2层至5层顶,高度为17.4m(标高:4.80~22.20)。

第三段为悬挑式脚手架从6层至9层顶,高度为16.8m(标高:22.20~39.00)第四段为悬挑式脚手架从10层至13层顶,高度为16.8m(标高:39.00~55.80)。

第五段为悬挑式脚手架从14层至顶层,高度为13.2m(标高:55.80~69.00)。

本工程悬挑段最高为17.4m,计算高度按18m进行计算。

悬挑式卸料平台规范

悬挑式卸料平台规范

悬挑式卸料平台规范悬挑式卸料平台规范一、前言悬挑式卸料平台是一种常见的货物卸载设备,主要用于将货物从高处安全地卸下。

为了确保悬挑式卸料平台的正常工作和使用安全,制定本规范。

二、设计要求1. 所有悬挑式卸料平台应按照国家相关标准进行设计,并通过专业机械设备检测机构检测合格。

2. 悬挑式卸料平台的设计应具备稳定性和承重能力,能够适应所承载货物的重量和尺寸。

3. 悬挑式卸料平台的运行速度应适中,不能过快或过慢,确保货物的安全卸下。

三、安全要求1. 悬挑式卸料平台的操作台上应配有明确的警示标识,包括但不限于“危险”、“禁止入内”等。

2. 悬挑式卸料平台的操作台上应设有紧急停机按钮,便于操作人员在紧急情况下迅速停止设备运行。

3. 悬挑式卸料平台的操作台上应设有安全护栏,确保操作人员在操作过程中不会意外坠落。

4. 悬挑式卸料平台应配备稳定的支撑装置,防止设备在运行过程中发生侧倾或倾覆。

5. 悬挑式卸料平台的电气系统应符合国家相关标准,电气设备应正常工作,不得发生漏电、短路等故障。

6. 悬挑式卸料平台的液压系统应定期检测和维护,确保液压设备正常运行,不得泄漏或故障。

四、使用要求1. 悬挑式卸料平台的操作人员必须接受相关的操作培训,熟悉设备的使用方法和安全操作规程。

2. 悬挑式卸料平台在使用过程中,应严格按照设备的额定载荷进行装载和卸载货物,不得超载使用。

3. 悬挑式卸料平台在使用过程中,应遵循设备制造商的使用说明书,不得私自改装或修改设备。

4. 悬挑式卸料平台必须进行定期的检查和维护,确保设备的正常运行和安全使用。

5. 悬挑式卸料平台在停用时,应及时切断电源,并进行固定,以防止设备的无人操作或滑落。

五、责任分工1. 设备制造商负责提供符合规范要求的悬挑式卸料平台,并提供相应的产品使用说明书。

2. 使用单位负责按照规范要求使用悬挑式卸料平台,并进行设备的保养和维护。

3. 相关管理部门负责对悬挑式卸料平台的运行情况进行监督和检查,发现问题及时处理并追究相关责任。

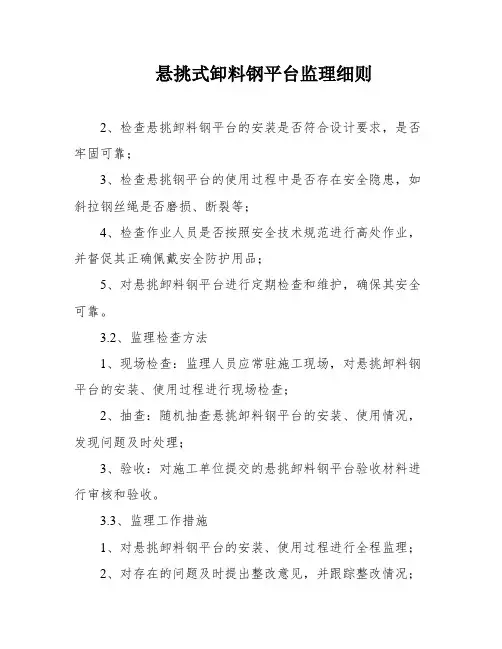

悬挑式卸料钢平台监理细则

悬挑式卸料钢平台监理细则

悬挑式卸料钢平台监理细则2、检查悬挑卸料钢平台的安装是否符合设计要求,是否牢固可靠;3、检查悬挑钢平台的使用过程中是否存在安全隐患,如斜拉钢丝绳是否磨损、断裂等;4、检查作业人员是否按照安全技术规范进行高处作业,并督促其正确佩戴安全防护用品;5、对悬挑卸料钢平台进行定期检查和维护,确保其安全可靠。

3.2、监理检查方法1、现场检查:监理人员应常驻施工现场,对悬挑卸料钢平台的安装、使用过程进行现场检查;2、抽查:随机抽查悬挑卸料钢平台的安装、使用情况,发现问题及时处理;3、验收:对施工单位提交的悬挑卸料钢平台验收材料进行审核和验收。

3.3、监理工作措施1、对悬挑卸料钢平台的安装、使用过程进行全程监理;2、对存在的问题及时提出整改意见,并跟踪整改情况;3、对违规施工进行纠正,并做好记录;4、对悬挑卸料钢平台的使用情况进行定期检查和维护。

3.4、悬挑卸料平台监理检查频率1、悬挑卸料钢平台事前监理:每次施工前均需进行监理;2、悬挑卸料钢平台安装、使用过程中监理:每周至少进行一次监理;3、悬挑卸料钢平台定期检查:每月至少进行一次监理。

4、安全监理人员工作安排4.1、项目监理人员名单1、监理工程师:×××;2、安全监理员:×××。

4.2、监理人员职责分工1、监理工程师:负责悬挑卸料钢平台的全程监理工作;2、安全监理员:负责悬挑卸料钢平台的安全监理工作,对存在的问题提出整改意见并跟踪整改情况。

求施工单位整改,并立即停止使用。

5)加强安全教育和培训,提高作业人员安全意识和技能水平。

6)定期进行检查和维护,及时更换损坏的钢丝绳和其他配件。

7)在悬挑卸料钢平台使用期间,严格按照限载警示标准进行操作,避免超载和不当使用。

8)加强上下立体交叉作业的管理和安全防护措施,确保作业人员的安全。

9)对季节性和突发性的安全风险进行针对性的检查和控制,确保悬挑卸料钢平台的安全使用。

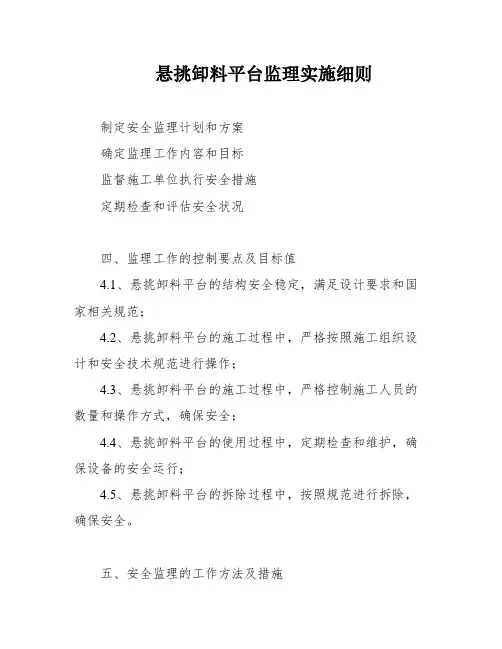

悬挑卸料平台监理实施细则

悬挑卸料平台监理实施细则

悬挑卸料平台监理实施细则制定安全监理计划和方案确定监理工作内容和目标监督施工单位执行安全措施定期检查和评估安全状况四、监理工作的控制要点及目标值4.1、悬挑卸料平台的结构安全稳定,满足设计要求和国家相关规范;4.2、悬挑卸料平台的施工过程中,严格按照施工组织设计和安全技术规范进行操作;4.3、悬挑卸料平台的施工过程中,严格控制施工人员的数量和操作方式,确保安全;4.4、悬挑卸料平台的使用过程中,定期检查和维护,确保设备的安全运行;4.5、悬挑卸料平台的拆除过程中,按照规范进行拆除,确保安全。

五、安全监理的工作方法及措施5.1、制定详细的安全监理计划和方案,明确监理工作内容和目标;5.2、严格按照相关规范和技术要求进行监督和检查,及时发现和纠正安全问题;5.3、加强与施工单位的沟通和协作,共同制定安全措施,确保施工安全;5.4、定期组织安全培训和演练,提高工作人员的安全意识和应急能力;5.5、建立健全安全记录和档案,及时反馈安全情况,总结经验,不断完善安全管理体系。

制作悬挑卸料平台的注意事项制作悬挑卸料平台时,需要注意以下几点:1.安装悬挑卸料平台时,必须确保平台的完好状况。

同时,安装时需要考虑安全防护和控制装置的设置。

2.在进行垂直运输设备的装拆作业时,必须采取安全措施,确保操作人员的安全。

3.在施工前,必须核查安全生产技术措施,审查施工组织设计或专项施工方案,以确保施工过程中的安全。

4.日常现场巡视是必不可少的,以便及时发现潜在的安全隐患。

如果有隐患,需要及时整改,并向建设单位报告。

5.对高危作业/易发生安全风险源的区域需要进行重点检查,确保其安全性。

6.临时用电需要符合规范,出入口及高危作业区需要设置警示标识,现场防雷措施也需要做好。

7.在检查施工现场安全环境时,如果发现问题,需要及时整改,并向建设单位报告。

悬挑卸料平台监理实施细则在进行悬挑卸料平台的监理工作时,需要注意以下几点:1.在悬挑式钢平台每次进场组装前,应由项目技术负责人对组装作业人员进行书面安全技术交底。

悬挑式卸料平台安全技术规定

悬挑式卸料平台安全技术规定

悬挑式卸料平台安全技术规定第一章总则第一条为确保悬挑式卸料平台的安全运行,保障员工的生命安全和资产安全,订立本规定。

第二条本规定适用于公司内使用的悬挑式卸料平台,包含固定式和移动式两种。

第二章设备要求第三条悬挑式卸料平台的设计、制造和安装必需符合国家相关标准的要求,并取得相应的合格证书。

第四条悬挑式卸料平台的料子必需符合国家标准,能够经受估计的工作荷载和外部环境的影响。

第五条悬挑式卸料平台必需配备可靠的起升、运行和停止设备,包含限位器、安全门、避雷针等。

第六条悬挑式卸料平台必需配备有效的紧急停止装置,保证在紧急情况下能够快速停止运行。

第七条悬挑式卸料平台必需经过定期检查和维护,确保设备的正常运行和安全性。

第三章人员管理第八条凡涉及悬挑式卸料平台操作的员工必需经过特地的培训,掌握操作技能和安全知识。

第九条悬挑式卸料平台操作人员必需具备合格的驾驶证,并熟识悬挑式卸料平台的操作规程和安全要求。

第十条悬挑式卸料平台操作人员必需定期进行职业健康检查,确保身体情形适合进行高空作业。

第十一条对于未经培训或未持有有效驾驶证的人员,严禁擅自操作悬挑式卸料平台。

第十二条凡需要上下悬挑式卸料平台的员工,必需穿着符合安全要求的个人防护装备。

第四章操作规程第十三条悬挑式卸料平台的起升、停止和运行必需依照操作规程进行,严禁超载和超速操作。

第十四条悬挑式卸料平台操作人员在开机前必需检查设备是否正常,并与设备上的安全工具一一对应。

第十五条悬挑式卸料平台操作人员必需严格依照信号员指令操作,不得违反信号员的指挥。

第十六条悬挑式卸料平台操作过程中,操作人员必需保持专注、稳定,不得进行游戏、玩乐或与他人交谈。

第十七条悬挑式卸料平台操作人员必需随时注意工作环境的变动,如发现风大、雨雪天气等恶劣情况,应立刻停止作业并报告。

第十八条悬挑式卸料平台上不得进行非工作性质的人员乘坐,禁止非操作人员靠近设备。

第十九条悬挑式卸料平台操作结束后,必需将设备停放在指定的停放区域,并切断电源。

完整版)悬挑式卸料钢平台监理实施细则

完整版)悬挑式卸料钢平台监理实施细则

完整版)悬挑式卸料钢平台监理实施细则门诊医技综合楼等4项工程(XXX改扩建工程)目录一、工程概况二、卸料平台概况三、编制依据四、安全监理工作流程五、安全监理控制要点、检查方法和频率、措施1)材料标准与检验2)卸料平台构件加工与验收六、卸料平台管理制度1、使用技术监理2、使用安全监理七、应急救援1、成立应急小组工程概况本工程包括门诊医技综合楼等4项工程,是XXX改扩建工程的一部分。

工程总建筑面积为XXXX平方米,其中门诊医技综合楼建筑面积为XXXX平方米。

卸料平台概况本工程的卸料平台位于医院内部,用于卸载建筑材料和设备。

卸料平台采用悬挑结构,平台面积为XX平方米,高度为XX米。

编制依据本工程的安全监理实施细则编制依据国家有关法律法规、工程建设标准和监理规范等文件,以及本工程的设计文件、施工方案等资料。

安全监理工作流程安全监理工作流程包括前期准备、施工监理、竣工验收等阶段。

监理人员应在每个阶段开展监理工作,及时发现和解决安全问题。

安全监理控制要点、检查方法和频率、措施1)材料标准与检验监理人员应检查建筑材料的质量,确保符合国家标准和设计要求。

检查方法包括抽样检测、现场检查等。

监理人员应定期检查材料的检验报告和质量证明文件。

2)卸料平台构件加工与验收监理人员应检查卸料平台构件的加工质量,确保符合设计要求。

检查方法包括现场检查、抽样检测等。

监理人员应定期检查构件的质量证明文件和验收报告。

卸料平台管理制度1、使用技术监理卸料平台的使用应遵守相关的技术规范和管理要求。

监理人员应定期检查卸料平台的使用情况,发现问题及时处理。

2、使用安全监理卸料平台的使用应符合相关的安全规定和管理要求。

监理人员应定期检查卸料平台的安全设施和使用情况,发现问题及时处理。

应急救援1、成立应急小组医院应成立应急小组,负责协调应急救援工作。

监理人员应与应急小组保持联系,及时掌握应急情况,提出应对措施。

1.悬挑式卸料钢平台安全监理细则一、工程概况项目名称:XXX改扩建工程,包括门诊医技病房综合楼等四项。

卸料平台监理实施细则

卸料平台监理实施细则

卸料平台监理工作要点1、专项施工方案的审查(1)施工单位应当施工前编制专项施工方案,报送项目监理部审批。

(2)专项施工方案应由施工单位技术、安全、质量部门审核,由施工单位技术负责人签字。

2、材料、构配件的检查(1)钢丝绳钢丝绳选用6×19(直径18mm)钢丝绳,断股、锈蚀严重的钢丝绳不得使用,公称抗拉强度必须达到1400Mpa,钢丝绳扣紧绳卡数量为四个。

(2)平台板检查平台板薄钢板厚度及材质。

(3)工字钢检查工字钢其质量应符合现行国家标准《碳素结构钢》(GB/T700-2006)和《低合金高强度结构钢》(GB/T1591-2008)的规定。

同时须具备出厂合格证和检验报告。

(4)吊环、锚环:吊环与锚环均应为圆钢,且与方案设计规格相符。

(5)钢丝绳:检查钢丝绳、绳夹规格是否符合方案及规范要求。

3、卸料平台制作控制(1)检查制作的尺寸、各杆件的间距、吊环拉环点位是等否符合方案及规范的要求。

(2)检查各节点焊接、连接质量是否满足方案及规范要求。

(3)制作完成后应组织相关人员进行验收,并形成书面验收资料。

4、预留预埋卸料平台锚环应在混凝土前按方案进行预留预埋,预埋锚环的规格、点位、间距、加固措施等必须满足方案及规范要求。

5、卸料平台安装拆要点(1)悬挑卸料平台位置图应提前发放至外脚手架搭设对位,并进行交底,需在外脚手架搭设时将外脚手架预留出相应位置,保证卸料平台安装施工。

(2)悬挑卸料平台采用现场塔吊进行吊装,人工进行配合施工,吊装步骤如下:②首先将悬挑卸料平台组装完成并检查验收,并配备好吊运钢丝绳。

②利用塔吊将悬挑卸料平台吊运至安装楼层部位。

③将型钢悬挑卸料平台吊运入楼层,并送入卡环中,型钢送入卡环后,应先用木楔临时固定才能上人拉钢丝绳。

④安装并斜拉受力钢丝绳。

钢丝绳必须拉紧并严格按要求安装绳卡。

安装时悬挑卸料平台外侧端部上抬,高于楼层标高50mm,防止钢丝绳安装完成后塔吊松脱钢丝绳时下坠,导致型钢悬挑卸料平台不水平。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、程建设概况
项目共建设分为C、D、E三个地块,共22栋住宅单体及商场、停车场、幼儿园、中心广场等配套设施。

C地块建筑面积13.88万平米,由8幢高层住宅及5层多层用房组成,其中地下室建筑面积约为2.28万平,车库部分采用独立基础,主楼采用桩伐基础。

D地块建筑面积6.3万平米,由6幢高层住宅2幢多层用房组成,其中地下室建筑面积约0.83万平米,车库部分采用独立基础,主楼采用桩伐基础。

E地块建筑面积11.12万平方米,由8幢高层住宅及2幢多层用房组成,其中地下室建筑面积约为1.56万平方米车库部分采用独立基础,主楼采用桩伐基础。

项目共建设分为C、D、E三个地块,共22栋住宅单体及商场、停车场、幼儿园、中心广场等配套设施。

C地块建筑面积13.88万平米,由8幢高层住宅及5层多层用房组成,其中地下室建筑面积约为2.28万平,车库部分采用独立基础,主楼采用桩伐基础。

D地块建筑面积6.3万平米,由6幢高层住宅2幢多层用房组成,其中地下室建筑面积约0.83万平米,车库部分采用独立基础,主楼采用桩伐基础。

E地块建筑面积11.12万平方米,由8幢高层住宅及2幢多层用房组成,其中地下室建筑面积约为1.56万平方米车库部分采用独立基础,主楼采用桩伐基础。

二、监理依据
一、工程合同文件
1.建设单位与施工单位签订的施工合同
2.建设工程委托监理合同
二、 设计文件
1.工程施工图纸技术说明及设计交底
2.设计图纸交底和设计图纸会审纪要
3.设计修改和设计变更文件
4.审批通过的施工组织设计或方案
三、 国家及政府有关质量管理方面的法律法规性文件
1.中华人民共和国建筑法
2.建设工程质量管理条例
四、 有关质量检验与控制的专门技术法规性文件
1.《建筑施工安全检查标准》(JGT59-2011)
2.《建筑施工高处作业安全技术规范》(JGT80-91)
3. 国家及现行有关规范、规章、规定等
三、安全监理工作流程
1、申报程序
申报
同意 整改后申报
不同意
施工总包方 项目监理组 建设方
实 施
2、存在不安全因素、事故苗子、违规与不文明施工现象的处理程序
四、安全监理控制要点、检查方法和频率、措施
1、控制要点;
(1)悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书与图纸应编入施工组织设计。

(2)悬挑式钢平台的搁置点与上部拉结点必须位于建筑物上,不得设置在脚手架等施工设备上。

(3)应设置四个经过计算的吊环,吊运平台时应使用卡环,不得使用吊钩直接钩挂吊环。

对违规施工及存在隐患的,发出整改指令 口头提出
立即整改 同意 安全监理情况严重 报告 拒不整改


意 下达
工程
暂停

报告
总 监 项目监理组 继续施工
施工总包安全负责人
施工总包项目经理 建设方 整 改
总包复验合格
监 理
继续施工
受监安监站 报告 建设单位
(4)钢平台安装好时,钢丝绳应采用专用的挂钩挂牢,采取其他方法时卡头的卡子不得少于4个。

建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口处应高于内口。

(5)钢平台左右两侧必须装置固定的防护栏杆。

(6)钢平台吊装需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收方可松卸起重吊钩上下操作。

(7)钢平台使用时应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修补。

(8)悬挑卸料钢平台装拆布置的位置要符合方案要求。

(9)悬挑卸料钢平台在安装和拆除过程中操作人员是否按专项施工方案进行施工。

(10)悬挑卸料钢平台在安装和拆除过程中现场项目部安全生产管理人员是否在作业区域监控管理。

(11)悬挑卸料钢平台安装好以后,现场项目部是否按安全生产保证体系的规定进行检查验收,验收合格是否按规定挂上合格牌。

2、检查方法和频率
(1)悬挑卸料钢平台安装和拆除期间采用巡视检查的方法,并且填写危险性较大工程巡视检查记录表(D-C2表)。

(2)频率每拆装一次填写一份检查表,日常每周填写一份。

3、措施
(1)审查悬挑卸料钢平台专项施工方案,按照程序性、符合性、针对性的原则审核,发现问题及时书面要求施工单位整改。

(2)审查特种作业人员资格证书及安全技术交底记录是否符合相关规定。

(3)检查悬挑卸料钢平台施工单位日常的使用管理记录是否符合要求。

(4)巡视检查过程中发现悬挑卸料钢平台不按专项方案进行使用和管理,当场要求施工单位整改。

施工单位当场整改的巡视检查人员可以不开具安全监理工作联系单或安全隐患整改通知单,同时在巡视检查记录表或在监理日记中记录在案,施工单位不能立即整改的,应当开具安全隐患整改通知书,要求施工单位及时整改,施工单位整改回复后及时复查整改结果。

(5)巡视检查过程中发现事故隐患严重的以及发生重大险情或者安全事故的应当案照实际情况签发暂停令,施工单位整改合格填写复工申报表后应当及时复查整改结果。

(6)根据施工现场的具体实际向建设单位、本单位、安全监督部门报告施工现场安全生产
工作。

五、安全监理人员工作安排
1、项目监理部成立以总监为组长的现场监理组,就本安全监理实施细则向监理人员交底,安全监理人员负责日常的安全管理工作,建立安全监理管理台帐。

2、本工程实施期间每周至少进行一次巡视检查,并做好安全监理巡视检查记录台帐。

安拆过程每天检查,并记录。

3、巡视检查中发现安全隐患及时通知施工单位现场施工负责人(生产经理)或项目部安全员。

采取相应整改措施排除事故隐患,并报告总监或总监代表。

4、发现重大险情或发生安全事故的,应立即通知暂停施工,开具暂停令或停工令,同时报告总监或总监代表。

5、本工程实施期间的安全监理资料由专业监理工程师收集编制,审核整理和使用,本工程完成后安全监理资料按相关规定归档。

东海外建设监理有限公司
大杨镇湖畔新城C、D、E复建点工程项目监理部
2015年03月25日。
