悬挑式卸料平台标准版样本
卸料平台安全专项方案编制指引书一、编制内容及规定目录1、编制依据 ................................................................................. 错误!未定义书签。
1.1主要法律、法规 .............................................................. 错误!未定义书签。
1.2主要规范、规程、标准 .................................................. 错误!未定义书签。
1.3施工图纸 .......................................................................... 错误!未定义书签。
1.4施工组织设计 .................................................................. 错误!未定义书签。
2、工程概况 ................................................................................. 错误!未定义书签。
2.1工程简介 .......................................................................... 错误!未定义书签。
2.2设计概况 .......................................................................... 错误!未定义书签。
3、施工部署 ................................................................................. 错误!未定义书签。
3.1卸料平台方案选择 .......................................................... 错误!未定义书签。
3.2施工进度计划 .................................................................. 错误!未定义书签。
3.3组织准备 .......................................................................... 错误!未定义书签。
3.4技术准备 .......................................................................... 错误!未定义书签。
3.5材料准备 .......................................................................... 错误!未定义书签。
3.6劳动力组织 ...................................................................... 错误!未定义书签。
4、设计方案与施工工艺技术 ..................................................... 错误!未定义书签。
4.1卸料平台设计 .................................................................. 错误!未定义书签。
4.2工艺要求 .......................................................................... 错误!未定义书签。
4.3质量标准 .......................................................................... 错误!未定义书签。
4.4检查、验收程序 .............................................................. 错误!未定义书签。
4.5卸料平台拆除 .................................................................. 错误!未定义书签。
5、安全保证措施 ......................................................................... 错误!未定义书签。
6、应急预案 ................................................................................. 错误!未定义书签。
7、计算书(以下面参数为例) ................................................. 错误!未定义书签。
1、编制根据1.1重要法律、法规1.2重要规范、规程、原则1.3施工图纸1.4施工组织设计2、工程概况2.1工程简介2.2设计概况依照总控进度筹划安排及现场实际状况,为理解决楼层内模板架料拆模后可以及时周转使用,在施工至***层时,在***层,决定布置悬挑式卸料平台,特编制此方案,以保证主体施工进度规定。
3、施工布置3.1卸料平台方案选取为保证***层以上构造施工时,周转材料周转使用,在施工至***层时搭设悬挑卸料平台,结合工程实际状况阐明卸料平台平面位置,所在楼层,高度。
附卸料平面位置图、立面图,卸料平台构造图(尺寸要详细,分平面、剖面、立面图明确与外架关系),卸料平台节点详图(钢丝绳与主梁如何固定、主梁与构造锚固详图、锚固点详图)卸料平台使用荷载为***t。
例如:3.2施工进度筹划3.3组织准备劳动组织及职责分工:3.4技术准备,进行项目评审,报公司总工程师进行审批,审批合格后方可实行。
3.5材料准备本工程卸料平台型钢焊接,面铺50mm脚手板,外侧采用Φ48.3×3.6壁厚焊接钢管为拦杆。
根部在楼层上采用地锚固定,端部采用两道钢丝绳斜拉和保护。
,宽***m,锚入建筑***m,主梁采用***工字钢,次梁采用***工字钢,次梁间距***m。
钢材强度级别不低于Q235,其质量符合现行国标《碳素钢构造》(GB/T 700)和《低合金高强度构造钢》GB/T 1591规定。
,并固定牢固,使用钢板时应焊接。
,外侧钢丝绳距主梁端头***mm(500mm),两道钢丝绳间距***m。
,固定***工字钢主梁。
,作为钢丝绳拉环,两根钢丝绳要单独预埋拉环。
预埋吊环可采用如下两种形式,应满足悬挑式钢平台墙体吊环节点做法示意图(一)规定:(1)吊环应使用直径25mm以上Q235-A圆钢制作,环体内径以100mm为宜。
(2)吊环焊接某些应采用双面焊,焊缝长度不不大于120mm。
(3)吊环在弯制及焊接过程中应保证原材各项性能指标,避免因加工工艺导致吊环承载力(性能指标)减少。
(4)预留孔须单独设立,成孔套管采用内径25mm以上 PVC管,预留在墙体内。
(5)吊环安装时应使环体垂直向下,吊环内侧贴紧墙面。
(6)墙内应采用100 100 10铁垫片紧贴墙面,应用双螺母拧紧,螺栓伸出螺母长度不得不大于3扣。
悬挑式钢平台墙体吊环节点做法示意图(二)(图1)(图2)规定:(1)墙体绑扎钢筋同步下放直径80mm以上PVC套管,应与墙体钢筋夹角成45°左右,用14#铅丝绑扎牢固,保证浇筑混凝土时套管不发生位移。
(2)套管内应用锯末填实,浇筑完混凝土拆除模板后将套管内锯末掏空。
(3)将钢丝绳头用钢丝绳卡进行连接后,穿过PVC套管伸入室内,将长500mm、直径48mm钢管穿入从PVC套管伸进来钢丝绳头内(如图1所示)。
(4)将另一根长500mm、直径48mm钢管与穿过钢丝绳环钢管垂直焊接,防止穿过钢丝绳环钢管脱落(如图2所示),焊接位置应在竖直钢管中间偏上位置。
(5)安装或提高卸料平台时,先用塔吊将卸料平台稍稍吊起,使钢丝绳处在不受力状态,再将焊好“十字”型钢管穿入从PVC套管伸进来钢丝绳内。
,与平台焊为一体,高度为1500mm,下口设180mm高挡脚板。
采用防护栏杆,内侧采用单块胶合板立放围护,外侧采密目安网防护。
3.6劳动力组织,拟定本工程卸料平台搭设人员需要***人。
,搭设负责人负有指挥、调配、检查直接责任。
,均应有项目技术负责人承认,方可进行施工作业,并必要配备有足够辅助人员和必要工具。
详细见下表:4、设计方案与施工工艺技术4.1卸料平台设计结合工程实际状况阐明卸料平台平面位置,所在楼层,高度,基本形式(落地式卸料平台)。
附卸料平面位置图、立面图,卸料平台构造图(尺寸要详细,分平面、剖面、立面图明确与外架关系),卸料平台节点详图(钢丝绳与主梁如何固定、主梁与构造锚固详图、锚固点详图)卸料平台使用荷载为***t。
4.2工艺规定卸料平台加工完毕后通过验收合格后方可吊装。
吊装时,先挂好四角吊钩,传发初次信号,但只能稍稍提高平台,放松斜拉钢丝绳,方可正式吊装,吊钩四条引绳应等长,保证平台在起吊过程中平稳。
吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用。
规定提高一次验收一次。
详细构造规定如下:,其构造构造能防止左右晃动。
,必要位于建筑物上,不得设立在脚手架等施工设备上。
,两道中接近建筑一侧一道为安全储备,此外一道应作受力计算。
,吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环用φ25以上钢筋制作。
,钢丝绳应采用专用挂钩挂牢,采用其她方式时卡头卡于不得少于四个,建筑物锐角利口围系钢丝绳处应加衬软垫物,悬挑式卸料平台外侧应略高于内侧。
,并固定牢固。
,并加装多层板硬防护围挡。
穿外架时通道两侧做暂时防护,并满铺脚手板。
,需待横梁支撑点电焊固定,接好钢丝绳,调节完毕,通过检查验收,方可松卸起重吊钩,上下操作。
,应及时检查构造(形态)安全状况,必要时对其进行有关检测。
发既有杆件变形、开焊、松动、严重锈蚀等状况,应及时进行维修完善并组织验收,否则不得继续使用。
,且注明各种物料防止数量和码放规定。
操作平台上人员和物料总重量禁止超过设计容许荷载,应配备专人加以监督。
例如:容许最大转运材料数量(均布荷载2KN/㎡)4.3质量保证办法卸料平台搭设和制作所用各种材料,必要符合规范规定,不合格材料禁止使用。

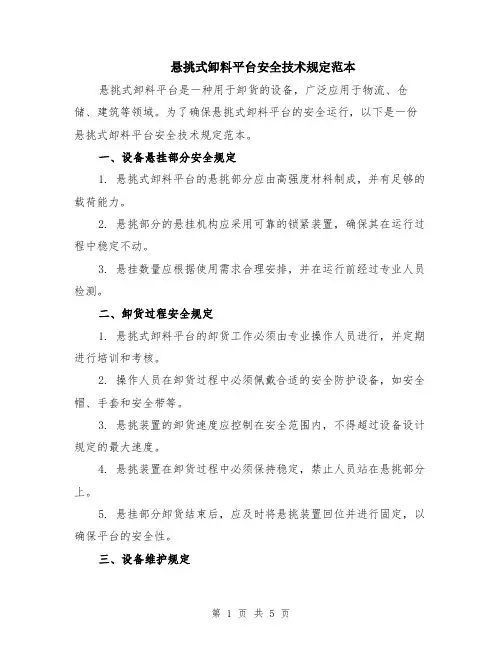

悬挑式卸料平台安全技术规定范本(2篇)
悬挑式卸料平台安全技术规定范本悬挑式卸料平台是一种用于卸货的设备,广泛应用于物流、仓储、建筑等领域。
为了确保悬挑式卸料平台的安全运行,以下是一份悬挑式卸料平台安全技术规定范本。
一、设备悬挂部分安全规定1. 悬挑式卸料平台的悬挑部分应由高强度材料制成,并有足够的载荷能力。
2. 悬挑部分的悬挂机构应采用可靠的锁紧装置,确保其在运行过程中稳定不动。
3. 悬挂数量应根据使用需求合理安排,并在运行前经过专业人员检测。
二、卸货过程安全规定1. 悬挑式卸料平台的卸货工作必须由专业操作人员进行,并定期进行培训和考核。
2. 操作人员在卸货过程中必须佩戴合适的安全防护设备,如安全帽、手套和安全带等。
3. 悬挑装置的卸货速度应控制在安全范围内,不得超过设备设计规定的最大速度。
4. 悬挑装置在卸货过程中必须保持稳定,禁止人员站在悬挑部分上。
5. 悬挂部分卸货结束后,应及时将悬挑装置回位并进行固定,以确保平台的安全性。
三、设备维护规定1. 悬挑式卸料平台应定期进行维护和保养,检查各项安全装置的工作状态。
2. 维护人员必须经过专业培训,并具备相关维修技能。
3. 维修过程中必须停机操作,并确保操作人员的人身安全。
四、意外事故应急处置规定1. 发生意外事故时,操作人员应立即停止卸货操作,确保自身安全。
2. 紧急情况下,应及时拨打应急电话,报告事故,并做好隔离、警示工作。
3. 维修人员在接到事故报告后,应迅速到达现场,并根据情况采取相应处置措施。
4. 损坏的设备应进行封锁和标识,以防止二次事故的发生。
五、安全培训和操作规程1. 企业应制定悬挑式卸料平台的安全培训计划,确保操作人员具备安全操作的知识和技能。
2. 操作人员必须遵守相关的操作规程,严禁违规操作。
3. 公司应定期进行安全演练和模拟操作,提高员工的应急反应能力。
六、监督检查和质量控制1. 公司应建立悬挑式卸料平台的监督检查制度,定期对设备进行检查和评估。
2. 悬挑式卸料平台的生产和维修必须符合相关的质量标准和技术规定。

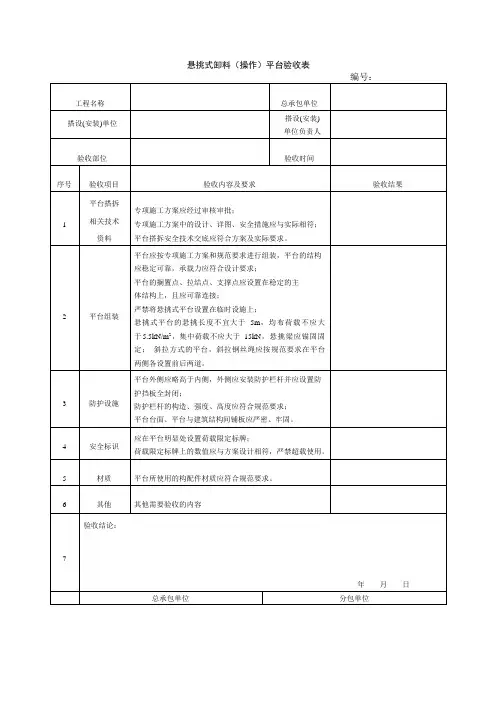

表C10-11悬挑式卸料(操作)平台验收表
4
安全标识
应在平台明显处设置荷载限定标牌;
荷载限定标牌上的数值应与方案设计相符,严禁超载使用。
5
材质
平台所使用的构配件材质应符合规范要求。
6
其他
其他需要验收的内容7验ຫໍສະໝຸດ 结论:年月日验收人签名
总承包单位
分包单位
项目技术负责人:施工员:
平台的搁置点、拉结点、支撑点应设置在稳定的主体结构上,且应可靠连接;
严禁将悬挑式平台设置在临时设施上;
悬挑式平台的悬挑长度不宜大于5m,均布荷载不应大于5.5kN/m2,集中荷载不应大于15kN,悬挑梁应锚固固定; 斜拉方式的平台,斜拉钢丝绳应按规范要求在平台两侧各设置前后两道。
3
防护设施
平台外侧应略高于内侧,外侧应安装防护栏杆并应设置防护挡板全封闭;
悬挑式卸料(操作)平台验收表
编号:
工程名称
总承包单位
搭设(安装)单位
搭设(安装)单位负责人
验收部位
验收时间
序号
验收项目
验收内容及要求
验收结果
1
平台搭拆
相关技术资料
专项施工方案应经过审核审批;
专项施工方案中的设计、详图、安全措施应与实际相符; 平台搭拆安全技术交底应符合方案及实际要求。
2
平台组装
平台应按专项施工方案和规范要求进行组装,平台的结构应稳定可靠,承载力应符合设计要求;
安全员:
项目负责人:
监理单位意见
总监理工程师(签字):
年月日

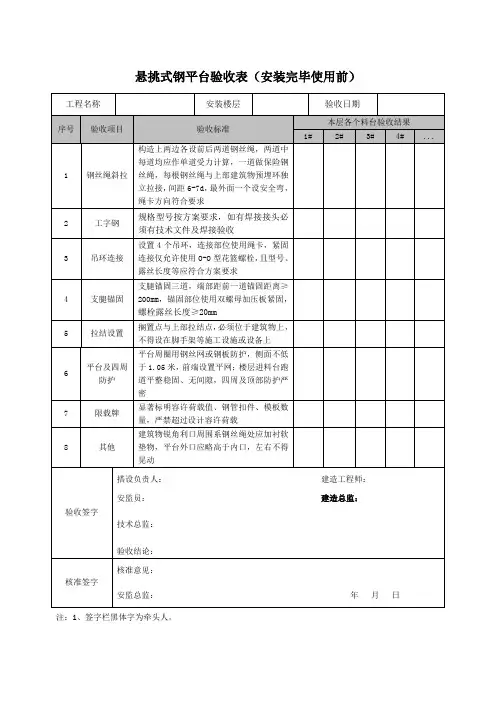

悬挑式卸料平台验收表(安装完毕使用前)
技术总监:
验收结论:
核准签字
核准意见:
安监总监: 年 月 日
注:1、签字栏黑体字为牵头人。
6
平台及四周防护
平台周圈用钢丝网或钢板防护,侧面不低于1.05米,前端设置平网;楼层进料台跑道平整稳固、无间隙,四周及顶部防护严密
7
限载牌
显著标明容许荷载值、钢管扣件、模板数量,严禁超过设计容许荷载
8
其他
建筑物锐角利口周围系钢丝绳处应加衬软垫物,平台外口应略高于内口,左右不得晃动
验收签字
搭设负责人: 建造工程师:
2
工字钢
规格型号按方案要求,如有焊接接头必须有技术文件及焊接验收
3
吊环连接
设置4个吊环,连接部位使用绳卡,紧固连接仅允许使用O-O型花篮螺栓,且型号、露丝长度等应符离≥200mm,锚固部位使用双螺母加压板紧固,螺栓露丝长度≥20mm
5
拉结设置
搁置点与上部拉结点,必须位于建筑物上,不得设在脚手架等施工设施或设备上
悬挑式钢平台验收表(安装完毕使用前)
工程名称
安装楼层
验收日期
序号
验收项目
验收标准
本层各个料台验收结果
1#
2#
3#
4#
...
1
钢丝绳斜拉
构造上两边各设前后两道钢丝绳,两道中每道均应作单道受力计算,一道做保险钢丝绳,每根钢丝绳与上部建筑物预埋环独立拉接,间距6-7d,最外面一个设安全弯,绳卡方向符合要求

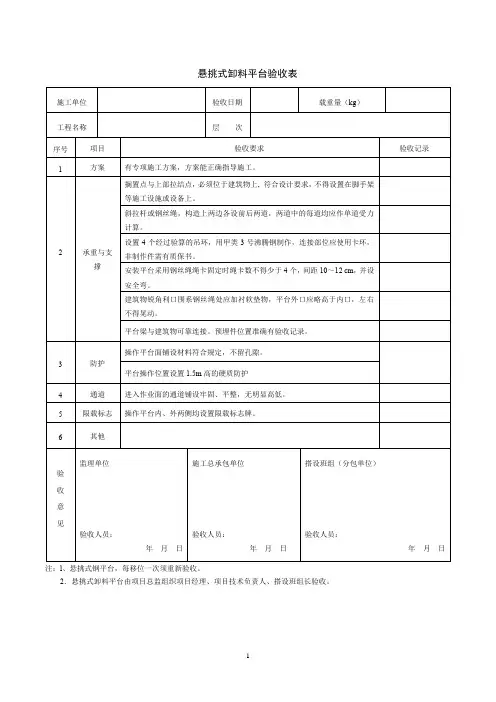

悬挑式卸料平台验收表
安装平台采用钢丝绳绳卡固定时绳卡数不得少于4个,间距10~12 cm,并设安全弯。
建筑物锐角利口围系钢丝绳处应加衬软垫物,平台外口应略高于内口,左右不得晃动。
平台梁与建筑物可靠连接。预埋件位置准确有验收记录。
3
防护
操作平台面铺设材料符合规定,不留孔隙。
平台操作位置设置1.5m高的硬质防护
4
通道
进入作业面的通道铺设牢固、平整,无明显高低。
5
限载标志
操作平台内、外两侧均设置限载标志牌。
6
其他
验
收
意
见
监理Hale Waihona Puke 位验收人员:年月日
施工总承包单位
验收人员:
年月日
搭设班组(分包单位)
验收人员:
年月日
注:l、悬挑式钢平台,每移位一次须重新验收。
悬挑式卸料平台验收表
施工单位
验收日期
载重量(kg)
工程名称
层次
序号
项目
验收要求
验收记录
1
方案
有专项施工方案,方案能正确指导施工。
2
承重与支撑
搁置点与上部拉结点,必须位于建筑物上,符合设计要求,不得设置在脚手架等施工设施或设备上。
斜拉杆或钢丝绳,构造上两边各设前后两道,两道中的每道均应作单道受力计算。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。

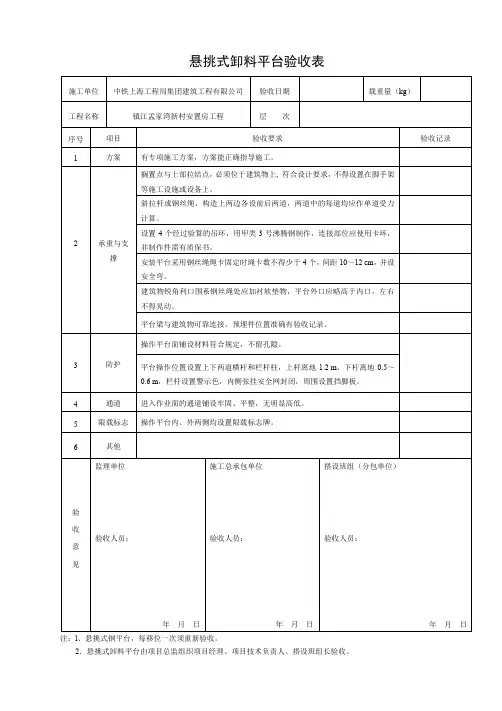

悬挑式卸料平台验收表
悬挑式卸料平台验收表
施工单位中铁上海工程局集团建筑工程有限公司验收日期载重量(kg)
工程名称镇江孟家湾新村安置房工程层次
序号项目验收要求验收记录1 方案有专项施工方案,方案能正确指导施工。
2 承重与支
撑搁置点与上部拉结点,必须位于建筑物上, 符合设计要求,不得设置在脚手架等施工设施或设备上。
斜拉杆或钢丝绳,构造上两边各设前后两道,两道中的每道均应作单道受力计算。
设置4个经过验算的吊环,用甲类3号沸腾钢制作,连接部位应使用卡环,非制作件需有质保书。
安装平台采用钢丝绳绳卡固定时绳卡数不得少于4个,间距10~12 cm,并设安全弯。
建筑物锐角利口围系钢丝绳处应加衬软垫物,平台外口应略高于内口,左右不得晃动。
平台梁与建筑物可靠连接。
预埋件位置准确有验收记录。
3 防护操作平台面铺设材料符合规定,不留孔隙。
平台操作位置设置上下两道横杆和栏杆柱,上杆离地1.2 m,下杆离地0.5~0.6 m,栏杆设置警示色,内侧张挂安全网封闭,周围设置挡脚板。
4 通道进入作业面的通道铺设牢固、平整,无明显高低。
5 限载标志操作平台内、外两侧均设置限载标志牌。
6 其他
验收意见监理单位
验收人员:
年月日
施工总承包单位
验收人员:
年月日
搭设班组(分包单位)
验收人员:
年月日
注:l、悬挑式钢平台,每移位一次须重新验收。
2.悬挑式卸料平台由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
2。
悬挑式卸料平台(5、6#)
目录第一章、编制说明与依据 (1)1.1编制说明 (1)1.2编制依据 (1)第二章、工程概况 (1)2.1工程概况 (1)2.2施工特点 (1)第三章、卸料平台设计 (2)第四章、搭设技术要求 (4)第五章、搭设、使用及拆除施工工艺 (5)5.1卸料平台的搭设 (5)5.2 卸料平台的使用 (8)5.3卸料平台的拆除、移动 (8)第六章、卸料平台坍塌应急救援方法 (9)第七章卸料平台荷载受力验算 (10)第一章编制说明与依据1.1编制说明为了顺利完成金水·金山丽景5#、6#楼工程卸料平台安装工程,在全面深入、细致地学习有关规范,充分熟悉设计意图的基础上,结合本工程的特点,确保施工优质高效、安全、文明施工的指导原则,编制本施工方案。
1.2编制依据1.2.1 《钢结构设计规范》(GB50017—2002)1.2.2 《建筑施工安全检查标准》JGJ59-20111.2.3 《建筑施工高处作业安全技术规范》JGJ80-911.2.3 中国建筑工业出版社出版的《建筑施工手册》(第三版)1.2.4 甲方提供的本工程有关设计图纸1.2.5 本企业同类工程施工经验和技术资料第二章工程概况2.1工程概况金水·金山丽景5#、6#楼工程位于安徽省滁州市定远县金山路以东、东兴路以北,金山丽景小区内,由安徽金水房地产开发有限公司投资,中铁工程设计院有限公司设计,安徽省建科建设工程监理有限公司监理,合肥建设装饰(集团)有限责任公司承建。
总建筑面积约14381.91m2。
本工程5#、6#楼均为地上十一层建筑物,建筑高度均为34.5m。
2.2施工特点该工程每栋楼外脚手架均搭设双排落地式钢管脚手架,均在外脚手架外边设置二个活动悬挑式卸料钢平台。
第三章卸料平台设计本工程卸料平台采用活动悬挑式搭设,主要用作塔吊吊运拆卸模板、建筑杂物等材料时使用,下一层吊运完毕后,将平台移上上一层使用,如此类推。
卸料平台搭设尺寸为:挑出建筑物长度3.3m ,平台宽度2.00m;主梁采用16a号槽钢,槽口竖向,主梁 (水平钢梁)的悬挑长度3.30m,悬挑水平钢梁间距2.0 m;主梁一端架设在建筑物楼面上,外端设置Φ20mm钢筋(Q235)吊环,用Φ20mm钢丝绳悬吊,钢丝绳上端吊在上层楼面的预埋吊环。
悬挑式卸料平台验收表参考模板范本
4
通道
进人作业面的通道铺设牢固、平整,无明显高低
5
限载标志
操作平台内、外两侧均设置限载标志牌
6
其他
验收结论
验收日期:年月曰
参加验收人员
总 承 包 单 位
专业承包单位
监 理 单 位
设置4个经过验算的吊环,用甲类3号沸腾钢制作,连接部位应使用卡环,非制 作件需有质保书
安装平台采用钢丝绳绳卡固定时绳卡数不得少于4个,间距10〜12cm,并设安全弯
建筑物锐角利口围系钢丝绳处应加衬软垫物,平台外口应略高于内口,左右不得晃动
平台梁与建筑物可靠连接。预埋件位置准确,有验收记录
3
防护
操作平台面铺设材料符合规定,案编制人(签名):
专业监理工程师(签名):
项目技术负责人(签名):
项目技术负责人(签名):
项目负责人(签名):
项目负责人(签名):
总监理工程师(签名):
(项目章)
(项目章)
说明:1.本表一式份,由施工单位填写。施工单位、监理机构各一份。
2.悬挑式钢平台,每移位一次须重新验收。
悬挑式卸料平台验收表
施工单位
验收日期
载重量(kg)
工程名称
层次
序号
检查项目
检查内容与要求
验收结果
1
方案
有专项施工方案,方案能正确指导施工
2
承重与支撑
搁置点与上部拉结点必须位于建筑物上,符合设计要求,不得设置在脚手架等施 工设施或设备上
斜拉杆或钢丝绳,构造上两边各设前后两道,两道中的每道均应作单道受力计算
悬挑式卸料平台方案(带计算书)(DOC)
月亮湾滨海旅游度假区一期悬挑式钢平台方案编制人:审核人:审批人:国基建设集团有限公司月亮湾项目部目录一、工程概况 (2)二、悬挑式钢平台 (2)三、基本要求、概念 (4)四、材料选用 (4)五、架设与拆除 (5)六、计算书 (6)一、工程概况工程名称为月亮湾滨海旅游度假区一期5#~8#楼工程,位于沙扒镇月亮湾。
建筑面积60000m2,5~7#楼地上25层,8#楼地上18层(均为剪力墙结构)管桩承台基础。
本工程相对标高±0.000相当于黄海水平标高12.25m,地基场地类别3类,建筑安全等级2级,抗震设防类别为丙类,抗震设防烈度为7度,抗震等级三级,防水等级为二级,合理使用年限50年。
建设单位:广东东方月亮湾有限公司监理单位:广东正茂工程管理有限公司勘察单位:广东省地质建设工程勘察院设计单位:中国华西工程设计建设有限公司施工单位:国基建设集团有限公司二、悬挑式钢平台悬挑式钢平台是指可以吊运和搁置于楼层边的用于接送物料和转运模板等的悬挑式操作平台,通常采用钢构件制作,如图所示。
悬挑式钢平台,必须符合下列规定:1, 悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书及图纸应编入施工组织设计。
2, 悬挑式钢平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
3, 斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的第一道均应作单道受力计算。
4, 应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。
吊环应用一级光圆钢筋制作。
5, 钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于3个。
建筑锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。
6, 钢平台左右两侧必须装置固定的防护栏杆。
7, 钢平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
8, 钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
悬挑卸料平台验收表
悬挑卸料平台验收表
安5—15
单位名称检查日期载重量(kg)
工程名称层次合格牌编号
设计制作安装要求序号检查要求结果1
按规定进行设计和制作,计算书及图
纸编入施工组织设计
2
吊物卸料应按方案搭设,搁置点与上
部拉接点,必须位于建筑物上,不得
设置在脚手架等施工设施或设备上
3
斜拉钢丝绳应采用专用的挂钩挂牢,
斜拉钢丝绳两边必须各设前后两道,
两道中的每道均应作单道受力计算,
一道作保险,钢丝绳与平台的夹角最
好在40~60度之间。
4
平台外口应略高于内口,左右不得晃
动,平台钢梁与预埋件之间的空隙必
须用楔子固定牢固。
5
平台铺设牢固、密缝,采用厚5cm以
上木板统一铺设,并设有防滑条;三
侧面设不低于1.5m高固定防护栏杆,
栏杆底部必须采用不低于18㎝的木板
做挡脚板,四周采用密目式安全网封
闭,栏杆用红、白油漆相间做警示标
志。
6显著标明容许荷载值、人员和物料的总重量,严禁超过设计的容许荷载
7悬挑梁和平台的制作及安装必须符合安全要求,悬挑平台使用的型钢、钢管、扣件、钢丝绳、花蓝螺杆、绳卡、脚手板的材质必须符合安全要求
结论意见:
方案编制人:年月日
搭设负责人技术负责人
工程项目负责人保养人
参加检查人员
注:1、卸料平台,每移动一次须重新检查、验收一次。
2、卸料平台不宜过大,应控制其面积。
卸料平台搭设规范
一、卸料平台概况悬挑式卸料平台,以槽钢作主次梁,焊接成平面受力框架,一端搁置在楼板上,一端用钢丝绳吊挂。
悬挑式卸料平台分别在两个大区域阶段使用,裙房施工阶段和主楼施工阶段,裙楼与主楼施工阶段均从三层开始每层均设置悬挑式卸料平台。
二、卸料平台设计思路为方便主体结构施工时周转材料的转运,主楼2层以上(含2层)需在结构周边拟定部位布置工具式卸料平台,卸料平台尺寸为2.5米宽,5米长,采用18#、14#、12#槽钢焊接而成。
本工程卸料平台应采用型钢焊接成主框架,主挑梁型号采用18号槽钢,两侧应分别设置前后两道斜拉钢丝绳。
锚固端预埋ф22U型环,每层预埋的钢筋锚环既是主挑梁锚固环,也作为斜拉钢丝绳吊。
卸料平台底部应用花纹钢板焊接固定,与外架之间的间隙封闭连接。
卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。
防护栏杆内侧采用钢板网封闭,并挂设限载标志牌。
外架平台处的横杆应采用搭接方式,以便拆改后,卸料平台能顺利安装和使用。
卸料平台在使用过程中,将两侧及前方用模板竖向封闭,防止杂物坠落。
三、悬挑式卸料平台标准化构造平台宽3m,长5.2m,锚入建筑物1m,最大容许荷载1t。
采用[18a槽钢作主梁,[14、[12槽钢作次梁,间距1000mm,6×19+1钢丝绳(Φ21.5mm),外侧钢丝绳距主梁端头500mm,两道钢丝绳间距1m。
[14、[12槽钢次梁两端头焊接Φ25短钢筋,上面插Φ48×3.5钢管作防护栏杆。
防护栏杆高1.2m,栏杆内侧挂密目安全网一道,下口设180mm 高挡脚板。
楼板内预埋Φ22钢筋锚环,固定[18a槽钢主梁。
四、悬挑式卸料平台标准做法图U型环预埋示意图五、悬挑式卸料平台安装、移位、拆除本工程所采用悬挑式卸料平台为工具式的,安装移位拆除方便,周转率高。
卸料平台的安装、移位、拆除均采用塔吊并辅以人工配合。
为方便吊装并保证高空作业的安全,事先在工具式悬挑卸料平台两侧20#槽钢主梁边焊接平台吊装环。
