最新塔家村居民脚手架施工方案
脚手架工程施工方案

脚手架工程施工方案(一)、施工前准备工作1、外架排水沟:在离脚手架外立杆300mm处设一条200×250的排水沟,排水沟两边砌120厚标砖,砌筑砂浆采用M2.5水泥砂浆砌筑,内面用1:2水泥砂浆抹面,排水沟沿外架四周连通,并且以5‰纵向坡度坡向窨井内。
2、按平面布置图上实际尺寸,制作好14#槽钢垫板。
3、作好钢管的筛选、较正;扣件的筛选、润滑;安全网、竹笆的筛选清洁及钢管、扣件的防锈工作。
(二)、脚手架的搭设标准横平竖直,连接牢固,底脚着实,层层拖牢,支撑挺直,通畅平坦,安全设施齐全且牢固。
(三)、施工技术要求1、搭设顺序基底处理→放线→安放槽钢→摆放扫地杆→竖立立杆→装扫地小横杆→搭第一步大横杆→搭第一步小横杆→搭搁栅→搭防护栏杆→铺底笆、安全护笆→竹笆与搁栅连接→搭第二步小横杆→搭第二步大横件→搭第二步搁栅→搭第二步防护栏杆→铺底笆→搭防护竹笆→拉第一步架防护立网→搭第三、四步大横杆和小横杆→拉墙杆→拉立杆→加设剪力撑→铺脚手板。
2、构造和技术要求(1)根据脚手架排列平面图放外架搭设平面图线(2)按线铺设14#槽铺,槽钢安放要顺直、整齐、平稳、立杆放在槽钢上。
(3)立杆的设置必须等距、对直。
外架内立杆离墙均为200,内立杆与外立杆间距1000,立杆纵距≤1800,扫地杆离地200,第一步大横杆离地为1600,第二步以上大横板间距为1800,小横杆垂直间距与大横杆相同,小横杆伸出内外立杆的长度分别不得小于150。
立杆、大横杆搭接采用对接。
(4)立杆上的对接扣件应交叉布置,两个相邻立杆接头不应设在同步同跨内两相邻立杆接头在高度方向错开的距离不应小于500,各接头中心距主节点的距离不应大于步距的1/3。
立杆顶端宜高出女儿墙口皮1m,高出檐口皮1.5m.(5)纵向水平杆宜设置在立杆内侧。
(6)纵向水平杆的对接扣件应交错布置,两杆相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同距两个相邻接头在水平方向错开的距离不应小于500,各接头中心至最近主节点的距离不宜大于纵距的1/3。
脚手架施工方案(3篇)

第1篇一、前言脚手架作为一种临时性建筑设施,广泛应用于建筑施工、装修、拆除等工程中。
为了确保施工安全和质量,制定一套科学、合理的脚手架施工方案至关重要。
本方案针对某建筑工程脚手架施工进行详细规划,旨在为施工人员提供安全、高效的工作环境。
二、工程概况1. 工程名称:某住宅楼建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约2万平方米,建筑高度约18米4. 施工周期:预计工期为6个月5. 脚手架施工内容:包括主体结构施工、装饰装修施工、屋面施工等三、脚手架施工方案1. 施工原则(1)安全第一,预防为主,综合治理。
(2)确保脚手架施工质量,满足施工需求。
(3)合理布局,提高施工效率。
2. 脚手架类型及选材(1)脚手架类型:本工程采用钢管扣件式脚手架。
(2)选材:选用符合国家标准的Q235B钢材,钢管壁厚不小于3.5mm,扣件应符合GB15831-2006《钢管扣件式脚手架》标准。
3. 脚手架搭设要求(1)基础处理:根据地基承载力要求,采用C15混凝土进行基础垫层,厚度不小于100mm。
(2)立杆:立杆采用Φ48×3.5mm钢管,立杆间距不大于1.5m,立杆底部设置底座,底座应与基础垫层牢固连接。
(3)横杆:横杆采用Φ48×3.5mm钢管,横杆间距不大于1.2m,与立杆采用扣件连接。
(4)斜撑:斜撑采用Φ48×3.5mm钢管,与立杆成45°~60°角,斜撑间距不大于4m。
(5)剪刀撑:剪刀撑采用Φ48×3.5mm钢管,与立杆成45°~60°角,剪刀撑间距不大于6m。
(6)连墙件:连墙件采用Φ48×3.5mm钢管,与主体结构采用焊接或螺栓连接,连墙件间距不大于3m。
(7)平台板:平台板采用12mm厚竹胶板或木胶板,满铺于横杆上,平台板应平整、牢固。
4. 脚手架搭设顺序(1)基础处理:平整场地,浇筑混凝土基础垫层。
脚手架施专项施工方案(最新3篇)

脚手架施专项施工方案(最新3篇)脚手架施专项施工方案篇一一、脚手架的布置脚手架从一层楼面开始搭设。
立柱间距按1.6m排列,单柱到顶,柱间加钢管作辅柱,排距0.8m,步距2m,步距间加钢管作为栏杆。
二、外脚手架搭设立柱构造柱:立柱各接头务必采用对接扣件对接。
柱上的对接扣应交错布置,两相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。
立柱顶端应高出建筑物檐口上皮高度 1.5m。
每根主柱均设置砼地面上,离地面50-100mm用钢管锁脚。
脚手架务必设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距底下皮不大于200m 处的立柱上。
横向扫地杆应采直角扣件固定在紧靠纵向扫地杆下方的立柱上。
纵向水平杆构造要求:1、从向水平杆地设置在横向水平杆之上,并以直角扣件扣紧在横向水平上杆上。
2、纵向水平赶的长度一般不宜小于3跨,并不小于6米。
3、纵向水平宜采用对接扣件连接,对接应符号以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应下于500mm,并应避免设在纵向水平杆的跨中。
(1)、横向水平杆构造要求:双排架的横向水平杆端应采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于350m。
(2)、水平附着及卸荷1、脚手架水平拉杆采用ф16钢筋在每个一层的外梁边预埋,每3m设一道,水平拉杆每隔一个钢管顶墙杆。
各层同样做法。
2、水平拉杆要与立柱拉结牢固,顶墙杆要与立柱垂直。
拉结后不得随意拆除。
脚手架的卸荷办法,在楼面预埋ф16钢筋环用直径12-16mm钢缆在两头挂好,用花蓝螺栓收紧,锁好。
每五层卸荷点水平间距为下横杆间距。
(3)、支撑双排脚手架应设剪刀撑,剪刀撑的设置应符号下列要求:1、每道剪刀撑跨越立柱的跟数在宜5-7根之间。
每道剪刀撑不应小于4跨,且不少于6m。
斜杆与地面倾角宜在45-46跟之间。
2、在外侧立面整长度和高度上连接设置剪刀撑。
脚手架施工方案及施工保证措施

脚手架施工方案及施工保证措施脚手架施工方案及施工保证措施是建筑施工中不可或缺的重要环节,它们直接关系到施工的安全性、效率和质量。
以下是对脚手架施工方案及施工保证措施的具体操作和阐述。
一、脚手架施工方案1.施工准备●技术准备:熟悉施工图纸,编制详细的脚手架施工专项方案,并经技术负责人审核批准。
●材料准备:根据施工要求,选择符合国家标准的脚手架材料,如钢管、扣件、安全网等,并进行质量检查。
●人员准备:组织具有相应资质和经验的技术人员、架子工等参与施工,确保施工队伍的专业性。
●现场勘察:对施工现场进行实地勘察,了解场地条件、周边环境等,确保施工顺利进行。
2.脚手架设计与选型●根据建筑结构特点、施工荷载和作业条件,选择合适的脚手架类型,如扣件式、门式、悬挑式等。
●确定脚手架的搭设高度、步距、立杆间距等结构参数,并设计合理的剪刀撑、斜撑等加强构件,确保脚手架整体稳定。
3.脚手架搭设●基础处理:夯实基础,确保脚手架底部有足够的承载力。
●立杆搭设:按照设计要求竖立立杆,并设置水平杆、斜杆等。
●连墙件设置:在与建筑物连接处设置连墙件,保证脚手架与建筑结构的整体稳定性。
●安全防护:在脚手架外侧设置防护网、挡脚板等安全设施。
4.脚手架使用●荷载控制:严格控制脚手架上的施工荷载,不得超过设计允许值。
●安全作业:施工人员必须佩戴安全带,高处作业时须使用安全梯等辅助工具。
●定期检查:施工过程中定期检查脚手架的连接部位、立杆、水平杆等,发现松动或变形及时处理。
5.脚手架拆除●制定拆除方案:根据脚手架的结构特点,制定详细的拆除计划。
●安全防护:拆除时设置警戒区域,确保下方无人员作业。
●逐层拆除:按照由上而下的原则,逐层拆除脚手架,严禁上下同时作业。
●材料回收:拆除后的材料应分类堆放,及时回收利用。
二、施工保证措施1.安全教育与培训●对所有参与施工的人员进行安全培训,提高安全意识,确保施工人员熟悉脚手架的使用方法和安全注意事项。
脚手架施工专项方案

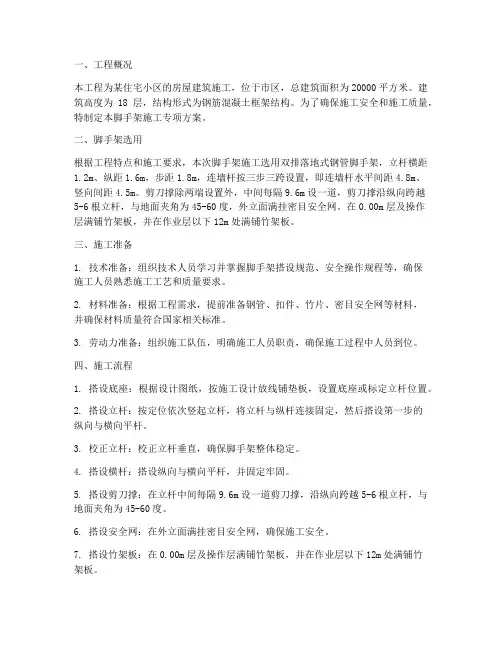

一、工程概况本工程为某住宅小区的房屋建筑施工,位于市区,总建筑面积为20000平方米。
建筑高度为18层,结构形式为钢筋混凝土框架结构。
为了确保施工安全和施工质量,特制定本脚手架施工专项方案。
二、脚手架选用根据工程特点和施工要求,本次脚手架施工选用双排落地式钢管脚手架,立杆横距1.2m、纵距1.6m,步距1.8m,连墙杆按三步三跨设置,即连墙杆水平间距4.8m、竖向间距4.5m。
剪刀撑除两端设置外,中间每隔9.6m设一道,剪刀撑沿纵向跨越5-6根立杆,与地面夹角为45-60度,外立面满挂密目安全网。
在0.00m层及操作层满铺竹架板,并在作业层以下12m处满铺竹架板。
三、施工准备1. 技术准备:组织技术人员学习并掌握脚手架搭设规范、安全操作规程等,确保施工人员熟悉施工工艺和质量要求。
2. 材料准备:根据工程需求,提前准备钢管、扣件、竹片、密目安全网等材料,并确保材料质量符合国家相关标准。
3. 劳动力准备:组织施工队伍,明确施工人员职责,确保施工过程中人员到位。
四、施工流程1. 搭设底座:根据设计图纸,按施工设计放线铺垫板,设置底座或标定立杆位置。
2. 搭设立杆:按定位依次竖起立杆,将立杆与纵杆连接固定,然后搭设第一步的纵向与横向平杆。
3. 校正立杆:校正立杆垂直,确保脚手架整体稳定。
4. 搭设横杆:搭设纵向与横向平杆,并固定牢固。
5. 搭设剪刀撑:在立杆中间每隔9.6m设一道剪刀撑,沿纵向跨越5-6根立杆,与地面夹角为45-60度。
6. 搭设安全网:在外立面满挂密目安全网,确保施工安全。
7. 搭设竹架板:在0.00m层及操作层满铺竹架板,并在作业层以下12m处满铺竹架板。
五、施工质量控制1. 材料质量:严格按照国家标准选购钢管、扣件、竹片、密目安全网等材料,确保材料质量符合要求。
2. 施工工艺:严格按照脚手架搭设规范进行施工,确保搭设过程符合要求。
3. 施工安全:加强施工安全管理,确保施工过程中人员安全。
住宅楼脚手架施工方案

住宅楼脚手架施工方案一、项目概述本项目为一座住宅楼脚手架施工工程,总高度为30米,建筑面积2000平方米。
本方案旨在实现施工期间的安全操作,保证工作人员的生命财产安全,确保施工进度和质量的稳定进行。
二、脚手架选择1.固定脚手架:选用首层和高位部分进行固定脚手架的搭设,以保证安全性和稳定性。
2.悬挑脚手架:选用需要进行外墙装修的部分进行悬挑脚手架的搭设,以满足施工需要。
三、脚手架搭设步骤1.建立临时工地标识,明确工地区域,保证安全通行。
2.准备施工材料和工具,包括立杆、横杆、斜杆、连接件等。
3.根据设计图纸规划搭设平台,确定脚手架起始位置。
4.固定脚手架搭设:首先搭设地面平台,然后依次进行立杆、横杆的安装,确保平直度和垂直度。
随后安装斜杆和支撑杆,强化整体支撑性能。
5.悬挑脚手架搭设:首先进行起重装置和安全设备的安装,然后根据设计要求进行悬挑平台的搭设,确保平整度和稳定性。
6.定期检查和维护脚手架的安全状态,确保施工期间的安全使用。
四、安全措施1.建立临时安全警示标志,标明脚手架施工区域。
2.工人进入施工区域前必须佩戴安全帽、安全鞋等个人防护装备。
3.脚手架搭设期间,严禁从脚手架上抛物或倾倒物体,确保下方通行人员的安全。
4.不得在脚手架上跳跃、奔跑、争吵等危险行为,保持脚手架工作面整洁有序。
5.设置脚手架安全网和防护栏杆,防止人员和物体从高处坠落。
6.定期进行脚手架的检查和维护,确保脚手架的安全稳定。
五、质量控制1.严格按照图纸和规范进行脚手架搭设,确保平整度和垂直度的要求。
2.确保脚手架各种构件的安装牢固,连接牢固,不得出现掉落、松动等现象。
3.在进行悬挑脚手架施工时,注意平衡和稳定,预防悬挑平台倾斜或坠落。
4.对脚手架进行定期检查和维护,包括材料的检查、连接件的更换等,确保脚手架的稳定和安全。
六、环境保护措施1.施工现场垃圾需及时清理,减少二次污染。
2.各种施工材料和废弃物需分类处理,合理储存和处置。
住宅楼脚手架施工方案

住宅楼脚手架施工方案一、施工前准备1.1.脚手架材料采购:根据设计要求和施工图纸,确定所需脚手架材料的类型、规格和数量,并进行采购。
1.2.人员组织:根据项目要求和施工计划,组织合适的人员,包括工程师、技术人员、安全员和普通工人等。
1.3.设计方案:根据楼房的结构特点和工程要求,制定脚手架的设计方案,并进行审批。
1.4.安全检查:在施工开始前,进行现场安全检查,确保施工过程的安全性,并采取相应的安全措施和预防措施。
二、搭建脚手架架体2.1.地基处理:在施工现场,对地基进行处理,确保地基的平整和稳定。
2.2.主立杆的立立和固定:根据设计要求,按照一定间距和高度,在建筑物周围搭建主立杆,并使用合适的固定方式进行固定。
2.3.主横杆和副横杆的装配:在主立杆之间,按照设计要求,装配主横杆和副横杆,并通过连接件进行连接,形成脚手架的基本结构。
2.4.脚手架的升降机安装:根据需要,在脚手架的一侧或两侧安装升降机,以提高脚手架的使用效率。
2.5.平台的搭设:根据需要,在脚手架的上方搭设水平平台,以提供施工人员的工作空间。
三、加固和调整脚手架3.1.横向连接的加固:根据需要,在脚手架的横向方向上进行加固,以提高脚手架的稳定性。
3.2.纵向调整的调整:根据需要,使用调整杆和调整座对脚手架进行纵向调整,以适应不同楼层的施工需求。
3.3.安全检查:在脚手架搭设完成后,进行安全检查,确保脚手架的结构稳定性和安全性。
四、脚手架的使用和拆除4.1.脚手架的使用:在脚手架搭设完成后,按照设计要求和施工计划,使用脚手架进行楼房的施工。
4.2.脚手架的拆除:在楼房施工完成后,按照施工计划和规范要求,进行脚手架的拆除,包括逐层拆除平台、撤除吊篮和电梯等设备,将脚手架有序地拆除。
4.3.整理和清理:在脚手架拆除完成后,对施工现场进行整理和清理,确保施工场地的整洁和安全。
五、安全管理和质量控制5.1.安全管理:在施工过程中,严格按照相关安全规定和要求,对施工人员进行安全教育和培训,加强现场安全监督和管理。
脚手架专项施工方案

脚手架专项施工方案第1篇脚手架专项施工方案一、工程概述1. 工程名称:XX项目脚手架工程2. 工程地点:XX省XX市XX区3. 建设单位:XX公司4. 施工单位:XX建筑工程有限公司5. 脚手架类型:扣件式钢管脚手架6. 脚手架搭设高度:XX米7. 脚手架搭设面积:XX平方米二、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2. 《建筑施工临时设施设计规范》(JGJ/T41-2008)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程安全生产管理条例》5. 施工图纸及施工组织设计三、施工工艺及要求1. 施工工艺流程(1)脚手架基础处理(2)架体搭设(3)架体防护(4)架体检查与验收(5)架体拆除2. 施工要求(1)脚手架搭设前,应进行现场勘查,了解现场环境,并根据实际情况制定施工方案。
(2)脚手架搭设前,应对基础进行处理,确保基础稳固、平整、夯实。
(3)脚手架架体搭设应按照施工方案及规范要求进行,确保架体结构稳定、安全。
(4)脚手架架体防护应符合规范要求,包括防护栏杆、踢脚板、安全网等。
(5)脚手架搭设过程中,应定期进行架体检查,发现问题及时整改。
(6)脚手架搭设完成后,应进行验收,验收合格后方可投入使用。
四、施工安全措施1. 施工人员要求(1)施工人员必须持有有效的特种作业操作证。
(2)施工人员应经过安全技术培训,熟悉相关规范和要求。
(3)施工人员应具备良好的身体条件,不得酒后作业。
2. 施工现场安全管理(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)施工现场应配备必要的消防设备,确保消防安全。
3. 脚手架施工安全措施(1)脚手架搭设过程中,应严格按照施工方案及规范要求进行,确保架体稳定、安全。
(2)脚手架搭设过程中,施工人员应佩戴安全防护用品,如安全帽、安全带等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔家村居民脚手架施工方案一、编制依据:按照国家行业标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工安全检查标准》(JGJ59-99)、施工图纸及相关文件。
二、工程概况本工程为石家庄塔冢村居民回迁楼项目(一期)B-2#~5#、B-12#住宅楼。
该项目建筑高度:93.55m,建筑面积:16万m2该工程结构形式:剪力墙结构体系三、施工准备1、材料要求1.1本工程全部采用钢管扣件式脚手架,钢管外径48mm,壁厚3.5mm,每米重3.84kg,钢管的机械性能应符合GB/T700中Q235-A级钢的规定。
1.2扣件为可锻铸铁制作,质量应符合《钢管脚手架扣件》(GB15831)的规定。
对新进场钢管扣件应有出厂合格证,并对其质量抽样检验,检验合格的扣件,钢管均应涂防锈漆后才能使用。
1.3脚手板采用厚50mm,宽200—300mm的松木板,其材质应符合GBJ5中Ⅱ级材质的规定,凡腐朽、扭曲、斜纹、破裂者均不得使用,脚手板两端应各设直径为4㎜的镀锌钢丝箍两道。
1.4连墙杆的材质应符合《碳素结构钢》(GB/T700)中Q235-A 级钢的规定。
1.5外侧采用绿色细目安全网全封闭,外挑脚手架底部采用1.8×6M密目式安全网,安全网必须符合国家规范要求并出具产品合格证。
2、方案选择因脚手架的采用既是施工阶段的维护,又是提供安全操作的场所,结合本工程的特点,选用如下方案:地下采用落地式双排脚手架;地上采用悬挑双排脚手架,从一层顶开始悬挑,悬挑高度为7层。
因地下仅二层,高度不满8米,搭设要求同悬挑式双排脚手架,现就悬挑式双排脚手架作详细方案。
现浇混凝土楼板设置14#工字钢作为承担外挑脚手架荷载的构件。
在其上搭双排脚手架,构造为立杆纵距la=1.5m;立杆横距lb=1.05m;大横杆步距h=1.8m;连墙杆为2步3跨设置,脚手板为木脚手板。
外侧采用绿色细目安全网全封闭。
施工现场交通要道上空搭设安全行人防护通道。
3、悬挑梁的安装a悬挑脚手架(工字钢)布置(见下图)将3m工字钢按1.5m的间距放置在楼板上,向楼外伸出1.5m,楼内固定长度为1.5m。
在每根工字钢安放位置的楼板上预埋二排Ø14钢筋门型环,其高、宽比工字钢尺寸大约5cm,便于用木楔插紧。
为防止工字钢后移,可将门型钢筋环与工字钢焊接。
(预埋门型环见后页图)b悬挑脚手架(工字钢)安装将工字钢插入楼板上预埋的门型钢筋环,用木楔插紧,并将工字钢与钢筋环焊接,钢挑梁一端固定在楼板结构上外端用16的钢丝绳拉接固定到上层结构的可靠部位(见下图)。
钢丝绳与工字钢挑梁的夹角≥64°拉绳必须有收紧装置以便在收紧以后能承担脚手架荷载(见下图)注:为防止立杆在钢挑梁部位滑移,在立杆底部采用100㎜长三级25钢筋与钢挑梁垂直焊接,并插入立杆下端,同时确保焊接质量。
c预埋件图(见下图)d脚手架与挑梁侧视图(见下图)4、脚手架的搭设要求a在搭设之前,必须对进场的脚手架杆配件进行严格的检查,严格禁止使用规格和质量不合格的杆配件。
钢管无严重锈蚀、弯曲、压扁或裂纹。
b脚手架的搭设作业,必须在统一的指挥下,严格按照以下规定程序进行:①按设计的挑梁位置放置立杆;②脚手架从一端开始向另一端延伸搭设;③应先将两排纵向扫地杆放置在挑梁上,用横向扫地杆将其扣接固定;横向扫地杆与外柱里侧纵向扫地杆扣接固定。
④将立杆与纵向扫地杆扣接,然后装设第1步的纵向和横向平杆校正立杆垂直之后予以固定,并按此要求继续向上搭设;⑤连墙横杆的高度按2步设置即3.6m。
连墙横杆与建筑物固定可先在框架边柱里侧搭横竖杆,然后与之连接。
⑥剪刀撑等整体拉结杆件和连墙杆应随搭升的架子一起及时设置。
c搭设脚手架人员必须戴安全帽、安全带、穿防滑鞋,持证上岗。
d悬挑梁必须与支承结构可靠连接。
其悬臂端有适量的架设起拱量,可在梁下垫脚手板。
悬挑梁上表面之间的水平误差不大于20mm。
e装设连墙件或其它撑拉杆件时,注意掌握撑拉的松紧程度,避免引起杆件和脚手架整架的显著变形。
f在搭设中不得随意改变构架设计、减少杆配件设置,对立杆纵距不得随意将尺寸放大。
g脚手架外立面挂密目安全网。
5、脚手架的搭设操作工艺a脚手架搭设顺序:摆放扫地杆→逐根树立杆→随即与扫地杆扣紧→装扫地杆小横杆并与立杆或扫地杆扣紧→按第一步大横杆按第一步小横杆→按第二步大横杆→按第二步小横杆→加设临时斜撑杆→按第三、四步大横杆和小横杆→拉立杆→加设剪力撑→铺设脚手板。
b基本要求:横平竖直、整齐、清晰、图形一致,平、竖通顺、连接牢固、受荷安全、有安全操作空间、不变形、不摇晃。
c在搭设之前,必须对进场的脚手架配杆进行严格的检查,禁止使用规格和质量不合格的杆配件。
d脚手架搭设时,必须在统一指挥下按操作规程严格进行,周边脚手架应从一个角开始向两边延伸交叉搭设,认真处理脚手架挑梁与结构层之间的锚固,确保具有足够的承载力,避免脚手架发生整体或局部倾斜、下沉,应设置足够多的牢固连接点,确保脚手架的稳定性。
(a)本工程确保外脚手架立杆间距1500㎜,横杆间距为1800㎜,上、下、左、右的接头相互错开不小于一步高,靠近立杆的小横杆可紧固于立杆上,双排脚手架小横杆靠墙的一端应离开墙面15㎝。
(b)应沿架高在外侧满设剪力撑,以保证架体的稳定性和牢固性。
剪力撑两管搭接长度不小于一米,同时不少于3个旋转扣件。
与横杆夹角呈45°-60°,剪力撑的搭设是将一根扣在立杆上,另一根斜杆扣在小横杆的伸出部分上,斜杆两端扣件与立杆节点的距离不宜大于20㎝,最下面的斜杆与立杆的连接点离挑梁的距离不宜大于50㎝,以确保稳定性。
剪刀撑、拉结杆应随即搭设架子同时起升。
(c)搭设脚手架时应保证操作人员的安全,扣件螺丝是否拧紧,拧紧过小扣件则易打滑,拧紧过大则会使扣件断裂,在安装扣件时所有的扣件开口必须向外,防止钩挂操作人员的衣裤而影响操作或造成伤亡事故。
(d)凡是参加外架搭设的人员必须是经过专业技术培训,并考核合格取得登高作业操作证的人员,非持证人员不得参加操作。
(e)进入施工现场必须正确戴好安全帽,高空作业必须按要求正确系好安全带,作业人员禁止沿脚手架攀登上下。
(f)搭设时必须遵守操作规程,按外架设计和交底方法进行,不得偷工减料。
(g)操作时,手应抓紧抓牢,作用扳手应用绳连系挂在腰部,扛管时应注意前后左右的行人,架子操作还应注意下方有无其他人员操作、行走或停留,以免发生事故。
(h)吊车吊运钢管、脚手板、扣件时应分规格、类型进行,一次上管集中堆放使用,不得超过270kg,严禁长短不一的钢管混吊和散吊。
(i)脚手架搭、拆六级以上大风及大雾和大雪天气下暂停作业。
(j)利用挑梁处封闭钢筋环与主体结构钢筋连接作防雷接地。
确保脚手架的搭设质量,应注意以下几点:○1严格按照规定的构造尺寸进行搭设,控制好立管的垂直偏差和横杆的水平偏差,并确保结点连接达到要求。
○2脚手架要求封闭,底层和操作层跳板要满铺,铺平且铺稳,不得有探头板。
底部外侧设挡脚板1道,高度为18㎝。
内系大眼安全网,外系密目网。
○3作业层的外侧面应搭设围栅(围栅高度不低于1050㎜)并外系安全网。
(注:搭设完毕必须检查验收,合格后才能使用。
)e搭设斜杆应符合下列要求:①高度大于20m的脚手架每隔6跨必须设置一道横向斜杆;②每一斜杆只占一步或一跨,一般呈“Z”型连续布置,两端用旋转扣件固定在立杆或纵向水平杆上,其交点距主节点的距离不应大于150mm;③当横向斜杆妨碍操作时,经批准可临时拆除一步架的斜杆,但作业后必须及时补上。
f为防止脚手架内外倾覆,必须均匀分布地设置能承受压力和拉力的连墙点,架设连墙件应符合下列要求:①立杆应从第一步纵向水平杆处开始用刚性连墙件与建筑物可靠连接,连墙件布置间距按垂直距离2步、水平距离3跨采用。
②连墙件的连墙构件应呈水平设置,其轴心线距脚手架主节点的距离应小于300mm。
③脚手架上部未设置连墙点的自由高度不得大于6m;④当设置位置及其附近不能设连墙件时,应采用抛撑或其它可行的刚性拉结措施予以弥补。
g从第二步起,在脚手架操作层的外侧应设置栏杆,搭设栏杆应符合下列要求:①上栏杆高度取1.1~1.2m,挡脚板高度不应小于150mm,中栏杆应居中设置;②上栏杆、中栏杆、挡脚板均应架设在外立杆内侧,并保持足够的刚度。
h脚手架在搭设、使用中应经常检查下列项目:①支承体系、连墙件等是否符合脚手架工程施工图的要求;②各主节点处的诸杆件是否符合脚手架工程施工图的要求;③底座是否松动、立杆是否悬空;④扣件螺栓是否松动;⑤20m以上的脚手架应观测沉降、倾斜,并做好记录;⑥安全防护措施是否符合要求。
6、脚手架的使用和安全脚手架的使用应遵守以下规定:a作业层每1㎡架面上实用的施工荷载(人员、材料和机具重量)不得超过以下的规定值或施工设计值;施工荷载 (作业层上人员、器具、材料的重量)的标准值,结构脚手架采取3kN/㎡;装修脚手架取2kN/㎡;b在架板上堆放的总重不得大于1.5kN;施工设备单重不得大于1kN,使用人力在架上搬运和安装的构件的自重不得大于2.5kN。
c作业人员在架上的最大作业高度应以可进行正常操作为度,禁止在架板上加垫器物或单块脚手板以增加操作高度。
d在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件。
确因操作要求需要临时拆除时,必须经主管人员同意,采取相应弥补措施,并在作业完毕后,及时予以恢复。
e工人在架上作业中,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物。
严禁在架上戏闹和坐在栏杆上等不安全处休息。
f人员上下脚手架必须走设安全防护的出入通 (梯)道,严禁攀援脚手架上下。
g每班工人上架作业时,应先行检查有无影响安全作业的问题存在,在排除和解决后方许开始作业。
在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决以后才能恢复正常作业;发现有异常和危险情况时,应立即通知所有架上人员撤离。
h在每步架的作业完成之后,必须由专职安全员验收合格后方可使用。
7、脚手架拆除a拆除脚手架时,必须经过施工技术负责人同意后方可拆除,未经批准的脚手架不得擅自拆除。
b拆除时,必须事先确定好高作业区,用红、绿色绳带或红、白色栏杆进行围护,并设置明显警示牌,且有专人监护,以防止发生扎伤事故。
c拆除脚手架的方法和顺序应按照搭设时的相反顺序进行。
d统一指挥,上下呼应,动作协调,当解开与另一人有关的节扣时先告知对方,以防坠落伤人。
8、脚手架计算书钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范。
