水泥混凝土路面施工技术交底

水泥混凝土路面施工技术交底
11、接、切缝施工:
(1)接缝是混凝土路面的薄弱环节,接缝施工质量不高,会引起板的各种损坏,并影响行车的舒适性。因此,应特别认真地做好接缝施工。
(2)切缝前应检查电源、水源及切缝机组试运转的情况,切缝机刀片应与机身中心线成90°角,并应与切缝线在同一直线上。
(3)开始切缝前,应调整刀片的进刀深度,切割时应随时调整刀片切割方向。停止切缝时,应先关闭旋扭开关,将刀片提升到混凝土板面上,停止运转。
水泥混凝土路面
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料要求
(1)自拌混凝土:长江细沙、级配卵石。
(2)集料:质地坚硬、清洁、无风化针片状颗粒、含泥量、有机质含量符合规要求,集料级配符合设计及规要求。
(3)水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规要求。
2、施工机械
3、接缝的位置、规格、尺寸及传力杆的设置要符合施工规要求。
4、路面拉毛或机具压槽等抗滑措施,其构造深度要符合施工规要求。
5、混凝土路面铺筑按施工规要求养生。
6、混凝土板的断裂块数不得超过评定路段混凝土板总块数的0.4%,对于断裂板要采取适当的措施予以处理。
7、混凝土板表面的脱皮、印痕、裂纹和缺边掉角等病害的面积不得超过受检面积的0.2%。
(6)胀缝应与路中心线垂直,缝壁必须垂直,缝隙宽度必须一致,缝中不得连浆。缝隙下部设胀缝板,上部灌胀缝填缝料。传力杆的活动端,可设在缝的一边或交错布置,固定后的传力杆必须平行于板面及路面中心线,其误差不得大于5mm。
12、养护
(1)当混凝土表面有相当硬度时,一般用手指轻压无痕迹,就采用土工布或者塑料薄膜进行覆盖养生,洒水养护时注意水不能直接浇在混凝土表面上,当遇到大雨或大风时,要及时覆盖。一般养生天数为14--21天。养生期间严禁开放交通。

水泥混凝土面层施工质量技术交底【范本模板】

水泥混凝土面层施工质量技术交底【范本模板】
砼表面修整完成后,开始对砼板进行养生,在养护初期为减少水份蒸发,避免阳光照射,防止风吹雨淋等,施工期间用小钢管搭设一活动三角罩棚,将砼板全部遮盖起来,当砼板表面泌水消失后,用草帘或麻袋覆盖在砼板表面,洒水湿养,每天洒水至少2~3次,保证砼表面始终处于湿润状态,养护时间不少于14天,并满足规范要求.
本表由施工单位填写并保存(一式三份。接受交底人一份、交底人一份、质检员一份).
施工缝:设在胀缝或缩缝处,当设在缩缝处时,板中增设传力杆,其一半锚固于砼中,另一半涂上沥青,允许滑动,安设时保证传力杆与缝壁垂直。
接缝填封:待养生期满后进行施工,填缝前缝内清扫干净并保持干燥,填缝料与砼缝壁粘结紧密,不渗水,其灌注深度以3~4cm为宜,下部可填入多孔柔性材料。填缝料的灌注高度,夏天时与板面平齐,冬天时稍低于板面。

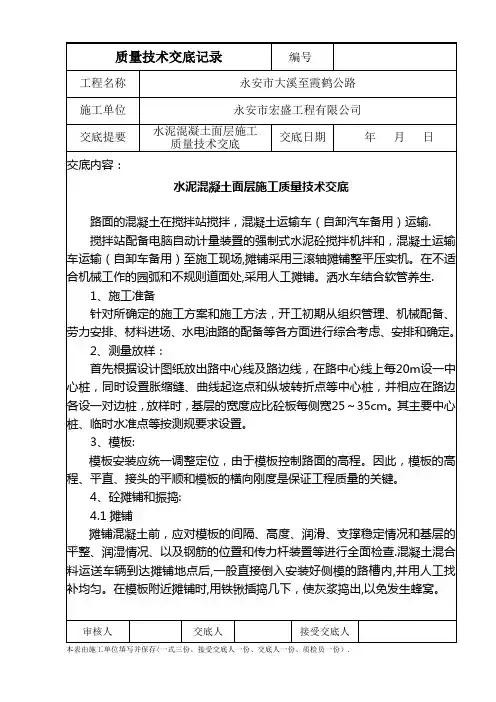

质量技术交底记录
编号
工程名称
永安市大溪至霞鹤公路
施工单位
永安市宏盛工程有限公司
交底提要
水泥混凝土面层施工
质量技术交底
交底日期
年 月日
交底内容:
水泥混凝土面层施工质量技术交底
路面的混凝土在搅拌站搅拌,混凝土运输车(自卸汽车备用)运输.
搅拌站配备电脑自动计量装置的强制式水泥砼搅拌机拌和,混凝土运输车运输(自卸车备用)至施工现场,摊铺采用三滚轴摊铺整平压实机。在不适合机械工作的园弧和不规则道面处,采用人工摊铺。洒水车结合软管养生.
3、模板:
模板安装应统一调整定位,由于模板控制路面的高程。因此,模板的高程、平直、接头的平顺和模板的横向刚度是保证工程质量的关键。
4、砼摊铺和振捣:
4.1摊铺
摊铺混凝土前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查.混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好侧模的路槽内,并用人工找补均匀。在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。

混凝土面层施工技术交底

混凝土面层施工技术交底

混凝土面层施工技术交底1. 背景混凝土面层施工是建筑工程中非常重要的一个环节,它直接影响到地面的平整度和耐久性。

因此,在施工过程中,必须严格遵守相应的施工技术要求,以确保施工质量。

2. 施工准备在进行混凝土面层施工之前,需要做好以下准备工作:- 地基处理:确保地基坚实、平整,并去除杂物和沉积物。

- 混凝土原材料:检查混凝土原材料的质量和配比,确保符合设计要求。

- 施工设备准备:准备好混凝土搅拌机、抹光机等所需的施工设备。

- 保护措施:设置好施工区域的警示标识,并采取措施防止混凝土面层受到其他施工活动的损害。

3. 施工工艺混凝土面层施工的工艺主要包括以下几个步骤:- 模板安装:根据设计要求,在地面上安装好混凝土面层的模板。

- 混凝土浇筑:使用混凝土搅拌机将混凝土倒入模板内,并在整个施工过程中保持连续性。

- 平整整理:使用抹光机对混凝土面层进行平整整理,确保表面平整度达到设计要求。

- 养护保养:在施工完成后,进行适当的养护保养,以确保混凝土面层的强度和耐久性。

4. 施工质量控制为了确保混凝土面层的施工质量,需要进行以下质量控制措施:- 混凝土配合比的控制:根据设计要求,对混凝土的配合比进行严格控制,确保混凝土强度和耐久性满足要求。

- 施工过程中的检查:在施工过程中,定期进行混凝土面层的检查,确保施工质量符合要求。

- 施工记录和报告:及时记录施工过程中的重要数据和信息,并生成施工报告,以备后续参考。

5. 施工安全注意事项在混凝土面层施工过程中,需要注意以下安全事项:- 使用个体防护装备:施工人员必须佩戴好安全帽、防护眼镜和手套等个体防护装备。

- 避免混凝土浇筑过程中的滑倒:在混凝土面层浇筑过程中,要保持地面的干燥和清洁,防止施工人员滑倒。

- 防止混凝土溅射伤害:使用抹光机时,要注意防止混凝土溅射到人体造成伤害,施工人员应站在抹光机后方工作。

以上就是混凝土面层施工技术交底的文档内容。

在实际施工过程中,应严格按照要求进行操作,并做好质量控制和安全措施,确保施工质量和施工人员的安全。

水泥混凝土路面施工技术交底.doc

水泥混凝土路面施工技术交底.doc
纵向缩缝中拉杆宜采用“拉杆安装附件”进行设置。当滑模式摊铺机本身未配置拉杆安装附件时,拉杆宜采用钢筋支架沿路线纵向进行定位。为防止推移变位,钢筋支架下部应锚固在基层上。
2.2纵向施工缝
当滑模摊铺机一次摊铺宽度小于4.5m时,必须设置纵向施工缝。纵向施工缝采用平缝加拉杆的构造形式。(详见附施工图纸纵向施工缝、缩缝构造图)
基准线桩到摊铺路面边沿的距离应根据滑模式摊铺机侧模到传感器的位置而定,基准线桩必须牢固打入基层(10~15)cm,当打入困难时,应采用手电锤打孔后再打入。基准线桩纵向最大间隔为15m。为保证与基层里程桩号一致,推荐拉线桩距离为(5~10)m。夹线臂到基层顶面的距离为(45~75)cm。基准线必须张紧,一般每侧基准线应施加100kg的拉力。一根拉线的最大长度为400m,超过400m应采用两根拉线,用两个紧线器在一个接线桩上平顺连接。当滑模式摊铺机通过连接部位时,操作人员要特别注意水平传感的过渡。
在滑模摊铺施工过程中,操纵人员应随时观察新拌混凝土的稠度,并根据水泥混凝土的工作性来调整滑模摊铺机的作业速度和振动频率。当新拌水泥混凝土显得过稀时,应适当降低振动频率,降低机器作业速度。滑模摊铺机的作业速度应控制在(1~3)m/min范围内;振动频率应控制在(6000~11000)范围内,最低振动频率不得低于6000 r/min。为防止水泥混凝土过振或漏振,开机前必须先开启振动棒。然后再行走;停机时应立即关闭振动棒。为防止振动捧空载振动而烧毁振动棒,严禁振动棒在水泥混凝土外面振动,同时要随时观察每个振动棒的振动情况及是否有漏油现象。
纵向施工缝拉杆宜采用拉杆打入装置,根据拉杆形状可分为直线形方式和“L”形方式两种。当滑模式摊铺机向前推进时,将准备好的拉杆放置在机架上,再一根根放入拉杆安装槽中。拉杆设置间距通过“间距标尺”设定,并注意在施工过程中根据水泥混凝土稠度变化调节汽锤气压值,一般为(275.8~413.7)kPa[(40~60) PSI],水泥混凝土坍落度越大,气压值应越小。“L”形拉杆在水泥混凝土硬化后应重新扳直。

水泥混凝土路面质量技术交底

水泥混凝土路面质量技术交底
2.缩缝施工,在机场道面和高速公路施工时,必须采用切缝法,受条件限制时可采用压缝法。缝宽和缝深应满足设计要求。
3.施工缝的设置,应与胀缝或缩缝位置吻合,并与道路中心线垂直,多车道及机场道面的施工缝应避免设在同一横断面上,传力杆须与缝壁垂直。
4.纵缝施工,对于平缝纵缝,在与浇砼板壁应涂刷沥青;对于企口缝纵缝,应先浇筑凹樵的一边,缝壁应涂刷沥青;整幅浇筑的纵缝,采用切缝或压缝法进行。纵缝设置拉杆时应采用螺纹钢筋,并设置于板厚中间。
5.砼板中钢筋的位置,应采取无踩踏、预留沉落度或用架立筋扎成骨架等措施保证其在混凝土板中的准确位。
三、接缝施工。
1.胀缝施工,应与路面中心线垂直,缝壁垂直,缝宽一致,缝中无边浆;传力杆必须平行于面及路面中心线,可采用顶头木模固定或支架固定。传力钢筋的二分之一长度要涂上沥青靠顶端长10cm套上一个套筒,筒内装上2cm锯木屑,以便混凝土膨胀时能活动伸缩。
5.填缝:填缝前须保持缝内清洁无杂物,填缝方法根据设计要求可分别采用灌入式填缝和预制嵌缝条方法进行,并符合规范要求。
四、混凝土板养护:
1、采用湿治养护和塑料薄膜养护等方法进行,使板面经常保持湿润状态,养护期一般为14-21天,养护过程中禁止车辆通行,砼板达到设计强度时可允许开放交通。
2、模板的拆除,除应符合下表允许拆模板时间外,还应小心仔细,保证砼板边角不受损坏及模板的完好。
4.混凝土板抹面应分2——4次进行。先找平抹平(粗抹),待砼表面无渗水时再抹平抹光(细抹),以达到板面平整、密实的效果。烈日曝晒时应搭遮阳棚进行抹面工作。采用真空吸水工艺时应先用磨光机进行磨面工作,然后再进行人工抹面工作。拉毛必须采用拉毛器进行,拉毛或压横的纹路要光,纹理深度应为1mm;——2mm。为防止毛或压槽器具粘带砂浆而影响效果,拉毛器具应经常清洗并保持其表面的湿润、干净。

(完整版)混凝土工程施工技术交底

(完整版)混凝土工程施工技术交底

(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍和交代混凝土工程施工的技术要求、施工工艺和注意事项。

这项工作的目的是确保施工人员对混凝土工程施工的要求有清晰的理解,从而保证施工质量和工程安全。

本文将从五个方面详细阐述混凝土工程施工技术交底的内容。

一、施工前准备1.1 施工图纸的认真阅读和理解:施工人员应仔细阅读施工图纸,了解混凝土工程的结构、尺寸和要求,以便正确施工。

1.2 施工材料的准备:施工人员需要了解所使用的混凝土材料的性能和规格要求,并按照施工图纸和设计要求准备好相应的材料。

1.3 施工设备和工具的检查和调试:施工人员应检查和调试混凝土搅拌机、输送泵、模具等施工设备和工具,确保其正常运行和使用。

二、混凝土浇筑2.1 浇筑前的准备工作:施工人员应按照施工图纸和设计要求,做好浇筑前的准备工作,包括搭建脚手架、安装膨胀节、布置防水层等。

2.2 混凝土的配制和搅拌:施工人员应按照设计配合比,准确称量水泥、砂、石和掺合料,并将其放入混凝土搅拌机中进行搅拌,确保混凝土的均匀性和质量。

2.3 浇筑过程的控制:施工人员应控制混凝土的浇筑速度和厚度,避免出现浇筑不均匀、堆积和漏浆等问题,同时注意混凝土的养护,防止裂缝和变形的发生。

三、混凝土养护3.1 养护时间和方式的确定:施工人员应根据混凝土的类型和环境条件,确定养护时间和方式,包括喷水养护、覆盖保温等。

3.2 养护温度和湿度的控制:施工人员应控制养护期间的温度和湿度,避免混凝土过早干燥或过度湿润,影响混凝土的强度和耐久性。

3.3 养护期间的检查和维护:施工人员应定期检查和维护混凝土的养护状态,及时修补和处理出现的问题,确保混凝土的质量和使用效果。

四、混凝土施工质量控制4.1 施工过程的质量检查:施工人员应在施工过程中进行质量检查,包括混凝土的坍落度、密实度、分层和裂缝等情况的检查,及时处理问题。

4.2 强度和密实度的检测:施工人员应按照规定的方法和标准,对混凝土的强度和密实度进行检测,确保其符合设计要求。

道路工程 水泥混凝土面层 (封层)技术交底

道路工程 水泥混凝土面层 (封层)技术交底

编号: 工程名称
市政基础设施工程
施工技术交底记录

分项名称
封层
交底日期
年月日
交底人
黄健东
交底人职务
技术负责人
交底内容:
一、工程概况 国际冷链物流项目周边道路位于花都区花东镇四联村国际冷链物流中心地块西侧和南侧,项目南起于
规划花侨大道,北止于现状山前旅游大道。本项目含 3 条市政道路,总长约 1.48km,其中玉湖路道路等级为城 市次干路,双向四车道,规划红线宽度 30m,路线长度 514.365m,设计速度 40km/h;冷链路道路等级为城市支 路,双向两车道,规划红线宽度 20m,路线长度 520.124m,设计速度 30km/h;规划支路道路等级为城市支路, 双向两车道,规划红线宽度 20m,路线长度 441.060m,设计速度 30km/h。沿线主要与现状山前旅游大道、规划 花侨大道、规划联景中路及地块规划路相交。 二、施工准备 1、人员准备:各岗位人员全部到位, 并都经过了岗前培训和技术交底, 实行定岗定责, 责任到人, 操作人员 熟练, 各项工作准备充分并实行挂牌上岗。 2、 原材料: 所有进场材料已经过监理工程师检测认可, 检验合格, 确保有充足的合格材料供给。 滑动封层采用:70#热沥 青+撒布瓜米石。 3、 施工天气条件 1)、 如遇到雨天或即将降雨时, 不进行下封层施工。 2)、 气温低于 10℃时, 不进行下封层施工。 三、 工艺流程 人员交底→施工准备→清扫→厂内加工→现场喷洒→胶轮碾压→交通封闭 三、 施工方案 1、 准备下承层 下封层目的是防止渗入路面的水分继续下渗进入半刚性基层, 同时可以使半刚性基层与沥青面层更好的粘结。 对透层表面进行清扫,清除表面尘土、 泥块等杂物, 确保透层表面洁净。 对表面小面积泥块等杂物, 先用钢 刷子刷一遍, 再用鼓风机吹净。 对表面的尘土用高压水枪冲洗, 局部用钢刷子刷, 再用鼓风机吹净。 对透层 油损坏和脱落的地方人工撒布乳化沥青, 确保透层表面均匀、 清洁。 清扫完毕, 封闭施工路段。 2、 热沥青洒布 1)、下封层应于透层油洒布 1~2 天左右洒布, 施工前应对路面进行清扫。 然后用智能沥青洒布车进行洒布, 确保热沥青洒布的均匀性;在喷洒之前, 对热沥青洒布车进行试洒, 检查每个喷头是否能够均匀喷洒, 对堵塞 的喷头应及时进行清理, 洒布车调节好速度匀速行驶,以确保洒布量的准确性。 沥青洒布量控制在 1. 1-1. 2 Kg/m2 , 加热温度为 2)、130-170℃, 下封层采用层铺法表面处治, 厚度不宜小于 6mm。 喷洒区附近的结构物或其它已施工部位应当加以保护, 以免溅上沥青受到污染。 洒布车喷洒完一个车道停车 后, 应当用油槽接住排油管滴下的沥青, 以防止局部沥青过多。 3、 碎石的生产和撒布 1)、碎石在撒布前先用沥青拌和站进行加温除尘, 然后加 6‰的沥青拌和。 碎石加热时, 温度控制在 150~ 160 度。 经过加热的碎石用自卸车运送到现场, 然后转到碎石撒布车上进行撒布。 2)、碎石采用碎石撒布车撒布碎石, 撒布量定为 5-8m³ /1000㎡。 沥青洒布后立即用集料撒布机撒布集料, 集料撒布应当均匀, 洒布不匀的地方采用扫帚及时扫匀, 达到全面覆盖, 厚度一致, 集料不重叠。 4、 沥青和碎石用量的现场检测 现场检测沥青洒布量时, 在沥青洒布车前方 30-40 米处, 分别放置两个已经称重的托盘(质量为 g 1 )。 洒 布车过后, 立即将洒上沥青的托盘收起, 并进行称重(质量为 g 2 ), 根据托盘的面积(面积为 s)计算出 沥青的单位面积洒布量 X。 X=( g 2- g 2 ) / s 6、 碾压 在碎石撒布均匀后, 用 6-8T 钢筒双轮压路机碾压 2-3 遍, 压路机应当行驶平稳并且不能刹车或调头。 确保 碎石和热沥青的良好粘结, 下封层施工完毕后, 对施工路段设置专门人员实施交通管制, 封闭交通, 禁止任 何车辆通行, 待到下封层施工完毕 24 小时后, 施工车辆方可通行, 限速 30Km/h。 并保证行驶过层中不得急 刹车或调头。

水泥混凝土面层技术交底

水泥混凝土面层技术交底

水泥混凝土面层技术交底水泥混凝土面层本章适用于一般工业与民用建筑一次抹面的细石混凝土面层工程。

一、材料要求1水泥:32.5级普通硅酸盐水泥或矿渣硅酸盐水泥。

2砂:用粗砂或中砂,含泥量小于3%。

3石子:用坚硬、耐磨级配良好的碎石或卵石,粒径不大于15mm或面层厚度的2/3,含泥量小于2%。

二、主要机具1机械:混凝土搅拌机、平板式振捣器、机动翻斗车等。

2工具:大小平锹、铁滚子、木抹子、钢皮抹子、2m木杠、小水桶、运输小车、筛孔为5mm 的筛子、钢丝刷、扫帚、低压照明灯等设备。

三、作业条件1地面或楼面的垫层(基层)已按设计要求施工完成,混凝土强度已达到1.2MPa以上。

2室内门框、预埋件、各种管道及地漏等项目均应施工完毕,检查合格并办好交接检查手续,并钉好保护铁皮或木板。

3各种立管和套管通过面层孔洞已用细石混凝土浇筑密实,堵严。

4顶棚、墙面抹灰施工完毕,已弹出或设置控制面层标高和排水坡度的水平线或标志。

5分格缝已按要求设置,地漏处已找好泛水及标高。

6地面施工前应做好屋面防水层或采取防雨措施。

7夜晚作业时,应设置照明以保证操作的需要。

四、操作工艺(一)工艺流程:(二)基层清理:将基层表面的泥土、浮浆块等清理干净,如楼板表面有油污,应用5%--10%浓度的火碱溶液清洗干净。

(三)浇灌混凝土的前一天对楼板表面进行浇水湿润,表面积水应予清除。

(四)贴灰饼、冲筋,小面积房间在房间四周根据标高线做出灰饼,大房间还要每隔1.5m冲筋,有地漏时,要在地漏四周做出5%的泛水坡度。

冲筋和灰饼均要采用细石混凝土制作,随后铺细石混凝土。

(五)配制细石混凝土:细石混凝土配合比应按设计要求试配。

无设计要求时,强度等级不应小于C20,应用机械搅拌时不少于1min,要求搅拌均匀,坍落度不宜大于30mm,混凝土随拌随用。

(六)铺细石混凝土:铺时预先用木板隔成宽不大于3m的区段,先在已湿润的基层表面均匀刷一道1:0.4--0.45(水泥:水)的素水泥浆,随即分段顺序铺混凝土,随铺随用长杠刮平拍实,表面塌陷处应用细石混凝土补平,再用长刮杠刮一次,然后用木抹子搓平。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥混凝土面层施工技
术交底
Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】
水泥混凝土面层施工技术交底?
一、施工准备:
1、6%水稳灰剂量、7d无侧限抗压强度、压实度、弯沉值等各项指标已通过验收,平整度、纵断面高程、宽度、横坡度、厚度、钻芯取样等各项指标必须符合规范规定;
2、恢复中线及边线,测出混凝土面层实际标高。

3、按实测高程分仓支设模板,模板宽度、顶面标高符合规范要求,并牢固可靠,避免发生涨模、跑模现象。

4、将6%水稳层表面碎石、杂物等全部清除干净,并洒水润湿,以免砼底部水分被干燥基层吸去。

5、施工所用纵缝、横缝、角隅所需钢筋进场并制作完成,接缝材料准备齐全。

6、施工之前,所需机械、人员全部进场到位,并进行合理的组织搭配。

二、施工方法:
1、安设模板:混凝土模板应采用钢模,在拉线测量标高及轴线走向与路线方向一致情况下安设,所需模板应安装稳固、顺直、平整、无扭曲,相邻模板连接应紧密平顺,不得存在漏浆缝隙、前后错茬、高低错台等现象;模板应能在摊铺、振实、整平设备的负载行进、冲击和振动时不发生位移。

严禁在基层上挖槽,嵌入安装模板。

模板高度与混凝土厚度相同,误差应在允许误差范围内。

2、安设钢筋:路面拉杆、传力杆、角隅及钢筋网片钢筋在现场加工好后按图纸设计要求进行安装,钢筋应安装牢固,保证砼浇筑后拉杆钢筋应垂直中心线与砼表面平行。

3、砼的搅拌:投入搅拌机每盘的拌合物数量,应按试验配合比根据原材料含水情况进行适当调整,保证砼施工配合比的各种原材料用量,搅拌机容量计算要准确。

坍落度宜控制在100±20mm。

4、砼的运输:采用砼罐车运输。

砼从搅拌机出料后,运至铺筑地点进行铺筑、振捣至成活的允许最长时间,由水泥初凝时间及施工气温确定。

应根据施工进度、运量、运距及路况,选配车型和车辆总数。

总运力应比总拌合能力略有富余。

确保新拌砼在规定时间内运到摊铺现场。

运输过程中应防止漏浆、漏料和污染路面,途中不得随意耽搁。

自卸车运输应减小颠簸,防止拌合物离析。

车辆起步和停车应平稳。

出料及铺筑时的卸料高度,不应超过1.5m。

5、摊铺和振捣、整平:砼板靠边角应先用插入式振捣器顺序振捣,振捣棒在每一处的持续时间,应以拌合物停止下沉,表面不再冒气泡和泛水泥浆为限,不宜过振。

振捣棒的移动间距不宜大于50cm;至模板边缘的距离不宜大于20cm。

应避免碰撞模板、钢筋网、传力杆和拉杆。

振捣棒振捣后再用振动整平梁振动整平,振动梁应垂直路面中线沿纵向拖行,其两端应搁在两侧纵向模板上或搁在已浇好的水泥板上,作为控制路线标高的依据,往返振平2—3遍,使表面泛浆均匀平整。

在振动梁拖整平过程中,多余的砼应随着振捣梁的行走前进而刮去,缺料的部位应用砼拌合物以人工补料找平,严禁用纯砂浆。

然后采用叶片式或圆盘式抹面机往返2—3遍压实整平饰面。

在抹面机完成作业后,应进行清
边整缝,清除粘浆,修补缺边、掉角。

应使用抹刀将抹面机留下的痕迹抹平。

精平饰面后的面板应无抹面印痕,致密均匀,无露骨,平整度应达到规定要求。

6、接缝施工:(1)、纵缝
纵缝采用平缝加拉杆型?
纵缝上设置拉杆,拉杆的长度为70cm,间距为50cm。

采用直径为16mm的螺纹钢筋,纵缝需与道路中心线平行。

(2)、横缝缩缝?
横向缩缝采用假缝形式,并在临近胀缝或自由端部的缩缝应采用设传力杆的假缝形式。

传力杆应采用光面钢筋,直径为28mm,传力杆长度为50cm,间距为30cm。

横向缩缝顶部应锯切槽口,槽内填缝料填充。

7、抗滑构造施工:砼面板抗压强度达到40%后可开始硬刻槽,并宜在两周内完成。

抗滑构造施工采用硬刻槽方式制作抗滑沟槽。

可采用等间距刻槽,其深度为2~4mm,槽宽3~5mm,槽间距15~25mm,硬刻槽时不应掉边角,亦不得中途抬起或改变方向,并保证硬刻槽到面板边缘。

硬刻槽后应随即将路面冲洗干净,并恢复路面的养生。

8、拆模、砼路面养生:模板拆除应在砼抗压强度不小于8.0MPa方可进行。

拆模不得损坏板边、板角和传力杆、拉杆周围的砼,也不得造成传力杆变形。

拆模后,任何蜂窝、麻面及板边的损坏应予整修,并及时将横向胀缝沿砼面板边缘通开至全部深度。

砼路面铺筑完成或软作抗滑构造完毕后立即开始养生。

采用覆盖土工毡、土工布等洒水湿养生方式。

一般养生天数宜为14~21d,砼板养生初期,严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。

9、清缝、灌缝:砼板养护期满后,砼面板中所有接缝槽口均按设计图纸的要求和部位用填缝料封缝。

在填缝前必须保持缝内清洁,防止砂石等杂物掉人缝内,并在干燥状态下进行,填缝料的灌注深度宜为3~4cm。

当缝槽大于3~4cm 时,可填入多孔柔性衬底材料。

填缝必须饱满、均匀、厚度一致并连续贯通,填缝料不得缺失、开裂,应与砼缝壁粘附紧密不渗水。

常用的加热施工式填缝料有改性沥青类,也可采用聚氯乙烯胶泥和沥青玛蹄脂等。

填缝随工程的进度,使在开放交通前,填缝料要有充分时间的硬结。

在面层砼弯拉强度达到设计强度,且填缝完成前,不得开放交通。

三、质量控制要求
1、施工过程中砼混合料应按规范要求检验砼的抗压与弯拉强度,抗压强度不小于设计值,抗弯拉强度不小于4.5MPa。

试块应严格按照设计要求制作,频率按照每100m3的同配合比的混合料检验一次,不足100m3时按一次计,抗压及抗弯拉试块制作应在同条件养护及7天、28天标准养护各不少于2组。

2、钢筋制作根据砼板的型号,做好钢筋翻样,钢筋制作根据翻样图进行制作,要求尺寸、数量、钢筋型号准确,每种不同型号的半成品挂牌标明,便于绑扎人员的分类施工。

3、钢筋绑扎钢筋绑扎按图纸要求,钢筋的级别、直径、数量、间距均应符合设计要求。

绑扎的钢筋骨架不得有变形、松脱,偏差不得超过规范规定。

钢筋绑扎后,钢筋负责人进行自检,对有偏差的改进后进行隐蔽验收。

4、隐蔽工程验收现场施工员、质检员对绑扎钢筋骨架进行隐蔽工程验收,填好验收单,改正错误,达到符合设计及施工规范要求后,由监理工程师签字同意后,才能浇捣砼。
