波形梁护栏施工组织设计
波形梁护栏施工方案

波形梁护栏施工方案
一、施工前准备
施工前需要进行详细的施工准备工作,确保施工顺利进行。
具体工作如下:
1.完成施工方案设计和施工图纸的审查,确保符合施工要求。
2.准备好所需的施工人员和施工机械设备,确保施工人员具备相关从业
资格。
3.确保施工现场通畅,并清理好施工区域,确保施工作业安全进行。
4.准备好所需的材料和施工用具,包括波形梁、支架、螺栓等。
二、施工步骤
1. 定位与测量
在施工现场进行波形梁护栏的定位和测量工作,确定波形梁护栏的安装位置和长度。
2. 安装支架
在确定好的位置上安装支架,支架的安装要牢固可靠,确保波形梁护栏的稳定性。
3. 安装波形梁
将波形梁安装在支架上,并用螺栓将波形梁固定在支架上,确保固定牢靠。
4. 检查与调整
安装完成后进行波形梁护栏的检查与调整,确保波形梁护栏安装正确,无松动和倾斜情况。
三、施工质量及安全控制
在施工过程中,要加强施工质量与安全控制,确保施工质量合格,同时保障施工人员的安全。
具体措施如下:
1.施工过程中,要加强施工现场管理,确保施工秩序井然。
2.在施工过程中,要严格按照施工图纸要求施工,确保施工质量。
3.施工中人员需严格遵守施工安全规定,做好安全防护工作,确保施工
人员的人身安全。
四、施工结束及验收
施工完成后,进行波形梁护栏的验收工作,确保施工质量合格。
验收合格后,方可交付使用。
以上是关于波形梁护栏施工方案的详细内容,希望对施工人员在进行波形梁护栏安装时能够提供帮助。
波形梁钢护栏施工方案

波形梁钢护栏施工方案一、施工前的准备1.准备施工所需的材料、工具和机械设备。
2.根据设计图纸进行线路勘测,确定护栏的位置和尺寸。
3.检查施工现场的地质和土壤条件,确保施工的稳定性。
4.制定详细的施工计划,包括施工流程、工期和工序安排。
5.进行必要的安全培训,确保施工人员熟悉操作规程和安全注意事项。
二、材料准备1.购买符合国家标准的波形梁钢护栏材料,包括梁板、立柱、横梁、连接件等。
2.对材料进行检验,检查表面是否平整、无明显缺陷和损坏。
3.对材料进行编号和清点,确保材料充足并随时可以使用。
三、现场布置1.根据设计图纸在施工现场进行标线,确定护栏的具体位置和尺寸。
2.按照施工计划进行钢柱的定位和固定,确保立柱的间距和垂直度符合要求。
3.安装施工围栏,保护好施工现场,确保施工区域的安全性。
四、施工步骤1.确定波形梁钢护栏的起始位置,并使用水平仪进行调整。
2.连接梁板和立柱,采用焊接或螺栓连接的方法进行固定。
3.安装横梁,根据设计要求进行固定和调整。
4.安装连接件,确保护栏的连接牢固和稳定。
5.安装护栏的附件,如反光带、防碰撞装置等。
6.对施工过程中出现的问题进行及时处理和解决。
7.进行质量检查,确保护栏的质量符合要求。
五、施工后的清理1.清理施工现场,将废弃物和杂物进行分类处理。
2.对施工区域进行整理和恢复,确保施工现场的整洁和安全。
六、施工质量控制1.严格按照国家标准和设计要求进行施工,确保护栏的使用安全和稳定性。
2.进行施工过程中的质量检查,对质量问题进行整改。
3.采用焊接或螺栓连接的方法,确保连接牢固和可靠。
4.对施工人员进行质量培训,提高其技术水平和工作质量。
七、安全措施1.对施工现场进行安全检查,确保施工区域的安全性。
2.特别是在高处施工时,必须采取有效的防护措施,如安全带、安全网等。
3.对施工人员进行安全教育和培训,提高他们的安全意识和应对突发事故的能力。
4.施工过程中遵守安全操作规程,严禁违章作业和不安全行为。
波形梁护栏施工方案

波形梁护栏施工方案一、施工前准备1.1 项目背景波形梁护栏是一种常见的道路护栏,广泛应用于高速公路、市政道路、桥梁和隧道等场所,起到保护行车安全的作用。
施工方案的制定和施工前的准备工作对于项目的顺利进行至关重要。
1.2 施工人员组织根据施工任务的复杂程度和施工量的大小,合理组织施工人员,确保施工进度和质量。
一般组织包括:项目经理、技术员、机械操作人员、普工等。
1.3 施工材料准备•波形梁:选择符合国家标准的波形梁材料,并按照施工方案要求进行数量购买。
•混凝土:根据设计要求购买标号合适的混凝土。
•钢筋:购买规格合适的钢筋,数量根据设计要求确定。
•混凝土施工所需的辅助材料:胶结剂、脱模剂、膨胀剂等。
二、施工步骤及要点2.1 地基准备在施工区域清理草木、杂物等,并进行土地开挖和平整。
根据设计要求设置地基标高和控制线,并进行检查确认。
2.2 钢筋加工及固定根据设计要求进行钢筋的加工和固定。
主要步骤包括:1.按照设计图纸要求,将钢筋加工成预定形状,并严格按照图纸要求检查尺寸和位置。
2.打设钢筋固定模板,并将钢筋固定在模板上,确保固定牢固。
2.3 模板制作及安装根据设计要求制作模板,并进行安装。
模板的制作可采用木模板、钢模板等,具体选择根据实际情况确定。
模板安装要求牢固,确保混凝土浇筑过程中不变形。
2.4 混凝土浇筑在模板安装完成后,进行混凝土的浇筑。
具体操作步骤如下:1.按照设计要求进行混凝土搅拌,并配合使用适量的水和混凝土外加剂,确保混凝土质量。
2.将混凝土均匀倒入模板内,使用振动棒进行振捣,去除气泡并确保混凝土密实。
3.对混凝土进行养护,保持湿润,防止混凝土开裂。
2.5 护栏安装待混凝土养护完全干燥后,进行护栏的安装。
主要步骤包括:1.根据设计要求,将护栏组件放置在预留位置,并使用螺栓进行固定。
2.校正护栏的位置和倾斜度,确保安装的牢固和水平。
2.6 清理与验收施工完成后,及时清理施工现场,保持道路干净整洁。
波形梁护栏施工方案

波形梁护栏施工方案波形梁护栏是一种常见的交通设施,它通过安装在道路两侧的护栏来保护行人和车辆的安全。
下面是一份关于波形梁护栏施工方案的介绍。
一、施工前的准备工作:1. 确定施工位置和长度:根据设计要求和实际情况确定波形梁护栏的施工位置和长度。
2. 预备材料和工具:准备好所需的波形梁、立柱、连接件以及其他所需的材料和工具。
3. 确定施工队伍:根据工程规模和施工时间确定所需的施工队伍。
二、施工步骤:1. 尽量在早晨或清晨进行施工,以避免高温天气对人员施工的影响。
2. 地基准备:根据设计要求,将波形梁的立柱埋入地基中,并确保其水平、垂直。
3. 安装波形梁:将波形梁安装在立柱上并与立柱连接,使用螺栓或焊接来固定连接。
4. 检查和修正:及时检查安装的波形梁和立柱是否符合设计要求,如有偏差,及时进行修正。
5. 补充固定:对已经安装好的波形梁和立柱进行补充固定,以保证其牢固性和稳定性。
6. 安装防撞装置:在波形梁护栏的两侧加装防撞装置,以提高安全性能。
7. 清理施工现场:在施工完成后,及时清理现场,保持道路畅通。
三、施工注意事项:1. 施工人员必须穿戴符合安全要求的工作服和个人防护装备,如安全帽、手套、护目镜等。
2. 施工过程中严禁吸烟、明火和大声喧哗,保持施工现场的安全与整洁。
3. 使用合适的施工设备和工具,并进行必要的维护和保养,以确保施工质量和安全。
4. 定期对已安装的波形梁护栏进行检查和维护,保持其良好的使用状态。
总结:波形梁护栏施工方案包括施工前的准备工作、施工步骤和施工注意事项。
通过科学合理的施工方案和规范的施工流程,可以确保波形梁护栏的质量和安全性能。
同时,施工人员要严格按照要求进行施工,并注意施工现场的安全和整洁,以达到良好的工程效果。
波形梁钢护栏施工组织设计

1、总体施工组织布置及规划1.1 施工总体安排根据本工程特点、工程规模,结合工期、质量要求,合理安排,制定详细施工进度计划,配备先进机械设备,采用机械化作业,组织多工作面均衡、快速施工,保质、保量按期完成本合同段施工任务。
1.2 施工组织机构为承建本合同段工程,我单位已拟建“东至县源口至马坑安保工程”,实行项目法管理,落实项目经理负责制,由项目经理负责全面履行合同。
1.3 设备、人员动员周期和设备、人员、材料运到施工现场的方法在施工前,结合本合同工程的特点,我公司努力做好以下几方面的工作,确保按时优质地完成本工程项目。
1.3.1 设备、人员动员周期根据施工计划安排和现场的实际施工进度,尽快将所需的设备、材料、人员采用汽车运输到施工现场,并做好开工申请工作,与业主、监理工程师、其他施工单位、地方协调好关系。
1.3.2 设备安排为争取优质、高效地完成本工程项目,我公司针对本工程的特点和需要,选定投入一批比较新的、性能良好、适合于本工程项目的施工机械设备进行生产和施工,并对其进行必要的调试、养护,使之处于良好的状态,根据施工安排有计划地组织进退场,减少对环境的污染。
1.3.3 人员安排为保证工程的建设质量,我公司为本工程项目设立项目经理部。
根据本分项工程的工作内容,劳动力按专业队伍组建,形成两个基本的专业队伍:路基防护修复施工队以及安全设施施工队。
专业班组按平行作业的要求顺次进场。
一支熟悉当地地区建材市场,具有良好业务关系的采购队伍和一支经验丰富的检验队伍,配置充足的检测设备。
根据本工程招标文件要求和国家有关规定、施工设计图采购材料,然后采用先进的施工技术、生产工艺和检测手段,保证材料的充足供应,工期的如期进行和工程的优良质量。
1.3.4 施工总平面布置我公司将在K6+312处建立项目经理部,用于办公及堆放部分材料,而黑黄相间反光膜、钢板护栏等将由我公司购买后直接运至现场进行安装施工。
1.3.4.1 施工便道、场内运输道路布置结合交通安全设施工程施工的特点多在施工路面形成的条件下施工,故产品运输到现场后,即可进行施工安装,同时我公司采用动态小范围施工,能不占地,尽量不占用场地。
波形梁护栏施工方案

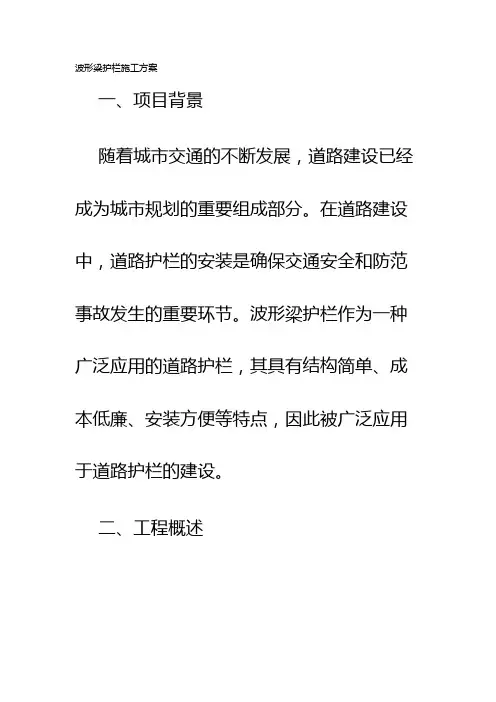

波形梁护栏施工方案一、项目背景随着城市交通的不断发展,道路建设已经成为城市规划的重要组成部分。
在道路建设中,道路护栏的安装是确保交通安全和防范事故发生的重要环节。
波形梁护栏作为一种广泛应用的道路护栏,其具有结构简单、成本低廉、安装方便等特点,因此被广泛应用于道路护栏的建设。
二、工程概述本工程旨在对某路段进行波形梁护栏的施工工作。
具体施工范围为从A处到B处,全长约1000米,其中包括直线段和弯道段。
施工内容主要包括波形梁护栏的安装和固定,以及相关的辅助工程。
三、施工准备1. 施工材料准备根据设计要求,准备所需的波形梁护栏、立柱、连接件、固定螺栓等相关材料,并进行数量核对和质量检查。
2. 施工设备准备确保施工所需的机械设备和工具完好,并进行调试和检修,以确保施工顺利进行。
常用的施工设备包括挖掘机、起重机、焊接设备等。
3. 施工人员组织组织专业施工队伍,包括施工队长、焊接工、装配工等人员,并确保其具备相关的施工经验和技术能力。
4. 施工方案制定制定详细的施工方案,包括工程进度计划、施工方法、安全措施等,确保施工按计划进行,并保证施工质量和安全。
四、施工流程1. 土方开挖根据设计要求和实际场地情况,采用挖掘机对道路旁的土方进行开挖,确保波形梁护栏的埋深满足要求。
2. 立柱安装在开挖好的坑内,按设计要求安装立柱,并使用水平仪进行调整,确保立柱的垂直度和位置准确。
3. 波形梁安装根据设计要求,将预制好的波形梁固定在立柱上,使用连接件进行连接,并使用固定螺栓进行固定,确保波形梁的稳固性和安全性。
4. 辅助工程在波形梁护栏安装完成后,进行相关的辅助工程,包括护栏末端的施工、装饰装修等工作,以提高护栏的整体美观性和安全性。
五、施工注意事项1. 施工现场要做好周边交通的安全疏导工作,确保施工期间的交通畅通和行人安全。
2. 施工人员必须佩戴安全防护用具,并遵守相关的施工安全规范和操作规程。
3. 施工过程中严禁违规操作和使用不合格的材料,确保施工质量和安全。
波形梁护栏施工方案

波形梁护栏施工方案波形梁护栏是一种常用的道路隔离设施,具有结构简单、安装方便、耐腐蚀、寿命长等特点,因此在道路建设中得到了广泛应用。
下面是一份波形梁护栏施工方案,供您参考。
一、施工准备1. 确定施工现场:根据设计要求确定波形梁护栏的安装位置,在施工现场放置标志牌,确保施工区域的安全。
2. 准备施工材料:购买符合国家标准的波形梁护栏材料,并按照设计要求进行验收和存放。
3. 确定施工人员:根据工期和施工量确定施工人员,并给予必要的安全培训。
二、施工步骤1. 横档架设:根据设计要求,在固定的位置设置支撑柱,并使用钢筋焊接形成横档。
注意横档的平整度和水平度。
2. 竖档安装:将竖档支撑柱嵌入到横档上的预留孔中,确保竖档与横档的连接牢固。
使用螺丝将竖档和横档牢固地固定。
3. 安装波形梁:将波形梁放置在竖档上,使其与竖档的连接孔对齐。
使用螺丝将波形梁和竖档牢固地连接在一起。
4. 确定护栏高度:根据设计要求,调整波形梁的高度,确保护栏的高度符合道路安全要求。
5. 确定护栏横向间距:根据设计要求,调整波形梁的横向间距,确保护栏的稳固性和美观性。
6. 检查施工质量:对已安装的波形梁护栏进行检查,查看连接是否牢固、表面是否平整、安装是否垂直等。
7. 清理现场:将施工过程中产生的垃圾和杂物进行清理,并恢复施工现场的整洁。
三、安全措施1. 施工人员佩戴安全帽、工作手套等个人防护装备,注意施工安全。
2. 施工现场周边设置警示牌、安全标志,并设立警戒线,确保施工区域的安全。
3. 使用合格的工具和设备,避免因设备故障引发的安全事故。
4. 安全操作,严禁违章作业,如高处坠落、电击等事故。
5. 施工过程中注意环境保护,尽量减少对周边环境的污染。
以上是一份波形梁护栏施工方案,希望能对您有所帮助。
在具体施工过程中,请确保按照相关要求操作,并注意施工安全。
波形梁护栏施工方案

波形梁护栏施工方案质证明,检查每批材料的质量和数量是否符合要求。
同时,对于波形梁护栏的材料,还需检查其外观质量和尺寸是否符合设计要求。
3、机械准备施工需要使用的机械设备包括挖掘机、打桩机、焊接设备等,要保证设备的正常运转和安全性能,并进行检查和维护。
4、人员准备施工人员必须具备相应的证书和资质,并接受安全培训。
要合理安排施工人员的数量和工作岗位,确保施工进度和质量。
三、施工工序1、现场布置在施工现场进行测量和标志,确定波形梁护栏的安装位置和高度,并进行土方开挖和基础施工。
2、立柱安装立柱的安装需要进行打桩和固定,确保其稳固性和垂直度。
立柱的间距和长度要按照设计要求进行设置,同时要注意立柱与地面的距离和高度。
3、波形梁安装波形梁的安装需要进行焊接和固定,确保其与立柱的连接牢固。
波形梁的长度和数量要按照设计要求进行设置,同时要注意波形梁的高度和水平度。
4、加强段设置根据设计要求,在桥头和其他需要加强的位置设置加强段,加强段的长度和数量要按照设计要求进行设置,并进行焊接和固定。
5、验收和清理在波形梁护栏施工完成后,要进行验收和清理工作,确保施工质量和施工现场的整洁。
四、注意事项1、施工现场要进行规范管理,确保安全生产和环境保护。
2、施工人员要遵守相关的安全操作规程,穿戴好个人防护用品。
3、施工过程中要注意交通安全,设置警示标志和交通指示牌。
4、施工材料要进行严格管理,确保质量和数量符合要求。
五、质量保证措施1、对施工材料进行严格检查和抽样检测,确保质量符合要求。
2、对施工工序进行严格控制和监督,确保施工质量符合设计要求。
3、对施工过程中出现的问题及时处理和整改,确保施工质量和进度。
六、安全保证措施1、制定安全管理制度和应急预案,确保施工现场的安全和应急处理能力。
2、加强现场安全监管和巡查,及时发现和处理安全隐患。
3、对施工人员进行安全教育和培训,提高安全意识和技能水平。
Quality Assurance: The steel components used in the wave beam steel guardrail are all treated with hot-dip galvanizing for metal n。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全设施施工案、施工法1、1波形梁护栏工程容:K77+124~K77+200右、K77+275~K77+307右、K77+440~K77+480右、K77+796~K77+860右、K77+904~K78+000右、K78+000~K78+076右、K78+~K78+218右、K78+574~K78+610右、K78+956~K79+032左、K79+018~K79+358右、K80+588~K80+700右、K80+922~K80+970右、K81+192~K81+240左、K81+532~K81+600左、K81+800~K81+992右、K89+340~K89+500左、K89+552~K89+700左、K90+052~K90+200左、K91+562~K91+650左、K91+680~K81+800左、K91+880~K91+920左、K92+340~K92+396左、K92+580~K92+640左、K92+712~K92+800左、K92+932~K93+060左、K99+280~K99+400右1、2标线工程容:K79+100~K86+700、K86+700~K88+200、K88+200~K93+100车道分界线K79+100~K86+700、K88+200~K93+100禁止换车道线2、波形梁护栏的施工波形梁钢护栏是为了防止失控车辆越过路侧比较危险的路段冲出路基,不致发生二次事故,为了吸收能量,减轻事故和车辆及人员的损伤程度及诱导视线和美化道路。
(1)施工案:①格按招标文件要求选购材料,所有钢材按招标文件要求必须有材料质量证明。
波形梁钢护栏的所用钢构件均采用热浸镀锌进行金属防腐处理,高强度螺栓进行热浸镀锌处理后对高强度螺栓连接表面要涂黄油,并进行磷化润滑处理,在出厂时应密封包装,以防运输、保存期间生锈或弄脏。
②总的施工顺序为先单面护栏后双面护栏,最后防眩设施安装,采用分段施工逐段连接,按段自检,实施全过程质量控制,确保全线优质完工。
③施工队设置打桩队二组,安装队二组,测量队一组,运输队一组,共15人,拟配备DY300打桩机2台,交流电焊机2台,载重汽车1辆。
(2)施工法a、立柱制作、安装(a)采用打入法设置立柱。
打入法设置立柱,应格按照钢钎确定的位置,首先安放自制导向器,再将立柱沿导向打入,以确保垂直度。
立柱打入土中应至设计深度,当打入过深时,不得将立柱部分拔出加以校正,而须将其全部拔出,等到基础压实后重新打入。
立柱安装应与设计图纸相符。
并与道路线形相协调,立柱应牢固地埋入土中,达到设计深度,并与路面垂直。
(b)如打入困难时,可采用钻法或开挖法安装立柱。
当采用钻法进行立柱安装时,立柱定位后应与路基相同的材料回填,并分层填密实,使其具有不低于相邻原状土的密实度。
当采用开挖法施工,埋设立柱时,回填料应采用良好的相同材料,并分层夯实(每层厚不得超过15cm),回填土的压实度不应小于相邻原状土。
岩中的柱桩应用粒料回填并夯实。
(c)考虑到护栏结构对景观及驾驶员的视线诱导的影响,立柱安装就位后,应立即进行垂直度位置,标高的检查。
垂直度检查采用靠尺量道路中心线与立柱横向间距。
标高的检查。
垂直度检查采用靠尺逐根,位置检查,间距检查直线采用钢尺检测,曲线段采用偏角法使用经纬仪检测,横向位置检查采用尺量道路中心线与立柱横向间距。
标高检查,以路缘侧路面为基准,采用自制模或水准仪逐根检查。
其水平向和竖直度向应形成顺畅的线形。
渐变段及端部立柱的安装为施工时需重点注意的部位,施工中应格控制立柱位置、高度、注意抛物线形。
(d)格按设计文件要求选购材料,所有钢板(管)按设计文件要求必须有材质证明,经验收可加工。
(e)钢材按设计文件尺寸进行切割,型材用气割,钢板用轨道式切割机切割,切割好的钢材,用打磨机打磨,需拼接的部位,一定要切割成焊口。
(f)焊条必须选用设计文件及国标要求的材料,焊缝厚度必须达到要求,焊好后材料应检查焊缝厚度及平滑度。
(g)将焊好的结构进行酸洗处理,必须洗干净,以确保除锈的彻底性。
(h)将酸洗处理的铁件,浸放在热镀锌槽中,镀锌要均匀,必须保证镀锌厚度。
(i)将镀完锌的支柱用麻绳包好存放或运到工地。
(j)支柱须砼基础强度达到设计75%以上时可安装。
(k)支柱通过法兰盘与基础连接。
清理完底法兰盘和地脚螺栓后,立直支柱,在拧紧螺栓前应调整好向和垂直度,最后拧紧地脚螺栓。
悬臂梁可在安装支柱前与支柱拼装完后一起安装。
b、防阻块、波形梁、端头的安装(a)、在调整好立柱后,即可安装托架(防阻块)。
托架(防阻块)通过连接螺栓固定于波形梁与立柱之间。
在拧紧连接螺栓前应调整托架(防阻块)使其准确就位。
(b)、波形梁通过拼接螺栓相互拼接,并由连接螺栓固定托架(防阻块)上,路基护栏、波形梁的搭接向是安装的关键,格按照图纸进行安装。
搭接向应与行车向一致。
波形梁在安装过程中应不断进行调整。
因此,不应过早拧紧其连接螺栓和拼接螺栓,以便在安装过程中利用波形梁的长圆及时进行调整,使其形成平顺的线形,避免局部凹凸。
当护栏的线形认为比较满意时,可最后拧紧螺栓。
托架(防阻块)与波形梁之间连接螺栓不宜拧得过紧,以便利用长圆调节温度应力。
(c)、端头梁通过拼接螺栓与标准段护栏相互拼接。
端头梁施工法与波形梁基本相同,分段施工完毕后,自检合格并报请监理工程师验收。
注意事项:(1)立柱不得有明显的扭转,不得焊接加长,端部毛刺必须清除,立柱放样应以公路上的控制点为基础,根据量距情况对立柱间距作适当调整;立柱安装应与设计图纸相符,并与道路线形协调,立柱必须牢固地埋入土中,并埋入深度必须达到设计所规定的深度,且与地平面垂直。
(2)无论采用种法安装护栏,承包人应尽量避免损坏路面下埋入的管线设施,若造成损坏时承包人应负责修好,损坏后的修理费用由承包人承担。
(3)护栏安装完毕后,水平向和竖直向应形成顺畅的线形。
应对景观及驾驶员的视线有良好诱导。
(4)设置于路侧的波形梁护栏,不应使护栏面侵入公路建筑界限以。
(5)波形梁板一般应采用连续辊压成形。
波形梁上的螺栓必须定位准确。
每一端部的所有拼接螺栓及拼接不宜过早拧紧。
(6)立柱安装完毕至柱帽安装期间,应防止立柱掉入杂物。
(7)波形梁的连接螺栓及拼接不宜过早拧紧。
(8)在拧紧连接螺栓前应调整托架(防阻块)准确就位。
(9)护栏、端头、立柱长度和宽度向不允焊接,构件不应出现裂缝。
(10)防阻块不得有明显的扭转。
端面切口应平直,毛刺必须清除。
焊接应光滑平整,焊缝位置应位于一无螺的平面上。
(11)端头不得有明显的扭转。
切口应垂直,端部毛刺必须清除。
曲线部分应圆滑平顺。
(1)标线道路标线是在道路上的用以明确车辆行驶路线的交通安全标示.主要包括车道分界线、车道边缘线、车道中心线、导流线、导向箭头和减速标线等。
XX公路主要使用的标线主要如下:车道分界线为白色虚线,线长2.0m,线距4.0m,线宽15cm;车道边缘线一般采用白色全实线,宽15cm;在交叉口位置采用白色虚线,线长4.0m,线距6.0m,线宽15cm;导流线为倾斜45°的平行实线,线宽45cm,间隔为1.0m,导流线边界线为宽20cm 的白色实线;导向箭头为白色,长度为6.0m;减速标线采用黄色实线,线宽30cm,间距50cm布置,按水泥路面宽度满幅设置,每三条为一组,每个小型交叉口设置5组。
连接段路面减速标线按路面宽度满幅设置,线宽30cm,等间距100cm布置。
标线材料用热熔型反光涂料,为增加标线夜间反光性,应预混合面撒玻璃微珠,路面标线涂料的技术要求应符合标准JT/T280、GN47、GN48的规定。
1、标线施工人员分为三组,即路面清扫放线组、涂料熔化搅拌组和标线涂布组。
施工气温一般在100℃~300℃为宜,环境温度低于100℃时坚决不施工。
施工时必须保证路面干燥无尘土。
路面清扫放线组:首先使用手推式路面清扫机清除路面积土、浮尘及障碍物、灰尘、沥青、油污或其他有害物质,并按要求标出导线。
标导线有多种式,一种是用绳索弹灰线(即弹线包)。
此种法进度较快,简便,但对标线人员技术要求高、凭经验保证导线的曲直,易出偏差,且灰线易掉;另一种用钢钉拉线索,能保证较好的导线曲、直度,但进度稍慢。
对于各种箭头、文字一般采用以上两种法,而对于车道边缘线和分界线可用标线放样车放样施划。
施工时,我们将根据经验视具体情况灵活使用。
第二步,用底油机在导线一侧涂布底漆。
采用喷涂式较好,底漆宽度一致,漆膜均匀,附着力也很好。
用手刷式时要掌握用漆量适中,涂刷均匀,不能漏空、花边。
涂布后干燥5~10 分钟,用手指按下提起拉成丝状为准,此时可视为路面处理完毕。
涂料熔化搅拌组:将涂料(助剂)投入热熔釜中,釜温度控制在180 ℃~210℃之间,边熔化、边搅拌,格控制好温度。
熔化分散好后,为保证较好的标线质量,进行检验测试。
检验法是将釜中涂料取样少,涂成片状(厚约1.6mm),使其自然冷却,干燥后用手指将其弯曲,弯到35度左右时涂片断裂为最佳。
标线涂布组:热熔釜熔好后的涂料放入划线储桶时,必须用铁筛网过滤。
点燃桶下和划线器边的炉火,保持合适的施工温度。
再把玻璃微珠倒入箱,施工即可开始。
划线时,划线车按导线涂布,涂布时涂料合适的温度大致在180℃左右。
2、施工过程控制①施工前认真检查施工设备,确保其正常。
②划线前,应对准备划线的区域进行路面检查,路面划线区域必须干净,否则将影响粘结。
划线的当天还要注意天气情况,当有雨、风、天气潮湿时不要施工。
③为提高路面与涂膜的粘结力,须在路面上先涂抹底漆。
底漆由合成树脂、可塑剂、芳香族溶剂构成。
在底漆末干燥前,不得进行涂料画线。
④喷涂时,道路表面要干净、干燥,喷漆工作要在白天进行。
天气潮湿、灰尘过大时喷涂工作要暂停。
⑤所有横向标线、图例、符号和箭头都要应用样板进行均匀涂敷,表面应平整,湿膜厚度符合图纸要求。
⑥标线施工时避免涂料长时间高温加热,以防止涂料变色,热劣化。
涂料运距不宜过长。
⑦划实线时,所使用的模具要平,以保证模具与路面紧紧粘住,使划出的线边缘整齐。
在划虚线时,要保证划线车行走匀速、直顺,划出的线要美观。
⑧标线涂敷同时应均匀、全面地撒布玻璃珠,玻璃珠用量为0.3~0.4Kg/m,并根据涂料温度格控制撒布时间。
⑨标线在施工后,要对其进行保护,防止污染和破坏,直到标线充分干燥。
⑩有缺陷的、施工不当、尺寸不正确或位置错误的标线均应清除,路面应修补,材料应更换。
3、标线施工中应注意事项①准确记载路面和空气湿度,温度,天气情况,风向,路面状况(干净与否)。
涂料融熔温度,涂料使用量,施工涂布率等。
②下涂剂选用要配套,涂布下涂剂待溶剂挥发完全时,可施工。
③随时掌握路面温度和气温,施工气温低时,适当升高烧料温度,气温高时,适当降低烧料温度,在熔料时不要让热熔釜或施工车中的涂料过热,一般不让涂料温度长期保持在220℃以上,但施工时划线车料斗中料温不低于180℃。
