盖板涵施工方案

都安至武鸣二级公路№2合同段盖板涵工程施工方案承包单位:广西长长路桥建设有限公司编制:审核:日期:1、工程概况本项目为国道G210改建提级项目,本项目起点位于马山县往武鸣方向约12公里处的新杨村伏汉屯;终点于武鸣县两江镇岜汪村,路线经过的圩镇较多;设计速度为60公里/小时的两车道二级公路。

本标段有52道钢筋混凝土盖板涵2、施工安排根据总体施工部署和本标段的地理环境、施工条件,以及结构物的工程特点,涵洞工程为前期施工重点,是制约路基贯通的关键,涵洞选择在填筑前先期进行半幅施工,施工完半幅再施工另半幅。

故对于涵洞施工专业队伍配备足够的施工力量和机具。

盖板预制在预制厂集中预制,8~15t自卸汽车运至现场,16t汽车吊吊装。

3、涵洞工程施工3.1工程施工顺序测量放样→基坑开挖→基坑换填→基础、台身、顶板浇筑→其它辅助工程施工-主要完成现场清理、场地恢复、竣工资料编制及验交等工作。

(1)盖板涵施工工艺流程见图。

盖板涵施工工艺流程图3.2基坑开挖测量放线:用经纬仪测出墩、台基础纵、横中心线,放出上口开挖边线桩,为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水。

基坑开挖前,依据设计图提供的勘探资料,先估算渗水量,采用集水坑排水方法施工按集水坑底应比基坑底面标高低50~100cm,以降低地下水位保持基底无水。

基坑开挖应连续施工,避免晾糟,一次开挖距基坑底面以上要预留20~30cm,待验槽前人工一次清除至标高,以保证基坑顶面坚实。

基坑开挖作业方式以机械作业为主,采用挖掘机配自卸汽车运输作业辅以人工清槽。

挖基土应外运或远离基坑边缘卸土,以免塌方和影响施工。

基坑下口开挖的大小应满足基础施工的要求,放坡坡度依据现场水文地质,地下水等情况及规范确定为1:0.75。

基础两边各增宽50㎝以便在基础底面设置排水沟、集水井。

基坑开挖前,涵洞中心线附近各设置两个降水井,在基坑顶缘四周应向外设置排水坡,并在适当距离设截水沟,防止水沟渗水,以免影响坑壁稳定。

基坑开完完成后,在出水口附近坑底设置100×100的集水井集水,安置一台潜水泵随时抽水明排,保证基坑底的干燥及边坡稳定。

坑缘边应留有护道,静载(弃土及材料堆放)距坑缘不小于0.5m,动载距坑缘不小于1.0m堆置弃土高度不得超过1.5m。

当开挖至坑底时应保留不小于30㎝,再用人工挖至基底设计高程,清除基底杂物,平整基底,监理工程师签证认可后方可进行下道工序施工。

涵洞基础开挖后,会同监理工程师检查地基承载力,应保证盖板涵基底承载力不小于设计要求,如地基承载力不足,应根据不足承载力的大小,计算换填深度,严格施工,保证地基的稳定。

3.3换填级配碎石按照要求进行基底级配碎石换填,用光面压路机分层碾压,压实度符合设计要求。

碎石换填按照路基填石路堤施工方法和要求施工,碎石换填分层填筑,分层厚度不得大于25cm,逐层压实,压实度满足设计和规范要求。

石料强度、粒径满足设计及规范要求。

4.4基础及台身施工4.4.1模板及支架安装涵洞基础及墙身浇注所用的模板与支架,采用组合钢模板,强度、刚度和稳定性能安全地承受所浇注混凝土的重力、侧压力及在施工中能产生的各项荷载。

模板表面光滑,接缝严密,不漏浆,模板表面应在浇注混凝土前涂刷经过批准的脱模剂。

保证脱模后墙身表面的光滑平整。

盖板涵基础和涵台各准备两套模板。

涵台模板采用内拉外撑的方法加固,拉杆采用Φ14对拉杆,斜支撑采用杉木杆。

模板及支架安装完毕后,经监理工程师检验合格后进行浇筑。

4.4.2基础砼浇注基础施工时,应加强排水,保持在无水的条件下进行基础模板安装。

基坑经监理工程师验收合格后,才可浇注基础砼。

砼浇注应连续进行,当必须间歇时,应在前层砼初凝之前将下层砼浇注完毕。

在基底渗水严重的基坑中修筑基础,可先浇水下砼封底,待其达到要求强度时,排水清淤凿出新的砼顶面,再进行浇注。

(1)砼的振捣使用插入式振动器时,水平位移间距不应超过振动器作用半径的1.5倍,与侧模保持50-100mm的距离。

振动器的振动深度,一般不应超过振动棒的2/3—3/4倍,分层浇筑时,应插入下层砼50-100mm;每一处振动完毕时,应边振边徐徐提出振动棒,应避免振动棒碰撞模板。

插入式振动器在每一振动时间不应过短或过长,过长则砼产生离析,过短则砼振捣不密实。

一般情况下,振动时间为20-30s;振捣好后砼停止下沉,不再有大量气泡冒出,表面平坦、泛浆。

(2)砼的养护砼达到初凝后即开始进行塑料布覆盖,为防止砼脱水开裂,在塑料布上应再双层覆盖草袋,二层草袋迭缝,因一般砼浇筑后第3、4天内部温度最高,以后逐渐降低,所以覆盖的拆除不能过早、过快,一般以10天左右为宜。

4.4.3涵台施工(1)在基础顶面准确放出台身中线和边线,将标准钢模组合成分块模板片,板片高度及宽度视台身尺寸和吊装能力确定。

(2)用夹具将I字钢立柱和板片竖向连接,横向销钉和槽钢横肋,将整个模板连成整体,安装就位,用临时支撑支牢,待另一面模板吊装就位后,用圆钢拉杆外套塑料管并加设锥形垫,外加垫块螺帽,内加横内撑,将二面模板横向连成整体,校正定位。

(3)端头模板要和墙面模板牢固连接,认真采取支撑、加固措施,防止跑模、漏浆。

(4)为保证模板的使用性能和吊装时不变形,模板必须有足够的强度、刚度和稳定性,事先进行认真的设计。

(5)施工脚手架用螺栓连接在立柱上,立柱下部设置可调斜撑,以确保模板位置的正确。

(6)使用接装式模板,可视吊装能力,分节组拼成整体模板,以加快进度,保证质量及安全。

(7)砼浇筑前应将模板内杂物、已浇砼面上泥土清理干净,模板检查合格后,方可进行砼的浇筑。

(8)砼的水平运输选用手推车,搭设木板坡道,中间钉设防滑木条,用手推车运输砼浇筑。

砼下落使用漏斗或串筒,防止离晰。

(10)浇筑台身砼需搭设普通外脚手架。

(11)砼应分层、整体、连续浇筑,逐层振捣密实,台身设置沉降缝,缝内要填塞沥青麻絮或其它弹性防水材料,并和基础沉降保持顺直贯通。

(12)砼浇筑时随时检查模板、支撑是否松动变形、预留孔、预埋支座钢板是否移位,发现问题要及时采取补救措施。

(13)砼浇筑完成应适时覆盖洒水养生,预松模板拉杆透水养生,拆模后也可采用喷洒养生剂、圈套塑料养生。

(14)浇筑时,为防止出现砼裂缝,施工时应认真进行砼配合比设计,严格计量投料,精心施工,重视养生。

4.4.4沉降缝设置与防水层沉降缝施工,按施工图纸或监理工程师指示执行。

沉降缝宽2cm,用沥青麻絮填塞全缝,并用四层沥青浸制麻布包裹D=2cm麻绳以粗铅丝绑扎在缝宽范围。

顺水流方向每隔4~6m设一道沉降缝。

凡采用填石抬高地基的涵洞都应设置沉降缝,间距不大于4m。

凡是地基土质发生变化或基础填挖交界处都应设置沉降缝。

涵身与洞口连接处也需设置沉降缝。

设缝处台帽断开做成通缝,沉降缝的位置处在一块盖板的边缘。

沉降缝应垂直闭合设置,主体与基础贯通,两端面应平整,上下不得交错,填缝料采用具有弹性、不透水性材料,一般采用沥青麻丝填塞密实。

防水层安设计要求,采用沥青麻布外包防护砂浆带的方法进行设置,对于沉降缝要加强处理,确保不渗水。

4.5盖板预制施工4.5.1盖板预制工艺流程见图。

4.5.2盖板预制施工为保证盖板涵按期完工,预制盖板采用平行作业,与基础台身同期施工,按安装顺序编号预制,汽车运输、吊车安装。

(1)材料:(a)钢筋钢筋的力学性能应符合有关要求,每批进场材料均应有厂方质量保证书,检验合格证和复检报告;钢筋表面无裂纹、机械损伤、结疤、壁裂等缺陷。

(b)混凝土材料混凝土采用42.5级的硅酸盐水泥和普通水泥,所用砂石料除达到普通混凝土的用料要求外,粗集料采用碎石,C30混凝土的粗集料采用质地坚硬的碎石,其最大粒径不超过25mm,含泥量小于1%。

细集料采用中粗砂,含泥量小于3%。

(c)模板为了保证预制梁的质量,我们将对实心板梁的模板按设计的几何尺寸进行设计,要保证模板的强度、刚度及混凝土的浇注质量。

(2)台座施工预制盖板集中预制,将场地平整、夯实,垫一层8~10cm厚的碎石,上面浇5~10cm 的C15砼,抹平收光后用作底模,侧模、端模采用定型钢模,侧模、端模采用Φ14钢筋螺栓对拉加固,并支撑牢固,根据设计图纸校核钢筋尺寸,加工制作钢筋,钢筋绑扎满足规范要求,吊耳采用Φ28钢筋,预埋于距板头20cm处,每块盖板设4个吊耳,底部钢筋用砼垫块垫起,保证保护层厚度。

砼浇筑采用人工入仓,插入式振捣器振捣,人工木抹收面完成,横向作拉毛处理,覆盖塑料薄膜养生。

(3)钢筋加工钢筋采用机械加工,现场人工绑扎成型。

施工时严格按照图纸要求施工,确保钢筋尺寸、数量、位置准确无误。

(4)砼施工(1)预制厂内设一套搅拌设备,配备电子计量秤,做到材料洁净,配比计量准确,确保砼施工质量。

(2)严格按照搅拌时间搅拌砼,控制好和易性。

砼出机后应尽快入模,及时振捣,防止坍落度损失。

(3)利用手推车运输砼至浇筑现场,并浇筑,采用插入式振捣棒振实;严格控制振捣时间,保证其密实不漏振。

(4)抹面要平整密实,为防止出现表面风裂,待砼表面具有一定硬度时,再进行一次收浆、抹面、拉毛工作,拉毛采用垂直于跨径方向划槽,横贯桥面槽深0.5~1cm,每延米桥长不小于15道,严防板顶滞留油腻。

及时苫盖湿润的麻袋片,进行浇水养护。

当砼强度达到设计强度的85%以上时,方可运输、安装。

4.5.3盖板安装当预制盖板达到设计强度,涵台砼达到设计强度的70%以上时,可以进行盖板的安装工作,因盖板体积小,重量较轻,采用8T汽车吊进行安装。

安装前检查成品的质量。

安装前人工将涵台冲洗干净,用高标号水泥砂浆将涵台找平,使盖板均匀受力。

并测放出预制板安装位置线。

板与涵台间隙用M30砂浆填实,使盖板与台墙顶紧而起支撑作用。

安装过程中施工人员现场负责控制每块板的位置,安装顺序为先边板后中板。

板缝之间用高标号水泥砂浆(1:2)填塞密实。

4.6混凝土表面的修整(1)拆模后如表面有粗糙、不平整、蜂窝或不良外观时以监理工程师同意的混凝土等级重新填筑和修整表面。

修补工作要由监理工程师在总体上同意。

(2)由于不良模板间相互错移而引起的表面高低错开称为突变不平整,由直接测量测定。

由模板的凸出或其他原因而引起的不平整称为渐变不平整,由2m直尺测定。

除非监理工程师批准,不允许粉刷用模板成形的混凝土表面。

(3)对不用模板成形的外露面,应用木镘刀修整。

当湿润薄膜消失以及混凝土已相当凝固,且无浮浆浮于表面时,应用钢镘刀在加压下镘平,以形成密实、平整、均匀且无镘刀抹痕的表面。

(4)用于起组合作用的不用模板的预制构件外露面,按施工缝制备。

(5)修补混凝土所用材料,应符合本规范的要求。

所有填充应与孔穴表面紧密结合,在填充及养生和干燥后,应坚固、无收缩开裂及鼓形区,表面平整且与相邻表面平齐。

合集下载

盖板涵施工方案三篇

盖板涵施工方案三篇

盖板涵施工方案三篇篇一:盖板涵施工方案项目负责人:编制:审核:单位: XXX公司日期: 20XX年X月X日目录一、工程概况 (2)二、施工准备 (2)三、施工进度计划 (4)四、施工方案 (4)1、施工放样 (4)2、基坑开挖 (4)3、钢筋工程 (4)4、模板与支架 (5)5、混凝土工程 (5)6、进口处理 (6)7、沉降缝的处理 (6)8、防水层 (6)9、涵背回填 (7)10、八字墙 (7)11、涵底铺砌 (7)12、质量标准 (7)13、盖板涵施工工艺框图 (8)五、控制质量通病和质量保证措施 (9)1、砼工程质量通病 (9)2、钢筋工程质量通病 (9)3、质量保证措施 (10)六、安全保证体系 (10)1、安全目标及方针 (10)2、、安全保证措施 (11)3、安全管理控制点 (11)七、环境保护技术措施 (12)盖板涵施工方案一、工程概况XX工业区排水明渠工程是XX工业区重要的市政前期基础设施。

本工程共有盖板涵两座,分别为K2+635右侧暗涵和K2+635左侧暗涵,右侧暗涵采用单孔长度为7.0米,左侧暗涵采用双孔长度为7.0米。

涵底地基承载力≥200KPa,否则进行换土或采用其它加固措施。

盖板涵涵身基础采用C20砼,墙身采用C30砼,盖板、帽石为C30砼,盖板涵入口采用检修踏步,急流槽槽面镶嵌卵石进行加糙处理。

洞身第隔4~6米设置一道沉降缝,缝内填以沥青麻絮或不透水材料。

二、施工准备1、技术准备(1)、图纸复核确认无误;(2)、临时导线点、水准点已加密完毕;(3)、测量内业计算准确无误;(4)、外业测量放样、护桩埋设与保护完毕。

a、轴线护桩均为混凝土包木桩,点位位置用钢钉标识。

b、施工用高程控制桩位使用钢筋埋入地面以下1m,并用混凝土加固。

c、现场所有桩位均要通知所有参加施工的人员工作中可能危及的桩位位置,对于有变动迹象或模糊不清的桩位,由技术人员清除后统一设置。

2、施工准备(1)、清除杂物,整理场地;(2)、清查安装主要的施工机具;(3)、准备足够的施工所需用的材料。

盖板涵施工方案通用4篇

盖板涵施工方案通用4篇

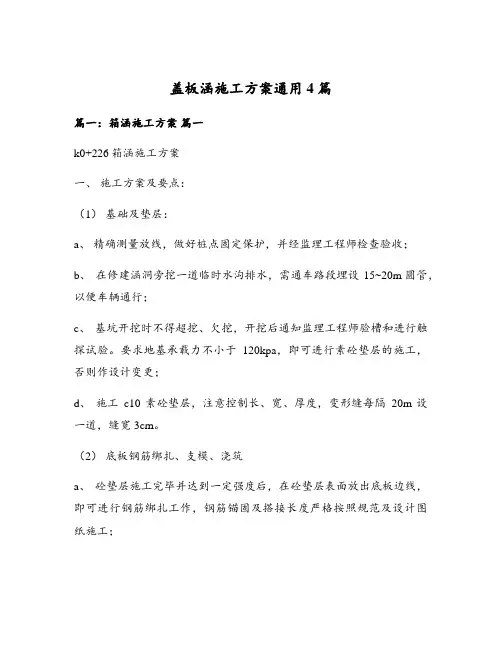

盖板涵施工方案通用4篇篇一:箱涵施工方案篇一k0+226箱涵施工方案一、施工方案及要点:(1)基础及垫层:a、精确测量放线,做好桩点固定保护,并经监理工程师检查验收;b、在修建涵洞旁挖一道临时水沟排水,需通车路段埋设15~20m圆管,以便车辆通行;c、基坑开挖时不得超挖、欠挖,开挖后通知监理工程师验槽和进行触探试验。

要求地基承载力不小于120kpa,即可进行素砼垫层的施工,否则作设计变更;d、施工c10素砼垫层,注意控制长、宽、厚度,变形缝每隔20m设一道,缝宽3cm。

(2)底板钢筋绑扎、支模、浇筑a、砼垫层施工完毕并达到一定强度后,在砼垫层表面放出底板边线,即可进行钢筋绑扎工作,钢筋锚固及搭接长度严格按照规范及设计图纸施工;b、模板应洒水润湿,靠砼一侧涂隔离剂,注意不得沾污钢筋和其它预埋件,保护层用砂浆垫块制成;c、底板砼浇筑分层浇筑,浇至高出底板50cm以上侧墙处。

砼坍落度控制在5~7cm,砼用机械拌和,时间不少于2min;d、砼振捣采用插入式振动器振捣,当砼不再有显著沉落,且没有较大气泡冒出,砼表面均匀、平整,并已泛浆表面砼振动时间足够。

振捣时间为20~30s。

(3)侧墙、顶板砼浇筑a、侧墙、顶板钢筋绑扎、支架、模板安装等工作完毕后,可进行砼浇筑工作,注意变形缝两侧砼不能同时浇筑,先浇一侧砼,待强度达到5mpa时,拆除模板,再筑另一侧砼。

变形缝处砼必须振捣密实,设专人负责止水带附近捣实和排气。

b、砼自由下落的高度不大于1.5m,否则采用导管等方法降低自由倾落高度,以防止砼产生离析。

(4)拆模及养护a、侧模在砼强度达到2.5mpa时即可拆除,承重模板需在砼强度达到设计强度70%以上方可拆除(可以用试件强度或回弹仪测得砼强度),气温在+200c时需11.5d,+250c时需8.5d,+300c时需6d,+350c时需4.5d。

跨径小于3m梁板底模拆除只要达到设计标号50%时可拆除。

b、砼养护工作在砼浇筑后4~6 h后进行覆盖、洒水,拆模后保持砼表面湿润不小于14d。

盖板涵专项施工方案

盖板涵专项施工方案

盖板涵专项施工方案盖板涵是一种常用于道路、铁路等交通工程中的特殊结构,用于跨越沟渠或低洼地段,同时保证交通畅通和水流通畅。

本文将介绍盖板涵专项施工方案,该方案包括前期准备、施工工序和安全防护等内容。

一、前期准备1.资料准备:收集有关此次施工的设计图纸、资料,熟悉设计要求和施工要求。

2.施工人员准备:组建施工团队,确定项目经理、技术负责人和具备相关经验的施工人员。

3.材料准备:根据设计要求和施工方案,准备所需的材料,包括钢筋、钢板、混凝土等。

4.设备准备:确定施工所需的设备,包括起重机械、挖掘机等,并进行检查和试运行。

5.环境准备:调查施工现场的环境,了解地质情况和存在的风险,制定相应的应对措施。

二、施工工序1.基坑开挖:根据设计要求,在施工现场进行基坑开挖,确保基坑尺寸和形状符合设计要求。

2.钢筋安装:按照设计图纸的要求,在基坑内安装钢筋,保证钢筋的位置、数量和间距符合要求,并进行固定。

3.混凝土浇筑:在钢筋安装完毕后,进行混凝土的浇筑,保证混凝土的质量和强度,同时注意浇筑过程中的温度和湿度控制。

4.盖板安装:待混凝土达到设计强度要求后,进行盖板的安装,要求盖板与基坑内钢筋的对接牢固,无明显间隙。

5.护坡修整:在盖板涵两侧进行护坡的修整,确保路基的坡度和平整度符合要求,以提供良好的车辆行驶条件。

三、安全防护1.进入施工现场的人员必须佩戴安全帽、安全鞋等个人防护装备,并进行必要的安全培训。

2.确保施工现场的安全,设置明显的警示标志,包括施工区域的禁止通行标志、安全警示标志等。

3.在施工现场设置专人负责安全管理,定期进行安全检查和隐患排查,及时采取措施消除安全隐患。

4.对施工现场进行覆盖或围栏封闭,以防止普通行人和车辆误入施工区域,避免发生意外事故。

5.配备必要的消防器材,确保施工现场的火灾安全,并制定灭火预案和紧急疏散预案,以应对突发事件。

以上是盖板涵专项施工方案的主要内容,通过前期准备、施工工序和安全防护的措施,可以确保盖板涵的施工质量和工期的控制,同时保证施工过程中的安全性。

盖板涵(暗)施工方案

盖板涵(暗)施工方案

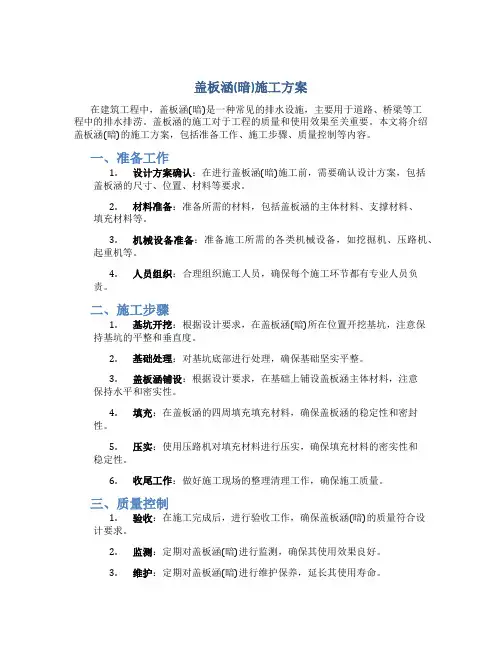

盖板涵(暗)施工方案在建筑工程中,盖板涵(暗)是一种常见的排水设施,主要用于道路、桥梁等工程中的排水排涝。

盖板涵的施工对于工程的质量和使用效果至关重要。

本文将介绍盖板涵(暗)的施工方案,包括准备工作、施工步骤、质量控制等内容。

一、准备工作1.设计方案确认:在进行盖板涵(暗)施工前,需要确认设计方案,包括盖板涵的尺寸、位置、材料等要求。

2.材料准备:准备所需的材料,包括盖板涵的主体材料、支撑材料、填充材料等。

3.机械设备准备:准备施工所需的各类机械设备,如挖掘机、压路机、起重机等。

4.人员组织:合理组织施工人员,确保每个施工环节都有专业人员负责。

二、施工步骤1.基坑开挖:根据设计要求,在盖板涵(暗)所在位置开挖基坑,注意保持基坑的平整和垂直度。

2.基础处理:对基坑底部进行处理,确保基础坚实平整。

3.盖板涵铺设:根据设计要求,在基础上铺设盖板涵主体材料,注意保持水平和密实性。

4.填充:在盖板涵的四周填充填充材料,确保盖板涵的稳定性和密封性。

5.压实:使用压路机对填充材料进行压实,确保填充材料的密实性和稳定性。

6.收尾工作:做好施工现场的整理清理工作,确保施工质量。

三、质量控制1.验收:在施工完成后,进行验收工作,确保盖板涵(暗)的质量符合设计要求。

2.监测:定期对盖板涵(暗)进行监测,确保其使用效果良好。

3.维护:定期对盖板涵(暗)进行维护保养,延长其使用寿命。

综上所述,盖板涵(暗)的施工方案对于工程的质量和使用效果具有重要影响。

通过科学的施工方案和严格的质量控制,可以确保盖板涵(暗)的施工质量和使用效果达标,为工程的顺利进行提供保障。

盖板涵施工方案

盖板涵施工方案

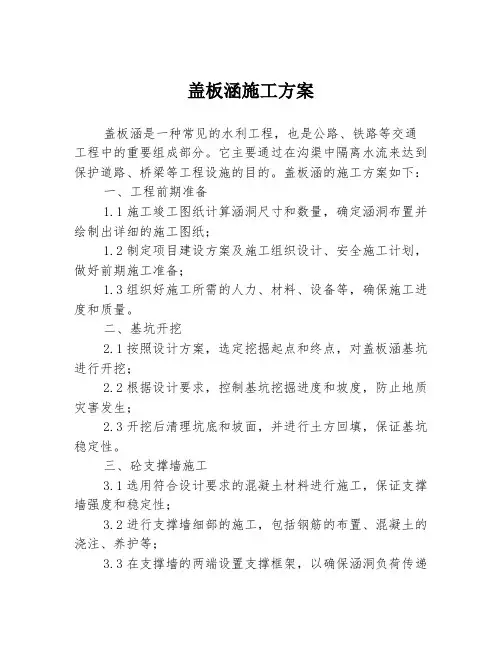

盖板涵施工方案盖板涵是一种常见的水利工程,也是公路、铁路等交通工程中的重要组成部分。

它主要通过在沟渠中隔离水流来达到保护道路、桥梁等工程设施的目的。

盖板涵的施工方案如下:一、工程前期准备1.1施工竣工图纸计算涵洞尺寸和数量,确定涵洞布置并绘制出详细的施工图纸;1.2制定项目建设方案及施工组织设计、安全施工计划,做好前期施工准备;1.3组织好施工所需的人力、材料、设备等,确保施工进度和质量。

二、基坑开挖2.1按照设计方案,选定挖掘起点和终点,对盖板涵基坑进行开挖;2.2根据设计要求,控制基坑挖掘进度和坡度,防止地质灾害发生;2.3开挖后清理坑底和坡面,并进行土方回填,保证基坑稳定性。

三、砼支撑墙施工3.1选用符合设计要求的混凝土材料进行施工,保证支撑墙强度和稳定性;3.2进行支撑墙细部的施工,包括钢筋的布置、混凝土的浇注、养护等;3.3在支撑墙的两端设置支撑框架,以确保涵洞负荷传递的平稳。

四、涵洞钢筋绑扎和模板安装4.1根据施工图纸和设计要求,在支撑墙两端固定模板,并进行合理的排布和钢筋布置;4.2在模板安装完成后,进行钢筋的绑扎工作,确保钢筋的数量、间距和位置符合设计要求;4.3进行模板的检查,确保模板质量符合要求,预防施工中的问题。

五、砼浇筑5.1采用机械法,将混凝土砼入涵洞中,并确保混凝土砼均匀分布;5.2在混凝土砼的抹平过程中,采用专用工具将其压实,并在表面上进行光滑刮平;5.3混凝土砼施工完成后,及时喷淋养护,以确保其最终的强度和质量。

六、涵洞检验和验收6.1在混凝土砼养护完全后,进行涵洞的检验工作,确保所有施工工作均按设计要求完成;6.2做好施工档案,进行涵洞的技术验收工作,确保涵洞交付使用的安全与质量。

以上就是盖板涵施工方案的详细步骤,我们需要按照施工方案的要求认真开展施工工作,并不断完善施工工作中的各个环节,确保盖板涵施工质量和进度。

盖板涵工程施工方案(3篇)

盖板涵工程施工方案(3篇)

第1篇一、工程概况盖板涵工程作为道路桥梁工程中重要的排水设施,其施工质量直接影响到道路的排水效果和使用寿命。

本工程位于XX道路,全长XX米,采用钢筋混凝土盖板涵结构,设计流量XX立方米/秒。

涵洞基础采用MU30浆砌片石,台身及盖板采用C30钢筋混凝土,防水层采用三毡二油。

二、施工准备1. 技术准备:熟悉设计图纸、规范和施工方案,组织施工人员进行技术交底,明确施工工艺和质量要求。

2. 材料准备:提前采购符合设计要求的钢筋、水泥、砂石、防水材料等,并做好检验工作。

3. 设备准备:准备挖掘机、装载机、混凝土搅拌运输车、泵车、振动棒、切割机等施工设备。

4. 人员准备:组织施工队伍,明确各岗位责任,进行安全教育和培训。

三、施工工艺1. 基础施工:(1)基础开挖:采用挖掘机开挖,人工清理基底,确保基底平整、无杂物。

(2)基础垫层:铺设C15混凝土垫层,厚度XX厘米,夯实密实。

(3)基础砌筑:采用MU30浆砌片石,砂浆强度等级M10,砌体饱满、垂直、平整。

2. 台身施工:(1)模板制作与安装:根据设计图纸制作模板,安装牢固,接缝严密。

(2)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度符合规范。

(3)混凝土浇筑:采用泵车浇筑C30混凝土,分层浇筑,每层厚度不超过30厘米,振捣密实。

3. 盖板施工:(1)盖板预制:在预制场预制盖板,确保尺寸、形状、强度符合设计要求。

(2)盖板安装:将预制盖板吊装至台身顶部,调整水平度,焊接固定。

4. 防水层施工:(1)清理基层:将台身、盖板表面清理干净,无油污、杂物。

(2)铺设防水层:采用三毡二油防水材料,施工前先涂刷基层处理剂,然后依次铺设防水毡、涂刷防水涂料。

四、质量控制1. 材料检验:对所有材料进行检验,确保符合设计要求。

2. 施工过程控制:严格执行施工工艺和质量标准,加强过程检查,发现问题及时整改。

3. 隐蔽工程验收:基础、台身、盖板等隐蔽工程验收合格后方可进行下一道工序施工。

盖板涵的施工方案

盖板涵的施工方案盖板涵是一种常用于道路、铁路、河道等场所的涵洞形式,可以有效地解决交通运输中的河流、水流等跨越问题,具有结构简单、施工方便、使用成本低等特点。

下面将详细介绍盖板涵的施工方案。

一、项目概况本项目为盖板涵的新建工程,位于某地区的XX公路,主要用于解决公路与一条河流的交叉问题,涵洞长度约为20米,宽度约为8米,深度约为6米。

二、施工准备1. 设立临时施工场地,包括搭建办公及生活设施、搭建物料堆放区、设立安全警示标志等。

2. 调配施工所需的机械设备,包括挖掘机、推土机、起重机等。

3. 调度工人,按施工进度合理安排施工队伍,确保施工进展顺利。

4. 安排材料供应,采购混凝土、钢筋、沙石等所需材料,并配备相应的施工设备。

三、施工步骤1. 开挖基础:采用挖掘机进行开挖,按照设计要求进行开挖,同时要加强施工现场的安全监控,防止塌方事故的发生。

2. 土工填筑:将挖掘出的土方填筑到指定位置,并进行夯实,保持填筑土方的稳定性。

3. 支护结构搭设:根据设计要求,搭设支护结构,包括围护板、支撑框架等,确保施工现场的安全。

4. 浇筑混凝土:在支护结构搭设完成后,进行混凝土的浇筑,按照设计要求进行施工。

5. 钢筋绑扎:在混凝土浇筑完成后,进行钢筋绑扎,加固涵洞的结构安全性。

6. 其他施工工序:包括管道安装、防水处理等工序,确保涵洞的使用功能。

7. 施工验收:施工完成后,进行验收,确保施工质量达到设计要求。

四、安全措施1. 施工人员必须佩戴个人防护装备,如安全帽、安全鞋等。

2. 施工现场要设置合理的安全警示标志,并在施工期间进行安全巡视和安全教育。

3. 施工中要注意挖掘边坡的稳定性,及时采取防护措施避免塌方事故的发生。

4. 施工过程中要确保施工设备和机械的安全操作,杜绝操作失误的发生。

5. 混凝土施工中要控制浇筑速度和浇筑层次,避免混凝土裂缝和变形。

总结:通过以上所述的施工方案,可以保证盖板涵的施工质量和安全性,确保涵洞符合设计要求。

盖板涵工程施工方案doc

盖板涵工程施工方案
一、施工工艺
1.基坑开挖
–按设计要求设置基坑轮廓标示,清除基坑现场杂物,开挖至设计要求标高。

–挖土过程中,应根据设计要求及时进行强度检测,确保施工质量。

2.地基处理
–对基坑底部进行土质及承载力检测,根据检测结果选择相应的地基处理方式,主要包括加固、改良和处理等。

3.砼结构施工
–根据设计方案,进行基础、墙体、顶板等砼结构施工,确保施工过程中的质量和安全。

4.盖板涵安装
–依据设计要求,安装盖板涵,确保平整、紧密、牢固连接。

二、施工要点
1.施工前准备
–确保相关施工机具、设备全面检查,确保施工过程中的安全。

–制定详细的施工计划和施工组织设计,保证施工进度。

2.施工质量控制
–严格执行设计要求,保证施工质量符合规范,如砼强度、平整度等。

3.安全施工
–落实好安全管理责任,做好施工现场安全巡查,并设立明显的安全警示标识。

三、施工时间安排
•根据设计方案和实际施工条件,合理安排施工计划,争取提前完成施工任务。

四、施工人员要求
•施工人员需持有相关证书和资格,做到技术熟练、责任心强,严格执行施工规范。

五、施工措施
1.防水工程
–在施工过程中,做好盖板涵的防水处理,保证工程质量。

2.环保措施
–施工过程中做好环保工作,减少对周边环境的影响,确保生态环境安全。

以上为盖板涵工程施工方案,希望施工团队严格按照此方案执行,确保工程顺利完工,质量可靠。

盖板涵施工方案

盖板涵施工方案一、前言盖板涵作为一种常见的道路交通设施,具有很好的水涵洞功能。

在实际工程中,盖板涵的施工方案必须严谨有效,以确保工程质量和进度。

本文将介绍盖板涵施工的关键步骤和注意事项,以帮助施工人员顺利完成工程。

二、施工准备1. 材料准备在施工盖板涵之前,需要准备好以下材料: - 水泥 - 砂石 - 钢筋 - 混凝土搅拌机- 施工机械等2. 设备准备保证施工设备的正常运转,如挖掘机、输送带、抹灰机等,确保施工设备的安全性和稳定性。

三、施工步骤1. 基础准备•使用挖掘机挖掘出盖板涵的基础坑,根据设计要求确定基础坑的尺寸和深度。

•对基础坑的底部进行均匀夯实,保障坑底的平整度。

•铺设支底板,调整水平度,确保支底板的稳固性。

2. 构造体施工•根据设计方案,在基础坑的支底板上搭建盖板涵的构造体,安装相关钢筋,确保结构的牢固性。

•对构造体进行混凝土浇筑,使用混凝土搅拌机进行生产混凝土,并用输送带将混凝土输送到施工现场。

3. 涂刷和抹灰•在混凝土凝固前,进行盖板涵表面的抹灰和涂刷工作,保证表面的光滑度和防水性。

四、质量控制1. 施工监控•在整个施工过程中,需要不断检查、监控工程进度和质量,及时发现问题并采取相应措施。

•对材料的选择、搅拌及混凝土浇筑过程中的压实、抹灰等进行严格检验。

2. 工程验收•施工完成后,需要进行验收,并对工程质量进行评估,确保盖板涵的安全性和可靠性。

五、施工安全1. 安全意识•施工人员需要具备较强的安全意识,遵守操作规程,加强安全防护,确保施工过程中的安全。

2. 安全措施•在施工现场设置警示标志,加强施工现场的安全管理,保证施工人员的人身安全。

结语综上所述,盖板涵施工需要严格按照设计方案和规范要求,保证施工质量和安全。

合理的施工方案能够有效提高工程效率,确保工程质量,同时也能够为后期的维护和管理提供便利。

希望本文的内容对盖板涵施工有所帮助。

以上是我按照您给定的标题“盖板涵施工方案”所写的文档,希望符合您的要求。

盖板涵施工方案

盖板涵施工方案
目录
1. 施工前准备
1.1 立项阶段
1.2 设计方案确定
2. 施工过程
2.1 固定桩基
2.2 浇筑混凝土
3. 施工后验收
3.1 检查质量
3.2 完工报告提交
盖板涵施工方案
施工前准备
在进行盖板涵施工前,首先要进行立项阶段的工作。

这一阶段包括确定项目需求、编制工程计划和预算等工作,确保施工进程有序进行。

接着是设计方案的确定。

根据项目要求和地理条件,绘制详细的盖板涵施工设计图纸,确定施工方案和施工工艺,以确保施工的顺利进行。

施工过程
盖板涵施工的第一步是固定桩基。

根据设计图纸要求,在施工现场依次安放桩基,并进行固定,为后续的混凝土浇筑做好准备。

接着是浇筑混凝土。

在进行混凝土浇筑前,要对模板进行检查,确保模板完好无损。

然后按照设计要求,对混凝土进行浇筑和振实,保证施工质量。

施工后验收
施工完成后,需要对施工质量进行检查。

检查施工中是否存在质量问题,如裂缝、变形等,并及时处理,确保盖板涵的使用安全。

最后是提交完工报告。

整理施工过程中的相关资料,编制详细的
完工报告,并按要求提交相关部门,完成盖板涵施工方案的验收工作。
