E区沉降观测方案

合集下载

建筑物沉降观测方案

建筑物沉降观测方案

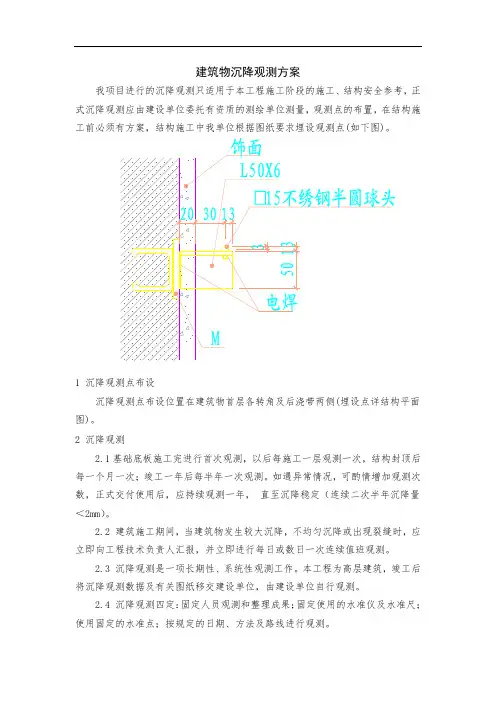

建筑物沉降观测方案我项目进行的沉降观测只适用于本工程施工阶段的施工、结构安全参考,正式沉降观测应由建设单位委托有资质的测绘单位测量,观测点的布置,在结构施工前必须有方案,结构施工中我单位根据图纸要求埋设观测点(如下图)。

1 沉降观测点布设沉降观测点布设位置在建筑物首层各转角及后浇带两侧(埋设点详结构平面图)。

2 沉降观测2.1基础底板施工完进行首次观测,以后每施工一层观测一次,结构封顶后每一个月一次;竣工一年后每半年一次观测。

如遇异常情况,可酌情增加观测次数,正式交付使用后,应持续观测一年,直至沉降稳定(连续二次半年沉降量<2mm)。

2.2 建筑施工期间,当建筑物发生较大沉降,不均匀沉降或出现裂缝时,应立即向工程技术负责人汇报,并立即进行每日或数日一次连续值班观测。

2.3 沉降观测是一项长期性、系统性观测工作。

本工程为高层建筑,竣工后将沉降观测数据及有关图纸移交建设单位,由建设单位自行观测。

2.4 沉降观测四定:固定人员观测和整理成果;固定使用的水准仪及水准尺;使用固定的水准点;按规定的日期、方法及路线进行观测。

3沉降观测点成果整理观测资料及时整理、妥善保存,作为工程技术档案资料的一部分。

整理沉降观测成果,计算出每次观测的沉降量,前后几次观测同点高差和累计沉降量,并绘制出沉降观测日期、沉降量的关系曲线图,供设计、施工有关负责人员使用。

4沉降观测精度控制措施4.1为了确保观测值的精确无误,本工程的沉降量工作均由我项目经理部专职测量员进行观测,并且在每次观测时及时做好观测记录,其他人员不得代替进行此项工作。

4.2在进行每次沉降测量时必须确保了使用同一台水准仪及水准尺,不得私自乱用其他的仪器,以避免影响仪器的精确度误差影响观测值的精确。

4.3每次进行沉降测量必须按观测线路图及确定的观测水准点进行,严禁使用其他临时水准点,避免因水准点不准确合方法不统一而影响观测的精确值。

4.4在进行每次的沉降观测时,必须严格按照规定的日期、方法以及路线进行,专职观测员必须严格按照仪器使用操作规程进行仪器的操作,严禁违章作业,避免因仪器使用不当以及自然客观条件影响观测值的精确度。

沉降工程监测方案

沉降工程监测方案

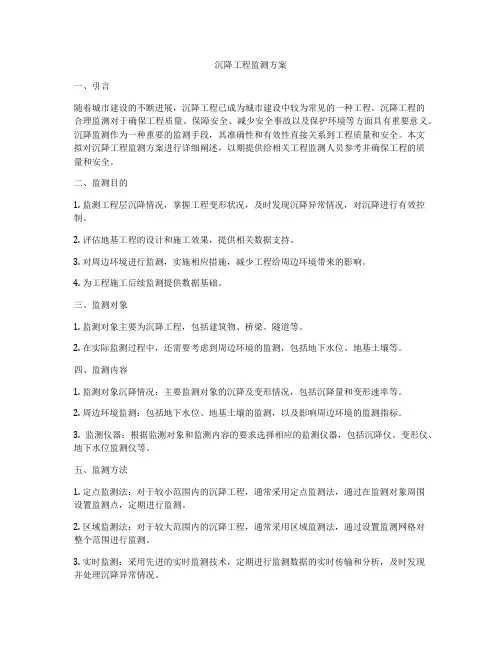

沉降工程监测方案一、引言随着城市建设的不断进展,沉降工程已成为城市建设中较为常见的一种工程。

沉降工程的合理监测对于确保工程质量、保障安全、减少安全事故以及保护环境等方面具有重要意义。

沉降监测作为一种重要的监测手段,其准确性和有效性直接关系到工程质量和安全。

本文拟对沉降工程监测方案进行详细阐述,以期提供给相关工程监测人员参考并确保工程的质量和安全。

二、监测目的1. 监测工程层沉降情况,掌握工程变形状况,及时发现沉降异常情况,对沉降进行有效控制。

2. 评估地基工程的设计和施工效果,提供相关数据支持。

3. 对周边环境进行监测,实施相应措施,减少工程给周边环境带来的影响。

4. 为工程施工后续监测提供数据基础。

三、监测对象1. 监测对象主要为沉降工程,包括建筑物、桥梁、隧道等。

2. 在实际监测过程中,还需要考虑到周边环境的监测,包括地下水位、地基土壤等。

四、监测内容1. 监测对象沉降情况:主要监测对象的沉降及变形情况,包括沉降量和变形速率等。

2. 周边环境监测:包括地下水位、地基土壤的监测,以及影响周边环境的监测指标。

3. 监测仪器:根据监测对象和监测内容的要求选择相应的监测仪器,包括沉降仪、变形仪、地下水位监测仪等。

五、监测方法1. 定点监测法:对于较小范围内的沉降工程,通常采用定点监测法,通过在监测对象周围设置监测点,定期进行监测。

2. 区域监测法:对于较大范围内的沉降工程,通常采用区域监测法,通过设置监测网格对整个范围进行监测。

3. 实时监测:采用先进的实时监测技术,定期进行监测数据的实时传输和分析,及时发现并处理沉降异常情况。

4. 远程监测:采用远程监测技术,对监测数据进行远程传输和处理,实现对监测对象远程监测控制。

六、监测周期1. 定点监测法:通常选择一个时间节点,如每季度、每半年、每年等进行监测。

2. 区域监测法:根据具体工程情况,选择合适的监测周期进行监测。

3. 实时监测和远程监测:根据具体监测对象的需要,可实现实时监测和远程监测。

沉降观测施工方案(待打印)

沉降观测施工方案(待打印)

沉降观测施工方案(待打印)

在工程监测中,沉降观测是一项十分重要的工作,它能够及时准确地监测工程
地基的沉降情况,从而为工程安全提供重要参考。

本文将介绍沉降观测施工方案,包括观测方法、仪器设备、观测点设置、数据处理等内容。

1. 观测方法
沉降观测一般采用水准仪法和全站仪法两种方法进行。

水准仪法适用于平面小
面积的场地,全站仪法适用于大面积地域,且具有较高的精度。

根据实际情况选择合适的观测方法进行沉降观测。

2. 仪器设备
进行沉降观测需要使用水准仪、全站仪、测量杆等仪器设备。

对于高要求的沉
降观测,应选择精确度高、稳定性好的仪器设备,确保观测数据的准确性和可靠性。

3. 观测点设置
在选择观测点时,应根据工程地基的实际情况确定观测点的位置和数量。

观测
点的设置应覆盖整个工程地基区域,保证对工程地基沉降情况的全面监测。

4. 数据处理
在沉降观测数据处理过程中,应注意对观测数据进行质量控制和分析。

通过数
据处理,可以得到工程地基的沉降速率、趋势等关键信息,为工程设计和施工提供重要参考。

结语
沉降观测施工方案是工程监测中的重要组成部分,通过科学合理的观测方法和
数据处理,能够有效监测工程地基的沉降情况。

在实际施工中,应严格按照施工方案进行操作,确保沉降观测数据的准确性和可靠性,为工程的安全与稳定提供保障。

沉降观测方案

沉降观测方案

沉降观测方案随着城市建设的不断发展,地基工程也被广泛应用。

在地基工程中,沉降观测是重要的一项工作。

沉降观测可以有效提高工程施工的质量,避免工程质量问题和安全隐患。

本文将从沉降观测方案的内容、方法、要求以及注意事项等方面进行详细介绍。

一、沉降观测方案的内容1、沉降观测项目:沉降观测项目一般包括建筑物、桥梁、道路、隧道等工程的沉降观测。

2、观测方案:沉降观测方案应明确观测的地点、观测时间、观测周期、观测内容以及采用的设备和方法。

3、数据处理:沉降观测数据应进行有效的处理,包括数据的收集、归档、存储和分析等。

二、沉降观测方法1、传统法:传统法主要指利用水准仪和全站仪等设备进行测量。

该方法精度较高,但工作量较大,适用范围较窄。

2、测斜仪法:测斜仪法适用范围广,可以实现多点同时观测,测量数据准确。

3、GNSS技术:GNSS技术可以实现快速高效地进行大面积沉降观测,但精度相对较差。

三、沉降观测要求1、观测地点:选择观测地点应当具有代表性和典型性,能够全面反映工程沉降情况。

2、观测时间:应当充分考虑工程施工的时间规划和进度安排以及自然环境的影响等因素。

3、观测周期:观测周期应根据工程特点、地理环境、监测目的等因素确定。

4、观测内容:观测内容主要包括垂直沉降量和水平位移量等数据。

5、设备和方法:应选择适量的设备和方法进行观测,并在观测过程中应加强质量控制,确保观测数据的有效性和准确性。

四、沉降观测注意事项1、观测环境:应选取相对稳定、不受人为和自然干扰的观测环境。

2、数据传输和互相校验及保密:要保证数据传输的安全可靠,并且数据应有完整性检查和一致性校验。

同时要保证数据的保密性。

3、防止损坏设备:要保证设备的正常使用,避免损坏设备的发生。

4、观测记录和备份:应及时记录观测数据,并进行备份以便于数据查询和分析。

总结:沉降观测是工程建设中重要的一环,通过科学合理的沉降观测方案,可以大大提高工程质量和安全标准。

在沉降观测过程中,应注意观测环境的选择、数据处理和保密、设备的保养和备份等各方面的细节问题,确保沉降观测工作的有效开展。

沉降观测规范

沉降观测规范

欢迎共阅沉降观测1 一般规定1.1 建筑沉降观测可根据需要,分别或组合测定建筑场地沉降、基坑回弹、地基土分层沉降以及基础和上部结构沉降。

对于深基础建筑或高层、超高层建筑,沉降观测应从基础施工时开始。

1.2 各类沉降观测的级别和精度要求,应视工程的规模、性质及沉降量的大小速度确定。

1.3 布置沉降观测点时,应结合建筑结构、形状和场地工程地质条件,并应顾及施工和建成后的使用方便。

同时,点位应易于保存,标志应稳固美观。

1.4 各类沉降观测应根据剧本规范第9.1节的规定及时提交相应的阶段性成果和综合成果。

2 建筑场地沉降观测2.1 建筑场地沉降观测应分别测定建筑相邻影响范围之内的相邻地基沉降与建筑相邻影响范围之外的场地地面沉降。

2.2 建筑场地沉降点位的选择应符合下列规定:1 相邻地基沉降观测点可选在建筑纵横轴线或边线的延长线上,亦可选在通过建筑重心的轴线延长线上。

其点位间距应视基础类型、荷载大小及地质条件,与设计人员共同确定或征求设计人员意见后确定。

点位可在建筑基础深度1.5~2.0倍的距离范围内,由墙外向外由密到疏布设,但距基础最远的观测点应设置在沉降量为零的沉降临界点以外;2 场地地面沉降观测点应在相邻地基沉降观测点布设线路之外的地面上均匀布设。

根据地质地形条件,可选择使用平行轴线方格网法、沿建筑物四角辐射网法或散点法布设。

2.3 建筑场地沉降点标志的类型及埋设应符合下列规定:1 相邻地基沉降观测点标志可分为用于监测安全的浅埋标和用于结合科研的深埋标两种。

浅埋标可采用普通水准标石或用于直径25cm的水泥管现场浇灌,埋深宜为1~2m,并使标石底部埋在冰冻线以下。

深埋标可采用内管外加保护管的标石形式,埋深应与建筑基础深度相适应,标石顶部须埋入地面下20~30cm,并砌筑带盖的窨井加以保护;2 场地地面沉降观测点的标志与埋设,应根据观测要求确定,可采用浅埋标志。

2.4 建筑场地沉降观测的路线布设、观测精度及其他技术要求可按照本规范第5.5节的有关规定执行。

沉降观测施工方案 Microsoft Word 文档

沉降观测施工方案 Microsoft Word 文档

沉降观测施工方案一、引言沉降观测是工程建设中的重要环节,通过对工程施工及运行过程中地基沉降变形的监测,可以及时发现问题并采取相应的措施,以确保工程的安全运行。

本文将针对沉降观测的施工方案进行详细探讨。

二、施工前准备1. 测点设置在进行沉降观测前,需要合理设置观测测点,测点的选取应考虑到工程的重要部位、地基状况以及可能出现沉降的区域。

测点设置应满足工程实际需求,具有代表性和可操作性。

2. 仪器校准在开始观测前,需要对使用的仪器进行校准,确保测量结果的准确性和可靠性。

三、观测方法1. 采用全站仪观测沉降观测常采用全站仪进行测量,全站仪可以实现高精度的水平、垂直测量,同时具有数据记录和实时监测功能。

2. 定期观测沉降观测应定期进行,通常可以选择每周、每月或每季度进行一次观测,以监测沉降变形的趋势和速率。

四、数据处理1. 数据录入观测得到的数据应及时录入计算机中,以便进行后续的数据处理和分析。

2. 数据分析对观测数据进行分析,可以采用数学模型等方法,评估地基沉降变形的情况,为工程安全运行提供参考依据。

五、结果展示1. 数据报告根据观测数据和分析结果,编制详细的数据报告,将沉降观测的情况及时反馈给相关工程人员。

2. 常规汇总定期对观测结果进行汇总分析,形成常规的沉降观测报告,以便于工程管理和决策。

六、总结与建议通过科学合理的沉降观测施工方案,可以及时监测地基沉降变形情况,保障工程的安全运行。

建议在实际工程中,根据具体情况细化施工方案,并不断优化观测方法,提高观测数据的准确性和可靠性。

以上是沉降观测施工方案的主要内容,希望能为相关工程人员提供一定参考。

高速公路沉降观测方案

高速公路沉降观测方案

高速公路沉降观测方案摘要本文档旨在制定一份高速公路沉降观测方案,以评估路面沉降情况并及时采取措施进行修复。

方案包括观测设备的选用、观测点位的确定、观测频率的制定等内容。

引言高速公路作为重要的交通基础设施,其路面的沉降情况对行车安全和道路使用寿命具有重要影响。

因此,通过建立科学的观测方案,及时发现和处理沉降问题,对维护高速公路的正常运行具有重要意义。

观测设备为了准确观测高速公路路面的沉降情况,我们将采用以下设备:1. 自动水准仪:用于测量地面高差的仪器,可实时监测路面沉降情况。

2. GNSS测量系统:利用全球卫星定位系统,精确测量路面沉降的空间坐标。

3. 数据记录器:用于记录观测数据,并进行初步数据处理。

观测点位的确定在高速公路上选择合适的观测点位是确保沉降观测准确性的重要一步。

我们将按照以下原则确定观测点位:1. 覆盖范围广:选择不同路段、不同车道的观测点位,以全面了解整个高速公路的沉降情况。

2. 代表性强:选取代表性路段作为观测点位,如交叉口、桥梁附近等,这些区域常常容易发生路面沉降问题。

3. 稳定性高:避免选择可能存在其他问题的区域作为观测点位,确保观测数据的准确性和可靠性。

观测频率的制定观测频率的制定直接关系到对高速公路沉降情况的及时发现和处理。

根据我们的经验,建议以下观测频率:1. 日常观测:每日进行一次轮询观测,确认沉降情况是否有明显变化。

2. 定期观测:每月进行一次全面观测,记录详细数据,以对比前后观测结果,评估沉降趋势。

3. 特殊情况观测:如发生自然灾害或其他突发事件,应及时增加观测频率,以便及时采取应急措施。

数据处理与分析观测得到的数据需要进行处理与分析,以便得出准确的沉降情况评估结果:1. 数据校正:对观测得到的数据进行校正,排除外界因素的影响。

2. 数据比对:将不同时间段的观测数据进行比对,分析沉降变化的趋势和范围。

3. 结果评估:根据分析结果,评估路面沉降是否已达到修复标准,以及采取何种修复措施。

沉降观测点预埋施工方案

沉降观测点预埋施工方案

沉降观测点预埋施工方案一、背景介绍沉降观测是工程施工中重要的监测手段,能够及时发现地基沉降情况,确保工程的安全性和稳定性。

本文将介绍沉降观测点预埋施工方案,以便工程施工过程中的准确观测和监测。

二、预埋施工点位选择在进行沉降观测点预埋施工时,首先需要选择合适的点位。

通常应选择地基较为坚实、不易发生沉降的位置,以保证观测数据的准确性和可靠性。

在选择点位时,还需考虑到施工难度、施工安全等因素,综合评估后进行确定。

三、预埋材料选择预埋施工所需的材料一般为钢筋、塑料管等,这些材料应具有良好的耐久性和稳定性,能长期保持在地基中不受影响。

在选择材料时,需考虑到土壤环境的特点,选择适合的材料以确保观测点的稳定性和准确性。

四、施工流程1.准备工作:施工前应进行现场勘测,确定预埋点位的具体位置和深度。

2.钻孔:按照预定的位置和深度进行钻孔作业,保证钻孔位置准确无误。

3.材料预埋:将选定的材料进行预埋,确保预埋点位的稳固和牢固。

4.填充:在材料预埋完成后,对预埋点位进行填充,保证观测点位周围的土壤环境稳定。

5.整理:施工完成后,对预埋点位周围进行整理,确保工地环境整洁。

五、质量控制在沉降观测点预埋施工过程中,需要进行严格的质量控制,确保施工质量达标。

可采取以下措施: - 合理安排施工人员,确保施工人员具备相关经验和技能; - 严格执行施工方案,按照设计要求进行施工; - 进行现场监督和检查,确保施工质量和进度。

六、总结沉降观测点预埋施工是保障工程质量和安全的重要环节,通过合理选择点位、材料和施工流程,以及严格的质量控制,能够确保观测数据的准确性和可靠性。

同时,施工过程中需注意安全问题,确保施工过程的顺利进行,为工程的顺利进行提供有力保障。

以上是沉降观测点预埋施工方案的相关内容,希望能对相关工程人员在实际工作中提供一定的指导和参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新城嘉苑居住区E区D标段
沉降观测施工方案
项目名称:上海大屯能源股份有限公司新城嘉苑居住区E区D标段文件编号: 68-xcjy-004
开始实施日期 2013 年 4 月 10 日
中煤建安公司新城嘉苑项目经理部
目录
1工程概况 (3)
2编制依据 (3)
3沉降观测点的设置 (3)
4沉降观测的基本要求 (5)
5施测程序及步骤 (7)
6仪器及施工人员计划 (9)
7质量保证措施 (9)
8安全保证措施 (10)
新城嘉苑E区D标段
沉降观测施工方案
1工程概况
1.1工程概况
新城嘉苑住宅小区E区D标段,共有住宅楼7栋,其中18层住宅楼5栋,11层住宅楼1栋,25层住宅楼1栋,总建筑面积84370.66㎡,具体详见下表:
主体结构为剪力墙结构,基础为桩基础,围护结构采用200厚加气混凝土砌块,M5混合砂浆砌筑。

2编制依据
2.1《工程测量规范》GB50026-2007
2.2《建筑变形测量规程》JGJ8-2007
2.3《国家一、二等水准测量规范》GB12897-1991
3沉降观测点的设置
3.1观测点位置要求:
为了能够反映出建筑物的准确沉降情况,沉降观测点要埋设在最能反映沉
降特征且便于观测的位置,埋设沉降观测点宜符合下列规定:
3.1.1一般要求建筑物上设置的沉降观测点纵横向要对称;
3.1.2建筑物四角或沿外墙每隔2~3根柱基或每10~15m处设置;
3.1.3新旧建筑物、高低建筑物纵横交接处,裂缝、伸缩缝、沉降缝两侧,建筑物不同结构的分界处等;
3.1.4要符合各施工阶段的观测要求,特别要考虑装饰阶段破坏或掩盖住观测点,不能连续观测而失去观测意义。

3.2沉降观测点设置
3.2.1根据结构设计形式及以上要求,每栋楼设置八个沉降观测点,均匀分布在建筑物四周,高度为+0.500m(绝对高程为35.300m)。

具体定位详见《沉降观测平面布置图》。

3.2.2沉降观测点的做法
采用植筋方式进行沉降观测点的埋设,待一层模板拆模后,距剪力墙角部200~400mm,标高0.500m处植入Ф12“L”钢筋,植入墙体深度100mm,伸出墙体80mm,伸出端部弯钩长度50mm,钢筋端部打磨平整或打磨椭圆尖头。

植好厚刷防锈漆,并在墙上挂牌标示。

具体做法见下图
4沉降观测的基本要求
4.1仪器设备、人员素质的要求
4.1.1根据本工程沉降观测要求的精度,并能反映出建筑物不断加荷作下的沉降情况,一般规定测量的误差应小于变形值得1/10-1/20,为此要求沉降观测应使用精密水准仪(DSZ1),水准尺采用铟合金尺。

4.1.2测量人员必须经过技能专业学习培训,并能熟练掌握仪器操作规程,熟悉测量理论,能针对不同环境不同条件采用有效的观测方法,对观测过程中出现的问题能够会分析原因并正确运用误差理论进行平差计算,做到按时、快速、精确的完成每次观测任务。

项目技术负责人负责沉降点的设置、测量指导及对测量数据进行收集和分析处理。

4.2观测时间的要求
4.2.1首次观测必须按时进行,其他各阶段的复测可根据工程进展情况定时进行,不得漏测、补测。

施工期间,主体结构可以每增加二到三层观测一次,竣工后一年内每月观测一次,直至沉降量达到小于0.01mm~0.03mm/d相对稳定为止。

还要计算判定建筑物和构筑物的地基变形引起整体倾斜是否满足
规范允许值。

4.2.2沉降观测自始至终要遵循可连续性,又追溯性的原则。

沉降观测所用仪器设备和观测人员要稳定统一,观测基准点和建筑物上的观测点点位要稳定,观测时的环境条件要一致,观测路线、镜位、程序和方法要固定。

以上措施在客观上尽量减少观测误差的不定性,是所测的结果具有统一的趋向性,保证各次复测结果与首次观测的结果可比性更一致,使所观测的沉降量更真实。

4.3施测要求
所用仪器设备必须经过法定计量单位予以鉴定,并在首次观测前对仪器进行检测校正。

施测人的操作方法与观测程序要熟悉、正确,连续使用3-6个月的仪器应重新校检、校正。

在观测过程中,操作人员要相互配合,工作协调一致,认真仔细,步步校核。

4.4沉降观测的精度要求
本工程采用二等水准测量的观测方法就能满足沉降观测的要求,各项观测指标要求如下:
(1)、往返校差、附和环线闭合差:△h=∑a-∑b≤1.0
(2)、前后视距:≤30m
(3)、前后视距差:≤1.0m
(4)、前后视距累计差:≤3.0m
(5)、沉降观测点与后视点的相对高差容差:≤1.0m
(6)、水准仪的精度不低于N2级别。

4.5沉降观测成果整理及计算要求
原始数据要真实可靠,记录计算要符合施工测量规范的要求,依据正确,
严谨有序,步步校核,结果有效的原则进行成果整理及计算。

5施测程序及步骤
5.1建立水准控制网
5.1.1 根据工程特点布局、环境条件制订测量施测方案,有建设单位提供的水准控制地点根据工程的测量施测方案和布网原则要求建立水准控制网:5.1.1.1一般高层建筑物周围要布设三个以上水准点,水准点的间距不大于100米。

5.1.1.2在场区内设置的水准点必须能通视,并且能够和各个水准点形成闭合图形,便于闭合校检校正。

5.1.1.3各水准点要设在距开挖、地面沉降和震动区范围之外,水准点的埋深要符合二等水准测量的要求大于1.5米。

5.1.2根据工程特点,建立合理的水准控制网,与基准点联测,平差计算出各水准点的高程。

本工程以建设单位提供的坐标及高程控制点E2点为基准点,再在建筑物10米范围自然土平上设置3个联系的永久高程控制点,控制点采用Ф12焊接成十字形式打入原始土层,打入土层深度1.5米,周围用混凝土固定再砌砖围护并做好标记。

5.2建立固定的观测路线
依据沉降观测点布置图及场区水准高程控制网,确定每个建筑物观测点的位置。

在控制点与观测点之间建立固定的观测路线,并在架设仪器站点与转点做好标记桩,保证各次观测均沿统一路线。

5.3进行沉降观测
首次观测应在观测点安稳固后及时进行,首次观测点位置埋设在一层剪力墙的外侧其观测值是以后各次观测用以比较的基础,其精度要求高,并且
要求每个观测点首次高程应在同期观测两次后决定。

随结构每升高一层,就复测一次,根据该场区工程楼号比较多的条件可以每升高两层复测一次,直至竣工,竣工后一年内每月观测一次。

将各次观测记录整理检查无误后,进行平差计算,求出各次每个观测点的高程值,从而确定出沉降量。

5.4统计表汇总
5.4.1根据各观测周期平差计算的沉降量,列统计表进行汇总。

5.4.2绘制各观测点的下沉曲线
5.4.3首先建立下沉曲线坐标,横坐标为时间坐标,纵坐标上半部为荷载值,下半部为各沉降观测周期的沉降量。

将统计表中各观测点对应的观测周期所测得沉降量画于坐标中,并将相应荷载值也画于坐标中,连线就得到对应荷载值的沉降曲线。

5.4.4根据沉降量统计表和沉降曲线图,就可以预测建筑物的沉降趋势,将建筑物的沉降情况及时的反馈到有关主管部门,正确地指导施工。

5.5观测中注意事项
5.5.1严格按测量规范的要求施测。

5.5.2前后视观测最好用同一水平尺。

5.5.3各次观测必须按固定的观测线路进行。

5.5.4观测时要避免阳光直射,且各观测环境基本一致。

5.5.5成像清晰稳定时在读数。

5.5.6随时观测,随时检核计算,观测时要一气呵成。

5.5.7在雨季前后要联测,检查水准点的标高是否有变动。

5.5.8当建筑物每天24h连续沉降量超过1mm时应停止施工,会同有关部门采取应急措施。

5.6曲线形状注意问题
在沉降观测过程中,沉降量与时间关系曲线不是单边下行光滑曲线,而是起伏状现象,马上分析原因进行修正。

5.6.1第二次观测出现回升,而以后各次观测又逐渐下降,可能是首次观测精度过低,若回升超过5mm时,第一次观测作废,若回升5mm内,第二次与第一次标高调整一致。

5.6.2曲线在某点突然回升,原因是建筑物上观测点被碰动所致,处理方法是,取相邻另一观测点的相同期间沉降量作为被碰点的沉降量。

5.6.3曲线自某点渐渐回升,原因是水准控制点下沉所致,措施是确定水准点下沉值,与其他水准控制点符合测量,确定下沉后标高。

6仪器及施工人员计划
6.1主要机具及材料使用计划
6.2劳动力使用计划
由项目技术负责人负责沉降观测点的设置、观测路线确定。

配备两名专业测量员和1名技工负责施测和数据收集、整理。

7质量保证措施
7.1严格按照设计要求进行测量。

7.2作业人员进行明确职责分工:测量人员负责沉降观测的全过程,并进行试镜。

记录人员负责观测数据的记录及资料整理。

跑尺人员负责立水准尺。

7.3作业环境具备的条件:天气晴朗,通视良好,风力小于二级。

7.4为了保证观测数据的准确性,在沉降观测点安装完后,在观测点上安装保护筒。

8安全保证措施
8.1施测人员严禁脱离仪器,造成仪器碰倒摔坏者照价赔偿,非仪器操作人员不得乱使用仪器以免损坏。

8.2严禁在恶劣环境下使用仪器设备观测。

8.3严禁酒后上岗操作仪器。

8.4观测路线必须有安全通道,观测时要避免上下交叉作业,必要时要求搭设防护棚。
