垂直运输机械选用与装拆安全技术措施(最新版)
垂直运输机械设备安全措施

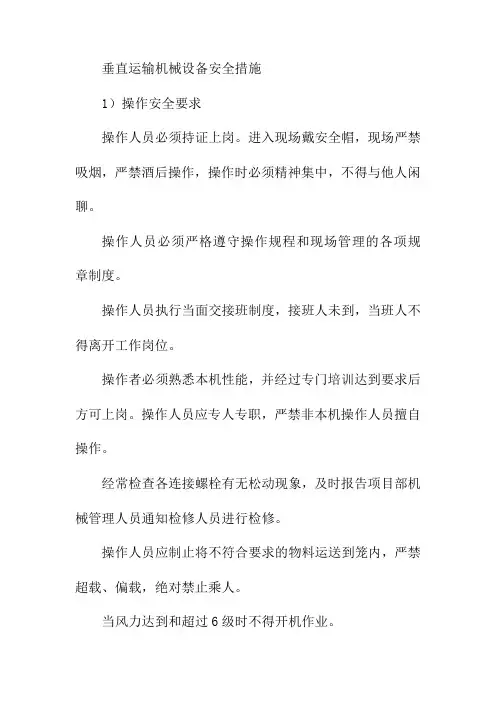

垂直运输机械设备安全措施1)操作安全要求操作人员必须持证上岗。
进入现场戴安全帽,现场严禁吸烟,严禁酒后操作,操作时必须精神集中,不得与他人闲聊。
操作人员必须严格遵守操作规程和现场管理的各项规章制度。
操作人员执行当面交接班制度,接班人未到,当班人不得离开工作岗位。
操作者必须熟悉本机性能,并经过专门培训达到要求后方可上岗。
操作人员应专人专职,严禁非本机操作人员擅自操作。
经常检查各连接螺栓有无松动现象,及时报告项目部机械管理人员通知检修人员进行检修。
操作人员应制止将不符合要求的物料运送到笼内,严禁超载、偏载,绝对禁止乘人。
当风力达到和超过6级时不得开机作业。
2)其它要求物料提升机安装、拆卸现场严禁非拆装人员进入,并设警戒线,而且需要设专人看护,专职安全员进行旁站。
安装拆卸作业严格按说明书要求进行。
严格执行拆装操作规程。
拆装作业前,必须向作业班组做好书面交底,确保安全。
物料提升机必须经有关部门联合验收合格后方可使用。
物料提升机的每层平台处要安装安全防护门,并有专人负责。
物料提升机只能运输砖、砂浆和≤3m的钢筋、模板等材料。
严禁超过额定载荷800Kg,吊笼严禁载人,严禁溜放使用。
使用中严格遵守有关安全操作规程,操作人员应持证上岗,明确职责,统一指挥,密切配合。
物料提升机必须设置上下限位、上极限限位、防坠安全钳等安全防护装置。
物料提升机首层进料口一侧应搭设长度不小于2m的安全防护棚,另三侧必须采取封闭措施。
物料提升机严禁与电气设备接触,并应有可靠的绝缘防护措施。
工作中发现设备失常,应立即停机检修。
设备运转中,严禁维修和调整。
制动器表面不能粘有油污,制动器磨损严重的,要及时更换。
工作结束后,卷扬机提升的物体必须降到地面,不能悬挂在半空,然后,拉闸、断电、上锁。
物料提升机注意事项1)卷扬机放出钢丝绳时,卷筒上的钢丝绳不应全部放出,至少保留3~5圈,出绳方向应同要求方向一致,并经常检查卷筒上钢丝绳固定端压板螺栓紧固情况,确保安全。
工程施工垂直运输机具作业安全技术措施

工程施工垂直运输机具作业安全技术措施垂直运输机具是工程施工中常用的设备,用于将人员和物料垂直运送到高处。
然而,由于作业高度和作业环境复杂,机具操作时存在一定的安全风险。
本文将介绍一些工程施工垂直运输机具作业安全技术措施。
1. 机具操作前的准备工作在进行机具操作之前,需要进行一些准备工作以确保操作安全。
以下是一些建议:•确保机具的稳定性:在使用机具之前,要确保其基础支撑稳定,机具无松动和倾斜现象,并对机具进行必要的维护和检查。
•安装安全防护设施:在机具的升降平台上,应安装扶手和护栏,以确保操作人员的安全,并防止物料从机具上坠落。
•整理作业环境:将作业区域清理干净,确保没有障碍物和杂物,避免机具在操作中碰撞或受阻。
2. 操作人员的安全技术措施机具的操作人员需要具备一定的安全意识和技能,以确保自身安全和作业顺利进行。
以下是一些建议:•健康状况检查:操作人员在进行机具操作之前应接受身体健康状况的检查,确保不存在可能导致操作事故的健康问题。
•佩戴个人防护装备:操作人员应佩戴符合规定的个人防护装备,如安全帽、防滑鞋、安全带等,以保护自身安全。
•掌握操作技能:操作人员应具备操作机具的相关技能和知识,并接受过相应的培训和考核。
3. 机具操作时的安全注意事项在机具操作过程中,需要注意以下事项以确保安全:•警示标识:机具上应设置明显的警示标识,如危险警示、禁止行人靠近等,以提醒周围人员注意安全。
•限定作业区域:在机具作业区域设置明确的边界和警示线,以限定人员和物料的活动范围,避免意外碰撞和坠落。
•作业时保持稳定:在机具操作过程中,要保持机具的稳定,避免过度移动、晃动或高速运动,以防止机具倾翻或失控。
•操作人员的位置:操作人员应站在机具的稳定部位,远离升降平台和移动部件,以防止被夹、被挤或被物体击中。
4. 检修和维护技术措施机具的定期检修和维护对于保障安全至关重要。
以下是一些常用的检修和维护技术措施:•定期检查:定期进行机具的全面检查,包括结构、电气系统、液压系统等,及时发现和处理问题。
垂直运输设备装拆工程安全技术交底

专业的论文在线写作平台
垂直运输设备装拆工程安全技术交底

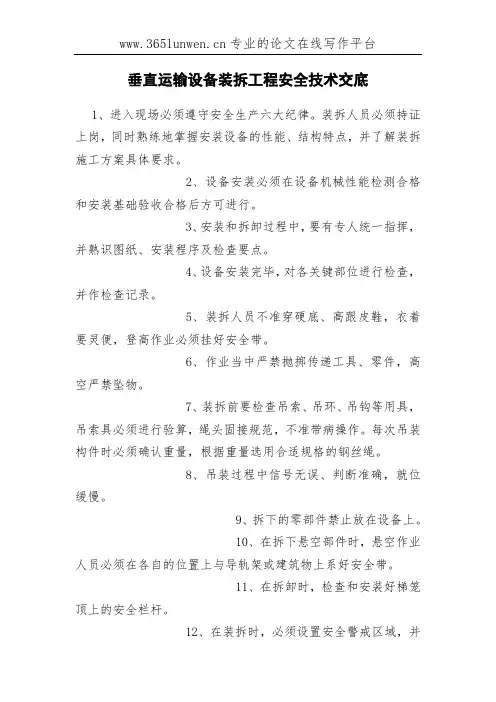

1、进入现场必须遵守安全生产六大纪律。
装拆人员必须持证上岗,同时熟练地掌握安装设备的性能、结构特点,并了解装拆施工方案具体要求。
2、设备安装必须在设备机械性能检测合格和安装基础验收合格后方可进行。
3、安装和拆卸过程中,要有专人统一指挥,并熟识图纸、安装程序及检查要点。
4、设备安装完毕,对各关键部位进行检查,并作检查记录。
5、装拆人员不准穿硬底、高跟皮鞋,衣着要灵便,登高作业必须挂好安全带。
6、作业当中严禁抛掷传递工具、零件,高空严禁坠物。
7、装拆前要检查吊索、吊环、吊钩等用具,吊索具必须进行验算,绳头固接规范,不准带病操作。
每次吊装构件时必须确认重量,根据重量选用合适规格的钢丝绳。
8、吊装过程中信号无误、判断准确,就位缓慢。
9、拆下的零部件禁止放在设备上。
10、在拆下悬空部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带。
11、在拆卸时,检查和安装好梯笼顶上的安全栏杆。
12、在装拆时,必须设置安全警戒区域,并。
施工垂直运输机具作业安全技术措施

施工垂直运输机具作业安全技术措施施工垂直运输机具是建筑施工中常用的重要机械设备,能够高效地垂直运输人员和物料,提高施工效率。
然而,由于机具的特殊作业环境,其作业操作和维护较为困难,一旦出现安全事故,后果将会十分严重。
为了确保施工垂直运输机具的作业安全,必须采取一系列有效的安全技术措施。
安全技术措施一、机具管理机具管理是保证施工垂直运输机具安全的基础。
要加强机具的维修、保养、检查和记录工作,每日或每班次进行必要的检查,发现问题及时排除故障。
定期进行保养和维修,延长机械设备的寿命。
保证机具的正常使用和安全性。
二、作业前准备在施工垂直运输机具作业前,需进行全面的安全检查并准备作业计划。
如钢丝绳的磨损、滑轮的坚固度,电源线状况等。
根据安全检查结果,制定详实的作业指导书,阐述运输人员与物料的准确操作,作业过程中应有人指挥,严格按计划进行。
三、人员培训和操作施工垂直运输机具的作业操作需要经过专门的培训,培训需覆盖机械的基本结构和使用要点,操作规程,应对意外事故的方法等。
且要求使用者从业年限不少于6个月,且持有特定类型操作证书。
四、工作场所环境要求有封闭式的场地进行机具的作业,而非开阔型空地,人员上下升降时应加装防止侧倾和溢出的保护设施。
施工垂直运输机具运行过程中由于作业条件复杂,要求工作场所照明充足,足够的消防设备和紧急救援措施。
同时,要求施工现场要做好更好的通风、防火、爆炸和坠落等应对措施,严格禁止任何人员在其运输区域内活动,以避免意外事故的发生。
五、安全氛围建设厂家、施工单位和使用单位应建立完善的安全管理机制,加强职工的安全意识和安全知识的普及,加强安全监督与整改落实。
施工垂直运输机具的操作人员必须时刻保持安全意识,总是将安全放在首位,若发现任何异常,要及时中止施工。
总结施工垂直运输机具是建筑施工中一种重要的机械设备,它为工地施工提供了有效的助力,但在使用过程中它也面临着危险和安全风险。
要确保施工垂直运输机具的作业安全,必须采取一系列有效的安全技术措施。
垂直运输安全措施

垂直运输安全措施
1、外架、井架等搭设,拆装前制定专项施工方案。
2、外架、井架等的金属外壳及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于4Ώ。
3、井架的拆装必须由取得建设行政主管部门颁发的拆装资质证书的专业队伍进行,并应有技术和安全人员在场监护。
4、卷扬机的钢丝绳应与卷筒及吊笼连接牢固,不得与机架或地面摩擦,诵过道路时,应设过路保护装置。
5、卷扬机卷筒上的钢丝绳应排列整齐,当重叠或斜绕时,应停机重新排列,严禁在转动中用手拉脚踩钢丝绳。
6、卷扬机作业中,任何人不得跨越正在作业的卷扬机钢丝绳。
物件提升后,操作人员不得离开卷扬机,物件或吊笼下面严禁人员停留或通过,休息时应将物件或吊笼降至地面。
7、卷扬机作业中如发现异响、制动不灵、制动带或轴承等温度剧烈上升等异常情况时,应立即停机检查,排除故障后方可使用。
8、作业中停电时,应切断电源,将提升物件或吊笼降至地面。
9、作业完毕,应节提升扭件或吊笼降至地面,并切断电源,锁好开关箱。
老旧小区改造垂直运输机械安装及拆除施工方案和技术措施

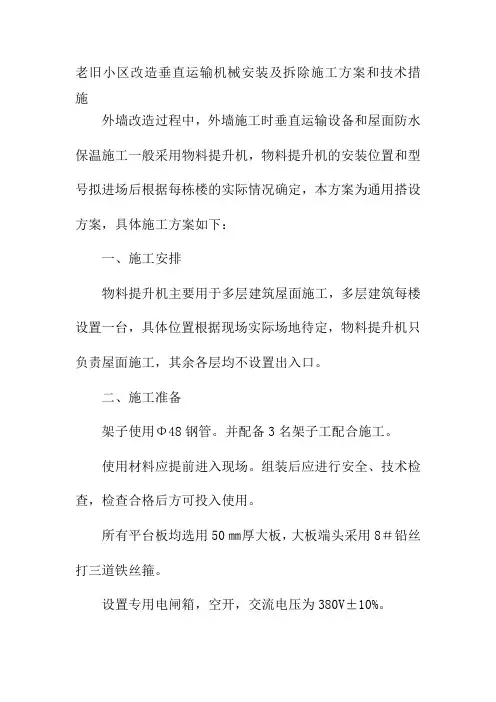

老旧小区改造垂直运输机械安装及拆除施工方案和技术措施外墙改造过程中,外墙施工时垂直运输设备和屋面防水保温施工一般采用物料提升机,物料提升机的安装位置和型号拟进场后根据每栋楼的实际情况确定,本方案为通用搭设方案,具体施工方案如下:一、施工安排物料提升机主要用于多层建筑屋面施工,多层建筑每楼设置一台,具体位置根据现场实际场地待定,物料提升机只负责屋面施工,其余各层均不设置出入口。
二、施工准备架子使用Φ48钢管。
并配备3名架子工配合施工。
使用材料应提前进入现场。
组装后应进行安全、技术检查,检查合格后方可投入使用。
所有平台板均选用50㎜厚大板,大板端头采用8#铅丝打三道铁丝箍。
设置专用电闸箱,空开,交流电压为380V±10%。
设置两组地线,接地电阻不大于10Ω。
物料提升机组装1、安装场地要求场地要求平整夯实,基础承载能力强,禁止在松土或沉陷不均的基础上安装。
场地排水通畅,设置排水沟,不得有积水浸泡基础。
基础下方土方不能满足要求时,应进行换填处理(3:7回填分步夯实)在脚手架立杆下部纵向铺垫宽0.25米,厚0.05米的双层脚手板。
2、物料提升机基础物料提升机采用钢筋混凝土基础,应根据使用的物料提升机型号确定,混凝土基础的承压能力必须达到90%以上方可进行整机安装。
3、物料提升机安装安装程序:→安装底架→吊笼(800kg)→两侧各安装一节标准节→上护栏→手动起重机→安装四节标准节(左侧、右侧各两节,共四节。
45kg/节)→安装顶梁和第四节标准节→穿绕钢丝绳并固定绳头→安装底护栏→正常接高并安装附墙架。
进行物料提升机时要严格按说明书规定的安装程序安装。
附墙架安装:用架子管做附墙架(包括斜撑),架子管与附墙座、物料提升机标准节相连,每一个连接点必须用专用管卡卡死。
附墙架须锚固在附墙座根部。
项目部配备长度及强度符合要求的架子管(6m及4m长,直径48㎜,壁厚3.5㎜)及管卡子。
锚固附墙架与建筑物的固定均采用专用预埋件与墙体固定,每台物料提升机每道锚固用螺栓共8条。
垂直运输机械选用与装拆安全技术措施

垂直运输机械选用与装拆安全技术措施垂直运输机械是现代工业生产中不可缺少的设备之一。
由于其具有高效、节能、环保等优点,被广泛应用于矿山、电力、化工、冶金等领域。
而如何选用、安装、维护垂直运输机械,以及如何降低操作和维护中可能发生的事故风险,是每位工程技术人员必须了解的问题。
本文将从垂直运输机械选用和安装领域出发,探讨如何规避设备操作和维护过程中可能存在的危险因素,以确保操作人员的生命安全和设备安全运行。
同时,本文也会列出一些必备的安全技术措施,希望能够对有需要的读者提供一定的参考价值。
垂直运输机械的选用垂直运输机械的选型要根据使用场合和物料性质进行评估。
考虑到设备的受力状况、卸料速率、卸料高度、设备质量等因素,通常应选择符合国家标准的设备,并根据生产的具体要求实际进行选型。
同时,在选择垂直运输机械之前,其中的危险因素也应当得到充分考虑。
例如不当选型会导致机械的过载和故障;若卸料高度设计不当,可能会导致物料堆积、崩溃或偏移等危险;还有设备的加工质量、操作过程中易发生的故障及维修难度等也需要全面考虑。
需要指出的是,任何一款垂直运输机械都需要制造商或经销商提供的使用说明书、技术标准及关键部件的相关明细,才能确保垂直运输机械的安全运行。
在购买设备时,不要仅凭价格而忽略安全和质量因素。
垂直运输机械的安装关于设备的安装,应当在设计和制造阶段进行详细规划和准确的定位,任何错误导致设备垂直度不够或安装位置不正确,都将导致机械运行时的故障或危险。
安装垂直运输机械时应严格按照制造商提供的规定和教程进行。
在安装设备时,安装人员应配备必要的专业技能和工具,保证设备的完好性、精确性和平衡性。
对于一些大型设备,在安装和卸载过程中,应配合专业机械安装工作人员进行吊装和拆卸,避免因设备倾斜而导致的安装准确性不足等问题。
在设备安装过程中,应该特别注意防止机械零件的损坏、螺纹的损坏、设备的各种密封间隙的卡住、卡死等,以确保设备安装不会出现任何暴露的缺陷和潜在问题。
垂直运输机械选用与装拆安全技术措施

垂直运输机械选用与装拆安全技术措施垂直运输机械是一种在现代物流行业非常常见的设备,它能够有效地提高物资的运输效率,但是在机械的使用过程中,需要注意安全问题,下面我们就来看看垂直运输机械选用与装拆安全技术措施。
选用垂直运输机械时需要注意以下几点:
首先是根据工地实际情况选择不同类型的垂直运输机械。
不同类型的机械在不同的工地环境下有着不同的优缺点,需要根据实际情况进行选择。
其次是要选择符合标准的机械。
在选择机械时,需要查看机械是否通过了国家认证,符合国家相关标准,避免使用不合格的机械存在安全风险。
最后是要考虑工作环境的特殊性。
机械在工地中使用时,需要考虑相关的工作环境,如温度、湿度等因素,以及机械的耐用性和可维护性等方面的问题。
在垂直运输机械的装拆过程中,需要注意以下几点:
首先是制定装拆计划和安全技术措施。
在进行机械的装拆时,需要制定详细的计划以及各种安全措施,确保装拆过程的安全性。
其次是要对工人进行培训。
工人在使用机械的装拆过程中,需要对机械的结构和使用方法有一定的了解。
因此,在进行装拆之前需要对工人进行培训,提高他们的操作技能。
最后是要使用合适的工具。
在进行机械的装拆过程中,需要使用适合的工具,确保拆卸过程中的安全性和效率。
在垂直运输机械的使用过程中,需要严格遵循安全管理规则,确保机械的正常运行和人员的安全,从而提高工作效率和保障工作质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
垂直运输机械选用与装拆安全技
术措施(最新版)
垂直运输机械选用与装拆安全技术措施(最
新版)
导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
物料提升机的安装:
一、安装人员的要求:
1、参加安装人员必须经过专业培训熟悉本机的主要性能,结构及特点,具备熟练的操作技能和排除一般的故障的能力。
2、安装人员应配戴必要的安全防护设备,如安全帽、安全带、严禁酒后安装操作。
3、安装过程应顺从有关人员统一指挥,应在指定的岗位上工作,不得擅自离开或互相调换岗位。
二、现场准备:
1、现场前熟悉SSD机使用说明书有关内容,根据工程结构形式状,选择安装位置,保证升降机既能最大限度地发挥,其运输能力,又能满足现场的需要。
2、安装位置升降机距建筑物边梁应大于1.5m以利于整机的稳定
和升降机与建筑物的安全距离,以及搭设独立卸料平台的需要。
3、基础应具备一定的承载能力,同时还要考虑建筑物的附着点,所能承受的最大作用。
4、升降机的基础必须浇灌混凝土,其厚度应严格按说明书确定浇砼时,应考虑排水措施,不得使升降机底架长期泡在水中,以免腐蚀机器限影响其正常工作。
5、浇灌砼基础时应留有地脚螺栓孔,并保护好预留孔待升降机在安装前方便浇注固定好地脚螺栓。
6、现场供电状况良好,保证足够的供电总功率。
三、安装前设备的准备工作:
1、设备运抵现场时,应首先检查设备在运输过程中有无损伤现象各配套件及随机零件,标准件等有无遗失。
2、必须的辅助设备及工具应齐全,如板手、安全带、铁滑车、经纬仪等。
四、安装必须严格按说明书的要求,安装方法进行:
1、底层的安装:将底座槽钢和联接板用螺栓紧固成方框安放在砼基础上与地脚螺栓坚固,并注意螺栓柱的垂直度校正好方框水平面及方框对象90度水平而相差不超过7mm。
2、吊笼的安装:将吊笼底盘结构件放入升降机底座方框内中心调好底盘水平与框的相对位置,吊笼主梁构件安装在吊笼两侧的框架上,用螺栓紧固、装上吊笼前后横杆,吊笼前闸自动门无装上滑插座,放好自动门,穿入滑杆,将滑杆固定在滑杆座上自动门能灵活上、下动作,吊笼后闸门安装须序同前闸门增加吊笼两侧面框架上对垂砣和滑杆,使用自动门能灵活上下动作(自动门与对撞砣用Φ6钢筋绳相连接),将吊尼左右侧框架上的下卡刀与吊笼主梁构件处的上卡刀用Φ钢筋绳上下接调整长度,固定好,将吊笼导轨滑轮分别装到吊笼左右侧框架槽钢上,将吊环与吊笼主梁左右的孔准用吊杆相连接,整个吊笼安装后,检查螺栓是否都拧紧,吊梁自动卡刀是否灵活,前后门是否运作正常,底盘停后安全机构是否灵活等。
3、标准节的安装:将主杆角钢与升降机底座的边接板和螺栓坚固,将横杆角钢分别与主杆角钢连接板用螺栓紧固将斜杆角分别按45度与杆连接板用螺栓牢固,将吊笼槽钢导轨构件固定在横杆角钢和底座槽钢的孔上,用螺栓紧固,第二节按第一节安装(斜杆按后向装配),第三节安装后,用经线仪棱正好垂直度,其垂直度偏差,不超过架体高度的1/200,这时将底座的地脚栓拧紧,继续安装标准节,附墙架的安装,其间距一般不宜大于9m,且在建筑物的顶层必须附设一组缆风
绳一般在架高20m时,四周应设节一道以后每增加15m,再设一道缆风绳与地面斜角45o-60o度,缆风绳应使用钢丝绳,直径不小于9.3mm。
4、对角架的安装:无在升降机外侧面放好对重架,对重架导轮向内安装,对垂架钢管轨道穿过重架导轮,上端与升降机模杆角钢相连接下端与导轨接头相连并用螺栓紧固,继续安装对重架轨道,在安装好第一节对重架轮道后以第一节开始,可以与标准第同时安装。
5、顶架吊梁的安装,顶架吊梁安装在标准节顶部,并用螺栓紧固,滑轮安装在吊梁槽钢上滑轮应分别对准对重架和吊笼。
6、驱动机构的安装:驱动机可选用JKIA型快速卷扬机,安装在升降机侧面的砼基础上并用螺栓固定好,选用圆股钢丝绳,绕过卷筒三匝后引立顶架吊梁用轧头锁紧钢板上,附着钢丝一头紧固吊卷笼主梁钢板孔上,穿过顶梁布梁滑轮,对垂架吊环用轧头紧固,当环有的安装工作结束后,应检查各个坚固件是否有松动,是否达到规定的拧紧力,并用经线仪校正升降机垂直度,其垂直度按架高的1‰检验,合格后给予轮涂上润滑,并在适当的位置安装好电气,控制箱接上电源对开降机进行空载试验,确认合格后方能进行作业。
五、升降机的拆除:
1、升降机的拆除顺序与此同时安装相反先装后拆,后装的先拆,
其所有的技术要求和安全要求与安装一样。
2、拆除前,周围应设围栏和警戒标志,地面要设监护人统一指挥,上面作业时,下面不准有人停留。
3、井字架拆除人员要二人一组,互相配合好,不准单人操作,以防拆除的杆件,螺栓掉落伤人。
4、拆除架身要加设临时缆风绳,当拆除到第二道缆风绳时,应重复上述做法。
5、拆下的杆件不能往下抛掷,要采用滑轮绳索慢慢放下。
