钻孔灌注桩混凝土初灌量自动计算程序
钻孔灌注桩批混凝土数量计算方法

钻孔灌注桩批混凝土数量计算方法根据《公路桥梁桥涵施工技术规范》(JTJ041—2011)及施工设计图纸,钻孔灌注桩首批混凝土量计算如下:首批灌注混凝土的数量应满足导管初次埋置深度(≥1.0m)和填充导管底部间隙的需要,钻孔桩所需首批混凝土数量可进行计算。
cHDhdV44212ππ+≥式中V──首批混凝土所需数量(m3);1h──井孔混凝土面高度达到Hc时,导管内混凝土柱需要的高度(m),h1≥γwHw/γccH──灌注首批混凝土时所需井孔内混凝土面至孔底的高度(m),Hc=h2+h3,=(1+0.3=1.3m);wH──井孔内混凝土面以上水或泥浆深度D──井孔直径(m)d──导管内径(m),0.30mγc──混凝土拌合场的容重(kN/m3),取24kN/m3γw──井孔内水或泥浆的容重(kN/m3),取10.5kN/m32h──导管初次埋置深度,h2≥1.0m;3h──导管底端至钻孔底间隙,约为0.3m。
桩径为1.5m时,HW=28.0-1-0.1=26.7mV≥3.14×0.3×0.3×11.0/4+3.14×1.5×1.5×1.3/4=3.07m3由于孔径的不均匀,该式计算出首批混凝土后,需根据现场情况适当增大混凝土数量。
为防止钢筋骨架因混凝土压力而上浮,当混凝土顶面接近钢筋笼底部时,适当降低混凝土灌注速度,至钢筋笼埋深4m以上时,可恢复正常灌注。
随着混凝土的继续灌注,导管也相应上拔,提升时应保持轴线竖直和位置居中,逐步提升(如导管法兰盘卡住钢筋管架,可转动导管,使其脱开钢筋骨架后,移到钻孔中心)。
当导管提升到法兰接头露出孔口以上一定高度,可拆除1节或2节导管(视每节导管长度和工作平台距孔口高度而定)。
拆除导管动作要快,中途停滞时间不应超过15分钟,拆除的导管及时清洗干净。
导管提升过程中,下管口在混凝土内的埋深控制在2~6m。
在混凝土灌注过程中,要防止混凝土拌和物从漏斗溢出或从漏斗处掉入孔底,使泥浆内含有水泥而变稠凝固,致使测深不准。
钻孔混凝土灌注桩工程量计算

钻孔混凝土灌注桩工程量计算
钻孔混凝土灌注桩工程量计算
叶子451 发布于 2011-12-07 浏览 2971人次
钻孔混凝土灌注桩工程量计算
①成孔工程量:
1)钻孔桩:计量单位:m3
V=桩径截面积*成孔长度
V入岩增加=桩径截面积*入岩长度
成孔长度----自然地坪至设计桩底标高
入岩长度----实际进入岩石层的长度
2)冲孔桩:计量单位:m3
V砂粘土层=桩径截面积*砂粘土层长度
V碎卵石层=桩径截面积*碎卵石层长度
V岩石层=桩径截面积*岩石层长度
其中:砂粘土层长度+碎卵石层+岩石层长度=成孔长度
②成桩工程量:
计量单位:m3
V=桩径截面积*(设计桩长+加灌长度)
设计桩长----桩顶标高至桩底标高
加灌长度---按设计要求。
如无设计规定,桩长25m以内按0.5m;桩长35m以内按0.8m,桩长35m以上按1.2m。
③桩孔回填工程量:
计量单位:m3
V=桩径截面积*回填深度
回填深度=自然地坪至加灌长度顶面
(4)泥浆池建拆与泥浆运输工程量:计量单位:m3
工程量按成孔工程量计取。
钻孔灌注桩初灌量计算书

钻孔灌注桩初灌量计算书砼开浇时采用隔水栓分隔泥浆与砼,孔口料斗内将装满砼并在孔口平台上储备好足够的砼保证初灌量再开浇,以满足开浇后使导管底端埋入砼中0.8m以上,初灌量计算公式:V ≥ 0.25πd²h1+ 0.25kπD²h2〖附注:砼初灌量计算依据:参照上海市标准《钻孔灌注桩施工规程》(DBJ08-202-92)第7.3.7条。
〗式中:V---砼初灌量(m³)h1---导管内砼柱与管外泥浆柱压力平衡所需高度h1=(h- h2)γw/γc(m)h---桩孔深度(m)h2---初灌砼下灌后,导管外砼面高度,取1.3~1.8(m)γw---泥浆密度,取1.05~1.15*10³kg/m³γc---砼密度,取2.3*10³kg/m³d---导管内径(m)k---砼充盈系数,取1.2D---桩孔直径(m)例子1以钻孔灌注桩φ800,h=30m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.38 m³,因此,只要满足初灌量大于或等于1.38 m³即可。
例子2以钻孔灌注桩φ800,h=40m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.59 m³,因此,只要满足初灌量大于或等于1.59 m³即可。
例子3以钻孔灌注桩φ800,h=50m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.79 m³,因此,只要满足初灌量大于或等于1.79 m³即可。

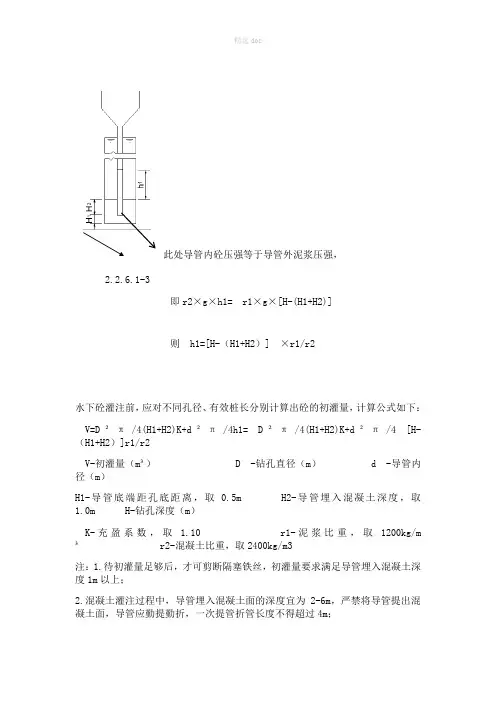

灌注桩砼的初灌量计算

此处导管内砼压强等于导管外泥浆压强,
2.2.6.1-3
即r2×g×h1= r1×g×[H-(H1+H2)]
则h1=[H-(H1+H2)] ×r1/r2
水下砼灌注前,应对不同孔径、有效桩长分别计算出砼的初灌量,计算公式如下:
V=D²π/4(H1+H2)K+d²π/4h1= D²π/4(H1+H2)K+d²π/4 [H-(H1+H2)]r1/r2
V-初灌量(m³) D -钻孔直径(m) d -导管内径(m)
H1-导管底端距孔底距离,取0.5m H2-导管埋入混凝土深度,取1.0m H-钻孔深度(m)
K-充盈系数,取 1.10 r1-泥浆比重,取1200kg/m ³r2-混凝土比重,取2400kg/m3
注:1.待初灌量足够后,才可剪断隔塞铁丝,初灌量要求满足导管埋入混凝土深度1m以上;
2.混凝土灌注过程中,导管埋入混凝土面的深度宜为2-6m,严禁将导管提出混凝土面,导管应勤提勤折,一次提管折管长度不得超过4m;
3.钻孔桩混凝土灌注充盈系数为不小于1.10;
4.混凝土灌注过程中应经常测定和控制混凝土面上升情况,当混凝土灌注高度达到设计要求标高时,应经测定确认才可停止灌注;
5.工程桩顶混凝土超灌高度为1.0m;(Ⅰ标为1.5m)
6.混凝土灌注结束后,应将桩顶以上至地面空孔部份用废渣或矿渣进行回填,并重新用混凝土将孔口封住,以保证车辆运行安全、畅通。
感谢您的支持与配合,我们会努力把内容做得更好!。
初灌量计算

钻孔灌注桩初灌量计算
钻孔灌注桩2010-05-19 10:00:17 阅读642 评论0 字号:大中小订阅
砼开浇时采用隔水栓分隔泥浆与砼,孔口料斗内将装满砼并在孔口平台上储备好足够的砼保证初灌量再开浇,以满足开浇后使导管底端埋入砼中0.8m以上.
初灌量计算公式:
V ≥ 0.25πh1d2+ 0.25πkD2h2
〖附注:砼初灌量计算依据:参照上海市标准《钻孔灌注桩施工规程》
(DBJ08-202-92)第7.3.7条。
〗
式中:V---砼初灌量(m3)
h1---导管内砼柱与管外泥浆柱压力平衡所需高度
h1=(h- h2)γw/γ c (m)
h---桩孔深度(m)
h2---初灌砼下灌后,导管外砼面高度(m)
γw---泥浆密度
γc---砼密度
d---导管内径(m)
k---砼充盈系数
D---桩孔直径(m)
以A标段钻孔嵌岩灌注桩φ1000嵌岩2D为例, h2=1.3m,γw=1.20t/m3,γc=2.40 t/m3,k=1.2,d=0.23m,h=42.5m,D=1.0m,代入公式计算,则可得V不小于2.08m3,因此,只要满足初灌量大于2.08m3即可。
其他桩型参照计算。
钻孔灌注桩初灌量计算书

钻孔灌注桩初灌量计算书砼开浇时采用隔水栓分隔泥浆与砼,孔口料斗内将装满砼并在孔口平台上储备好足够的砼保证初灌量再开浇,以满足开浇后使导管底端埋入砼中0.8m以上,初灌量计算公式:V ≥ 0.25πd²h1+ 0.25kπD²h2〖附注:砼初灌量计算依据:参照上海市标准《钻孔灌注桩施工规程》(DBJ08-202-92)第7.3.7条。
〗式中:V---砼初灌量(m³)h1---导管内砼柱与管外泥浆柱压力平衡所需高度h1=(h- h2)γw/γc(m)h---桩孔深度(m)h2---初灌砼下灌后,导管外砼面高度,取1.3~1.8(m)γw---泥浆密度,取1.05~1.15*10³kg/m³γc---砼密度,取2.3*10³kg/m³d---导管内径(m)k---砼充盈系数,取1.2D---桩孔直径(m)例子1以钻孔灌注桩φ800,h=30m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.38 m³,因此,只要满足初灌量大于或等于1.38 m³即可。
例子2以钻孔灌注桩φ800,h=40m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.59 m³,因此,只要满足初灌量大于或等于1.59 m³即可。
例子3以钻孔灌注桩φ800,h=50m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.79 m³,因此,只要满足初灌量大于或等于1.79 m³即可。
钻孔灌注桩初灌量计算书

钻孔灌注桩初灌量计算书一、引言钻孔灌注桩是一种常见的地基处理方式,经常在建筑工程中使用。
而钻孔灌注桩初灌量的计算对于确保工程的稳定性和安全性至关重要。
本文将详细介绍钻孔灌注桩初灌量的计算过程,并提供相关的计算方法和公式。
二、钻孔灌注桩初灌量计算方法1. 桩体截面积的计算首先,需要确定钻孔灌注桩的截面积。
通常,桩的截面可以近似看作是一个圆形或方形。
根据实际情况,使用相应的计算公式来计算桩的截面积。
假设钻孔灌注桩的截面积为A,单位为平方米。
2. 桩长的计算桩长是指钻孔灌注桩的有效长度,通常需要根据工程的具体要求来确定。
根据实际需求,计算钻孔灌注桩的长度,假设桩长为L,单位为米。
3. 桩孔的容积计算桩孔的容积是指钻孔灌注桩所占据的空间体积。
根据桩体截面积和桩长,可以计算出桩孔的容积。
桩孔的容积用V表示,单位为立方米。
4. 初始化水泥浆比例和单位体积水泥浆质量钻孔灌注桩施工过程中,常使用水泥浆来填充桩孔。
根据设计要求,确定水泥浆的比例并计算单位体积的水泥浆质量。
水泥浆的比例用C表示,单位体积的水泥浆质量用ρ表示,单位为千克/立方米。
5. 初灌量的计算初灌量是指在灌注桩孔过程中,灌注到桩孔内的水泥浆的体积。
初灌量的计算公式为:初灌量 = 桩孔的容积 * 水泥浆的比例 * 单位体积水泥浆质量。
初灌量用Vg表示,单位为立方米。
6. 水泥浆的减量计算水泥浆的减量是指桩孔中水泥浆的减少量。
一般情况下,水泥浆的减量与灌注过程中泥浆的渗漏、损失等因素有关。
根据实际情况,估算水泥浆的减量。
水泥浆的减量用Vr表示,单位为立方米。
7. 实际灌注量的计算实际灌注量是指在考虑水泥浆减量的情况下,灌注到桩孔内的水泥浆的体积。
实际灌注量的计算公式为:实际灌注量 = 初灌量 - 水泥浆的减量。
实际灌注量用Vo表示,单位为立方米。
三、结论钻孔灌注桩初灌量的正确计算对于保证工程的稳定性和安全性具有重要意义。
通过本文所介绍的计算方法和公式,可以准确地计算钻孔灌注桩的初灌量,并提供依据给施工工程师进行实际操作。
钻孔灌注桩混凝土初灌量计算

钻孔灌注桩混凝土初灌量计算范本1(正式风格):正文:1. 介绍本文档旨在详细介绍如何计算钻孔灌注桩混凝土的初灌量。
钻孔灌注桩是一种常见的工程结构,在施工过程中,混凝土的初灌量对其质量和稳定性起着至关重要的作用。
2. 计算步骤2.1 确定钻孔灌注桩的直径和长度。
2.2 根据设计要求,确定先进注浆管长度。
2.3 计算钻孔的体积。
2.4 计算注浆管所占据的体积。
2.5 计算混凝土的初灌量。
3. 确定钻孔灌注桩的直径和长度根据工程设计要求,确定钻孔灌注桩的直径和长度。
通常,这些参数会明确在设计图纸或施工规范中给出。
4. 确定先进注浆管长度钻孔灌注桩通常需要使用先进注浆管,其长度取决于桩的直径和工程要求。
根据设计要求,确定先进注浆管的长度。
5. 计算钻孔的体积根据钻孔灌注桩的直径和长度,计算出钻孔的体积。
钻孔的体积可以通过以下公式计算:钻孔体积 = π * (直径/2)^2 * 钻孔长度6. 计算注浆管所占据的体积根据先进注浆管的长度和直径,计算出注浆管所占据的体积。
注浆管的体积可以通过以下公式计算:注浆管体积 = π * (直径/2)^2 * 先进注浆管长度7. 计算混凝土的初灌量根据钻孔的体积和注浆管所占据的体积,计算出混凝土的初灌量。
初灌量的计算公式如下:初灌量 = 钻孔体积 - 注浆管体积结尾:1、本文档涉及附件:无。
2、本文所涉及的法律名词及注释:无。
范本2(非正式风格):正文:今天我们来介绍一下钻孔灌注桩混凝土的初灌量计算。
钻孔灌注桩是一种很常见的工程结构,它的稳定性和质量在很大程度上取决于混凝土的初灌量。
下面,我们将详细介绍如何计算初灌量。
1. 确定钻孔灌注桩的直径和长度首先,需要根据工程设计要求,确定钻孔灌注桩的直径和长度。
这些参数可能会在设计图纸或施工规范中明确规定。
2. 确定先进注浆管长度钻孔灌注桩通常会使用先进注浆管,其长度根据桩的直径和工程要求而定。
所以,在开始计算初灌量之前,先要确定先进注浆管的长度。
