雷诺护垫护坡设计及施工应用

雷诺护垫护坡设计及施工应用

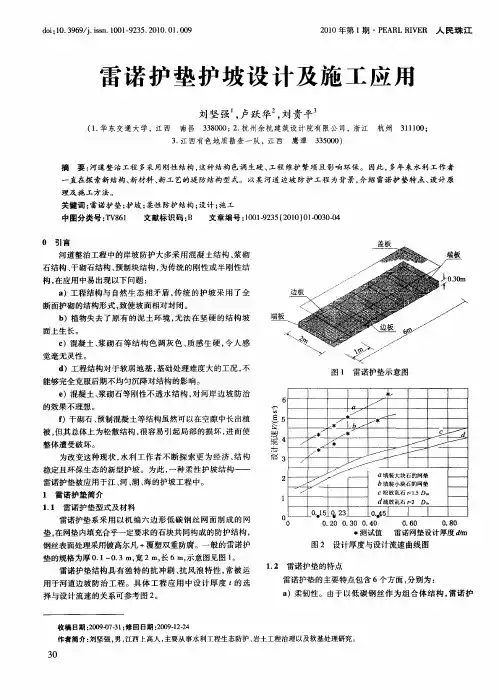

雷诺 护垫结构 具有独 特 的抗 冲刷 、 抗风 浪特性 , 常被 运
用于河道边坡防治 工程 。具 体工程 应用 中设计 厚度 t 的选
择 与 设 计 流 速 的关 系 可 参考 图 2 。
收稿 日期 :0 90 -1修 回日期 :09 1-4 20 -73 ; 20 -22 作者简 介: 刘坚强 , , 男 江西 上高人 , 主要从事水 利工程生态防护、 岩土工程治理以及软基处理研究。
垫具有很强 的柔韧性 , 能够适 应地 基与被防护体 的局部沉 陷 变形 , 并且可以 自行调整愈合 , 阻止变形 的继续发展 。
b )耐 久 性 。 机 编六 边 形 低 碳 钢 丝 网 面 加 上 硬 质 石 块 联 合 形成 了一 个 大 的耐 久 性 很 强 的整 体 。
水 的容 重 ,s m ; ——石 头容 重 , gm ; m k/ 。 k/ d ——石
— —
到防护 的效果 , 在临水环境中 , 经过泥沙 的 自然沉积 , 其表 面
可以较迅速地生长植 被 , 并促进 周边 微生态 环境 的恢 复 , 具
有 完美 的环 境 亲 和 性 。
护 坡 的坡 角 ; — 填 石 的 内 —
摩擦角 。
b 初始移动 ” )“ 临界状态下剪应力计算
料平均 粒径 , C 一 防护参 数 , 取值方 法参 考 图 3 m; 其
进行取值 。
坡面: = r =,1 s 0s  ̄ r / 一(i /i )’ n n
坡度参数 ;
() 2
c )环保性 。雷诺护 垫由符合 一定要求 的石块填 充来达
式 中 r—— I 状 态 下 坡 面 上 的 允 许 剪 应 力 , g I ; 临界 k/Y I

雷诺护垫施工工艺及方法

雷诺护垫施工工艺及方法

雷诺护垫施工工艺及方法引言雷诺护垫施工工艺及方法是一种用于地面保护的创新技术。

它可以提供持久的保护,防止地面受损,同时还可以提高地面的美观度。

在本文中,我们将详细介绍雷诺护垫的施工工艺和方法,希望能够帮助读者了解如何正确施工雷诺护垫以获得最佳效果。

一、准备工作在进行雷诺护垫施工之前,必须进行一系列的准备工作。

首先,需要清理地面,并确保其干净、干燥、无尘。

其次,需要将地面表面的不平整部分修补,确保整个地面表面平整。

最后,需要根据所需的保护层厚度准备好合适的雷诺护垫材料。

二、施工工艺1. 喷涂工艺喷涂是一种常用的雷诺护垫施工方法。

在进行喷涂之前,需要将保护区域围起来,避免喷涂材料溅到周围的物体上。

然后,按照施工设计要求,将雷诺护垫材料加入喷涂设备中。

在施工过程中,要注意保持喷涂设备与地面垂直,并均匀喷涂,以确保保护层的均一性。

喷涂完毕后,要等待一段时间以便保护层完全固化。

2. 涂刷工艺涂刷是另一种常见的雷诺护垫施工方法。

在进行涂刷之前,需要准备好合适的刷子和涂刷材料。

涂刷的施工方式多样,可以选择水平涂刷、垂直涂刷或斜交涂刷等不同的涂刷方法,以适应不同的施工需求。

在涂刷过程中,要确保涂刷材料均匀涂布,并注意避免涂刷过多或过少,以保证保护层的厚度均匀一致。

涂刷完毕后,同样需要等待一段时间以便保护层完全固化。

三、注意事项在进行雷诺护垫施工时,需要注意以下事项:1. 施工环境:施工环境要求相对干燥、无尘,以确保雷诺护垫材料的粘附效果。

2. 施工温度:施工温度应在建议范围内,过高或过低的温度都会影响雷诺护垫的质量。

3. 施工厚度:根据实际需要进行合适的保护层厚度施工,以获得最佳的保护效果。

4. 施工时间:需要根据雷诺护垫材料的干燥时间,合理安排施工时间和后续使用时间。

5. 施工技术:不同的施工方法需要掌握相应的施工技术,操作时要注意细节,避免出现漏涂或堆积现象。

结论雷诺护垫施工工艺及方法是一种有效的地面保护技术,可以提供持久的保护,防止地面受损。

雷诺护垫工程施工方案

雷诺护垫工程施工方案

雷诺护垫工程施工方案一、工程概况本项目为某河道雷诺护垫护坡工程,全长约620.3米。

雷诺护垫是一种采用六角形双绞合机编织金属网片制成的网垫结构,具有高强度、高柔韧性、抗腐蚀性、整体性、优良的压载性能、良好的透水性和促淤性等特点。

本工程旨在通过雷诺护垫的施工,达到防止河岸遭水流、风浪侵袭而破坏,实现水体与坡下土体间的自然对流交换功能,保护当地生态的原生性,促进环境的自然平衡。

二、施工准备1. 材料准备:根据设计要求,提前准备好足够的雷诺护垫、石块、绑丝等材料。

雷诺护垫应符合相关标准规定,石块应选用符合要求的河卵石,粒径宜在8-20cm之间。

2. 施工设备:准备好挖掘机、装载机、吊车、水准仪、卷尺、铁锤、钢丝绳等施工设备。

3. 技术培训:对施工人员进行雷诺护垫施工技术培训,确保施工过程中能正确操作,保证施工质量。

4. 现场准备:对施工区域进行清理,清除杂物,按设计要求设置施工临时设施,如施工便道、临时排水系统等。

三、施工方法1. 施工顺序:先进行基础处理,再进行雷诺护垫的铺设,最后进行石块的填充。

2. 基础处理:根据设计要求,对基础进行处理,确保基础坚实、平整。

如有必要,可进行地基加固处理。

3. 雷诺护垫铺设:(1)将雷诺护垫置于平实的地面展开,压平多余的折痕,将前后面板、底板、隔板立起到一定位置,呈箱体形状。

(2)相邻网箱的上下四角以双股组合丝连接,上下框线或折线绑扎并使用螺旋固定丝绞合收紧连结。

(3)边缘突出部分需折叠压平。

(4)将每个网箱六个面及隔断组装完整,确保各个网面平整,然后放在正确的位置上。

4. 石块填充:将石块填充到雷诺护垫中,填充高度应符合设计要求。

填充过程中,确保石块间紧密接触,避免空隙过大。

5. 紧固过程:将雷诺护垫的边缘与其他部分用绑丝连结起来,绑扎的最大间距为300mm。

必要时,可选择双股绑丝。

四、施工质量控制1. 严格按照设计要求进行施工,确保雷诺护垫的规格、布局、填充高度等符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈雷诺护垫在二公河治理工程中的设计及施工摘要:雷诺护坡作为国内近年来迅速兴起的一项新型护坡技术,在防冲刷、生态河道等工程领域得到非常广泛的应用,其施工方法不同于传统的浆砌片石、预制混凝土块等护坡方法,其技术新颖而工艺要求严格。

关键词:雷诺护垫;护坡整体稳定性;最大冲刷深度abstract: the reynolds slope as a new slope protection technology in china has developed rapidly in recent years, has been widely applied in the scour, ecological river and other engineering fields, its construction method is different from the traditional mortar rubble, precast concrete block revetment method, the novel and strict technical requirements.key words: reynolds mat; the whole stability of slope; the maximum scour depth中图分类号: f407.9文献标识码a 文章编号一、工程概况黑河市爱辉区二公河下游河南屯段近期治理工程位于黑龙江右岸一级支流二公河上。

二公河此段河底平均高程119.85m,畅流期平均枯水位126.00~119.28m,20年一遇洪水位128.16~122.66m。

由于该段河道处于黑龙江河谷平原上,地质结构松散,抗冲能力差,造成水土流失,冲毁耕地。

二公河下游河南屯段规划工程总长12.0km。

本次初步设计经现场勘察,确定护岸工程总长12.295km。

二公河流域地处东亚季风气候区,属大陆性气候。

冬季受西伯利亚冷高压控制,干燥漫长寒冷;夏季则在东南季风影响下湿热多雨,冬夏温差较大。

工作区地处新华夏系构造体系第三隆起带北缘,小兴安岭隆起带西端,临近大兴安岭,为两个构造带的过渡区。

区内地形起伏较小,地貌特征明显,中生代地层发育,古生代、中生代岩浆活动频繁,中生代以后构造活动比较平稳,幅度小,形迹不明显。

二公河河岸被水流冲刷导致水土流失严重,加之河岸土质多为砂壤土,抗冲能力差。

本次所勘察的护岸段岸坡工程地质条件分类按《堤防工程地质勘察规程》(sl 188-2005)附录e规定划分为属于稳定性较差岸坡,应采取适当的护岸处理措施。

护岸段最大冻结深度内低液限粘土、低液限粉土为冻胀性土,应采取相应的防冻措施。

护岸段地表水对砼具有分解类碳酸型弱腐蚀性。

二、雷诺护坡设计2.1护岸结构形式比较本次设计比选了三种护岸结构型式,即干砌石、雷诺护垫及现浇砼板,方案比选见表2-1。

表2-1护岸结构方案比较表方案比较结果表明:现浇砼板护坡结构型式有较强的抗冲刷及抗冰推能力,但造价最高,干砌石护坡易受冰排推移,石料利用率低,造价较高;雷诺护垫护坡结构型式整体性好,柔韧度高,透水性好,抗风泿,抗冲刷,抗冻胀,可恢复自然生态,且造价最低。

故本次设计采用雷诺护垫护岸形式。

2.2护岸结构型式设计2.2.1 雷诺护垫厚度的确定雷诺护垫厚度选择一般要考虑两个因素,其一是水流流速,其二是波浪高度及岸坡的倾角。

当雷诺护垫既受到水流的冲刷,又受到波浪的作用时,需选用两者中的大值作为设计厚度。

①水流流速影响雷诺护垫厚度的计算a对于水流流速的影响情况,马克苏菲公司早在上世纪80年代就在美国的科罗拉多大学进行了大量的模型试验和对已建工程的反分析,最后得出了各种厚度雷诺护垫的抗冲流速,见表2-2。

表2-2雷诺护垫厚度与流速参照表注:临界流速指铺面保持稳定而没有因填石发生移动的流速,极限流速指尽管护垫间隔中石块的移动导致雷诺护垫部分变形而仍可接受的流速。

b另根据k.w.pilarczyk的《护岸的设计》,雷诺护垫厚度在水的流速可知的情况下,可采用下式计算:δd=0.035式中:δ—雷诺护垫的相对密度,δ≈1.0;d—雷诺护垫的厚度(m);φ—稳定参数,对于雷诺护垫取φ=0.75;ucr—平均流速(m/s),ucr=2.0m/sc﹡——临界防护参数,对于雷诺护垫取c﹡=0.75g—重力加速度,g=9.81m/s2;kt—紊流系数,取kt=1.0;kh—深度系数,取kh=1.0;ks—坡度系数,取ks=;θ=岸坡角度,sin=;m—岸坡坡度,m=2.0φ—雷诺护垫内填石的内摩擦角,φ =41°。

经计算:d=0.09m②波浪高度及岸坡倾角对雷诺护垫厚度的影响计算根据报告的研究成果(报告号:bo—290460/18),在波浪高度和河岸坡度作为影响雷诺护垫厚度的主要因素,其厚度计算可按下式确定:当时:式中:tm—雷诺护垫的厚度(m);hs—波浪设计高度(m),取h1%;根据《堤防工程设计规范》附表c.1.3-1计算:设计波高h1%=h×2.24(h为波浪平均波高);α—河岸倾角,;m—河岸边坡坡比,m=2.5;n—雷诺护垫内填石孔隙率(%);δm—水下材料的相对单位重度,;rs—水下材料的重度(kn/m3);rw—水的重度(kn/m3)。

在大多数情况下,(1+n)δm≈1.0,所以以上两式可简化为:当时:当时:a 风浪要素计算风速资料:根据提供的实测风速资料,计算历年四~十月份各风向最大风速平均值:护岸计算风向采用东风(e),对应最大风速平均值为20.0m/s,设计情况采用风速为平均风速的1.5倍,即30m/s。

吹程:最大吹程为120m。

风浪计算根据《堤防工程设计规范》(gb50286—98)附录c,波浪的平均波高和平均波周期采用莆田试验站公式:式中:=平均波高(m);—平均波周期(s);v—计算风速(m/s),f—风区长度(m),f=240m;d—水域的平均水深(m),d=4.06m;g—重力加速度(9.81m/s2)。

按平均波周期计算的波长可按下式计算:式中:l—平均波长(m)。

将各值代入公式求得:=0.25m,=2.21m,l=7.64m。

b 雷诺护垫厚度计算本工程护坡坡比为m=1:2,按照上述公式计算,属于,则计算公式采用。

由风浪计算结果可知护岸的波浪设计高度为:hs=0.25×2.24=0.56m,将设计波浪高度值代入厚度计算公式可得:护岸设计厚度为:tm=0.14m。

c 雷诺护垫厚度的选定由以上两种计算方法可以看出:当水流流速作为影响雷诺护垫厚度的主要因素时。

水流流速为2.0m/s时,雷诺护垫厚度达到0.09m 就可以满足要求;而当由波浪高度及岸坡的倾角作为影响雷诺护垫厚度的主要因素时,经计算雷诺护垫厚度达到0.14m就可以满足要求。

综合比较应采用两者中的较大值,但是考虑一定的安全裕度并按照雷诺护垫的规格,本次设计选用0.23m厚的雷诺护垫。

2.2.2雷诺护垫的稳定性计算雷诺护垫的稳定性计算考虑极限状态,也就是设计最大冲刷深度的情况。

一般来说,当单个的石头没有发生移动时,石护坡被认为是稳定的,护面的稳定性的极限状态发生在石头将要移动的临界点,也就是“初始移动”的状态,此时如果护坡上的产生的剪应力小于临界剪应力,那么护坡即为稳定状态。

故若要保持雷诺护垫稳定,则应有:τb≤τ c ;τm≤τs式中:τb—作用于底面的剪应力(kg/m2);τc—“初始移动”临界状态下底面上的允许剪应力(kg/m2);τm—作用于坡面的剪应力(kg/m2);τs—“初始移动”临界状态下坡面上的允许剪应力(kg/m2)。

作用于底面雷诺护垫上的剪应力τb可按下式计算:τb=τw·h·i式中:τw——水的重度(kg/m3),rw=1000kg/m3;hb—最大冲刷深度(m),h=0.76m;i—河床坡度,i=0.002。

经计算:τb=1.51kg/m2。

“初始移动”临界状态下底面上的允许剪应力τc可按下式计算:τc=c*·(rs—rw)·dm式中:c*—临界防护参数,对于散抛石在临界状态下的防护参数可以考虑c*=0.047,而由于雷诺护垫网格对石头的约束作用可取雷诺护垫的防护参数c*=0.07;rs—石头的重度(kg/m3),rs=2200kg/m3;rw—水的重度(kg/m3),rw=1000kg/m3;dm—雷诺护垫内填石的平均直径(mm),即50%铺面上的石头可以通过的筛孔的尺寸,dm=120mm。

经计算:τc=10.08kg/m2由上述计算可知,作用于坡面雷诺护垫上的剪应力τb小于底面临界状态下的允许剪应力τc,故河岸坡面上的雷诺护垫是稳定的。

作用域坡面的剪应力τm可按下式计算:τm=0.75rw·h·i经计算:τm=1.13kg/m2。

“初始移动”临界状态下坡面上的允许剪应力τs可按下式计算:式中:ks—坡度系数,;=岸坡角度,;m—岸坡坡度,m=2.0;φ—雷诺护垫内填石的内摩擦角,φ=41°。

经计算:τs=7.38 kg/m2。

由上述计算可知,作用于坡面雷诺护垫上的剪应力τm小于坡面上的雷诺护垫在临界状态下的允许剪应力τs,故河岸坡面上的雷诺护垫是稳定的。

⑶护坡整体稳定性验算取1.0m3护坡计算,见下图2-1图2-1 护坡整体稳定计算简图护垫重g= 23t。

受力条件:按坡前无水,岸坡湿润状态考虑,网垫与粗砾之间的摩擦系数f 取值为0.55。

垂直岸坡分力:n = g cos26.56°=20.57t平行岸坡分力:f = g sin26.56°=10.28t摩擦系数:f1=0.45f = n f1 =11.32tf≥f所以网垫护坡自身稳定。

2.3流冰期冰排对护坡网垫撞击影响冰排对护坡网垫撞击力的计算可根据《水工建筑物抗冰冻设计规范》(sl211—98),按下式计算:f=0.07υδ式中:f——冰块撞击建筑物时产生的动冰压力标准值mn;υ——冰块运动速度,υ=0.6m/s;δ——流冰厚度,取最大冰厚的0.8倍,δ=1.6m。

a——冰块面积,a=10m2。

f——冰的抗压强度,f=0.45mpa;经计算:f=0.14mn,本次护坡网垫抗压强度为27.5n/mm2,可满足冰排撞击的要求。

2.4护岸的结构形式确定护坡及压顶采用雷诺护垫填石结构、固脚采用干砌石结构,雷诺护垫护坡尺寸为600×200×23cm(长×宽×厚),压顶尺寸400×100×23cm(长×宽×厚),护坡及压顶下铺无纺布。

干砌石固脚顶宽150cm,底宽100cm,高100cm,固脚下铺设15cm砾石垫层。
