加气混凝土砌块填充墙砌筑技术交底

合集下载

框架(剪力墙)结构主体工程加气混凝土砌块填充墙技术交底

框架(剪力墙)结构主体工程加气混凝土砌块填充墙技术交底

框架(剪力墙)结构主体工程加气混凝土砌块填充墙技术交底1施工准备1、材料准备(1)水泥:砌筑砂浆所用水泥宜采用通用硅酸盐水泥或砌筑水泥,且应符合现行国家标准《通用硅酸盐水泥》 GB 175 和《砌筑水泥》 GB/T 3183 的规定。

水泥强度等级应根据砂浆品种及强度等级的要求进行选择, Ml5 及以下强度等级的砌筑砂浆宜选用32. 级的通用硅酸盐水泥或砌筑水泥; M15 以上强度等级的砌筑砂浆宜选用42.5 级普通硅酸盐水泥。

当在使用中对水泥质量受不利环境影晌或水泥出厂超过3个月、快硬硅酸盐水泥超过个月时,应进行复验,并应按复验结果使用。

不同品种、不同强度等级的水泥不得混合使用。

水泥应按品种、强度等级、出厂日期分别堆放,应设防潮垫层,并应保持干燥。

(2)砂砌体结构工程使用的砂,应符合国家现行标准《混凝土和砂浆用再生细骨料》 GB/T 25176 、《普通混凝土用砂、石质量及检验方法标准》 JG] 52 和《再生骨料应用技术规程》 G]/T240 的规定。

砌筑砂浆用砂宜选用过筛中砂,毛石砌体宜选用粗砂。

水泥砂浆和强度等级不小于 M5 的水泥混合砂浆,砂中含泥量不应超过 5% ;强度等级小于 M5 的水泥棍合砂浆,砂中含泥量不应超过 10%。

人工砂、山砂、海砂及特细砂,应经试配并满足砌筑砂浆技术条件要求。

砂子进场时应按不同品种、规格分别堆放,不得混杂。

(3)砌块砌体结构工程使用的小砌块,应符合设计要求及现行国家标准《普通棍凝土小型空心砌块》 GB 8239 、《轻集料:混凝土小型空心砌块》 GB/T 15229 、《蒸压加气混凝土砌块》 GB 11968的规定。

蒸压加气混凝土砌块砌筑时,其产品龄期应大于 28 出蒸压加气混凝土砌块的含水率宜小30%,加气混凝土砌块在运输、装卸及堆放过程中应防止雨淋。

采用薄层砂浆砌筑法施工的砌体结构块体材料,其外观几何尺寸允许偏差为±1mm。

(4)钢筋砌体结构工程使用的钢筋,应符合设计要求及国家现行标准《钢筋混凝士用钢部分:热轧光圆钢筋》 GB1499. 《钢筋混凝土用钢部分:热轧带肋钢筋》 GB1499. 及《冷拔低碳钢丝应用技术规程》 JG] 19 的规定。

填充墙砌筑方案

填充墙砌筑方案

填充墙砌筑技术交底一、材料填充墙均采用加气混凝土砌块,M5混合砂浆砌筑,外围护墙每300厚,内隔墙240厚,局部隔墙120厚。

加气混凝土砌块在装卸过程中严禁倾倒,进场后应按品种、规格分别堆放整齐,砌筑时适量浇水。

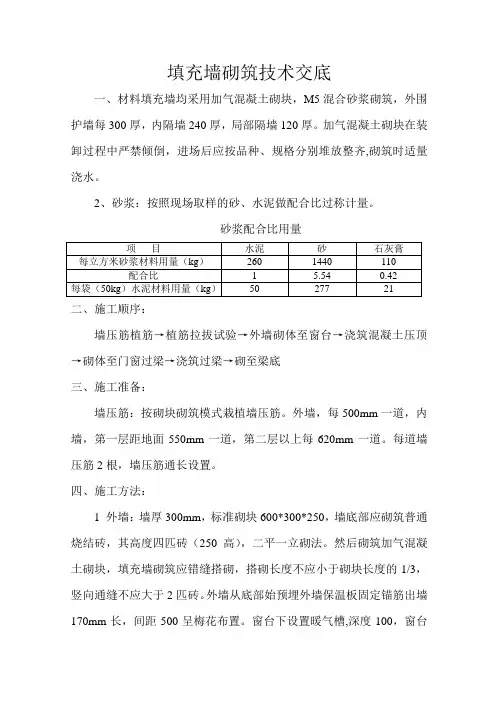

2、砂浆:按照现场取样的砂、水泥做配合比过称计量。

砂浆配合比用量二、施工顺序:墙压筋植筋→植筋拉拔试验→外墙砌体至窗台→浇筑混凝土压顶→砌体至门窗过梁→浇筑过梁→砌至梁底三、施工准备:墙压筋:按砌块砌筑模式栽植墙压筋。

外墙,每500mm一道,内墙,第一层距地面550mm一道,第二层以上每620mm一道。

每道墙压筋2根,墙压筋通长设置。

四、施工方法:1 外墙:墙厚300mm,标准砌块600*300*250,墙底部应砌筑普通烧结砖,其高度四匹砖(250高),二平一立砌法。

然后砌筑加气混凝土砌块,填充墙砌筑应错缝搭砌,搭砌长度不应小于砌块长度的1/3,竖向通缝不应大于2匹砖。

外墙从底部始预埋外墙保温板固定锚筋出墙170mm长,间距500呈梅花布置。

窗台下设置暖气槽,深度100,窗台处设置通长混凝土压顶。

2、内隔墙:墙厚240mm,下部砌筑250高红机砖,然后砌筑加气混凝土砌块,在留置木砖部位用红机砖砌筑。

砌至过梁底部后,浇筑现浇混凝土过梁,再砌至梁、顶,超过5m墙每1.5m设置一专用固定件。

2.5m高门口设置4个木砖,0.25m高、0.9m高、1.6m高、2.2m高各设置一个。

3、圈梁:墙高大于4m时设置圈梁,内墙120*墙宽,外墙180*墙宽。

4构造柱:墙长大于墙高的两倍时设置构造柱,构造柱截面内墙240*墙厚、外墙300*墙厚。

5、灰缝:填充墙的灰缝厚度和宽度应正确,水平灰缝为15mm,竖向灰缝为20mm,每砌筑一步架用Φ20PVC管或钢管捋缝使灰缝呈圆弧状。

6、填充墙与梁底的连接:当填充墙砌至接近梁底时,应当留3匹红砖的空隙,待填充墙砌完后再逐块斜砌挤紧,当墙长大于5m时墙梁连接用铁件连接,间距1.5m。

加气块砌筑技术交底

加气块砌筑技术交底

技术交底【青剑湖项目】324地块高层工程名称施工单位江苏省建工集团有限公司区工种泥工交底部位15~20#楼交底时间交底提要加气混凝土砌块填充墙砌筑技术交底交底内容:一、作业条件1.1砌筑前应弹出墙线及水平线,在墙线两侧必须弹出控制线以便后续粉刷时使用(分户验收前期工作),外墙门窗边、装饰柱从下至上弹出垂直控制线,并将门窗洞口宽度、高度、窗台高度尺寸上墙标示清楚并交底清楚以便于各班组能清楚知道。

1.2砌筑前应将楼面凝结灰浆清扫干净,洒水湿润,应提前2天,给加气凝土砌块浇水湿润。

根据最下一皮砖底标高,拉线检查基层到砖底水平灰缝厚度,如厚度超过20mm ,用C20细石砼找平,不得用除此以外的材料进行施工。

1.3砌筑前一天,应将墙与原结构相接处洒水湿润,以保证粘结牢固。

1.4现场应根据加气混凝土砌块的品种、规格、结构净空高度、相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计。

二、操作工艺2.1工艺流程2.2加气混凝土砌块砌筑时,墙底部应砌200mm 高的混凝土实心砖或浇筑200mm高等墙厚混凝土导墙,混凝土强度等级宜为C20(自拌)。

2.3厨房、卫生间及有防水要求的填充墙、建筑物外墙均采用砂加气混凝土砌块及相应专用粘结剂。

其余填充墙采用灰加气混凝土砌块。

2.4砌筑时应预先试排砌块,并优先使用整体砌块。

不得以须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。

长度小于等于150mm 的砌块不得上墙。

砌筑最底层砌块时,当灰缝厚度大于20mm 时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。

当搭砌长度小于150mm 时,即形成通缝,竖向通缝不应大于2皮砌块,否则应配φ4钢筋网片或2φ6钢筋,长度宜为700mm ,如下图所示。

砌体施工工艺流程图抄平弹线预埋木砖、扩孔砖块排齐立皮数杆,砂浆配制砌筑、清缝、加浆勾缝预埋电线暗管质量检查验收砖块码堆加气混凝土砌块砌筑搭砌长度小于150mm时处理方法砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。

填充墙砌体技术交底

填充墙砌体技术交底

填充墙砌体技术交底一、材料要求:蒸压加气混凝土砌块的品种、强度等级必须符合设计要求,并应规格、颜色一致,同一楼层不宜出现两种及以上的颜色;砌块龄期应超过28d;产品有出厂合格证及复试单。

砌筑用的材料质量应过硬,外观尺寸偏差小,色差偏差较小的块材,在运输过程中应注意轻搬轻放,防止块材的棱角损坏影响观感,加气混凝土砌块砌筑时砌块浇水深度以8㎜左右为宜,砌筑用砂浆必须为预拌砂浆,砂浆应按要求贮存在贮存器内(含铁板),而且不应直接在楼板上堆置。

楼板吸收砂浆中的水份,将降低砂浆活性、和易性,使砂浆变干硬,容易降低砂浆强度。

二、施工工艺:1、当设计无具体要求时加气砌块墙的高度不宜大于6米,当墙长大于5米时,应在墙长中部设置钢筋混凝土构造柱;当墙厚不小于180㎜,墙高超过4米或墙厚小于180㎜,墙高超过3米时,宜在墙体半高处设置与主体框架柱连接且沿墙全长贯通的钢筋混凝土水平系梁,墙上洞口宽度不宜大于2.4米,当洞口宽度大于2.4米时洞口两侧宜加设构造柱,洞口过梁宜于构造柱整体连接。

2、蒸压加气混凝土砌块和轻骨料混凝土小型空心砌块不应于其他块材混砌,蒸压加气混凝土砌块砌体和轻骨料混凝土小型空心砌块砌体的干缩较大,为了防止和控制砌体干缩裂缝的发生(进而带来粉刷层的裂缝),故不应与其他块材混砌;另外,不同干密度和强度等级的蒸压加气混凝土砌块和轻骨料混凝土小型空心砌块干缩值也不一致,也不应该混砌,加气砌块墙底部需用密实材料砌筑应采用蒸压粉煤灰砖,高度不应小于200mm。

3、拉结筋设置根据图纸设计有注明的按图纸施工,图纸上未注明的依据图纸指定的图集施工,拉结筋应画出下料单,注明使用部位,严禁漏放,错放。

框架施工时应预埋铁件,根据灰缝厚度和皮数来定位,埋件与框架柱钢筋应有可靠连接,防止预埋件的移位,丢失。

如有漏放或丢失的,应有设计院出具的处理意见(铁件、膨胀螺栓的规格型号以及焊缝要求),填充墙的搭砌长度不应小于砌块长度的1/3,不应小于200mm。

加气砼砌块砌筑施工技术交底

加气砼砌块砌筑施工技术交底

施工技术交底加气碇砌块砌筑二0—二年六月技术交底记录2012年6月8日、工程概况:需要 O③ 砌块砌体不允许与其他块材混砌。

④ 砌块与门窗口联结:门窗洞口按抗震结构要求不需要设置抱框柱时, 在洞口两边放置 安装门窗时固定用C20砼190*190预制块,数量按洞口高度决定,每边放置不少于 3块; 预埋砼预制块的部位一般在洞口上边或下边两皮砖, 中间均匀分布,砼预制块的四周要用 砂浆填饱密实技术交底记录2012年6月8日三、操作工艺(一)工艺流程:施工准备f 基层处理f 砌多孔砖高度不小于 200mm >分中弹线f 设置墙体拉接筋-加气混凝土砌块提前浇水一加气混凝土砌块组砌一根据墙体抗震要求设置构造柱、 抱框柱、墙中现浇带、窗下悬臂柱等砼浇筑f 质量验收。

(1) 加气混凝土砌块砖浇水: 砌块砖必须在砌筑当天对砌筑面喷水湿润,一般以水侵入 砌块四边1.5 cm 为宜,相对含水率为40%~50%,常温施工不得用干砖上墙;雨季不得使 用含水率达饱和状态的砌块砌墙(2) 砂浆搅拌: 砂浆配合比应采用重量比,计量精度水泥为土 2%,砂控制在土 5%以 内。

采用机械搅拌,搅拌时间不少于 3min 。

严格控制砂浆配合比,在搅拌机旁挂配合比 标识牌,每盘砂浆均采用专用磅秤计量重量后装料,不得直接用铁锹装料。

(3) 组砌方法:① 基层处理:将砌筑加气混凝土墙根部的砖或混凝土带上表面清扫干净,用砂浆找平, 拉线,用水平尺检查其平整度。

② 砌加气混凝土块:砌筑时按墙宽尺寸和砌块的规格尺寸, 按排块设计,进行排列摆块, 组砌方法应正确,上下错缝,交接处咬茬搭砌,掉角严重的砌块砖不得使用,不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的 1/3 (600X 1/3mm 。

竖缝宽20mm 水平灰缝15mm 为宜。

当最下一皮的水平灰缝厚度大于 20mm 寸,应用豆石混凝土找平层铺砌。

砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接。

填充墙砌体工程施工技术交底

填充墙砌体工程施工技术交底

填充墙砌体工程施工技术交底一、施工准备1、材料质量要求(1)本工程内外墙体均采用蒸压加气混凝土砌块。

其产品龄期应超过28天。

(2)蒸压加气混凝土砌块的运输、装卸过程中严禁抛掷和倾斜。

进场后应按品种、规格分别堆放整齐。

堆置高度不宜超过 1.8m,蒸压砌块混凝土砌块应防止雨淋。

(3)蒸压加气混凝土切块砌筑前应提前两天浇水湿润。

蒸压加气混凝土砌筑时,应向砌筑面适量浇水。

(4)蒸压加气混凝土砌体中不得留设脚手架眼,也不得砌后打洞凿槽。

(5)蒸压加气混凝土砌块不得在以下部位砌筑。

建筑物底层地面以下部位。

长期浸水或经常干湿交替部位。

受化学环境侵蚀部位。

经常处于80度以上高温环境。

2、主要施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。

3、作业条件(1)根据室内标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可以划在框架柱上,并标明拉结筋、圈梁、边梁、墙梁的尺寸、标高、皮数线。

(2)砌筑前拉线检查,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过25mm时,应用细石混凝土找平,不得用砂浆掺石子代替。

二、施工工艺(1)工艺流程:拌制砂浆→确认组砌方法→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝(2)拌制砂浆:砂浆配合比应采用重量比,并由实验室确定,水泥计量精度为±2%,砂,掺合料为±5%。

宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于1.5min。

砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3小时和4小时内使用完,不允许使用过夜砂浆。

(3) 砌体时底部至少先砌3皮普通砖,门窗洞口两侧一砖范围内用普通砖实砌。

(4)摆砖:5。

加气混凝土砌块砌筑技术交底

加气混凝土砌块砌筑技术交底

加气混凝土砌块砌筑技术交底一、引言加气混凝土砌块是一种轻质、多孔的建筑材料,具有优异的保温、隔热和吸声性能。

在建筑工程中,加气混凝土砌块广泛应用于墙体砌筑,本文将对加气混凝土砌块砌筑技术进行交底,以确保施工质量和安全。

二、材料准备1. 加气混凝土砌块:选择符合国家标准的加气混凝土砌块,保证质量稳定。

2. 砂浆:采用水泥、砂和适量的外加剂配制而成的砂浆,确保粘结性和强度。

3. 钢筋:根据设计要求,在需要加固的部位设置钢筋骨架。

三、施工步骤1. 基础处理:确保基础平整、牢固,并按照设计要求进行处理,如防水、防潮等。

2. 砌筑墙体:先在基础上涂抹一层砂浆,然后将加气混凝土砌块按照设计要求逐层砌筑,注意砌筑过程中的垂直度和水平度。

3. 砌筑门窗洞口:根据设计要求,在墙体上开设门窗洞口,注意洞口的尺寸和位置,以及洞口周边的加固处理。

4. 砌筑梁柱:根据设计要求,在需要加固的部位设置钢筋骨架,并进行砌筑,注意梁柱的位置和尺寸。

5. 砌筑墙体顶部:在墙体顶部设置梁或檐口,以增加墙体的稳定性和美观性。

6. 砌筑墙体防水层:在墙体外侧涂抹防水涂料,以提高墙体的防水性能。

7. 砌筑墙体保温层:在墙体内侧涂抹保温材料,以提高墙体的保温性能。

四、施工注意事项1. 施工前应仔细检查材料的质量和数量,确保符合要求。

2. 施工过程中应注意砌筑的垂直度、水平度和墙体的整体平整度。

3. 砌筑过程中应及时清理墙体内外的杂物和浮浆,保持施工现场的整洁。

4. 砌筑过程中应注意墙体的加固处理,特别是门窗洞口和梁柱部位。

5. 施工结束后,应及时对墙体进行检查,确保质量合格。

五、施工质量控制1. 施工过程中应按照相关规范和标准进行操作,确保施工质量。

2. 施工现场应配备专业的监理人员,对施工过程进行监督和检查。

3. 施工结束后,应进行验收,确保墙体的质量符合设计要求。

六、安全注意事项1. 施工现场应设置明显的安全警示标志,确保工人的安全。

2. 工人应佩戴好安全帽、安全鞋等个人防护用品,避免发生意外伤害。

技术交底(加气混凝土砌块填充墙)

技术交底(加气混凝土砌块填充墙)

技术交底(加气混凝土砌块填充墙)一、工程概述1.1 工程名称加气混凝土砌块填充墙工程。

1.2 工程内容本工程主要包括以下内容:•加气混凝土砌块填充墙施工;•水泥砂浆加固工程。

1.3 工程地点本工程位于XXX城市的XX区。

1.4 监理单位XXX有限公司。

二、施工方案2.1 材料准备本工程所需材料如下:•加气混凝土砌块;•水泥;•砂;•红砖。

2.2 施工工艺2.2.1 基层处理在施工前,应对基层墙面进行处理,保证其干净、平整。

如存在凹陷及裂缝,应进行加固。

2.2.2 加气混凝土砌块的加工与贴合将预先加工好的加气混凝土砌块,在涂抹好水泥砂浆的基层墙面上平铺,并按照工艺要求用水平仪进行调整。

2.2.3 砂浆加固在加气混凝土砌块墙体表面涂抹水泥砂浆,并用扫帚刷出纹路,使其与基层墙面相吻合,既能够加固墙体的稳定性,又能够起到优化墙体表面的作用。

同时,加砂料可以增加砂浆的黏附力和强度。

2.3 安全条例在施工中,应认真遵守安全规章,注意以下几点:•施工作业时应穿戴安全防护用品;•高处作业应有防护措施;•施工工艺要求严格执行,不得擅自更改。

三、验收标准3.1 施工质量验收标准•墙体平整度符合设计要求;•墙体砖缝均匀,线条清晰;•墙面无渗漏、开裂等缺陷;•墙面光滑度符合设计要求。

3.2 施工安全验收标准•施工安全措施符合规定,无违章作业行为;•无重伤及以上的安全事故发生。

四、加气混凝土砌块填充墙施工是目前建筑施工中一个受欢迎的方式,这种墙体具有质轻、隔热、隔音等优点。

同时,施工方法简单,方便快捷。

在施工过程中,注意应注意对基层墙面进行处理,施工安全措施符合规定,施工质量达到验收标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底
工程名称施工单位
工种交底部位交底时间
交底提要加气混凝土砌块填充墙砌筑技术交底
交底内容:
一、作业条件
1.1砌筑前应将楼面凝结灰浆清扫干净,洒水湿润,应给加气凝土砌块浇水湿润,在润湿时切忌不要用水管浇水润湿要在砌筑时洒一点水就可以。

根据最下一皮砖底标高,拉线检查基层到砖底水平灰缝厚度,如厚度超过20mm,用C20细石砼找平,不得用除此以外的材料进行施工。

1.2砌筑前一天,应将墙与原结构相接处洒水湿润,以保证粘结牢固。

1.3应根据加气混凝土砌块的品种、规格、结构净空高度、相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计。

二、操作工艺
2.1工艺流程
2.2加气混凝土砌块砌筑时,墙底部应砌230mm高的混凝土实心砖或浇筑230mm高等墙厚混凝土坎台,混凝土强度等级宜为C20。

2.3砌筑时应预先试排砌块,并优先使用整体砌块。

不得已须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。

长度小于等于150mm的砌块不得上墙。

砌筑最底层砌块时,当灰缝厚度大于20mm时应使用细石混凝土铺密实,上下
皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。

当搭砌长度小于150mm时,即形成通缝,竖向通缝不应大于2皮砌块,否则应配2φ6钢筋,长度宜为700mm,如下图所示。

加气混凝土砌块砌筑搭砌长度小于150mm时处理方法砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。

砌块墙的T字交接处,应使横墙砌块隔皮断面露头。

详见下图。

加气混凝土砌块转角砌法
加气混凝土砌块T形砌法
2.4加气混凝土砌体填充墙与结构或构造柱连接的部位,应预埋2φ6的拉结筋,拉结筋的竖向间距应为500mm,有抗震要求时,拉结筋的末端应做60mm长90°弯钩。

2.5构造柱的宽度240mm,厚度一般与墙等厚,圈梁宽度与墙等宽,高度不应小于120mm。

圈梁、构造柱的插筋预埋在结构混凝土构件中、部分后植筋,预留长度符合设计要求。

构造柱施工时按要求应留设马牙槎,马牙槎先退后进,进退尺寸不小于60mm。

构造柱设置在填充墙的转角处、T形交接处或端部。

圈梁宜设在填充墙高度中部。

详见下图。

加气混凝土砌块填充墙
构造柱
填充墙构造柱的设
置位置见各层建筑平面
及相关结施图纸。

构造柱
应在墙体转角、较大洞口
两侧(洞宽≥2000mm)、
不同厚度墙体交接处、悬臂梁端部、长度≥5m的墙中间布置,墙体末端无钢筋砼柱、墙时,按要求设置构造柱;构造柱间距≤3m。

构造柱上下端距楼层50O高度范围内,箍筋间距加密至@100,构造柱应先砌墙后浇柱混凝土。

构造柱断面尺寸及配筋图
填充墙高度超过4m时,在墙中部设置与柱连接的圈梁。

当圈梁兼作过梁时,应在洞口上方按过梁要求确定截面并另加钢筋。

窗洞口宽≥1500时,窗台设压顶,压顶断面尺寸及配筋见下图。

压顶断面尺寸及配筋图
砌块墙上留洞以及门窗洞上应设过梁,过梁两端搁置长度为每端250,即过梁总长L=洞口长度(净宽)+500,过梁的混凝土的标号为C20。

当遇见门窗洞口时,根据本工程的特殊性,在门窗洞口两侧200mm处不得用加气块砌筑,改用标砖砌筑200mm以方便后期门窗安装时的固定。

过梁尺寸及配筋见下图。

过梁配筋表
梁宽LO
b=120、240b=240、300
h ①②①②
≤10002φ102φ10120 1000~20002φ82Φ122φ82Φ14180 2000~30002φ102Φ142φ102Φ16240
3000~40002φ102Φ16300 4000~60002Φ122Φ18400 6000~90002Φ122Φ18500
2.6转角墙和纵横墙交接处,应将砌块分皮留槎,交错搭砌;砌块与墙柱相接处必须预留拉结筋,竖向间距为500mm2Φ6钢筋,两端伸入墙内不少于700mm,端部弯成90°弯钩。

2.7砌筑时,按排好的尺寸,先砌两端的第一皮,然后挂线砌墙身,铺一块砖长的砂浆砌一块,挤揉密实,“上跟线,下对棱,左右相邻要对平”。

砌体水平灰缝厚度一般为15mm,垂直竖缝宽度为20mm。

竖缝大于30mm,应用C20细石混凝土灌实。

每砌一皮校正后,用砂浆灌竖缝。

灰缝应横平竖直、砂浆饱满,正、反手墙面均宜进行勾缝。

砂浆的饱满度不得小于80%。

横向灰缝的一次铺灰长度不应大于2m,竖向灰缝应采用临时内外夹板夹紧后灌缝。

2.8墙体砌至梁底时的做法是大于5cm时一般斜砌,如果刚好是2—3cm 时,则预留。

2.9砌块墙与门框连结:将预制好埋有木砖的砼块,木砖应提前做好防腐处理,预埋时小头在外,大头在内,数量按洞口高度决定。

洞口高度在1.2m 以内,每边埋2块,高度在1~2m,每边埋3块,高度2~3m,每边埋4块。

2.10不同干密度和强度等级的加气混凝土不应混砌。

加气混凝土砌块也不得与其它砖、砌块混砌。

但在墙底、墙顶及门窗洞口处局部采用烧结普通砖和多孔砖砌筑不视为混砌。

2.11加气混凝土填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎。

2.12切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈。

2.13后植筋法施工:
首先,将构造柱、抱框、拉结筋的主筋位置放好线,用冲击钻打孔。

要求所打的孔要比主筋大一个型号。

其次,将孔内的杂物、尘土清理干净,放入植筋胶后将主筋插入孔内并与植筋胶有较好的结合。

植入10d,即12:120、6:100mm。

最后,待达到强度后进行拉拔试验。

3、质量标准
3.1加气块及砌筑砂浆的强度等级应符合设计要求。

3.2蒸压加气混凝土砌块砌体和轻骨料混凝土小型空心砌块砌体不应与其他块材混砌。

3.3填充墙体留置的拉结钢筋或网片的位置应与块体皮数相符合。

拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向偏差不应超过一皮高度。

3.4填充墙砌筑时应错缝搭砌,加气混凝土砌块搭砌长度不应小于砌块长度的1/3;轻骨料混凝土小型空心砌块搭砌长度不应小于90 mm;竖向通缝不应大于2皮。

3.5填充墙体的灰缝厚度和宽度应正确。

加气混凝土砌块的水平灰缝及竖向灰缝分别宜为15mm和20mm。

4、成品保护
4.1砌块在搬运过程中,应轻装轻放,计算好各房间的用量,码放整齐。

4.2设备槽孔应预留,因漏埋或末预留时,采用切割机开,严禁硬凿,损坏墙体,如有松动必须处理补强。

4.3落地砂浆及时清除,以免与地面粘结,影响下道工序施工。

4.4门框安装后施工时应将门口两侧800mm高度范围钉铁皮保护,严禁推车撞损。

4.5搭拆脚手架子时不要碰坏已砌墙体和门窗口角。

5、应注意的问题
5.1砌体锚固筋长度必须满足抗震规范的要求,端部要成90°弯钩,且安装牢固。

5.2砌体的竖向灰缝必须饱满,缝宽为15~20mm,且要求灌缝。

5.3木砖在使用前必须要做防腐处理。

5.4过梁或窗台的压顶的长度和厚度必须符合设计和规范的要求,一般长度要超过洞口尺寸250mm。

5.5加气混凝土砌块墙体,当墙长大于 5米时,应增设截面高度为200mm、与墙体同宽的构造柱,构造柱间距不大于3米;配筋均为 410、
6@200;砌体填充墙无约束的端部也应设置构造柱,做法同上。

5.6构造柱的钢筋要与结构相连接但上部混凝土要与结构断开,且留置的马牙槎应一进一退。
