粉喷桩安全技术交底
粉喷桩安全技术交底

粉喷桩安全技术交底一、前言粉喷桩是一种常用的施工方法,广泛应用于地基加固、地下结构施工等领域。
然而,由于施工中存在一定的风险和安全隐患,必须加强对粉喷桩安全技术的交底和培训。
本文将对粉喷桩安全技术进行详细的交底,以确保施工过程中的安全。
二、施工前准备1. 检查施工现场:施工前必须对施工现场进行全面的检查,确保场地平整、无明显障碍物,确保施工作业区域的安全。
2. 检查设备和材料:对于使用的设备和材料进行详细的检查,确保其正常运转和完好无损,杜绝使用不合格的设备和材料。
3. 安全防护准备:施工前要准备好必要的安全防护措施,包括安全帽、防护眼镜、防护手套、安全鞋等,并在施工现场明确摆放位置。
三、施工操作步骤1. 设置工作区域:根据施工需要,设置合理的工作区域,确保施工过程中的安全。
2. 安装喷粉设备:按照规范要求,安装喷粉设备,并进行必要的试运转和检查,确保喷粉设备正常运行。
3. 准备喷粉材料:根据施工需要,准备合适的喷粉材料,确保其质量达到施工要求。
4. 喷粉操作:在施工现场进行喷粉作业时,必须严格按照喷粉设备的使用说明进行操作,确保操作规范和安全。
5. 作业结束后清理:喷粉作业结束后,必须对施工现场进行清理,清除喷粉设备和材料的残留物,并恢复施工现场的整洁。
四、安全注意事项1. 安全帽:在施工现场,要始终佩戴安全帽,以防止头部受伤。
2. 防护眼镜:喷粉作业过程中,可能会产生杂质和颗粒物,应佩戴防护眼镜,防止眼部被刺激或受伤。
3. 防护手套:在操作喷粉设备时,要戴上防护手套,以保护手部免受喷粉材料的刺激或伤害。
4. 安全鞋:在施工现场,要穿戴合适的安全鞋,以保护脚部免受外界物体的伤害。
5. 通风设施:喷粉作业时,要确保施工现场有良好的通风设施,防止喷粉材料的粉尘积聚和造成空气污染。
6. 灭火器材:施工现场应储备足够的灭火器材,以便在发生火灾时进行及时灭火。
7. 紧急救援:施工现场应设立紧急救援通道和紧急救援设备,以防发生意外事故时进行及时救援。
粉喷桩安全技术交底

粉喷桩安全技术交底摘要随着工业化进程的不断加速,大型建筑、桥梁、隧道等项目的建设尤其是在地基处理领域得到了广泛的应用和推广。
其中,粉喷桩技术作为一种先进地基处理技术,其先进的施工工艺、易于操作、经济实用等优势被广泛认可和采用。
但是,在粉喷桩施工过程中,由于操作不当、施工不规范、现场管理混乱等原因,会引发安全事故,因此,加强对粉喷桩安全技术的了解和交底能够有效避免施工过程中的安全风险。
本文将针对粉喷桩施工过程中存在的安全问题进行分析,其中主要包括施工前期的准备工作、施工现场的安全管理、施工过程中的安全注意事项、以及施工后的清理工作等方面,以期提高粉喷桩施工的安全性,保障工作人员和项目的安全。
前期准备工作在进行粉喷桩施工之前,需要做好充分的前期准备工作,确保施工过程中的安全。
地质勘察首先,在进行粉喷桩施工之前,需要进行地质勘察工作,了解地下岩土结构、地质构造、地下水情况等,以确定施工方案,避免在施工过程中遇到地下水源等问题。
环境检查其次,需要对施工场地进行环境检查,判断周边环境是否影响到施工过程中的安全。
例如,如果场地周边有高压线路存在,则需要保持一定的安全距离,并设置警告标志。
施工方案最后,需要明确施工方案,确定施工方案和施工过程中的安全要求,包括粉喷桩的深度、直径和间距等参数,以及对施工现场人员的安全要求。
施工现场安全管理在粉喷桩施工现场,需要进行合理的安全管理,保证施工现场的安全。
地面平整首先,需要确保施工现场的地面平整,防止工人在施工过程中因为地面不平稳而造成伤害。
安全防护措施其次,需要设置合适的安全防护措施,包括防护栏杆、安全带等,保证工人在施工过程中的安全。
工人教育另外,需要对施工现场人员进行教育,让其了解各种安全风险以及如何应对,提高其安全意识和应变能力。
施工过程中的安全注意事项在粉喷桩施工过程中,需要注意一些安全事项,包括以下几个方面:粉喷剂的存储首先,需要注意粉喷剂的储存,储存的地方需要通风良好、光线充足,避免粉喷剂过期或受潮、变质而影响施工质量。
粉喷桩安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工地点:________________________3. 施工单位:________________________4. 施工时间:________________________二、施工工艺及流程1. 施工工艺:粉喷桩施工采用深层搅拌法,利用水泥作为固化剂,通过特制的搅拌机和钻头将水泥输入到软土中,进行搅拌和加固。
2. 施工流程:- 施工准备:现场测量放线,确定桩位,检查设备。
- 钻机就位:将钻机移至桩位,对中放线,确保钻机垂直度。
- 钻进喷粉:启动主电机和空压机,分档逐级加速钻进,并同时喷入水泥粉。
- 搅拌提升:搅拌头到达设计桩底标高后,改为逆时针旋转,启动送灰机,边喷粉、边搅拌、边提升。
- 复搅:钻头提升至地面下0.5米深时停止喷灰,进行复搅,保证复搅长度达设计要求。
- 成桩移机:复搅结束后,关闭空压机和送灰机,移位至下一桩位。
三、安全技术措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、防护手套等。
2. 机械设备操作人员必须经过专业培训,取得相应操作资格证书。
3. 钻机操作前,应检查设备状态,确保设备完好,操作过程中密切关注设备运行情况。
4. 钻进过程中,如遇异常情况,应立即停止钻进,分析原因,排除故障后方可继续施工。
5. 施工现场应设置警示标志,严禁无关人员进入施工区域。
6. 水泥粉储存和使用过程中,应遵守相关安全规定,防止粉尘污染和火灾事故。
7. 钻进过程中,如遇地下水,应采取措施降低地下水压力,防止地下水涌出。
8. 钻进过程中,如遇硬质土层,应采取措施保护钻头,防止钻头损坏。
9. 施工结束后,应及时清理施工现场,确保现场整洁。
四、注意事项1. 水泥粉应新鲜干燥,水泥灰应过筛,防止大块杂物混入灰罐。
2. 施工时灰罐内的粉量应大于450kg,灰罐内不得有积水。
3. 钻进过程中,应密切关注钻头直径,确保钻头直径符合设计要求。
粉喷桩安全技术交底范文(二篇)

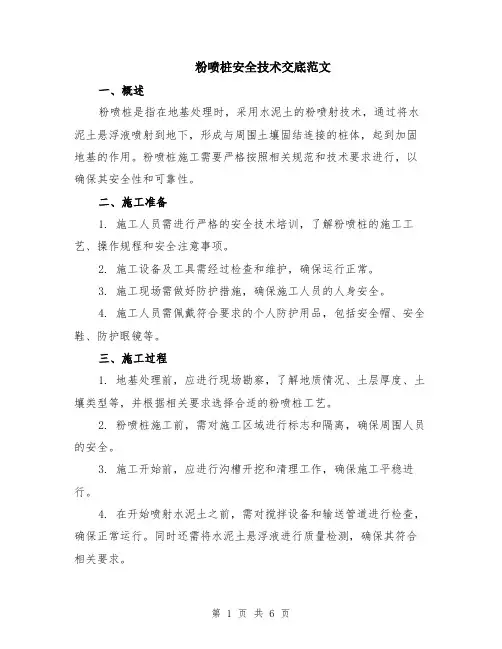

粉喷桩安全技术交底范文一、概述粉喷桩是指在地基处理时,采用水泥土的粉喷射技术,通过将水泥土悬浮液喷射到地下,形成与周围土壤固结连接的桩体,起到加固地基的作用。
粉喷桩施工需要严格按照相关规范和技术要求进行,以确保其安全性和可靠性。
二、施工准备1. 施工人员需进行严格的安全技术培训,了解粉喷桩的施工工艺、操作规程和安全注意事项。
2. 施工设备及工具需经过检查和维护,确保运行正常。
3. 施工现场需做好防护措施,确保施工人员的人身安全。
4. 施工人员需佩戴符合要求的个人防护用品,包括安全帽、安全鞋、防护眼镜等。
三、施工过程1. 地基处理前,应进行现场勘察,了解地质情况、土层厚度、土壤类型等,并根据相关要求选择合适的粉喷桩工艺。
2. 粉喷桩施工前,需对施工区域进行标志和隔离,确保周围人员的安全。
3. 施工开始前,应进行沟槽开挖和清理工作,确保施工平稳进行。
4. 在开始喷射水泥土之前,需对搅拌设备和输送管道进行检查,确保正常运行。
同时还需将水泥土悬浮液进行质量检测,确保其符合相关要求。
5. 喷射过程中,应严格控制水泥土的质量和喷射量,以免造成桩体质量不合格或施工过程中出现安全事故。
6. 在施工过程中,应加强对喷射过程的监控和巡视,及时发现和处理施工中的问题和隐患。
四、施工安全1. 施工现场应设置阻拦标志,禁止非施工人员进入,确保施工人员的安全。
2. 施工人员需佩戴符合要求的个人防护用品,并严禁穿着过宽松、过长的衣物,以免被机械设备绞紧。
3. 施工人员需按照操作规程正确使用设备和工具,严禁随意操作,以免引发事故。
4. 施工过程中,施工人员需保持良好的工作状态,不得在疲劳或饮酒后进行高空作业等危险操作。
5. 施工过程中,严禁在设备运行时进行维修和调整,以免造成伤害。
6. 施工现场应配备灭火器材,以应对突发火灾等紧急情况。
五、施工质量控制1. 施工过程中,应严格按照相关规范和要求进行操作,确保粉喷桩的施工质量。
2. 施工现场应设专人进行质量监控,及时发现和处理质量问题。
水泥粉喷桩的技术交底

水泥粉喷桩的技术交底粉体喷射搅拌桩加固软土地基,主要是以粉体物质作加固料和原状软土进行强制搅拌,经过物理化学作用生成一种特殊的具有较高强度、较好变形特性和水稳定性的混合柱体<喷粉桩),对提高软土地基承载力、减少地基的沉降有明显效果。
<1)本工程水泥粉喷桩的设计要求:1、粉喷桩的设计无侧限抗压强度q≥1.2mpa。
2、桩距呈三角形布置间距分别为1m、1.2m、1.4m,见具体位置图。
3、粉喷桩桩径为50cm。
4、搅拌桩固化材料采用425号普通硅酸盐水泥,掺入比20%。
每M的桩长水泥用量68kg。
<2)水泥粉喷桩的施工前准备工作:1、疏通道路,对软土层应采用回填素土整平,保证钻机安装就位的要求。
2、原地面上的杂草、杂物全部清除。
3、查明障碍物,特别是地下水管、光缆。
4、每台粉喷桩机应配备电功率为50kw以上,如果夜间施工应配备70kw柴油发电机组,保证夜间施工有足够照明。
b5E2RGbCAP5、每台机的电脑及电子称都应校验后方可使用。
<3)施工要求及一般工艺参数:钻进速度:v=0.5~0.8m/min提升速度:vp=0.5~0.8m/min搅拌速度:R=30~50转/min气体流量:Q=20L/S空气压力:P=0.2~0.4mpa<4)材料要求:1、水泥一般是国家免检厂生产,具有出厂质量保证单,确保在有效期内使用。
2、严禁使用过期、受潮、结块变性的劣质水泥,对425号水泥进场都应按规定分批抽检。
<5)施工顺序:1、机体对位:根据设计确定加固机体的位置,使搅拌轴保持垂直,其坚直偏差<1.0%。
2、下钻:启动搅拌机,钻头边旋转边钻进,钻进的速度为0.5~0.8m/min。
边钻进边喷射压缩空气。
以便减少钻头负载扭矩。
使土体在原位受到搅动。
p1EanqFDPw3、钻进结束至设计标高后应进入持力层不少20~30cm,地质变化比较大,持力层是否达到在地面很难确定,但可以根据多年的施工经验,通过电流表反映,在达到设计标高后,钻继续下钻,如电流达100安培时,说明已进入持力层,可以结束钻进。
安全技术交底粉喷桩

安全技术交底——粉喷桩一、引言粉喷桩作为高效、经济的地基处理技术,已经被广泛应用于建筑工程中。
然而,粉喷桩的施工过程中存在一定风险,因此,安全技术交底是确保施工过程安全可靠的关键步骤。
本文将从施工前准备、施工过程和施工后的安全措施三个方面对粉喷桩的安全技术进行详细介绍。
二、施工前准备1. 安全培训:在进行粉喷桩施工前,所有参与施工的人员必须接受相关的安全培训,了解施工过程中可能存在的危险和应急处理方法。
2. 现场检查:在施工现场进行全面的安全检查,确保场地环境安全、设备正常运行,排除潜在的安全隐患。
3. 确定安全区域:根据粉喷桩施工的特点,划定清晰的安全区域,标识好相关的警示标识,防止无关人员进入。
三、施工过程1. 严格执行操作规程:按照粉喷桩操作规程,进行施工作业。
不得擅自调整施工参数,严禁违规操作或盲目决策。
2. 确保设备正常运行:定期检查设备,确保设备状态良好,避免故障导致事故的发生。
3. 安全联动:粉喷桩施工过程需要各岗位之间的紧密合作。
应建立有效的沟通机制和联动机制,确保施工人员之间的协同作业。
4. 防护措施:施工现场必须配备必要的防护设备,如头盔、护目镜、防尘口罩、耳塞等,以保护施工人员的安全。
四、施工后的安全措施1. 安全观察:在施工完成后,要对粉喷桩施工现场进行全面观察,确保没有遗留的安全隐患,及时进行整改。
2. 清理现场:将施工过程中产生的废弃物进行分类处理,确保施工现场的整洁和安全。
3. 安全总结会议:组织施工人员进行安全总结会议,总结施工过程中的安全问题和教训,提出改进措施,以提高安全意识和工作效率。
五、应急处置在粉喷桩施工过程中,可能会发生事故,因此,需要提前准备应急预案,并确保所有参与施工的人员了解应急处理程序。
应急箱、消防器材、急救设备等必要设备要随时保持完好,并安放在易于取用的位置。
结论粉喷桩作为现代建筑工程中一种重要的地基处理技术,其安全技术交底显得尤为重要。
通过施工前准备、施工过程和施工后的安全措施的详细介绍,可以有效地提高粉喷桩施工过程中的安全性。
粉喷桩技术交底最新

粉喷桩文明施工和环境保护交底
任何施工行为不得违反?环境保护法?的规定,并积极保护施工周围的自然 环境。
建立健全文明施工和环境保护组织机构,岗位明确,责任到人,将个人 利益与之挂钩,严格奖惩。
加强环保教育,宣传有关环保政策,强化职工的文明施工和环保意识, 使保护环境成为全体职工的自觉行为。
施工队施工中产生的生活、建筑垃圾等定点放置及时处理,严禁随意丢 弃。减少施工中的噪声和振动,不扰民。对施工便道经常洒水,减少粉尘。
抽查 2% 抽查 2% 查施工记录
4
竖直度〔%
Байду номын сангаас
1.5
〕
5
单 桩 喷粉
符合设计
量
查施工记录 查施工记录
6
强度〔Kpa
不小于设计
〕
7
承载力
不小于设计
〔KN〕
抽查 5% 抽查 1%
附件:
粉喷桩施工平安交底
①、指定专人具体负责施工现场的平安管理,保证工程平安贯穿施工的 全过程。
②、加强平安生产教育,提高全员平安意识,建立平安责任制,逐级签 定平安生产承包责任状,明确分工,责任到人。
风。 ⑤施工过程中应及时排除气水别离器里的积水,防止水分进入钻杆而堵
塞送粉通道。喷粉时灰罐内的气压比管道内的气压高 0.02~0.05MPa,以保证 正常送粉。
⑥当钻头搅升到离地面 30cm 时,传送器应立即停顿喷粉,改送压缩空气, 注意不应该将水泥粉带入剩余的 30cm 土内或带出地表,以防止给今后的施工 造成困难,一般应采取减缓提升速度到 0.3~0.4m/min。为确保桩头质量,应停
交底人
承受人 保存期:五年
技术交底记录
编号:
粉喷桩技术交底

粉喷桩施工技术交底一、施工技术交底1、施工现场的准备工作(1)、施工现场配备各种计量仪器设备,做好计量装置的检查校正。
(2)、做好桩基设备的组装和调试工作,确保确保机具的完好,满足施工要求。
(3)、做好施工现场水泥料场的防雨防潮工作,以确保水泥不受潮变硬。
根据水泥用量提前一天向项目部申报水泥材料计划,确保材料供应。
2、施工方法(1)定位:按设计图纸(桩位平面布置图),现场用钢尺定出粉喷桩桩位,并用竹签插入土层作标记,机具移至桩位处并使钻头正对竹签,复核机架的垂直度。
(2)启动空压机送气,钻机正转并垂直钻进。
当控制双螺旋搅拌头到达设计桩底标高时,钻机反向转动,启动送灰机送灰,待水泥送至喷灰口(约一分钟)后再提升钻头,根据喷灰量调节调速电机,边喷粉,边搅拌,边提升,边压实。
(3)当钻头提升至设计桩顶标高以上0.3米时停止送灰,关闭送灰机。
此时钻机迅速换档,重复搅拌,复搅长度按设计要求为3m。
(4)复搅结束后,关闭空压机,消散所有管道压力,钻机主电机停机。
(5)开启液压步履,钻机移位。
二、施工质量交底1、主机塔架标注每米刻度线,以便控制施工桩长和复搅深度及复搅速度。
2、在主机塔架上挂一吊锤,通过钻机支腿的升降来调整主机塔架的竖直度,从而确保钻杆和桩体的垂直度。
3、桩机施工班组要如实作好施工记录,由项目部当日施工员签字。
4、提升喷粉搅拌:在确认水泥粉喷至孔底后,以≤0.5m/min的速度反转提升,在提升的同时连续喷粉。
当提升到停灰标高后,应慢速在原地搅拌1—2min。
5、重复搅拌:为保证桩体中水泥粉更均匀,须再次将钻头下钻到设计深度,提升复搅时,速度仍控制在≤0.5m/min,深度按设计要求为3m。
6、贮灰罐容量应超过一根桩的灰量加50kg,当贮灰量不足时,不得对下一根桩进行施工,同时输送粉料的管道长度控制在60M以内。
7、钻头经过一段时间施工后,应卸下来检查其尺寸,保证打出的桩体的尺寸能满足规范要求,否则将予以更换,确保500mm桩径。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
18、施工现场配备的安全设施不得擅自拆除或移动,因施工需要必须移动时,须采取相应的临时安全措施。
19、现场的各类材料堆放符合安全技术规范。做好设备及材料的防盗工作。
20、机组人员作登高检查和维修时,必须系安全带;工具和其他物件放在工具包内,高空作业人员不得向下随意抛掷杂物。
11、进行夜间施工作业时要采取措施,最大限度减少施工噪声。
12、承担夜间材料运输的车辆严禁鸣笛。
13、夜间频繁突发的噪声(如排气噪声)其峰值不准超过标准值10dB(A),夜间偶然突发的噪声(如短促鸣笛声),其峰值不准超过标准值15dB(A)。
9、施工前先全面检查接卸各个部件的润滑情况,发现问题及时解决。检查后要进行试运转,严禁带病作业。搅拌设备由专人操作,并经常检查机架部分有无脱焊、螺栓松动现象,注意机械的运转情况,加强机械的保养,以保证机械正常使用。
12、机架安设铺垫平稳、牢固,防止钻具突然下落造成人员伤亡和设备损坏。
13、现场操作人员正确佩戴个人防护用品,进入施工场地必须佩戴安全帽。
34、要时刻注意地基变化,防止地基下沉,造成倾覆。
35、施工中禁止穿拖鞋,严禁酒后开机。
36、其他未尽事项,按国家有关规定执行。
二、环境保护措施交底
1、为减少施工作业产生的灰尘,在施工区域内随时进行洒水或采取其它抑尘措施,确保不出现明显的扬尘。
2、易于引起粉尘的细料或松散料进行遮盖或适当洒水润湿,运输时用帆布、盖套及类似遮盖物覆盖。
8、施工机械防止严重漏油,禁止将机械运转中产生的油污水未经处理就直接排放,或维修施工机械时油污水直接排放。
9、使用机械设备时,要尽量减少噪声污染,建筑施工场地的噪声符合《建筑施工场界噪声限值》(GBl2523-1990)的规定,并遵守当地有关部门对夜间施工的规定。
10、施工现场遵照《中华人民共和国建筑施工场界噪声限值》。
21、桩机启动前将操纵杆放在空挡位置,启动后,作空转试验,检查仪表、温度、音响、制动等各项工作,正常后方可作业。
22、起重吊装过程中,机械回转半径内严禁站人,吊装前检查吊具是否牢固、可靠。机械吊装过程中,必须有专人指挥。吊装现场划定临时施工区域并进行临时围拦,无关人员不得进入施工区域。注浆前,检查高压设备和管理系统,密封圈必须完好,各管道和喷嘴内不得有杂物。作业后清洗机具时,喷头严禁对人。
)
安全技术交底
承包人:标段:三
监理人:烟台市工程建设第一监理有限公司编号:
工程名称
路基工程
施工时间
2017.1.1
桩号及部位
软地基处理
工程项目
粉喷桩施工
安
全
技
术
交
底
内
容
一、安全技术交底
1、现场配备专职安全员,全面负责现场安全工作。
2、施工前应清除场地上空和地下障碍物,严禁在高压电线下作业。
3、粉喷桩机按性能要求使用,施工前专职安全员与机组人员共同检查设备情况,在施工过程中,必须分工明确,各负其责,专职安全员、维修工定期每班进行设备运转检查,做好班次交接班记录,严格执行设备安全操作规程。
5、安全阀中的安全销要进行试压检验,确保在最高压力时的稳定、安全。
6、高压泵司机、钻机司机等都要密切配合,一旦某部发生故障,及时联系停泵、停机,及时排除故障,做好运转情况的记录,以备日后复查分析。
7、高压胶管不得小于规定的最小弯曲半径。
8、施工前、对邻近施工范围内的原有建筑物、地下管线进行调查,地下管线要探明其位置走向,采取有效的保护,严禁施工时破坏。对有影响的工程,应采取有效的加固措施或隔离措施,并加强观测,确保施工安全。
30、开关箱必须安装符合要求的漏电保护开关,凡使用的电线、电缆不得有脱皮、露芯等易引起漏电的现象。移动电气设备的供电线路使用橡胶电缆,穿过便道时穿管敷设,
破损电缆不得使用。
31、检修电气设备时必须停电作业,电源箱或开关箱拖柄挂设“有人操作、严禁合闸”的警示牌或设专人看管。严禁使用铜丝、铁丝代替保险丝使用。
27、水泥浆泵长期停用时,清洗各部位泥沙,油垢,将曲轴箱内润滑油放尽,并采取防锈、防腐措施。
28、施工现场临时用电严格执行《施工现场临时用电安全技术规范》的规定进行。临时用电的线路推行“三相五线”接线方式,应做好接零或接地保护。临时用电线路的安装、维修、拆除,均应由持有上岗证的电工完成。
29、施工现场实行一机一闸一漏,严禁一闸多机。所有配电箱、开关箱必须有门、有锁和防雨措施,并由专人看管。配电箱、开关箱支垫高度符合安全要求,无论固定式或移动式统一规定为离地1.5m。
14、夜间施工,配备足够的照明设施,雷雨天、大风、大雾天气应停止浆喷桩施工。
安
全
技
术
交
底
内
容
15、对所有从事管理和施工的人员进行全面的安全教育培训,树立“安全第一、预防为主”的思想,并提高职工遵守施工安全纪律的自觉性,认真执行安全操作规程。
16、施工期间保持道路平顺、畅通。施工现场进行封闭式围挡,并在危险处设置安全防护设施及安全警示标志。
32、大雨天气停止施工作业,人员和运输设施配备防雨遮盖措施和截排水措施,高空作业要做好防雷电防护。遇有大雨、雪、雾和六级以上大风等恶劣气候,停止作业,当风速超过七级或有强台风警报时,将桩机顺风向停置,并增加缆风绳,如必要时,将桩架放在地面上。
33、高压线下施工要注意桩架的高度和安全距离。满足不了安全距离的严禁施工,施工时应在地面线上画出白线以示警示。
23、桩机移位或拆卸按照机械说明书的规定进行,在转移或拆卸的过程中,防止碰撞机架。
24、水泥浆泵安装在稳固的基础架上,不得松动。
25、启动前,吸水管、底阀及泵体内注满引水,压力表缓冲器上端注满油。启动前使活塞往复运动两次,无阻碍时方可空载启动,启动后,待运转正常,再逐步增加荷载。
26、运转中不得变速,当需要变速时,停泵进行换挡。运转中如出现异响或水量、压力不正常,或有明显高温时停泵检查。
3、施工场地经常洒水,确保施工场地无扬尘污染。
4、注意在大风天气下的生产,避免扬尘造成大气污染。
5、施工期间始终保持良好的排水状态,修建必要的临时排水渠道,并与永久性排水设施相连接,且不得发生淤积、冲刷、积水、淹没农田等现象。
6、采取有效预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷。
7、施工废水、生活污水不得直接排入农田、耕地、灌溉渠和河流,严禁排入饮用水源。
