论建筑项目工程造价的有效控制

合集下载

建筑工程造价合理有效控制论文

建筑工程造价合理有效控制论文

探索建筑工程造价的合理有效控制【摘要】影响一项建筑工程是否能赚取利润的因素很多,建筑的质量、功能的好坏、市场、消费受众等都会对建筑工程的利润造成影响。

其中对工程造价的有效控制可以节约建筑企业投资成本,变相的增加利润。

而目前在我国很多建筑单位并没有重视造价的控制管理,或者或是没有达到理想的控制效果。

本文浅论建筑工程造价的合理有效控制。

【关键词】建筑工程造价;合理有效控制随着我国经济不断的发展,我国各行各业都处在一种飞速发展的阶段,建筑业作为国家的重点企业也随着我国经济的发展在不断的壮大。

建筑企业不同于其他行业,建筑业企业每次、每个项目的投资都要远远大于其他行业的投资,所以如何能做到在保证质量的条件下避免浪费,有效的控制投资成本已经是一个很严峻的课题。

而有合理有效的控制工程造价就可以做到这点。

1 设计阶段造价的有效控制建筑的设计是每项建筑工程的前期工作,很多建筑单位都会认为设计和控制造价、节约成本没有实际的联系,设计者只需要做好建筑的设计,保证建筑的质量、安全、美观、功能就可以了。

其实这种想法是不对的,做好建筑设计的质量、安全、美观和功能是设计者必须要做到的,除此之外,设计者也应该拥有较强的成本意识,在设计的同时应当将设计理念和成本经济联系到一起,将两者进行有机的结合;不仅如此设计者也应掌握市场材料和设备的价格动态,否则在结算时会造出很大的差异。

所以任何建筑企业都要重视设计阶段的造价控制,如何将技术性与经济型完美结合,才是设计者最完美的设计。

笔者提出几点建议性的策略:1.1 实施设计招标目前设计市场竞争激烈,建筑企业可以利用这一点,通过不同的媒介将设计任务发布出去,吸引众多的设计单位前来竞标。

在招标的时候建筑企业可以进行限额招标,通过这种方法可以有效的节约设计上成本,避免很多设计公司一味的只追求技术性而忽略经济型。

在对众多设计方案评审的时候,一定要以经济型和技术性结合的角度来进行评审,最后选出最合理、最经济、最有价值的方案。

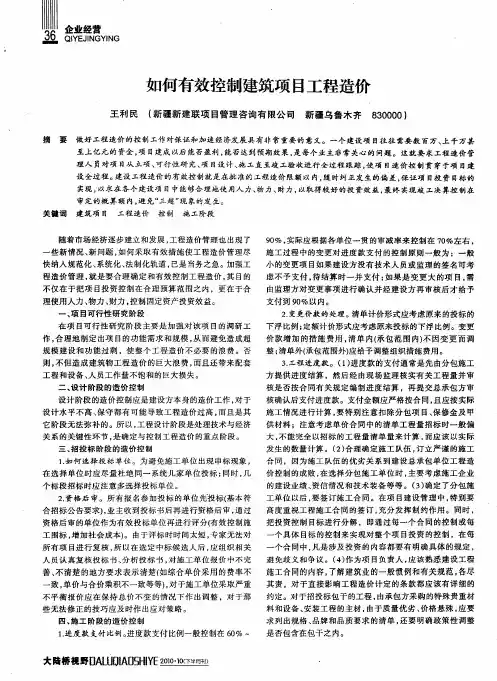

如何有效控制建筑项目工程造价

如何有效控制建筑项目工程造价
关 系 的 关 键 性 环 节 , 确 定 与 控 制 工 程 造 价 的重 点 阶段 。 是 三 、 投 标 阶 段 的 造 价 控 制 招
设 计 水平 不 高 、 守都 有 可能 导致 工程 造价 过高 , 保 而且 是其 施 工情 况进 行计算 , 特别 注意 扣 除分包 项 目、 修金 及 甲 要 保

2资格 后 审 。所 有 报名 参 加投 标 的单位 先投 标 ( 本符 . 基 合招标 公告 要求 )业主 收到 投标 书后再进 行 资格后 审 , , 通过 资格 后审 的单位 作 为有效 投标 单位 再进 行评 分( 有效 控制施
工 围标 , 增加 社会 成本) 由于评标 时时 间太 短 , 。 专家 无法对 所 有 项 目进行 复核 , 以 在选 定 中标候 选人 后 , 组织 相关 所 应 人员认 真复核 投标 书、 析投标 书 , 分 对施 工单 位报 价 中不 完
实现 , 以求在各 个建 设项 目中能 够合 理地使 用人 力、 物力 、 财力 , 以取得 较好 的投 资效益 , 最终 实现竣 工 决算控 制在 审定 的概 算额 内 , 免“ 避 三超 ” 象的发 生 。 现
关 键 词 建 筑 项 目 工 程 造 价 控 制 施 工 阶段
随着 市场 经济逐 步建立 和发 展 , 工程 造价管理 也 出现 了


项 目可行 性研 究 阶段
在项 目可行 性研 究 阶段 主 要是 加强 对 该项 目的调研 工
作 , 理 地制 定 出项 目的 功能需 求 和规模 , 而避 免造 成超 合 从
规模 建设 和 功 能过 剩 ,使整 个 工程 造价 不必 要 的浪费 。否
价款 增 加 的 措施 费 用 , 单 内( 包 范 围 内) 因 变 更 而 调 清 承 不

有效控制建筑项目工程造价的四大要素

有效控制建筑项目工程造价的四大要素

有效控制建筑项目工程造价的四大要素设计是否合理是有效控制建筑项目工程造价的前提。

建筑工程设计是指为工程项目的建设提供技术依据的设计文件以及图纸的整个活动过程,工程设计是对建设项目的全面规划和实施意图的具体描述,是建筑项目开发建设的灵魂,是处理技术与经济关系的关键性环节,是控制与确定工程造价的重要阶段。

研究表明初步设计阶段,对工程造价影响的可能性在75%—95%之间;技术设计阶段,对工程造价影响的可能性在35%一75%之间:施工图设计阶段,对工程造价影响的可能性在25%一35%之间;而到了施工阶段,对工程造价影响的可能性只有lO%作用。

由此我们可以看到控制工程造价,设计阶段起着重要并且关键的作用。

编制招标控制价是有效控制建筑项目工程造价的核心。

招投标是一种竞争机制的体现,其在降低工程造价、确保工程质量、缩短建设工期等许多方面都有显著作用,还可以有效地保障招标人以及投标人的合法权益。

在编制招标清单过程中,为控制造价,对于某些受市场调控比较大的分项工程,建设单位可不编入清单,执行洽商、增项。

这些分项工程包括土建防水工程、人防工程、室外高压电缆安装及高低雎变配电工程、地下人防工程等。

例如:某工程地下室防水工程为专业工程,无论计入总包单位还是由业主直接分包,工程均需再次分包,由专业防水施工单位施工。

但两者造价相差甚远,若计入总包工程,根据当地工程造价监督管理的规定,需要严格按照《全国统一建筑工程基础定额河北省消耗量定额》2008和当地工程造价执行,造价为76.6万元。

若由业主直接分包,按现行市场价格计算,造价为53.4万元。

此项可节省约23万元。

另外,施工队伍的施工质量的优劣关系到建设单位工程造价控制的成败。

在选择施工队伍时主要考察施工企业的资信情况、技术装备以及建设业绩等。

我们要优先考虑近期建设业绩好和建设项目相同或相似的施工企业,而且特别要求项目经理有着丰富的经验。

施工管理是有效控制开发项目工程造价的重要环节。

论建筑项目工程造价的有效控制

论建筑项目工程造价的有效控制

【文章编号】:1672-4011(2008)02-0220-02论建筑项目工程造价的有效控制黄建华(湖南广播电视大学) 【摘 要】:本文结合笔者多年实践工作经验,并运用建筑工程造价的控制管理原理,对建筑工程项目的投资决策、工程设计、建筑施工及结算各阶段的工程造价控制进行了详细阐述,对工程造价全方位控制提出了自己的见解。

【关键词】:建筑项目;工程造价;投资决策阶段;有效控制 【中图分类号】:T U723 【文献标识码】:B1 前言建筑工程造价的控制就是在建设程序的各个阶段采取一定的方法和措施,把工程造价控制在合理的范围和核定的造价限额内,以求合理地使用人力、物力、财力,取得较好的投资效益。

一个建设项目的总投资上百万、千万,甚至更多资金,项目建成后能否盈利,能否达到预期效果,是每个投资者非常关心的问题。

这就要求工程造价管理人员对项目从立项、可行性研究、项目设计、施工直至竣工验收进行全过程跟踪,使项目造价控制贯穿于工程项目建设全过程。

据了解,项目决策阶段及设计阶段,影响建设项目造价的可能性为30%~75%,而在实施阶段影响建设项目造价的可能性仅为5%~25%。

建设工程造价控制贯穿于项目的全过程,即项目决策阶段、项目设计阶段和项目施工阶段,要全面而有效地控制工程造价并及时纠正建设工程项目过程中可能发生的偏差,取得社会效益与投资效益的最优化,就必须对影响工程造价的四个阶段实施全过程的控制。

2 投资决策阶段工程造价的控制投资决策阶段工程造价的控制,对工程建设全过程的投资控制具有总揽全局的决定性作用。

投资决策阶段的主要任务是进行项目的可行性研究。

此阶段工程造价管理的主要任务是编制合理的投资估算。

211 投资估算的阶段划分投资估算是指在整个投资决策过程中,依据现有的资料和一定的方法,对建设项目的投资数额进行的估计。

由于投资决策过程可进一步划分为规划阶段、项目建议书阶段、可行性研究阶段,评审阶段,所以投资估算工作也相应分为四个阶段。

论建设工程造价的有效控制

论建设工程造价的有效控制

论建设工程造价的有效控制[摘要]随着社会的进步与发展,我们越来越重视工程造价管理工作。

改革开放以后,我国的造价管理在很多方面取得了可喜的进展。

但是目前,我国绝大部分地区工程造价管理模式仍然沿用苏联模式,始终不能摆脱定额管理的俗套,而且受计划经济管理模式影响很深。

因此,我们应该重视工程造价的有效控制。

[关键词] 建设工程控制原则造价引言建筑业是国民经济的三大支柱产业之一,国家每年投资基本建设的的资金达数万亿元,数量之大,是其他行业无法相比的。

如此大数量的投资,若不加以严格控制,将造成巨大的浪费和损失。

控制得好,将为国家节约大笔资金,节约的数量可以达到上百亿元。

影响工程造价的因素很多,大体归纳有以下几个方面:可行性研究及投资决策;建筑工程方案设计及施工图设计;施工过程监理及成本控制;竣工决算的控制。

怎样合理的控制工程造价,需要不断总结探索。

1.造价控制应遵循的原则1.1把握设计阶段造价的重点控制。

虽然工程造价控制贯穿于项目建设的全过程.但是在投资控制完成后,有效地控制造价就是从设计阶段开始的.因为后续的造价控制都是在施工图预算的基础上进行调整的。

所以。

要想为总体工程造价控制打好基础,必须在设计图纸尚未交付实施之前就把好下程造价管理的第一关,一旦拖到施工阶段再改起来就麻烦多了,损失也会更大。

因此,设计阶段的工程造价控制工作不但必要而且非常重要,只能加强不能削弱。

1.2在各个阶段实施主动控制。

长久以来,人们对控制的理解一直是:将目标值与实际值进行比较,一旦实际值偏离目标值时。

便立刻分析其产生偏离的原因.并在此基础上确定下一步的对策。

对于工程建设的全过程来说。

进行这样的工程造价控制还是十分有效的。

但这种控制仍是一种被动控制。

从本质上来讲,这种控制只能发现问题.但是无法预防问题的发生。

因此,要想获得工程造价控制的最优化结果.还是应该在工程建设的各个阶段实施主动控制。

尽可能地减少以至避免目标值与实际值的偏离。

论建筑工程造价管理控制有效完善措施要点

论建筑工程造价管理控制有效完善措施要点

论建筑工程造价管理控制有效完善措施要点摘要:近年来,随着建筑行业的不断发展,对工程造价进行全方位的管理和控制变得非常重要。

工程造价管理的内容主要涉及到造价的确定与控制两方面,以工程项目或者是建筑目标为对象,为了合理控制造价而建立,直接关系到工程项目的技术与经济活动,是提高企业投资效益与经济效益的重要手段之一。

充分做好工程造价管理工作,可以有效提升建筑工程的整体质量,同时还可对工程建设成本进行管控。

而当前造价管理问题比较突出,严重影响了工程管理有效性。

施工过程中应认真分析当前建筑工程造价管理存在的问题,并提出有针对性的解决措施。

关键词:工程造价;问题;完善措施前言:工程造价虽然不是具体施工建设步骤,但是其是集管理与经济为一体,贯穿于整个建筑项目过程,其重要性无法比拟。

但是,建筑工程造价由于涉及到众多内容,很容易受到客观因素影响到工程整体建设效益,所以需要寻求合理的解决途径,确保建筑工程施工活动安全有序进行。

施工中应积极通过建筑工程造价管理相关内容研究,推动工程改革的同时,为建筑企业可持续发展奠定基础。

一、建筑工程造价管理概述工程造价主要是指对工程的成本进行控制与管理,指施工性企业在项目管理的过程中,将工程造价管理渗透到工程建设项目的每一个部门管理中去,通过一系列的管理活动,对工程建设过程中所发生的经济资源以及项目使用的费用进行有效的控制、预测和分析,使其项目中所使用的费用在控制范围之内。

近年来,随着经济的发展,建筑工程越来越多,工程造价控制和管理成了建设方和施工方共同关注的问题。

对建设投资者来说,良好的工程造价控制不仅可以最大限度降低投资成本,缩短建设周期,而且还能最大限度地提高资金的利用效率。

对施工方面来说,科学合理的造价管控可以促进管理水平的提高,避免资金和材料的浪费,从而降低成本,实现经济收益的最大化。

做好建筑工程的造价控制对完成好整个工程具有十分重要的意义。

二、建筑工程造价控制的关键流程工程造价贯穿施工的各个阶段,对工程的整体发展和整个工程的顺利进行有着非常重要的影响。

论建筑工程造价中的有效控制

论建筑工程造价中的有效控制

论建筑工程造价中的有效控制随着我国国民经济的快速发展,建筑行业迎来了前所未有的新契机,成为了我国国民经济的支柱性产业。

建筑企业不同于其他类型的企业,其在工程项目中的投资要远远大于一般项目的投资,所以控制工程造价突显其必要性。

为了提高工程造价控制成效,在合理降低工程成本的情况下确保工程质量,应当将工程造价控制贯穿于工程建设的各个阶段之中。

基于此点,本文对建筑工程造价的有效控制措施进行论述。

标签建筑工程;造价管理;投资;工程质量在传统的建筑工程造价控制中,往往仅重视项目设计阶段和施工阶段的造价控制,而忽略了招投标阶段、竣工结算阶段的造价控制,致使造价控制的有效性不足。

随着现代建筑工程项目规模的不断扩大,施工工序日益复杂,施工中的变化因素也逐步增多,所以必须将工程造价控制贯穿于工程管理的全过程之中,使工程建设各个阶段的造价控制紧密联系起来,不断提高工程造价控制效果。

一、建筑工程项目决策阶段的造价控制项目决策阶段是建筑工程造价控制的基础阶段,必须确保工程项目建设的可行性,重视项目可行性研究的比较和分析,使项目造价控制成为主动的控制。

首先,做好项目可行性研究和投资决策阶段的估算工作,提高项目可行性研究报告中投资估算的准确性,切实发挥造价控制的作用。

项目可行性研究和投资决策是工程造价控制的源头,对全过程造价过程起着重要的指导作用和决定性影响,同时也是评估建设项目,做好后续工作的关键所在。

项目投资估算一定要能够反映设计内容,提高设计方案的技术可行性和经济合理性,杜绝出现高估的问题,确保投资估算准确、合理、全面;其次,加强投资决策阶段工程造价控制。

认真收集详实的基础资料信息,比如工程建设所在地状况、水电路状况、施工材料价格、施工设备技术参数、大宗材料采购地以及类似工程建设资料等,对决策阶段的工程造价进行科学论证和研究,作出相对比较准确的投资控制措施。

二、建筑工程招投标阶段的造价控制由于建筑工程具备工程量大、涉及专业多、施工工序复杂等特点,所以建筑工程造价极易受到施工周期、材料设备价格以及市场供求关系的影响。

论建设工程造价的有效控制

论建设工程造价的有效控制

250论建设工程造价的有效控制刘慧哲 辽宁石油化工大学摘 要:在工程建设的过程中对造价进行有效的控制,不仅可以为企业创造更可观的效益,还能规范施工过程,使施工过程变得更合理有序。

因此,本文以工程建设的决策阶段、设计阶段以及施工阶段为分析对象,对有效控制以上阶段工程造价问题的手段以及措施进行一下浅要的探讨,希望对今后工程建设过程中的造价问题提供有利思考。

关键词:工程;造价;控制随着经济的不断发展以及生活水平的不断提高,建筑行业进入了大跨越阶段。

各种各样的建筑不断的被兴建应用起来。

而在建设过程中,施工单位要想取得更好的效益,对工程造价进行有效控制是重中之重。

而要想对工程造价进行有效控制,对工程各个阶段的造价控制又是重点,下面,我们就对工程建设的决策阶段、设计阶段以及施工阶段造价的有效控制手段进行一下浅要的分析。

1 在决策阶段对工程造价实施的有效控制1.1 相关要资料准备充分在工程建设处于决策阶段时,对与前期准备工作一定要做到充足、充分,尤其是工程施工场地的地质情况、周边环境、工程建设用材的市场价格、材料采购情况、类似已建工程的相关建设资料与经验的收集等,并且要对工程的前景进行细致的研究,确保工程项目的可行性以及工程效益。

与此同时,相关造价人员要对收集到的资料进行严格的筛选及检查,确保资料的及时性、准去性以及可靠性,对工程的项目实行有效合理的投资预测与经济分析,对工程的造价进行科学的管理与控制,在能保证工程施工质量与时间前提下对施工的造价成本进行降低,促使企业市场竞争力的提升,加快建筑行业经济合理发展。

1.2 实施广泛的市场调查研究,对建设项目的必要性进行分析在工程项目施工之前,对该项目相关的市场情况进行分析与调查,确定项目建设的可行性。

对项目进行市场调查的同时,还要注意国内、国外于此类项目在需求方面的情况,确保项目竣工后在社会效益以及经济效益方面的可观性。

要想做好项目的市场调查与研究,就要求相关的工作人员必须掌握足够的资料与信息,并且要保证信息资料的时效性,然后对其进行科学合理的分析与处理,为工程项目施工的可行性与工程造价预测提供有效的理论依据确保项目的正常进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

论建筑项目工程造价的有效控制结合多年建筑项目工程造价实践,详细分析阐述了建筑项目各阶段工程造价有效控制与管理的方法和措施,并分别举例进行了充分论证说明。

标签:建筑项目;工程造价;有效控制;施工阶段1引言建筑工程造价在我国长期存在概算超估算、预算超概算、决算超预算的“三超”现象。

严重困扰着建设工程投资效益管理。

加强工程造价管理,就是要合理确定和有效控制工程造价,其目的不仅在于把项目投资控制在合理预算范围之内,更在于合理使用人力、物力、财力,控制固定资产投资效益。

随着市场经济逐步建立和发展,工程造价管理也出现一些新情况、新问题,如何采取有效措施,使工程造价管理尽快纳入规范化、系统化、法制化轨道,已是当务之急。

2项目可行性研究阶段在项目可行性研究阶段主要是加强对该项目的调研工作,合理定出项目的功能需求和规模,从而避免造成超规模建设和功能过剩而造成整个工程造价不必要的浪费。

3设计阶段的造价控制设计阶段的造价控制应是建设方本身的造价工作,对于设计水平不高、保守都有可能导致工程造价过高,而且是其它阶段无法弥补的,所以工程设计阶段是处理技术与经济关系的关键性环节,是确定与控制工程造价的重点阶段。

设计阶段如何控制造价主要有以下方法。

3.1对方案进行优化设计按可行性研究上的要求进行设计,力求做到技术上先进,功能上满足需要,经济上合理,安全可靠,而要做到这点。

最主要是和采用主要的方法就是采用设计招投标,综合评定设计方案优劣。

3.2推行限额设计限额设计就是按照批准的可行性研究报告及投资估算控制初步设计,按照批准的初步设计,总概算控制技术设计和施工图设计,从而避免设计部门为设计上的工作方便或是为过分保护自身设计不出问题而不惜加大设计的安全系数,以牺牲业主方的工程造價的控制为代价,比如某工程基坑支护,本来只有9m深的地下室工程,周围已经采用人工挖孔桩护壁了,但设计方为保守起见而采用双层钢筋混凝土梁支撑,后经另一设计院审图,提出只用一层支撑即可,这样了改,马上把造价减少了几十万,可见,推行限额设计的必要性。

3.3设计审查设立专门的审查部门对设计单位设计的图纸进行全面的审查,防止设计粗糙。

比如某装饰工程,因为其设计图纸不够细致认真,造成设计4KW的电线本用6m2就够用的了,却设计成了16m2电线,投标单位却通过看图知道这里设计错误了,日后施工过程中肯定是重新变更的,所在在该项目上投标单价比较低,待日后设计变更时再要求新的单价,从而造成了工程造价不必要的浪费和给投标方钻了空子。

4施工阶段的造价控制4.1隐蔽记录(1)记录一定要清楚,例如基础验槽记录,不光有剖面还应有平面及平面相关尺寸,否则无法记录清楚当时的实际情况。

(2)作好相关记录,核对跟设计图纸是否有出入等。

最好能画出隐蔽工程的图纸,以便结算时调整(如土质类别问题,放坡问题等)。

4.2工程变更变更时应对造价进行分析,才能够心中有数,特别需要注意分包方提出的变更,要分析是否真需要变更,防止分包单位投标时采取的不平衡报价而使工程造价超高。

比如:某工程,分包施工方在投标的时候因为对地面A品牌B系列的800×800抛光砖工程单价报低了,造成该分项工程亏损,所以分包方就提出要求变更,称A品牌厂家现在已经停止生产B系列的抛光砖了,要求改用C系列抛光砖,后总包查实是施工方想通过更换材料品牌而使该分项工程“扭亏为盈”。

这是分包商对投标报价底的项目常采用的方法,要值得注意。

4.3工程签证由于在工程现场中,通常总包的工程师由于专业分工所限,所以对工程预结算的知识了解不够,如果签证不好会造成结算时的扯皮。

比如某大学宿舍工程在地基抽水处理时,分包施工方提出签证项目是6个抽水机台班与6工日,总包方工程师一对照实际情况,确实是有3台抽水机工作了两天,并且人工方面确实有6个工日在配合抽水机工作,所以就签证了,但按工程有关定额规定一个工作台班是包括机器运作与人工配合的了,结果结算的时候造成总包方造价审核人员与分包方就这问题产生了扯皮。

为避免类似情况的出现,要求现场总包方现场管理人员做好以下工作:(1)签量不签消耗;(2)签量不签价;(3)不能与合同相抵触;(4)签单价不签总价;(5)签量应有明细计算式及相关图形;(6)签证事项的相关来源应清楚。

4.4主要材料4.4.1甲供材料此部分如果包含在原合同价款内应注意一定要重新签定合同,否则结算时可能会出现两家同时向业主方要钱。

4.4.2甲招乙供材料应注意分包单位组织各供应商哄抬价格,在选择投标单位时应加强管理,确定中标后应通过询价核实价格。

程序;分包单位提交资审文件及招标文件一监理单位修改后经总包方现场工程师认可后送交项目部一职能部门提出修改意见后送提交招标小组进行修改一施工单位、监理单位、职能部门及招标工作小组成员共同评议并确定资审及招标文件一上网公示一施工单位、监理单位、职能部门及招标工作小组成员共同筛选参与招标方,并由施工单位下发招标文件一施工单位、监理单位、职能部门及招标工作小组成员共同开标一施工单位向监理单位提交评标报告,监理单位审议评标报告提出询价意见经甲方代表认可后交职能部门一职能部门在监理的询价意见上提出自己的询价意见报工程管理部门,由工程管理部门提交招标工作小组共同评定一提交备案。

4.4.3乙供材料主要对招标时规定品牌的材料加以控制,注意实际施工采购的材料品牌规格型号是否与招标一致,在这过程中一定做好记录,如果不一致不应给予进场,如果进场时忽视了,那么在结算时进行调整。

4.5工程进度款进度款的支付通常是先由分包施工方提供进度结算,然后经由现场监理核实有关工程量并审核是否按合同有关规定编制进度结算,再提交总承包方审核确认后支付进度款。

支付金额应严格按合同,且应按实际施工情况进行计算,要特别注意扣除分包项目、保修金及甲供材料,注意考虑单价合同中的清单工程量招标时一般偏大,不能完全以招标的工程量清单量来计算,而应该以实际发生的数量计算。

4.6综合单价(1)只是项目工程量改变时,按实计算工程量,并沿用相应项目的单价及计费原则和程式。

工程量改变是指经发包人批准的施工图内容与招标图纸发生变化,引起工程量的变化(增加或减少)。

(2)只是项目用料(包括规格)改变时,只调整相应项目的主材费用。

如主材单价表没有该种材料,由承包人根据工程量清单相似或相近项目的报价水平报价并经监理、发包人审核确认,相似或相近项目指主要材料的品牌、型号、规格、厚度、质量等级、产地、种类、混凝土(或砂浆)标号、配合比等发生变化,那么该项目的结算单价按相似或相近项目的综合单价进行换算,换算时只计算主要材料价差及规费和税金。

(3)当项目的工程量及主要材料同时改变时.同时调整相应项目的工程量及主材费用,其计费原则不变;(4)若工程量清单中未有的项目,则参照工程清单类似项目计价,没有类似项目的,参照预算定额计算直接费(或成本价),工料机价格参照原清单内价格,原清单内没出的价格执行施工当期信息价或监理、发包人确认价,管理费及利润的取费水平执行投标时报出的费率或按未列项目(清单外项目)取费用明细表的取费水平。

4.7合理确定施工队伍,订立严谨的施工合同因为施工队伍的优劣关系到建设总承包单位工程造价控制的成败,在选择分包施工单位时,主要考虑施工企业的建设业绩、资信情况和技术装备等等。

確定了分包施工单位以后,要签订施工合同。

在项目建设管理中,特别要高度重视工程施工合同的签订,充分发挥基法制制约作用。

虽然建设工程施工合同有标准文本。

但具体到每个特定的工程项目,还会有许多疏漏,常常引起工程价款结算纠纷。

因此,签订工程施王合同时,合同条款越具体越好,能事先预料和想到的问题,都应在合同中明确:语言应精练严密,双方权利义务明确,工程索赔条件清楚:合同价款的调整应有明确的规定;同时把投资控制目标进行分解,即通过每一个合同的控制或每一个具体目标的控制来实现对整个项目投资的控制,在每一个合同中,凡是涉及投资的内容都要有明确具体的规定,避免歧义和争议。

作为项目负责人,应该熟悉建设工程施工合同的内容,了解建筑业的一般惯例和有关规范,各尽其责,对于直接影响工程造价计定的条款,如合同价款的调整条件和调整方式。

三材市场价格的取定方法等都应该有详细的约定。

对于招投标包干的工程,由承包方采购的特殊贵重材和设备、安装工程的主材,由于质量优劣、价格悬殊,要求列出规格、品牌和品质要求的清单,还要明确政策性调整是否包含在包干之内。

5竣工结算阶段的造价控制5.1竣工资料及现场勘察竣工资料通常包括竣工图、结算书、有关签证及会议纪要、往来书信等,特别需要注意的是竣工图必须要经现场监理和业主现场勘察核实是否跟实际施工状况一致,否则无论是建设方结算人员还是社会造价咨询公司都是以竣工图纸为依据来核实工程量及工程项目的,所以显得非常重要了。

如某房屋修缮工程,因为是属于小工程,总造价才gb万元人民币,建设方没有请监理也没请设计单位设计图纸,所以结算的时候,竣工图完全由分包施工方自行出具。

竟然把图纸上的尺寸标大很多。

幸号建设方认真负责,及时发现图纸尺寸不太对,经现场丈量核实发现偏差达20%,如果建设方没能认真核对图纸,那么分包方就可以赚取额外的工程量了。

5.2争议问题当双方产生争议的时候,建设方最好召集相关当事人员对现场实际做出说明,了解情况后甲方内部应召集会议形成一致意见后与总包施工单位进行洽商。

应注意定额疑问可以咨询相关主管部门,但对于合同原则问题应法院来裁决。

6结语由此可见。

工程造价的控制与管理是一个从投资决策到竣工决算的过程管理,任何环节都缺一不可。

为了实现预期投资目标,充分发挥投资效益,只有对建筑工程进行全过程造价控制才能达到目的。

控制工程造价不仅仅是防止投资突破限额,更积极的意义是要促进建设、施工、设计单位加强管理,使人力、物力、财力等有限的资源得到充分的利用。

取得最佳的经济效益和社会效益。

因此,做好工程造价的控制与管理工作,对保证和加速经济发展具有重要意义。
