施工组织设计一、工程概况⑪工程简述陕西省新周劳动教养管理所所政维修(备勤楼)工程位于陕西省新周劳动教养管理所内,总建筑面积2079㎡,混合结构,地上三层,建筑高度9.8m,本工程由西安骊山建筑规划设计院设计。

工程质量:合格。

⑫建筑设计内容各部位做法:⑬结构设计特点本工程为混合结构,建筑抗震设防烈度为7度,建筑结构安全等级为二级。

基础采用条形基础,为M10水泥砂浆砌筑。

墙体:正负零以下为实心砖墙,采用M10水泥砂浆砌筑MU10砖;地上部分一至三层墙体为M10混合砂浆砌筑MU10多孔砖。

钢筋混凝土:梁、板、构造柱均为C25混凝土。

梁柱钢筋保护层为30mm,板为20mm。

仅屋盖外墙设臵圈梁,其它各层必须在全部外墙及外墙拉筋设臵构造柱处的对应内墙或轴线上,设臵拉筋与构造柱联贯沿外墙拉筋通长交圈,沿内墙伸进拉筋4米或锚在小于4米的内墙构造柱内。

⑭设备安装、材料说明1、水暖卫工程室内采暖管采用镀锌钢管,排水系统为硬聚氯已稀(UPVC)配件连接,消火栓系统为焊接。

2、电气工程二、项目经理部的组成鉴于本工程的重要性,经单位研究决定,本项目经理部领导班子由项目经理、项目书记、总工程师及四名副经理组成,主管技术、质量、生产、安全、经营、成本控制和行政管理工作,并负责对工程重大事宜的领导、指挥、协调,决策。

具体安排如下图:施工现场组织机构框架图后附:项目部主要施工人员组成表(附1)三、施工部署及总平面布臵⑪现场条件说明1、本工程拟建在陕西省新周劳动教养管理所内,施工现场设二个进场入口。

2、根据建设方提供的电源、水源位臵,由东向西引入施工现场的电源、水源位臵。

临时电路采用埋地敷设。

临时水采用直埋不小于1.5m。

过车处管材加设钢套保护管。

(二)设计说明及依据1、设计依据本施工总平面图依据建设单位提供的施工图纸,结合工程结构特点及现场位臵关系设计。

2、设计说明⑴施工现场平面布臵图说明①据现场情况及施工需要,规划出办公区、生产区、生活区。

(整理)中学学生食堂建设施工组织设计

(整理)中学学生食堂建设施工组织设计

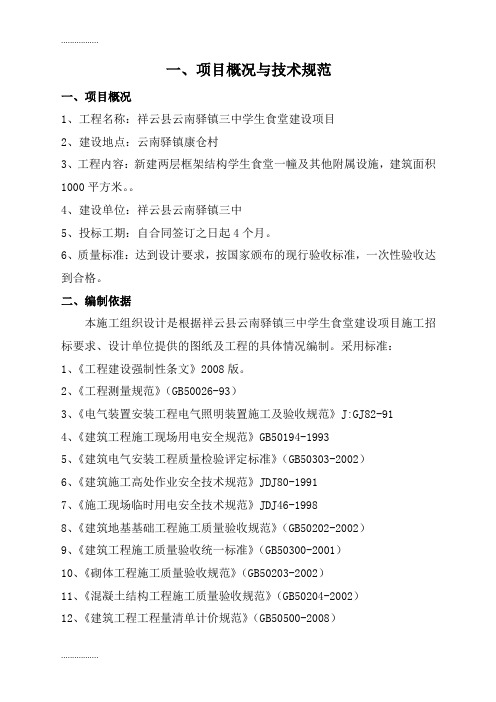

一、项目概况与技术规范一、项目概况1、工程名称:祥云县云南驿镇三中学生食堂建设项目2、建设地点:云南驿镇康仓村3、工程内容:新建两层框架结构学生食堂一幢及其他附属设施,建筑面积1000平方米。

4、建设单位:祥云县云南驿镇三中5、投标工期:自合同签订之日起4个月。

6、质量标准:达到设计要求,按国家颁布的现行验收标准,一次性验收达到合格。

二、编制依据本施工组织设计是根据祥云县云南驿镇三中学生食堂建设项目施工招标要求、设计单位提供的图纸及工程的具体情况编制。

采用标准:1、《工程建设强制性条文》2008版。

2、《工程测量规范》(GB50026-93)3、《电气装置安装工程电气照明装置施工及验收规范》J:GJ82-914、《建筑工程施工现场用电安全规范》GB50194-19935、《建筑电气安装工程质量检验评定标准》(GB50303-2002)6、《建筑施工高处作业安全技术规范》JDJ80-19917、《施工现场临时用电安全技术规范》JDJ46-19988、《建筑地基基础工程施工质量验收规范》(GB50202-2002)9、《建筑工程施工质量验收统一标准》(GB50300-2001)10、《砌体工程施工质量验收规范》(GB50203-2002)11、《混凝土结构工程施工质量验收规范》(GB50204-2002)12、《建筑工程工程量清单计价规范》(GB50500-2008)13、《钢筋焊接及验收规程》(JGJ18-2003)14、《给排水管道工程施工及验收规范》(GB50268-97)15、《混凝土结构工程施工质量验收规范》(GB50119-2003)16、《建筑地面工程施工质量验收规范》(GB50209-2002)17、《屋面工程质量验收规范》(GB50207-2002)18、《建筑装饰装修工程质量验收规范》(GB50210-2001)5、《地基及基础工程施工及验收规范》(GBJ202-83)19、设计文件注明的其他无技术型规范,国家以及省、自治区、直辖市、或行业的相关工程建设标准、规范的要求。

学校食堂工程施工组织设计

学校食堂工程施工组织设计
本工程根据招标文件,安排施工工期为 120 个日历天,本项目将运用科学的 施工方法和合理的施工进度计划,抓住优化施工方案是保证各种目标实现的关 键,确保按期完成施工任务。 3、工程质量:
招标文件中要求本工程质量确保合格,本项目将严格管理,加强程序、过 程控制,确保达到建设方要求。 4. 主要施工段划分; 4.1 进场后首先进行静压桩施工、检测合格后进行上部施工。 4.2 一边进行桩基施工,另一边进行餐厅基础施工。 4.3 有作业条件时宿舍、餐厅施工段同时作业。 5、主要施工技术概述:
-----中心小学学生宿舍、餐厅食堂建设工程
施工组织设计方案
------建 设 工 程 有 限 公 司 二 0------年 月 日


一、工程概况
二、施工布署(总体设想、针对性方案、施工段划分)
三、施工现场管理班子人员配备素质及管理经验
四、主要施工机械设备的投入计划
五、劳动力投入计划
六、施工现场主要周转材料及工程主要材料的安排
规格型号 J2 J2-JDA S6 50m 100m 2m 5kg 1000kg
1m
单位 数量 备注

1

1

1

2

2

4

1

1

1

1

2

2

3

1
五、劳动力投入计划 根据本工程的工期要求,我公司将充分发挥资源优势调动整个公司的人力、 财力,对劳动力进行合理调度和安排,在施工中劳动力根据工程的实施施工进度 和总施工进度计划相比较进行调整,实行动态管理,正常施工人员 55 人,高峰 施工人员 65 人,精心组织,精心施工,保质保量完成施工任务。计划投入劳动 力如下:

食堂改建项目施工方案

食堂改建项目施工方案

食堂改建项目施工方案一、工程概况与目标本次食堂改建项目旨在通过对现有食堂设施进行全面改造和升级,提高餐饮服务质量,满足更多就餐者的需求。

项目包括对食堂的内部结构、水电设施、通风排烟系统、厨房设备、装饰与卫生等方面的全面改造,以达到现代化、高效、安全、卫生的要求。

二、施工前准备工作详细调查和分析现有食堂的设施状况,制定详细的改建计划。

完成施工图纸的绘制和审查,确保施工过程中的各项操作均有明确的依据。

确定施工队伍,明确各施工岗位的职责和要求。

筹备必要的施工材料和设备,确保施工过程的连续性和高效性。

三、拆除与清理工作对原有设施进行拆除,确保拆除过程安全有序。

清理施工现场,确保无杂物残留,为后续施工提供良好的作业环境。

四、结构改造与加固根据设计图纸,对食堂的结构进行改造,确保新结构的稳定性和合理性。

对关键部位进行加固处理,提高食堂的整体承载能力和抗震性能。

五、水电设施更新更换老化的水电线路和设备,确保食堂水电设施的安全性和稳定性。

合理规划水电布线,确保新设施的高效运行。

六、通风与排烟系统设计并安装高效的通风排烟系统,确保食堂内部空气流通,减少油烟残留。

定期对通风排烟系统进行维护,确保其长期稳定运行。

七、厨房设备配置根据食堂的运营需求,配置先进、高效的厨房设备。

合理规划厨房设备布局,确保操作流程的顺畅和高效。

八、装饰与卫生处理采用环保、耐用的装饰材料,对食堂进行美观大方的装饰。

严格按照卫生标准处理食堂内部环境,确保食品安全和就餐者的健康。

九、质量安全监控措施建立完善的质量安全监控体系,确保施工过程中的各项操作符合规范要求。

定期对施工现场进行安全检查和评估,及时发现和排除安全隐患。

十、工程进度与验收制定详细的施工进度计划,确保工程按时完成。

在施工完成后,进行全面的工程验收,确保各项设施的质量和性能达到设计要求。

通过本次改建项目,我们将全面提升食堂的硬件设施和服务水平,为广大就餐者提供一个更加舒适、安全、卫生的用餐环境。

学校食堂装修施工组织设计

学校食堂装修施工组织设计

学校食堂装修施工组织设计1. 引言本文档旨在提供学校食堂装修施工组织设计的基本要点和策略。

通过合理的施工组织设计,可以确保食堂装修工程的高效进行,保证施工质量和安全,并最大程度地减少对学校日常生活的干扰。

2. 施工组织设计要点以下是学校食堂装修施工组织设计的要点:- 施工计划:制定详细的施工计划,包括施工阶段、工期安排、资源调配等,确保施工进度的合理安排。

施工计划:制定详细的施工计划,包括施工阶段、工期安排、资源调配等,确保施工进度的合理安排。

- 人员安排:合理分配施工人员,包括工程师、技术人员和施工工人,确保施工队伍的稳定和工作效率。

人员安排:合理分配施工人员,包括工程师、技术人员和施工工人,确保施工队伍的稳定和工作效率。

- 材料采购:根据装修设计方案,合理安排材料的采购时间和数量,确保施工过程的顺利进行。

材料采购:根据装修设计方案,合理安排材料的采购时间和数量,确保施工过程的顺利进行。

- 施工安全:制定施工安全措施和操作规范,加强安全教育和监督,确保施工过程中的人员安全。

施工安全:制定施工安全措施和操作规范,加强安全教育和监督,确保施工过程中的人员安全。

3. 施工组织策略以下是学校食堂装修施工组织策略的一些建议:- 分阶段施工:根据装修工程的具体情况,合理划分施工阶段,逐步进行,确保装修工程的质量和进度。

分阶段施工:根据装修工程的具体情况,合理划分施工阶段,逐步进行,确保装修工程的质量和进度。

- 协调工作:加强各工种之间的协调,确保施工过程中的工作衔接和协同,避免不必要的延误。

协调工作:加强各工种之间的协调,确保施工过程中的工作衔接和协同,避免不必要的延误。

- 临时设施:合理布置施工现场的临时设施,包括施工通道、安全栏杆等,确保施工过程中的安全和顺利进行。

临时设施:合理布置施工现场的临时设施,包括施工通道、安全栏杆等,确保施工过程中的安全和顺利进行。

- 噪音和污染控制:采取措施减少施工过程中产生的噪音和污染,保证学校日常生活的正常进行。

施工组织课程设计任务书(含横道图)

施工组织课程设计任务书(含横道图)

施工组织设计任务书学校天津商业大学班级工程管理1401 姓名学号施工组织设计任务书1、设计题目天津市某百货商店(单位工程)施工组织设计。

2、设计条件(1)建筑、结构概况1)建筑设计特点本工程为天津市某小型百货商店,建筑面积为2 658.10m2,底层层高为5。

40m,二、三层层高为4。

8m,建筑物总高为15.90m,总长为40.34m,总宽为27.14m,柱网尺寸为6.6m×6.6m.总平面图及建筑施工图见附图1~图7。

2)结构设计特点本工程结构采用内框架结构,柱截面350mm×350mm,主梁为300mm×650mm,次梁为200mm×450mm,现浇楼屋面板厚度为80mm,按单向板布置.外墙采用红砖砌筑,砖强度等级MUl0,混合砂浆M5。

外墙按抗震设防烈度为7度近震进行构造设计,每层设圈梁,并设构造柱.基础采用墙下条形毛石基础和柱下独立基础,基础埋深为-2。

25m,室外设计地坪标高为—0.45m,墙下基础宽度为 1.5m,柱下独立基础尺寸为2。

4m×2.4m。

本设计混凝土采用C20,钢筋采用HPB 235级、HRB 335级。

(2)屋面、装饰工程概况本工程采用铝合金门窗,室内天棚轻钢龙骨吊顶,水磨石地面层,预制水磨石窗台板.室外贴白色面砖,蓝色玻璃幕墙。

屋面采用1:3水泥砂浆找平,涂配套防水涂料,沥青珍珠岩保温层最薄为150mm厚,聚氯乙烯防水卷材。

(3)施工条件1)工期:本工程定于8月1日开工,要求在第二年1月31日竣工。

限定工期为6个月,日立工期为184天。

2)自然条件:施工期间各月平均气温为:8月,≈26℃;9月,≈22.5℃;10月,≈14.5℃;11月,≈6℃;12月,≈-1℃;1月,≈—3℃。

雨季为7、8月份,冬季为12月份到第二年的2月份。

3)地质条件:土壤为多年素填土,地下水位为-1.5m.本地区土壤最大冻结深度0.6m。

4)风向:该地区常年主导风向为西南风。

施工组织设计(范本)

第一章编制说明1.1编制目的我们通过认真学习和研究施工合同及有关图纸资料,并数次勘探了施工现场,再分析了本工程的特点、难点和各种影响施工的因素,为满足施工合同、施工图纸及质量体系的要求而编制,实施对施工过程的控制,确保对工程质量有影响的各项工序处于受控状态,并通过工序的标识,施工过程检验和试验,对工程不合格产品的防护及交付的控制,保证各阶段的质量达到合同和质量目标要求,以充分的信心保证高质量、如期、全面、圆满完成本工程承包合同规定的工程范围内的任务。

1.2编制原则苏州市平江路董氏义庄施工组织设计是指导本工程施工全过程各项生产活动的综合技术性文件。

1.3编制依据:1、上海联创建筑设计事务所设计图纸;2、招标文件要求;3、99版〈〈江苏省建筑安装工程施工技术操作规程〉〉;4、现行有效的〈〈施工及验收规范〉〉;1.4编制补充说明本组织设计是工程施工全过程活动中应严格遵循的综合技术性文件,此外,在施工过程中尚应遵循下列有关规范、规程、规定,以提高工程质量,并确保施工的安全性。

第二章工程概况2.1工程概述建设单位:苏州平江历史街区保护整治有限责任公司工程名称:平江路董氏义庄A1、A2、A3工程设计单位:上海联创建筑设计事务所工程地址:平江路两侧合同工期:30天。

计划开工:2004年2月26日。

计划竣工:2004年3月26日。

质量目标:合格2.2建筑设计本工程按照六度抗震设防,混合.钢结构体系。

第三章施工部署针对目前建筑市场的激烈竞争,工程中的各项工作必须充分体现出项目部“出精品、创信誉”的企业宗旨,并根据本工程的具体特点,重点抓“质量管理、安全控制、确保工期”这三项工作来组织指导施工。

具体落实和体现在:配备精干的项目领导班子,拉得出、打得响的施工队伍,先进的技术,精良的机械设备,科学的施工进度。

项目部要求本工程质量等级达到合格工程。

3.1施工项目管理和组织结构为保证能满足承诺和合同要求,项目部经理由顾正伟同志担任,刘兴元同志为项目付经理负责全面工作,王韧同志为技术负责人、质检员,分管质量工作,查阿三同志为安全员,分管安全和生产、材料采购工作,组成工程项目经理部,配置办公室、生产技术组、材料设备组、财务核算组等一套管理班子。

食堂钢筋工程方案

食堂钢筋工程方案一、项目背景食堂是每个单位必备的一项基础设施,它是员工用餐的主要场所,也是员工休息和社交的场所。

因此,食堂的建设和装修都需要精心设计和施工。

本文将以某单位食堂的钢筋工程方案为例,进行详细介绍和讨论。

二、项目概况某单位食堂位于办公楼一楼,占地面积约1000平方米。

食堂布局为大厅、厨房、餐具存放室、食材储藏室、餐具洗涤间、员工休息区等。

为了满足员工的日常用餐需求,食堂的设计和施工需要充分考虑到各种安全和卫生标准。

三、钢筋工程方案1. 钢筋材料选择食堂的地面和墙体需要使用钢筋混凝土结构,因此需要选择优质的钢筋材料。

对于地面的钢筋混凝土结构,需要选择直径12mm以上的螺纹钢筋,抗拉强度不小于420MPa,抗压强度不小于300MPa。

对于墙体的钢筋混凝土结构,需要选择直径8mm以上的螺纹钢筋,抗拉强度不小于360MPa,抗压强度不小于260MPa。

2. 钢筋构造设计钢筋构造设计包括地面和墙体的钢筋布置和连接方式。

对于地面钢筋混凝土结构,需要采用交叉布置的钢筋网格,以增加地面的承重能力和抗震能力。

对于墙体的钢筋混凝土结构,需要采用带有加强筋的矩形钢筋网格,以增加墙体的抗压能力和抗挠能力。

3. 钢筋混凝土施工钢筋混凝土施工需要遵循相应的标准和规范。

在施工前,需要对施工现场进行认真的勘察和检测,确保施工现场的地基和地面平整度符合施工要求。

在施工过程中,需要认真组织施工人员,严格按照设计要求对钢筋进行安装和连接。

在混凝土浇筑前,需要对钢筋进行检验和验收,确保钢筋的质量和连接牢固度。

4. 钢筋混凝土维护钢筋混凝土施工完成后,需要对地面和墙体进行维护。

地面需要进行及时的养护和打磨,以确保地面的平整度和光滑度。

墙体需要进行及时的防水涂料和保温材料涂装,以增加墙体的抗渗能力和保温能力。

同时,对于地面和墙体的维护还需要进行定期的检测和维护,以确保地面和墙体的使用寿命和安全性。

四、施工质量控制1、钢筋的加工和焊接工艺需符合国家标准,焊接工艺应执行焊接工艺评定规程,并有焊接工艺评定书。

食堂改造工程施工组织方案

食堂改造工程施工组织方案一、前言食堂是企业员工在工作期间休息和享用餐食的场所,它的环境舒适度和餐饮质量直接影响着员工的工作效率和身心健康。

因此,为了提升企业的整体形象和职工的生活质量,对食堂进行改造是非常必要的。

本施工组织方案将围绕食堂改造工程的施工过程、安全管理、质量管理等方面进行详细阐述,以确保食堂改造工程的顺利进行。

二、工程概况食堂改造工程位于企业的员工生活区域,总建筑面积约为1000平方米。

该项目包括餐厅、厨房、餐具清洗区域、休息区等功能区。

改造内容主要包括装饰、设备、消防设施、照明、排水管道等方面。

改造目标是通过提升食堂的环境舒适度、卫生条件和食品安全水平,提高员工的用餐体验和生活质量。

三、施工组织设计1.施工方案设计(1)工程施工内容:食堂改造工程的施工内容包括以下几个方面:a.拆除原有装饰材料和设备;b.重新装修墙面、地面和天花板;c.更换厨房设备和餐具清洗设备;d.设置新的消防设施和照明设备;e.更新排水管道和通风系统。

(2)施工顺序:根据工程的具体情况,施工顺序分为以下几个阶段:a.拆除阶段:首先进行旧设备和装饰材料的拆除,清理现场并做好安全防护工作;b.装修阶段:进行墙面、地面和天花板的施工,包括砌筑、涂料、瓷砖等工程;c.设备安装阶段:安装新的厨房设备、餐具清洗设备和消防设施;d.管道系统更新阶段:更新排水管道和通风系统;e.照明设备安装阶段:安装新的照明设备。

2.安全管理方案(1)安全主体:施工现场主要负责安全管理的主体为施工单位,并由项目经理负责具体施工安全管理工作。

(2)安全管理措施:为确保食堂改造工程施工的安全性,需要采取以下安全管理措施:a.施工人员必须持有效的上岗证,并进行安全教育和培训;b.施工现场必须设置安全警示标志,各种设施和设备必须符合安全规范;c.严格执行施工现场管理制度,保证施工现场的秩序和安全;d.对施工现场进行定期检查,发现安全隐患及时整改。

3.质量管理方案(1)质量目标:食堂改造工程的质量目标是达到国家相关建筑标准和卫生标准,保证食堂环境和设施的安全性和卫生条件。

新建食堂工程施工方案

新建食堂工程施工方案一、概述新建食堂工程是一个复杂的工程项目,需要设计、施工、材料采购等多个方面的协调与统一。

本施工方案主要包括项目概况、工程内容、施工组织设计、施工工艺、安全与质量控制、环境保护等内容,旨在确保食堂工程施工的安全、高效、高质,满足设计要求。

二、项目概况项目名称:XX公司新建食堂工程项目地址:XX省XX市XX区XX街XX号建设性质:新建用途:食堂建筑面积:XXXX平方米建筑高度:X层施工单位:XX建筑公司三、工程内容1. 基础工程:包括地基处理、基础桩基、基础洞土石方开挖、基础混凝土浇筑等。

2. 主体结构:包括钢结构、混凝土结构等。

3. 建筑装饰:包括内外墙砖、地面砖、顶棚、地板、门窗安装等。

4. 安装工程:包括电气安装、给排水安装、空调安装、通风设备安装等。

5. 设备采购:包括厨房设备、餐具餐桌椅等。

四、施工组织设计1. 施工单位:由XX建筑公司负责施工,设立专门负责此项目的项目部门,统一负责项目管理和指导施工工作。

2. 施工队伍:组建合格的施工队伍,包括项目经理、工程技术人员、施工工人等。

3. 施工设备:采购各类施工设备,确保施工需要。

五、施工工艺1. 基础工程:优先进行地基处理,以确保基础的稳固,然后进行桩基与混凝土浇筑。

2. 主体结构:按照设计要求,采用精密的测量、标定,确保主体结构的准确度。

3. 建筑装饰:采用高质量的材料和先进的施工工艺,保证建筑装饰的质量。

4. 安装工程:依照设计要求,合理布局,严格按照标准进行安装。

5. 设备采购:选购符合标准的设备,并按照标准安装。

六、安全与质量控制1. 安全控制:严格执行施工现场安全规章制度,加强安全教育,做好安全防护工作,确保施工安全。

2. 质量控制:严格按照设计要求进行施工,加强材料检查,保证施工质量。

七、环境保护1. 施工期间:设置施工垃圾堆放点,保持环境整洁,减少施工对周边环境的污染。

2. 施工后:进行环境整治,还原施工现场,做好环境保护工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混合结构食堂工程施工组织设计书一、施工部署1、流水段划分基础和结构部分划分为两个流水段,餐厅为II段,其余为I段,装修阶段不分流水段。

2、施工顺序和组织安排(1)施工顺序本工程划分为基础工程、主体工程、屋面工程、地面工程、装饰工程五个分部工程,其施工流向为:基础和主体为自下而上施工;装饰施工在屋面防水工程完工后,自上而下施工,先外檐装饰后在内檐装饰。

然后再进行安装工程。

(2)施工组织机构该工程按项目法施工,实行项目经理负责制,由公司抽调有丰富施工经验的有关人员组成项目班子,项目组全面组织和部署施工任务,统一思想、统一指挥、统一调度、统一技术管理、决策方案、联络建设单位、协调内外关系、协调各工种的交叉作业。

配备项目经理部设项目经理1人,项目技术负责1人,施工员1人,质检员1人,安全员1人,资料员1人,材料员1人。

(3)主要劳动力人员安排为保证创国优目标和进度计划的实现,施工过程中选用有类似工程施工经验、能打硬仗优秀的专业队伍进行施工。

劳动力人数根据工期要求、工程量和工程特点,结合同类型工程的施工经验进行配置。

该单位工程包括土建、装饰、安装、水电、弱电等分部工程.因此在该项目上分别安排以下作业班组:机械土方开挖组1个,人工土方开挖组1个,模板组1个,混凝土浇筑班组1个,钢筋制作安装班组1个,架工组1个,砖砌班组1个,饰面班组1个,涂料油漆班组1个,安装班组1个,防水班组1个,水电班组1个。

(4)施工组织工作组织图纸会审和深化施工组织计划,做好前期各类技术交底工作。

以建设单位提供的测控点为基准,建立适合本工程的测量定位网络和标高控制同甘共网络,对其中重要的控制坐标,做成相对永久性的坐标点。

按施工现场实际情况布置临时用水用电,满足现场混凝土养护及砂浆搅拌、施工生活所需。

3、工艺流程(1)基础施工准备(搭设临时现场设施,施工机械设备进场)─平整场地─放线定位─机械挖土方─挖槽─验桩─混凝土垫层──防水保护层─底板、底梁钢筋绑扎─混凝土基础─基础验收─基槽周边回填土(2)结构施工准备—砌体润湿—砂浆搅拌—砌筑墙体─主体验收(3)装修水、电气预留预埋与主体结合施工。

安装各种管道─墙面抹灰─楼地面─给排水器具、消防配件、空调风口等安装─设备安装─各种设备调试、土建扫尾、刷乳胶漆─单位工程预验─综合验收二、施工方案设计1、主要项目施工方法选择(1)土方工程①土方开挖a、机械挖填地基土方采用液压反铲挖掘机挖土;对地基基坑土方开挖,放坡系数为0.4,基坑挖至基地标高以上200mm时,应进行钎探实验,并由总监组织勘测、设计、施工等单位进行验槽。

土方用翻斗汽车运出。

b、土方开挖前绘制土方开挖图,确定开挖范围、基底标高、边坡坡度、以及挖出的土方堆放地点等。

绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方。

c、基坑边角部位,机械开挖不到之处,用人工配合清坡,将松土清挖完,再用人力翻斗车配合拖拉机掏取运走。

d、弃土应及时运走。

如需作回填土,堆土坡脚至坑边距离不小于3米。

e、每个基坑开挖至基地标高以上200mm时,应进行钎探实验,并由总监组织勘测、设计、施工等单位进行验槽封底。

并在周围搭设防护栏、设置安全标志等以防安全事故的发生。

f、人工进行开挖桩基土方时,每往下1000mm浇筑好混凝土护壁后,再往下进行开挖,开挖人员必须设置好保险杠,拴好安全绳,佩带防毒面具,搞好排气措施,并在每个开挖桩基口设置一人监督,发现隐患及时处理。

g、人工挖孔桩土方挖至设计土层时,孔底必须进行钎探合格后方能进行下道工序。

h、人工挖孔桩如桩底有砂层时,又有地下水影响不能挖砂层时,可采用压力注浆处理。

②土方回填a、基础(基坑)施工结束后,经相关部门验收合格后方可进行土方回填。

b、回填土质必须符合规范要求。

c、土方回填时,基坑内不得有积水,淤泥及有机物读书,等杂物。

d、土方回填应分层夯实,每层填土不大于300mm。

夯实机械采用蛙式打夯机、平板式打夯机。

e、每层回填土夯实后达到密实度要求时,方可进行上层的回填。

(2)基础混凝土工程a、本工程基础埋深为-1.9米不包括混凝土垫层。

b、基础、柱梁模板均采用七胶板模板,钢管满堂脚手架支撑。

c、模板承载力计算d、梁钢筋绑扎e、基础混凝土部分的施工要严格按照混凝土施工技术要求精心施工。

做好钢筋、模板的隐检、预检及验收工作。

需注意检查固定模板的铅丝和螺栓穿过混凝土墙是否按要求采取了措施。

木模板提前浇水湿润,并将落在模内的杂物清净。

f、基础施工期间做好降水排水工作,保证地下水应降至垫层底部500㎜以下,并持续至回填完毕。

g、泵送混凝土应连续浇注,如混凝土供应不上暂时中断泵送时,应每隔10min 反泵一次,使管中混凝土形成前后往复运动,保持良好的可泵性。

以免混凝土发生沉淀堵塞管道。

h、养护常温混凝土浇灌完后4—6h内必须覆盖浇水养护,3d内每天浇水4—6次,3d 后每天浇水2—3次,养护时间不少于14d,墙体浇灌3d后将侧模撬松,宜在侧模与混凝土表面缝隙中浇水,以保持湿润。

(3)结构施工①砖墙砌筑a、砖的装卸运输应小心操作,避免摔打,严禁抛掷或倾倒,不同型号的砖不得混装混卸。

进场后应按规格按强度等级分类整齐码放、堆置高度不宜超过2m。

b、常温条件下,砖应提前浇水湿润,砌筑时含水率宜控制在10~12%。

c、拌制砂浆、混凝土的水泥、砂、石、水、掺合料、外加剂等材料均应符合规定的要求。

d、砂浆标号必须符合设计要求。

配合比应采用重量比。

砂浆配合比应事先经试验确定,稠度宜控制在70~90mm。

对和易性作为重要指标,以保证砌体的砂浆密实度。

e、砂浆采用机械搅拌,随拌随用。

f、排砖:原则上为“内外搭砌,上下错缝,先大后小,减少零头,从角排起,延伸推进,两侧对称”。

上下两皮砖错缝一般为100mm,个别不小于50mm。

保证窗口两侧对称。

外门窗洞口两侧排砖均应取整砖或半砖,为保证这一点,可适当调整灰缝宽度。

在砌筑之前,应由技术人员绘制排砖图,并在现场实地排砖,确认妥善无误后,再正式开始砌筑。

g、砌体施工应设置皮数杆。

根据设计要求、砖和灰缝的厚度。

在皮数杆上标明皮数及竖向构造的变化部位,以控制竖向高程。

h、砌体应内外搭砌,上下错缝。

采用一顺一丁或梅花丁的砌筑形式;多孔砖必须竖砌。

严禁卧砌。

i、砌筑采用“三一”砌筑法,即一铲灰、一块砖,一揉压。

再增加一灌缝的动作,以保证竖向灰缝饱满度。

每砌一层都要仔细检查一遍,不饱满的要进行补灌砂浆。

灰缝应横平竖直,水平灰缝的砂浆饱满度不应小于80%。

j、现场供砖须分规格按比例同时配送。

“七分头”应使用“七分砖”或锯切整砖,不宜“砍砖”,现场须备无齿锯。

k、构造柱部位应先砌墙后浇筑。

马牙搓应先放后收,柱脚处取大断面。

柱与墙体间按规定设置拉结筋。

包构造柱部位墙体应采取防止浇注混凝土时外鼓的措施。

l、圈梁浇注采用硬架支模施工方法。

安装横担、螺栓、钢筋套等。

孔洞应在砌筑时预留。

m、砌体接槎时,应清理接槎表面,浇水湿润,填实砂浆,保持灰缝平直。

n、砌体相邻工作段的分段设置,宜选在构造缝或门窗口处。

砌体临时间断处的高度差。

不得超出一步架。

o、设计要求的洞口、管道、沟槽、埋件等,应在砌筑时准确预留或预埋,砌块暗管用开槽机开槽,管埋好后,用干硬性砂浆补平槽口。

p、砌筑完楼层后,应校核砌体的轴线和标高,其偏差应控在限值允许的范围内,并在圈梁顶面上校正。

q、砖墙中留置临时施工洞口时,其侧边离交接处的墙面不应小于500mm,顶部应设过梁。

在洞口上部采取逐层挑砖办法封口,并预埋水平拉接筋,洞口净宽不应超过1m。

临时施工洞口补砌时,洞口周围砖块表面应清理干净,并浇水湿润,在用与原墙相同的材料补砌严密。

r、外墙施工应选用边角整齐、色泽均匀的砖砌筑。

砌体外侧应保持平直整洁。

填堵脚手眼使用膨胀混凝土,混凝土用木抹子抹平。

s、雨天施工应防止雨水冲刷砂浆,砂浆稠度应适当减小,每日砌筑高度不宜超过1.2m,收工时应用防雨材料覆盖新砌砌体。

t、当水电在多孔砖开槽时。

必须弹线后用切割机开槽,不得直接剔墙。

u、结构分户墙上留设装修通道,便于楼层内水平运输及通行。

②模板a、根据定位轴线,在柱、梁部位弹出模板线。

b、模板系统支设完毕后要检查校核钢筋、模板位置有无便移以及卡具的牢固性等。

c、梁模板采用单块就位组拼的施工方法。

即:搭设钢管支撑架子,准确调平梁底横楞标高,铺设梁的底模板,校正轴线位置无误后固定,并可视具体情况先安装一侧模板。

然后绑扎梁钢筋,绑扎梁钢筋后安装另一侧模板,并固定两侧模板。

按设计要求起拱。

安装钢支撑,卡好卡具③钢筋a、所有钢筋应在钢筋加工车间内机械加工制作。

制作时严格按设计施工图和国家规范标准,对成型钢筋加强管理,做好标识.。

钢筋采取现场制作、人工绑扎的方法绑扎,结合墙体实际情况,根据设计图纸要求的钢筋几何形状,必须按操作规范程进行。

若实际与图纸不符的地方要经过设计人及监理工程师、施工技术负责人处理后,方能施工。

b、钢筋的材质、规格及焊条类型应符合钢筋工程的设计和施工规范,有材质及产品合格证书和物理性能检验,对于进口钢材需增加化学性能检定,检验合格后方能使用。

c、钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度必须符合设计要求和施工规范的规定。

d、钢筋骨架绑扎、缺扣、松扣不超过应绑扎数的10%,且不应集中。

e、钢筋弯钩的朝向正确,绑扎接头符合施工规范的规定,搭接长度不小于规定值。

f、板纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径25mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格。

g、板的钢筋网绑扎与基础相同,但应注意板上部的负钢筋要防止被踩下;特别是雨蓬、挑檐、阳台、窗台等悬臂板,要严格控制负筋位置,在板根部与端部必须加设板凳铁,确保负筋的有效高度。

h、板与梁交叉处,板的钢筋在上,梁的钢筋在下。

i、板筋绑扎前先按设计图要求间距弹线,按线绑扎,控制质量。

g、钢筋焊接及接头施工,所有焊接接头必须进行外观检验,其要求是:焊缝表面平顺,没有较明显的咬边、凹陷、焊瘤、夹渣及气孔,严禁有裂纹出现。

k、钢筋接头位置、形式、长度1)钢筋接头宜优先采用焊接,柱钢筋接头位置应设置在受力较小处。

2)梁下部钢筋只能在支座内或靠近支座1/3梁跨范围内接头,梁上部钢筋只能在跨中1/3梁跨范围内接头。

3)当钢筋直径小于16毫米时,可采用绑扎接头,纵向钢筋的搭接接头百分率小于25%时,纵向受力钢筋的搭接长度为1.2laE ;纵向受压钢筋的搭接长度为0.85laE ; 纵向钢筋的搭接接头百分率小于50%时,纵向受拉钢筋的搭接长度为1.4laE ; 纵向受压钢筋的搭接长度为1.0laE ;4)受力钢筋接头相互错开,对梁类、板类、柱类接头截面积百分率不大于50%,墙类构件不大于25%。
