食堂改造工程施工组织设计方案
食堂改造工程施工方案

一、工程概况本工程为某单位食堂改造工程,主要内容包括食堂内部装修、设备更新、设施完善等。
工程总工期为60天,预计于2022年6月30日前完工。
改造后食堂将满足员工用餐需求,提高食堂环境质量。
二、施工组织与管理1. 施工组织机构成立食堂改造工程项目部,负责整个工程的施工组织与管理。
项目部下设施工管理部、技术质量部、安全环保部、物资设备部等部门。
2. 施工进度计划制定详细的施工进度计划,确保工程按期完工。
具体施工进度如下:(1)前期准备:5天(2)拆除旧设施:10天(3)主体结构施工:15天(4)装饰装修:15天(5)设备安装:5天(6)竣工验收:5天三、施工方案1. 拆除旧设施(1)拆除原有隔断、吊顶、地面等,确保拆除过程中不影响其他区域。
(2)拆除原有厨房设备,按照拆除方案进行分类堆放。
2. 主体结构施工(1)根据设计要求,进行主体结构加固,确保结构安全。
(2)按照设计图纸进行墙面、地面、顶面施工,确保平整、牢固。
3. 装饰装修(1)墙面采用环保涂料进行涂刷,颜色搭配和谐。
(2)吊顶采用轻钢龙骨加石膏板,确保吊顶美观、耐用。
(3)地面采用防滑瓷砖,提高安全性。
4. 设备安装(1)厨房设备安装:按照设备安装要求,确保设备运行稳定。
(2)电气设备安装:严格按照电气规范进行施工,确保用电安全。
(3)通风、排烟系统安装:按照设计要求,确保通风、排烟效果。
四、施工质量控制1. 严格执行施工规范和质量标准,确保工程质量。
2. 加强施工现场管理,对施工过程进行全程监控。
3. 定期对施工人员进行质量意识培训,提高施工质量。
4. 对关键工序进行检验,确保工程质量符合要求。
五、施工安全措施1. 制定施工安全措施,确保施工现场安全。
2. 加强施工现场安全巡查,及时发现并消除安全隐患。
3. 对施工人员进行安全教育培训,提高安全意识。
4. 配备必要的安全防护设施,如安全帽、安全带等。
六、环保措施1. 严格执行环保法规,确保施工现场环保。
食堂改造施工方案

一、项目背景随着我国经济的快速发展,人民群众的生活水平不断提高,对食堂的饮食环境和设施要求也越来越高。
为了满足广大师生的需求,提高食堂的用餐质量,我校决定对食堂进行改造施工。
本次改造将按照“以人为本、绿色环保、节能高效”的原则,全面提升食堂的餐饮环境和设施水平。
二、改造目标1. 提升食堂的整体形象,营造温馨舒适的用餐环境;2. 优化食堂布局,提高空间利用率;3. 更新餐饮设备,提高餐饮质量;4. 实现节能减排,降低食堂运营成本。
三、改造内容1. 外立面改造(1)拆除原有外立面,重新设计外观,采用环保材料;(2)增加室内外绿化,提升食堂整体美观度;(3)设置遮阳设施,减少阳光直射,降低能耗。
2. 内部布局改造(1)调整就餐区域、厨房区域、办公区域等布局,提高空间利用率;(2)增加卫生间、饮水机等设施,方便师生使用;(3)设置无障碍通道,满足特殊需求。
3. 餐饮设备更新(1)淘汰旧有设备,引进节能环保的现代化设备;(2)更新厨房设施,提高烹饪效率;(3)增加冷链设备,保证食材新鲜。
4. 节能减排措施(1)采用节能灯具,降低照明能耗;(2)安装雨水收集系统,用于绿化浇灌和冲厕;(3)优化空调系统,提高制冷效果,降低能耗。
四、施工进度安排1. 项目前期准备(1个月):包括设计、审批、招标等;2. 施工阶段(3个月):包括外立面改造、内部布局改造、设备安装等;3. 竣工验收(1个月):包括工程验收、试运行等。
五、施工保障措施1. 建立健全施工组织机构,明确责任分工;2. 严格执行施工规范,确保施工质量;3. 加强施工现场管理,确保施工安全;4. 加强与相关部门的沟通协调,确保项目顺利进行。
六、预期效果通过本次食堂改造施工,我校食堂将焕然一新,为广大师生提供更加优质、舒适的用餐环境。
同时,改造后的食堂在节能环保、运营成本等方面也将得到显著提升,为学校可持续发展奠定基础。
食堂改造工程施工组织设计96410

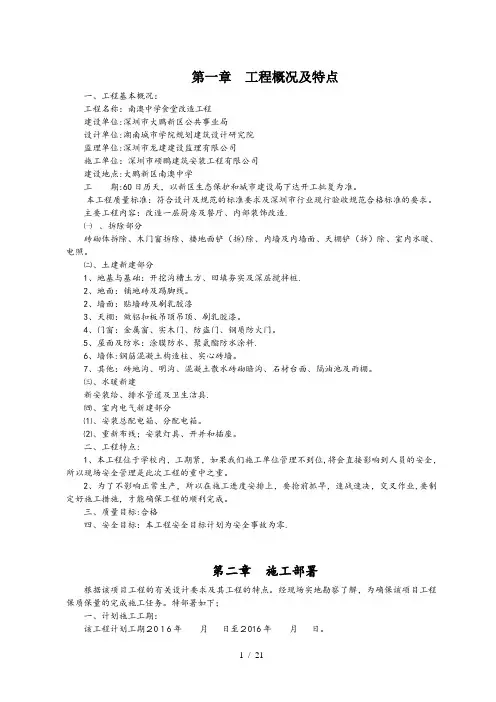

第一章工程概况及特点一、工程基本概况:工程名称:南澳中学食堂改造工程建设单位:深圳市大鹏新区公共事业局设计单位:湖南城市学院规划建筑设计研究院监理单位:深圳市龙建建设监理有限公司施工单位:深圳市硕鹏建筑安装工程有限公司建设地点:大鹏新区南澳中学工期:60日历天,以新区生态保护和城市建设局下达开工批复为准。
本工程质量标准:符合设计及规范的标准要求及深圳市行业现行验收规范合格标准的要求。
主要工程内容:改造一层厨房及餐厅、内部装饰改造.㈠、拆除部分砖砌体拆除、木门窗拆除、楼地面铲(拆)除、内墙及内墙面、天棚铲(拆)除、室内水暖、电照。
㈡、土建新建部分1、地基与基础:开挖沟槽土方、回填夯实及深层搅拌桩.2、地面:铺地砖及踢脚线。
2、墙面:贴墙砖及刷乳胶漆3、天棚:做铝扣板吊顶吊顶、刷乳胶漆。
4、门窗:金属窗、实木门、防盗门、钢质防火门。
5、屋面及防水:涂膜防水、聚氨酯防水涂料.6、墙体:钢筋混凝土构造柱、实心砖墙。
7、其他:砖地沟、明沟、混凝土散水砖砌暗沟、石材台面、隔油池及雨棚。
㈢、水暖新建新安装给、排水管道及卫生洁具.㈣、室内电气新建部分⑴、安装总配电箱、分配电箱。
⑵、重新布线;安装灯具、开并和插座。
二、工程特点:1、本工程位于学校内,工期紧,如果我们施工单位管理不到位,将会直接影响到人员的安全,所以现场安全管理是此次工程的重中之重。
2、为了不影响正常生产,所以在施工进度安排上,要抢前抓早,速战速决,交叉作业,要制定好施工措施,才能确保工程的顺利完成。
三、质量目标:合格四、安全目标:本工程安全目标计划为安全事故为零.第二章施工部署根据该项目工程的有关设计要求及其工程的特点。
经现场实地勘察了解,为确保该项目工程保质保量的完成施工任务。
特部署如下;一、计划施工工期:该工程计划工期2016年月日至2016年月日。
二、准备工作计划:该工程在施工管理上,采取技术管理超前,生产控制措施得当,充分利用时间和空间。
食堂装修改造工程施工组织设计

食堂装修改造工程施工组织设计一、工程概况该食堂装修改造工程位于大学校区内,面积约5000平方米,主要包括改造原食堂空间、增设新的厨房设施、对排水系统进行改造等内容。
本施工组织设计旨在规范施工过程,确保施工效果符合设计要求,保证工程质量,同时保证施工进度。
二、施工组织原则1.安全第一,确保工人和施工现场的安全。
2.环保优先,确保施工过程不对周边环境造成污染。
3.合理组织施工流程,保证施工进度。
4.确保工程质量,符合设计要求。
三、施工组织人员1.项目经理:负责整个工程的管理协调。
3.施工队长:负责具体的施工作业安排和监督。
4.安全员:负责安全管理工作,预防事故的发生。
5.质量员:负责检验工程质量,并提出合理的改进建议。
6.环保员:负责施工过程中的环保工作。
四、施工组织流程1.施工前准备-建立工程组织机构,明确各职责和权限。
-制定施工计划,包括施工时间、工序和施工流程。
-准备施工所需的材料、设备和人员。
2.设备安装-根据设计要求,安装新的厨房设备。
-检查设备是否安装稳固,是否符合相关标准。
3.空间改造-拆除原有空间的墙体和地面材料。
-对墙面进行修补、刷新,并进行装饰。
-铺设新的地面材料。
4.排水系统改造-对原有排水系统进行检查和维修。
-增设新的排水管道和设备。
5.施工质量验收-对整个工程进行质量验收,包括检查墙面、地面等装修质量。
-检查新安装的设备是否使用正常。
6.工程清理和环保-清理施工现场,包括清除垃圾、清洗设备等。
-确保施工过程中的环保要求得到满足。
五、安全措施1.施工现场设置警示标志,明确危险区域。
2.安装施工临时围挡,保护行人安全。
3.人员必须佩戴安全帽、安全鞋等防护装备。
4.按照规定对厨房设备进行漏电保护,确保用电安全。
5.施工过程中,禁止乱扔垃圾和倾倒废水。
六、施工期限和进度安排本工程预计施工期限为60天,按照施工流程进行安排,具体进度如下:1.施工准备阶段:3天。
2.设备安装:15天。
食堂改造施工组织设计三篇

⑤、作好隐蔽工程和施工记录。
⑵、施工工艺
①、流程
弹线定位----划龙骨分档线----安装大龙骨----安装小龙骨----防腐处理-骨,各自交接后的龙骨应保持平直。固定点间距应大于1米,龙骨的端部必须固定牢固。边框龙骨与基体之间应按设计要求安装密封条。
主要工程内容:
1、拆除部分
拆除外墙至3.4m标高、内墙及内墙面、屋面、室内地面、室内装饰、门窗、室内水暖、电照。
㈡、土建新建部分
1、地面:按LJ20XX铺地砖、做砼地面及踢脚线。
2、墙面:按LJ20XX贴墙砖及刷乳胶漆
3、天棚:按LJ20XX做防火石膏板吊顶、铝合金方板吊顶、PVC吊顶、刷乳胶漆。
4、门窗:按建-10445安装塑钢窗、窗台板、窗护栏、实木门。
第四章施工方法及技术措施
一、拆除工程
㈠、一般拆除
内墙、天棚、地面、电照、采暧给水及排系统的拆除,要按设计要求进行。需用小钎子、小锤子拆除,严禁用大锤子或钢钎敲击拆除。因工作量较大,要合理安排施工作业,并注意不要人为地破坏结构。
拆除施工完毕后,要将地面等其他拆除部位清理干净,拆除旧物按要求合理安置或外运处理。严禁拆除旧物从窗口直接外抛,必须集中堆放,统一处理外运合理安置。成品物件,清点回收入库,邀请建设单位等有关部门,进行联合验收,再依要求进行下道工序,未经验收严禁进行施工作业。
3、据施工特点及工程量,合理组织施工,采取先拆除、后处理维修,先上部、后下部。在施工方法上,做好施工准备,抓好先期拆除及处理工作,各专业、工序密切配合。措施跟上,认真执行“三序工作法”为施工创造最佳条件。
二、施工安排:
1、施工任务安排:
根据该工程特点及需要,对该项目工程施工拟投入三个专业施工队。
食堂改造工程工程施工组织设计方案

食堂改造工程工程施工组织设计方案一、工程背景食堂是员工就餐的主要场所,其环境与设施的舒适程度直接影响员工的用餐体验和工作效率。
为了提升食堂环境,改善员工的用餐条件,本次食堂改造工程将对食堂的布局、装修、设备等进行全面升级和改造。
本工程施工组织设计方案将详细描述食堂改造工程的施工组织和实施过程。
二、工程概况本次食堂改造工程的总面积约为500平方米,改造内容主要包括食堂的装修、设备更新和室内空气质量优化等。
三、施工组织1.施工人员组织:施工过程中,我们将聘请经验丰富、技术过硬的施工工人和负责现场施工管理的施工管理员,确保施工质量和进度。
2.安全组织:施工期间,我们将落实安全生产责任制,设立专门的安全监督岗位,负责监督施工现场的安全管理。
同时,施工期间将按照相关法律法规,制定并执行施工安全管理制度,提前做好安全风险评估,确保施工过程中的安全性。
3.施工设备组织:施工过程中,将根据施工工作需要,统筹调配人力和机械设备,确保施工进度和质量。
必要时,我们将租借外部设备以满足施工的需要。
4.施工材料组织:根据设计方案,提前确定施工所需的装修材料和设备,选择优质供应商,确保施工材料的质量和供应的及时性。
四、施工实施过程1.预施工准备:施工前,按照施工计划提前准备好施工所需的设备、工具和材料,组织施工人员进行装修方案的研究和讨论,明确施工流程和分工。
2.拆除施工:施工开始后,首先进行食堂内原有装修的拆除工作,包括拆除墙面、地面、天花板等装修材料。
同时,需要对室内的电线、管道等进行检修和改造。
3.改造施工:拆除工作完成后,根据设计方案进行装修改造工作,包括重新砌墙、更换地板、安装新的吊顶、墙面装饰等。
同时,根据设计方案和施工要求,安装新的厨房设备和用餐设施。
4.室内空气质量优化:为了改善食堂的室内空气质量,我们将在食堂内安装新风系统,确保新鲜空气的流通。
同时,对空调系统进行清洗和消毒,以保证空气的清洁和卫生。
5.确保施工质量:施工过程中,将严格按照设计方案和相关规范进行施工,确保施工质量和装修效果。
食堂改造工程施工组织方案

食堂改造工程施工组织方案一、前言食堂是企业员工在工作期间休息和享用餐食的场所,它的环境舒适度和餐饮质量直接影响着员工的工作效率和身心健康。
因此,为了提升企业的整体形象和职工的生活质量,对食堂进行改造是非常必要的。
本施工组织方案将围绕食堂改造工程的施工过程、安全管理、质量管理等方面进行详细阐述,以确保食堂改造工程的顺利进行。
二、工程概况食堂改造工程位于企业的员工生活区域,总建筑面积约为1000平方米。
该项目包括餐厅、厨房、餐具清洗区域、休息区等功能区。
改造内容主要包括装饰、设备、消防设施、照明、排水管道等方面。
改造目标是通过提升食堂的环境舒适度、卫生条件和食品安全水平,提高员工的用餐体验和生活质量。
三、施工组织设计1.施工方案设计(1)工程施工内容:食堂改造工程的施工内容包括以下几个方面:a.拆除原有装饰材料和设备;b.重新装修墙面、地面和天花板;c.更换厨房设备和餐具清洗设备;d.设置新的消防设施和照明设备;e.更新排水管道和通风系统。
(2)施工顺序:根据工程的具体情况,施工顺序分为以下几个阶段:a.拆除阶段:首先进行旧设备和装饰材料的拆除,清理现场并做好安全防护工作;b.装修阶段:进行墙面、地面和天花板的施工,包括砌筑、涂料、瓷砖等工程;c.设备安装阶段:安装新的厨房设备、餐具清洗设备和消防设施;d.管道系统更新阶段:更新排水管道和通风系统;e.照明设备安装阶段:安装新的照明设备。
2.安全管理方案(1)安全主体:施工现场主要负责安全管理的主体为施工单位,并由项目经理负责具体施工安全管理工作。
(2)安全管理措施:为确保食堂改造工程施工的安全性,需要采取以下安全管理措施:a.施工人员必须持有效的上岗证,并进行安全教育和培训;b.施工现场必须设置安全警示标志,各种设施和设备必须符合安全规范;c.严格执行施工现场管理制度,保证施工现场的秩序和安全;d.对施工现场进行定期检查,发现安全隐患及时整改。
3.质量管理方案(1)质量目标:食堂改造工程的质量目标是达到国家相关建筑标准和卫生标准,保证食堂环境和设施的安全性和卫生条件。
编制食堂装饰装修改造工程施工方案三篇

编制食堂装饰装修改造工程施工方案三篇编制食堂装饰装修改造工程施工方案一篇一、编制依据根据济南冬季及现场实际施工项目情况,进一步规范作业行为,确保冬季安全生产,编制本施工方案。
做到经济合理、安全适用、确保质量。
二、工程概况装修工程建筑面积为10000m2。
冬施期间的施工项目包括乳胶漆基层施工、大理石地面,墙面踢脚线施工等。
三、施工安排1、受影响的冬季施工项目工程。
冬季期间涉及与气温相关的施工项目有:涂料基层处理。
2、施工进度计划(1)冬施期间,结合本工程的特点,做好各分项及整体项目的计划安排。
(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。
(3)集中时间上人,合理安排人员配置,采取加班加点抢工期,尽可能避开低温施工。
四、冬施准备工作1、组织措施1、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。
2、材料准备(1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。
(2)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。
(3)准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。
(4)对于易燃易爆的材料设专库存放,并配备足量灭火器,以保证意外情况发生。
3、机械准备室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损4、现场准备现场准备采暖保温措施,室内温度不宜低于8℃,准备温度计,每天早晚两次检查,做好测温记录。
5、技术准备(1)工程管理人员应认真熟悉图纸和国标gj104-97《建筑冬期施工规程》(2)现场技术员及工长应结合冬施方案对施工队伍进行详细的技术交底,使冬施方案落实到施工班组(3)做好冬季施工的有关规定、防火、防冻教育等。
建立冬季施工制度,如安全、值班制度等。
做好冬季施工的组织和准备工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况及特点一、工程基本概况:1、项目名称:凉州区纪委监委机关食堂维修改造工程施工采购项目2、建设单位:凉州区机关事务管理局3、建设地点:凉州区纪委监委办公楼院工期:20日历天。
本工程质量标准:符合设计及规的标准要求及市行业现行验收规合格标准的要求。
主要工程容:改造食堂部装饰改造。
㈠、拆除部分砖砌体拆除、木门窗拆除、楼地面铲(拆)除、墙及墙面、天棚铲(拆)除、室水暖、电照。
㈡、土建部分1、地面:铺地砖及踢脚线。
2、墙面:贴墙砖及刷乳胶漆3、天棚:做铝扣板吊顶吊顶、刷乳胶漆。
5、防水:涂膜防水、聚氨酯防水涂料。
㈢、水暖新建新安装给、排水管道及卫生洁具。
㈣、室电气新建部分⑴、安装总配电箱、分配电箱。
⑵、重新布线;安装灯具、开并和插座。
二、工程特点:1、本工程工期紧,为了不影响正常生产,所以在施工进度安排上,要抢前抓早,速战速决,交叉作业,要制定好施工措施,才能确保工程的顺利完成。
二、质量目标:合格三、安全目标:本工程安全目标计划为安全事故为零。
第二章施工部署根据该项目工程的有关设计要求及其工程的特点。
经现场实地勘察了解,为确保该项目工程保质保量的完成施工任务。
特部署如下;一、计划施工工期:该工程计划工期2018年月日至2016年月日。
二、准备工作计划:该工程在施工管理上,采取技术管理超前,生产控制措施得当,充分利用时间和空间。
在保证质量和安全的条件下,合理地安排劳动力及其他工作,为确保工期创造条件。
1、建立项目管理组织机构:根据施工要求,组成强有力项目经理部,晓峰为项目经理。
2、技术准备⑴开工前认真审查施工图及有关资料。
⑵掌握设计容、技术要求,规模、和特点,了解并掌握设计意图。
⑶认真组织编制施工组织设计及各分项工程施工方案,进行技术交底,并研究制定治理质量通病的方法,为顺利施工作好准备。
⑷相关专业项目成立QC活动小组,进行研究攻关,在传统的施工方法基础上,进行改进和发展。
⑸研究、学习和推广新工艺、新技术,提倡增效减耗,在保证工程质与量及进度的情况下,把工程成本降到最低限度。
3、现场准备:⑴进行劳动力配备,原材料、设备、构件的进场,及必要的试化验,施工机具的进场,达到开工要求。
⑵按设计要求,结合现场实际情况,进行现场定位,合理布置各临时施工区域及暂设。
⑶接通临时施工及生活用水,电通讯、道路和场地,达到“四通一平”。
第三章施工方案及方法根据该工程特点及本公司施工能力,本着高起点、高标准的施工原则,集中人力,精心组织,施工时室外穿插进行,合理安排工序的准备工作,完成一个工序,立即投入另一个工序的施工,抓好施工质量,确保交付给用户一个满意工程。
一、施工方案:1、保证施工现场周围的水、电正常使用。
2、确保施工现场周围行人,车辆的安全,禁止闲杂非施工人员及车辆出入。
3、据施工特点及工程量,合理组织施工,采取先拆除、后处理维修,先上部、后下部。
在施工方法上,做好施工准备,抓好先期拆除及处理工作,各专业、工序密切配合。
措施跟上,认真执行“三序工作法”为施工创造最佳条件。
二、施工安排:1、施工任务安排:根据该工程特点及需要,对该项目工程施工拟投入三个专业施工队。
⑴土建班:负责该项目工程的土建部分施工任务。
⑵装饰班:负责该项目工程天棚及墙面等各种装饰任务。
⑶安装班:负责该项目工程水、电、雨蓬的施工。
2、施工阶段:根据工期要求,共分四个阶段进行施工:第一阶段:施工准备图纸收集和现场勘察,技术交底,材料报审,施工方案编制。
第二阶段:主要施工阶段第三阶段:工程收尾、自查整改阶段。
第四阶段:联合检查验收、工程移交阶段。
第四章施工方法及技术措施一、拆除工程㈠、一般拆除墙、天棚、地面、电照、采暧给水及排系统的拆除,要按设计要求进行。
需用小钎子、小锤子拆除,严禁用大锤子或钢钎敲击拆除。
因工作量较大,要合理安排施工作业,并注意不要人为地破坏结构。
拆除施工完毕后,要将地面等其他拆除部位清理干净,拆除旧物按要求合理安置或外运处理。
严禁拆除旧物从窗口直接外抛,必须集中堆放,统一处理外运合理安置。
成品物件,清点回收入库,邀请建设单位等有关部门,进行联合验收,再依要求进行下道工序,未经验收严禁进行施工作业。
二、装饰工程1、天棚、墙面装饰⑴、作业条件①、轻钢龙骨、木龙骨、板材隔断工程所用的材料品种、规格、颜色及隔断的构造、固定方法,均应符合设计要求及国家施工规。
②、隔断的龙骨和罩面板必须完好,不得有损坏、变形弯折、翘曲、边角损坏等现象。
并注意被碰撞和受潮。
③、电器配件的安装应嵌装牢固,表面应与罩面板的底面齐平。
④、门窗框与隔墙相接触处应符合设计要求。
⑤、作好隐蔽工程和施工记录。
⑵、施工工艺①、施工工艺流程顶棚标高弹水平线→划龙骨分档线→安装水电管线→安装主龙骨→安装次龙骨→安装罩面板→安装压条②、操作工艺a、弹线用水准仪在房间每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500 mm),从水准线量至吊顶设计高度加上12 mm(一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙能应从吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900-1000 mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
b、固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000 mm,可以采用Φ6的吊杆,如果大于1000 mm,应采用Φ8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
上人的吊顶,吊杆长度小于1000 mm,可以采用Φ8的吊杆,如果大于1000 mm,应采用Φ10的吊杆,还应设置反向支撑。
吊杆的一端同L30*30*3角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100 mm的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
c、在梁上设置吊挂杆件吊挂杆件应通直并有足够的承载能力。
当预埋的杆件需要接长时,必须搭接焊牢,焊缝要均匀饱满。
吊杆距主龙骨端部距离不得超过300 mm,否则应增加吊杆。
吊顶灯具、风口及检修口等应设附加吊杆。
d、安装边龙骨边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
e、安装主龙骨主龙骨应吊挂在吊杆上。
主龙骨间距900-1000 mm。
主龙骨分为轻钢龙骨和T形龙骨。
轻钢龙骨可选用UC50中龙骨和UC38小龙骨。
主龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200-1/300。
主龙骨的悬臂段不应大于300 mm,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
主龙骨挂好后应基本调平。
跨度大于15 m以上的吊顶,应在主龙骨上,每隔15 m加一道大龙骨,并垂直主龙骨焊接牢固。
如有大的造型顶棚,造型部分应用角钢或扁钢焊接成框架,并应与楼板连接牢固。
f、安装次龙骨次龙骨分明龙骨和暗龙骨两种。
暗龙骨吊顶:即安装罩面板时将次龙骨封闭在棚,在顶棚表面看不见次龙骨。
明龙骨吊顶:即安装罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨。
次龙骨应紧贴主龙骨安装。
次龙骨间距300-600 mm。
次龙骨分为T形烤漆龙骨、T形铝合金龙骨,和各种条形扣板厂家配带的专用龙骨。
用T形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在L形边龙骨的水平翼缘上,条形扣板有专用的阴角线做边龙骨。
g、罩面板安装扣板安装规格一般为100 mm*100 mm;150 mm*150 mm;200* mm200 mm;600 mm*600 mm等多种方形塑料板,还有宽度为100 mm;150 mm;200 mm;300 mm;600 mm等多种条形塑料板;一般用卡具将饰面板板材卡在龙骨上。
2、地面铺地砖⑴、流程:原地砖拆除→检验水泥、砂、质量→技术交底→试拼编号→找标高→基层处理→铺抹结合层砂浆→铺地砖→养护→勾缝→检查验收⑵、作业条件①、剔除板材有裂缝、掉角、翘曲和表面有缺陷的。
品种不同的板材不得混杂使用。
在铺设前应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号。
②、铺设前,板材应浸湿、晾干,结合层与板材应分段同时铺设。
③、采用32.5级以上普通硅酸盐水泥;采用中砂或粗砂,含泥量不大于3%,规格品种均符合设计要求,外观颜色要一致、表面平整,形状尺寸、图案花纹要正确,厚度要一致。
边角齐整、无翘曲、裂纹等缺陷。
④、施工前应做好水平标志,以控制铺设的高度和厚度。
可采用竖尺寸、拉线、弹线等方法。
⑤、铺设前竖向穿过地面的立管必须已安装完,并装有套管。
如有防水层,必须基层和构造层已找坡,管线根部已做防水处理。
门框必须安装到位。
基层洁净,缺陷已处理完毕,并作隐蔽验收。
⑶、施工工艺①、试拼编号:在正式铺设前,对每一房间的地砖应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按二个方向编号排列,然后按编号存放一边。
②、找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。
③、基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清理干净。
④、排地砖:将房间依照地砖的尺寸,排出位置,并在地面上弹出十字控制线和分格线。
⑤、砂浆结合层:铺设前将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。
⑥、铺地砖:将地砖放置在干拌料上,用橡胶锤找平。
之后将地砖拿起,在干拌料上浇适量素水泥浆,同时在在砖背面涂厚度约1mm的素水泥膏,再将地砖放置在找过平的干拌料上,用橡胶锤按标高控制线和方向控制线坐平坐正。
⑦、铺设地砖时应先在房间中间按照十字线铺设十字控制板块,之后按照十字控制板块向四周铺设,并随时用2米靠尺和水平尺检查平整度。
大面积铺贴时应分段、分部位铺贴。
⑧、养护:当地砖铺贴完应养护,养护时间不得小于7d。
⑨、勾缝:当地砖面层的强度达到可上人的时候(结合层抗压强度达到1.2Mpa),进行勾缝,用同种、同强度等级、同颜色的掺色水泥膏或专用勾缝膏。
颜料应使用矿物颜料,严禁使用酸性颜料。
缝色与石材一致。
⑩操作环境温度不应低于5度。
⑷、质量标准①、面层与下一层结合应牢固,无空鼓。
面层表面的坡度应符合设计要求,不倒泛水、无积水,与地漏、管道结合处应严密牢固,无渗漏。
②、踢脚线表面应洁净、高度一致、结合牢固,出墙厚度一致。
③、踏步和台阶板块的缝隙宽度应一致、齿角整齐。
