某某食堂改造施工组织设计方案
医院食堂装修改造工程施工组织设计方案

医院食堂装修改造工程施工组织设计方案一、工程概况医院食堂装修改造工程位于医院内部,总建筑面积约800平方米。
本次装修的主要目的是提升食堂的环境品质,改善食堂的功能布局,提供更好的用餐体验,因此需要进行空间重构和装修。
具体工程内容包括:墙面、天花板、地面、门窗、灯具、装饰品等部分的翻新和改造。
二、施工组织设计原则(1)安全第一。
施工人员需遵守安全生产各项规定,操作过程中要注意安全,保证施工场所和周边环境的安全。
(2)环保第一。
施工过程中要注意环保,尽量采用材料环保,施工完毕后要对施工现场进行清理,保持周边环境卫生干净。
(3)质量第一。
施工过程中委托专业监理严格监管,对每个工程质量进行把关,保证工程质量达到最佳水平。
(4)预算合理。
施工过程中要统筹资金,根据项目预算进行施工,在不影响工程质量的前提下,保证项目资金使用合理。
(5)进度把控。
按照项目预算制定合理的进度计划,在尽量缩短工期的前提下,保证工程进度与质量。
三、施工组织设计措施(1)开展安全教育培训。
在施工前,对参与施工工作的所有工人进行必要的安全培训和安全知识交底。
(2)进行施工现场的危险识别与评估。
在施工现场实现因地制宜的安全措施,对可能发生的危险进行管控。
(3)在施工现场通过安全巡逻、作业审查、隐蔽工程检查、安全分析会议等多种方式,加强安全管理。
(4)建立质量控制体系。
制定工程质量标准与操作流程,建立质量控制档案,加强质量管理和控制。
(5)施工合同管理。
合理制定施工合同条款,合理规定合同细则,明确合同约定,保障合同的履行。
(6)现场文明施工。
施工现场应保持干净、整洁、无垃圾,保持周边环境卫生和整洁。
对于不文明施工行为,及时进行制止。
四、施工进度计划1.设计阶段:3天对食堂装修改造的设计需求进行充分了解,制定设计方案、初步估算工程预算,到现场勘察施工地貌条件。
2.审批阶段:1天根据设计方案进行环保、安全、消防等多个方面的审批,与各种部门进行沟通,确定必要的申请文件。
学校食堂改造建设工程施工组织设计方案

学校食堂改造建设工程施工组织设计方案第一章施工组织设计编制依据一、《**学校改造计划食堂建设工程招标文件》;二、《**学校改造计划食堂建设工程施工图纸》;并结合以往施工同类工程特点、经验材料,我公司施工能力、技术装备状况制定的。
第二章编制说明本工程如公司有幸中标,将作为我公司重点工程来组织施工。
一、为开拓市场,全面推进实施我公司名牌战略目标,秉承“建一个工程,树一块牌子,交一方朋友”的企业精神,公司对本工程制定了较高的目标要求,以样板工程指标要求本工程,精心组织、精心施工,打造精品。
二、公司对本工程极为重视,将选派优秀工程管理人员,抽调熟练施工队伍,配置精良设备,组建“**学校改造计划食堂建设工程项目部”。
三、本工程施工中执行的主要规范及标准⑴《工程建设标准强制性条文》房屋建筑部分⑵、《民用建筑设计通则》(GB50352-2005)⑶、《屋面工程技术规范》(GB50345-2004)⑷、《民用建筑节能设计标准》(JGJ-95)⑸、《建筑设计防火规范》(GB50016-2006)⑹、《中小学校设计规范》(GB50099-2011)⑺、《饮食建筑设计规范》(JGJ64-89)第三章工程概况一、本工程为**学校改造计划食堂工程规模:建筑地点:设计单位:施工单位:质量标准:符合国家质量验收规范一次性合格备案计划开工日期:计划竣工日期:总日历工期:二、本工程安全等级为二级,耐火等级为二级。
建筑设计安全使用年限为主体结构50年。
主要包括小学食堂的建筑、结构、给排水和电气等专业且仅限于本工程的土建设计。
该工程的地势较为平整,类别为低层建筑,结构形式为框架结构,层数为1层,主体高度4.2m,屋面防水等级:II级。
建筑占地面积为**m2,建筑面积为**㎡。
三、工程概况分述(一)、墙体工程1、内外墙均采用200mm厚加气混凝土砌筑。
2、防潮层(采用1:2水泥砂浆加水泥重量2%的防水剂)设在-0.06处。
3、沿挑板外墙粉刷1200mm高防水砂浆,防止外墙溅水潮湿。
小学食堂改造及零星工程施工组织设计方案

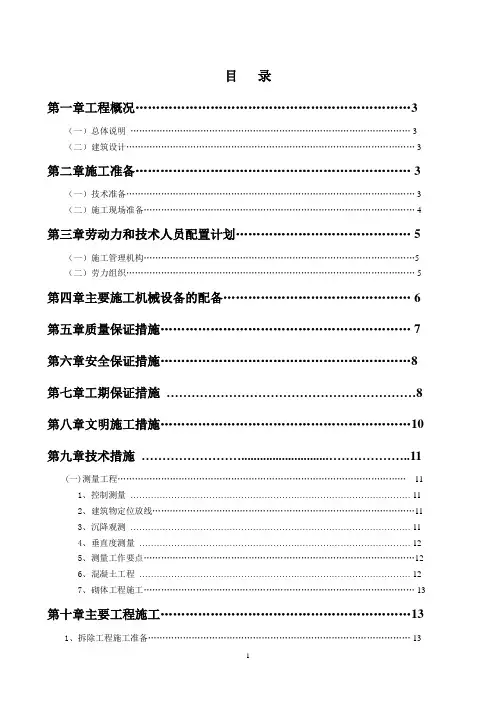

目录第一章工程概况 (3)(一)总体说明 (3)(二)建筑设计 (3)第二章施工准备 (3)(一)技术准备 (3)(二)施工现场准备 (4)第三章劳动力和技术人员配置计划 (5)(一)施工管理机构 (5)(二)劳力组织 (5)第四章主要施工机械设备的配备 (6)第五章质量保证措施 (7)第六章安全保证措施 (8)第七章工期保证措施 (8)第八章文明施工措施 (10)第九章技术措施 (11)(一)测量工程 (11)1、控制测量 (11)2、建筑物定位放线 (11)3、沉降观测 (11)4、垂直度测量 (12)5、测量工作要点 (12)6、混凝土工程 (12)7、砌体工程施工 (13)第十章主要工程施工 (13)1、拆除工程施工准备 (13)2、模板工程 (14)3、钢筋工程: (15)4、混凝土工程 (16)5、脚手架工程 (16)6、安装工程 (17)1、给排水工程施工 (17)2、试压要求 (18)3、电气、弱电工程配管施工 (18)第十一章季节性施工措施 (19)第十二章确保工程质量的技术组织措施 (19)第十三确保安全生产的技术组织措施 (20)1、基础和主体阶段作业安全措施 (20)2、现场施工用电的安全措施 (21)3、确保工期的技术组织措施 (21)第十四章确保文明施工的技术组织措施 (22)第一章、工程概况(一)总体说明:工程名称:大丰市第二小学食堂改造及零星工程工程地点:大丰市第二小学建设单位:大丰市第二小学设计单位:大丰市建筑设计院有限公司工期目标:40日历天,计划开工日期:2012年7月10日。
质量目标:合格。
安全目标:杜绝安全事故。
编制依据:①招标文件、工程图纸及有关要求;②现行国家工程施工验收规范、省市县文明施工、安全技术操作规程;③现场实际情况及工程具体特点;④本公司现行的有关技术规定和要求;本工程如我司中标,我司郑重承诺绝不转包和分包。
(二)建筑设计大丰市第二小学食堂改造及零星工程。
食堂改造施工组织设计

目录1、工程概况及特点2、分部工程的施工方法3、关键施工技术、工艺、重点、难点分析和解决方案4、确保质量目标的技术组织措施5、确保工期目标的技术组织措施6、确保安全生产的技术组织措施7、确保文明施工的技术组织措施8、环境保护措施和节能施工方法9、确保报价完成工程建设的技术和管理措施除采用文字表述外,同时附下列图表:(1)劳动力计划表(2)拟投入的主要施工机械设备表(3)拟投入的主要物资表(4)资金使用计划表(5)施工总进度表或施工网络图(6)施工总平面图和临时设施布置方案(一)工程概况及特点1.1工程概况:本工程为长葛市五中等8所学校食堂改造建设项目第一标段—长葛市第五、第六初级中学餐厅改造,业主为长葛市中小学校舍安全工程领导小组办公室。
长葛市第五初级中学餐厅改造主要内容包括辅房北边走廊封闭、增加售饭间、屋面更换、新建排水沟、贴地板砖、门窗更换、内墙刷888仿瓷涂料、新建二间二层职工宿舍、水电重新布置等;长葛市第六初级中学餐厅改造主要内容包括路面硬化、新建排水沟、贴地板砖、回填土、屋面防水、更换门窗、10T无塔供水设施等;1.2工程特点:1、该标段工程位于长葛市第五初级中学和第六初级中学院内。
场地宽敞,交通方便。
2、本工程施工要求一般,时间紧,任务重。
(二)分部工程的施工方法2.1新建二间职工宿舍(一)土方开挖:本工程土方开挖,根据设计图纸及工程特点,采用人工与机械相结合的挖土的方法。
根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,局部超挖时应用粗砂或碎石回填,压实系数不小于0.96,当需做换土垫层时,用碎石回填,回填系数不小于0.96,换土厚度不大于0.5M时,垫层每边外扩0.2M,换土厚度大于0.5M时,垫层每边按23度外扩。
(二)验槽:基坑开挖完成后,邀请勘察、设计、监理和建设单位共同验槽。
其内容包括平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探。
待验槽通过后,即可进入下一道工序的施工。
食堂装修改造工程施工组织设计

食堂装修改造工程施工组织设计一、工程概况该食堂装修改造工程位于大学校区内,面积约5000平方米,主要包括改造原食堂空间、增设新的厨房设施、对排水系统进行改造等内容。
本施工组织设计旨在规范施工过程,确保施工效果符合设计要求,保证工程质量,同时保证施工进度。
二、施工组织原则1.安全第一,确保工人和施工现场的安全。
2.环保优先,确保施工过程不对周边环境造成污染。
3.合理组织施工流程,保证施工进度。
4.确保工程质量,符合设计要求。
三、施工组织人员1.项目经理:负责整个工程的管理协调。
3.施工队长:负责具体的施工作业安排和监督。
4.安全员:负责安全管理工作,预防事故的发生。
5.质量员:负责检验工程质量,并提出合理的改进建议。
6.环保员:负责施工过程中的环保工作。
四、施工组织流程1.施工前准备-建立工程组织机构,明确各职责和权限。
-制定施工计划,包括施工时间、工序和施工流程。
-准备施工所需的材料、设备和人员。
2.设备安装-根据设计要求,安装新的厨房设备。
-检查设备是否安装稳固,是否符合相关标准。
3.空间改造-拆除原有空间的墙体和地面材料。
-对墙面进行修补、刷新,并进行装饰。
-铺设新的地面材料。
4.排水系统改造-对原有排水系统进行检查和维修。
-增设新的排水管道和设备。
5.施工质量验收-对整个工程进行质量验收,包括检查墙面、地面等装修质量。
-检查新安装的设备是否使用正常。
6.工程清理和环保-清理施工现场,包括清除垃圾、清洗设备等。
-确保施工过程中的环保要求得到满足。
五、安全措施1.施工现场设置警示标志,明确危险区域。
2.安装施工临时围挡,保护行人安全。
3.人员必须佩戴安全帽、安全鞋等防护装备。
4.按照规定对厨房设备进行漏电保护,确保用电安全。
5.施工过程中,禁止乱扔垃圾和倾倒废水。
六、施工期限和进度安排本工程预计施工期限为60天,按照施工流程进行安排,具体进度如下:1.施工准备阶段:3天。
2.设备安装:15天。
最新版学校食堂改造建设项目施工组织设计方案

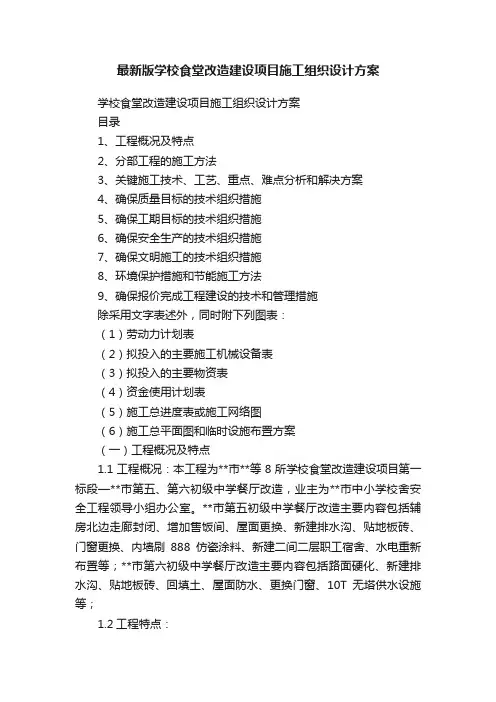

最新版学校食堂改造建设项目施工组织设计方案学校食堂改造建设项目施工组织设计方案目录1、工程概况及特点2、分部工程的施工方法3、关键施工技术、工艺、重点、难点分析和解决方案4、确保质量目标的技术组织措施5、确保工期目标的技术组织措施6、确保安全生产的技术组织措施7、确保文明施工的技术组织措施8、环境保护措施和节能施工方法9、确保报价完成工程建设的技术和管理措施除采用文字表述外,同时附下列图表:(1)劳动力计划表(2)拟投入的主要施工机械设备表(3)拟投入的主要物资表(4)资金使用计划表(5)施工总进度表或施工网络图(6)施工总平面图和临时设施布置方案(一)工程概况及特点1.1工程概况:本工程为**市**等8所学校食堂改造建设项目第一标段—**市第五、第六初级中学餐厅改造,业主为**市中小学校舍安全工程领导小组办公室。
**市第五初级中学餐厅改造主要内容包括辅房北边走廊封闭、增加售饭间、屋面更换、新建排水沟、贴地板砖、门窗更换、内墙刷888仿瓷涂料、新建二间二层职工宿舍、水电重新布置等;**市第六初级中学餐厅改造主要内容包括路面硬化、新建排水沟、贴地板砖、回填土、屋面防水、更换门窗、10T无塔供水设施等;1.2工程特点:1、该标段工程位于**市第五初级中学和第六初级中学院内。
场地宽敞,交通方便。
2、本工程施工要求一般,时间紧,任务重。
(二)分部工程的施工方法2.1新建二间职工宿舍(一)土方开挖:本工程土方开挖,根据设计图纸及工程特点,采用人工与机械相结合的挖土的方法。
根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,局部超挖时应用粗砂或碎石回填,压实系数不小于0.96,当需做换土垫层时,用碎石回填,回填系数不小于0.96,换土厚度不大于0.5M时,垫层每边外扩0.2M,换土厚度大于0.5M时,垫层每边按23度外扩。
(二)验槽:基坑开挖完成后,邀请勘察、设计、监理和建设单位共同验槽。
其内容包括平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探。
食堂改造工程施工组织设计方案

目录1、工程概况及特点2、分部工程的施工方法3、关键施工技术、工艺、重点、难点分析和解决方案4、确保质量目标的技术组织措施5、确保工期目标的技术组织措施6、确保安全生产的技术组织措施7、确保文明施工的技术组织措施8、环境保护措施和节能施工方法9、确保报价完成工程建设的技术和管理措施除采用文字表述外,同时附下列图表:(1)劳动力计划表(2)拟投入的主要施工机械设备表(3)拟投入的主要物资表(4)资金使用计划表(5)施工总进度表或施工网络图(6)施工总平面图和临时设施布置方案(一)工程概况及特点1.1工程概况:本工程为长葛市五中等8所学校食堂改造建设项目第一标段—长葛市第五、第六初级中学餐厅改造,业主为长葛市中小学校舍安全工程领导小组办公室。
长葛市第五初级中学餐厅改造主要内容包括辅房北边走廊封闭、增加售饭间、屋面更换、新建排水沟、贴地板砖、门窗更换、内墙刷888仿瓷涂料、新建二间二层职工宿舍、水电重新布置等;长葛市第六初级中学餐厅改造主要内容包括路面硬化、新建排水沟、贴地板砖、回填土、屋面防水、更换门窗、10T无塔供水设施等;1.2工程特点:1、该标段工程位于长葛市第五初级中学和第六初级中学院内。
场地宽敞,交通方便。
2、本工程施工要求一般,时间紧,任务重。
(二)分部工程的施工方法2.1新建二间职工宿舍(一)土方开挖:本工程土方开挖,根据设计图纸及工程特点,采用人工与机械相结合的挖土的方法。
根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,局部超挖时应用粗砂或碎石回填,压实系数不小于0.96,当需做换土垫层时,用碎石回填,回填系数不小于0.96,换土厚度不大于0.5M时,垫层每边外扩0.2M,换土厚度大于0.5M时,垫层每边按23度外扩。
(二)验槽:基坑开挖完成后,邀请勘察、设计、监理和建设单位共同验槽。
其内容包括平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探。
待验槽通过后,即可进入下一道工序的施工。
食堂施工组织设计方案范本

施工组织设计1 编制依据及原则1.1编制依据1.1.1招标方提供的蓝翔技校施工招标文件和现场平面图。
1.1.2招标答疑资料以及投标人通过现场实地勘察获得的资料。
1.1.3国家或地点现行施工及验收规范、技术标准、图集、工程质量检验评定标准、施工安全检查标准及有关文件。
1.1.4投标人多年来施工中积存的经验;施工治理、技术治理、设备装备能力以及技术人员等资源条件。
1.2编制原则1.2.1遵守招标文件各项条款,认真贯彻招标单位的指示和要求,满足招标单位对本项目的工期、质量及其它方面的要求。
1.2.2严格遵守有关技术规范和质量评定与验收标准,积极推广和应用“四新技术”,提高施工效率和工程质量,坚持技术先进、科学合理与实事求是相结合。
1.2.3充分利用有利的季节和气象条件,合理组织、科学安排施工,减少不必要的支出和消耗,降低工程成本;合理布置劳动力、施工机具,幸免施工过程中的相互干扰,尽量实现均衡生产。
1.2.4严格遵守建筑施工有关安全规定,实现安全生产。
2 工程概况及现场施工平面布置图2.1工程概况本项目为蓝翔技校第一、二食堂。
工程位于济南市二环北路以南,蓝翔中路以西。
该工程建设单位为山东蓝翔技校,设计单位为济南市建筑设计研究院。
2.1.1结构工程概况2.1.1.1结构设计:工程结构类型为框架结构,抗震等级为一级,抗震设防烈度为6度,建筑结构安全等级为二级,两道防水,地基基础设计等级为乙级,建筑场地类不为Ⅱ类,场地标准冻深0.5米,设计使用年限为50年。
2.1.1.2基础:基础类型为筏板基础,C35用于半地下室, C30混凝土用于一至顶层,抗渗等级S6。
半地下室外墙均采纳防水混凝土,抗渗等级S6。
地下部分混凝土最大水灰比为0.55,最小水泥用量为275Kg/m3。
2.1.1.3上部结构:采纳框架结构,混凝土为C30;垫层为C15。
填充墙为加气混凝土砌块,M10水泥砂浆。
2.1.2建筑工程概况2.1.2.1外墙:外墙分为玻璃幕墙。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况及特点
一、工程基本概况:
工程名称:打虎庄食堂改造工程
建设单位:装备制造集团
监理单位:北京华油鑫业监理有限公司
施工单位:大庆宏升实业总公司
建设地点:打虎庄
工期:2010年10月20日至2011年1月31日
本工程施工质量验收标准执行省标DB23
主要工程内容:
㈠、拆除部分
拆除外墙至3.4m标高、内墙及内墙面、屋面、室内地面、室内装饰、门窗、室内水暖、电照。
㈡、土建新建部分
1、地面:按LJ2001铺地砖、做砼地面及踢脚线。
2、墙面:按LJ2001贴墙砖及刷乳胶漆
3、天棚:按LJ2001做防火石膏板吊顶、铝合金方板吊顶、PVC吊顶、刷乳胶漆。
4、门窗:按建-10445安装塑钢窗、窗台板、窗护栏、实木门。
5、屋面:按建-10445做三角形钢屋架、彩钢屋面。
6、墙体:连廊按建-10445做彩钢保温墙体及屋盖。
7、其他:按通建-39350做花岗岩台阶、坡道、散水、封堵暖气壁龛、砼场地、人行道、
新建化粪池(化粪池需要做井点降水)、隔油池。
㈢、水暖新建
1、新安装给、排水管道及卫生洁具。
2、重新安装暖气片采暖系统及地热盘管采暖系统。
㈣、室内电气新建部分
⑴、安装总配电箱、分配电箱、电话接线箱、宽带接线箱。
⑵、重新布线;安装灯具、开并和插座。
二、工程特点:
1、本工程位于生产区,施工干扰性强,我们的施工会给工厂带来很大的不便。
如果我们施工单位管理不到位,将会直接影响到人员的安全,所以现场安全管理是此次工程的重中之重。
2、为了不影响正常生产,所以在施工进度安排上,要抢前抓早,速战速决,交叉作业,要制定好施工措施,才能确保工程的顺利完成。
三、质量目标:合格
四、安全目标:本工程安全目标计划为安全事故为零。
第二章施工部署
根据该项目工程的有关设计要求及其工程的特点。
经现场实地勘察了解,为确保该项目工程保质保量的完成施工任务。
特部署如下;
一、计划施工工期:
该工程计划工期2010年10月20日至2010年元月31日。
二、准备工作计划:
该工程在施工管理上,采取技术管理超前,生产控制措施得当,充分利用时间和空间。
在保证质量和安全的条件下,合理地安排劳动力及其他工作,为确保工期创造条件。
1、建立项目管理组织机构:根据施工要求,组成强有力项目经理部,黄晓勇为项目经理。
2、技术准备
⑴开工前认真审查施工图及有关资料。
⑵掌握设计内容、技术要求,规模、和特点,了解并掌握设计意图。
⑶认真组织编制施工组织设计及各分项工程施工方案,进行技术交底,并研究制定治理质量通病的方法,为顺利施工作好准备。
⑷相关专业项目成立QC活动小组,进行研究攻关,在传统的施工方法基础上,进行改进和发展。
⑸研究、学习和推广新工艺、新技术,提倡增效减耗,在保证工程质与量及进度的情况下,把工程成本降到最低限度。
3、现场准备:
⑴进行劳动力配备,原材料、设备、构件的进场,及必要的试化验,施工机具的进场,达到开工要求。
⑵按设计要求,结合现场实际情况,进行现场定位,合理布置各临时施工区域及暂设。
⑶接通临时施工及生活用水,电通讯、道路和场地,达到“四通一平”。
第三章施工方案及方法
根据该工程特点及本公司施工能力,本着高起点、高标准的施工原则,集中人力,精心组织,施工时室内外穿插进行,合理安排工序的准备工作,完成一个工序,立即投入另一个工序的施工,抓好施工质量,确保交付给用户一个满意工程。
一、施工方案:
1、保证施工现场周围的水、电正常使用。
2、确保施工现场周围行人,车辆的安全,禁止闲杂非施工人员及车辆出入。
3、据施工特点及工程量,合理组织施工,采取先拆除、后处理维修,先上部、后下部。
在施工方法上,做好施工准备,抓好先期拆除及处理工作,各专业、工序密切配合。
措施跟上,认真执行“三序工作法”为施工创造最佳条件。
二、施工安排:
1、施工任务安排:
根据该工程特点及需要,对该项目工程施工拟投入三个专业施工队。
⑴土建班:负责该项目工程的土建部分施工任务。
⑵装饰班:负责该项目工程天棚及墙面等各种装饰任务。
⑶安装班:负责该项目工程水、电、屋顶钢造形、幕墙及钢雨蓬的施工。
2、施工阶段:
根据工期要求,共分四个阶段进行施工:
第一阶段:施工准备
图纸收集和现场勘察,技术交底,材料报审,施工方案编制。
第二阶段:主要施工阶段
第三阶段:工程收尾、自查整改阶段。
第四阶段:联合检查验收、工程移交阶段。
第四章施工方法及技术措施
一、拆除工程
㈠、一般拆除
内墙、天棚、地面、电照、采暧给水及排系统的拆除,要按设计要求进行。
需用小钎子、小锤子拆除,严禁用大锤子或钢钎敲击拆除。
因工作量较大,要合理安排施工作业,并注意不要人为地破坏结构。
拆除施工完毕后,要将地面等其他拆除部位清理干净,拆除旧物按要求合理安置或外运处
理。
严禁拆除旧物从窗口直接外抛,必须集中堆放,统一处理外运合理安置。
成品物件,清点回收入库,邀请建设单位等有关部门,进行联合验收,再依要求进行下道工序,未经验收严禁进行施工作业。
㈡、室外拆除
1、首先进行现场查看,确定拆除时的废物抛弃范围。
2、进行安全围护(含安全防护)。
3、对进场的工作人员进行全面的安全教育。
4、搭设必要的脚手架。
5、采取人工拆除。
在高处拆除的废弃物,用滑槽和吊蓝反废弃物运至地面。
严禁高空抛物。
同时拆除多余的脚手架。
6、在整个拆除过程中,现场设专职的安全员进行全方位的监督和指挥。
二、装饰工程
1、天棚、墙面装饰
⑴、作业条件
①、轻钢龙骨、木龙骨、板材隔断工程所用的材料品种、规格、颜色及隔断的构造、固定方法,均应符合设计要求及国家施工规范。
②、隔断的龙骨和罩面板必须完好,不得有损坏、变形弯折、翘曲、边角损坏等现象。
并注意被碰撞和受潮。
③、电器配件的安装应嵌装牢固,表面应与罩面板的底面齐平。
④、门窗框与隔墙相接触处应符合设计要求。
⑤、作好隐蔽工程和施工记录。
⑵、施工工艺
①、流程
弹线定位----划龙骨分档线----安装大龙骨----安装小龙骨----防腐处理----安装罩面板----安装压条
②、龙骨安装
a、按弹线固定龙骨,各自交接后的龙骨应保持平直。
固定点间距应大于1米,龙骨的端部必须固定牢固。
边框龙骨与基体之间应按设计要求安装密封条。
b、门窗或特殊节点处,应使用附加龙骨,其安装高度应符合设计要求。
c、骨架安装的允许偏差:立面垂直度2mm、表面平整度2mm。
③、罩面板安装
a、阳角处宜做护角。
罩面时应符合有关防火的要求。
在潮湿度较大的房间内,不得使用未经防水处理的罩面板。
b、塑料板装饰时,一般采用粘结和钉结二种。
c、铝合金板的装饰,可用螺丝钉直接固定在结构层上,也可以用锚固件悬挂或嵌卡的方法将板固定在基层上。
④、成品保护
a、龙骨及罩面板在安装时,应注意保护顶棚内装好的各种管、线及龙骨吊杆。
b、施工部位已安装的门窗,已施工完毕的地面、墙面、窗台等应注意保护、防止损坏。
c、条形骨架材料,特别是罩面材料,在进场、存放、使用过程中应妥善管理,使其不变形、不受潮、不损坏不污染。
2、干挂铝塑板
①放线放线工作根据土建实际的中心线及标高点进行;饰面的设计以建筑物的轴线为依据铝塑板骨架由横竖件组成,先弹好竖向杆件的位置线,然后再将竖向杆件的锚固点确定。
