灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)

合集下载

灌注桩工程_安全技术交底模板

灌注桩工程_安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 设计单位:____________________5. 监理单位:____________________二、安全技术交底内容1. 施工准备(1)人员培训:所有施工人员必须接受安全教育培训,了解灌注桩工程的安全技术要求。

(2)机械设备:确保机械设备完好,操作人员必须熟悉设备性能及操作规程。

(3)施工材料:选用符合国家标准的施工材料,并严格检查验收。

2. 施工工艺及操作要点(1)桩位测量:准确测量桩位,确保桩位偏差在允许范围内。

(2)钻孔施工:严格按照设计要求进行钻孔,确保孔径、孔深、孔斜度符合设计要求。

(3)钢筋笼制作与吊装:钢筋笼制作应符合设计要求,吊装过程中注意平衡,避免碰撞。

(4)混凝土浇筑:混凝土浇筑前,检查导管、钢筋笼等是否到位,确保浇筑质量。

3. 安全防护措施(1)人员安全:施工人员必须穿戴符合国家标准的安全帽、安全带、防尘口罩等个人防护用品。

(2)机械设备安全:机械设备操作人员必须持证上岗,确保操作规范。

(3)施工现场安全:施工现场应设置安全警示标志,确保施工区域安全。

4. 应急预案(1)火灾:发生火灾时,立即切断电源,使用灭火器进行灭火,并迅速疏散人员。

(2)触电:发现触电事故,立即切断电源,使用绝缘物品将触电者脱离电源,并进行急救。

(3)坍塌:发现坍塌迹象,立即停止施工,迅速撤离现场,并向上级报告。

5. 环境保护(1)施工过程中产生的废水、废气、固体废弃物等应按规定进行处理,不得随意排放。

(2)施工过程中产生的噪音、振动等应尽量减少,避免对周边环境造成影响。

三、安全技术交底要求1. 施工单位应将安全技术交底内容纳入施工组织设计,确保施工过程中严格执行。

2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。

桩基技术交底-水下混凝土浇筑

桩基技术交底-水下混凝土浇筑

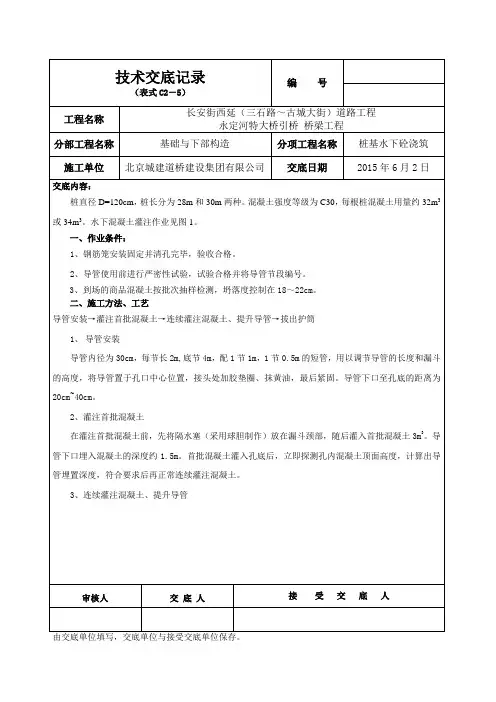

(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程永定河特大桥引桥桥梁工程分部工程名称基础与下部构造分项工程名称桩基水下砼浇筑施工单位北京城建道桥建设集团有限公司交底日期2015年6月2日交底内容:桩直径D=120cm,桩长分为28m和30m两种。

混凝土强度等级为C30,每根桩混凝土用量约32m3或34m3。

水下混凝土灌注作业见图1。

一、作业条件:1、钢筋笼安装固定并清孔完毕,验收合格。

2、导管使用前进行严密性试验,试验合格并将导管节段编号。

3、到场的商品混凝土按批次抽样检测,坍落度控制在18~22cm。

二、施工方法、工艺导管安装→灌注首批混凝土→连续灌注混凝土、提升导管→拔出护筒1、导管安装导管内径为30cm,每节长2m,底节4m,配1节1m,1节0.5m的短管,用以调节导管的长度和漏斗的高度,将导管置于孔口中心位置,接头处加胶垫圈、抹黄油,最后紧固。

导管下口至孔底的距离为20cm~40cm。

2、灌注首批混凝土在灌注首批混凝土前,先将隔水塞(采用球胆制作)放在漏斗颈部,随后灌入首批混凝土3m3。

导管下口埋入混凝土的深度约1.5m。

首批混凝土灌入孔底后,立即探测孔内混凝土顶面高度,计算出导管埋置深度,符合要求后再正常连续灌注混凝土。

3、连续灌注混凝土、提升导管审核人交底人接受交底人(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程永定河特大桥引桥桥梁工程分部工程名称基础与下部构造分项工程名称桩基水下砼浇筑施工单位北京城建道桥建设集团有限公司交底日期2015年6月2日图1 水下混凝土灌注作业示意图(1)灌注速度不得小于2m3/h。

(2)保持水头高度,观察管内混凝土下降和孔内水位升降情况,及时测量孔内混凝土面的上升高度,适时提升和拆卸导管。

导管逐步提升时应保持轴线竖直、位置居中,埋置深度应控制在2~6m。

(3)每次提升导管前探测一次混凝土面高度,及时调整导管埋深。

遇灌注量异常时,应增加探测次数。

打桩灌混凝土安全技术交底模板

打桩灌混凝土安全技术交底模板

一、交底目的为确保打桩灌混凝土施工过程中的安全,防止事故发生,特进行本次安全技术交底。

二、交底内容1. 施工人员安全教育(1)施工人员必须接受入场安全教育,考核合格后方可进入施工现场。

(2)作业人员必须熟悉本岗位的安全操作规程,严格遵守各项安全规定。

2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,包括警示牌、安全通道、警戒线等。

(2)施工现场应保持整洁,不得堆放杂物,确保施工环境安全。

3. 打桩施工安全要求(1)打桩前,应检查桩机、桩锤、桩架等设备是否完好,确保其符合安全要求。

(2)打桩过程中,操作人员应密切关注桩身、桩锤、桩架等设备状态,发现异常情况立即停止施工,并报告现场负责人。

(3)桩机操作人员应严格遵守操作规程,确保桩机运行平稳。

(4)打桩过程中,应确保人员安全距离,避免因桩身倾斜、桩锤脱落等事故造成人员伤害。

4. 灌混凝土施工安全要求(1)混凝土搅拌、运输、浇筑过程中,应严格按照操作规程进行,确保混凝土质量。

(2)混凝土运输车辆应保持车况良好,防止发生交通事故。

(3)混凝土浇筑过程中,应确保浇筑高度、速度、均匀性等符合设计要求。

(4)混凝土振捣过程中,操作人员应穿戴绝缘手套、绝缘鞋,防止触电。

5. 事故应急处理(1)发生安全事故时,应立即停止施工,并组织人员进行救援。

(2)事故发生后,应立即报告现场负责人,并按规定进行事故调查和处理。

(3)对事故责任人进行严肃处理,确保类似事故不再发生。

三、交底时间及地点本次安全技术交底时间为:____年____月____日,地点:____。

四、交底人及被交底人交底人:____被交底人:____五、签字确认交底人:____被交底人:____备注:本模板仅供参考,具体交底内容应根据实际情况进行调整。

水下砼灌注安全技术交底模板

水下砼灌注安全技术交底模板

一、交底目的为确保水下砼灌注施工过程中的安全,预防事故发生,特制定本安全技术交底。

二、适用范围本交底适用于所有水下砼灌注施工项目。

三、施工人员要求1. 施工人员必须具备相关资质,熟悉水下砼灌注施工工艺和安全操作规程。

2. 施工人员应接受入场安全教育,考核合格后方可进入施工现场。

3. 施工人员应佩戴安全帽、防滑鞋等个人防护用品。

四、施工前准备1. 施工前应进行现场勘察,了解水下地质、水流、气象等条件。

2. 确保导管、搅拌运输车、输送泵等设备性能良好,符合施工要求。

3. 检查施工船舶、浮吊等辅助设施,确保其稳定性。

4. 制定详细的施工方案,明确施工步骤、安全措施和应急预案。

五、施工过程安全措施1. 水下砼灌注前,对施工人员进行安全教育和操作培训。

2. 使用直径250mm的钢管作为导管,壁厚3mm,每节长2.0~2.5m,配1~2节长1~1.5m短管。

3. 导管使用前,进行接长密闭试验,确保密封性。

4. 下导管时应防止碰撞钢筋笼,导管支撑架用型钢制作,支撑架支垫在钻孔平台上,用于支撑悬吊导管。

5. 混凝土灌注期间,用钻架吊放拆卸导管,严禁中途停工。

6. 混凝土进入漏斗时的坍落度控制在18~22cm之间,保证混凝土的和易性。

7. 混凝土初凝时间应保证灌注工作在首批混凝土初凝以前的时间完成。

8. 先灌入的首批混凝土,其数量必须经过计算,确保冲击能量充足,能将泥浆从导管中排出,并保证导管下口埋入混凝土的深度不少于1m。

9. 使用拔球法灌注第一批混凝土,灌注开始后,应紧凑、连续地进行。

10. 整个灌注过程中,导管埋入混凝土的深度不得少于1.0m,一般控制在4m以内。

11. 随时探测钢护筒顶面以下的孔深和所灌注的混凝土面高度,以控制导管埋入深度和桩顶标高。

六、应急处置措施1. 发生导管脱落、漏浆等故障时,立即停止灌注,检查原因,采取相应措施进行处理。

2. 发生人员落水、触电等安全事故时,立即启动应急预案,进行救援。

钻孔灌注桩水下混凝土灌注技术交底

钻孔灌注桩水下混凝土灌注技术交底

钻孔灌注桩水下混凝土灌注技术交底一、工程概述在本次工程中,钻孔灌注桩基础被广泛应用。

为确保灌注桩的质量和承载能力,水下混凝土灌注是关键环节之一。

本次技术交底旨在向施工人员详细介绍钻孔灌注桩水下混凝土灌注的工艺流程、技术要点及注意事项。

二、施工准备1、材料准备(1)水泥:应选用强度等级不低于 425 的硅酸盐水泥或普通硅酸盐水泥,其质量应符合现行国家标准。

(2)骨料:粗骨料宜选用卵石或碎石,其最大粒径不应大于导管内径的 1/6~1/8 和钢筋最小净距的 1/4,同时不应大于 40mm;细骨料宜采用级配良好的中砂。

(3)水:宜采用饮用水,当采用其他水源时,水质应符合国家现行标准的规定。

(4)外加剂:应根据混凝土性能要求、施工条件和气候条件,结合混凝土原材料性能、配合比以及对水泥的适应性等因素,通过试验确定其品种和掺量。

2、机械设备准备(1)混凝土搅拌设备:应能保证混凝土的连续供应,其生产能力应满足灌注桩灌注速度的要求。

(2)混凝土运输设备:通常采用混凝土搅拌运输车,确保混凝土在运输过程中不发生离析、泌水等现象。

(3)灌注设备:包括导管、漏斗、隔水栓等。

导管应内壁光滑、顺直,直径宜为200~300mm,节长宜为2m,底节长度不宜小于4m。

漏斗的容量应满足首批混凝土灌注后,使导管埋入混凝土的深度不小于 1m。

隔水栓应具有良好的隔水性能,保证首批混凝土灌注时能顺利排出管外。

3、现场准备(1)桩孔成孔后,应进行孔底沉渣厚度的检测,如超过规定要求,应进行二次清孔,直至符合要求。

(2)安装钢筋笼后,应对钢筋笼的位置、标高进行检查,确保符合设计要求。

(3)在灌注现场应设置好混凝土搅拌站、运输车辆的停放位置,以及导管、漏斗等灌注设备的安放位置。

三、灌注工艺流程1、安设导管(1)导管使用前应进行水密承压和接头抗拉试验,严禁用压气试压。

(2)导管应自下而上顺序编号,单节长度一般为 2m,底节长度不小于 4m。

(3)导管安装时应保持居中,轴线顺直,稳步沉放,防止卡挂钢筋笼和碰撞孔壁。

混泥土灌注桩安全技术交底模板

混泥土灌注桩安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工项目经理:________________5. 施工班组:____________________二、施工内容1. 施工范围:____________________2. 施工内容:混凝土灌注桩施工,包括桩身、桩顶、桩基等部分。

三、安全技术交底1. 施工前的准备工作(1)施工前应组织技术人员和施工人员进行安全技术交底,确保全体人员了解施工过程中的安全注意事项。

(2)施工人员应具备相应的安全操作技能,熟悉施工图纸和施工方案。

(3)施工前应进行现场安全检查,确保施工现场符合施工要求。

2. 施工过程中的安全措施(1)桩基施工安全措施1)桩基施工前,应对施工现场进行清理,确保施工区域安全。

2)施工人员应佩戴安全帽、安全带等个人防护用品。

3)桩基施工过程中,应确保桩孔垂直度、桩位偏差等符合设计要求。

4)桩基施工过程中,应加强监测,确保桩身质量。

(2)混凝土浇筑安全措施1)混凝土浇筑前,应检查模板、钢筋笼等构件的稳定性,确保施工安全。

2)混凝土浇筑过程中,应确保混凝土的均匀性,防止出现离析现象。

3)混凝土浇筑过程中,应加强施工人员的安全教育,防止发生意外事故。

4)混凝土浇筑过程中,应做好施工人员的防暑降温、防中毒等措施。

(3)施工机械安全措施1)施工机械操作人员应具备相应的操作技能,熟悉机械性能和操作规程。

2)施工机械操作过程中,应确保机械的稳定性,防止发生倾覆、坠落等事故。

3)施工机械操作过程中,应加强施工现场的通风、防尘等措施。

4)施工机械操作过程中,应做好施工人员的防暑降温、防中毒等措施。

3. 施工现场安全防护措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

(2)施工现场应设置围挡,防止非施工人员进入施工现场。

注桩基础水下混凝土浇筑施工安全技术交底

注桩基础水下混凝土浇筑施工安全技术交底

注桩基础水下混凝土浇筑施工安全技术交底1. 引言注桩基础水下混凝土浇筑施工是一项重要的工程环节,涉及到施工人员的安全问题。

为了保障施工人员的生命安全和工程的顺利进行,必须遵守相关安全技术要求。

本文档旨在向所有参与注桩基础水下混凝土浇筑施工的人员交底相关安全技术要求并进行说明。

2. 施工前的准备在进行注桩基础水下混凝土浇筑施工前,必须做好以下准备工作:2.1 水下环境调查施工前应进行水下环境调查,了解施工地点的水深、水流情况以及存在的障碍物等情况。

根据调查结果采取相应的防范措施。

2.2 施工区域的标识和围栏在施工区域周围设置明显的标识和围栏,确保施工区域的安全,防止无关人员闯入施工区域。

2.3 确保施工人员的防护装备施工人员必须使用合适的防护装备,包括救生装备、安全帽、防滑鞋等,以确保施工过程中的安全。

3. 施工过程中的安全措施在进行注桩基础水下混凝土浇筑施工时,必须采取以下安全措施:3.1 施工人员的培训和资质要求施工人员必须经过相关培训,并持有相应的资质证书。

只有具备相关技能和知识的人员才能参与施工工作。

3.2 建立安全围栏在施工现场周围设立安全围栏,确保施工区域的安全,并设置明显的警示标识,提醒人员注意安全。

3.3 使用专业浮潜设备施工人员在水下作业时应使用专业的浮潜设备,确保能够正常呼吸和观察工作环境。

3.4 定期检查施工设备和工具施工人员必须定期检查使用的施工设备和工具,确保其正常使用,并进行必要的维护和修理。

3.5 防止水流和浪涌的影响施工人员在水下作业时必须注意防范水流和浪涌的影响,采取相应的防护措施,避免水流和浪涌对施工过程造成的影响。

3.6 保持施工现场的通畅施工现场必须保持通畅,安排专人负责车辆和设备的出入,防止交通堵塞和事故的发生。

4. 紧急情况处理在进行注桩基础水下混凝土浇筑施工过程中,可能会遇到紧急情况。

施工人员必须掌握以下紧急情况处理方法:4.1 水下作业人员突发意外如果水下作业人员发生意外,其他人员应立即采取紧急救援措施,并及时报警求助。

水下桩灌注桩安全技术交底模板

水下桩灌注桩安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]二、施工内容1. 施工内容:水下桩灌注桩施工2. 施工范围:[具体施工范围]三、安全注意事项1. 人员安全(1)进入施工现场,必须佩戴安全帽、安全带、防滑鞋等个人防护用品。

(2)严格遵守操作规程,不得违章操作、违章指挥。

(3)特种作业人员必须持有效操作许可证上岗。

(4)新进场的施工人员必须经过安全教育后方可上岗。

2. 设备安全(1)设备操作人员必须熟悉设备性能和安全操作规程。

(2)保证设备技术状态良好,安全设施齐全有效。

(3)外露传动部分必须有防护装置。

(4)工作前应进行试运转,确保设备正常运行。

3. 水下施工安全(1)施工前应了解水文、地质、气象等条件,确保施工安全。

(2)施工过程中,应密切观察孔内情况,发现异常情况立即停止施工,及时上报。

(3)水下混凝土灌注时,应严格控制导管埋入深度和桩顶标高。

(4)水下施工时,应加强通讯联络,确保信息畅通。

4. 防火、防爆安全(1)施工现场严禁吸烟、使用明火。

(2)电焊作业必须持证上岗,并佩戴好安全防护用品。

(3)遇有六级以上大风或雨天,不准进行露天电焊作业。

(4)氧气瓶和乙炔瓶必须保持安全距离,不得混放。

5. 环境保护(1)施工过程中,应做好废水、废气、固体废弃物的处理,不得随意排放。

(2)泥浆护壁成孔时,应选用合格的黏土或其他环保材料,泥浆沉淀池周围应设防护栏杆和安全标志。

四、应急处置1. 发现安全事故,应立即停止施工,及时上报。

2. 采取有效措施,防止事故扩大。

3. 对受伤人员进行救治,并报告相关部门。

五、总结1. 施工单位、监理单位应加强施工现场安全管理,确保施工安全。

2. 施工人员应严格遵守安全操作规程,提高安全意识。

3. 定期开展安全教育培训,提高施工人员的安全技能。

4. 做好施工过程中的安全检查,及时发现和消除安全隐患。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
灌注桩基础水下混凝土浇筑施工安全技术
交底(标准版)
交底内容:
1.在浇筑水下混凝土过程中,必须采取防止导管进水和阻塞、埋管、坍孔的措施;一旦发生上述情况,应判明原因,改进操作,并及时处理。

坍孔严重必须立即停止浇筑混凝土,提出导管和钢筋骨架,并按技术要求回填;出现断桩应与设计、业主、监理研究处理方案。

2.提升导管的设备能力应能克服导管和导管内混凝土的自重与导管埋人部分内外壁与混凝土之间的粘接阻力,并有一定的安全储备;导管埋人混凝土的深度应符合技术规定。

3.吊装导管、钢筋笼应采用起重机进行,现场作业应符合下列要求。

?
(1)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。

(2)吊装时,吊臂、吊钩运行范围,严禁人员入内;吊装中严禁超载。

?
(3)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。

(4)吊装作业必须设信号工指挥;指挥人员必须检查吊索具、环境等状况,确认安全。

(5)现场配合吊运的全体作业人员应位于安全地方,待吊钩和所吊运的材料离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。

(6)构件吊装就位,必须待构件稳固后,作业人员方可离开现场。

(7)吊运作业前应划定作业区,设护栏和安全标志,严禁非作业人员人内。

(8)作业前施工技术人员应了解现场环境、临时电力和通讯等架空线路、附近建(构)筑物等状况,选择适宜的起重机,并确定对吊
装影响范围的架空线、建(构)筑物采取的挪移或保护措施。

(9)现场及其附近有电力架空线路时应设专人监护,确认机械与电力架空线路的最小距离必须符合相关规定要求。

(10)吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业;正式起吊前应先试吊,确认正常后方可正式起吊。

4.浇筑混凝土作业必须由作业组长指挥,浇筑前作业组长应检查各项准备工作,确认合格后,方可发布浇筑混凝土的指令。

5.架设漏斗的平台应根据施工荷载、台高和风力经施工设计确定,搭设完成,经验收合格形成文件后,方可使用。

6.水下混凝土必须连续浇筑,不得中断;水下混凝土浇筑过程中,从桩孔内溢出的泥浆应引流至规定地点,不得随意漫流;浇筑水下混凝土结束后,桩顶混凝土低于现状地面时,应设护栏和安全标志。

7.浇筑水下混凝土漏斗的设置高度应依据孔径、孔深、导管内径等确定;浇筑水下混凝土的导管宜采用起重机吊装,就位后必须
临时固定牢固方可摘钩。

8.桩孔完成经验收合格后,应连续作业,尽快灌注水下混凝土。

9.大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行水下混凝土施工。

云博创意设计
MzYunBo Creative Design Co., Ltd.。

相关文档
最新文档
