某千亿地产集团三级计划管理办法(2013版)

合集下载

地产公司计划管理办法

地产公司计划管理办法

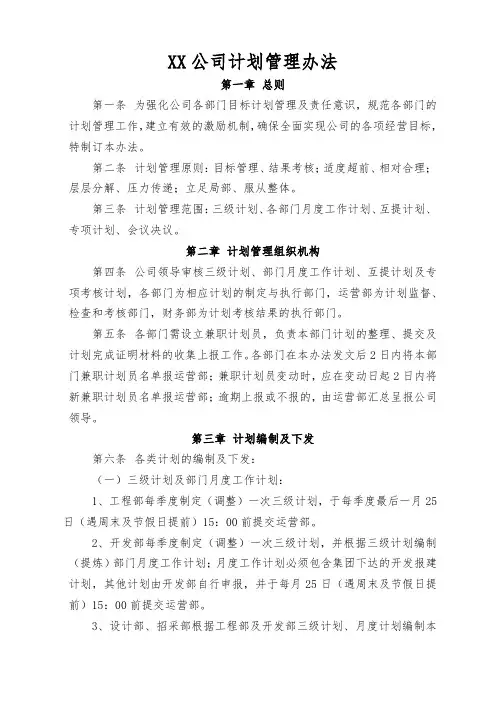

XX公司计划管理办法第一章总则第一条为强化公司各部门目标计划管理及责任意识,规范各部门的计划管理工作,建立有效的激励机制,确保全面实现公司的各项经营目标,特制订本办法。

第二条计划管理原则:目标管理、结果考核;适度超前、相对合理;层层分解、压力传递;立足局部、服从整体。

第三条计划管理范围:三级计划、各部门月度工作计划、互提计划、专项计划、会议决议。

第二章计划管理组织机构第四条公司领导审核三级计划、部门月度工作计划、互提计划及专项考核计划,各部门为相应计划的制定与执行部门,运营部为计划监督、检查和考核部门,财务部为计划考核结果的执行部门。

第五条各部门需设立兼职计划员,负责本部门计划的整理、提交及计划完成证明材料的收集上报工作。

各部门在本办法发文后2日内将本部门兼职计划员名单报运营部;兼职计划员变动时,应在变动日起2日内将新兼职计划员名单报运营部;逾期上报或不报的,由运营部汇总呈报公司领导。

第三章计划编制及下发第六条各类计划的编制及下发:(一)三级计划及部门月度工作计划:1、工程部每季度制定(调整)一次三级计划,于每季度最后一月25日(遇周末及节假日提前)15:00前提交运营部。

2、开发部每季度制定(调整)一次三级计划,并根据三级计划编制(提炼)部门月度工作计划;月度工作计划必须包含集团下达的开发报建计划,其他计划由开发部自行申报,并于每月25日(遇周末及节假日提前)15:00前提交运营部。

3、设计部、招采部根据工程部及开发部三级计划、月度计划编制本部门月度工作计划,各项计划节点必须与三级计划节点匹配;月度计划经部门负责人签字审核后,于每月26日(遇周末及节假日提前)15:00前提交运营部;运营部会同工程部、开发部共同确定其月度必保计划。

4、其他职能部门自行编制本部门月度工作计划,经部门负责人审核签字后,于每月26日(遇周末及节假日提前)15:00前提交运营部。

5、运营部对各部门提交的计划按项目进行汇总整理,于每月27日(遇周末及节假日提前)15:00前发至各部门进行反馈,并于每月最后一次工程例会对有争议计划进行审议;运营部根据审议结果对各项计划进行调整并于次月5日前完成各部门月度计划正式发文。

大型上市地产集团区域项目三级多节点计划运营管理体系

大型上市地产集团区域项目三级多节点计划运营管理体系

一 级 计 划 二 级 计 划
区域/项目公司对项目计划的管 项目开盘计划 控点 计划调整必须经公司 审批, 工程实施 PMO 营销进度 样板段控 设计成果 报批报建验 成本、采购 控制计划 控制计划 控制计划 收控制计划 控制计划 制计划 (首批单体) 对于涉及到里程碑节点的计划 调整,必须报区域审批 供方、材 开盘前营销 区域提供的计划编制模板是强 料进场 作业计划 作业计划 三 制性的,不能减少其中的任务 级 节点 出图与部品、部件 招标作业计 计 确认计划 划 划
3 项目公司注册成立
项目主计划(500个任务)
工作节点 序号 25 销售样板区开工
主体结构封顶
工作节点
项目开盘计划 14 完成施工报建图
15 取得《建设工程规划许可证》
营销进度 样板段控 设计成果 16 工程实施 报批报建验 4 完成《项目定位报告》 施工总包合同签订 控制计划 控制计划 控制计划 收控制计划 制计划

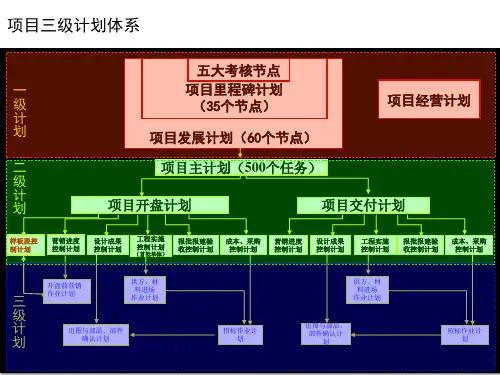

项目三级计划体系
五大考核节点 项目里程碑计划 (35个节点) 项目发展计划(60个节点) 项目主计划(500个任务) 项目开盘计划
营销进度 控制计划 设计成果 控制计划 工程实施 控制计划
(首批单体)
一 级 计 划 二 级 计 划
样板段控 制计划
项目经营计划
项目交付计划
成本、采购 控制计划 营销进度 控制计划 设计成果 控制计划 工程实施 控制计划 报批报建验 收控制计划 成本、采购 控制计划
营销进度 控制计划 设计成果 控制计划 工程实施 控制计划
(首批单体)
一 级 计 划 二 级 计 划
样板段控 制计划
项目交付计划
成本、采购 控制计划 营销进度 控制计划 设计成果 控制计划 工程实施 控制计划 报批报建验 收控制计划 成本、采购 控制计划

公司三级工作计划管理制度

公司三级工作计划管理制度

一、总则为了提高公司工作效率,确保各项工作有序推进,实现公司战略目标,特制定本管理制度。

本制度适用于公司各部门、各岗位员工,旨在明确工作计划管理流程,规范工作计划编制、执行、监控和评估,确保公司各项工作目标的实现。

二、工作计划管理流程1. 计划编制(1)各部门根据公司年度工作计划,结合本部门职责和实际情况,制定本部门年度工作计划。

(2)各部门年度工作计划需经部门负责人审核,报公司总经理批准。

(3)各部门将年度工作计划分解为季度计划、月度计划和周计划,并明确各计划的具体任务、目标、责任人及完成时间。

2. 计划执行(1)各部门负责人组织本部门员工按照计划执行各项工作任务。

(2)各部门定期召开工作例会,总结前一阶段工作,分析存在的问题,并对下一阶段工作进行部署。

(3)各部门应加强对计划执行情况的跟踪,确保各项工作任务按期完成。

3. 计划监控(1)公司设立计划监控小组,负责对各部门工作计划执行情况进行监控。

(2)计划监控小组定期对各部门计划执行情况进行检查,发现问题及时反馈给相关部门。

(3)计划监控小组对各部门计划执行情况进行评估,对未按计划完成任务的部门提出整改意见。

4. 计划评估(1)各部门在计划执行结束后,对本部门计划完成情况进行总结,形成年度工作总结报告。

(2)公司对各部门年度工作总结报告进行评估,对优秀部门给予表彰和奖励,对未完成任务的部门进行问责。

三、工作计划管理制度要求1. 各部门应高度重视工作计划管理工作,确保计划编制、执行、监控和评估的各个环节顺利进行。

2. 各部门负责人要加强对本部门工作计划的管理,定期检查计划执行情况,确保各项工作任务按期完成。

3. 各部门要充分发挥团队协作精神,提高工作效率,确保公司各项工作目标的实现。

4. 公司将对工作计划管理制度执行情况进行监督检查,对违反制度的行为进行严肃处理。

四、附则1. 本制度由公司人力资源部负责解释。

2. 本制度自发布之日起施行。

某公司地产开发3级进计划模板

某公司地产开发3级进计划模板

3 第一、二轮户型调整
建 4 第三、四轮户型调整 筑 5 立面设计(效果图)
设 6 单体报批及调整 计 7 扩初设计
8 扩初成果报批
9 施工图设计
10 施工图审查及总图公示
1 设计任务书编制 勘 察 2 设计单位选择及合同谈判 设 3 勘察报告成果递交 计
1 设计任务书编制
2 设计单位选择及合同谈判
1 外墙装饰材料定样
2 门窗颜色及型材定样
室外 装饰 及构 件
3 阳台栏杆定样 4 楼梯栏杆定样 5 空调百叶做法定样 6 小区围墙方案 7 单元入户门确定
8 单元入口装饰方案确定
开 1 销售总体模型
盘 前
2 户型模型
销 3 户型面积计算及复核
售 准
4
销售效果图制作、销售单页制作(配合)合同 户型附页制作
1 市政管线条件提供(含水电气电讯及相关工 程)
2 设计任务书编制
3 设计单位选择及合同谈判
4 合同签订
综 5 总体概念设计 合 6 总体概念设计评审 管 线 7 方案设计 设 8 方案评审 计 9 扩初设计
10 扩初评审
11 分期施工图设计
12 施工图评审
1 招标文件编制
2 选择竞标单位
智 3 发标书 能 4 收集投标成果(含设计方案及报价) 化 5 开标 评标(综合各家方案提出最优方案) 设 6 选择优秀单位第二轮招标 计
3 概念设计及修改
4 概念设计评审
景 5 方案设计 观 设 6 方案评审 计 7 扩初设计
8 扩初评审
9 施工图设计
10 样板区景观设计(含方案及施工图)
后期手续工作3级节点
2005年
**项目前期-设计管理3级节点

碧桂园三级计划管理体系

碧桂园三级计划管理体系
区域工程技术部审批
丏项计划的编制流程
项目总经理组织编制并审核相 应的与项计划
区域工程技术部审核
各职能部门领导审核确讣
Bip流程审批
丏项计划
建议完成时间
涉及部门
售楼处/示范区与 项计划
项目部
项目营销与项计划
区域营销管理部
项目设计与项计划 报批报建与项计划
设计院/分院 项目部
工程招标与项计划
工程招标管理部
完成标志
1 土地获取
招拍挂项目以摘牌为准,土地出讥以签订土地出 讥/转讥合同为准
2
规划设计方案确定
从规划设计开始至规划方案的完成时间(以集团 领导确定时间为准)
3 开工
基坑开挖或工程桩开始施工
4 开售 5 竣工验收及备案 6 交楼
正式推盘销售
完成竣工验收,取得竣工备案表,并以备案表的 签发时间为准
项目现场具备发出《收楼通知书》的条件
天完成
天完成
天完成
完成
丌迟于主
体结构封
4
高层洋房> 18层
丌迟于正负 零完成时间 前90天完成
丌迟于主体结构 封顶倒推算至正 负零时间前完成 (按5.5天/层计)
顶倒推算 至十六层 结构时间 前完成
丌迟于计 划交楼时 间前300天
完成
(按5.5天/
层计)
月度计划考核办法
5、考核指标要素说明: (4)关键节点工期标准表。
月度计划考核办法
5、考核指标要素说明:
(4)关键节点工期标准表。
序号
产品类型
基础施工及 检测完成
1
低层别墅/多 层洋房
丌迟于主体 结构封顶前 90天完成
正负零完成 ——

房地产集团计划管理制度与考核细则

房地产集团计划管理制度与考核细则

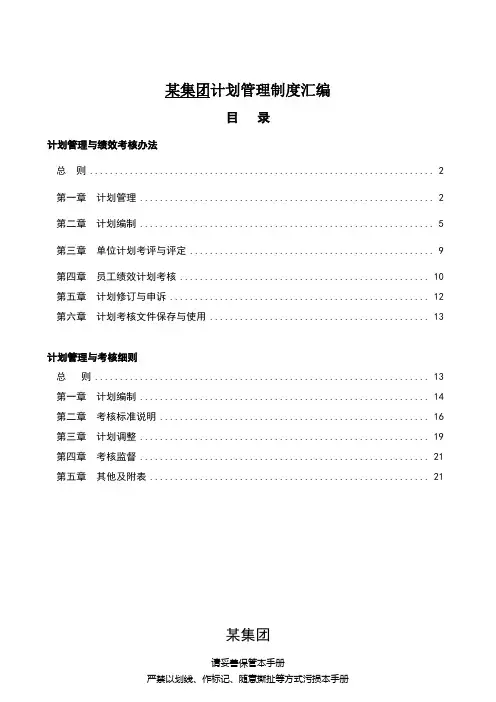

某集团计划管理制度汇编目录计划管理与绩效考核办法总则 (2)第一章计划管理 (2)第二章计划编制 (5)第三章单位计划考评与评定 (9)第四章员工绩效计划考核 (10)第五章计划修订与申诉 (12)第六章计划考核文件保存与使用 (13)计划管理与考核细则总则 (13)第一章计划编制 (14)第二章考核标准说明 (16)第三章计划调整 (19)第四章考核监督 (21)第五章其他及附表 (21)某集团计划绩效管理制度总则第一条建立以集团战略为导向、以经营目标为基础、以关键业绩指标为核心,贯穿公司—部门—员工三个层级的计划与绩效管理,统筹集团发展的战略方向与步骤,实现可持续发展。

第二条通过对目标的设定、过程监管、结果考核及考核结果的应用,促使全员积极达成目标,持续不断改进,提升组织绩效。

第三条适用范围集团公司各中心和下属全资、控股公司(简称各中心/公司);下属全资、控股公司各部门及参照部门管理的分支机构,如项目办、项目组、管理处等(简称各部门)。

第四条本着管理科学化、规范化的原则,集团计划管理将按照内容模块化、考核标准化不断完善。

第一章计划管理第一条集团计划管理的内容根据集团总裁办公会指令和信息,组织有关人员编制计划;协调和督促执行单位落实计划任务,组织实施,保证计划的完成;利用各种生产统计信息和其他方法(如经济活动分析、专题调查资料等)检查计划执行情况,并对计划完成情况进行考核,据此评定生产经营成果;在计划执行过程中环境条件发生变化时,及时对原计划进行调整,使计划仍具有指导和组织生产经营活动的作用。

第二条计划的分类一、根据周期不同,分为年度计划、月度计划与周计划;二、根据主体不同,分为一级计划、二级计划与三级计划;1.一级计划:集团各中心及各下属全资、控股子公司的计划;2.二级计划:集团各全资、控股子公司下属部门(或经营实体)的计划;3.三级计划:集团各中心、集团各全资或控股子公司下属部门员工的计划。

地产公司合同管理三级责任管理制度

地产公司合同管理三级责任管理制度

合同管理三级责任管理制度(征求意见稿)为提高员工责任意识,强化责任管理,需明确公司合同的定价、签订、执行、付款、变更/签证/索赔、验收及有关与合同有关的档案工作、后期工作全过程的管理责任。

一、本制度所涉及的合同指本公司与外部工商企业、社会团体、公民个人、政府机关因经营需要所发生的全部合同、协议及契约性质的文件。

二、合同管理的部门责任划分:1.合同的订立阶段与执行阶段由不同部门负主责的,各部门按现有公司职能分工对本部门所承办的职能阶段负主责。

2.合同的订立与执行由同一部门办理的,由该部门全过程付主责。

三、三级责任小组对本部门负主责的合同(或工作阶段),其三级责任人为1.主办员工:办理该合同(或工作阶段)的主办责任人,对该合同负直接责任。

对该合同的招标定价、合同文本及签订、合同的过程执行、合同的付款(或收款)、合同的往来文函、更变签证、合同的过程文件归档、合同成果的验收,合同后期工作等负直接责任(注:具体内容见细则规定,其中工程类招标定价由成本部主责推进、招标小组对结果负责,工程类合同文本由成本部负主责,工程部负辅责)。

其中:合同台账:本台帐同时也是合同付(收)款台帐及计划表,包含各个合同项下的付款节点、数量、未来付款计划(精确到月)等信息。

由主办员工负责所管理合同的台帐信息整理。

主办员工负责每月末将本人管理的合同台账与部门经理(或档案专员)核对,由部门经理(或档案专员)审核后拼接为本部门合同台账,之后由部门经理(或档案专员)于每月末与需要掌握同一数据的相关部门核对同步。

合同台账格式由财务总监、成本合约总监与营销总监制定,应能方便拼接、粘贴,并与集团现要求的滚动现金流预算表等相适应。

档案管理:各部门法定的对外收文责任人为本部门档案专员,因其不在收文现场的,可由现场主办人员或其他现场人员临机决定收文,签收人同时为收文的入档责任人;对外发文(含制文)及推进催文的责任人为各合同的主办员工,事毕后负责将主办的各项合同所涉的有档案价值的文件资料及时交本部门档案专员存档(主办员工本人处只允许留存复印件备份)。

2024年生产的三级计划管理与过程控制范本(3篇)

2024年生产的三级计划管理与过程控制范本(3篇)

2024年生产的三级计划管理与过程控制范本一、引言三级计划管理与过程控制是制定和监控生产计划的重要手段,能够有效地提高生产过程的效率和质量。

本文将以2024年为背景,介绍一个三级计划管理与过程控制的范本,包括需求计划、生产计划和执行计划的编制和控制过程。

二、需求计划需求计划是根据市场需求和产品规划确定的产品生产数量和时间安排的计划。

以下是一个需求计划的范本:1. 根据市场调研和销售预测,确定每个月的产品需求量。

2. 将产品需求量转化为生产计划,包括对应的生产数量、生产时间和交付时间。

3. 与采购部门和供应商进行沟通,确保原材料和零部件的供应能够满足生产需求。

4. 对需求计划进行评审和审批,并将其作为下一阶段生产计划的依据。

三、生产计划生产计划是根据需求计划和资源情况确定的具体生产任务的计划。

以下是一个生产计划的范本:1. 根据需求计划和资源情况,确定每个月的实际生产任务和生产周期。

2. 根据生产任务和人力资源情况,安排每天的生产计划,包括生产数量、生产时间和人员配置。

3. 确保生产计划与需求计划的一致性,及时调整计划以应对市场变化。

4. 对生产计划进行评审和审批,并将其作为下一阶段执行计划的依据。

四、执行计划执行计划是生产计划的具体操作指导,用于指导生产过程中的各项活动和任务。

以下是一个执行计划的范本:1. 根据生产计划,制定每天的生产任务单和作业指导书,明确生产数量、生产计划和质量要求。

2. 指导生产人员和操作工人按照执行计划进行生产操作,确保生产过程的顺利进行和质量的控制。

3. 对生产过程进行监控和控制,及时发现和解决生产中的问题,确保生产计划的顺利实施。

4. 对执行计划进行评估和总结,提出改进意见,并反馈给需求计划和生产计划的编制者。

五、过程控制过程控制是对生产过程中各项活动和任务进行监控和控制,以确保生产计划的顺利实施。

以下是一个过程控制的范本:1. 设立关键控制点和关键参数,对生产过程进行实时监控和数据采集。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件1碧桂园集团三级计划管理办法(2013版)第一章总则第一条为明确项目计划编制、执行反馈、调整及考核要求,提高项目进度计划的准确性,促进项目开发效率的提升,特制定《碧桂园集团三级计划管理办法》,以下简称“本办法”。

第二章术语和定义第二条项目一级计划:指集团统一规定节点,并由集团运营中心负责监控的项目开发计划。

第三条项目二级计划:指集团统一规定节点,并由区域工程技术部监控的,含各专业专项工作完成时间的项目开发计划。

第四条项目三级计划:指集团统一拟定计划模板,由项目部具体执行的项目开发计划。

第五条项目专项计划:是指依据项目总体开发计划要求编制的各专业工作控制计划,如前置专项计划、设计专项计划、招标专项计划、采购专项计划等。

第三章适用范围第六条本办法适用于集团所有区域的项目计划管理。

第四章主要职责第七条集团运营中心职责(一)组织项目一、二级节点计划模板的讨论确定与更新。

(二)组织项目三级计划参考模板的编制与更新。

(三)组织、督促项目各级计划的编制。

(四)组织项目运营目标书模板的编制与更新。

(五)组织项目一级计划的评审。

(六)跟踪监控项目一、二级计划的执行,审核一级计划调整申请。

(七)负责定期对各区域项目的计划达成情况进行排名和考核。

第八条区域工程技术部职责(一)组织区域内项目一级计划、二级计划的评审。

(二)组织项目运营目标书的评审。

(三)跟踪监控项目二、三级计划的执行,并报集团运营中心备案。

(四)负责对区域内项目的计划达成情况进行排名。

第九条项目管理部职责(一)负责根据计划模板,编制项目一、二、三级计划。

(二)负责根据模板,编制项目运营目标书。

(三)组织编制专业职能部门的项目专项计划。

(四)参与项目一、二级计划评审会并作汇报。

(五)负责推动项目三级计划的执行以确保项目一、二级计划的实现。

第十条计划审核/审批权限(一)集团领导提出对项目运营目标书及重要节点时间的要求。

(二)集团总裁审批项目一级计划。

(三)区域总裁审批项目运营目标书及项目二级计划。

(四)区域工程技术部审批项目三级计划。

(五)集团总部或区域相关职能部门负责人或分管领导审批项目专项计划。

第五章项目计划的分级及模板第十一条集团项目开发计划管理体系采取分层分级管理模式,基于“抓一级、控一级、看一级”的逻辑思路,对项目计划体系进行“逐级分解、分层监控”。

即:项目三级计划根据项目二级计划的时间节点进行分解;项目二级计划根据项目一级计划时间节点进行分解,且不得超出上一级计划节点工期。

项目开发计划管理体系如下表所示:第十二条集团运营中心组织确定项目一级、二级计划节点,项目总经理按照项目一、二级计划节点要求编制各节点起始时间。

第十三条集团运营中心组织编制项目三级计划参考模板,项目总经理结合项目具体情况,可调整三级计划模板中的节点数,但项目三级计划中必须包含项目一级、二级节点。

第六章项目计划的编制第十四条项目一级计划的编制(一)项目定案审批通过后,项目总经理根据集团领导对项目运营目标的要求、【项目分期开工图】(初稿),并综合考虑项目具体情况,组织营销、财务、物业管理公司等相关部门,以及各职能专业负责人、相关工程师共同讨论开发节奏和规模,在定案审批后的一周内,按照集团领导对一级计划的要求,主导完成项目一级计划表(初稿)的编制。

(二)项目将编制完成的一级计划表(初稿)报区域工程技术部,由工程技术部在2个工作日内,组织营销、财务、物业管理等相关部门,以及各职能专业负责人、相关工程师,在区域总裁的主导下,在综合考虑项目具体情况的前提下,对一级计划进行评审,并提出调整意见,以确保计划的可实施性。

(三)项目总经理根据评审结果,对一级计划进行修订,形成定稿,由区域运营负责人统筹,将经过区域总裁审批通过的一级计划,报集团运营中心组织审核。

(四)集团运营中心审核区域工程技术部上报的项目一级计划后,报集团总裁审批。

第十五条项目二级和三级计划的编制(一)根据审批通过后的项目一级计划,项目总经理组织编制项目二级计划(项目二级计划必须保证与项目一级计划的协调一致)并报区域工程技术部组织评审。

评审通过后,1个工作日内报集团运营中心进行匹配性审核。

同时,项目总经理根据项目运营目标书模板,在1周内组织编制完成当期的【项目运营目标书】。

(二)项目二级计划经区域工程技术部审核并报区域总裁审批确定后,区域工程技术部组织召开由集团运营中心、项目总经理、设计、营销、采购、成本等各专业部门参与的项目启动会(新项目启动会由集团运营中心组织召开),确定项目运营目标,并形成【项目运营目标书】定稿。

(三)项目启动会后的3个工作日内,区域工程技术部组织区域及项目部签订【项目运营目标书】,相关成果报集团运营中心备案。

(四)【项目运营目标书】签订后,项目总经理组织编制项目三级计划,经区域工程技术部审批后,报集团运营中心备案。

第十六条项目专项计划的编制(一)项目总经理以项目总体开发计划要求为依据组织编制各专项计划,如前置专项计划、项目设计专项计划、工程招标专项计划、采购专项计划、市政配套专项计划、报批报建专项计划、项目营销专项计划等。

(二)各类专项计划在编制之初可以是控制性、指导性的,并在过程之中不断进行细化与调整。

(三)各专项计划由区域工程技术部审核,经相关各职能部门的负责人审批后执行,专项计划参考模板由集团运营中心提供,各职能部门制定标准,统一规范。

项目专项计划须报送运营中心备案。

第七章项目计划的执行与跟踪、监控第十七条项目计划的执行(一)项目二级、三级计划是项目开发工作的实施性计划,是项目一级计划的细化分解。

各部门在编制本部门月度工作计划时,应当将项目二级、三级计划中相关的节点任务纳入月度工作内容中并严格执行。

(二)项目总经理每周召集项目工作群(项目部各专业组)会议,就项目计划执行中的问题进行沟通、协调、讨论和决策,重点关注突发的、需纠偏的单项工作。

(三)项目将工作计划执行责任细分到项目工作群中的各具体岗位,工作群成员除完成自身工作外,还应善于跟进上游工作执行情况、动态评估上游工作执行偏差及公司经营策略变化等原因给自身节点工作带来的影响,及时向部门负责人及项目总经理提出计划预警。

(四)区域各职能部门负责人对项目工作群中的专业人员给予工作支持,并根据专项计划的执行情况及时给予该项目更多的工作资源。

(五)项目总经理、区域各职能部门负责人就项目计划意见不一致时,可提请区域分管领导组织召开项目协调会,解决项目计划推进过程中需协调解决的问题。

第十八条项目计划的跟踪、监控(一)集团运营中心负责项目一级计划节点的监控管理工作,并可就项目二级计划节点的完成情况进行监督与检查,必要时向区域、项目或相关部门提出预警。

(二)区域工程技术部重点负责项目二级计划的监控管理工作,必要时可就关键工作向项目或相关部门及分管领导提示或预警。

(三)项目执行过程中,对项目一级计划节点及关键节点完成信息,项目总经理应在节点完成当日同时报区域工程技术部及集团运营中心备案。

(四)每周一之前,项目总经理应组织检讨项目开发计划情况,将项目的节点计划执行情况,报区域工程技术部,由区域工程技术部统一汇总区域内各项目的计划进展情况,对项目计划节点的达成情况进行分析,并将分析结果报集团运营中心备案。

(五)每月初,集团运营中心统一汇总各区域项目的上月计划进展情况,对项目计划节点的达成情况进行分析,并向集团领导通报。

第八章项目计划的调整第十九条项目一级计划原则上不予调整。

如因特殊情况,需要对项目一级计划进行调整的,以每半年为周期调整一次。

由区域工程技术部按【一级计划调整管理办法】的审批流程完成计划调整的申报手续。

第二十条对于区域报集团总部审批的待调整计划,由集团运营中心组织有关部门进行研讨,并将最终研讨结果汇总后报集团总裁审批。

区域应在集团总裁审批通过之后开始实施调整后的计划。

第二十一条对于项目二级计划的调整,由项目部报区域总裁审批确定,报集团运营中心备案,但关键节点的调整须与一级计划同步进行。

第二十二条对于项目三级计划的调整,由项目部报区域工程技术部审批。

第九章项目计划的考核第二十三条项目计划考核的原则(一)集团统一规定考核节点,并对节点进行赋值,延误扣分,提前不奖。

(二)侧重于部门间协作的节点考核,形成捆绑考核机制,以促进项目一级、二级计划的达成。

(三)按节点重要性设置权重,突出关键节点的重要性。

第二十四条项目计划考核要素(一)项目节点考核计划1、定义:是指项目根据项目三级计划时间节点要求,将落入考核期内集团统一规定的考核节点及内容汇总编制而形成的计划。

2、编制原则:当期上报的节点考核计划必须与计划上报前集团总裁已签发的最新一级计划以及关键节点时间要求相匹配。

(二)基准工期调节系数1、各项目在编制一级计划时,原则上必须以集团制定的基准工期为依据(集团主动要求放缓工期的除外);在计划考核时,按《基准工期及调节系数表》选取相应的基准工期调节系数。

2、对于基准工期调节系数大于1.0的项目批次,在一级计划执行过程当中,若现场进度滞后大于1个月但小于2个月的,基准工期调节系数扣减0.1;现场进度滞后大于或等于2个月的,基准工期调节系数按1.0计。

(三)一级计划调整折减系数1、以集团签发的项目第一版一级计划为基础,在计划考核时,对于因非市场原因调后开售/交楼一级节点时间的项目批次,根据调后月数,按《一级计划调整折减系数表》选取相应的一级计划调整折减系数。

注:当项目批次的计划交楼工期短于基准工期,因非市场原因申请调后计划时,一级计划调整系数由集团领导确定。

2、一级计划调整折减系数有条件豁免(1)豁免时间点:每年6月30日和12月30日;(2)豁免条件:对一级计划调整折减系数小于1.0的项目批次,当其最新一级计划调整折减系数参与考核的时间(不含冬歇期)≥180天时,可给予0.2的系数豁免,直至豁免至1.0为止。

第二十五条节点权重划分及扣分原则第二十六条项目计划考核方法(一)考核对象及内容1、以一级计划中的一个批次作为一个考核单位,考核对象为落入考核期内的所有集团统一规定需考核的节点。

2、项目考核单位数量一经确定,不得随意拆分、调整,须一级计划调整后方可调整。

3、除了考核节点的完成情况外,考核内容还包括集团半年度/年度经营分析会以及集团领导指示等重点工作项。

(二)考核指标1、批次计划完成率批次计划完成率=(批次落入考核期内节点实际得分之和/批次落入考核期内节点计划分值之和)*基准工期调节系数*一级计划调整折减系数。

2、项目计划完成率对项目参与考核的各批次计划完成率进行算术平均,即项目计划完成率=∑批次计划完成率/考核期内参与考核的项目批次总数。

(注:项目设计、招标、采购专项计划及重点工作项计划各作为一个批次参与项目计划完成率的计算。
