重力式沉箱在沙土层上的行为

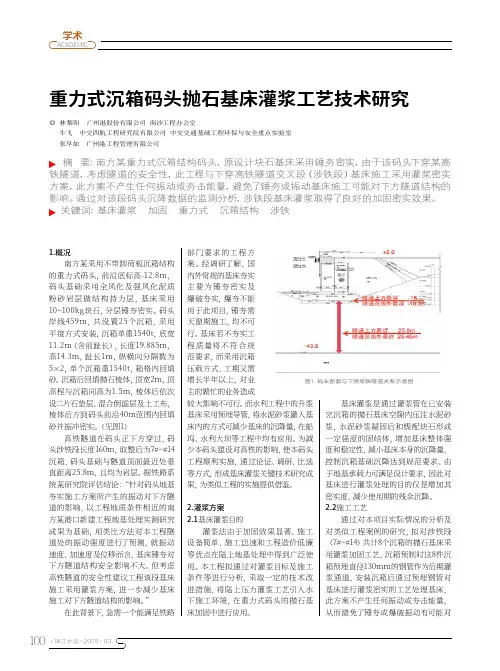

重力式沉箱码头抛石基床灌浆工艺技术研究

工程顺利实施,通过论证、调研、比选 控制沉箱基础沉降达到规范要求。由
等方式,形成基床灌浆关键技术研究成 于地基承载力可满足设计要求,因此对
果,为类似工程的实施提供借鉴。
基床进行灌浆处理的目的仅是增加其
密实度,减少使用期的残余沉降。
2.灌浆方案
2.2施工工艺
2.1基床灌浆目的
通过对本项目实际情况的分析及
高 铁 隧 道 在码 头 正 下方 穿 过 ,码 头涉铁段长度160m,取整后为7#~#14 沉箱,码头基础与隧道顶面最近处垂 直距离25.8m,且均为岩层。据铁路系 统某研究院评估结论:“针对码头地基 夯实施工方案所产生的振动对下方隧 道的影响,以工程地质条件相近的南 方某港口新建工程地基处理实测研究 成 果 为基 础,用类比 方 法 对 本工 程 隧 道 处 的 振 动 强 度 进 行了预 测,就 振 动 速度、加速度及位移而言,基床锤夯对 下方 隧 道 结 构 安 全 影 响 不大 。但考虑 高铁隧道的安全性建议工程该段基床 施工采用灌浆方案,进一步减少基床 施工对下方隧道结构的影响。”
关键词:基床灌浆 加固 重力式 沉箱结构 涉铁
1.概况 南方某采用不带卸荷板沉箱结构
的重力式码头,前沿底标高-12.8m, 码 头 基 础 采 用全 风化 及 强 风化 泥 质 粉 砂 岩层 做 结 构 持力层 ,基 床 采 用 10 ~10 0k g 块石,分层 锤 夯 密实。码 头 岸 线459m,共设 置 25个沉 箱,采用 平接方式安装,沉箱单重1540t,底宽 11.2m(含前趾长),长度19.885m, 高14.3m,趾长1m,纵横向分隔数为 5×2,单个沉箱重1540t,箱格内回填 砂。沉箱后回填抛石棱体,顶宽2m,顶 高程与沉箱同高为1.5m,棱体后依次 设二片石垫层、混合倒滤层及土工布, 棱体后方到码头前沿40m范围内回填 砂并振冲密实。(见图1)
沉箱坐底于透水性不良底质时起浮困难原因分析

沉箱坐底于透水性不良底质时起浮困难原因分析
沉箱是工程施工中常用的建筑及地基设施,其具有强大的承载力和稳定性,广泛应用
于大型建筑、桥梁等领域。
但是,在透水性不良底质上使用沉箱时,常常会遇到起浮困难
的问题。
造成这一问题的原因主要有以下几点:
1.透水性不良底质:透水性不良的底质在接受载荷作用时,往往会发生沙土流动的现象,导致沉箱无法固定在底部,容易产生浮起现象。
2.水分渗透:当地下水层较高或周围存在水源时,水分会通过底部的孔洞或缝隙渗透
到沉箱内部,使沉箱内部水位上升,增大浮力,导致沉箱发生浮起现象。
3.施工过程中的振动:在安装沉箱时,如果遇到地质条件较差或者使用振动器等设备
施工时,会发生振动,使得底部的土壤发生流动,进而加大了沉箱起浮的风险。
4.沉箱的形状和重量:沉箱形状不利于固定或重量不足,也会增加沉箱起浮的可能性。
针对以上问题,可以采取以下措施:
1.选用适宜的底部固定方式,如采用锚固、预压钢板等方式将沉箱牢固固定在底部。
2.加强沉箱内部的密封处理,防止水从孔洞或缝隙渗透,使得沉箱内部渗水不易。
3.控制施工振动,采用有振动控制功能的设备,在施工时减小沉箱周围土壤的流动量,提高沉箱在底部的牢固程度。
通过以上措施的合理选择和应用,可以在透水性不良的底质上,增强沉箱的固定能力
和稳定性,有效避免或减少沉箱起浮的风险,提高施工的安全性和效率。

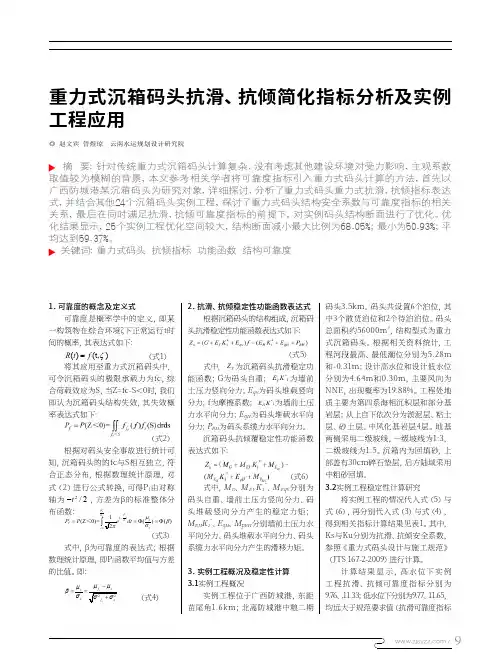

重力式沉箱码头抗滑、抗倾简化指标分析及实例工程应用

率表达式如下:(式2)根据对码头安全事故进行统计可头抗滑稳定性功能函数表达式如下:(式5)表达式如下:(式6)式中,M G、M EV K1*、M9 /对其他24个实例沉箱码头的资料进行计算,并分析K S 与P f 以及Ku与P f 的关系,见图1与图2。
根据分析以上结果,进行多元回归,得到Ks 与可靠度指标以及Ku 与可靠度指标的关系的表达式分别见式(7)与式(8)。
0001.04568.07647.0+=βS K (式7)00025.03267.2191.0−=βu K (式8)5.断面结构优化分析广西防城港沉箱实例码头和其他24个实例码头可知,实例码头设计结构普遍比较保守,可适当进行优化。
优化的阈值设定为同时满足规范中抗滑可靠度指标不小于3.5;抗倾覆可靠度指标不小于4.0要求,采用Matlab软件进行编程计算,并以0.1%为比例缩小步长,逐渐缩小结构断面比例,直到某一项可靠度指标先达到临界值。
优化结果见图3,分析可知:(1)25个实例工程优化空间较大,结构断面减小最大比例为68.05%;最小为50.93%;平均达到59.37%;可见25个实例工程优化空间较大,可大幅减小结构断面,降低工程造价。
(2)25个实例工程优化后最小抗滑安全系数为1.24;最小抗倾覆安全系数为3.01;均满足规范相关要求。
可见引入结构可靠度指标计算,在实际重力式沉箱码头计算中与现有的公式计算结果不冲突。
6.结论传统的重力式沉箱码头结构计算较为复杂,且考虑不够周全。
本文参考相关学者的研究思路,将结构可靠度的概念引入到重力式沉箱码头结构计算中,简化了计算公式,最后以广西防城参考文献[1]潘振社.[J]港工技术,1986(2):30-34.[2]麦远俭.重力式码头抗滑、抗倾稳定性可靠指标与安全系数的统计关系[G].中国土木工程学会港口工程分会.港口工程分会技术交流文集.北京:人民交通出版社,2009.[3]叶建科,吴曼涓,严晨宇,等.重力式码头抗滑抗倾稳定表达式修订的案例验证[R].广州:中交四航局港湾工程设计院有限公司,2012.港某沉箱码头和其他24个码头为研究对象;详细分析了结构稳定系数与P f ,并展开了相关研究,得到研究结论如下:(1)总结、提炼了重力式沉箱码头Pf和失效概率的计算公式。
开孔沉箱重力式码头施工技术及应用

收稿日期:2019-03-22 作者简介:陈海洋(1978-),男,大连一航港湾建设有限公司工程师。
第5期
陈海洋:开孔沉箱重力式码头施工技术及应用
143
距 0.6~1.2m),盖板之间用 M20 螺栓连接。盖板用槽钢与 沉箱顶面周边预埋螺栓之间(间距 0.9~1m)螺丝连接,所 有接缝处均垫棉毯止水,盖板与沉箱连接处外抹砂浆 ,人孔 周边加橡胶板圈,拖运时将盖板用木楔背紧。图示如下:
置消浪室。护舷处沉箱前壁局部与胸墙整体后浇筑,可保证护舷预埋件的安装精度。本文结合开孔沉箱重力式码头
的结构特点,总结了其浮运安装工艺与一般沉箱码头的不同之处,可供类似工程提供参考。
关键词:开孔沉箱;重力式码头;消浪室;施工工艺
中图分类号:TU753.61
文献标识码:A
文章编号第 5 期 2019 年 5 月
中国水运 China Water Transport
Vol.19
No.5
May
2019
开孔沉箱重力式码头施工技术及应用
陈海洋
(大连一航港湾建设有限公司,辽宁 大连 116083)
摘 要:旅顺某码头工程采用开孔沉箱结构,沉箱仓格填料上设置栅栏板,沉箱开孔结构上部在胸墙位置处对应设
一、工程概况 开孔沉箱以其良好的消浪性能而在泊稳条件不良的码头 工程中得到应用。由于开孔结构的存在,使其与一般沉箱码 头的施工工艺有所不同。本文以旅顺新港码头为例,介绍开 孔沉箱在该重力式码头中的施工特点。 旅顺新港某泊位工程,采用重力式沉箱结构。码头持力 层选用卵石层和粘土混卵石层,10~100kg 抛石基床顶高程 为-11.0m(高程起算面为当地理论最低潮面,下同),沉箱 尺 寸 为 长 20.8m× 宽 12.15m× 高 13.5m 。 箱 内 回 填 10~100kg 块石。沉箱上方设胸墙和消浪室。消浪室采用梁 板结构,其后为现浇 L 型胸墙,顶高程为 5.0m。沉箱后方 设抛石棱体。码头结构图见图 1。 为防止开孔处沉箱内部填料流失,在开孔仓格内设置栅 栏板。橡胶护舷处胸墙不设消浪室,而采用实心胸墙,且沉 箱前壁预留现浇位置,方便橡胶护舷预埋件定位安装。
浅谈高桩墩式与重力式沉箱码头结构比选

浅谈高桩墩式与重力式沉箱码头结构比选摘要:在水运工程中,码头结构的选型是重中之重,本文以珠海某项目作为研究对象,仅对码头设计方案中两种结构的施工技术要点和工程造价进行比较分析,研究对码头结构选型的主要影响因素,为合理的控制投资成本,以取得最大的投资效益。
关键词:高桩墩式;重力式沉箱;施工技术;结构比选1 工程概况珠海某项目,拟建设一座长300.1m的防波堤,港内共布置27个游艇泊位,并建设钢引桥、导助航设施、进港航道以及配套水、电设施等。
2 主要结构方案根据本工程地质资料,工程区附近土层分布自上而下大致可分为淤泥、粉砂、砾砂、砾质粘性土、全风化花岗岩、强风化花岗岩、微风化花岗岩。
砾质粘性土或以下土层承载力较高,可作为防波堤的持力层,持力层埋深适中,均适宜采用直立式与斜坡式结构。
斜坡式结构需占用到较大的港池面积,使得游艇泊位数减少。
考虑到尽量扩大港内水域面积,并综合考虑上述地质条件、泊位布置及景观性要求,防波堤拟采用直立式结构。
防波堤采用高桩墩台结构和重力式沉箱墩台两个结构方案进行比选。
(1)高桩墩台结构方案防波堤堤顶面高程4.6m,栏杆处挡浪板顶高程5.1m,采用灌注桩墩台结构方案。
灌注桩直径1.6m,间距2.2m,终孔时桩底标高不得高于设计标高,进入全风化及以下岩层1.5倍桩径。
桩顶上部浇注墩台连成一个整体,现浇墩台厚2.6m。
墩台下部海侧安装预制挡浪板,预制挡浪板底高程-0.5m。
(2)重力式沉箱结构方案防波堤主体结构采用重力式沉箱结构。
基础持力层为砾质粘性土或全风化花岗岩,基槽开挖至砾质粘性土层或全风化花岗岩顶标高处,换填中粗砂振冲密实后抛填10~100kg块石并夯实形成基床,基床顶标高-4.10m。
基床上安放钢筋混凝土沉箱,沉箱主尺度为:长×宽×高=10×8×5.9m,单个沉箱重约300t。
沉箱内回填中粗砂。
在沉箱间增设4m宽的档浪板。
防波堤上部采用混凝土胸墙,胸墙顶高标高4.6m,栏杆处防浪墙顶标高为5.1m。

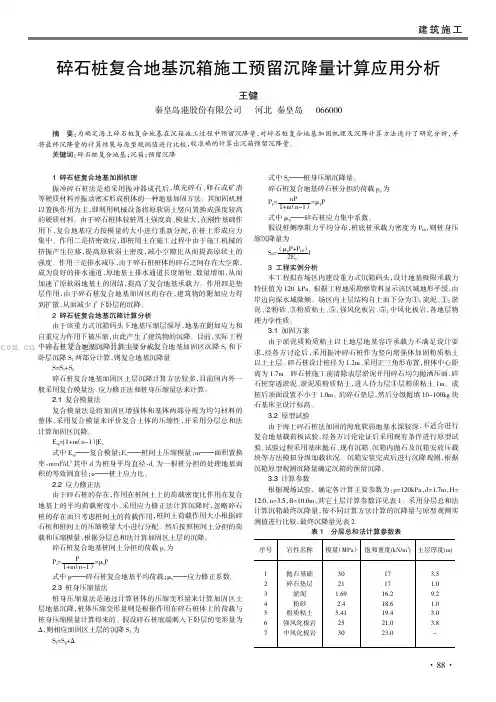

碎石桩复合地基沉箱施工预留沉降量计算应用分析

1碎石桩复合地基加固机理振冲碎石桩法是指采用振冲器成孔后,填充碎石、卵石或矿渣等硬质材料并振动密实形成桩体的一种地基加固方法。
其加固机理以置换作用为主,即利用机械设备将原软弱土竖向置换成强度较高的硬质材料。
由于碎石桩体较桩周土强度高、模量大,在刚性基础作用下,复合地基应力按模量的大小进行重新分配,在桩上形成应力集中。
作用二是挤密效应,即桩周土在施工过程中由于施工机械的挤振产生位移,提高原软弱土密度,减小空隙比从而提高原状土的强度。
作用三是排水减压,由于碎石桩桩体的碎石之间存在大空隙,成为良好的排水通道,原地基土排水通道长度缩短、数量增加,从而加速了原软弱地基土的固结,提高了复合地基承载力。
作用四是垫层作用,由于碎石桩复合地基加固区的存在,建筑物的附加应力得到扩散,从而减少了下卧层的沉降。
2碎石桩复合地基沉降计算分析由于该重力式沉箱码头下地基压缩层深厚,地基在附加应力和自重应力作用下被压缩,由此产生了建筑物的沉降。
目前,实际工程中碎石桩复合地基沉降计算主要分成复合地基加固区沉降S1和下卧层沉降S2两部分计算,则复合地基沉降量S=S1+S2碎石桩复合地基加固区土层沉降计算方法较多,目前国内外一般采用复合模量法、应力修正法和桩身压缩量法来计算。
2.1复合模量法复合模量法是将加固区增强体和基体两部分视为均匀材料的整体,采用复合模量来评价复合土体的压缩性,并采用分层总和法计算加固区沉降。
E sp=[1+m(n-1)]E s式中E sp———复合模量;E s———桩间土压缩模量;m———面积置换率,m=d2/d e2其中d为桩身平均直径,d e为一根桩分担的处理地基面积的等效圆直径;n———桩土应力比。
2.2应力修正法由于碎石桩的存在,作用在桩间土上的荷载密度比作用在复合地基上的平均荷载密度小,采用应力修正法计算沉降时,忽略碎石桩的存在而只考虑桩间土的荷载作用,桩间土荷载作用大小根据碎石桩和桩间土的压缩模量大小进行分配。
一级建造师考试港口与航道工程管理与实务试卷及解答参考(2024年)

2024年一级建造师考试港口与航道工程管理与实务自测试卷(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、港口与航道工程中,用于测量海底地形和地质条件的设备是:A、全站仪B、GPS定位仪C、单波束测深仪D、全息扫描仪2、在港口与航道工程中,用于确定工程位置和坐标系统的基本方法是:A、平面坐标法B、高程测量法C、三角测量法D、GPS定位法3、港口与航道工程中,用于评估和监控工程质量的方法是:A、现场检查B、工程质量评定C、工程验收D、工程试验4、港口与航道工程中,下列哪个选项不属于港口与航道工程的主要组成部分?A、航道工程B、港池工程C、陆域工程D、水利工程5、在港口与航道工程施工中,以下哪种情况会导致基床承载力不足?A、基床土质良好,压实度符合要求B、基床土质较差,但经处理后满足设计要求C、基床土质较好,但压实度未达到设计要求D、基床土质较好,设计深度合适6、在进行港口与航道工程施工现场的安全管理时,以下哪项措施不属于施工现场安全管理的范畴?A、设置安全警示标志B、对施工人员进行安全教育C、对施工现场进行巡查D、对施工机械进行定期维护7、港口与航道工程中,用于水下地形测量的常用仪器是:A. 全站仪B. 水准仪C. 多波束测深系统D. 全站仪与水准仪的组合8、在港口与航道工程中,下列哪个项目不属于施工过程中的主要质量控制点?A. 基础处理B. 结构物施工C. 临时设施建设D. 航道疏浚9、港口与航道工程中,为了提高航道疏浚的效率,下列哪种措施是不适宜的?A. 采用先进的疏浚设备B. 优化疏浚工艺流程C. 增加疏浚船舶的数量D. 加强施工人员的安全培训10、在港口与航道工程施工中,下列关于沉井施工技术的描述,正确的是:A. 沉井施工过程中,井壁与土体之间的摩擦阻力主要来自于井壁与土体的直接接触B. 沉井下沉过程中,井壁的稳定性主要依靠井壁自身的强度C. 沉井施工时,下沉速度越快,对周围土体的扰动越小D. 沉井下沉过程中,若发生倾斜,应立即停止下沉,调整倾斜后再继续下沉11、关于港口与航道工程中的围堤施工,以下说法不正确的是:A. 围堤施工应优先考虑采用现浇混凝土结构B. 围堤施工中,应严格控制施工质量,确保结构安全C. 围堤施工过程中,应采取有效措施防止地基沉降D. 围堤施工完成后,应进行沉降观测和结构安全评估12、在港口与航道工程中,关于航道疏浚的下列说法,正确的是:A. 航道疏浚施工过程中,应避免在夜间进行,以减少对航行安全的干扰B. 航道疏浚施工应优先选择机械挖泥,以提高施工效率C. 航道疏浚施工完成后,应立即进行水下地形测量,以确保航道符合设计要求D. 航道疏浚施工过程中,应严格控制泥浆排放,以减少对海洋环境的影响13、港口与航道工程中,下列哪项不属于施工组织设计的内容?A. 施工进度计划B. 施工质量保证体系C. 施工安全措施D. 施工成本预算14、在港口与航道工程中,下列哪种设备适用于水下爆破作业?A. 水上平台B. 挖泥船C. 水下炸药输送器D. 挖沟机15、港口与航道工程中,对于软土地基的处理,以下哪种方法最适用于加固地基?A. 钻孔灌注桩B. 土工合成材料加固C. 地基换填D. 预压加固16、港口与航道工程中,用于加固河床、提高河床抗冲刷能力的措施是()。
某码头路基地面塌陷的原因分析及治理

某码头路基地面塌陷的原因分析及治理摘要:本文结合某码头路基地面塌陷实例,详细分析塌陷的主要原因,并提出选择高压注浆形成止水帷幕,减少可能发生渗透破坏的土体中的水力梯度,工程实践表明,效果良好,只有采取切实可行的办法才能妥善处理路基地面塌陷等病害,以减少塌陷对工程造成的危害和损失。
关键词:路基地面塌陷;渗漏;机械潜蚀;垂直防渗;高压注浆1概况1.1场地简介某码头观光路为重力式沉箱上的填方道路,一侧为挡浪墙,另一侧为路堤挡土墙,路堤高2.4m,路宽8.3m,路面为水泥方砖铺筑。
雨季降水过后,观光路路基地面出现塌陷,塌陷面积0.5×0.5m2到 1.4×2.6m2不等,塌陷深度50~300mm,最大塌陷面积3.9×4.4m2,最深处1.5m,且塌陷主要出现在重力式沉箱结合腔处,并有继续发展的趋势,形成隐患。
见图1。
图1观光路与沉箱结合腔结构示意图1.2工程地质条件:场地所处地貌单元为海岸潮间带,现为人工围海造地冲填形成的陆地及码头,地形平坦。
观光路路基填料以卵石、圆砾为主,充填物为中粗砂,经过机械碾压,密实程度为稍密~中密。
重力式沉箱填料分层做成——底部块石、二片石、碎石、反滤层;中部主要为砂卵石;顶部400mm为二片石,然后混凝土封仓;沉箱后方陆地填料以砂卵石为主。
沉箱内沉箱间的安装缝宽约为50mm,挡浪墙接缝与沉箱一致,沉箱结合间隙宽度为5cm,密封性较差。
路基填方经取样颗分,不均匀系数Cu=10.39~82.67,曲率系数Cc=0.19~0.99为不均匀、级配不良砾。
见图2。
从颗分曲线上可以看出,颗粒级配曲线呈瀑布型,说明粗粒含量多而集中,细粒含量少而分散,大于20mm粒径占20~50%,小于0.5mm粒径占10~20%。
因此,填方路基成分粗细颗粒相差较大,中间粒径不连续,当不均匀系数Cu>10时,易发生管涌渗透变形。
图2填方路基颗分级配曲线1.3水文地质条件:场地地下水为围海造地形成的封存海水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重力式沉箱在沙土层上的行为 作者:C.F.Leung, F.H.Lee ,E.Khoo 一系列的离心模型试验已经评价了在建设和服务的荷载下沙洲坝上的重力式沉箱的水平和垂直位移。在沉箱模拟实验中模型沉箱中注满沉重的氯化锌溶液,而背后沉箱回填过程进行了模拟了洪水冲沙形成砂斗。从基本的测试中得到的结果表明,沉箱在港口服务负载下的水平滑动位移的大小是不符合规定的,甚至于只能在沙洲坝的相对密度在70%的基础上,设置在岸吊在沉箱顶部的操作。额外的测试显示,放置一层沉箱基础和沙洲坝之间的岩石基石将显著降低沉箱的水平位移。实验检查进行了影响沉箱宽度、沙洲坝厚度和回填土预压对沉箱的位移的研究。从几个观测沉箱的运动实地研究,通过比较这些研究来评估该模型结果的相关性。 引言: 重力沉箱是一个通过水沉没在规定成立的深度,成为永久码头结构的一个组成部分的盒状挡土结构。沉箱基本上执行作为一 个从码头地基传输荷载的直接的承重构件,和作为挡土结构的双重功能。图一展示的是正在研究的一个典型的集装箱泊位的基本特征。施工的第一阶段从海底平面向下清除的软土直到基岩,第二阶段在水压作用下沙子在挖掘区域形成一个沙洲坝,并使得沉箱飘离出了预定区域,而且作为回填物的沙子落到了沙洲坝的顶部,使沙子被用作用于重力沉箱的基础。当沉箱内的回填物下降到与沙洲坝水平的位置,同时沙子在水压的作用下在沉箱背后形成回填,在这种情况下,大多数预制沉箱的移动是要持续整个施工过程。当码头结构是在港口服务,和例如岸吊一类的重型港口机械的操作,如果部分支持沉箱上,部分安装在回填区桩,则必须严格限制沉箱的运动。为了研究利用重力沉箱作为码头结构的一部分的经济可行性,压实度要求限制在地上,沉箱的运动必须对水下压实的成本进行权衡。到目前为止,已经有几个出版物介绍了重力沉箱的实际现场负载条件下的位移。Kobayashi等人。(1987)和Terashi等人(1990)报道的全面负载测试分别安装在小名滨和舞鹤日本港口沉箱重力作用的结果。此外,无论是研究人员进行了离心模型试验来研究沉箱位移,在这些实验室和现场研究有两个独立的负载驱动器被用来敷在沉箱垂直和水平荷载。利用致动器可能无法模拟变化的幅度,方向和土压力合力的作用线,通过施加水压力沙子填充并导致沉箱移动。鉴于此,研究进行了探讨采用离心模型模拟在建设中和服务负载条件下,搁在不同密度的沙洲坝上重力沉箱的运动。在这项研究中,模型混凝土沉箱中充满了压载液随后在飞行中的模拟沉箱的下沉和模拟砂斗回填的安置。本文提出了这项研究的结果。 离心机模型试验的原则和标度律
离心模型的原则在许多出版物,包括斯科菲尔德(1980)和Taylor(1994)已被描述。通过研究一个模型在离心机创造的一个净引力场,原型的应力水平和因在此之下土壤中的行为可以被复制,模型试验结果可以用来理性地解释原型的行为。对于沙洲坝支持沉箱的的研究,是原型和离心模型之间的相关的标度律如下:
其中,F=力,L =线性尺寸,P=压力,D= 位移;下标m离心模型和p=和原型数量。 实验的设置和步骤 实验装置和仪器的示意性布局分别示于图2和3。所有实验均在新加坡国立大学的土工离心机上进行,其有效半径有1.87米,容量为40000g-公斤,并最大可操作量可达200克。Lee等人在1991年对该离心机的细节进行了描述。控制室配有专用计算机,它允许离心机主控制系统自动化控制离心机的视频监视器,个人电脑的记录和显示数据;液压执行器控制面板和电气触发器的模型试验控制操作(吴1994)。该模型容器具有从75毫米厚的有机玻璃和其它壁由不锈钢制成的带加强板,以提高刚性,保持平面应变条件,在模型中做了一个前窗。在研究初期,人们发现,摩擦对容器的侧壁的作用是实质性的和显著的影响模型的行为。经过研究,以评估在侧壁的摩擦,邱氏等人在1994年建立了壁衬有greasetreated聚乙烯片的材料可能会大幅减少侧摩擦.。本程序是通过采用所有的测试来分析未来。 该模型的制备包括五个阶段:(1)准备砂床,沉箱(2)安置;(3)沙hopperassembly;(4)压载液组装,以及模型的制备(5)instrumentation.Details和测试过程已经由Leung等在1994描述了。将在此不重复。实验所用的砂是一种中等细河砂有效粒度DIO为0.33 Jl.m,均匀系数为1.67,比重为2.68,最小干密度为1,350 kg/m3和最大干密度为1636 kg/m3的。模型沉箱用microconcrete浇铸并衬有有3毫米厚度的内钢衬的钢筋。外部混凝土表面确保了在沙沉箱接口模拟实现摩擦特性,而在沙沉箱的内部钢衬提供了必要的刚性和稳定压载液体。 所有的测试均在100克下进行,确定模型在该重力场内部middepth的位置是从模型沉箱到模型容器的底部上方。在每个离心试验,施工和沉箱活荷载的模拟,分为三个阶段。在第一阶段,通过打开从油箱放置在离心机臂上的空沉箱一个电磁阀释放流体密度为2,000 kg/m3浓氯化锌溶液(ZnCI2)。第二阶段涉及回填放置的模拟由在飞行中pluviation砂从砂斗安装在回填区域的正上方,如图所示3,细分方案到每个具有在底部有20毫米直径的孔3×3单元的矩阵的料斗。一种滑动闸板带有9个对应的孔附着在料斗的底部下方。实现在飞行中放置的砂填料,挡板是由液压致动器推动,使得孔与料斗单元对准。偏转板也用下面挂着的料斗来控制落砂的轨迹。一个典型的回填放置的进度的电视画面,并示于图4。很显然,在初始和中间阶段回填高度缓慢的、有点不均匀的上涨,并且许多沙字在建设时离开沉箱。最后阶段涉及沉箱的额外的填充,来模拟在沉箱的活荷载,使用类似于用于第一阶段过程的方法,在整个测试过程中每两秒一次监测仪器的读数。 实验结果 实验进行了一个150毫米深、相对密度为50%的沙洲坝支撑着180毫米宽的模型沉箱来说明一个典型的测试结果。在100g,该模型模拟了一个原型为18米宽和沙洲坝15米厚的沉箱。图5(a)展示出的沉箱平均压力随时间的变化的三个阶段的荷载。在
此图中,零时间的换能器被设置为时间时的克级达到100克。 通过由沉箱和氯化锌的总重量除以沉箱基体的横截面面积所得到的平均沉箱压力。氯化锌的重量从所述两个压力传感器设置在沉箱内得到的压力读数来确定。在随后的分析中,沉降量将相当于原型值呈现。图5(b)示出了沉箱三个装载阶段的垂直和水平位移。1977年山口等通过开展对模型地基的密砂离心试验,在剪切带的故障扩展到几个基础宽度的基础下建立的。虽然容器侧壁在一个沉箱边缘上的宽度,但是对沉箱的容器边界效应不太可能造成显著的影响沙洲坝,规则要求的工作负荷,远低于最终失败的负荷。沉箱下方的流动剪切区预计是比较小的。还应当指出,旋转式离心分离机导致沉箱自重的位移不能被精确地测量,并因此排除。此外,在沉箱位移的差异预计沉箱自重最少为约170千帕,这比为160千帕的压力浮力只略高一点。在第一阶段,有一个在沉箱水平位移几乎没有变动,而垂直位移被注意是相当一致。 另一方面,第二阶段大水平位移是相当明显的,而向海侧和陆地
垂直位移开始显示不同的沉箱已经倾斜。尽管事实只有垂直荷载施加在第三阶段,更多的水平位移和差分垂直位移分别指出沉箱的进一步倾斜。为了进一步研究沉箱的行为,测试数据都重新绘制参考沉箱压力/位移响应。沉箱压力与每个装载阶段增量原型垂直位移示于图6。应当指出的是,由于回填不随时间均匀地上升,回填压力的大小无法确定,因此用回填的时间模型来代替,参见图图6(b)所示。在第一阶段中,应指出压力/垂直方向的位移响是相当线性的,人们注意到最大垂直位移,大约130毫米的原型而言,如图所示。图6(a)。在第二个阶段,沉箱向海侧进一步下沉55毫米,而向陆侧进一步下沉只有10毫米,造成45毫米的差分垂直位移,如图所示。图6(b)所示。沉箱在在第3阶段活载作用下,沉箱靠海的一边 又继续下沉30毫米,而向陆一侧仅仅只下沉了5毫米,于是造成了25毫米的额外的分差垂直位移。通过假设沉箱表现为刚性体,因为它取代了,所测得的位移可以分解成垂直沉降,倾斜和沉箱的水平滑动位移。滑动位移和沉箱倾斜压力的变化如图7所示。正如前面提到的,在第一阶段期间几乎没有横向位移。在第二个阶段,最大水平位移在沉箱顶部注意到约为132毫米,它由82毫米滑动和倾斜造成的50毫米移动组成。但应注意的是,滑动位移和倾斜发生在第3阶段,虽然观察只在垂直载荷增量施加。作为负载施加在从回填现有的侧向土压力的存在,这种情况是有点类似于该塑料材料或体系。在这样的系统中,增量应变或位移是不成正比的负载或应力增加,但不是现有的负载或应力。需要进一步的研究来阐明这个想法。 沙洲坝相对密度的影响 含水沙子填充的位置附近通常会形成一个(RD)的40%左右相当松散的沙洲坝。这类松散沙洲坝水下致密化是经济效益最高的的而高达约65%的相对密度之后的进一步致密化的成本变得非常高昂。鉴于此,一些离心机进行实验,研究沉箱支承在相对密度范围在40%至70%的沙洲坝的位移。通过校准测试手段使重力场从1增加到100克研究沙子在沙滩上的相对密度变化,据此,150毫米厚的沙洲坝下沉后,它已受到100g的重力进行了10分钟测定研究。结果发现,相对密度60%及以上的砂密度是几乎没有变化的。对于相对密度50%的砂密度增加了约6%,而相对
