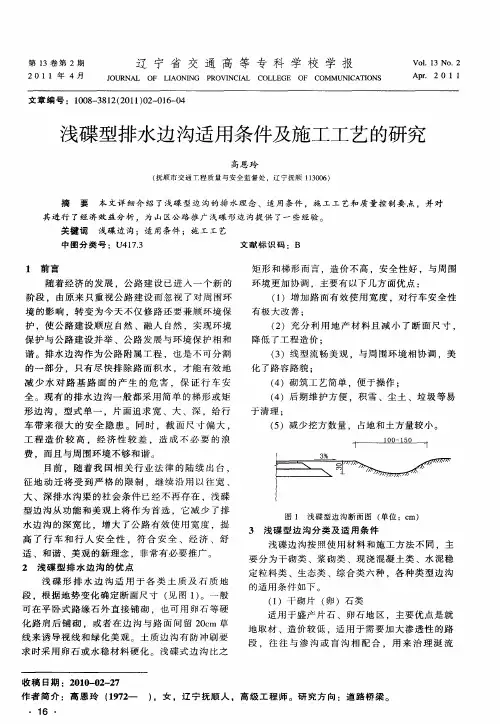

段 .根据 地势 变化 确定 断 面尺寸 ( 图 1 。一般 见 ) 可 在平 卧式 路缘 石外 直 接铺 砌 ,也 可 用卵 石 等硬 化 路肩 后 铺 砌 ,或者 在 边 沟 与 路 面 间 留 2 c 草 0m
线 来 诱 导 视 线 和 绿 化 美 观 。 土 质 边 沟 有 防 冲 刷 要

Q 墨 Q二 Q
. .


目前 ,随 着 我 国相关 行 业 法 律 的陆 续 出 台 ,
征地 动 迁 将 受 到严 格 的 限制 ,继续 沿 用 以往 宽 、
大 、深 排水 沟 渠 的社会 条 件 已经 不再 存在 ,浅碟 型边 沟从 功 能 和美 观上 将作 为 首选 ,它减 少 了排
文 献 标 识 码 :B
中 图 分 类 号 : U4 73 1.
1 前 言
矩 形和梯 形 而言 ,造 价不 高 ,安全 性好 ,与周 围
环境更 加协 调 ,主要有 以下几 方 面优 点 :
随着 经济 的 发展 ,公 路 建设 已进 入 一个 新 的 阶段 ,由原来 只 重视 公路 建 设 而忽视 了对周 围环 境 的影 响 。转 变 为今 天不 仅修 路 还要 兼 顾环 境保 护 ,使 公 路建设 顺 应 自然 、融 人 自然 ,实现 环境
第1卷 期 3 第2
20 1 1 年 4月
辽 宁 省 交 通 高 等 专 科 学 校 学 报
J R OU NAL O L A I P O N I C L GE O CO F I ON NG R VI C A L OL E F MMU I A I NS N C TO

土质(碟型)边沟施工方案(最终版)

土质(碟型)边沟施工方案(最终版)

土质(碟型)边沟施工方案1)、施工放样根据设计位置,用全站仪放出截水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。

2)、沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,开挖至距沟底设计尺寸10~15cm 时,改以人工挖掘。

人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。

3)、三维网植草土体修整完毕后,安装三维网,种植草体,浇水培植,保证其成活率不小于 95%。

土沟实测项目项次检查项目规定值或允许偏差检查方法和频率1沟底高程 (mm)+0, -30水准仪:每 200m 测 4 处2断面尺寸 (mm)不小于设计尺量:每 200m测 2 处3边坡坡度不陡于设计尺量:每 200m测 2 处4边棱直顺度(mm)50尺量: 20m 拉线每 200m 测 2 处5、渗沟1)、施工放样根据设计位置,用全站仪放出截水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。

2)、沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工械开挖,修整至设计尺寸。

3)、沟底混凝土沟槽检查后,浇注沟底 C20 混凝土基础,混凝土拌和站搅拌,罐车运输到施工现场,人工浇注抹平。

4)、安装反滤土工布紧贴沟槽铺设反滤土工布,在顶部预留出上部搭接长度,搭接长度不小于 10cm.。

5)、安装 PVC渗管横向筛孔管采用φ10cm 透水波纹管,纵向采用φ20cmPVC管。

排水管从出水口开始安装,管节用专用PVC管接头连接。

6)、回填碎石在管的四周用人工碎石回填,回填时筛除小于1cm 的颗粒。

边沟施工方案

边沟施工方案

边沟施工方案边沟施工方案一、施工原则1. 安全第一:确保施工人员的人身安全,采取必要的防护措施。

2. 环境保护:合理利用资源,减少对环境的污染和破坏。

3. 质量第一:保证施工质量,确保边沟的坚固和稳定。

二、施工准备1. 设计方案:根据工程要求绘制施工平面图,确定边沟的长度、宽度和深度等参数。

2. 准备材料:根据设计方案购买相应的材料,包括钢筋、水泥、砖石等。

3. 确定施工队伍:根据工程量确定施工人数和分工,并进行培训,确保施工人员熟悉施工流程和要求。

三、施工工艺1. 布置沿线桩点:根据设计要求,在施工区域沿边沟线路设立桩点,用于确定边沟的位置和形状。

2. 挖掘边沟:根据设计要求,利用挖掘机等工具挖掘出边沟的初始形状和尺寸,保持边沟的坡度和平整度。

3. 支模施工:根据设计要求,搭建边沟支模,用以限制边沟的形状和尺寸,保证边沟的整体稳定性。

4. 铺设防腐层:在边沟的底部和侧壁铺设一层防腐材料,以防止水土侵蚀和污染。

5. 浇筑混凝土:根据设计要求,将预先配制好的混凝土倒入边沟内,均匀推平并用振动器进行振实,确保混凝土的密实性和稳固性。

6. 完善边沟形状:利用凿子等工具修整边沟的形状,保证边沟的平直和质量。

7. 确定边沟出口:根据设计要求,在边沟的末端确定边沟的出口,通常采用直接排入河流或下水道的方式。

四、施工注意事项1. 应做好施工现场的环境保护工作,包括减少尘土扬散、防止废水和废渣的乱倒等。

2. 要保证施工现场的通风和照明条件,确保施工人员的工作环境舒适和安全。

3. 施工过程中,要对施工质量进行严格控制,及时发现和处理施工中出现的问题。

4. 施工完毕后,要进行验收,确保边沟的质量和形状符合设计要求。

五、施工安全措施1. 施工现场要设置明显的安全标志,并设立专门的警示牌,提醒行人注意安全。

2. 施工人员应佩戴必要的个人防护用品,包括安全帽、防护眼镜、防护手套等。

3. 施工机械要经过定期检修和维护,保证其工作状态良好,减少发生事故的可能性。

浅碟型边沟

浅碟型边沟

浅碟型边沟施工方案一、工程概况京承高速公路(三期)工程位于北京市东北部,我项目部承建的第9合同段,道路起止桩号为K102+600~K105+500,全长2.9公里。

途径密云县北庄镇大南沟村、南庄村以及坑子地村。

设有大南沟桥、南庄1~3号桥、坑子地1号桥,道路全长1770.14米。

本标段主线采用整体式路基,路基断面宽度为26m,双向四车道加硬路肩,各部尺寸为:2×0.75m(路肩)+2×3m(硬路肩)+4×3.75m (行车道)+2×0.75m(路缘带)+2m(中央分隔带)=26m。

工程数量:本标段浅碟型边沟长435m,共需C20豆石混凝土约100.1m3,沙砾65.3m3,卵石156.6 m3。

工期安排:计划2008年7月20日开工,2008年8月31日完工。

二、施工部署2.1、人员组织机构为保证浅碟型边沟施工质量和进度,我项目部成立了施工领导组:2、浅碟型边沟施工方案2.1浅碟型边沟施工工艺:测量放线→开挖基槽→沙砾垫层→混凝土施工→卵石镶嵌2.1.1 测量放线:本标段经理部严格按照ISO9001质量管理体系进行管理,施工测量放样采用三级复核制度。

在施工放样前,由测量队、工程部核对现场浅碟型边沟长度、边沟底面标高与设计图纸是否相符,在起点、终点、平面线段的控制点测设中心桩。

对浅碟型边沟的放样数据进行认真计算并复核,并经质检工程师复核无误后,上报监理工程师审批,经监理工程师审批后再进行现场测量。

使用全站仪精确测量放样出浅碟型边沟的平面位置,用水准仪测量原地面标高,确定开挖工程量。

2.1.2 开挖基槽:开挖过程中随时测量基底高程,防止超挖和扰动基底,开挖时基地预留20㎝由人工统一进行清理。

人工清槽时沟下底和沟上口挂双横线找齐,确保控制好边沟坡度。

基坑清理至设计基底高程后,施工单位进行自检,合格后,约请监督单位验收,测量合格后进行下道工序施工。

2.1.2砂石垫层沟槽修整完成后,边沟内侧及沟底填筑10cm砂砾垫层并进行夯实。

边沟施工方案

边沟施工方案

边沟施工方案边沟施工方案一、施工前的准备工作:边沟施工前需进行详细的调查和测量工作,包括:1. 确定边沟的具体位置和长度,根据需要进行路线勘测,确定施工范围。

2. 了解边沟的土质和存在的问题,如泥沙淤积、排水问题等,以确定合适的施工方案。

3. 确定施工所需人员和材料,并制定详细的工期计划,合理安排施工。

4. 确定边沟施工的过程和要求,包括细节处理、环境保护等。

二、施工要点:1. 清淤:根据边沟淤积情况,采取机械或人工清理,保持边沟的畅通。

2. 边坡处理:根据边沟土壤类型和边坡坡度,采取合适的措施进行边坡处理,防止边坡塌方和滑坡。

3. 排水系统:根据边沟位置和地形情况,设计合适的排水系统,保证边沟内的积水畅通排出,避免因积水而影响边沟的功能。

4. 环境保护:施工过程中要注意保护周边环境,防止施工产生的泥沙、废料等对环境造成污染。

5. 施工安全:施工时要严格执行安全操作规程,确保施工人员的人身安全,防止施工过程中发生意外事故。

三、工期安排:边沟施工的工期可以根据实际情况和施工的具体要求进行调整,一般在合理的时间内完成施工。

四、施工效果:经过边沟施构后,边沟应具备良好的排水、排沙功能,能有效降低路面积水的积聚,并防止因积水损坏路面或影响交通的问题。

同时,边沟的边坡处理应稳定,能有效防止边坡塌方和滑坡的发生。

五、施工后的监测和维护:施工完成后,要及时进行监测,确保边沟的功能正常运行。

平时要做好边沟的日常清理和维护工作,定期巡查,及时发现和处理边沟存在的问题,保证边沟的有效性和维护路面的良好状态。

六、总结:边沟施工方案需要根据具体情况进行调整,确保施工过程顺利进行。

边沟的施工不仅仅是简单的挖掘和填土,更需要考虑到边沟的功能、环境保护和施工安全等方面,确保边沟的质量达到预期效果。

同时在施工过程中要加强沟通和协作,确保施工计划的有效执行,提高工作效率,保证施工质量。

蝶形边沟方案

蝶形边沟方案

路堑边沟施工方案一、编制依据1、修改后的路堑边沟设计图2、四川遂渝高速公路监理部[2005]34#通知3、有关技术规范和合同文件二、工程概况LJ6合同段共有路堑边沟23段,累计长度4432m。

路堑边沟采用蝶形边沟形式,从下到上分为渗沟、暗沟、暗沟盖板、防渗土工布、回填种植土、三维网、绿化植草等几部分。

主要工程数量有7.5#浆砌片石沟槽3227m3,7.5#浆砌片石出口隔墙11.2m3,预制水沟盖板319.3,渗沟回填砂砾石532m3,回填石灰土310m3,回填种植土3372m3,防渗土工布13296m2,绿色三维网11127m2。

(后面3项属于绿化工程,本合同段不列入计划。

)三、施工步骤及各工序施工方法(一)施工准备阶段1、熟悉图纸及各项技术要求(如监理通知),开展技术交底;2、根据设计图纸计算出各段蝶形边沟的沟底高程,尤其注意缓和超高段沟底高程与路肩设计标高之间的关系,务必保证沟底高程与路线纵坡一致3、施工防样,确定边沟的平面位置和高程;4、开展水沟盖板的预制准备工作5、制定材料需求计划,作好采购前的各项准备工作。

(二)基坑开挖基坑断面尺寸符合设计要求,排水坡度正确,经自检合格后报请监理工程师检查,认定合格后方可进行渗沟的施工和浆砌片石砌筑。

开挖基坑应注意平面位置正确,石方地段开挖时不能放大炮,避免对边坡坡脚平台的影响。

超挖部分应采用透水性材料回填。

(三)渗沟施工沟槽挖好后,对渗沟进行人工修整,沟底平顺,尺寸、坡度和高程符合设计要求。

填好自检资料后报请监理工程师检查,合格后回填20~40mm卵石。

回填前、回填后要求监理工程师检查并拍照存档。

(四)暗沟砌筑暗沟为矩形7.5#浆砌片石砌体,净宽50cm,净高70cm,底、侧厚度30cm。

按设计标号选定配合比,并报监理工程师批准后,用拌和机现场拌和砂浆。

浆砌片石用挤浆法施工,先砌筑水沟底再砌筑边墙,砌筑时砂浆饱满,砌筑稳固。

砌筑完成后,洒水养护。

(五)水沟盖板水沟盖板分为A、B两种,A型板为普通板,B型板为滤水板,让雨水下渗入暗沟。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

张承高速公路承德段TJ9标段
预制砼浅碟型边沟安装施工工艺
编制:郝一川
审核:陈华田
批准:赵建平
广西路桥工程集团有限公司
二〇一五年六月
广西路桥工程集团有限公司张承高速承德段
TJ9合同项目部预制砼浅碟型边沟安装施工工艺
一、工程概况:
1、
本标段路面起点位于承德市小三岔口终点位于隆化县红旗镇,
路面总长28.2km,起讫桩号(K0+000~K28+200),路堑边沟采用浅碟型砼预制边沟,安装块数19990块。

二、施工工期
浅碟型边沟首件安装计划2015年6月21日正式开工,2015年10月31日完工
三、机械配备、人员
1、机械配备
2、人员
项目部管理人员和质检人员各一名,技术人员1名 浅碟型边沟安装班长2名,工人15人,共计20人。

四、浅碟型边沟安装施工工艺
测量放线 开挖基 实 整形 铺设土工布 砂垫层 预制砼边沟安装 勾缝
1、准备工作:浅碟型边沟预制块运到现场后,由我方技术人员对预制块进行检查验收,如果有颜色不一致,边角被破坏的预制块进
行挑除,不予以接受。

2、测量放线:用全站仪精确放出浅碟型边沟平面位置,并测出开挖深度,用线绳拉出边沟的轮廓线。

3、基槽开挖:人工用铁锹和镐根据相应的边沟轮廓线进行开挖,人工清槽时沟底和沟上口挂双横线找齐,确保控制好边沟的坡度。

基坑清理至设计标高后,并用小型夯实器材进行沟底夯实,经自检合格后,并报监理工程师验收,测量合格后方可进行下道工序施工。

4、施工前应先根据图纸设计宽度铺设一层防水土木布,防水土木布铺设时应表面平整,无破损现象。

路测、浅碟型边沟、路肩石的宽度应一次性铺设完成,如果土工布宽度不满足要求,应环向使用、自高向低一环压一环,土工布横向搭接长度不小于15cm。

5、砂垫层:沟槽修整完成后,边沟内侧及沟底已经铺设好的土工布上撒一层细砂,之后根据设计要求填筑10cm砂垫层并进行夯实。

料径一般不大于50mm,含泥量不得超过5%。

砂垫层完成后经自检合后,经监理工程师监检合格后,方可进行下道施工。

6、预制砼边沟安装:砂垫层完成后,用全站仪精确放出边沟的边线,直线段10米一个点,曲线段5米一个点,并测出标高。

用¢16钢筋根据边沟设计尺寸做出模具,模具数量满足施工需要,并根据测量的点位进行准确安放,根据测量高程调整模具的高低,使其与边沟标高一致。

在边沟安装过程中,先在模具上分别挂出沟上口两侧内边缘以及两块沟帮和沟身结合部位四条施工线,挂线时曲线段应对点与
点之间的线进行顺线使线型圆滑不出现硬折弯现象,每人配备特制木片,夹片放在相邻预制边沟的缝隙中,使之缝隙宽度基本保持相同间距,预制边沟安装时应遵循先沟身后沟邦顺序安装施工。

边沟安装好后检查是否稳固、边沟顶面以及沟身应平整,不出现错台,其沟底高程应符合设计要求,不得有参差不齐的现象,整体效果达到直线段整齐直顺,弯道部分圆滑美观,无折角。

一段路测碟型边沟拼装完成后,对其线型进行检查,要保证缝宽大小一致、上下贯通、满足整体线型直顺、美观的效果
7、浅碟型边沟安装完成后应用稠度较大的砂浆进行灌缝,用钢筋或者其他工具进行捣实,灌封不应太满,留有3cm左右富余量以便进行勾缝。

8、浅碟型边沟与碎落台小矮墙之间的混凝土需进行振捣,收光、抹面,并设置与浅碟型边沟伸缩缝相对应的断缝防止其表面产生不规格裂缝,伸缩(沉降)缝每隔15m设置一道。

9、勾缝:
1)勾缝前1d应将预制块边沟浇水湿润,勾缝时再浇适量的水,以不出现明水为宜。

2)拌合勾缝砂浆:配合比为水泥:砂子=1:1.5应随用随拌,不得使用隔夜砂浆,为保证浅碟型边沟外型美观应在勾缝砂浆内掺入少量的黑色勾缝剂,勾缝剂掺入比例2%
3)勾缝工具:采用¢10圆钢钢筋制作分为圆溜子和扁溜子两种。

4)勾缝:勾缝顺序由上而上,先勾横缝,后勾纵缝,用圆溜子先
将拌合好的砂浆压入缝隙内,勾完一段后,采用扁溜子沿缝溜压密实,平整,深浅一致,为保证浅碟型边沟安装总体线型美观度缝隙采用凹缝应嵌入边沟面3-4mmm,勾缝后,用腻子铲将边沟表面的浮浆清理干净,用笤帚将腻子铲铲出的浮浆扫净,以保证的边沟的清洁。

勾缝必须保证缝的宽度、深度一致。

勾缝结束后砂浆初凝约2小时后,用塑料薄膜进行覆盖洒水养生,养生时要保证勾缝表面湿润,养生期不少于7天。

五、浅碟型边沟安装注意事项
1、安装时注意不要碰撞硬物体,避免使得预制块缺边掉角的现象较为严重。

2、损坏较为严重和有裂纹的预制块一律不准使用。

3、曲线段一定要做到点与点之间顺利处理来保证曲线的圆滑。

4、浅碟型边沟安装时,靠近路面的位置处标高应低于设计标高的1-2cm防止边沟比设计标高时,路肩石无法安装。

5、预制块安装时,首先将中心底部预制块用双线控制安装,且必须该安装段落的内侧点线型直顺(圆顺);然后安装内侧预制块,以平面两点为控制点用双线控制保持水平平状态,与底部预制块的间距控制在3cm,不得出现错台;最后安装外侧预制块,用通线控制内侧两角,与底部预制块的间距等同于内侧预制块,每环边沟相接的间距按2.5cm进行控制。

六、工程质量保证措施:
1、严格按施工图纸和技术规范施工,推行全面质量管理,实行
项目分解及目标管理,对浅碟型边沟安装施工设置质量控制攻关小组,科学指导施工。

2、安装的要求,制造必须能保证砼结构各部分形状尺寸及位置的正确性,质量符合检验评定标准。

3、严格落实测量双检,执行施工前的技术交底制度,设置组织保证、工作保证及制度保证等三种保证制度。

4、在施工过程中根据实际情况,不断调整、改进、补充、不断总结,完善取得施工参数,及时收集技术资料,正确指导施工。

七、安全保证措施
建立以项目经理为首的施工指挥保证体系。

各施工队根据不同施工时期,不同项目的特点,建立专群结合的安全监督保证体系。

继续坚持贯彻落实行之有效的安全管理制度,确保施工安全。

技术交底的同时要有安全交底,详细讲解施工顺序,工艺流程,安全注意事项。

关键部位的安全操作要领等。

1、施工安全措施:
在确有必要的地点与时间,将提供足够的照明、护栏、围栏、警告牌及看守措施,以保障公众的安全与方便。

队伍进场后,即进行教育与动员工作,要求所有人员尊重与遵守当地风俗与习惯,维护驻地人民的正常生产、生活秩序,搞好公共关系,以保证工程施工正常进行。

2、施工机械安全防护:
1)各种机械设备的操作人员已经过有关部门组织的安全技术操作规程培训,考试合格,持有效证件上岗;
2)机械操作手上岗前,进行身体健康状况检查,有禁忌病症的人员,不准从事机械操作工作;
3)机械操作人员工作前,已对所使用的机械设备进行安全检查,严禁带病操作,严禁酒后作业;
4)机械操作人员只要离开机械设备,必须按规定将机械平稳停放于安全位置,并将驾驶室锁好,或把电器设备的控制箱拉闸上锁;
5)严禁在行走机械的前后方休息(包括乘凉、午睡),行走前检查周围情况,确认无障碍时鸣笛操作。

每个操作者悬挂安全操作规程,操作人员必须严格按程序操作。

每天工作前,操作人员全面检查传动润滑、紧固、安全阀等安全装置,确认完好后上岗作业。

巡查和辅助人员工作时,必须穿戴合格的劳保用品。

八、环境保证措施
项目经理部将在施工过程中认真贯彻《中华人民共和国环境保护法》和《中华人民共和国水土保持法》的要求,积极维护当地的自然环境,最大限度的减少施工对自然生态的破坏。

1、环境保护管理体系及组织机构
项目经理部设专人负责环保工作。

进场后及时与当地政府环保机构联系,了解地方环境保护法规对公路施工的具体要求,签订有关协议、制定报审具体办法及办理相关手续。

施工中严格履行合同中对取弃土、排污等施工环境保护方面的承诺。

七、环境保护措施
1、防水、排水
在施工期间始终保持工地的良好排水状态,修建了有足够泄水断面的临时排水渠道,并与永久性排水设施相连接,防止引起淤积和冲刷。

2、废方的处理
清理场地的废料和施工中的废方处理,不得影响排灌系统及农田水利设施。

力求少占地,并结合改地造田。

3、防止和减轻对水、大气的污染
4、保护水质
1)施工废水、生活污水不得排入农田、耕地、饮用水源、灌溉渠道和水库,不得污染河流、湖泊和池塘。

2)施工区域,砂石料场,在施工期间和完工以后,妥善处理以减少对河道、溪流的侵蚀,防止沉渣进入河道或溪流。

3)冲洗集料或含有沉积物的操作用水,采取过滤、沉淀池处理或其它措施,使沉淀物不超过施工前河流、湖泊的随水排入的沉淀物量。

5、控制扬尘
1)施工作业产生的灰尘,除在场地的作业人员配备必要专用劳保用品外,还随时进行洒水以使灰尘公害减至最小程度,符合当地环保部门的有关规定。

2)易于引起粉尘的细料或散料予遮盖或适当洒水,运输时用帆布、盖套及类似物品遮盖。

6、减少噪声、废气污染
当使用机械设备的工艺操作,要尽量减少噪音、废气等污染;在城镇居民区夜间施工时,采用措施减少噪声,并遵守当地有关部门对夜间施工的规定。

九、文明施工措施
1、项目经理部成立安全文明施工领导小组,指定一名副经理主抓文明施工、环境保护工作,结合现场实际情况制定文明施工管理细则,上报业主及监理工程师同意后实施。

2、建立文明施工管理责任制,将文明施工和环境保护与各作业班组和管理人员工资分配挂钩。

3、制定施工现场管理、施工秩序管理、施工安全管理、环境保护管理细则,并认真落实。

4、项目经理部每10日一次文明施工检查,针对检查中发现的问题限期整改。
