工程签证9大技巧,掌握了扭亏为盈!
工程施工现场签证技巧

工程施工现场签证技巧引言在工程施工过程中,签证是一项非常重要的工作,它关系着施工项目的合规性和顺利进行。
签证是指经批准的变更和补充合同文件,通常是由工程项目的设计变更或者发现出现问题需要变更的情况下产生的。
在签证过程中,需要根据具体施工现场的情况,遵循一些技巧和规定,以确保签证过程的顺利进行,保障工程项目的顺利进行。
本文将分享一些工程施工现场签证的技巧,希望对广大施工人员有所帮助。
一、了解签证的相关法规在进行施工现场签证工作前,首先需要了解相关的法规和规定。
签证是一种工程合同变更的文件,它需要根据相关法规和条例进行审批和执行。
在国家的相关法规文件中,也有明确的关于签证程序和规定的条款,例如《建筑工程施工合同管理条例》和《施工现场质量安全检查标准》等。
施工人员需要熟悉这些法规和规定,以便在签证过程中遵守相关规定,确保签证程序的合规性。
二、保持与设计单位的沟通在进行签证工作时,施工现场的工程负责人需要保持与设计单位的密切沟通。
设计单位是签证过程中的一个重要参与者,因为设计单位对工程项目的设计进行变更,签证需要得到设计单位的批准。
因此,施工负责人需要及时向设计单位提交签证申请,并与设计单位就签证内容进行详细沟通。
在签证过程中,设计单位可能会提出修改和完善的意见,施工负责人需要认真对待,并及时进行修改,以确保签证最终得到设计单位的批准。
三、确保签证文件的准确性和完整性在进行签证工作时,施工负责人需要仔细核对签证文件的准确性和完整性。
签证文件通常包括设计变更的申请书、相关设计图纸和图样、计算书、变更单、审批文件等。
这些文件需要严格按照相关规定和标准进行编写和整理,以确保签证文件的准确性和完整性。
在签证文件编写完毕后,施工负责人需要经过多方审查和核对,确保签证文件符合规定标准,以确保签证过程的合规性。
四、严格遵守签证程序在进行签证工作时,施工负责人需要严格遵守签证程序,确保所有签证工作都符合相关规定。
签证过程中需要按照规定的程序和程序进行申请、审批和执行。
施工队有效地增加签证获利诀窍

施工队有效地增加签证获利诀窍施工队如何有效地向开发商索赔(利用签证技巧增加利润)索赔一词有点过于正规,而且有点不通人情,尽管事实上就是如此。
在工程管理中,索赔一词是少用的,多数人都口语化为弄签证。
在当前低价中标的现实面前,施工队如果不能有效地增加一些签证,是很难不亏本而赢利的。
但也应认识到,即便是大家公认的发包价地的开发商,而又长期合作的包工头,这些包工头存在的理由又是什么呢?其诀窍就在于弄签证了。
一些施工管理人员,特别不愿意与甲方工程管理人员合作,动不动讲条件,要签证或者指令单,结果不仅闹得双方不开心,而且还要不到签证,多数时候,就是拿到签证也拿不到成本补偿。
看一看长期合作的施工队伍,干活基本上是高高兴兴,很少争执,最后不仅答证能到手,成本补偿也能迅速拿到。
根据我个人的经验总结如下:1.在审图或开工前,对图纸问题不要过于认真。
不要担心有错误,或者计较图纸不齐全就不开工。
图纸的错误不正好就是要签证的理由吗?2.对于常错的地方,或者断定是必改的地方,在使用材料上、做法上尽量使初次施工的成本低一点,同时这样做也便于砸。
被砸掉的部分仍是按合同价计价的。
3.对于赶工,不要过于要高价的赶工费。
对于暂停或被要求放慢施工节奏,同样不必追求太高的补偿。
因为通常工价是计量的。
当然做为施工管理方,在引进班组时,要提高给工人讲明赶工或窝工的补偿问题,以免引起纠纷。
4.对于甲方的赶工、暂停等要求要积极配合。
这些经常关系到甲方工程管理人员的工作的稳定性。
稳定的甲方工程管理人员,有利于施工沟通、工程量确认等。
也有利于甲方内部的沟通与协调。
一般来说,老员工发出的指令和签证,其公司内部产生疑问的少。
5.对于甲方提出的变更、整改,原则上要接受,但要提出一些有利于进度、降低成本的建议。
最好是能提出比甲方预算的成本低的方案,这样最后提出的签证金额就很容易被接受。
6.积极配全甲方内部的评比。
对于评比优秀的项目,相对来说其签证被审的要松一些。
工程签证要注意的9大技巧

工程签证要注意的9大技巧签证现场签证,不包含在施工合同和图纸中,也不像设计变更文件有一定的程序和正式手续。
在工程项目施工过程中,难免会遇到需要签证的工程量。
那么,施工企业该如何做,才能处理好工程签证,顺利拿到钱呢?一定要注意这九大技巧!一现场签证的主要内容1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
二现场签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。
特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行调整。
现场签证是记录现场发生情况的第一手资料。
通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。
三工程签证目前存在的问题现场签证的处理是工程施工中最容易引起争议的部分。
产生问题的原因一方面由于建筑市场的不规范,另一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。
总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理。
很多业主在施工中随意性较大,施工中长改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。
2、有一些施工单位不清楚哪些费用需要签证,缺少签证意识,进行不规范的现场签证。
一般情况下,现场签证需要业主、监理、施工单位三方共同签字才能生效,缺少任何一方都属于不规范的签证,不能作为结算和索赔的依据。
工程建设签证技巧

工程建设签证&技术联系单签证的技巧综合起来,个人认为就工程签证,有几个方面要注意:1、施工前期签定总承包合同时,总承包合同中的多数条款都涉及工程造价,因此合同条款的签订是工程成本的重要环节。
在签订过程中,既要按招投标文件中的承诺办事,又要对招标文件和设计中不明确不具体的内容,本着平等互惠的原则,通过谈判,争取到合理的合同条款。
预测在施工过程中可能索赔和反索赔的因素,对在何种情况下可以避免责任的条款应研究透彻,并在条款申明确,力求在合同中限制风险和转化风险;尽量避免在合同中出现发展商“开脱责任条款”,对发展商指定的分包项目应明确双方职责,以此约束其违约行为;在合同中加进不可预见因素条款和双方约束条款;总之在合同中应为今后合同外签证和索赔建立理论根据。
2、施工过程中及时办理签证。
由于工程工艺复杂或使用方、业主对装修标准、布局等方面经常变更,导致合同承包范围、工程包干造价随之发生变化,而许多业主在变更时,不是在口头上就是会议上要求变更,往往很少发出书面通知,项目部应主动将其间发生的工程变更从自身角度出发,写出核定单,逐项列表汇总,每隔15天送发展商一次签认,并纳入当月工程款计收。
对由于发展商的原因,造成工程延误及损失,项目部应作书面统计送交发展商确认,作为工程竣工工期核验依据,把双方可能引起争议的空间压减到最低。
在实际操作中不能只顾埋头苦干,而缺乏书面签字确认意识,克服“服从甲方,不办签证”、“分包违约,没有追偿”等弊端。
3、在竣工决算阶段,项目部有关施工、材料部门必须积极配合预算部门,将有关资料汇总、递交至预算部门,预算部门将中标预算、材料实耗清单、人工费发生额进行分析、比较,查寻决算的漏项,以确保决算的正确性、完整性;与此同时,将合同规定的“开口”项目,作为增加决算收入的重要方面。
一般来说普通项目必须受定额的制约,很少有灵活伸缩的余地,而“开口”项目的取费则有较大的潜力,对一些定额缺项的项目,可参照相近定额,进行换算。
争取工程签证合同方面的签证的方法

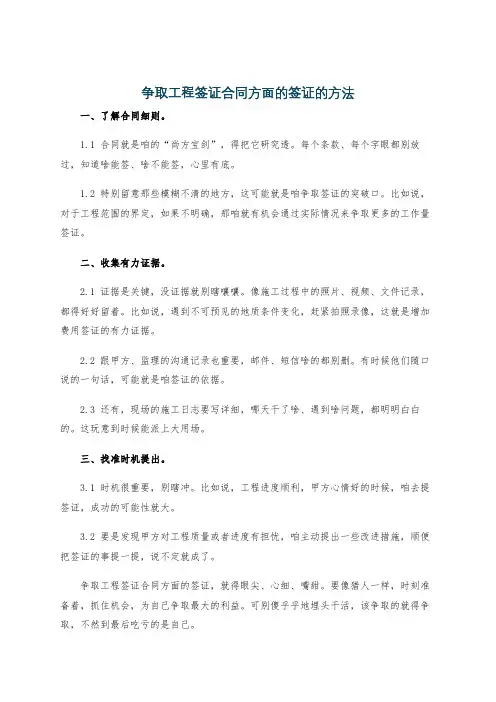

争取工程签证合同方面的签证的方法
一、了解合同细则。
1.1 合同就是咱的“尚方宝剑”,得把它研究透。
每个条款、每个字眼都别放过,知道啥能签、啥不能签,心里有底。
1.2 特别留意那些模糊不清的地方,这可能就是咱争取签证的突破口。
比如说,对于工程范围的界定,如果不明确,那咱就有机会通过实际情况来争取更多的工作量签证。
二、收集有力证据。
2.1 证据是关键,没证据就别瞎嚷嚷。
像施工过程中的照片、视频、文件记录,都得好好留着。
比如说,遇到不可预见的地质条件变化,赶紧拍照录像,这就是增加费用签证的有力证据。
2.2 跟甲方、监理的沟通记录也重要,邮件、短信啥的都别删。
有时候他们随口说的一句话,可能就是咱签证的依据。
2.3 还有,现场的施工日志要写详细,哪天干了啥、遇到啥问题,都明明白白的。
这玩意到时候能派上大用场。
三、找准时机提出。
3.1 时机很重要,别瞎冲。
比如说,工程进度顺利,甲方心情好的时候,咱去提签证,成功的可能性就大。
3.2 要是发现甲方对工程质量或者进度有担忧,咱主动提出一些改进措施,顺便把签证的事提一提,说不定就成了。
争取工程签证合同方面的签证,就得眼尖、心细、嘴甜。
要像猎人一样,时刻准备着,抓住机会,为自己争取最大的利益。
可别傻乎乎地埋头干活,该争取的就得争取,不然到最后吃亏的是自己。
工程签证的9大技巧

工程签证的9大技巧签证现场签证,不包含在施工合同和图纸中,也不像设计变更文件有一定的程序和正式手续。
在工程项目施工过程中,难免会遇到需要签证的工程量。
那么,施工企业该如何做,才能处理好工程签证,顺利拿到钱呢?一定要注意这九大技巧!现场签证的主要内容1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
现场签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。
特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行调整。
现场签证是记录现场发生情况的第一手资料。
通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。
工程签证目前存在的问题现场签证的处理是工程施工中最容易引起争议的部分。
产生问题的原因一方面由于建筑市场的不规范,另一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。
总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理。
很多业主在施工中随意性较大,施工中长改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。
2、有一些施工单位不清楚哪些费用需要签证,缺少签证意识,进行不规范的现场签证。
一般情况下,现场签证需要业主、监理、施工单位三方共同签字才能生效,缺少任何一方都属于不规范的签证,不能作为结算和索赔的依据。
工程项目签证要注意的9大技巧

1.了解相关法律法规和政策:在办理工程项目签证前,首先要了解相关的法律法规和政策要求。这包括国家和地方的法律法规,特别是与工程项目有关的法律法规。
2.队伍建设:办理工程项目签证需要一个专门的团队来负责,包括项目经理、设计师、监理师等。确保团队的专业素质和能力,以顺利办理签证手续。
3.提前规划:在项目开始之前,应该提前规划好整个工程项目签证的流程和时间。包括签证申请的时间、所需资料的准备和提交的时间等。
4.提前沟通:在办理工程项目签证前,与相关政府部门、监管机构和其他利益相关方进行充分的沟通和协商。确保对签证要求和流程有准确的理解。
5.维护好与相关政府部门和监管机构的关系:与相关政府部门和监管机构保持良好的沟通和关系,有助于办理签证手续的顺利进行。及时解决问题和提供所需的信息。
9.不断学习和提高:工程项目签证是一个复杂的过程,涉及多个方面的知识和技能。在办理签证的过程中要不断学习和提高,提升杂的过程,需要投入大量的时间和精力。通过合理的规划、前期准备和注意上述技巧,可以提高办理签证手续的效率和成功率,确保工程项目的安全、质量和合规性。
6.细心检查资料:办理工程项目签证需要提交各种资料和文件。在提交之前,要仔细检查是否齐全、准确和符合要求。避免因资料不符合要求而延误办理签证手续。
7.考虑风险控制:工程项目签证过程中可能存在各种风险,包括法律风险、质量风险和安全风险等。在办理签证时,要充分考虑并采取相应的控制和预防措施。
8.关注费用控制:办理工程项目签证可能需要支付一定的费用,包括申请费、审批费和监管费等。在办理签证前要了解清楚相关费用,并进行合理的预算和控制。
工程施工签证技巧

工程施工签证是在建筑施工过程中,对合同之外发生的、又不能避免的费用进行记录和确认的一种重要文件。
它对于施工过程中的造价控制和结算具有重要作用。
那么,如何填写工程施工签证单呢?以下是一些技巧和建议。
首先,要明确签证的内容和范围。
签证的内容应包括工作内容、工程量、材料、人工、机械台班等,以及与原合同计价条款或协议计价方式的一致性。
在签证单中,应详细描述工作内容,明确工程量计算规则,注明材料规格和机械台班配合人工费用等。
其次,要注意签证的优先次序。
在填写签证单时,应优先考虑直接签总价,其次是单价,再次是工程量。
如果能直接签结果(包括直接签工程量的),最好不要签事实;能签文字说明的,最好不要附图。
此外,要准确描述工程量和材料。
签证的描述要求客观、准确,特别是隐蔽签证,要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况。
如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图。
对于施工以外的现场签证,必须写明时间、地点、事由、几何尺寸等信息。
另外,签证单的填写应尽量方便计价和结算。
如果有签证结算协议,填列内容要与协议约定的计价口径一致;如无签证协议,按原合同计价条款或参考原协议计价方式计价。
签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
在实际操作中,还有一些其他要点需要注意。
例如,要记录影像、照片等取证资料,以便在后续的造价审计和结算过程中提供依据。
此外,要明确基础现场换填及加固的原因,处理方法、处理范围(部位)、换填材料等信息。
总之,填写工程施工签证单需要仔细、准确、全面地描述工作内容、工程量和材料,注意签证的优先次序,尽量方便计价和结算。
同时,要客观、准确地描述签证内容,确保签证单的真实性和有效性。
这样才能在施工过程中做好造价控制和结算工作,为项目的顺利进行提供保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程签证9大技巧,掌握了扭亏为盈!签证现场签证,不包含在施工合同和图纸中,也不像设计变更文件有一定的程序和正式手续。
在工程项目施工过程中,难免会遇到需要签证的工程量。
那么,施工企业该如何做,才能处理好工程签证,顺利拿到钱呢?一定要注意这九大技巧!一、现场签证的主要内容1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
二、现场签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。
特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行调整。
现场签证是记录现场发生情况的第一手资料。
通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。
三、工程签证目前存在的问题现场签证的处理是工程施工中最容易引起争议的部分。
产生问题的原因一方面由于建筑市场的不规范,另一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。
总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理。
很多业主在施工中随意性较大,施工中长改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。
2、有一些施工单位不清楚哪些费用需要签证,缺少签证意识,进行不规范的现场签证。
一般情况下,现场签证需要业主、监理、施工单位三方共同签字才能生效,缺少任何一方都属于不规范的签证,不能作为结算和索赔的依据。
3、违反规定的签证,有些现场管理人员不了解合同当中工程造价发生的有关规定,产生了一些违反规定的签证,这类签证是不能被认可的。
四、把好现场签证关是一项重要工作作为一名施工现场管理人员,应做好以下几个方面的工作:1、熟悉合同,应特别注意有关成本控制的条款。
因为在很多合同中,业主会根据自身的条件和要求约定一些特殊条款,比如,有一个项目要求合同和现场签证必须有总监签字才能生效,无总监签字的现场签证是不能作为结算和索赔的依据。
2、及时处理,一方面由于工程建设自身的特点,很多工序会被下一道工序覆盖,如基础土方工程,还有一些在施工过程中拆除,如临时设施。
另一方面参加建设的各方人员都有可能变动。
因此,现场签证应做到一事一签,一次一签,及时处理、及时审核,并填签证费用审核表,计算费用,上报业主,和业主多沟通,当好业主的参谋。
3、严格签证,这是施工管理人员必须履行的职责。
利用我们的专业知识,严格分析现场签证就能避免违反规定的签证出现,该签证的就签证,不该签证的就不签证。
应当有监理工程师的签字,并熟悉定额和有关法律、法规的基本知识,从专业的角度审核签证是否合理、正确,以免最后浪费精力和成本。
五、工程量签证要把握好总体原则1、涉及费用签证的填写要有利于计价,方便结算。
不同计价模式下填列的内容要注意:(1)如果有签证结算协议,填列内容要与协议约定计价口径一致;(2)如无签证协议,按原合同计价条款或参考原协议计价方式计价。
(3)签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
2、各种合同类型签证内容(1)可调价格合同至少要签到量;(2)固定单价合同至少要签到量、单价;(3)固定总价合同同至少要签到量、价、费;(4)成本加酬金合同同至少要签到工、料(材料规格要注明)、机(机械台班配合人工问题)、费;(5)如能附图的尽量附图;(6)签证中还要注明列入税前造价或税后造价。
六、签证填写的优先次序1、能够直接签总价的最好不要签单价;2、能够直接签单价的最好不要签工程量;3、能够直接签结果(包括直接签工程量)的最好不要签事实;4、能够签文字形式的最好不要附图;其他需要填写的内容主要有:何时、何地、何因;工作内容;组织设计(人工、机械);工程量(有数量和计算式,必要时附图);有无甲供材料;签证的描述要求客观,准确,隐避签证要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况。
如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图,施工以外的现场签证,必须写明时间、地点、事由,几何尺寸或原始数据,不能笼统地签注工程量和工程造价。
签证发生后应根据合同规定及时处理,审核应严格执行国家定额及相关规定。
七、如何对待甲方拒签1、在编制签证之前,首先要熟悉合同的有关约定,针对重点问题展开签证理由。
同时,应当站在对方的角度来陈述理由和罗列签证内容,这样既容易获得签证,又使签证人感觉不用承担风险,只有这样,对方才会容易接受并签证,否则,对方会不愿意接受并拒签。
2、如果遇到对方有意不讲道理地拒签,实践中可以采用收发文的形式送达甲方(叫一般工作人员去办理)。
不需要强逼甲方在签证单上签字,只需要在收发文本上签字,这样九可以证明已经收到我方地发文,即使甲方不在签证单签字,超过法定时间,签证也自动生效。
3、工程签证的内容应尽量保证详细,包括签证的原因(含引用资料的编号)、位置、尺寸、数量、日期、所用材料、结算方式、结算单价等等,签证单后必须附造成本次签证的原始资料,如技术核定单、设计变更、业主联系单等等,否则甲方可能不予签证。
八、填写工程签证的注意事项1、签证单一定要详细而简洁,不能说的云里雾里,要让看的人明白签证的内容是什么;2、签证单就是乙方对于合同内未规定增加部分或者是合同内变更东西,说白了就是乙方为甲方做东西,向甲方要钱的凭据,所以要根据现场事实求是的报,不能漏报,多报;3、乙方在签签证单时要把价格写上,量反映上,审计时能够一目了然!签证要说明依据(设计变更、会议纪要等)、计算公式及说明、单价分析,还要附带照片等;4、根据施工合同规定哪些属于签证的范围首先要明确,以免糊里糊涂的办理签证给建设单位或监理单位留下不好的印象,以为你是对自己和别人不负责任,在很多时候设计变更和工程联系单都能作为结算依据时,就不能重复办理签证,以免让别人反感,但不能反映结算内容时必须办理签证;5、避免现场签证日期与实际不符。
好多问题,都是双方口头商定而不及时签证,事后才突击补办签证手续,这就违背了“任何预算定额材料指导价都是有时间限制”的规定。
有些施工单位故意把完成工程量的时间往后推,在签证日期上做文章,以获得不合理的利润;6、在办理材料单价的签证时,应注意弄清哪些材料需要办理签证以及如何办好,对于所签证的材料单价应注明是否包括采保费、运输费且不必计算损耗,避免结算时重复计算,在签证中要如实签明材料的名称、规格、厂家、单价、时间等;7、分清直接费和只计税项目。
在施工过程中,经常会出现一些无法计算工程量或一些特殊的项目,往往以双方商定的具体金额来签证解决。
签证中要注明是直接费还是计税不计费,因为直接费可以取费,而后者只能收取税金;8、工程签证时间控制:工程签证原则上在相应工程结束后7天内完成,隐蔽工程的签证原则上在下一道工序施工前完成。
九、现场签证需要把握的四大措施(一)组织措施现场签证,应处理好以下几点:1、现场签证必须要有各方主体(业主、监理、施工等)代表签字,同时签证单由几方建设主体各保留一份,结算时由业主亲自交给审计单位,签证单应连续编号。
2、现场签证的内容、数量、项目、原因、部位、日期、结算方式、结算单价等要明确。
3、现场签证一定要及时,不要拖延到结算时才补签。
对于一些重大的现场变化,还应及时拍照或录像,以保存第一手原始资料。
(二)技术措施技术措施是多方面的,主要是重视抓好以下几个环节:1、现场签证应清楚明确,否则会为结算留下隐患。
工程量增加或减少的签证,要具体数据清晰明确;发生的措施费用是在施工单位范围之外签证要留好证据;发生的项目风险不属于承包商应考虑的范围内的,也要作好记录。
2、隐蔽工程环节。
在实施施工组织设计和施工方案控制过程中,尤其要把好隐蔽工程量签认关。
隐蔽工程签证是指施工完以后即将被覆盖的工程部分签证。
此类签证资料一旦缺少将难以完成结算。
因此,应特别注意搞好以下几方面的记录:①基坑换土、材质、深度、宽度记录;②孔桩填芯深度;③基槽开挖验槽记录等,签证必须真实和及时,不能事后补签。
(三)经济措施工程施工期间,由于场地变化、业主要求、环境变化等可能造成工程实际造价与合同造价产生差额的各类签证。
主要包括业主违约,非承包商原因引起的工程变更及工程环境变化、合同缺陷等。
因其涉及面广,项目繁多复杂,需要切实把握好有关定额、文件规定,尤其要严格控制签证范围和内容。
1、工期延误赔偿的相关签证。
按索赔程序原则审核索赔的成立条件,分清责任,认可合理索赔,监理签证、业主审定。
2、材料单价的签证是影响工程造价的重要因素之一。
在办理材料单价签证时,应注意弄清哪些材料需要办理签证以及如何办好;对于所签证的材料单价是否包括材料采购保管费、运输费的应注明,避免结算时重复结算,对于需要办理签证的材料单价,最好双方一起作市场调查,如实签明材料名称、规格、厂家、单价、时间等。
(四)合同措施合同措施着重抓好以下几点:1、加强合同签订时的管理,若招标文件中对合同主要条款,特别是工程结算方式或价格调整方式描述不够清楚的地方,建议尽可能在合同中明确如下内容:①工程遗漏项目的补充原则;②工程量调整的原则和计算方法;③材料价格调整的原则和方法;④工程保险、履约担保等风险防范的内容;⑤综合单价调整的原则和计价方法;⑥措施费用调整的原则和范围;⑦工期变化对综合单价影响的调整原则等;2、遇有设计变更或施工图有错误,如承包商已经开工、下料或购料时,此类签证只需签变更项目或修正项目,原图纸不变的不用重复签证;已下料或购料的,要签写清楚材料名称、、规格、型号、数量、变更日期、运输情况、到场情况、有无回收或代用情况等。
3、停工损失。
由非承包商责任造成的停电、停水超过规定的时间范围,造成的窝工、材料租赁、机械租赁等停工的损失;对于由于业资金不到位,致使长时间停工造成的损失,双方应按合同规定的时内以书面形式签证停工的起止日期,现场实际停工工日数与工日单价,现场停工机械的型号、数量、规格、单价等,并列出明细表;对于定额没有规定,如何界定和补偿,应根据不同的工程实际情况或参考相同类定额和有关规定来决定。
总之,对现场签证把关看似简单,其实并不容易,整个控制过程是甲、乙双方的一个博奕过程,作为施工单位现场签证人员要加强自律意识,对施工过程中涉及合同价之外的责任事件作出符合客观实际的签认证明,确保施工承包商的既有利益,同时也不损害投资建设项目业主的利益。
