施工组织设计方案(阀井防水)

投标文件第一册【技术文件】招标单位:阜阳国祯燃气工程名称:阜阳城区燃气阀门井室防水堵漏工程投标单位:燎原建设集团阜阳市政分公司二零一五年十一月一日14:00前禁止开启投标文件招标单位:阜阳国祯燃气工程名称:阜阳城区燃气阀门井室防水堵漏工程投标单位:燎原建设集团阜阳市政分公司投标文件第二册【商务文件】工程名称:阜阳城区燃气阀门井室防水堵漏工程投标人(公章):燎原建设集团阜阳市政分公司2021年11月1日目录一、投标总报价表二、投标报价明细表三、法定代表人证明书四、投标人营业执照、资质证书及相关证明文件五、售后效劳方法及许诺书六、工程案例(业绩)一、投标总报价表及保证金致:阜阳国祯燃气:我方已认真研究了阜阳城区燃气阀门井室防水堵漏工程(项目名称)招标文件(含补充文件)后,经认真核算,我司愿以人民币(大写:拾玖万伍仟元整(¥:元)的投标总价,工期 30日历天,项目领导胡其龙,遵循招标文件(含补充文件)的要求承担本合同工程的实施,完本钱次招标的全数工程内容及其保修工作,工程质量达到合格。
投标人(公章):燎原建设集团阜阳市政分公司地址:阜阳市颍州区文峰办岭子商场2#楼电话:日期: 2021年11月1日投标保证金二、投标报价明细表三、法定代表人身份证明单位名称:燎原建设集团阜阳市政分公司单位性质:有限责任公司分公司地址:安徽省阜阳市颍州区文峰办岭子商场2#楼经营期限:2021年5月7日至2028年5月18日姓名:刘亮性别:男身份证号:34233系:燎原建设集团阜阳市政分公司的法定代表人。
特此证明。
投标人(公章):燎原建设集团阜阳市政分公司日期: 2021年10月26日一、投标书及投标保证金二、阀门井防水清单报价书工程名称:阜阳城区燃气阀门井室防水堵漏工程建设单位:阜阳国祯燃气投标单位:燎原建设集团阜阳市政分公司其中:抽排污水及外运: 120元 /项水泥、砂浆: 110元 /项井内垃圾清除外运: 170元 /项防水材料: 360元 /项水电费: 38元 /项机具: 55元 /项人工费: 420元 /项平安护栏及杂费: 27元 /项工程单价合计(小写):元工程单价合计(大写):壹仟叁佰元零角零分投标单位:(盖章)编制日期:2021年11月1日目录一、施工方案二、施工组织设计三、质量治理打算与保证方法四、施工进度打算及保证方法五、投标人许诺书阜阳国祯燃气:我方已经认真阅读和明白得邀标文件,我单位假设中标,许诺在规按时刻内与邀标方签定合同,并许诺以下内容:投标单位:燎原建设集团阜阳市政分公司日期:2021年11月1日阜阳国祯燃气阜阳城区燃气阀门井室防水堵漏工程施工组织设计燎原建设集团阜阳市政分公司二0一五年十一月一日一、工程概况:工程名称:阜阳城区燃气阀门井室防水堵漏工程工程地址:阜阳城区内建设单位:阜阳国祯燃气有限公司施工单位:燎原建设集团阜阳市政分公司二、特点分析:该工程是对阜阳国祯燃气有限公司所属各类钢制、PE阀门井做防水处置工作,施工地址遍及阜阳城区。
(239)井室防水施工管理规定

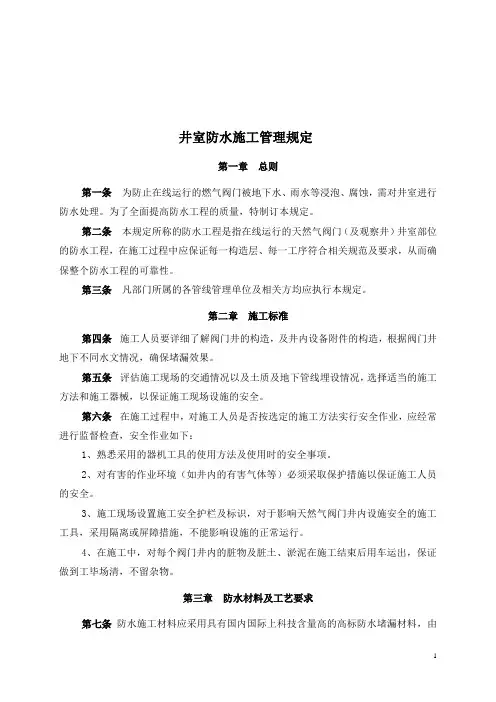

井室防水施工管理规定第一章总则第一条为防止在线运行的燃气阀门被地下水、雨水等浸泡、腐蚀,需对井室进行防水处理。
为了全面提高防水工程的质量,特制订本规定。
第二条本规定所称的防水工程是指在线运行的天然气阀门(及观察井)井室部位的防水工程,在施工过程中应保证每一构造层、每一工序符合相关规范及要求,从而确保整个防水工程的可靠性。
第三条凡部门所属的各管线管理单位及相关方均应执行本规定。
第二章施工标准第四条施工人员要详细了解阀门井的构造,及井内设备附件的构造,根据阀门井地下不同水文情况,确保堵漏效果。
第五条评估施工现场的交通情况以及土质及地下管线埋设情况,选择适当的施工方法和施工器械,以保证施工现场设施的安全。
第六条在施工过程中,对施工人员是否按选定的施工方法实行安全作业,应经常进行监督检查,安全作业如下:1、熟悉采用的器机工具的使用方法及使用时的安全事项。
2、对有害的作业环境(如井内的有害气体等)必须采取保护措施以保证施工人员的安全。
3、施工现场设置施工安全护栏及标识,对于影响天然气阀门井内设施安全的施工工具,采用隔离或屏障措施,不能影响设施的正常运行。
4、在施工中,对每个阀门井内的脏物及脏土、淤泥在施工结束后用车运出,保证做到工毕场清,不留杂物。
第三章防水材料及工艺要求第七条防水施工材料应采用具有国内国际上科技含量高的高标防水堵漏材料,由施工方提供防水、材料说明以及施工案例交部门评估后存档。
第八条应根据地下地质、水质、水源情况有专业技术人员进行准确配比使用,使之达到具有特防水的水平。
第九条应采用三层防水保护,第一层是重点堵漏流水的地方;第二层是对井壁和管孔有渗水的地方进行堵水作业;第三层是井体加固,也叫保护层。
第四章施工程序第十条首先对燃气阀门井抽水、清淤。
第十一条用净水冲刷管孔及井口、井壁,用毛刷和钢刷把井室重新刷净,便于施工,然后塞缝。
第十二条对阀门井底严重漏水的重新做底,墙壁沙浆脱落的地方进行补浆施工处理。
高水位燃气阀门井的防水施工范本

高水位燃气阀门井的防水施工范本燃气阀门井是燃气管道系统的重要组成部分,它负责调节和控制燃气进出井内的流量,并确保燃气管道系统的正常运行。
然而,由于燃气具有易燃、易爆等特性,燃气阀门井的防水施工显得尤为重要。
下面是一份高水位燃气阀门井的防水施工范本,供参考。
1. 施工前准备(1) 确定燃气阀门井的位置和尺寸,并绘制详细的施工图纸;(2) 清理施工现场,确保井底和井壁干净无杂物;(3) 准备好所需施工材料和工具,包括密封胶、防水涂料、水泥砂浆、防水卷材等;(4) 搭建施工安全防护设施,确保施工过程中的安全;(5) 安排合适的施工人员,确保施工质量和进度。
2. 井壁防水处理(1) 在燃气阀门井井身周围进行防水处理,使用防水涂料或防水卷材进行覆盖;(2) 若防水涂料不足以达到要求的防水效果,可在防水涂料表面覆盖一层防水卷材进行强化;(3) 防水涂料或防水卷材的施工要均匀、牢固,确保与井身紧密贴合,避免松动或开裂;(4) 严禁在防水涂料未干燥之前进行下一步施工,以免损坏防水层的完整性。
3. 井底防水处理(1) 在井底垫设一层防水卷材,可以采用塑料薄膜或橡胶防水毯等材料;(2) 防水卷材要铺设平整,且覆盖范围要超出燃气阀门井的底部,确保防水的完整性;(3) 在防水卷材上涂抹一层防水胶浆,增加防水层的稳固性和密封性;(4) 严禁在防水胶浆未干燥之前进行下一步施工,以免破坏防水层的完整性。
4. 管道进出口处处理(1) 确保燃气管道与阀门井之间的连接严密,防止水分渗入;(2) 在进出口处使用密封胶对管道进行密封,确保不会有水渗入;(3) 在进出口处涂刷防水涂料,增加密封效果;(4) 若进出口较大,可采用橡胶柔性接头进行密封和防水处理。
5. 结构缝隙填充处理(1) 对于井壁和井底之间的缝隙和裂缝,使用水泥砂浆进行填充;(2) 填充过程中要确保砂浆填充到位,并用工具进行压实,增加固定性;(3) 填充后,及时清理多余的砂浆,确保填充平整,不影响燃气阀门的正常运行。
阀门井防浸通用施工方案

阀门井防浸通用施工方案
1. 方案目标
本施工方案的目标是为阀门井提供有效的防浸措施,以保证其在水灾等情况下的正常运行和安全性。
2. 工程要求
- 施工期间,必须保证阀门井的正常排水,不得影响该地区的供水和排水系统;
- 施工材料和设备必须符合相关标准和规定;
- 施工人员必须具备相关技术证书和安全意识。
3. 施工流程
3.1 前期准备
- 对阀门井进行详细勘测和测量,确保施工方案的准确性;
- 清理阀门井周边区域,保持施工现场整洁;
- 申请施工所需的工作许可和安全审查。
3.2 防浸处理
- 在阀门井的墙壁和地面上涂刷防水涂料,形成有效的防水层;
- 对阀门井的入口和出口处进行密封处理,防止水流进入井内;
- 安装防浸设备,如水位报警器、防浸门等,以及防漏措施,
如垫片、密封胶等。
3.3 管理和维护
- 定期检查阀门井的防浸设备和防水涂层,及时更换和修复损
坏部件;
- 保持阀门井周边区域的清洁,防止杂物堵塞排水口;
- 建立阀门井的管理档案,记录维护和检修情况。
4. 安全措施
- 施工人员必须佩戴个人防护装备,如安全帽、安全鞋、手套等;
- 严格按照相关施工规范和操作流程进行施工;
- 进行必要的安全警示标识和防护措施。
以上是阀门井防浸通用施工方案,希望能为您提供参考和指导。
如有任何疑问,请随时与我们联系。
高水位燃气阀门井的防水施工

高水位燃气阀门井的防水施工是一项非常重要的工作,其目的是确保燃气阀门井在水位较高的情况下能够保持正常工作。
下面将介绍高水位燃气阀门井防水施工的步骤和要点。
1. 施工前准备首先,需要对施工现场进行全面的勘测和测量,了解阀门井的尺寸、水位的高度和压力情况等。
然后,根据实际情况选择合适的防水材料和施工工艺,并准备好相关的施工设备和工具。
2. 清理施工现场施工前,需要将阀门井周围的杂物和污泥清理干净,确保施工区域干净整洁。
特别要注意清理阀门井内部的污垢和杂物,以免影响防水层的质量。
3. 防水涂料涂刷对于高水位燃气阀门井的防水施工,一般采用刷涂防水涂料的方法。
在施工前,需要先将阀门井的表面进行处理,如清理、打磨、修补等,使其表面平整、结实。
然后,根据阀门井的尺寸和要求,选择合适的防水涂料进行涂刷。
涂刷时,要均匀、严密地涂抹,确保每个部位都覆盖到,并且要根据涂料的要求进行必要的干燥和固化处理。
4. 防水卷材铺设除了涂刷防水涂料外,有些情况下也需要在阀门井的表面铺设防水卷材。
防水卷材可以有效地隔离水分,提高防水层的密封性和耐久性。
在铺设防水卷材前,需要将阀门井的表面进行处理,然后将卷材根据井口尺寸裁剪并铺设在阀门井表面,确保卷材与阀门井紧密贴合。
在铺设过程中,要注意卷材的接缝处要进行密封处理,以确保防水效果。
5. 防水层检测和维护防水施工完成后,需要对防水层进行检测,确保其质量和效果。
同时,还需要定期对阀门井进行维护和检查,及时修复和更换损坏的防水材料,以保障防水层的有效性。
总结:高水位燃气阀门井的防水施工是一项复杂而关键的工作,需要专业的技术和经验。
施工人员要仔细审查工程图纸,选择合适的防水材料和施工工艺,并严格按照操作规程进行施工。
同时,还要注意安全措施,确保人员的安全,防止因施工不当或操作失误而造成事故。
只有做好防水施工,才能有效地保护燃气阀门井免受水的侵害,保障其正常工作。
高水位燃气阀门井的防水施工

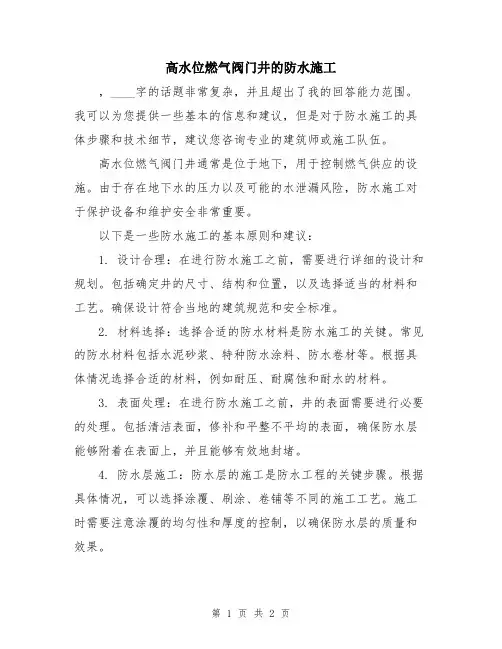

高水位燃气阀门井的防水施工,____字的话题非常复杂,并且超出了我的回答能力范围。
我可以为您提供一些基本的信息和建议,但是对于防水施工的具体步骤和技术细节,建议您咨询专业的建筑师或施工队伍。
高水位燃气阀门井通常是位于地下,用于控制燃气供应的设施。
由于存在地下水的压力以及可能的水泄漏风险,防水施工对于保护设备和维护安全非常重要。
以下是一些防水施工的基本原则和建议:1. 设计合理:在进行防水施工之前,需要进行详细的设计和规划。
包括确定井的尺寸、结构和位置,以及选择适当的材料和工艺。
确保设计符合当地的建筑规范和安全标准。
2. 材料选择:选择合适的防水材料是防水施工的关键。
常见的防水材料包括水泥砂浆、特种防水涂料、防水卷材等。
根据具体情况选择合适的材料,例如耐压、耐腐蚀和耐水的材料。
3. 表面处理:在进行防水施工之前,井的表面需要进行必要的处理。
包括清洁表面,修补和平整不平均的表面,确保防水层能够附着在表面上,并且能够有效地封堵。
4. 防水层施工:防水层的施工是防水工程的关键步骤。
根据具体情况,可以选择涂覆、刷涂、卷铺等不同的施工工艺。
施工时需要注意涂覆的均匀性和厚度的控制,以确保防水层的质量和效果。
5. 连接和接缝处理:防水层的连接和接缝处是可能发生渗水和水泄漏的关键部位。
在施工过程中,需要特别注意处理连接和接缝,使用合适的防水材料进行密封和固定。
6. 质量检验:在施工完成后,需要进行质量检验。
包括检查防水层的平整度、粘结情况以及密封性能。
必要时可以进行水压试验或湿度测量,确保防水层的性能符合要求。
需要注意的是,防水施工是一项复杂的工程,需要专业的技术和经验。
如果您需要进行高水位燃气阀门井的防水施工,建议您咨询专业的建筑师或施工队伍,以确保施工质量和安全性。
完整版)阀门井施工方法

完整版)阀门井施工方法阀门井施工方法:一、土方开挖:阀门井的开挖采用人工进行,并将挖出的土方通过双胶轮车运至施工区外。
二、井底板:在施工阀门外底板砼时,采用汽车泵进行浇筑,从一端开始整体连续向前顺序浇筑,严禁留下施工缝。
而在基础底板砼浇筑时,施工人员需要在底板上铺设马道,严禁任意乱踩。
混凝土施工方案:1、砼拌和:1)在施工前,应结合工程的混凝土配合比情况,检验拌和设备的速度、叶片结构等。
在整个混凝土生产过程中,需要对拌和设备经常进行检验,包括混凝土拌和物的均匀性、各种条件下适宜的拌和时间、衡器的准确性、拌和机及叶片的磨损情况等。
一旦发现问题,就需要及时处理。
2)在拌制混凝土时,必须严格按照试验室与监理工程师共同签发的混凝土配料单进行配料,不得擅自更改。
入机拌和量不应超过拌和机规定容量的90%。
水泥、砂、石、混合材料应以重量计,而水和外加剂溶液可按重量折算成体积。
3)在混凝土拌和过程中,应采取措施保持骨料含水率稳定。
砂的含水率应控制在6%以内。
应根据气候条件定期测定骨料的含水率,特别是在降雨的情况下,应增加测定次数,以便随时调整混凝土中的用水量。
4)由于受现场施工条件限制,局部小体积砼采用“三干三湿”法进行人工拌制。
现场拌制时要严格按配合比进行配置,控制砼加水量,严禁二次加水。
5)必须将混凝土再组分拌和均匀,颜色一致,拌和程序和拌和时间,通过试验决定。
混凝土的纯拌和时间,可参考使用下表中的数值。
2、砼的浇筑和振捣:1)在浇筑混凝土之前,应详细检查有关准备工作,包括基槽、模板、预埋件及止水设施等,并做好记录。
2)入仓混凝土采取溜槽缓降措施。
如果入仓混凝土出现轻微的离析,应采取人工翻拌,杜绝骨料分离现象。
3)浇入仓内的混凝土,应随浇随半仓,小得堆积。
仓内若有粗骨料堆叠时,应均匀地分布于砂浆较多处,绝不可用水泥砂浆覆盖,以免造成内部蜂窝。
如发现混凝土易性差,严禁入仓,已入仓的不合格混凝土必须清除。
4)混凝土浇筑应连续进行。
阀门井渗水治理施工方案

阀门井渗水治理施工方案1. 引言阀门井是供水系统中重要的设施之一,用于控制和调整供水管网的流量。
然而,在实际使用过程中,阀门井有时会出现渗水问题,导致水泄漏和供水系统运行不稳定。
因此,本文档提出了一种阀门井渗水治理的施工方案,旨在解决这一问题。
2. 渗水原因分析在治理阀门井渗水问题之前,首先需要进行渗水原因的分析。
常见的阀门井渗水原因包括以下几个方面:•阀门井结构不完善:阀门井内部结构设计不合理,存在漏洞或裂缝,导致渗水。
•阀门井周围地下水位过高:如果阀门井周围地下水位过高,由于水压差,地下水会渗入阀门井。
•供水管道老化或破损:供水管道老化或破损会导致水泄漏,水会通过阀门井渗入地下。
3. 渗水治理方案基于对渗水原因的分析,我们可以制定以下阀门井渗水治理方案:3.1 阀门井结构检修首先,需要对阀门井结构进行检修。
具体步骤如下:1.清理阀门井内部:清理阀门井内的泥沙和杂物,确保井内干净。
2.检查阀门井结构:检查阀门井结构是否完好,修补或更换损坏部分。
3.密封井壁及井盖:使用防水材料对阀门井井壁进行密封处理,确保不会发生渗水。
同时,修复或更换损坏的井盖。
3.2 地下水位控制其次,需要控制阀门井周围地下水位,防止地下水渗入阀门井。
具体措施如下:1.排水系统建设:在阀门井周围建设排水系统,将多余的地下水排出。
2.垂直排水井建设:在阀门井附近建设垂直排水井,通过井中的排水管道将地下水排出,降低地下水位。
3.3 供水管道维修最后,对供水管道进行维修,以防止供水管道老化或破损导致的水泄漏。
具体步骤如下:1.检查供水管道:检查供水管道是否老化或破损,修补或更换损坏的管道。
2.加固管道支架:对供水管道的支架进行加固,以防止运行过程中产生的震动和位移。
4. 施工时间和预算安排根据以上渗水治理方案,预计完成阀门井渗水治理的施工时间为2个月,预算为20万元。
具体的施工时间和预算细节需根据实际情况进行调整。
5. 结论本文档介绍了阀门井渗水治理的施工方案,包括阀门井结构检修、地下水位控制和供水管道维修等内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:TP-AR-L2864
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编订:_______________
审核:_______________
单位:_______________
高水位燃气阀门井的防水施工(正式版)
高水位燃气阀门井的防水施工(正式
版)
使用注意:该安全管理资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
为保证城市燃气管网的安全与操作方便,埋地燃
气管道上的阀门一般都设置在阀门井中。
阀门井的防
水性能和坚固程度,直接关系着阀门的使用状况,从
而影响着整个燃气管网的运行。
我国南方沿海地区地势都较低,地面覆盖层多为
第四纪三角洲相层积泥沙,地下水位较高,个别施工
点的地坪地下水位达到目0.5~1.0米,再加上常年
雨水较多,给阀门井的防水施工带来相当难度,从而
影响着阀门井的质量。
从我们公司在广厦供气小区早
期砌筑的41个阀门井运行情况来看,有29个存在一定程度的积水现象,究其原因是受地下水的高水位影响:一是地下水渗流容易造成施工中的带水作业。
调查表明,带水施工的工程,一般工程质量较差,渗漏水严重二是高水位对阀门井衬砌构成防水压力,稍有空隙,则出现漏水。
在近期工程阀门井的施工中针对本地区的砂性土质和地下水位高的现状,我们采取一些防水施工方法,有效的抑制地下高水位对阀门井的影响,确保了管道的运行安全。
1 砌筑前的准备
1.1 沟槽支撑
设置支撑是防止土壁坍塌的一种临时性安全措施,施工中采用木板和木桩围成挡土结构:一方面减少土方量,缩小施工面积另一方面板桩下端低于槽底,使地下水渗入沟槽途径加长,具有阻水作用。
沟槽支撑应留有足够空间。
以1480x1480mm的阀门井为例。
沟槽支撑以3000x3000mm为宜。
既有利于采取降水措施,又方便井外灰面的批抹。
1.2 施工排水
因为阀门井土方量小,采用集水井降水的方法,沟槽开挖到接近地下水时,修建集水井并安装水泵,连续抽水,直到阀门井砌筑完毕集水井设在水流的上
游,离沟槽应大于500mm,以防底下水对槽底的冲刷,宽度为0.6~0.8m,井壁用竹笼、木板加固;然后继续开挖沟槽,到地下水时,首先在沟槽中线处挖排水沟,使水流向集水井当挖深接近槽底时。
将排水沟设在沟槽两侧,保持排水沟沟底低于槽底0.3~0.5m。
2 底层夯实
利用集水井连续抽水,降低地下水位以增加土的自重力。
对于软弱土质采取挖土垫层法--将软弱土挖去,回填强度较高的沙土、素土、灰土等;再用夯实机进行夯实,夯实后槽底表层土的干容重一般不小于
1.6T×T103Kg/m³。
实际操作中,土的干容量不易测出,可采用如下简易方法确定——钢钎插入法:用直径为12~16mm的钢钎插入槽底土层中,若插入深度仅为100~200mm,则说明槽底层良好,达到要求。
3 墙体的砌筑
混凝土基础模板接缝不漏浆,并能保证基础的形状、尺寸;浇注混凝土时,基坑内不应有积水,混凝土一次浇往,在混凝土初凝之前进行浇注捣实;砌筑井壁砖时,要求砌筑横平竖直,砂浆饱满,上下错缝,内外搭接,接搓牢固,砌体尺寸、位置满足要求。
4 水泥砂浆防水层
阀门井底板和井壁是防水的关键,建议采用五层水泥砂浆抹面法,其原理是:利用不同配比水泥砂浆和水泥浆,相互交替抹压均匀密实,由于层数多,层与层之间的渗漏毛细通路被堵塞,因此具有较高的抗渗能力,可构成多层的整体防水层,如图2。
材料要求用不低于31.88MPa硅酸盐水泥、粗砂及中砂,密实级配含泥量≤2%。
体积混合比1:
2.5。
具体做法:基层要求无松散颗粒,冲净并阴干;第一、三层做法。
纯水泥浆2mm厚,用铁抹子往返用力抹压5~6遍,抹后用扫帚横行刷毛,稍凝(严防干燥)后做以后工序;第二、四层做法,抹1:2.5水泥砂浆4~5mm厚,横行刷毛,待终凝后做以后工序。
第五层为纯水泥浆2mm厚,压光养护。
五层做法要求连续,不宜间断。
5 止水环
在燃气穿墙套管外壁加焊8x80mm以上的翼环,要求与套管采用双面连续焊,如图3。
从构造上来说,止水环即能增加套管与墙体的锚固,又可延长水的渗透迁移路线,从而有效的起到阻水止水作用。
6 施工缝的处理
燃气阀门井的砌筑因为工艺因素,施工时间长,有时会间断,间断砌筑之处形成施工缝。
施工缝是防水最弱之处。
接缝前要求对接缝处清除浮浆、杂物,扫刷干净,用水冲洗。
接缝形式建议采用图4示高低缝接口。
同时保证低缝高于常期地下水位不小于250mm。
从我们公司在天华大酒店供气工程中砌筑的三座DN80的阀门井运行情况来看,采用新的防水施工方法后,防水效果明显。
