工程管理违约处罚细则一、设置目的为了保证工程建设在管理与协调、工期目标、资源供应、工程质量、文明施工、安全防护等方面得以有效执行,保证各参建单位严肃、认真的履行施工合同,特制定本处罚条例。

二、奖罚依据本细则与《合同专用条款》、《工程质量奖惩管理指引》互相支撑、互为补充。

如内容冲突,以发包人最终解释为准。

三、对承包人违约之处罚细则1.管理违约处罚细则1.1项目会议迟到、早退的,每次处200元罚款;无故不参加会议,参加会议人员无决策能力或未按会议要求准备相关资料、有意推脱责任、扯皮的,均每次处500元罚款。

1.2对会议纪要或承包人签字确认的各类文件内容拒不执行的,处1000~10000元/次罚款。

1.3拒收参建单位行文、拒绝签收的,每次处1000元罚款。

对甲方下达的书面或口头指令不能及时履行的,视对工程进度造成的影响程度每次处1000~5000元罚款。

1.4不服从业主和监理在进度方面协调管理的,每次处5000元罚款。

1.5对“监理通知”未在规定时间内反馈的,对责任单位每次处 1000元罚款。

1.6总包单位不履行总包职责,未对本工程其他承包商的进场、材料进场、材料堆放、方案、交叉施工、安全文明、垂直运输、进度、工程资料等进行统一管理和服务的,或分包单位不接受总承包单位管理的,处责任单位每次5000元罚款。

1.7未按业主要求的标准或时限报送工程内业资料的,处责任单位500~2000元/次付款。

2.质量违约罚款细则3.进度违约罚款细则3.1未按时报送月计划的,每次对其单位处1000元罚款。

未按时报周计划的,每次对其单位处500元罚款。

3.2按甲方审核确认的施工计划(包含总进度计划、专项进度计划、月计划、周计划、验收计划、劳动力计划、材料进场计划等),出现进度滞后,视情节轻重处以每次1000~5000元罚款。

3.3竣工验收阶段,分项验收节点滞后,处以每天5000元罚款。

3.4承接查验节点滞后,处以每天2000元罚款,并承担公区能耗费用分摊。

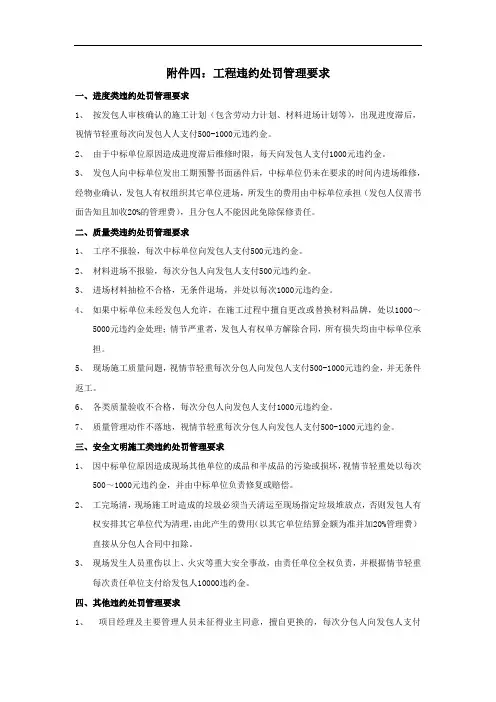

工程违约处罚管理要求

工程违约处罚管理要求

附件四:工程违约处罚管理要求一、进度类违约处罚管理要求1、按发包人审核确认的施工计划(包含劳动力计划、材料进场计划等),出现进度滞后,视情节轻重每次向发包人人支付500-1000元违约金。

2、由于中标单位原因造成进度滞后维修时限,每天向发包人支付1000元违约金。

3、发包人向中标单位发出工期预警书面函件后,中标单位仍未在要求的时间内进场维修,经物业确认,发包人有权组织其它单位进场,所发生的费用由中标单位承担(发包人仅需书面告知且加收20%的管理费),且分包人不能因此免除保修责任。

二、质量类违约处罚管理要求1、工序不报验,每次中标单位向发包人支付500元违约金。

2、材料进场不报验,每次分包人向发包人支付500元违约金。

3、进场材料抽检不合格,无条件退场,并处以每次1000元违约金。

4、如果中标单位未经发包人允许,在施工过程中擅自更改或替换材料品牌,处以1000~5000元违约金处理;情节严重者,发包人有权单方解除合同,所有损失均由中标单位承担。

5、现场施工质量问题,视情节轻重每次分包人向发包人支付500-1000元违约金,并无条件返工。

6、各类质量验收不合格,每次分包人向发包人支付1000元违约金。

7、质量管理动作不落地,视情节轻重每次分包人向发包人支付500-1000元违约金。

三、安全文明施工类违约处罚管理要求1、因中标单位原因造成现场其他单位的成品和半成品的污染或损坏,视情节轻重处以每次500~1000元违约金,并由中标单位负责修复或赔偿。

2、工完场清,现场施工时造成的垃圾必须当天清运至现场指定垃圾堆放点,否则发包人有权安排其它单位代为清理,由此产生的费用(以其它单位结算金额为准并加20%管理费)直接从分包人合同中扣除。

3、现场发生人员重伤以上、火灾等重大安全事故,由责任单位全权负责,并根据情节轻重每次责任单位支付给发包人10000违约金。

四、其他违约处罚管理要求1、项目经理及主要管理人员未征得业主同意,擅自更换的,每次分包人向发包人支付1000元违约金。

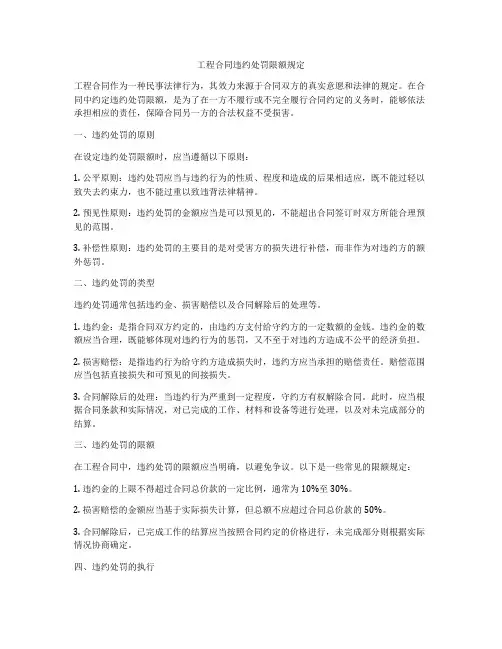

工程合同违约处罚限额规定

工程合同违约处罚限额规定

工程合同违约处罚限额规定工程合同作为一种民事法律行为,其效力来源于合同双方的真实意愿和法律的规定。

在合同中约定违约处罚限额,是为了在一方不履行或不完全履行合同约定的义务时,能够依法承担相应的责任,保障合同另一方的合法权益不受损害。

一、违约处罚的原则在设定违约处罚限额时,应当遵循以下原则:1. 公平原则:违约处罚应当与违约行为的性质、程度和造成的后果相适应,既不能过轻以致失去约束力,也不能过重以致违背法律精神。

2. 预见性原则:违约处罚的金额应当是可以预见的,不能超出合同签订时双方所能合理预见的范围。

3. 补偿性原则:违约处罚的主要目的是对受害方的损失进行补偿,而非作为对违约方的额外惩罚。

二、违约处罚的类型违约处罚通常包括违约金、损害赔偿以及合同解除后的处理等。

1. 违约金:是指合同双方约定的,由违约方支付给守约方的一定数额的金钱。

违约金的数额应当合理,既能够体现对违约行为的惩罚,又不至于对违约方造成不公平的经济负担。

2. 损害赔偿:是指违约行为给守约方造成损失时,违约方应当承担的赔偿责任。

赔偿范围应当包括直接损失和可预见的间接损失。

3. 合同解除后的处理:当违约行为严重到一定程度,守约方有权解除合同。

此时,应当根据合同条款和实际情况,对已完成的工作、材料和设备等进行处理,以及对未完成部分的结算。

三、违约处罚的限额在工程合同中,违约处罚的限额应当明确,以避免争议。

以下是一些常见的限额规定:1. 违约金的上限不得超过合同总价款的一定比例,通常为10%至30%。

2. 损害赔偿的金额应当基于实际损失计算,但总额不应超过合同总价款的50%。

3. 合同解除后,已完成工作的结算应当按照合同约定的价格进行,未完成部分则根据实际情况协商确定。

四、违约处罚的执行一旦确定违约行为成立,违约方应当按照合同约定的期限和方式支付违约金或赔偿损失。

如果违约方未按时支付,守约方有权采取法律手段强制执行。

工程项目违规违约处罚制度

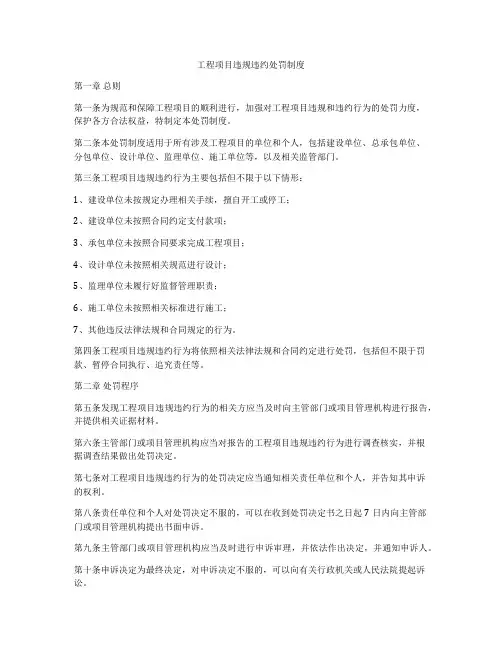

工程项目违规违约处罚制度

工程项目违规违约处罚制度第一章总则第一条为规范和保障工程项目的顺利进行,加强对工程项目违规和违约行为的处罚力度,保护各方合法权益,特制定本处罚制度。

第二条本处罚制度适用于所有涉及工程项目的单位和个人,包括建设单位、总承包单位、分包单位、设计单位、监理单位、施工单位等,以及相关监管部门。

第三条工程项目违规违约行为主要包括但不限于以下情形:1、建设单位未按规定办理相关手续,擅自开工或停工;2、建设单位未按照合同约定支付款项;3、承包单位未按照合同要求完成工程项目;4、设计单位未按照相关规范进行设计;5、监理单位未履行好监督管理职责;6、施工单位未按照相关标准进行施工;7、其他违反法律法规和合同规定的行为。

第四条工程项目违规违约行为将依照相关法律法规和合同约定进行处罚,包括但不限于罚款、暂停合同执行、追究责任等。

第二章处罚程序第五条发现工程项目违规违约行为的相关方应当及时向主管部门或项目管理机构进行报告,并提供相关证据材料。

第六条主管部门或项目管理机构应当对报告的工程项目违规违约行为进行调查核实,并根据调查结果做出处罚决定。

第七条对工程项目违规违约行为的处罚决定应当通知相关责任单位和个人,并告知其申诉的权利。

第八条责任单位和个人对处罚决定不服的,可以在收到处罚决定书之日起7日内向主管部门或项目管理机构提出书面申诉。

第九条主管部门或项目管理机构应当及时进行申诉审理,并依法作出决定,并通知申诉人。

第十条申诉决定为最终决定,对申诉决定不服的,可以向有关行政机关或人民法院提起诉讼。

第三章处罚措施第十一条对工程项目违规违约行为的处罚措施主要包括以下几种:1、责令改正:要求责任单位和个人立即停止违规违约行为,进行整改;2、罚款:根据违规违约行为的具体情况,对相关单位和个人进行罚款;3、暂停合同执行:将责任单位和个人列入不良记录,限制其合同执行;4、追究责任:将造成重大损失或影响的违规违约行为追究法律责任。

第十二条对工程项目违规违约行为的处罚金额应当根据具体情况综合考虑,不得超出法律法规规定的范围。

工程合同施工违约处罚

工程合同施工违约处罚

工程合同施工违约处罚在工程项目的实施过程中,违约行为不仅会影响工程质量,还可能导致工程延期,增加成本,甚至引发法律纠纷。

因此,制定一个明确、合理的违约处罚条款对于保障合同双方的权益至关重要。

以下是一个工程合同施工违约处罚的范本:一、违约定义在本合同中,违约是指承包方未能按照合同约定的时间、质量、标准和要求完成工程施工任务,或未能履行其他合同义务的行为。

二、违约责任1. 如果承包方未按合同约定的时间完成工程任务,每逾期一天,应向发包方支付合同总金额千分之一的违约金,但违约金总额不得超过合同总金额的百分之十。

2. 如果承包方提供的工程质量不符合合同约定的标准,承包方应在接到发包方通知后三个工作日内无偿修复或重做,直至达到约定的质量标准。

如造成发包方损失的,承包方应负责赔偿。

3. 若承包方未能遵守安全生产规定,导致事故发生,承包方应承担相应的法律责任,并赔偿由此给发包方造成的一切损失。

三、违约处理程序1. 发包方在发现承包方违约时,应及时书面通知承包方,并要求其在指定的合理期限内改正。

2. 如果承包方在接到发包方的书面通知后,未能在规定时间内改正违约行为,发包方有权采取包括但不限于委托第三方完成剩余工作、解除合同等措施。

3. 发包方采取上述措施所产生的费用,由承包方承担。

四、特别约定双方可以根据工程项目的具体情况,对违约责任的内容进行补充和修改,但任何修改都应以书面形式确认,并作为本合同不可分割的一部分。

五、适用法律本合同的解释、效力及执行均适用中华人民共和国法律。

六、争议解决因本合同引起的任何争议,双方应首先通过友好协商解决;协商不成时,可提交至合同签订地人民法院诉讼解决。

结语:。

工程违约处罚方案

工程违约处罚方案

工程违约处罚方案一、背景介绍随着我国经济的蓬勃发展,工程建设项目数量不断增加,但是在工程建设过程中,由于各种原因,往往会出现违约行为。

违约行为不仅严重影响了工程建设进度和质量,也给相关方造成了巨大的经济损失。

因此,建立违约处罚方案成为了保障工程建设质量和进度的重要措施。

二、违约行为的定义1. 工程进度违约:包括但不限于未按照合同约定的工程进度完成相应工作,延期交付等行为。

2. 工程质量违约:包括但不限于工程质量不符合合同约定标准,造成重大安全隐患等行为。

3. 资金管理违约:包括但不限于未按照约定的付款方式和时间进行支付,挪用工程款项等行为。

4. 合同履约违约:包括但不限于未履行合同约定的其他任何行为。

三、违约处罚措施1. 工程进度违约处罚措施:(1)延期交付的,按照在合同中约定的滞纳金标准进行处罚,滞纳金金额应该足以对业主造成的损失进行补偿。

(2)差额赔偿的,根据实际损失金额确定相应的处罚金额,并要求违约方进行赔偿。

(3)终止合同的,按照合同约定的赔偿金标准进行处罚,并要求违约方承担相应的法律责任。

2. 工程质量违约处罚措施:(1)对于工程质量不符合合同约定标准的,应根据实际损失金额确定相应的处罚金额,并在后续修复工程质量问题中要求违约方进行赔偿。

(2)对于造成重大安全隐患的,要求违约方立即停工整改,并按照责任认定的结果进行相应的处罚。

3. 资金管理违约处罚措施:(1)未按照约定的付款方式和时间进行支付的,要求违约方立即按照约定进行支付,并按照实际滞纳金额和实际损失金额进行相应的处罚。

(2)挪用工程款项的,一律终止合同,并对违约方进行法律追责。

4. 合同履约违约处罚措施:(1)其他任何未履行合同约定的行为,要求违约方立即履行合同,并进行相应的处罚。

(2)对于严重违约,可终止合同,并对违约方进行法律追责。

四、违约处罚程序1. 违约方发现违约行为后,应及时向对方提出书面违约通知,明确违约事实和处理要求。

工程合同逾期处罚条例

工程合同逾期处罚条例

工程合同逾期处罚条例一、违约责任1. 若乙方未能按照合同约定的时间完成工程任务,除因不可抗力因素外,应视为违约行为,乙方需承担相应的违约责任。

2. 违约赔偿金额应根据实际延误天数计算,按照合同中约定的每日违约金标准支付给甲方。

3. 违约金的累计不应超过合同总金额的10%。

二、逾期通知与整改1. 一旦发现项目可能会逾期,乙方应在第一时间内书面通知甲方,并说明逾期的原因及预计延期的时间。

2. 乙方应在通知后立即采取措施,制定整改计划,并尽最大努力减少延误时间。

3. 甲方有权监督乙方的整改过程,并提出合理化建议。

三、逾期处理1. 如果逾期时间不超过合同约定的宽限期,乙方应向甲方支付违约金,但不需承担额外的法律责任。

2. 逾期时间超出宽限期后,甲方有权要求乙方继续支付违约金,并可要求乙方承担由此造成的直接损失。

3. 在特殊情况下,如逾期严重影响了甲方的整体计划,甲方有权解除合同,并要求乙方赔偿因此产生的所有损失。

四、争议解决1. 双方应本着友好协商的原则解决由逾期引起的任何争议。

2. 如果协商不成,任何一方均可将争议提交至合同指定的仲裁机构进行仲裁。

3. 仲裁裁决是终局的,对双方均有约束力。

五、其他条款1. 本逾期处罚条例自合同签订之日起生效。

2. 本条例未尽事宜,按照国家有关法律法规执行。

3. 本条例的解释权归甲乙双方共同拥有。

通过上述条例的制定,我们可以明确工程合同中逾期的责任与后果,确保双方的权益得到合理的保护。

在实际操作中,甲乙双方都应严格遵守合同规定,合理分配风险,确保工程项目能够按期顺利完成。

良好的沟通和协商也是预防和解决逾期问题的关键。

工程合同逾期处罚标准

工程合同逾期处罚标准

工程合同逾期处罚标准
一、违约责任
当工程项目无法在合同约定的期限内完成时,承包方需要承担相应的违约责任。

这通常包
括但不限于违约金的支付、对逾期造成的损失进行赔偿等。

二、逾期处罚标准
1. 若因承包方的责任导致工程延期,承包方应按照以下标准向发包方支付违约金:每逾期
一日,按工程总合同价款的千分之五支付违约金。

2. 如果逾期时间超过合同规定的宽限期(通常为5天),则从第六天起,违约金的比例将上调至千分之十。

3. 在特殊情况下,如不可抗力因素导致工程延误,双方应根据实际情况协商解决,可适当
减免违约金或延长工期。

三、违约金的上限
违约金的总额不应超过工程合同总价款的百分之十。

一旦累计违约金达到此上限,除非发
包方另有要求,否则不再继续累积违约金。

四、逾期赔偿
除了违约金之外,承包方还需赔偿因工程逾期给发包方带来的直接经济损失,包括但不限
于租赁成本的增加、运营收入的减少等。

五、补救措施
承包方应采取一切合理必要的措施以减轻逾期的影响,并尽快恢复正常进度。

同时,发包
方可要求承包方提供逾期补救计划,确保项目最终按时完成。

六、法律适用与争议解决
本合同的解释、适用及争议解决均依照中华人民共和国相关法律法规执行。

双方应首先通
过友好协商解决争议,协商不成时,可提交至合同签订地的有管辖权的人民法院诉讼解决。

七、其他
本逾期处罚标准是合同的一部分,与合同具有同等法律效力。

任何修改或补充均需以书面
形式确认,并由双方授权代表签字盖章后方可生效。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件六:工程违约处罚管理要求
一、进度类违约处罚管理要求
1、按发包人审核确认的施工计划(包含劳动力计划、材料进场计划等),出现进度滞后,视情节轻重每次分包人向发包人人支付1000-5000元违约金。

2、关键节点滞后,每天分包人向发包人支付5000元违约金。

3、验收节点滞后,每天分包人向发包人支付5000元违约金。

4、工期延误:由于承包人原因,致使本合同工程延期的,由承包人承担责任,并赔偿分包人损失,并由此造成总承包合同工期延误的,承包人还需承担总承包合同约定的工期违约责任;由于分包人原因,致使本合同工程工期延误,分包人除应向发包人支付本合同价款2%的工期违约金外,每延迟一天,分包人每天还需向发包人支付本合同价款0.1%的工期违约金,并从最近一次付款中扣除。

若因此致使总承包工程延期而使承包人蒙受损失的,分包人还得赔偿承包人相关损失。

由于分包人原因致使工期延误超过三十天的,发包人有权解除合同。

5、承接查验节点滞后,每天分包人向发包人支付2000元违约金,并承担公区能耗费用分摊。

6、在发包人向分包人发出工期预警书面函件后,分包人仍不能达到发包人关键节点要求(即发包人根据目前的分包人施工状态预判分包人本工程实施过程中关键节点达成有风险时),经监理人确认,发包人有权组织第三方进场,所发生的费用由分包人承担(发包人仅需书面告知且加收20%的管理费),且分包人不能因此免除保修责任。

二、质量类违约处罚管理要求
1、工序不报验,每次分包人向发包人支付1000元违约金。

2、材料进场不报验,每次分包人向发包人支付5000元违约金。

3、进场材料抽检不合格,无条件退场,并处以每次10000元违约金。

4、如果分包人未经甲方允许,在施工过程中擅自更改或替换材料品牌,分包人向发包人支付2000~20000元违约金;情节严重者,发包人有权单方解除合同,所有损失均由分包人承担;
5、现场施工质量问题,视情节轻重每次分包人向发包人支付500-5000元违约金,并无条件返工。

6、各类质量验收不合格,每次分包人向发包人支付5000元违约金。

7、发包人、监理及政府有关部门下发的指令,未按要求整改回复,每次分包人向发包人支付2000元违约金。

8、质量管理动作不落地,视情节轻重每次分包人向发包人支付2000-5000元违约金。

9、地区公司月度检查中被带星通报批评,按严重等级分包人向发包人分别支付2000、5000、10000元违约金。

10、集团第三方检查被带星通报批评,按严重等级分包人向发包人分别支付10000、20000、30000元违约金。

11、根据项目特征自行添加
三、安全文明施工类违约处罚管理要求
1、未按合同要求进行成品保护,视情节轻重每次分包人向发包人支付1000-3000违约金。

2、工完场清,现场施工时造成的垃圾必须当天清运至现场指定垃圾堆放点,否则发包人有权安排第三方单位代为清理,由此产生的费用(以第三方单位结算金额为准并加20%管理费)直接从分包人合同中扣除。

3、工程质量月度检查或集团第三方质量检查,工完场清单项得分低于65分,每次分包人向发包人支付2000-5000元违约金;
4、现场发生人员重伤以上、火灾等重大安全事故,总包负责管理责任,由责任单位全权负责,并根据情节轻重每次责任单位支付给发包人20000违约金。

四、其他违约处罚管理要求
1、项目经理及主要管理人员未征得业主同意,擅自更换的,每次分包人向发包人支付10000元违约金。

2、项目经理必须常驻工地现场(每周不少于6天),如甲方发现施工负责人不在现场,第一次警告,第二次以后每次分包人向发包人支付5000元违约金。

3、日常往来文件无条件接收,如拒绝接收,每次分包人向发包人支付2000元违约金。

4、相关施工及验收资料及时收集整理,如资料收集整理滞后或不齐全,每次分包人向发包人支付2000元的违约金,并限期补充完善。

5、因分包人原因造成现场其他单位的成品和半成品的污染或损坏,每次分包人向发包人支付3000元违约金,并由分包人负责修复或赔偿。

6、严格执行工序移交制度,未经移交擅自施工的单位承担相关责任并按每次向发包人支付5000元违约金,并视为施工界面已移交,承担相关责任;
7、现场未经样板点评合格就大面开展施工,每次分包人向发包人支付5000元违约金;
8、施工中使用正式消防用水,每次分包人向发包人支付2000元违约金,并承担相应的用水费用和由此造成的损失。

9、甲方、监理组织的专题会、例会等各类会议,项目经理每缺席一次分包人向发包人支付500元违约金,每迟到一次违约金200元,请假不出席违约金200元。

10、现场人员不尊重发包人、监理,发生各类冲突,言语辱骂发包人、监理每次分包人向发包人支付10000元违约金,肢体冲突每次支付50000元违约金。

11、因分包人原因造成业主提出索赔时,分包人授权发包人全权代表分包人与业主进行谈判(包括维修、赔偿),分包人认可发包人谈判结果,并履行谈判所约定的各事项,同时承担全额费用(发包人仅需书面告知且加收20%的管理费),且分包人不能因此免除保修责任。

12、工程款必须专款专用,分包单位应及时支付材料款及工人工资,若由于分包单位原因,出现材料商停止供货影响工期、工人罢工或被媒体曝光等事件发生,分包单位应无条件在2小时内到达事发或投诉现场并进行紧急处理。

在这类紧急事件发生后,发包人将对承包人进行处罚,并有权代付代扣拖欠款项或进行安置,并从发生的实际费用加收20%管理费后从分包单位工程款中扣除;对给甲方造成其它损失(含声誉损失)的,甲方有权要求分包
单位进行赔偿。

13、不论何种原因导致劳务工人集体上告、上访、闹事(如拦马路),围攻现场或围攻发包人办公室,影响公共交通秩序、干扰政府正常办公及扰乱社会秩序等不良行为发生,分包人除承担通用条款约定的违约责任外,还需承担的违约责任:
1)每发生一次,降低工程进度款结算前支付比例5% ;
2)首次发生时,分包人向发包人支付30000元违约金,且以后每增加一次,单次违约
金递增20000元。
