松江大桥承台施工技术交底
桥梁承台施工技术技术交底

Xxx工程
合同号
单位工程名称
施工单位
交底日期
交底地点
交底内容:承台基坑开挖。
1.由测量工程师对基坑位置准确放线,无误后方可使用;
2.基坑采用挖掘机开挖,人工配合,基底都应避免超挖,已经超挖或松动部分,
应将松动部分清除;
3.弃土堆应按指定地点堆放,并及时运走,不得妨碍基坑挖掘或影响稳定;
,成盘钢筋和弯曲的钢筋均应调直;
3.钢筋的接头采用搭接焊,焊缝长度、宽度和厚度均应满足规范要求。焊缝应饱满无砂眼焊渣,两根钢筋的焊接应在端部适当弯曲,使两根钢筋的轴线在同一直线上;
4.钢筋拼装前应按图纸放样,抬到现场进行绑扎作业,绑扎用的铁丝要向里弯, 不得伸入保护层内,除设计上有特殊要求外,箍筋应与主筋垂直,已经绑好的钢筋骨架或钢筋网上不得踩踏或在其上放置重物,当基桩喇叭形钢筋与承台钢筋发生冲突时,承台钢筋和基桩钢筋均可适当调整;
5.施工承台时注意墩身钢筋的预埋,预埋时应保证钢筋定位准确,钢筋接头位置应相互错开,在一个水平面内的钢筋接头数量不得超过总钢筋数量的50%
,同时钢筋接头的位置应避开箍筋加密区。
交底接收人
交底人
审核人
注:驻地监理抽查
4.当基坑较时深时,要对坑壁进行必要的支撑加固,基坑内挖集水井,设排水措施;
5.基坑开挖后按设计要求,立即凿除桩顶松散层,进行基坑底地基土处理、夯实
、平整,夯实采用夯锤人工进行,然后浇注混凝土垫层。
钢筋制作:
1.钢筋进场后要进行原材料检测,合格后方可使用;
2.钢筋的表面应洁净,使用前应将表面杂物清除干净,钢筋应平直,无局部弯折
桥梁承台施工技术交底

承台施工技术交底单位名称:邓云祥施工队2006年6月10日编号:BY-002交底人:复核人:接受人:附件:施工工艺1.基坑放样放样前先测出地面标高,根据地面标高及承台底标高,确定挖深。
再参考地质情况确定边坡坡率,一般为1: 0.5~1:1.25,且每边应比承台大0.5~1米。
根据以上数据定出承台基坑开挖边线。
2.基坑开挖基坑开挖采用挖掘机施工,挖至距基底0.3米时,应采用人工清底,以免基底土壤被挖掘机挖松扰动。
挖出的泥土应集中堆放,距基坑边缘不小于2米,并用自卸汽车运至指定地点弃放,不得造成环境污染。
基底平面尺寸应比承台尺寸大0.5~1米,标高误差控制在±50mm以内。
基坑内如有积水,需在四周挖设50厘米宽排水沟,并在坑角设置集水井,用水泵将水排出基坑外,不得使基坑长时间受水浸泡。
3.凿除桩头为了保证桩基质量,在钻孔桩浇筑时,多留有1米左右的桩头,在承台施工前应予凿除。
凿桩头时,用空压机带动风镐将混凝土破碎清除。
用风镐破除混凝土时应注意,不得损伤钢筋。
桩头按设计要求凿到标高,桩头顶面应平整,并露出密实混凝土面,为了桩头不受损伤,顶面可用人工清除被风镐凿松部分。
桩头凿至标高后,进行桩基检测,合格后方可进行下道工序的施工。
4.浇筑混凝土垫层基底用C15素混凝土浇筑10厘米厚垫层。
表面应平整,顶面标高误差控制在±20mm以内,以保证钢筋的顺利安装。
垫层浇筑时基坑底部应保证无积水。
5.精确放样垫层凝固可以站人后,即可将承台边线精确放样于其上,精度应符合测量规范要求。
经监理复核后,方可进入下道工序的施工。
6.绑扎钢筋由于承台钢筋较密,根据实际情况,先进行钢筋绑扎施工,再支立模板。
主筋尽保护层厚度5cm,绑扎时应保证钢筋位置的准确。
钢筋绑扎时先绑扎底层钢筋网片,周边钢筋网片,架立钢筋网片,最后绑扎顶面钢筋网片,绑扎时应注意留有出口以方便作业人员出入。
绑扎承台钢筋时,必须同时预埋墩柱接茬钢筋,当与承台钢筋位置有冲突时可适当调整承台钢筋间距,必须保证墩柱预埋钢筋位置准确。
桥承台安全技术交底模板

一、交底目的为确保桥承台施工过程中的安全,提高施工人员的安全意识和自我保护能力,预防安全事故的发生,特进行本次安全技术交底。
二、交底范围本次安全技术交底适用于桥承台施工的全体人员,包括施工人员、管理人员、技术人员等。
三、施工准备1. 施工场地准备:施工场地应平整,基坑周围开挖排水沟,保证排水系统畅通。
2. 人员配备:确保施工人员熟悉施工图纸、技术规范和安全操作规程。
3. 材料设备:检查施工材料、设备的合格证明,确保其符合国家相关标准和要求。
4. 安全防护设施:设置安全防护设施,如安全网、防护栏、警示标志等。
四、施工工艺及控制1. 测量放样:使用全站仪及桥控制网进行桥承台角点放样,确定基坑开挖线,使用自动安平水准仪测量确定桥承台顶面标高,确定开挖深度。
2. 基坑开挖:- 按照测量放样的承台角点和开挖深度进行放坡开挖;- 根据开挖土层情况,边坡按1:0.5-1:1进行放坡;- 桥台承台基坑边坡高度较高、开挖深度较大时,宜设置人工台阶,宽度不小于0.5m;- 如承台基底或边坡有渗水,应在基坑中设置排水沟和集水井,并安装潜水泵抽水使渗水迅速排除基坑。
3. 钢筋施工:- 钢筋加工、绑扎应符合设计要求,确保钢筋位置、间距和间距偏差符合规范;- 钢筋焊接应采用双面焊,确保焊接质量;- 钢筋连接应符合规范要求,不得出现露筋、断裂等现象。
4. 模板施工:- 模板材料应符合设计要求,表面平整,无裂缝、蜂窝等缺陷;- 模板安装应牢固,防止模板移位、变形;- 模板拆除应在混凝土强度达到设计要求后方可进行。
五、安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 上下班时,不得在施工区域嬉戏、打闹;3. 严禁酒后作业、疲劳作业;4. 严格遵守操作规程,不得擅自更改施工工艺;5. 施工现场严禁吸烟、使用明火;6. 严格遵守施工现场安全管理制度,发现安全隐患及时报告。
六、应急措施1. 发生安全事故时,立即停止施工,并立即上报;2. 根据事故情况,采取相应的应急措施,确保人员安全和现场稳定;3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
桥梁工程承台安全技术交底模板

一、交底范围本次安全技术交底适用于所有参与桥梁工程承台施工的施工人员、管理人员及监理人员。
二、交底目的为确保桥梁工程承台施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特进行本次安全技术交底。
三、交底内容1. 施工准备(1)施工前,对施工人员进行安全技术培训,确保其掌握承台施工过程中的安全操作规程。
(2)对施工机械、设备进行检查,确保其处于良好的工作状态。
(3)对施工场地进行清理,确保施工环境整洁、安全。
2. 施工工艺(1)承台基坑开挖1)根据设计要求,采用明挖法或支护开挖,确保开挖深度、宽度符合设计要求。
2)根据地质条件,合理设置排水沟和集水井,及时排除基坑内积水。
3)基坑边坡按照1:0.5-1:1进行放坡,边坡高度较大时,设置人工台阶,宽度不小于0.5m。
4)承台基底或边坡出现渗水时,及时采取措施进行排水。
(2)承台钢筋施工1)严格按照设计图纸进行钢筋绑扎,确保钢筋间距、直径、保护层厚度等符合要求。
2)钢筋绑扎过程中,注意防止钢筋变形、损坏。
(3)承台模板安装1)模板安装前,对模板进行检验,确保其强度、刚度、稳定性满足要求。
2)模板安装过程中,注意模板的垂直度和水平度,防止模板变形、倾斜。
(4)承台混凝土浇筑1)混凝土浇筑前,对混凝土配合比、坍落度等进行检验,确保混凝土质量。
2)混凝土浇筑过程中,分层浇筑、振捣密实,防止出现蜂窝、麻面等质量问题。
3. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)施工现场设置临时设施,如安全通道、安全梯等,确保施工人员安全通行。
(4)加强施工现场的通风、排水,防止施工过程中产生有害气体、粉尘等。
(5)加强施工现场的用电管理,确保用电安全。
四、交底要求1. 施工人员要认真听取安全技术交底,掌握安全操作规程。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工管理人员要加强对施工现场的巡查,及时发现和消除安全隐患。
桥梁承台施工技术交底

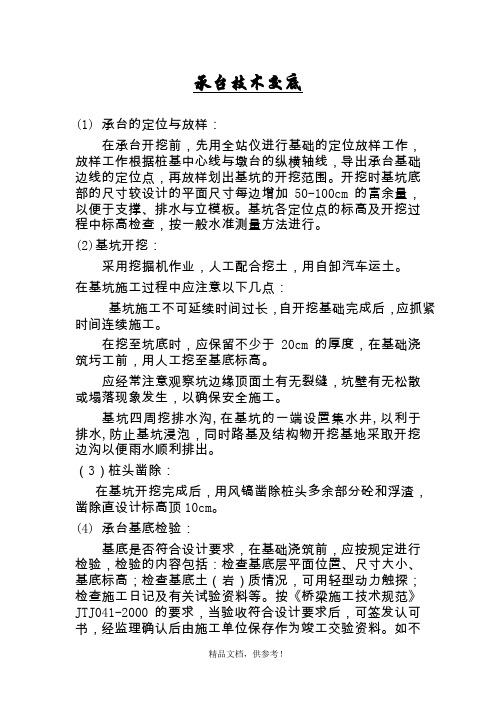

承台技术交底(1)承台的定位与放样:在承台开挖前,先用全站仪进行基础的定位放样工作,放样工作根据桩基中心线与墩台的纵横轴线,导出承台基础边线的定位点,再放样划出基坑的开挖范围。
开挖时基坑底部的尺寸较设计的平面尺寸每边增加50-100cm的富余量,以便于支撑、排水与立模板。
基坑各定位点的标高及开挖过程中标高检查,按一般水准测量方法进行。
(2)基坑开挖:采用挖掘机作业,人工配合挖土,用自卸汽车运土。
在基坑施工过程中应注意以下几点:基坑施工不可延续时间过长,自开挖基础完成后,应抓紧时间连续施工。
在挖至坑底时,应保留不少于20cm的厚度,在基础浇筑圬工前,用人工挖至基底标高。
应经常注意观察坑边缘顶面土有无裂缝,坑壁有无松散或塌落现象发生,以确保安全施工。
基坑四周挖排水沟,在基坑的一端设置集水井,以利于排水,防止基坑浸泡,同时路基及结构物开挖基地采取开挖边沟以便雨水顺利排出。
(3)桩头凿除:在基坑开挖完成后,用风镐凿除桩头多余部分砼和浮渣,凿除直设计标高顶10cm。
(4)承台基底检验:基底是否符合设计要求,在基础浇筑前,应按规定进行检验,检验的内容包括:检查基底层平面位置、尺寸大小、基底标高;检查基底土(岩)质情况,可用轻型动力触探;检查施工日记及有关试验资料等。
按《桥梁施工技术规范》JTJ041-2000的要求,当验收符合设计要求后,可签发认可书,经监理确认后由施工单位保存作为竣工交验资料。
如不合格,则应对开挖的地基进行处理。
视基底土质的实际情况,采取相应的处理措施。
为增强地基承载力,减少基底在砼强度形成后的变形,同时防止基底土及杂物进入基础底部砼,宜在基底铺设10—15cm碎石垫层,要求摊铺均匀,不高于基础底高程。
(5)模板安装:对基础精确放样后,采用吊车吊起模板就位,人工精确就位与拼装,用斜撑和对拉螺栓固定其位置。
模板安装尺寸精度要符合规范要求,接缝用胶带纸粘贴,确保模板不漏浆、不变形、不易移位,从而保证基础的外观质量。
承台安全技术交底百度文库模板

一、交底对象接受交底人员:施工项目全体管理人员、施工技术人员、现场作业人员。
二、交底目的为确保承台施工安全,提高施工质量,降低事故发生率,特进行本次安全技术交底。
三、交底内容1. 施工前准备(1)施工前,对施工人员进行安全教育和技术培训,提高安全意识和操作技能。
(2)审查施工图纸,了解工程特点、施工工艺、技术要求等。
(3)检查施工机械设备,确保其完好、安全。
(4)审查施工方案,确保施工方案合理、可行。
2. 施工现场管理(1)施工现场设置安全警示标志,明确危险区域。
(2)施工现场设置临时设施,如临时道路、排水沟等,确保施工顺利进行。
(3)施工现场应保持整洁、有序,不得堆放杂物,防止发生意外事故。
3. 施工工艺及注意事项(1)基坑开挖:根据设计要求,采用明挖法或支护开挖。
开挖过程中,应注意观察地质变化,发现异常情况及时上报。
(2)承台钢筋绑扎:钢筋绑扎应严格按照设计要求进行,确保钢筋位置、间距、形状等符合规范。
(3)承台模板安装:模板安装应牢固、稳定,防止发生倾覆、坍塌等事故。
(4)混凝土浇筑:混凝土浇筑应分层、均匀,确保混凝土密实、无蜂窝、麻面等缺陷。
(5)施工过程中,应加强监测,及时发现并处理异常情况。
4. 安全防护措施(1)施工现场应设置安全防护设施,如安全网、防护栏杆、警示标志等。
(2)施工现场应配备应急救援器材,如急救箱、灭火器等。
(3)施工人员应佩戴安全帽、安全带等个人防护用品。
(4)施工现场应加强消防安全管理,防止火灾事故发生。
5. 应急预案(1)制定应急预案,明确事故发生时的应急措施和责任人。
(2)组织应急演练,提高应急处置能力。
(3)事故发生后,应立即启动应急预案,采取有效措施,降低事故损失。
四、交底要求(1)接受交底人员应认真听取交底内容,如有疑问,应及时提出。
(2)接受交底人员应掌握安全技术交底内容,并将其应用到实际施工中。
(3)接受交底人员应定期进行安全教育培训,提高安全意识和操作技能。
完整版)桥梁施工技术交底
完整版)桥梁施工技术交底桥梁施工技术交底桥梁工程是重点工程之一,技术等级高,质量要求严,但我们的质量目标是创造“优良工程”。
为了达到这一目标,除了严格按照施工操作规程施工外,还需要制定相应的施工技术质量保证措施,以加强管理,指导施工。
具体施工方法和措施:施工前的准备工作在施工前,组织有关技术管理人员熟悉图纸资料,掌握设计标准和设计意图,并结合本项目特点,研究掌握有关的技术规范和操作规程,进行技术交底,建立有关的规章制度。
然后对设计文件、图纸资料进行现场核查和核对,必要时进行补充调查,查清设计资料是否齐全、清楚,图纸与实地是否相符。
如果发现图纸资料有不妥或错误之处,应及时向监理单位和建设单位提出,加以补充、更正或提出修改意见供建设单位参考。
根据设计文件和任务要求,编制施工方案及实施性施工组织计划,同时认真进行施工测量放样,补充必要的标志,主要的控制桩志加以控制保护,并将护桩展绘于图上,便于施工中寻找查用。
开工前严格按照规范要求做好各种原材料、集料及混合料的试验、配合比设计等工作,报请监理工程师批准后采集运输进场。
钻孔灌注桩施工首先进行开钻准备:做好场地规划布置,清除杂物,换除软土,整平压实,对材料堆放场地进行硬化处理。
为保证桩位的准确,采用全站仪精确地放出孔位,再用钢尺校核,以保证位置准确无误。
搭设钻架平台,安放钻架及钻机,挖掘泥浆沉淀池以及排浆、排污沟渠,修通便道等各种配套工作。
检查钻架的牢固情况及高度能否满足钻孔过程中钻具提升和灌注水下砼的要求,并对全体施工人员进行技术交底,制定各工作岗位的岗位职责。
其次是护筒埋设:根据本合同段桥位的地质水文情况,护筒埋设以保证护筒坚实、不漏水为原则。
采用埋设钢板护筒的方法,护筒内径比桩径稍大于20~40cm,一般情况下护筒埋置深度宜为2~4m。
如果遇到砂土,则将护筒周围0.5~1.0米范围内的砂土挖除,并用粘土夯填深至0.5米以下。
护筒口高出地面线1.0米,护筒埋设要求准确、正、直,护筒中心位置与设计桩位偏差不大于5cm,护筒竖向倾斜不大于1%,护筒接头处保证无突出物。
完整版)桥梁施工技术交底
完整版)桥梁施工技术交底范本1:桥梁施工技术交底1. 项目概况1.1 项目名称1.2 项目地点1.3 项目描述1.4 项目施工周期2. 技术交底目的2.1 交底目的2.2 目标受众3. 施工方案3.1 设计图纸分析3.2 施工步骤3.2.1 地基处理3.2.2 基础施工3.2.3 超结构施工3.2.4 辅助设施施工 3.3 施工方法3.4 施工工艺3.5 施工材料及设备4. 安全交底4.1 工程安全措施4.2 人员安全培训4.3 危险源及防范措施4.4 应急预案5. 质量要求5.1 施工质量标准5.2 相关检测要求5.3 质量控制措施6. 进度计划6.1 施工进度安排6.2 关键节点计划6.3 进度控制措施7. 现场管理7.1 施工组织与协调7.2 人员配备与管理7.3 施工现场安排7.4 施工数据记录与报表8. 环境保护8.1 环境保护要求8.2 垃圾处理与清理8.3 水土保持措施9. 建设工程相关法律名词及注释 9.1 建设工程法律法规解释 9.2 施工合同与承包法律规定 9.3 施工安全法律要求解读附件:1. 设计图纸2. 施工进度计划表3. 安全和质量检测报告本文档涉及附件,请参阅相关附件内容。
本文所涉及的法律名词及注释:1. 建设工程法律法规解释:指解释建设工程相关法律法规的解释性文件,包括最高法院的司法解释、建设部门颁布的工程建设管理规定等。
2. 施工合同与承包法律规定:指规定施工合同签订、履行和承包的相关法律法规,包括《中华人民共和国合同法》等。
3. 施工安全法律要求解读:指解读施工行业中涉及安全的法律法规要求,包括《中华人民共和国安全生产法》等。
范本2:桥梁施工技术交底1. 项目背景1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目施工周期2. 技术交底目的2.1 目的和意义2.2 目标受众3. 施工方案3.1 设计图纸分析3.2 施工步骤概述3.3 施工方法与工艺3.3.1 地基处理3.3.2 基础施工3.3.3 上部结构施工3.3.4 附属设施施工3.4 施工材料与设备4. 安全交底4.1 安全目标4.2 安全控制措施4.3 危险源分析和防范措施4.4 紧急预案和救援措施5. 质量控制5.1 施工质量目标5.2 质量检测要求5.3 质量控制措施6. 进度管理6.1 施工进度计划6.2 关键节点与工期控制6.3 进度跟踪与调整7. 现场管理7.1 组织设计和协调7.2 人员配备和管理7.3 现场施工安排7.4 施工数据记录和报表8. 环境保护8.1 环境保护目标8.2 垃圾处理和清理要求8.3 水土保持措施9. 建设工程相关法律名词及注解 9.1 相关法律法规解读9.2 施工合同与承包法律规定9.3 施工安全法律要求解读附件:1. 设计图纸2. 施工进度计划表3. 安全和质量检测报告本文档涉及附件,请详细查阅相关附件内容。
桥梁工程施工安全技术交底(标准版)
桥梁工程施工安全技术交底(标准版)前言
本文档为桥梁工程施工安全技术交底的标准版说明书。
施工人
员应严格按照本文档要求执行。
施工前的准备
安全措施
在进入施工场地前,应参加安全教育,了解施工场地的安全要
求及相关情况。
施工人员应按照作业规程操作,做好个人防护措施,提高安全意识及技能,增强自我保护能力。
设备检查
在施工前,应对相关设备进行检查,确保设备齐全、完好、正
常运转,防止因设备故障引发事故。
施工过程中的安全要求
作业场地安全
施工前应对作业场地进行评估,根据评估结果采取相应的安全
措施。
施工期间,应在作业区域显著位置设置安全警示标志,并设
立临时围挡和安全防护措施,确保人员和设备安全。
材料合理摆放
施工过程中,应严格执行物料摆放要求,防止材料堆放不规范,材料的顶翻滚落等情况,切实保障人员和设备的安全。
通风与照明
施工场地应保证通风和照明良好。
对窄小、潮湿等作业条件差
的场所,在施工前应进行必要的改造。
安全检查
施工队伍应定期对施工现场进行安全检查,并落实检查记录,确保安全措施落实到位。
施工后的清理
设备清点
工程结束后,应对设备进行清点。
设备应分类存放、整理、清洁、维修,确保设备完好、清洁、无遗漏等情况。
施工场地整理
施工结束后,应对场地进行清理,清除施工废料,还原或改善场地环境,确保安全环境整洁、有序、美观。
总结
桥梁工程施工安全技术交底(标准版)是一份施工必备的安全文件,应严格按照要求进行执行。
只有保障人员和设备的安全,才能顺利完成施工任务。
桥梁承台施工技术交底
桥梁承台施工技术交底一、背景介绍桥梁是重要的交通基础设施,承台是桥梁的重要组成部分,用于支撑桥梁上部结构的重量,并将其传递给桥梁的基础。
因此,桥梁承台的施工质量直接关系到桥梁的安全和可靠性。
为了确保桥梁承台的施工能够按照规范和要求进行,交底会议的召开成为必要的环节。
二、前期准备工作1. 确定施工方案:在施工前,需要与设计单位进行沟通,明确桥梁承台的施工方案和要求。
2. 施工人员培训:对参与承台施工的施工人员进行培训,提高他们的施工技术和安全意识。
3. 施工设备准备:准备好施工所需的设备、工具和材料,确保施工过程的顺利进行。
三、施工流程1. 基坑开挖:根据设计要求,对承台的基坑进行开挖,清除杂物和地下水,确保基坑的稳定性。
2. 基础处理:对基坑底部进行夯实处理,并根据需要进行灌浆加固,以提高基础的承载能力。
3. 模板搭设:按照设计要求,搭设承台的模板,确保模板的平整、牢固,以便保证混凝土的浇筑质量。
4. 钢筋布置:根据设计要求,将钢筋进行准确的布置,包括横向和纵向的钢筋,以及承台与基础的连接钢筋。
5. 混凝土浇筑:进行混凝土的搅拌、运输和浇筑,确保混凝土浇筑的连续性和密实性。
6. 养护处理:对已浇筑完成的承台进行养护处理,包括及时覆盖、保持湿润等,以保证混凝土的正常硬化。
7. 施工验收:在施工完成后,对承台进行验收,确保施工质量符合设计要求和规范要求。
四、施工注意事项1. 安全第一:在施工过程中,要始终将安全放在第一位,严格执行安全操作规程,确保施工人员的人身安全。
2. 环境保护:对施工现场进行垃圾分类处理,并采取相应的措施减少对周边环境的污染。
3. 施工质量控制:对每个施工环节进行严格的质量控制,并进行现场检查和记录,及时发现和解决施工中的问题。
4. 施工进度控制:制定合理的施工进度计划,确保施工按时完成,减少对交通和周边环境的影响。
五、总结桥梁承台施工是一项复杂的工程,要求施工人员具备良好的技术和丰富的经验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
松江大桥承台施工技术交底一、施工程序1、基坑开挖松江大桥承台施工基坑是在松江大桥桩基施工后的施工便道及筑岛上开挖,采用明挖施工,开挖前对基坑进行测量放样,实地放出基坑底边缘线及放坡后基坑顶外边缘线,并预留出基坑底施工作业空间。
基坑采用2台1.2m3机械开挖,1台挖掘机用于基坑开挖,另1台挖掘机将开挖出的弃土倒至施工场地外。
在基坑顶部四周须人工开挖截水沟引排至场地排水系统,坑底四周开挖排水沟与集水井,将坑内水抽排至地表排水系统。
如发生坑底边塌方情况,采用简易钢板桩围堰防护,坑顶四周2m外设置临时围栏防护。
2、垫层按照设计要求对桩头进行凿除处理,清理基底,测量放线进行基底垫层施工。
3、测量放线在垫层上测放承台轴线与轮廓线并在四角进行油漆标记,用粉笔标志钢筋分布线。
用油漆标记墩台插筋与预埋件位置。
4、钢筋施工4.1钢筋加工:4.1.1钢筋进场后,检查进场所有钢筋的牌号、等级、规格、生产厂家是否与合同相符,钢筋外观是否受损,检验合格后才收料。
4.1.2进场钢筋经过验收后,方可进场堆放,并挂标牌,注明钢筋品牌、进场时间、数量、检验人员、检验情况等。
钢筋露天堆放时,底部设枕木垫高隔离地面,顶面遮盖帆布等,防止锈蚀及污染。
4.1.3钢筋入库后,及时对钢筋按照试验规程要求,进行取样试验,并将实验检验结果填写在材料标识牌上。
4.1.4按照设计图纸与规范要求由钢筋工对钢筋进行配料,钢筋工按照钢筋配料单进行下料加工并分类堆放,钢筋下料前应将钢筋调直并清理污垢。
4.2钢筋绑扎安装4.2.1将桩头锚固钢筋按照设计要求调整好形状与位置。
4.2.2采用钢管设置钢筋定位框架,根据测量放出的桩基承台位置线用吊垂球的方法调整定位框架位置,使定位框架内边线与钢筋主筋外边线重合后,将脚手管定位框架固定,按照施工图纸与钢筋配料单绑扎钢筋骨架。
4.2.3钢筋主筋接长施工应满足验收标准的要求;4.2.4钢筋绑扎应自下而上绑扎底板筋、焊接支撑筋、面筋,箍筋、拉勾筋绑扎呈梅花形,钢筋绑扎间距应满足设计和规范要求4.2.5根据测量位置绑扎与固定墩台插筋,安放预埋件。
4.2.6在钢筋骨架底部与四周安放垫块。
5、模板与支撑5.1模板检查与组拼5.1.1模板安装前应对模板进行检查,对不符合标准的模板进行整形、磨光;5.1.2模板锈蚀或表面粗糙直接影响到砼的外观,施工前应进行除锈处理;5.1.3安装前应有详细的模板施工工艺方案,进行拼模设计、编号;5.1.4根据拼模方案进行模板的组拼,不得随意更换;5.2模板安装与固定5.2.1模板加工完成,经检验合格后才能投入使用;5.2.2模板安装要满足要求,加固牢固可靠。
模板安装完成后,专业木工要进入模板内部检查模板间的拼缝是否满足要求,不允许错台和缝隙宽度超标;5.2.3模板间的止水胶带粘贴位置应略低于面板1~2mm,连续不断,模板连接紧密后,密实且与面板相平,保证拼缝面平且不漏浆。
5.2.4模板在安装前,先用水对面板进行擦洗干净,表面风干以后,采用滚筒或刷子对面板涂抹脱模剂,脱模剂要均匀。
如果刷脱模剂后遇到下雨天气,采用塑料薄膜或彩条布及时进行遮盖;下雨中面板未干严禁刷脱模剂;面板涂抹脱模剂后,要及时进行安装,安装完成后,进行覆盖,防止灰尘污染;5.2.5模板底口采用预埋件进行平面位置固定,防止浇筑砼时移位;5.2.6模板拼装完成后,采用斜撑与上部拉筋进行固定;5.2.7模板如果不在同一水平面上,利用砂浆带进行找平,模板底口采用木板进行垫平垫实;5.2.8模板加固且经测量符合后,经模板工对加固情况等进行检查,监理复核合格后才能进行砼浇筑施工;5.2.9模板检查完成后,对模板底口四周的缝隙进行封堵,先采用棉纱进行堵缝,然后在外用砂浆进行细堵,保证底口不漏浆;5.2.10砼浇注过程中,派2个专业模板工值班,时刻观察模板变化情况且进行处理;5.3模板拆除与保养5.3.1模板装转运过程中不得有尖锐的构件压在面板上或刮到面板上,以免模板面板损坏;5.3.2混凝土浇筑过程中振捣棒不得接触到模板板面振捣,泵管等移动时也不能撞击到面板上,以防面板被破坏;5.3.3砼浇筑完成模板拆除后及时将模板外侧残余混凝土清除,并清洁面板刷上脱模剂;5.3.4模板拆除后及时对模板进行检查,发现问题需及时修补,以免影响后续混凝土浇筑质量;5.3.5拆模和安装模板需安排同样一批人员控制,以便于对模板保护;5.3.6拆模或装运时,模板起吊要均匀平衡受力;5.3.7模板存放要整齐、平整、垫实,避免在其上堆积重材料;5.3.8模板按每套编号对应使用,两套间不能调换安装,即模板要对号入座6、混凝土施工6.1砼运输与浇筑6.1.1运输采用砼搅拌车运送至现场,25T吊车吊混凝土料斗进行浇筑,有条件的地段采用人工推车或溜槽入仓,不具备条件的采用混凝土输送泵泵送入仓;6.1.2在运输工序中,应控制混凝土运至浇筑地点后,至施工浇筑时,不离析,不分层,组成成分不发生变化,并能保证施工必需的稠度;混凝土浇筑前应记录每车砼现场实测塌落度;不合格的退回搅拌站。
6.1.3混凝土施工采用水平分层浇筑或斜向分层浇筑;混凝土施工应连续进行,如必须中断时,中断时间不得超过混凝土从搅拌至浇筑完毕所允许的延续时间。
6.1.4严格按照施工员要求,进行每车砼方量控制,以便更好地控制砼分成厚度。
6.2.布料与施工6.2.1组织专门的混凝土工进行及时培训和考核,选用操作经验丰富的混凝土工进行振捣作业;6.2.2砼施工前,首先对操作人员进行定位,现场进行技术交底和注意事项说明;对混凝土工进行分区,各负其责。
6.2.3砼分层为30cm,最厚位置不超过40cm。
分层厚度利用钢筋或其它标尺做参照物,派专人(2人)进行负责,一个下料点到位后,移至下一个下料点,依次进行,砼布料完成且平整后开始振捣。
6.2.4振捣时间直到砼表面泛浆不冒气泡为准(利用时间进行校核,约20~30s)分布间距40cm,振捣棒要快插慢提,先振捣边缘砼,后振捣内侧砼。
6.2.5振捣棒在40cm、50cm及60cm位置做记号,保证振捣工下插的深度;分层厚度也要进行明显标记。
6.2.6振捣时不得碰撞钢筋、模板、预埋件等;6.2.7严禁利用振捣棒对砼进行赶料布平,振捣棒要插入下层砼10cm 左右,保证两层砼良好结合。
6.2.8砼浇注至最后时,要除去表面浮浆,砼表面利用抹子进行收光抹平;6.2.9砼夜间施工时,应配备足够的照明,保证施工要求;6.2.10混凝土施工时,应派专人对墩台插筋进行检查保护,保证插筋与预埋件在混凝土施工过程中不跑位;6.3.混凝土养护6.3.1混凝土养护控制在有利于硬化及强度增长的温度和湿度环境中,采用洒水进行养护;6.3.2混凝土浇筑完毕后,应在初凝以后,及时加以洒水养护,洒水次数应维持混凝土表面湿润。
暴露面的潮湿养护时间,不得少于7d;6.3.3养护用水应干净,要派专人进行,确保24h养护到位;二、质量标准1、模板与支架●模板与支架的材料质量及结构必须符合施工工艺设计要求;●模板安装必须稳固牢靠,接缝严密,不得漏浆;●模板拆除时,混凝土强度应保证其表面及棱角不受损伤;2、钢筋2.1原材料●钢筋进场时必须对其质量指标进行全面检查;●钢筋保护层垫块材质应符合设计要求;垫块的抗压强度不应低于结构本体混凝土的设计强度;●钢筋应平直、无损伤,表面无裂纹、油污、颗粒状或片状老绣;模板安装允许偏差和检验方法2.2钢筋加工钢筋加工应符合设计要求,无要求是应符合规范规定;钢筋加工允许偏差和检验方法2.3钢筋连接●纵向受力钢筋的连接方式必须符合设计要求;●钢筋接头应设置在承受应力较小处,并分散布置;●“同一截面”内受力钢筋接头的截面面积占受力钢筋总截面面积的百分率:a.绑扎接头在构件受拉区不得大于25%,在受压区不得大于50%;b.焊(连)接接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得大于25%;c.钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的10倍;d.“同一截面”内同一根钢筋上不得超过一个接头;2.4钢筋安装●安装的钢筋品种、级别、规格和数量必须符合设计要求;●钢筋保护层垫块位置和数量应符合设计要求;底、侧面垫块数量不应少于4个/m2;钢筋安装及钢筋保护层厚度允许偏差和检验方法3、混凝土结构表面应密实平整、颜色均匀,不得有漏筋、蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷;承台的允许偏差和检验方法三、施工注意●基坑四周应有防、排水措施,应有安全防护措施;●模板与混凝土的接触面必须清理干净并涂刷隔离剂,隔离剂采用汽机油和色拉油;浇筑混凝土前,模板内的积水和杂物应清理干净;●在施工过程中,应对模板与支架进行观测和维护,发现异常情况按技术方案及时进行处理;●钢筋在运输、加工和贮存过程中应防止锈蚀、污染和变形,并按品种、级别和检验状态分别标识存放;●承台施工时注意预埋墩身钢筋,并按设计图纸做好综合接地装置的预埋工作。
根据综合施工组织布置,做好墩台沉降观测点的预埋工作。
●施工前应探明地下各类管线位置,严禁盲目施工而危及管线安全。
●基坑开挖边坡应作必要防护,以免坍塌危及施工安全。
基坑开挖时应备足抽水设备,以排除遇到的地下水。
四、安全要求1、所有特种作业操作人员必须经地方劳动部门进行培训并经考试合格后方能上岗操作。
2、推行安全标准工地建设,抓好现场安全管理搞好文明施工。
3、工地内应设有安全标志,夜间施工作业应有照明设施,并不得擅自拆除。
4、起吊设备起吊时,严禁起吊超过规定重量的物件,不得用来运送人员。
5、高处作业必须设置防护措施,并符合TBJ80《建筑施工高处作业安全技术规范》的要求。
按照GB3608《高处作业分级标准》实行三级管理。
6、现场所有用电设备的安装、保管和维修应由专人负责。
7、高温季节施工,应按劳动保护规定做好防暑降温措施。
五、环境保护要求1、加强对施工人员进行环境保护的有关法律、法规的教育,使施工人员牢固树立环保意识,自觉遵守《环境保护法》及地方政府有关法规、条例,严格按设计施工。
2、桥梁基础施工污水均经沉淀处理后排放。
施工便道及时洒水,以防止尘土飞扬。
施工中严格按设计施工,尽量减少植被破坏。
3、生活垃圾定点堆放,掩埋覆盖,严禁四处乱扔。
生活污水就近排入铁路或市政排水系统。
杜绝焚烧有毒废料(废机油、废塑料等)。
从当地地表及地下水抽取水源时,盛水和抽水器具保持清洁,避免污染水源,并且注意节约用水。
梅河口市松江大桥项目部2011年4月2日。
