铁艺围墙施工组织设计

合集下载

铁艺栏杆围墙施工组织设计方案

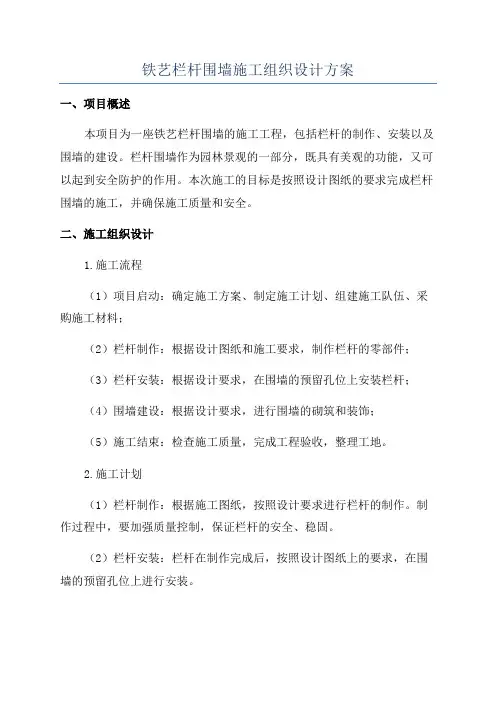

铁艺栏杆围墙施工组织设计方案

铁艺栏杆围墙施工组织设计方案一、项目概述本项目为一座铁艺栏杆围墙的施工工程,包括栏杆的制作、安装以及围墙的建设。

栏杆围墙作为园林景观的一部分,既具有美观的功能,又可以起到安全防护的作用。

本次施工的目标是按照设计图纸的要求完成栏杆围墙的施工,并确保施工质量和安全。

二、施工组织设计1.施工流程(1)项目启动:确定施工方案、制定施工计划、组建施工队伍、采购施工材料;(2)栏杆制作:根据设计图纸和施工要求,制作栏杆的零部件;(3)栏杆安装:根据设计要求,在围墙的预留孔位上安装栏杆;(4)围墙建设:根据设计要求,进行围墙的砌筑和装饰;(5)施工结束:检查施工质量,完成工程验收,整理工地。

2.施工计划(1)栏杆制作:根据施工图纸,按照设计要求进行栏杆的制作。

制作过程中,要加强质量控制,保证栏杆的安全、稳固。

(2)栏杆安装:栏杆在制作完成后,按照设计图纸上的要求,在围墙的预留孔位上进行安装。

(3)围墙建设:围墙的建设包括砌墙和装饰两个环节。

首先进行砌墙工作,然后进行装饰工作。

(4)施工结束:施工结束后要进行工程验收,确保施工质量符合要求。

3.施工组织(1)项目经理:负责项目的管理和组织,包括确定施工方案、制定施工进度计划、协调各方面资源、质量控制等工作。

(2)技术人员:负责协助项目经理进行施工方案的制定,并监督施工质量。

(3)施工队伍:由有经验的铁艺栏杆围墙施工人员组成,负责具体施工工作。

4.安全措施(1)施工过程中要严格按照安全操作规程进行作业,加强施工现场的安全管理。

(2)施工现场要设立明显的安全警示标识,并设置围挡,以保证工人和周围群众的安全。

(3)施工人员必须佩戴安全帽、安全鞋等个人防护用品,并严禁私自更改工种。

(4)定期对施工现场进行安全检查,及时排除各类安全隐患。

5.质量控制(1)严格按照设计图纸和施工规范进行施工,确保施工质量符合要求。

(2)对栏杆制作过程中,要进行质量把关,确保栏杆的安全、稳固。

铁艺围墙工程施工组织设计

铁艺围墙工程施工组织设计

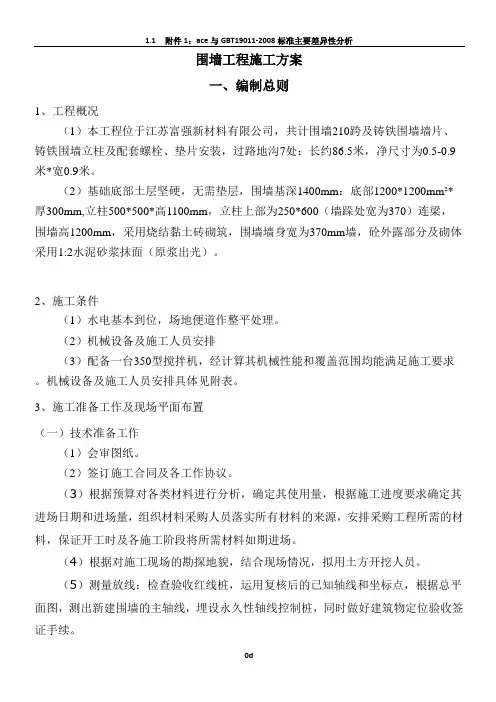

围墙工程施工方案一、编制总则1、工程概况(1)本工程位于江苏富强新材料有限公司,共计围墙210跨及铸铁围墙墙片、铸铁围墙立柱及配套螺栓、垫片安装,过路地沟7处:长约86.5米,净尺寸为0.5-0.9米*宽0.9米。

(2)基础底部土层坚硬,无需垫层,围墙基深1400mm:底部1200*1200mm²*厚300mm,立柱500*500*高1100mm,立柱上部为250*600(墙跺处宽为370)连梁,围墙高1200mm,采用烧结黏土砖砌筑,围墙墙身宽为370mm墙,砼外露部分及砌体采用1:2水泥砂浆抹面(原浆出光)。

2、施工条件(1)水电基本到位,场地便道作整平处理。

(2)机械设备及施工人员安排(3)配备一台350型搅拌机,经计算其机械性能和覆盖范围均能满足施工要求。

机械设备及施工人员安排具体见附表。

3、施工准备工作及现场平面布置(一)技术准备工作(1)会审图纸。

(2)签订施工合同及各工作协议。

(3)根据预算对各类材料进行分析,确定其使用量,根据施工进度要求确定其进场日期和进场量,组织材料采购人员落实所有材料的来源,安排采购工程所需的材料,保证开工时及各施工阶段将所需材料如期进场。

(4)根据对施工现场的勘探地貌,结合现场情况,拟用土方开挖人员。

(5)测量放线:检查验收红线桩,运用复核后的已知轴线和坐标点,根据总平面图,测出新建围墙的主轴线,埋设永久性轴线控制桩,同时做好建筑物定位验收签证手续。

(二)施工用电施工现场用电按照市临时用电要求进行布设。

在施工用电引入口处设总配电箱一座,搅拌棚、场地各设分配电箱一只。

在所有的电气线路上,采用三相五线制,机械用电和照明用电均分开设置,以符合供电操作规程的要求。

(三)施工用水经现场勘察采用经甲方同意,据施工要求自行安排施工用水。

办公区根据现场情况,经甲方同意,接总供水管,满足工程生活用水需求。

(四)施工总平面布置图施工现场是按照优良工程的要求来布置现场,根据现场勘察情况,和优良工程的要求,以及施工方便等方面考虑现场作硬化处理。

小区铁艺围墙工程施工方案

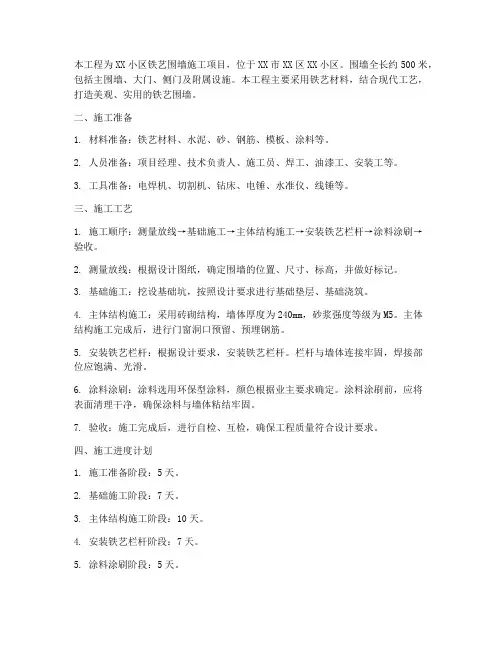

小区铁艺围墙工程施工方案

本工程为XX小区铁艺围墙施工项目,位于XX市XX区XX小区。

围墙全长约500米,包括主围墙、大门、侧门及附属设施。

本工程主要采用铁艺材料,结合现代工艺,打造美观、实用的铁艺围墙。

二、施工准备1. 材料准备:铁艺材料、水泥、砂、钢筋、模板、涂料等。

2. 人员准备:项目经理、技术负责人、施工员、焊工、油漆工、安装工等。

3. 工具准备:电焊机、切割机、钻床、电锤、水准仪、线锤等。

三、施工工艺1. 施工顺序:测量放线→基础施工→主体结构施工→安装铁艺栏杆→涂料涂刷→验收。

2. 测量放线:根据设计图纸,确定围墙的位置、尺寸、标高,并做好标记。

3. 基础施工:挖设基础坑,按照设计要求进行基础垫层、基础浇筑。

4. 主体结构施工:采用砖砌结构,墙体厚度为240mm,砂浆强度等级为M5。

主体结构施工完成后,进行门窗洞口预留、预埋钢筋。

5. 安装铁艺栏杆:根据设计要求,安装铁艺栏杆。

栏杆与墙体连接牢固,焊接部位应饱满、光滑。

6. 涂料涂刷:涂料选用环保型涂料,颜色根据业主要求确定。

涂料涂刷前,应将表面清理干净,确保涂料与墙体粘结牢固。

7. 验收:施工完成后,进行自检、互检,确保工程质量符合设计要求。

四、施工进度计划1. 施工准备阶段:5天。

2. 基础施工阶段:7天。

3. 主体结构施工阶段:10天。

4. 安装铁艺栏杆阶段:7天。

5. 涂料涂刷阶段:5天。

6. 验收阶段:3天。

总计施工工期为33天。

五、质量控制措施1. 严格控制材料质量,确保所用材料符合设计要求。

2. 严格按照施工规范进行施工,确保工程质量。

3. 加强施工过程中的质量检查,发现问题及时整改。

4. 施工完成后,进行自检、互检,确保工程质量符合设计要求。

六、安全文明施工措施1. 施工现场设置明显的安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工过程中,注意防止高空坠落、物体打击等事故发生。

4. 施工现场保持整洁,及时清理施工垃圾。

铁艺栏杆围墙的施工组织设计

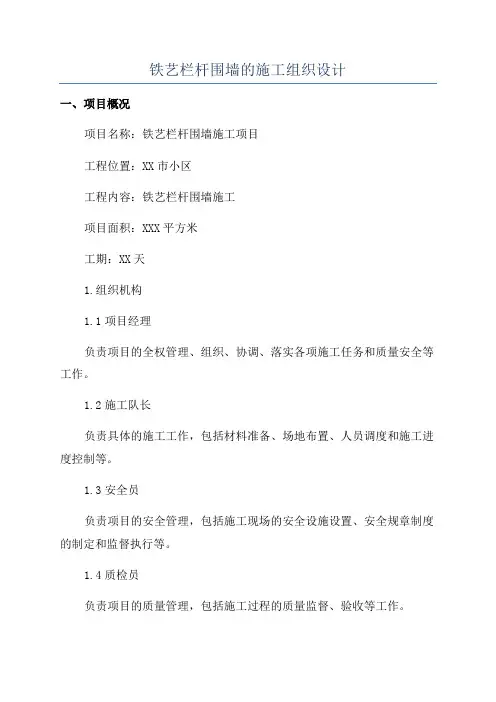

铁艺栏杆围墙的施工组织设计

铁艺栏杆围墙的施工组织设计一、项目概况项目名称:铁艺栏杆围墙施工项目工程位置:XX市小区工程内容:铁艺栏杆围墙施工项目面积:XXX平方米工期:XX天1.组织机构1.1项目经理负责项目的全权管理、组织、协调、落实各项施工任务和质量安全等工作。

1.2施工队长负责具体的施工工作,包括材料准备、场地布置、人员调度和施工进度控制等。

1.3安全员负责项目的安全管理,包括施工现场的安全设施设置、安全规章制度的制定和监督执行等。

1.4质检员负责项目的质量管理,包括施工过程的质量监督、验收等工作。

2.施工方案2.1施工步骤2.1.1准备工作(1)组织人力资源:调配所需的人员,包括施工队员、技术人员等。

(2)材料准备:采购所需的铁艺栏杆材料,包括钢管、焊丝、焊接机等。

(3)设备准备:检查和调试焊接设备,确保正常工作。

(4)施工现场布置:确定施工区域、搭建临时工棚、设置安全警示标志。

2.1.2场地准备(1)清理施工场地:清除垃圾、易燃材料等,保持施工现场整洁和安全。

(2)地基处理:对施工需要的栏杆基础进行处理,确保坚固稳定。

2.1.3栏杆安装(1)施工现场布置:根据施工图纸确定栏杆安装位置,为每个栏杆定位。

(2)栏杆加工:根据需求,对铁艺栏杆进行尺寸加工、焊接等。

(3)栏杆安装:按照图纸要求,将栏杆定位并用焊接机进行固定。

2.1.4完工验收(1)质检工作:对已安装好的栏杆进行质量检查,确保符合设计要求和相关规定。

(2)问题整改:如有质量问题,及时进行整改。

(3)竣工验收:组织相关单位对施工成果进行验收,确认无问题后结算。

2.2施工流程(1)准备工作:2天(2)场地准备:3天(3)栏杆安装:10天(4)完工验收:2天3.安全措施3.1安全教育:在施工前进行安全教育培训,提高施工人员的安全意识和自我保护能力。

3.2安全设施:设置施工现场安全警示标志,包括制止标志、安全帽佩戴标志等。

3.3施工区域划分:将施工区域与非施工区域划分明确,并设置围栏进行隔离。

园林铁艺围墙施工方案设计

园林铁艺围墙施工方案设计

园林铁艺围墙施工方案设计1. 引言园林铁艺围墙是一种常见的景观装饰和安全防护设施,在城市和社区的建设中起着重要的作用。

本文将介绍园林铁艺围墙的施工方案设计,包括设计要求、施工流程、主要材料和施工注意事项。

2. 设计要求园林铁艺围墙的设计要求有以下几个方面:2.1 美观性园林铁艺围墙作为景观装饰,应具备一定的美观性。

设计时需要考虑形式、色彩搭配、图案等因素,使围墙与周围环境协调统一。

2.2 安全性园林铁艺围墙是用于安全防护的设施,因此其结构必须稳固可靠,不能存在危险隐患。

设计时需要考虑强度、抗风性能和防撞能力等因素,确保围墙能够承受外界的力量。

2.3 实用性园林铁艺围墙除了美观和安全外,还应具备一定的实用性。

设计时需要考虑围墙的高度和材料选择,使其能够有效地隔离环境,起到有效的阻挡和限制作用。

3. 施工流程园林铁艺围墙的施工流程一般包括以下几个步骤:3.1 确定设计方案首先需要确定园林铁艺围墙的设计方案,包括围墙的形式、高度和颜色等。

设计方案应符合园区整体规划,并满足设计要求。

3.2 准备工作在施工前需要进行一些准备工作,包括清理施工区域、搭建施工临时设施、准备施工所需材料和工具等。

3.3 安装基础园林铁艺围墙需要有牢固的基础支撑,因此需要先进行基础的施工。

这一步骤包括挖掘基坑、浇筑混凝土基础和安装基础钢筋等。

3.4 安装铁艺围墙在完成基础施工后,可以开始进行铁艺围墙的安装工作。

安装步骤包括围墙的分段制作、焊接和安装。

3.5 涂装与防腐完成围墙的安装后,需要进行涂装和防腐处理。

这一步骤可以保护围墙材料免受氧化和腐蚀的影响。

3.6 完成工程最后一步是进行园林铁艺围墙工程的验收和交付工作。

对围墙进行检查,确保其符合设计要求,并交付给业主使用。

4. 主要材料园林铁艺围墙的主要材料包括以下几种:4.1 钢材钢材是园林铁艺围墙的主要材料,常用的有铁管、扁铁和角铁等。

钢材应选用优质材料,具备一定的强度和耐腐蚀性能。

铁艺、铁丝网、砖围墙施工设计方案及对策

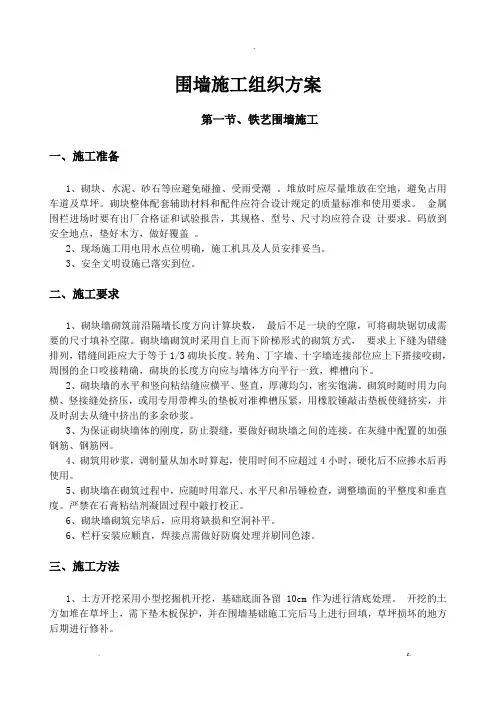

铁艺、铁丝网、砖围墙施工设计方案及对策

-围墙施工组织方案第一节、铁艺围墙施工一、施工准备1、砌块、水泥、砂石等应避免碰撞、受雨受潮。

堆放时应尽量堆放在空地,避免占用车道及草坪。

砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。

金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。

码放到安全地点,垫好木方,做好覆盖。

2、现场施工用电用水点位明确,施工机具及人员安排妥当。

3、安全文明设施已落实到位。

二、施工要求1、砌块墙砌筑前沿隔墙长度方向计算块数,最后不足一块的空隙,可将砌块锯切成需要的尺寸填补空隙。

砌块墙砌筑时采用自上而下阶梯形式的砌筑方式,要求上下缝为错缝排列,错缝间距应大于等于1/3砌块长度。

转角、丁字墙、十字墙连接部位应上下搭接咬砌,周围的企口咬接精确,砌块的长度方向应与墙体方向平行一致,榫槽向下。

2、砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。

砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的多余砂浆。

3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。

在灰缝中配置的加强钢筋、钢筋网。

4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。

5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。

严禁在石膏粘结剂凝固过程中敲打校正。

6、砌块墙砌筑完毕后,应用将缺损和空洞补平。

6、栏杆安装应顺直,焊接点需做好防腐处理并刷同色漆。

三、施工方法1、土方开挖采用小型挖掘机开挖,基础底面各留10cm作为进行清底处理。

开挖的土方如堆在草坪上,需下垫木板保护,并在围墙基础施工完后马上进行回填,草坪损坏的地方后期进行修补。

2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚120mm,采用平板振捣器拖平振实。

3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。

铁艺围墙施工方案

铁艺围墙施工方案

铁艺围墙施工方案一、前期准备1、进场前进行土壤探测,确定地基承载能力。

2、根据设计图纸确定泥、建砖、水泥、沙子等各项建筑材料的材质、规格和数量。

3、检查各种设备和施工材料是否齐全,如脚手架、涂料、刷子、电焊机等,确保各项设备和材料符合要求。

二、现场布置1、先在围墙的四个角落钉桩。

2、根据图纸确定好围墙建筑的高度和长度。

3、在围墙线路和围墙建筑底部进行测量、推算,确定足够深的地基(一般为80cm深)。

4、在地基处放置垫层,即铺设石头或砖头,以避免竖杆直接接触土壤,杆的底部将不受水汽腐蚀而得到更长的寿命。

5、在地基预留固定丝卡口,以方便钢柱的准确嵌入。

三、钢柱制作1、在制作钢柱之前,需要根据设计图纸确定好材质、长宽高等规格,并进行精确的测量和制作。

2、钢柱选用优质枝条直径15mm左右的钢管,经过锯切、修整、弯曲等工艺制作而成。

3、在钢柱两端用剪切机先加工异形孔或丝卡口,以便于嵌入预埋孔中进行固定。

4、返工和检查,检查钢柱是否符合设计要求,是否具有足够的强度和稳定性,以及是否有明显的缺陷或损坏。

四、钢板制作1、根据设计图纸确定钢板的大小、数量和规格,然后购买材料。

2、使用裁剪机将钢板切割成所需要的大小并进行整平。

3、依照切割好的尺寸和规格,使用涂料对钢板进行防锈处理。

4、检查每一块钢板是否符合要求,是否有明显的缺陷或损伤。

五、钢牙制作1、使用钻头掏一个孔,然后将钢线剪下。

2、将已经剪好的钢线弯曲成“u”型或“l”型,然后将其锤平以使钢线可以顺利嵌入到钢板上。

3、在钢牙的两端使用焊接技术进行连接,确保钢牙和钢板之间的紧密度并达到连接强度的要求。

六、合并预制1、根据设计图纸合并珠边,将各个材料按照要求进行搭配,然后进行干燥处理,以确保各个材料之间紧密结合。

2、在珠缘中预先钻好孔后进行嵌入形状好的钢柱,从外到里嵌入并打好定位底标。

3、钢板裁剪后,则按预留好的孔位置用铆钉固定在珠边钢柱上。

七、现场安装1、固定钢柱将预制好的钢柱放入预留的孔洞中,然后使用水泥、砖块、大石头等材料进行压实。

园林铁艺围墙施工方案模板(3篇)

园林铁艺围墙施工方案模板(3篇)

第1篇一、项目概述1.1 项目背景本项目为园林铁艺围墙施工,旨在为某园林景区提供一道既美观又实用的围墙,以保护园林景观,提升景区整体形象。

1.2 项目目标确保园林铁艺围墙施工质量,按时完成施工任务,满足设计要求,为景区创造一个安全、美观、舒适的休闲环境。

二、施工准备2.1 施工组织成立项目施工团队,明确各岗位人员职责,确保施工过程中各项工作有序进行。

2.2 施工图纸及技术资料熟悉施工图纸,了解设计要求,掌握施工工艺和技术标准。

2.3 材料及设备准备根据施工图纸和施工方案,准备所需铁艺材料、施工工具和设备。

2.4 施工现场准备现场测量放线,确定围墙位置,清理施工场地,搭建临时设施。

三、施工工艺及方法3.1 施工流程1. 材料验收2. 现场测量放线3. 钢筋加工制作4. 钢筋焊接5. 铁艺板安装6. 围墙表面处理7. 围墙验收3.2 施工工艺3.2.1 材料验收1. 验收铁艺材料的质量、规格、数量,确保符合设计要求。

2. 验收施工工具和设备,确保其完好可用。

3.2.2 现场测量放线1. 根据设计图纸,确定围墙位置。

2. 使用全站仪进行现场测量,放线准确。

3.2.3 钢筋加工制作1. 根据设计图纸,加工制作钢筋,确保尺寸准确。

2. 钢筋焊接采用双面焊接,确保焊接质量。

3.2.4 钢筋焊接1. 使用电弧焊进行钢筋焊接,确保焊接牢固。

2. 焊接过程中注意保护焊接部位,防止变形。

3.2.5 铁艺板安装1. 将加工好的铁艺板按照设计要求安装到预埋的钢筋上。

2. 安装过程中注意调整铁艺板的位置,确保其平整、牢固。

3.2.6 围墙表面处理1. 对安装好的铁艺围墙进行表面清洁。

2. 根据设计要求,对围墙进行喷漆或涂装处理。

3.2.7 围墙验收1. 检查围墙的安装质量,确保符合设计要求。

2. 验收围墙的表面处理,确保美观。

四、施工质量控制4.1 材料质量1. 严格控制铁艺材料的质量,确保符合设计要求。

2. 对进场材料进行严格检验,不合格材料严禁使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沈丘县豫东金丝猴食品有限公司新厂区围墙竣工资料河南省广厦建设工程有限公司2010年10月第一章工程概况1、工程位置及主要内容沈丘县豫东金丝猴食品有限公司新厂区围墙工程主要工作内容为:砌砖围墙、1:3水泥砂浆抹面、铁艺栏杆安装。

本工程工作内容围绕工业厂区做围墙及大门。

2、工程数量表:总长度为1800m。

结构形式:基础采用不等高大放脚形式:两层625mm宽126mm厚,一层500mm宽62.5mm厚,两层370mm宽126mm厚;上部围墙为240宽1.3m 高,另外在围墙上方每隔6.4m处留置1砖柱,柱高为1.7m,柱截面尺寸为240*240,其中6.4m处安装铁艺栏杆。

第二章项目经理部组成1、施工管理机构组建根据我单位以往项目法管理的施工经验,结合本工程的特点考虑工程分布等因素,成立河南省广厦建设工程有限公司沈丘县豫东金丝猴食品有限公司新厂区项目部。

本项目部有专业施工队及加强项目部施工管理人员。

项目部编制为:项目经理一人,项目负责一人,安装技术员一人。

项目部下设一个铁艺围墙施工队。

项目部由项目经理全面负责,各部门分工协作,进行工程施工的安全、质量、进度、经营等全方位的管理与协调,确保优质安全、高效地完成施工任务,达到业主满意。

第三章施工布暑及总平面图1、施工队伍布置根据本标段工程分布情况,结合项目部下属施工队伍特点,将项目部及施工队布置如下:项目经理部建有生活房和专用厨房,安排施工队及管理人员进驻,砼搅拌站和料场就近设置。

第四章施工组织计划及措施1、施工准备1.1四通一平因工程位于我县轻工业聚集区内,故施工中的水、电均由业主指定接入点接入施工现场。

为保证工程进度,防止临时停电或供电不足、不便等原因,我部备用1台75kw发电机,作为施工第二电源。

施工道路较为便利,利用既有公路做为运输主干线。

通信设施:由于工期短,故采用手机同各施工队联系,项目部设有程控电话、传真机,以便与业主及监理单位联系。

施工分部分项工程的场地,可根据施工进度做局部范围内平整。

施工驻地、施工场地平整要与排水防护相结合,统筹考虑。

1.2技术准备施工前,应作好熟悉、审查设计图纸及测量人员复测等工作。

1.2.1、熟悉、审核设计图纸及有关资料,作好技术交底。

(1)项目总工首先组织技术人员、技工全面熟悉工程图纸,并会审图纸,彻底弄清设计意图和要求,发现图纸中的问题,要作好详细记录,并提出自己的处理及改进意见,上报有关部门。

(2)项目总工在充分熟悉、审查设计图纸的基础上,向建设单位提出召开“图纸会审、技术交底”会议。

(3)在“图纸会审、技术交底”会上,项目总工要将自己在图纸会审过程中发现的问题、矛盾、改进及处理意见和建议向建设单位作以汇报,请建设单位给以答复,并作好记录。

(4)项目总工在开完“图纸会审,技术交底”会议后,要将纪要的精神及时传达给本单位的技术人员和技工,结合设计图纸,制订工艺过程和操作程序,再将工艺过程和操作程序进行技术交底至工人班组。

1.2.2、编制施工预算施工预算是以单位工程为对象,根据施工图纸和施工定额等资料编制的计划性文件,是控制工料消耗和施工成本支出的依据。

也是对班组下达任务单,实行限额领料及班组核算的依据。

是促进工程成本降低,以及提高施工管理水平的一个重要手段。

因此,项目部经济师在工程开工前,要认真作好此项工作。

1.2.3、交接桩、复核和施工测量建设单位组织交接桩时,参加接桩人员应点清沿线所设的所有桩志,包括中线桩、基线桩、水准点以及重要的标志保护桩等,并做好记录,尔后进行复核,发现问题及时提出处理。

除此之外还应作好下列工作:(1)补充施工需要的中线桩;(2)测量中线及基础轴线的位置;(3)补充施工需要的水准点。

1.2.4、申请开工施工准备满足以下条件后,应及时向监理工程师递交开工报告,申请开工。

(1)施工图纸经过会审,图纸中存在的问题和错误已修正,二级技术交底已完成。

(2)施工组织设计已经监理工程师批准,并进行了施工的安全、技术交底。

(3)施工预算编制已完成。

(4)现场“四通一平”工作已完成,满足开工要求。

(5)材料、机具设备等能满足连续施工的要求。

(6)施工机械、设备在现场经过检修能保证正常运转。

(7)劳动力已经集结,且已经过必要的技术、安全、防火教育,安全消防设备已经就位。

(8)导线坐标和水准点已经设置,测量放样工作已完成。

(9)已办理过开工许可证。

1.2.5、施工技术准备程序(见下图)2、工程进度安排2.1总体施工安排及施工原则2.1.1、总体施工安排施工准备工作的重点是做好基准桩点的复测、原材料的试验、人员进场、施工便道和中期施工所用的设施及场地的准备工作。

2.1.2、总体施工原则(1)坚持统筹兼顾,合理安排,均衡生产,突出重点,兼顾一般的原则;(2)坚持一体化、机械化、工厂化、专业化施工的原则;(3)先试验后施工及先报批后施工的原则;(4)突出超前地质预测预报并纳入施工工序的原则;(5)突出地下水预测及处理的原则;(6)突出安全施工的原则;(7)突出贡献环保的原则;(8)突出工序协调的原则;(9)突出科技创新的原则;(10)突出协作与配合的原则;(11)突出严格执行施工工艺标准的原则。

3、工程施工进度安排3.1、工期目标我单位开工时间:2010年10月12日;完工时间:2010年11月30日。

施工工期共60天。

3.2、施工进度安排依据和原则(1)满足《施工招标书》中总工期要求。

(2)分项目工程的施工作业安排合理、可行并与进度计划协调。

充分考虑工期、地质等不确定因素、气候以及交叉施工对工期的影响。

3.3、施工进度安排(1)总体安排我单位拟计划开工日期为2010年10月12日,计划竣工日为2010年11月30日。

(2)分项目工程的施工进度计划①围墙砌筑2010年10月15日一2010年11月5日。

②围墙压顶施工2010年11月6日一2010年11月18日。

③围墙粉刷2010年11月18日一2010年11月25日。

④铁艺栏杆安装2010年11月26日一2010年11月30日4、保证工期的措施4.1工期目标本合同段业主未给定工期,我单位计划施工工期60天,竣工日期为2010年11月30日。

4.2保证工期的组织措施及管理措施。

4.2.1、组织措施成立保证工期领导小组(见下图),建立健全工期保证体系(见下图)(1)根据工期要求建立工期保障体系,成立以项目经理为组长,项目总工为副组长,各业务科室负责人、施工队长、工班长为成员的工期保证领导小组,确保施工方案、方法、人员、设备、材料供应等满足快速施工要求。

(2)制定进度指标、进度计划措施:根据总工期和分段工期要求,全面计划,优化管理,进行网络控制和现场施工动态管理,规定每道工序完成时间,施工队按循环时间,确定小组人员,责任到工班。

(3)建立工序工费承包办法,以经济效益和规定的循环时间来控制作业循环正常运行,按工序、工作量,规定小组作业人数,承包工时、承包工费。

第五章施工方案1、施工完毕铁艺围墙每项工程,经试验合格,监理工程师验收后进行下一道工序的施工。

施工时,按每30m划分为一个施工段。

2、施工工艺见下框图。

3、材料及主要机具:4、砖:砖的品种,强度等级须符合设计要求,并应规格一致。

有出厂证明、试验单。

5、水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。

6、砂:中砂,应过5mm孔径的筛。

配制M7.5的水泥砂浆,砂的含泥量不超过5%;并不得含有草根等杂物。

7、主要机具:应备有砂浆搅拌机、大铲、刨锛、托统板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。

8、作业条件:8.1、基槽:洒白灰线,保证开挖基槽宽度,注意基槽四周维护。

8.2、已放好基础轴线及边线;立好皮数杆(一般间距15—20m,转角处均应设立),并办完预检手续。

8.3、根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖合子找平。

8.4、常温施工时,粘土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜。

8.5、砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。

9、操作工艺9.2、拌制砂浆:9.2.1、砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为土2%,砂,掺合料为土5%。

9.2.2、宜用机械搅拌,投料顺序为砂-+水泥-+掺合料-+水,搅拌时间不少于1.5min。

9.2.3、砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h和4h内使用完,不允许使用过夜砂浆。

9.2.4、基础按一个分部工程每250m3为一砌体,各种砂浆,每台搅拌机至少做一组试块(一组六块),如砂浆强度等级或配合比变更时,还应制作试块。

9.3、确定组砌方法:9.3.1、组砌方法应正确,一般采用满丁满条。

9.3.2、里外咬槎,上下层错缝,采用“三一“砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。

9.4、排砖撂底:9.4.1、基础大放脚的撂底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖;如二层一退,第一层为条砖,第二层砌丁砖。

9.4.2、大放脚的转角处,应按规定放七分头,其数量为一砖半厚墙放三块,二砖墙放四块,以此类推。

9.5、砌筑:9.5.1、砖基础砌筑前,基础垫层表面应清扫干净,洒水湿润。

先盘墙角,每次盘角高度不应超过五层砖,随盘随靠平、吊直。

9.5.2、砌铁艺围墙基础墙应挂线,24墙反手挂线,37以上墙应双面挂线。

9.5.3、基础标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保持砌体通顺、平直,防止砌成“螺丝”墙。

9.5.4、基础大放脚砌至基础上部时,要拉线检查轴线及边线,保证基础墙身位置正确。

同时还要对照皮数杆的砖层及标高,如有偏差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆一致。

9.5.5、各种预留洞、埋件、拉结筋按设计要求留置,避免后剔凿,影响砌体质量。

9.5.6、铁瓷片:将砖柱表面砂浆拉毛,清扫干净,浇水湿润,随即抹砂浆,设计无规定时,一般厚度为15~20mm,而后铁瓷片,贴瓷片应错缝砌筑。

10、质量标准10.1、保证项目:10.1.1、砖的品种、强度等级必须符合设计要求。

10.1.2、砂浆品种符合设计要求,强度必须符合下列规定:10.1.2.1、同品种,同强度砂浆各组试块的平均抗压强度值不小于设计强度值。

10.1.2.2、任一组试块的强度最低值不小于设计强度的75%,10.1.3、砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。

10.1.4、外墙的转角处严禁留直槎,其它临时间断处,留槎的作法必须符合施工规范的规定。
