--围墙施工组织设计(完整版)
围墙工程施工组织设计方案

围墙工程施工组织设计方案范本一:项目名称:围墙工程施工组织设计方案1. 项目背景1.1 项目概况1.2 项目目标1.3 项目约束条件2. 项目组织结构2.1 项目组织图2.2 项目团队职责2.3 项目沟通流程3. 工程施工方案3.1 施工阶段划分3.2 施工工艺流程3.3 施工人员组织与安排3.4 施工设备与材料准备3.5 施工质量管理措施4. 安全管理方案4.1 安全管理组织机构4.2 安全教育与培训计划4.3 安全风险评估与预防措施4.4 紧急救援预案5. 质量管理方案5.1 质量控制机构5.2 施工检查与验收标准5.3 质量管理计划5.4 质量验收流程6. 进度计划方案6.1 施工工期划分6.2 关键节点与活动6.3 进度监控与调整措施7. 成本管理方案7.1 成本估算与预算7.2 成本控制与监督7.3 成本变更管理8. 环境保护方案8.1 环境保护法律法规概述8.2 环境影响评估与预防措施8.3 环境监测与管理措施附件:1. 项目组织图2. 施工工艺流程图3. 质量控制检查表4. 安全教育培训记录表5. 进度计划甘特图法律名词及注释:1. 建设工程质量管理条例:指规范建设工程质量管理的相关法律法规。
2. 安全生产法:指维护安全生产秩序,预防和减少事故,保护劳动者生命财产安全的法律。
范本二:项目名称:围墙工程施工组织设计方案1. 项目背景1.1 项目概况1.2 项目目标1.3 项目约束条件2. 项目组织结构2.1 项目组织图2.2 项目团队职责2.3 项目沟通流程3. 工程施工方案3.1 施工阶段划分3.2 施工工艺流程3.3 施工人员组织与安排3.4 施工设备与材料准备3.5 施工质量管理措施4. 安全管理方案4.1 安全管理组织机构4.2 安全教育与培训计划4.3 安全风险评估与预防措施4.4 紧急救援预案5. 质量管理方案5.1 质量控制机构5.2 施工检查与验收标准5.3 质量管理计划5.4 质量验收流程6. 进度计划方案6.1 施工工期划分6.2 关键节点与活动6.3 进度监控与调整措施7. 成本管理方案7.1 成本估算与预算7.2 成本控制与监督7.3 成本变更管理8. 环境保护方案8.1 环境保护法律法规概述8.2 环境影响评估与预防措施8.3 环境监测与管理措施附件:1. 项目组织图2. 施工工艺流程图3. 质量控制检查表4. 安全教育培训记录表5. 进度计划甘特图法律名词及注释:1. 建设工程质量管理条例:制定了建设工程质量管理的相关法规,规定了质量管理的要求和标准。
围墙施工组织设计完整版

围墙施工组织设计完整版一、项目背景围墙施工是指利用混凝土、砖石等材料,按照设计规范和施工方案进行的围墙建设工程。
围墙的建设旨在为住宅、公共场所等提供安全的边界,增加私密性和美观度。
二、施工组织设计目标本次施工组织设计的目标是确保围墙建设的顺利进行,保证施工质量,安全文明施工,按时完成施工任务。
三、施工组织设计内容1.项目经理及施工人员安排:指定一名经验丰富的项目经理负责整个施工过程的组织和协调。
同时根据项目规模和施工难度,确定所需施工人员的数量,并根据施工进度合理分配工作任务。
2.施工材料计划:根据项目需求和施工计划制定施工材料采购计划,包括混凝土、砖石、水泥、砂子等材料的种类、数量、供应商及采购时间,确保材料供应充足且符合质量标准。
3.设备和机具准备:根据施工规模需求,配置相应的施工设备和机具,如挖掘机、砼罐车、塔吊等,并进行设备的检修和维护,确保施工过程中的正常运行。
4.施工方法和技术要求:根据围墙的设计图纸和施工方案,确定施工的具体方法和技术要求,包括土方开挖、基础浇筑、墙体砌筑、模板安装、混凝土浇筑等工序,确保施工流程合理顺畅。
5.安全文明施工:制定施工现场的安全管理方案,设立安全警示标志,并提供个人防护用品给施工人员,开展安全教育培训,加强施工现场的安全管理,确保施工过程中的人身安全。
6.施工进度和质量控制:根据项目计划和施工周期制定施工进度,确保施工任务按时完成。
同时,制定质量控制计划,进行施工过程的质量把关,包括材料的检验、施工工序的检查等,提高施工质量。
四、施工组织设计实施步骤1.编写施工组织设计方案:根据项目需求和施工经验,编写施工组织设计方案,明确施工目标、内容、方法和责任分工等。
2.组织施工人员会议:召集施工人员进行会议,向他们介绍施工组织设计方案,明确施工目标和任务,分配工作职责,提高施工人员的整体协作能力。
3.确定施工材料和设备计划:根据施工组织设计方案,编制施工材料和设备计划,明确采购和调配的时间和数量,确保施工所需材料和设备的及时供应。
围墙工程施工组织设计

围墙工程施工组织设计一、引言围墙工程施工组织设计是为了合理安排和组织围墙工程的施工过程,确保施工顺利进行,并满足质量、安全和进度要求。
本文将详细介绍围墙工程施工组织设计的内容。
二、工程概况1. 工程名称:某小区围墙工程2. 工程地点:某市某区某小区3. 工程规模:围墙总长度1000米,高度2米三、施工组织设计内容1. 施工目标本工程的施工目标是按照设计要求完成围墙的建造,确保工程质量,保证施工安全,合理控制施工进度。
2. 施工方案根据工程概况和设计要求,制定以下施工方案:- 施工队伍组织:确定施工队伍的人数和组织结构,包括施工队长、施工员、技术工人等。
- 施工设备准备:确定所需施工设备及数量,包括挖掘机、混凝土搅拌机、运输车辆等。
- 材料采购计划:根据工程需要,制定材料采购计划,确保材料供应及时,并满足质量要求。
- 施工工序安排:根据工程特点,制定施工工序安排,包括地基处理、基础施工、墙体砌筑、抹灰等。
- 施工安全措施:制定施工安全措施,包括施工现场的防护措施、作业人员的安全培训等。
3. 施工进度计划根据工程规模和施工方案,制定施工进度计划,包括以下内容:- 施工起止时间:确定施工的开始和结束时间,合理安排施工周期。
- 施工工序时间安排:根据施工工序安排,制定每个工序的开始和结束时间,确保施工进度顺利进行。
- 里程碑节点设置:确定关键节点,如地基处理完成、基础施工完成等,用于监控工程进度。
4. 质量控制措施为确保围墙工程的质量,制定以下质量控制措施:- 施工工艺要求:明确每个施工工序的工艺要求,包括墙体砌筑的砖缝、抹灰的厚度等。
- 材料质量控制:制定材料验收标准,确保采购的材料符合质量要求。
- 施工质量检查:设置定期的施工质量检查,对施工过程进行监督和检验。
5. 施工安全措施为保障施工人员的安全,制定以下安全措施:- 施工现场安全:设置合理的施工现场围栏,确保施工现场的安全。
- 个人防护措施:要求施工人员佩戴安全帽、安全鞋等个人防护装备。
围墙工程施工组织设计

围墙工程施工组织设计一、项目背景围墙工程是指在建筑物或场地周围设置围墙,用于界定边界、保护安全、美化环境等目的。
本文将对围墙工程的施工组织设计进行详细说明。
二、施工组织设计目标1. 确定施工组织架构,明确各岗位职责,保证施工过程的顺利进行。
2. 制定施工计划,合理安排施工进度,确保工期的准确控制。
3. 确定施工方法和工艺,保证施工质量符合要求。
4. 制定安全生产措施,保障工人的人身安全。
5. 控制施工成本,合理利用资源,确保项目的经济效益。
三、施工组织架构1. 项目经理:负责整个围墙工程的施工组织和管理,协调各个部门之间的工作,监督施工进度和质量。
2. 技术负责人:负责制定施工方法和工艺,解决施工过程中的技术问题。
3. 安全员:负责制定安全生产措施,监督施工现场的安全情况。
4. 质检员:负责对施工过程进行质量检查,确保施工质量符合要求。
5. 施工队长:负责组织施工队伍进行具体施工工作。
四、施工计划1. 施工进度计划:根据项目要求和施工工艺,制定详细的施工进度计划,明确每个施工阶段的工期和工作内容。
2. 施工资源计划:根据施工进度计划,合理安排人力、物力和机械设备的使用,确保施工过程的顺利进行。
3. 施工物资计划:根据施工工艺和工作量,制定物资采购计划,确保施工所需物资的及时供应。
五、施工方法和工艺1. 围墙基础施工:根据土壤条件和围墙的高度,选择合适的基础类型,如浅基础、深基础等,并采取适当的施工方法,如挖土、浇筑混凝土等。
2. 围墙主体施工:根据设计要求,选择合适的材料进行围墙主体的施工,如砖墙、混凝土墙等,并采取适当的施工工艺,如砌筑、浇筑等。
3. 围墙装饰施工:根据设计要求,进行围墙的装饰施工,如涂料、瓷砖贴面等。
六、安全生产措施1. 安全教育培训:对施工人员进行安全生产教育培训,提高他们的安全意识和操作技能。
2. 安全设施设置:在施工现场设置合适的安全警示标识、防护栏杆等设施,确保施工现场的安全。
围墙施工组织设计方案完整版

围墙施工组织设计方案完整版围墙施工组织设计方案完整版1. 项目概述1.1 项目名称1.2 工程地址1.3 工程内容1.4 工程规模1.5 工期要求2. 组织机构设计2.1 项目经理助理及职责分工2.2 施工班组划分及人员配置2.3 现场安全员及职责分工2.4 质量员及职责分工2.5 材料管理员及职责分工2.6 设备管理员及职责分工3. 现场管理措施3.1 施工现场的布置3.2 现场施工道路的规划与设计3.3 施工生活区的规划及设施3.4 现场安全防护措施3.5 施工材料与设备的入场检验3.6 施工工序管控措施3.7 施工质量控制措施3.8 施工进度控制措施3.9 现场卫生与环境保护措施4. 技术方案4.1 施工工艺流程4.2 施工方法与要求4.3 施工机械设备的选用及使用要求4.4 施工材料的选用及使用要求4.5 施工质量控制要求4.6 施工安全控制要求4.7 施工环境保护要求5. 质量控制措施5.1 施工前的准备工作5.2 施工中的质量控制5.3 施工结束后的质量验收6. 安全措施6.1 施工人员的安全教育6.2 施工现场的安全警示标志设置6.3 施工现场的安全设施设置6.4 施工作业的安全操作要求6.5 施工现场的应急预案7. 附件附件1:施工图纸及技术资料附件2:施工合同及批准文件附件3:现场安全教育记录附件4:施工质量检测报告8. 法律名词及注释8.1 工程建设法律法规8.2 安全生产法律法规8.3 劳动法律法规8.4 环境保护法律法规8.5 知识产权法律法规8.6 其他相关法律法规-------------------------------------------------------------------------------围墙施工组织设计方案完整版1. 项目概述1.1 项目名称1.2 工程地址1.3 工程内容1.4 工程规模1.5 工期要求2. 组织机构设计2.1 项目经理助理及职责分工2.2 施工班组划分及人员配置2.3 现场安全员及职责分工2.4 质量员及职责分工2.5 材料管理员及职责分工2.6 设备管理员及职责分工3. 现场管理措施3.1 施工现场的布置3.2 现场施工道路的规划与设计3.3 施工生活区的规划及设施3.4 现场安全防护措施3.5 施工材料与设备的入场检验3.6 施工工序管控措施3.7 施工质量控制措施3.8 施工进度控制措施3.9 现场卫生与环境保护措施4. 技术方案4.1 施工工艺流程4.2 施工方法与要求4.3 施工机械设备的选用及使用要求4.4 施工材料的选用及使用要求4.5 施工质量控制要求4.6 施工安全控制要求4.7 施工环境保护要求5. 质量控制措施5.1 施工前的准备工作5.2 施工中的质量控制5.3 施工结束后的质量验收6. 安全措施6.1 施工人员的安全教育6.2 施工现场的安全警示标志设置6.3 施工现场的安全设施设置6.4 施工作业的安全操作要求6.5 施工现场的应急预案7. 附件附件1:施工图纸及技术资料附件2:施工合同及批准文件附件3:现场安全教育记录附件4:施工质量检测报告8. 法律名词及注释8.1 工程建设法律法规8.2 安全生产法律法规8.3 劳动法律法规8.4 环境保护法律法规8.5 知识产权法律法规8.6 其他相关法律法规。
围墙工程施工组织设计

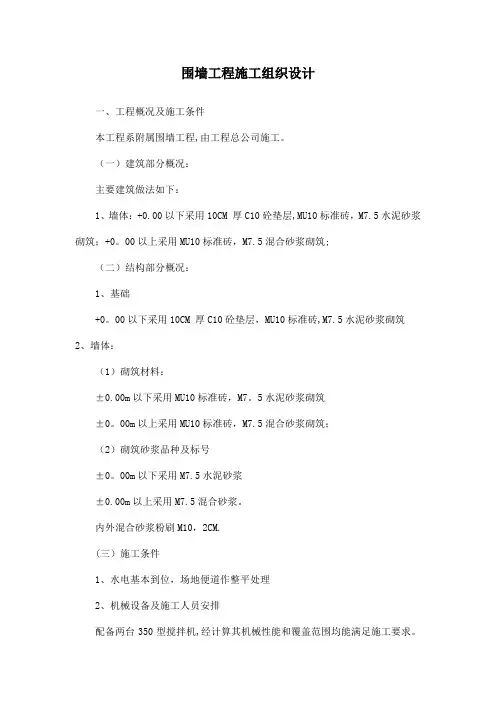

围墙工程施工组织设计一、工程概况及施工条件本工程系附属围墙工程,由工程总公司施工。
(一)建筑部分概况:主要建筑做法如下:1、墙体:+0.00以下采用10CM 厚C10砼垫层,MU10标准砖,M7.5水泥砂浆砌筑;+0。
00以上采用MU10标准砖,M7.5混合砂浆砌筑;(二)结构部分概况:1、基础+0。
00以下采用10CM 厚C10砼垫层,MU10标准砖,M7.5水泥砂浆砌筑2、墙体:(1)砌筑材料:±0.00m以下采用MU10标准砖,M7。
5水泥砂浆砌筑±0。
00m以上采用MU10标准砖,M7.5混合砂浆砌筑;(2)砌筑砂浆品种及标号±0。
00m以下采用M7.5水泥砂浆±0.00m以上采用M7.5混合砂浆。
内外混合砂浆粉刷M10,2CM.(三)施工条件1、水电基本到位,场地便道作整平处理2、机械设备及施工人员安排配备两台350型搅拌机,经计算其机械性能和覆盖范围均能满足施工要求。
机械设备及施工人员安排具体见附表。
二、施工准备工作及现场平面布置:(一)技术准备工作:1、会审图纸。
2、签订施工合同及各工作协议。
3、根据预算对各类材料进行分析,确定其使用量,根据施工进度要求确定其进场日期和进场量,组织材料采购人员落实所有材料的来源,安排采购工程所需的材料,保证开工时及各施工阶段将所需材料如期进场.4、根据对施工现场的勘探地貌,结合现场情况,拟用土方开挖人员.5、测量放线:检查验收红线桩,运用复核后的已知轴线和坐标点,根据总平面图,测出新建围墙的主轴线,埋设永久性轴线控制桩,同时做好建筑物定位验收签证手续.(二)施工用电施工现场用电按照市临时用电要求进行布设。
在施工用电引入口处设总配电箱一座,搅拌棚、场地各设分配电箱一只沿拟建建筑物周边架设用电线路在南、北、西立面各设配电箱一只。
在所有的电气线路上,采用三相五线制,机械用电和照明用电均分开设置,以符合供电操作规程的要求.(三)施工用水经现场勘察采用里运河水集中供应。
围墙工程施工组织设计

围墙工程施工组织设计一、工程概况根据设计要求,施工方案及规划,围墙工程设计总长度为1000米,高度为2米,采用钢筋混凝土围墙。
围墙施工位于城市的边缘,周围环境较为安静,没有影响施工的大型设施。
施工期限为60天,施工单位为XXX建筑公司。
二、项目管理项目经理将全面负责本项目施工的管理工作,包括计划制定、组织协调、进度控制、质量保证等各项工作。
项目经理须具有工程相关专业背景,并具备丰富的工程管理经验。
项目经理将依托团队成员的支持,充分发挥自身的管理能力,确保围墙工程顺利进行。
公司设立了质量管理、安全管理、预算管理、进度管理等专职部门,协助项目经理开展各项工作。
并由公司领导亲自监督和指导,确保相关工作的顺利进行和圆满完成。
三、施工组织设计1. 分工合作围墙工程施工需要涉及到多个环节,为了保证施工质量和进度,将施工分为以下工序:土地平整、基础施工、钢筋架设、混凝土浇筑、围墙装饰、验收等。
根据每个工序的不同特点和施工要求,将明确分工,明确责任,协同配合,形成一体化的施工团队。
2. 安全生产安全生产是施工工程的首要任务,在围墙工程施工中,应加强对施工现场的安全管理。
严格遵守有关安全规定,加强安全教育,定期检查施工设施的安全情况,确保施工人员的安全。
3. 资金预算根据工程设计和规划,制定了围墙工程的预算,并在实际施工中进行动态调整。
在施工中,要严格控制成本,合理安排资源配置,确保施工的顺利进行。
4. 质量控制在围墙工程的施工中,要加强对施工质量的控制。
严格遵守相关标准和规范,确保施工工艺、施工材料的质量,防止施工中出现质量问题。
5. 进度管理围墙工程的时间进度较短,要严格按照施工计划的要求,合理安排施工时间,确保施工进度的顺利推进。
同时,要及时对施工进度进行监控和调整,确保施工能够按时完工。
四、施工安排1. 现场布置在施工前,要对施工现场进行布置,明确施工区域范围和施工场地要求。
同时,要对施工设施进行清理和调整,确保施工现场的安全和整洁。
围墙施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX围墙施工项目2. 工程地点:XX市XX区XX街道3. 工程规模:围墙总长度XX米,高度XX米,占地面积XX平方米。
4. 工程内容:围墙基础施工、墙体施工、墙面抹灰、门窗安装、墙面装饰等。
5. 工程工期:XX天6. 施工单位:XX建筑有限公司二、施工组织设计1. 施工队伍:由具有丰富经验的施工队伍组成,包括项目经理、技术负责人、施工员、质检员、安全员等。
2. 施工机械:挖掘机、推土机、搅拌机、平板振动器、切割机、卷扬机等。
3. 施工材料:水泥、砂石、钢筋、砖块、防水涂料、腻子粉、涂料等。
三、施工准备1. 施工图纸及资料:认真阅读施工图纸,熟悉工程内容和施工要求,确保施工顺利进行。
2. 材料准备:提前采购所需材料,确保材料质量合格,满足施工要求。
3. 施工设备:提前检修、调试施工设备,确保设备正常运转。
4. 施工场地:清理施工现场,确保场地平整、排水畅通。
5. 施工人员:对施工人员进行岗前培训,提高施工技能和安全意识。
四、施工工艺1. 施工顺序:围墙基础施工→墙体施工→墙面抹灰→门窗安装→墙面装饰。
2. 施工方法:(1)围墙基础施工1)放线:根据施工图纸,确定围墙基础位置,进行放线。
2)挖基槽:使用挖掘机开挖基槽,基槽宽度为XX米,深度为XX米。
3)基础处理:清除基槽内的杂物,回填碎石,夯实。
4)基础浇筑:使用搅拌机搅拌混凝土,浇筑基础,确保基础厚度和强度。
(2)墙体施工1)砌筑:使用砖块砌筑墙体,砌筑高度为XX米,墙体厚度为XX米。
2)钢筋绑扎:在墙体砌筑过程中,绑扎墙体钢筋,确保钢筋间距和锚固长度。
3)混凝土浇筑:在墙体砌筑完成后,进行混凝土浇筑,确保墙体整体性。
(3)墙面抹灰1)基层处理:清理墙面,清除杂质,确保墙面平整。
2)抹灰:使用腻子粉和水泥砂浆进行墙面抹灰,确保抹灰厚度均匀。
(4)门窗安装1)测量:根据门窗尺寸,测量墙体洞口,确保门窗安装位置准确。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第三部分围墙施工方案第一节总则1、编制说明我公司拥有经验丰富、技术精良的施工队伍,在多个景观工程的施工中赢得了较高的社会声誉,积累了丰富的施工经验及大量的施工技术资料,对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。
根据业主提供的有关工程的施工要求,集合施工设计围墙图进行施工。
2、编制内容2.1、本施工方案范围围墙的施工方案。
2.2、质量控制措施和安全文明施工措施。
第三节施工方案1、围墙工程围墙由原有围墙和新砌围墙二部份组成,其中原有围墙高2m,不满足设计要求,在其基础上重砌0.6m砖砌体。
新砌围墙基础垫层采用300×800mm C20混凝土,采用标砖,围墙采用24砌筑法,高2.6m,内墙和压顶采用20mm水泥砂浆一般抹灰,围墙下部贴60cm高的文化砖,文化砖至压顶以下刷立邦永得涂料。
1.1、围墙基础人工平整夯实,在浇筑300×800mm C20混凝土垫层。
浇筑后做好混凝土垫层养护工作。
1.2、砌筑砂浆的制备1.2.1、砌筑砂浆应按设计规定的种类和标号由试验室作好调配,其稠度必须适应操作需要,并且有良好的保水性和合易性。
1.2.2、砂浆应随拌随用。
水泥砂浆或水泥混合砂浆必须分别在拌成后3小时至4小时内使用完毕,如施工期间最高气温超过30℃,必须分别在拌成后2个小时和3个小时内使用完毕。
1.2.3、砌筑砂浆用砂不得含有害杂物,砂浆用砂的含泥量应满足下列要求:对水泥砂浆和强度等价不小于M5的混合砂浆,不应超过5%。
1.3、砖砌体的砌筑1.3.1、砖在砌筑前浇水湿润,湿润程度应根据砂浆,砖块的性质和气候条件而定,要求能达到砍断后砖心还有15-20mm干心为宜,防止湿润不均或过度湿润,润砖的目的是不使砖砌筑后很快吸收砂浆中的水分而影响砖的粘结和水泥正常水化。
1.3.2、开始砌筑前应先进行摆砖,排出灰缝宽度,统一组砌方式。
1.3.3、基础在放脚必须用一顺一丁法砌筑,大放脚最下一皮及每个台阶的上面一皮应以丁砖为主。
1.3.4、水平灰缝的砂浆饱满度就不小于80%,铺灰时严禁采用“满刀灰”。
1.3.5、砌体应上下错缝、竖缝至少错1/4砖长,砖体每日砌筑高度不应超过1.8米。
1.3.6、砖砌体的质量要求:横平竖直、砂浆饱满、组砌得当、接槎可靠。
1.4、抹灰饰面工程抹灰饰面工程施工前均需先作样板段、样板块,经监理及建设单位认可后方可正式施工。
1.4.1、抹灰工程施工,必须在结构或基体质量检验合格并进行工序交接后进行。
对其他配合工种项目也必须进行检查,这是确保抹灰工程质量和生产进度的关键。
1.4.2、表面处理抹灰前应根据具体情况对基体表面进行必要处理,脚手眼、各种管道穿越过的墙洞、剔槽等应用1:3水泥砂浆填嵌密实或堵砌好。
基体表面的灰尘、污垢、油渍、碱膜、沥青渍、粘结砂浆等均应清除干净,并且水喷洒湿润。
浇水润墙:为了确保抹灰砂浆与基体表面牢固地粘结,防止抹灰层空鼓、裂缝、脱落等质量通病,在抹灰前,除必须对抹灰基体表面进行处理外,还应对墙体浇水湿润。
1.4.3、一般抹灰由于各层砂浆的作用不同,其成分和稠度也各不相同。
底层主要起着与基体粘结的作用,所以要求砂浆有较好的保水性,其稠度较中层和面层要大,砂浆的组成材料要根据基体的种类不同而选用相应的配合比。
中层起到找平的作用,砂浆的种类基本与底层相同,只是稠度要稍小。
而层起到装饰的作用,要求涂抹平整光滑、洁净。
1.4.4、抹灰抹底层及中层灰:底层与中层抹灰在标志块、标筋做好后即可进行,这道工序也叫装挡或刮糙。
方法是将砂浆抹于墙面两标筋之间,底层要低于标筋,待收水后再进行中层抹灰,其厚度以垫平标筋为准,并使其略高于标筋。
中层砂浆抹后,即用中、短木杠按标筋刮平。
使用木杠时,人站成骑马式,双后紧握木杠,均匀用力,由下往上移动,并使木杠前进方向的一边略微翘起,手腕要活。
凹陷处补抹砂浆,然后再刮,直至平直为止。
紧接着用木抹子搓磨一遍,使表面平整密实光洁。
1.5、贴文化砖1.5.1、施工程序基层抹灰验收→基层清扫→刮素水泥浆→铺砂浆→贴文化砖→灌浆擦缝→养生保护打蜡。
1.5.2、施工工艺1.5.2.1、基层验收:基层粘结牢固,不空鼓,不起砂起皮,无裂纹,表面平整,基层强度达12N/mm2以上,符合设计要求。
1.5.2.2、基层清扫:基层表面应清扫干净,使附着良好。
1.5.2.3、混凝土垫层清扫干净后,洒水湿润(不留明水),均匀刮素水泥浆一道。
1.5.2.4、墙面粘贴文化砖,在文化砖背面先抹上5-10mm白水泥浆,然后将砖的四角同时往下落,用橡皮锤或木锤轻轻敲击木垫(木锤不得直接敲击砖),直至砖边有白水泥浆溢出,用水平尺与邻接砖面找平。
1.5.2.5、文化砖粘贴后1~2昼夜进行灌浆和擦缝,用浆壶徐徐压入缝内,灌浆1~2小时后,用棉纱擦净擦亮。
1.5.2.6、砂浆强度达到70%以上时,进行清洗打蜡。
1.6、涂料1.6.1、施工工艺1.6.1.1、基层表面应平整、干燥、无浮灰、无油脂,含水率≤10%,PH ≤10。
1.6.1.2、底涂层:用耐酸、耐碱、耐盐的封闭底漆封底,以保证主涂层喷涂后整个涂层不泛碱、不发花。
1.6.1.3、打格:根据工艺要求,用勾缝带,将墙面分割成所需图形。
1.6.1.4、主涂层:用专用喷枪喷涂施工,气泵压力0.5-0.7Mpa,如少层厚度超过2-3mm,则分两次喷涂。
1.6.1.5、罩面层:待主涂层完全干燥后,用喷枪喷涂或滚涂表面涂层。
1.6.1.6、施工温度≥5℃,相对湿度≤80%,阴雨及强风天气避免施工。
1.6.1.7、同一墙面施工时间间隔不宜过久,以免产生色差。
1.6.1.8、墙面若有勾缝胶带,应在主涂层刚喷涂完毕,干燥0.5-2小时后,将其揭除。
1.6.1.9、施工工具使用后,直接用水冲洗干净。
1.6.2、技术检测指标:第四节质量控制措施1、质量保证体系施工质量保证体系是确保工程施工质量的主要要素,整个质量保证体系可分为质量管理体系和施工质量控制体系。
1.1 施工质量管理体系施工质量管理体系是整个施工质量能否加以控制的关键,而本工程质量的优劣是对项目班子质量管理能力的最直接评价,同样质量管理体系设置的科学性对质量管理工作的开展起到决定性作用。
1.1.1 施工质量管理组织施工质量管理组织是工程质量的保证,其合理、完善与否直接关系到整个质量体系能否顺利地运转及操作,在本工程中,我们将以以下的质量机构来全面地进行质量的管理及控制。
施工质量管理组织图1.1.2 质量管理职责根据质量管理体系图,建立岗位责任制和质量监督制度,明确职责分工,落实施工质量控制责任,各行其责。
(1)、项目经理责任制履行合同,执企业质量方针,实现工程质量目标,组织建立和完善项目管理机构,明确项目管理人员职责,建立健全项目内部各种责任制;组织项目质量计划和施工组织设计的编制、实施及修改工作,组织制定项目其他各项规划,计划。
对工程项目的成本、质量、安全、工期的现场文明施工等日常管理工作全面负责;合理配置并组织落实项目的各种资源,按质量体系要求组织项目的施工生产活动;协调项目经理部和业主之间的关系。
(2)、项目负责人职责组织项目人员进行图纸会审;编制施工组织设计,并发放至有关人员;明确施工关键过程和特殊工程,并编制质量控制要点;组织编制作业指导书,并逐级交底至作业班组;负责项目技术洽商,处理设计更改有关事宜,负责项目的技术复核工作,参与质量和不合格品的处理,编制技术处理方案,组织对工程质量进行检查评定;负责项目竣工技术资料的收集、整理和归档及统计技术的选用。
(3)、质量工程师职责对工程质量严格执行国家、行业和地方政府和部门颁布的质量检验评定标准和规范,行使监督职能,巡回检查,随时掌握工程质量情况,对不符合质量标准的情况有现场处理权,对发现不合格品应及时报告工程负责人,参加制定处理方案,并验证方案的处理结果,行使现场质量处罚权。
(4)、技术部门职责组织参与编制施工组织设计、施工技术方案、项目质量计划;负责执行和落实各项技术管理制度和措施。
参加不合格品、不合格项的分析,负责各项检验和实验,正确选取取样、送检工作。
负责建筑安装施工工程控制。
负责工程技术文件资料、资料记录和管理及控制。
(5)、工程部门职责负责编制项目施工生产计划,检查生产计划执行情况;负责施工生产的协调、调度、现场文明施工的实施,处理好进度与质量问题;落实好工作过程产品保护和保修服务;搞好劳动力管理,即使调配人力资源、满足施工生产需要;负责施工员培训工作;负责管理评定、质量记录、文件和资料的控制、内部质量审核、统计技术的推广应用等要素文件的贯彻实施。
(6)、施工工长职责施工工长作为现场的直接指挥者,首先其自身应树立质量第一的观念,并在施工过程中随时对作业组进行质量检查,随时指出作业组的不规范操作,质量达不到要求的施工内容,督促其整改。
施工工长亦是各分项施工方案、作业指导书的编写者,应做好技术交底工作。
(3)、施工质量管理体系的设置及运转均围绕质量管理职责、质量控制来进行的,只有当职责明确、控制严格的前提下,才能使质量管理体系落到实处。
本工程在质量管理过程中,将对这两个方面进行严格的控制,详件施工质量管理体系图。
施工质量管理体系图1.2、施工质量控制体系施工质量保证体系是运用科学的管理模式、以质量为中心所制定的保证质量达到要求的循环系统。
质量保证体系的设置是使施工过程中有法可依、但关键在于运转正常。
只有正常运转的质量保证体系,才能真正达到控制质量的目的。
而质量保证体系的正常运作必须以质量控制体系来实现。
1.2.1、施工质量控制体系的设置施工质量控制体系是按科学的程序运转,其运转的基本方式是PDCA的循环管理活动,它是通过计划、实施、检查、处理四个阶段把经营和生产过程的质量有机地联系起来,而形成一个高效的体系来保证质量达到质量目标的保证。
(1)、我们以提出的质量目标为依据,编制相应的分项工程质量目标计划,这个分项目标计划应使在项目参与项目管理的全体人员均应熟悉了解,做到心中有数。
(2)、在目标计划指定后,各施工现场管理人员应编制相应的工作标准在施工班组设施,在施工工程中进行方式、方法的调整、以使工作标准完善。
(3)、在施工过程中,无论是施工工长还是质检人员均要加强检查,在检查中发现问题及时解决,以使所有质量问题进行汇总,形成书面材料,以保证今后或下次施工中不出现类似问题。
(4)、在实施完成后,对成型的工程产品进行全面检查,发现问题追查原因,对不同问题进行不同的处理方式,从人、物、方法、工艺、工序等方面进行讨论,并产生改进意见而使施工工序下次循环。
2、施工质量保证措施2.1、施工质量控制体系运转的保证2.1.1、项目领导班子成员应充分重视施工质量体系的正常运转,支持有关人员开展的围绕质保体系的各项活动。
