煤矿掘进工作面临时支护管理规定为了确保开拓、掘进巷道施工安全,加强各类施工巷道的顶板管理,根据《煤矿安全规程》第四十一条之规定,现对煤矿施工巷道临时支护使用管理规定如下:一、开拓、掘进巷道破岩(煤)长度达到掘进作业规程规定的循环进尺或完成一次爆破敲帮问顶后,必须立即采用临时支护,间隔时间以正规循环图表中规定的敲帮问顶时间段为准。

二、前探梁临时支护使用管理规定:1、开拓、掘进工作面正常施工情况下,临时支护选用前探梁支护。

2、矩形断面巷道顶板使用4根顶锚时使用两根前探梁支护,掘进顶板使用5根顶锚时使用3根前探梁支护,掘进顶板使用7根顶锚时使用5根前探梁支护。

拱形断面巷道前探梁使用数量按3根、5根、7根布置,各类巷道具体使用数量在作业规程中明确规定。

3、掘进循环进尺小于1m时前探梁可只用一道背木,掘进循环进尺大于1m、小于2m时使用两道背木,掘进循环进尺大于2m时,前探梁背木不得小于三道。

4、前探梁前排背木至迎头最大间距不得大于600mm,两道背木之间相距不得大于800mm,两边背木端头距巷帮距离不得大于400mm(拱形巷道以背木端头吊线距墙帮距离为准)。

5、前探梁背木原则上按2000×200×50 mm、1600×150×50 mm、1200×150×50 mm、800×100×50 mm四种规格制作,具体选用哪种规格(或其他特殊专用规格),可根据所施工巷道的宽度及其他特殊用途在掘进作业规程中确定。

单一规格背木一次报批使用和备用的总量不超过10块。

6、前探梁吊环螺丝必须拧紧,露出螺帽的螺纹不得少于一丝,背木必须背实,并用木楔打紧,保证牢固有力(用手拍打无明显移动)。

7、每块背木必须由2根及以上前探梁背支。

8、上山施工时,前探梁必须使用联网绳与顶板网或锚杆连锁牢固。

9、工作面爆破前,必须将顶板上的前探梁及吊环取掉;前探梁及吊环变形时,必须及时更换。

掘进工作面机载临时支护操作流程及规范

掘进工作面机载临时支护操作流程及规范

掘进⼯作⾯机载临时⽀护操作流程及规范ZLJ-20机载临时⽀护装置操作流程(图⼀)⼀、临时⽀护⼯艺流程第⼀条机组进⼑割煤→退机停机→⽀设机载临时⽀护→闭锁截割急停开关→敲帮问顶→综掘机截割头加盖护罩→往机载⽀护前梁上⽅格⽹、锚梁→升机载前探梁使⽅格⽹、锚梁与顶板吻合→施⼯锚杆(由中间向两边)→降机载前探梁⾄正常位置→施⼯其它锚杆、锚索→综掘机退出⼯作⾯→闭锁截割急停开关→综掘机截割头加盖护罩→帮部⽀护→清理浮煤→下⼀循环。

⼆、操作流程及规范第⼆条割煤⼀循环:综掘机正常掘进⼯作时机载临时⽀护装置折叠收缩于综掘机切割电机减速箱背部。

当综掘机掘进进尺达⼀个循环(2排)时停⽌掘进,将综掘机退回永久⽀护下,尽量停⽌在巷道中间。

第三条割完煤后先将机载前探梁⼩梁伸出,然后退机要求机载临时⽀护⼩梁全部退到永久⽀护下,最后将综掘机进⾏闭锁。

第四条⽤专⽤敲帮问顶⼯具将⼯作⾯活矸危岩处理⼲净。

第五条上⽀护料:将⾦属⽹、钢带(锚梁)固定在前探梁主架上⽅。

再把翻转梁向上拉起,结合操纵顶梁的俯仰,使之平⾏于顶板并逐步接近顶板。

第六条升前探梁:升机载前探梁距顶0.2m位置,然后将综掘机前进⾄⼯作⾯迎头,将综掘机截割头降落在底煤上⽅,适当调整截割头位置,确保锚杆、锚索能正常施⼯,最后将机载临时⽀护升起⾄与顶板接触严密。

操纵伸缩油缸,推动顶梁接触顶板加⼒,操纵⽀撑油缸形成初撑⼒。

第七条综掘机停电闭锁。

临时⽀护⼯作完成。

第⼋条使⽤锚杆钻机打锚杆,锚杆施⼯顺序由中间向两边依次进⾏,完成锚杆⽀护作业。

第九条启动综掘机,操纵⽀护装置收拢复位。

将综掘机退后⾄距离迎头5m处(不影响施⼯帮锚)。

第⼗条按规程要求进⾏帮锚⽀护。

第⼗⼀条⽀护完成后即可进⼊下⼀个掘进作业循环。

三、管理责任⼈⽣产矿长、技术科科长、技术科副科长、掘进队队长、技术员、安全技术员及当班管理⼈员。

掘进队支护工安全生产责任制(5篇)

掘进队支护工安全生产责任制(5篇)

掘进队支护工安全生产责任制掘进支护工是巷道支护质量、各种支护设备的维护保养,保证支护设备清洁卫生的直接责任者,要按照三大规程施工。

掘进支护工必须依法经过培训,考试合格后方可上岗。

一、岗位职责第1条必须熟悉巷道断面、支护形式,完成本班支护工作,工序合理穿插,保证完成本班进尺。

第2条在支护前和支护过程中要严格执行敲帮问顶制度,及时摘除危岩悬矸。

第3条负责操作锚杆机、风钻及煤帮机,移设前探梁或支设液压柱,完成临时支护;完成巷道顶帮永久支护。

第4条负责各种支护设备的维护保养,保证设备清洁卫生。

第5条检查本岗位开工前、施工过程中的危险源辨识、安全确认和规程措施等现场落实情况。

严格按规程措施施工,保证支护质量。

第6条根据顶板岩性变化情况,及时加强顶板及两帮控制,保证安全生产。

第7条严禁空顶作业,临时支护要紧跟工作面,其支护形式、规格、数量、使用方法必须符合作业规程规定。

第8条严格按作业规程规定的锚杆、锚索间排距打设锚杆、锚索。

锚杆、锚索锚入硬岩,角度符合规定,抗拔力达到规定要求。

第9条锚网紧贴岩面,搭接合理,联接牢固,钢带压接符合规定。

第10条遇顶板破碎、顶板及两帮压力大等特殊情况,要根据现场情况及时加强支护。

第11条支护完毕,钻具设备及管线撤至机组后或物料架上摆放整齐。

第12条严禁使用不符合规定的支护材料,锚杆的直径、间距、排距、深度、方向(与岩面的夹角)等,必须符合作业规程规定。

第13条安装锚杆时,必须使托盘(或托梁、钢带)紧贴岩面,未接触部分必须楔紧垫实,不得松动。

第14条锚杆支护巷道必须配备锚杆检测工具,锚杆安装后,对每根锚杆进行预紧力检测,不合格的锚杆要立即上紧;对锚杆锚固力进行抽查,不合格的锚杆必须重打。

第15条锚杆、锚索必须按规定做拉力试验,并及时做好标记、记录。

顶板托煤巷道必须进行顶板离层监测,并用记录牌板显示。

第16条检查施工地点的支护状况,严防片帮伤人。

在有架线巷道内作业时,要先停电。

第17条打锚索眼时,要注意观察钻进情况,有异常时,必须迅速闪开,防止断钎伤人,钻机工作时____米以内不得有闲杂人员。

掘进工作面机载临时支护操作流程及规范

掘进工作面机载临时支护操作流程及规范

ZLJ-20机载临时支护装置操作流程(图一)一、临时支护工艺流程第一条机组进刀割煤→退机停机→支设机载临时支护→闭锁截割急停开关→敲帮问顶→综掘机截割头加盖护罩→往机载支护前梁上方格网、锚梁→升机载前探梁使方格网、锚梁与顶板吻合→施工锚杆(由中间向两边)→降机载前探梁至正常位置→施工其它锚杆、锚索→综掘机退出工作面→闭锁截割急停开关→综掘机截割头加盖护罩→帮部支护→清理浮煤→下一循环。

二、操作流程及规范第二条割煤一循环:综掘机正常掘进工作时机载临时支护装置折叠收缩于综掘机切割电机减速箱背部。

当综掘机掘进进尺达一个循环(2排)时停止掘进,将综掘机退回永久支护下,尽量停止在巷道中间。

第三条割完煤后先将机载前探梁小梁伸出,然后退机要求机载临时支护小梁全部退到永久支护下,最后将综掘机进行闭锁。

第四条用专用敲帮问顶工具将工作面活矸危岩处理干净。

第五条上支护料:将金属网、钢带(锚梁)固定在前探梁主架上方。

再把翻转梁向上拉起,结合操纵顶梁的俯仰,使之平行于顶板并逐步接近顶板。

第六条升前探梁:升机载前探梁距顶0.2m位置,然后将综掘机前进至工作面迎头,将综掘机截割头降落在底煤上方,适当调整截割头位置,确保锚杆、锚索能正常施工,最后将机载临时支护升起至与顶板接触严密。

操纵伸缩油缸,推动顶梁接触顶板加力,操纵支撑油缸形成初撑力。

第七条综掘机停电闭锁。

临时支护工作完成。

第八条使用锚杆钻机打锚杆,锚杆施工顺序由中间向两边依次进行,完成锚杆支护作业。

第九条启动综掘机,操纵支护装置收拢复位。

将综掘机退后至距离迎头5m处(不影响施工帮锚)。

第十条按规程要求进行帮锚支护。

第十一条支护完成后即可进入下一个掘进作业循环。

三、管理责任人生产矿长、技术科科长、技术科副科长、掘进队队长、技术员、安全技术员及当班管理人员。

《巷道掘进管理规定》

《巷道掘进管理规定》

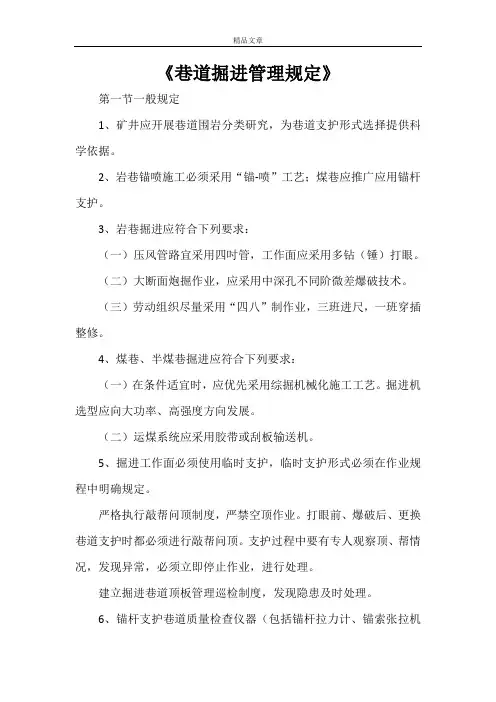

《巷道掘进管理规定》第一节一般规定1、矿井应开展巷道围岩分类研究,为巷道支护形式选择提供科学依据。

2、岩巷锚喷施工必须采用“锚-喷”工艺;煤巷应推广应用锚杆支护。

3、岩巷掘进应符合下列要求:(一)压风管路宜采用四吋管,工作面应采用多钻(锤)打眼。

(二)大断面炮掘作业,应采用中深孔不同阶微差爆破技术。

(三)劳动组织尽量采用“四八”制作业,三班进尺,一班穿插整修。

4、煤巷、半煤巷掘进应符合下列要求:(一)在条件适宜时,应优先采用综掘机械化施工工艺。

掘进机选型应向大功率、高强度方向发展。

(二)运煤系统应采用胶带或刮板输送机。

5、掘进工作面必须使用临时支护,临时支护形式必须在作业规程中明确规定。

严格执行敲帮问顶制度,严禁空顶作业。

打眼前、爆破后、更换巷道支护时都必须进行敲帮问顶。

支护过程中要有专人观察顶、帮情况,发现异常,必须立即停止作业,进行处理。

建立掘进巷道顶板管理巡检制度,发现隐患及时处理。

6、锚杆支护巷道质量检查仪器(包括锚杆拉力计、锚索张拉机具、扭矩扳手等)不齐全、不完好,不得进行巷道掘进施工。

锚杆支护使用的锚固剂应采用树脂锚固剂。

锚固剂搅拌时要有计时工具,严格按照作业规程规定的搅拌时间操作。

施工现场储存锚固剂必须使用专用箱。

不得使用超过保质期的锚固剂。

7、突出煤层巷道掘进必须严格执行《防治煤与瓦斯突出规定》等上级规定及公司有关规定。

第七条受水患威胁的巷道掘进必须严格执行《煤矿防治水规定》等上级规定及公司有关规定。

8、巷道施工要采取煤质保证措施。

9、巷道施工期间,施工单位、技术管理部门应及时收集、整理地质、测量、设计、施工等资料。

第二节临时支护10、临时支护形式应符合下列规定:(一)岩巷锚喷支护岩巷掘进过程中必须采用金属前探梁或戴帽点柱(预留器)配合作为临时支护。

(二)煤巷锚杆支护采用金属前探梁或戴帽点柱(预留器)作为临时支护。

金属前探梁可采用直径不小于4吋钢管制作,长度不小于5m;固定点每根不少于3处,应均匀间隔布臵,前探梁端头超出固定点至少100mm;固定件应牢固可靠,其材质强度要与前探梁的材质强度相匹配,采用吊环作为前探梁固定件的,上吊环的锚杆丝扣外露长度不小于30mm。

掘进工作面安全管理刚性规定

掘进工作面安全管理刚性规定

附件2:掘进工作面安全管理刚性规定(一)迎头顶帮临时支护安全管理一、顶板临时支护1、架棚支护采用金属前探梁挂梁护顶时,必须满足以下要求:(1)材质规格前探梁选用长度不小于4m的型钢(11#矿工钢、Π型钢等)。

(2)支护参数①金属前探梁固定点每根不少于3处,每两个固定点之间至少应间隔一棚,两端固定点处的前探梁要超出固定点l00mm的长度。

②巷道必须采用不少于三根前探梁,采用U型钢棚支护,顶梁为二节及以上的,前探梁不少于四根。

金属前探梁等距离均匀对称布置。

③倾斜巷道必须采取前探梁防窜措施。

2、锚杆支护采用带帽点柱护顶时,必须满足以下要求:(1)材质规格点柱采用外注式单体液压支柱,必须穿鞋或打在实底上,柱帽规格不小于500×200×50mm。

(2)支护参数带帽点柱间排距不大于1.5m,帽沿距端面不大于300mm,点柱高度不大于2.5m。

单体液压支柱必须正规有劲,并采取防倒措施。

3、综掘机安装机载临时支护装置的必须按规定要求正常使用。

二、端面临时支护4、端面防护网采用柔性网和骨架网两种形式。

柔性网采用钢丝绳或注塑钢丝绳编织,钢丝绳直径4-6mm,网孔规格不大于120mm,压网横梁采用型钢梁、钢绞线、钢带、钢筋梯子梁等材料加工;骨架网可采用全刚性金属或骨架加金属网制作。

5、防护网支护参数:(1)防护网覆盖距底板1.0m以上的所有裸露煤岩壁。

(2)巷道净高小于3m时采用一道横梁压网,布置在巷道中部,巷道净高大于或等于3m时,采取两道横梁压网,等距布置。

横梁生根点不少于3个,距帮不大于500mm。

(3)防护网周边必须牢固生根,固定点间距不大于600mm。

采用一道横梁时,梁与顶板之间生根点不少于3个,并在断面内均匀布置。

固定点生根牢固,深入岩巷不小于600mm,煤巷不小于1000mm,网与固定点牢固联结。

(4)架棚支护巷道可采用在支架上设挂钩方式作为端面防护网周边固定点,固定点间距不大于600mm,中间部位固定方式同上。

煤矿临时支护要求

煤矿临时支护要求

煤矿临时支护要求1)临时支护前,先检查上个循环的永久支护是否合格有效,不合格者不准进入下个循环;同时必须先用长柄工具对巷道进行敲帮问顶,确保巷道周围无危岩活矸。

2)支护工必须熟悉本工作面煤层、顶板特征,顶板管理方式和所用支柱的性能、结构原理及使用维护方法,严格按作业规程的规定进行操作。

3)掘进一个循环后,支护时首先进行敲帮问顶,发现隐患及时处理,再支设单体液压柱进行临时支护,保证作业人员在掘进工作面支设临时支护时有安全可靠的保障,进行临时支护时必须确保退路畅通。

4)由于巷道的高度大于DN型内注式单体液压支柱的高度时,分2次成巷,然后进行临时支护和永久支护,支护完毕并出完矸石后,再进行下一个循环。

5)支柱与顶底板要全面接触,不准打在浮煤、浮矸上,且必须“戴帽”避免金属间直接接触。

松软底板,支柱必须穿鞋。

倾斜巷道要有一定的迎山角,支柱迎山有力。

临时支护所用的单体液压支柱、柱帽、柱鞋等距迎头15-25m处安全地点靠帮放置。

6)支设临时支护,准备好敲帮问顶的工具及支设临时支护的工具,包括铁锹、大锤、长柄工具、卸载手把等工具,保证工具灵活可靠。

7)使用前检测①检查升、降柱是否灵活,作用在手上的力是否过大。

检查柱体的连接情况,不合格的严禁使用。

②测定每摇一次手把的活柱升高量是否达到规定要求。

③检查活柱行程是否达到规定高度。

升柱过程中不允许出现活柱自动下缩现象。

降柱速度不得大于规定时间,初撑力能否达到规定要求。

巷道使用DN型内注式单体液压支柱型号为DN25-250/90,柱径90mm,工作阻力250KN,初撑力80KN,最大高度2500mm,最小高度1800mm,工作行程700mm。

④高压密封压力为安全阀关闭压力以上,低压密封压力应≤2MPa。

⑤高、低压密封各稳压两分钟,不允许有压降现象。

⑥将支柱水平放置,检查通气阀动作是否灵活,密封性能是否良好。

支柱水平或倒置时,不允许液压油从通气阀中渗漏。

⑦检查支柱各密封处、焊接处是否漏油。

掘进巷道临时支护

掘进巷道临时支护
● 2011年11月14日1时许,寺河二号井综掘二队在1102巷工作面施工
帮锚杆时,左帮已打完帮锚杆把左侧钻臂抬平回收了一点(距帮 500mm),此时钻车机组突然发生侧滑,左钻臂回扫挤住在此联网 的职工肖云财,造成其左侧肋骨骨折、气胸、右肺挫伤。原因左帮支 护完后未将钻车左臂完全收回。
切割头托钢带(梁)支护
机载式临时支护
机载式临时支护
机载式临时支护
●使用机理
利用机组液压系统,控制自身 携带的临时支护架(矩形,长 约2m,宽约1.7m),使临时支 护架与顶板接触,对顶板产生 支撑作用。
机载式临时支护
●使用方法
机组割完煤后,退至永久支护下, 将机载式临时支护装置升起至合适 位置,作业人员将网(W钢带、钢 筋梯等捆绑于网上)置于临时支护 装置上,进机升临时支护架,使临 时支护架接顶。
切割头托钢带(梁)支护
●适用条件
主要适用于各种使用机组截割成 形的巷道,巷道形状可以是矩形, 也可以是拱形;此外,它还可以在 顶板不平、巷道拐弯等特殊条件下, 无法使用机载式临时支护的地点使 用。
切割头托钢带(梁)支护
●优点 适用于矩形、拱形巷道、可用于巷道开口、 顶板不平等特殊区域;不需要人员移动支 护架。
锚杆钻车支护
●适用条件
巷道宽度较宽,一般不低于5m。 巷道形状要求为矩形。 炮掘工作面出于对设备的保护, 需频繁长距离出入锚杆钻车,故不 适用。
锚杆钻车支护
●优点 支护速度快;人员操作安全。 ●缺点 对巷道断面的要求较高;需频繁移动钻车; 对巷道的倾斜角度、上下山角度均有要求; 不适用于炮掘巷道。
前Байду номын сангаас梁支护
前探梁支护
前探梁支护
●使用机理
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

煤矿掘进工作面临时支护管理规定
为了确保开拓、掘进巷道施工安全,加强各类施工巷道的顶板管理,根据《煤矿安全规程》第四十一条之规定,现对煤矿施工巷道临时支护使用管理规定如下:
一、开拓、掘进巷道破岩(煤)长度达到掘进作业规程规定的循环进尺或完成一次爆破敲帮问顶后,必须立即采用临时支护,间隔时间以正规循环图表中规定的敲帮问顶时间段为准。

二、前探梁临时支护使用管理规定:
1、开拓、掘进工作面正常施工情况下,临时支护选用前探梁支护。

2、矩形断面巷道顶板使用4根顶锚时使用两根前探梁支护,掘进顶板使用5根顶锚时使用3根前探梁支护,掘进顶板使用7根顶锚时使用5根前探梁支护。

拱形断面巷道前探梁使用数量按3根、5根、7根布置,各类巷道具体使用数量在作业规程中明确规定。

3、掘进循环进尺小于1m时前探梁可只用一道背木,掘进循环进尺大于1m、小于2m时使用两道背木,掘进循环进尺大于2m时,前探梁背木不得小于三道。

4、前探梁前排背木至迎头最大间距不得大于600mm,两道背木之间相距不得大于800mm,两边背木端头距巷帮距离不得大于400mm(拱形巷道以背木端头吊线距墙帮距离为准)。

5、前探梁背木原则上按2000×200×50 mm、1600×150×50 mm、1200×150×50 mm、800×100×50 mm四种规格制作,具体选用哪种规格(或其他特殊专用规格),可根据所施工巷道的宽度及其他
特殊用途在掘进作业规程中确定。

单一规格背木一次报批使用和备用的总量不超过10块。

6、前探梁吊环螺丝必须拧紧,露出螺帽的螺纹不得少于一丝,背木必须背实,并用木楔打紧,保证牢固有力(用手拍打无明显移动)。

7、每块背木必须由2根及以上前探梁背支。

8、上山施工时,前探梁必须使用联网绳与顶板网或锚杆连锁牢固。

9、工作面爆破前,必须将顶板上的前探梁及吊环取掉;前探梁及吊环变形时,必须及时更换。

10、工作面除正常使用的临时支护材料外,必须至少备用2根前探梁、4个吊环、10根符合要求的背木(包括800×100×50 mm 型背木4块)。

煤巷拆下后的临时支护材料必须和备用临时支护材料统一整齐码放在距离迎头不超过15m的巷帮一侧;岩巷拆下的临时支护材料必须和备用临时支护材料统一码放在耙装机后10m 范围内的巷道非水沟侧。

11、前探梁所用材料的规格、型号、材质;前探梁的安装间距必须在作业规程中明确规定。

三、木点柱临时支护使用管理规定:
1、巷道开口、顶板坡度突然变化较大等特殊情况下,无法使用前探梁时,可使用木点柱临时支护。

2、使用木点柱作为临时支护时,循环进尺不得大于1m。

3、矩形断面巷道顶板使用4根顶锚时使用两根木点柱支护,掘进顶板使用5根顶锚时使用3根木点柱支护,掘进顶板使用7根顶锚时使用5根木点柱支护。

拱形断面巷道木点柱使用数量按3
根、5根、7根布置,各类巷道具体使用数量在作业规程中明确规定。

4、临时支护采用的木点柱小头端直径不得少于200mm,且严禁使用弯曲或已损坏的原木作为木点柱。

5、木点柱必须支于实底、均匀布置、牢固可靠,上端用防倒绳连接到已支护的顶网或锚杆上,顶板不平时,必须采用木楔子楔实。

6、木点柱至迎头最大间距不得大于600mm,两木点柱之间相距不得大于1000mm,两端木点柱距离巷帮不得大于600mm(拱形巷道以背木端头吊线距墙帮距离为准)。

7、巷道倾斜时,木点柱支设的迎山角度取巷道倾角的1/6~1/8。

四、各类巷道具体使用的临时支护形式及参数必须在作业规程或施工安全技术措施中明确规定。

如需使用规程措施规定之外的新型临时支护时,必须提前编制专项补充安全技术措施,并经审批、贯彻后方可执行。
