干砌块石护坡施工方案

合集下载

干砌块石护坡施工方案

干砌块石护坡施工方案

干砌石护坡施工方案1、干砌石护坡施工工艺流程2、干砌石护坡施工方法(1)原材料控制石料材质坚实新鲜,无风化剥落层或裂纹,石料表面无污垢、水锈等杂物,用于表面的石料必须具有一个用作砌体表面的平整面且色泽均匀,物理力学指标符合施工图纸的要求。

砌石体可采用毛石砌体和卵石砌体,各种石料外形规格如下:毛石砌体:毛石应呈块状,中部厚度不应小于15cm。

规格小于要求的毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量的10%。

卵石砌体:卵石厚度不大于30cm,长度与厚度之比不得大于1.5。

(2)干砌石体砌筑的一般要求干砌石使用材料按施工图纸要求和监理人批示采用料石或毛石砌筑料。

石料使用前表面洗除泥土和水锈杂质。

干砌石砌体铺砌前,先铺设一层厚为100~200mm的砂砾垫层。

铺设垫层前,将地基平整夯实,砂砾垫层厚度度均匀,其密实度大于90%。

坡面上的干砌石砌筑,在夯实的砂砾石垫层上,以一层与一层错缝锁结方式铺砌,砂砾垫层料的粒径不大于50mm,含泥量小于5%,垫层与干砌石铺砌层配合砌筑,随铺随砌。

护坡表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐牢固。

砌体外露面的坡顶和侧边,选用较整齐的石块砌筑平整。

为使沿石块的全长有坚实支承,所有前后的明缝均应小片石料填塞紧密。

(3)干砌石护坡施工方法1)施工准备干砌石护坡施工准备即挑选、运输原材料,采用人工配合20t自卸车运至工作面。

2)测量放样安排测量队进行测量放样,严格控制坡面平整度。

3)削坡整平对已填筑到一定高程的坡面进行平整夯实,将坡面修整平顺。

4)块石干砌将选好并已运至工作面的块石人工运送到填料部位,人工砌筑,超出3m范围,每1m站一人,转运至填料部位。

块石砌筑应满足平整、稳定、密实、错缝等基本要求,此外还应符合下列几点要求:①坡面应有均匀的颜色和外观。

②坡面上的干砌石砌筑,以一层与一层错缝锁结方式铺砌。

护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌和浮塞。

干砌石护坡施工方案

干砌石护坡施工方案

干砌石护坡施工方案1.背景简介干砌石护坡是一种常见的土石坡面保护方法,通过将石材垒砌在坡面上,能够有效地防止坡面的侵蚀和崩塌。

本文档将介绍一种简单且可行的干砌石护坡施工方案。

2.施工步骤2.1 准备工作在进行干砌石护坡施工前,需要进行以下准备工作:- 清理坡面上的杂草、垃圾等;- 根据设计要求,确定石材的种类和尺寸,并进行清洗;- 准备施工所需的工具和设备,如铁锹、锤子、水平仪等。

2.2 基底处理- 对坡面进行必要的修整和打磨,确保基底平整且干燥;- 如有需要,可以进行基底防水处理,以增加坡面的稳定性。

2.3 石材垒砌- 将清洗过的石材按照设计要求逐层垒砌在坡面上;- 在垒砌过程中,要确保石材之间的间隙均匀,不可过大或过小;- 使用水平仪等工具进行调整和校正,以保证石材的水平和垂直度。

3.质量控制点3.1 石材选择- 选择质量良好、坚硬耐用的石材;- 避免使用破碎、有裂纹或难以固定的石材。

3.2 垒砌稳固性- 确保石材之间有充足的垫砂,以增加稳固性;- 在垒砌过程中,及时修正和调整不稳定的石材,避免造成后续施工质量问题。

3.3 施工图纸和要求- 按照设计要求进行施工,并与设计人员进行沟通和协调;- 确认施工图纸和要求,并按图施工,避免施工偏差。

4.安全注意事项- 在施工过程中,保证作业区域的安全,设置警示标志和隔离措施;- 确保操作人员佩戴必要的个体防护装备,如安全帽、手套等;- 注意石材的搬运和处理过程中的安全,避免发生意外事故。

5.施工总结干砌石护坡施工是一项需要准备工作、注意质量和安全的工程,通过本文档中的施工步骤和质量控制点,可以保证施工质量和工程安全。

在实际施工中,应严格按照设计要求进行操作,并及时与设计人员进行沟通,以确保施工结果满足要求。

干砌石护坡施工方案

干砌石护坡施工方案

干砌石护坡施工方案砌石护坡是一种常见的土木工程施工方案,通过将石块垒砌成坡体,起到保护和加固坡体的作用。

下面将详细介绍一种干砌石护坡的施工方案。

1.施工前准备工作:-确定施工的坡度和高度,根据需求计算所需石块的数量。

-清理施工现场,清除杂草、碎石和杂物,确保施工区域整洁平整。

-开设施工通道,为施工机械和人员进出提供便利。

2.材料准备:-石材:选择质地坚硬、无裂纹、平整的石块,常用材料有花岗巖、砂岩等。

-石灰浆:用于填充石缝和加强石块之间的粘结力。

-基础材料:常用砂石和碎石作为垫层和基底。

3.施工步骤:-地基处理:清理完施工现场后,对施工区域进行一定的挖掘和整平,确保地基的稳固。

- 填充垫层:在地基上铺设一层砂石垫层,厚度约为20-30cm,用于填充不平整的地表。

-条石固定:在垫层上开设冲击孔,将条石嵌入孔内,用橡胶锤轻敲使其固定。

-石块垒砌:根据设计的坡度和高度,从地基开始逐层垒砌。

首先选择较大的石块,放在基底上,并用水平仪调整平整度。

在垒砌过程中,尽量选择形状规则、大小适中的石块,以确保整体的牢固性和美观度。

-填缝固结:石块垒砌完成后,使用石灰浆填充石缝,提高石块之间的粘结强度。

填缝时要注意均匀填充,并使用批刀将多余的灰浆刮平。

-护面处理:经过一段时间的风蚀和水力冲刷,石块的表面容易变得不平整。

为了提高护坡的效果,可以使用钢丝刷等工具将石块表面清理干净,使其光滑平整。

-固结养护:施工完成后,对砌体进行固结养护。

根据气候条件和石材特性,进行局部浇水或浸水养护,以提高石块的粘结强度。

4.安全措施:-施工现场要划出明显的禁止通行区域,并设置警示标志,确保施工安全。

-施工人员应佩戴安全防护用具,如安全帽、手套和防滑鞋等,避免意外伤害。

-进行必要的施工交底和教育,提高工作人员的安全意识和技能。

干砌石护坡施工方案是一种经济、实用、美观的护坡方式,通过石块的自重和干砌技术,可以有效地抵御坡体的滑坡和侵蚀,保护生态环境。

堤坝护坡干砌块石施工方案及方法

堤坝护坡干砌块石施工方案及方法

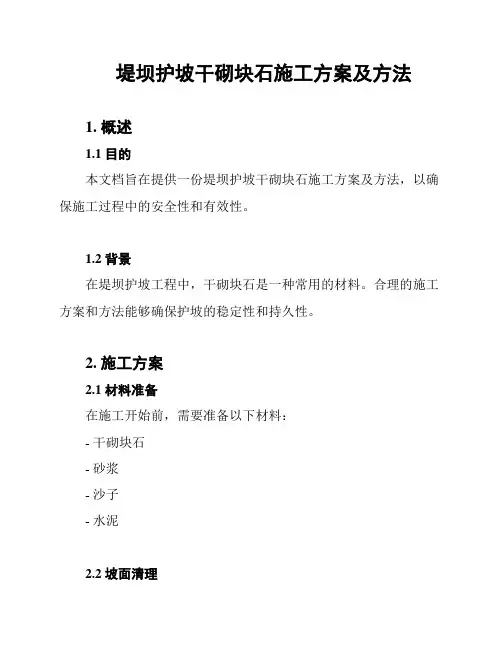

堤坝护坡干砌块石施工方案及方法1. 概述1.1 目的本文档旨在提供一份堤坝护坡干砌块石施工方案及方法,以确保施工过程中的安全性和有效性。

1.2 背景在堤坝护坡工程中,干砌块石是一种常用的材料。

合理的施工方案和方法能够确保护坡的稳定性和持久性。

2. 施工方案2.1 材料准备在施工开始前,需要准备以下材料:- 干砌块石- 砂浆- 沙子- 水泥2.2 坡面清理在施工前,需要对护坡的坡面进行清理,确保表面无杂物和污垢。

2.3 坡面处理在坡面处理时,需要先涂刷一层粘结剂,以增强干砌块石与坡面的附着力。

2.4 干砌块石安装在安装干砌块石时,需要按照以下步骤进行:1. 将砂浆涂抹在坡面上。

2. 将干砌块石按照设计要求一层一层地安装。

3. 每层砌块与砌块之间需要留出适当的缝隙,以便于砂浆填充。

4. 干砌块石需要用橡皮锤轻轻敲击,确保其与砂浆紧密贴合。

2.5 砂浆填充在干砌块石安装完成后,需要对缝隙进行砂浆填充,以增强结构的稳定性和坡面的平整度。

2.6 坡面保护在施工结束后,需要对坡面进行保护,以防止外力破坏和侵蚀。

可采用覆盖护坡网或喷涂保护层等方式进行保护。

3. 安全注意事项在堤坝护坡干砌块石施工过程中,需要注意以下安全事项:- 施工人员应穿戴好安全防护用具,包括头盔、手套和防滑鞋等。

- 施工现场应设置明显的警示标识,以提醒周围人员注意危险区域。

- 在施工过程中,遵守相关的安全操作规程和操作流程,确保施工的安全性和质量。

4. 总结本文档提供了一份堤坝护坡干砌块石施工方案及方法,包括材料准备、坡面处理、干砌块石安装、砂浆填充和坡面保护等步骤。

施工过程中需要严格遵守安全注意事项,以确保施工的安全性和有效性。

干砌石护坡工程施工方案

干砌石护坡工程施工方案

干砌石护坡工程施工方案概述干砌石护坡,也称干式护坡,是一种义式石墙,主要用于支撑坡面。

过去常用于矿山、铁路以及公路等陡峭的地形。

随着现代建筑的发展,干砌石护坡逐渐走进现代城市的日常生活中。

本文将介绍干砌石护坡工程施工方案。

工程资料1.干砌石护坡设计方案2.施工图纸及操作规程3.墙石及其配料4.手工工具施工步骤一、准备工作划定施工区域和标高线。

对坡面进行清理,挖掉表土并整平坡面。

确定护坡墙的高度和厚度,并按照设计要求来准确的放样。

同时,保证施工过程中的安全。

二、准备材料选用石材要经过质量检验,保证石头的质量、规格和品种符合设计要求。

按照指定的配比摆放各种型态的石头,并采取钻孔压合技术进行加固。

三、基础工程按设计要求先在基座处打底,基础层的高度视护坡墙的高度和稳定度而定,而且还要按照坡面的不同形态来设计,为保持其平稳。

首先在基础层用混凝土打硬出台,然后再砌筑第二层墙体,一道一道递次向上建造。

四、石墙的建造砌筑第二层墙体时,要按照设计要求放石头,先放靠近底部的大石头,石与石之间要加垫子,使他们能更好地连接,以保证墙体结实可靠。

之后再采用锤子和凿台技术将石头裁割成所需要的形态,并将锤头轻敲,使其紧密的连结起来。

在施工过程中坚持修建“石桥”、“石碗”、“鱼鳞”、“石鏟”等不同的造型,创造出独特的护坡效果。

五、墙体的完善石墙建好后,要进行后续的清理和处理。

主要是用带水的毛刷刷洗墙面,然后再用棉布或者尘布轻擦干净。

涂刷防水材料以进行基础层保护,提高护坡工程年限。

在基础部分还要进行基础回填,对坡面进行修整。

安全注意事项1.护坡施工须要有专业施工人员进行操作,不可私自施工。

2.操作者需穿戴防护设施,保证安全。

3.护坡施工过程中,应避免扰动周边环境,并注意环保和文物保护等,保持工地整洁,不随意乱扔垃圾。

总结整个干砌石护坡工程的建设是一个高难度操作,需要指定的专业人士来操作,并始终保持施工过程的安全和环保。

如此建造的石头护坡将大大增加城市的美观性和功能性,还能防止雨水侵蚀斜坡下方地面等作用。

干砌石护坡施工方案全篇

干砌石护坡施工方案全篇

干砌石护坡施工方案全篇1. 引言干砌石护坡是一种常见的土方工程施工技术,广泛应用于山区、公路、河堤等需要保护土壤不被冲刷的场所。

本文将详细介绍干砌石护坡的施工方案,包括材料准备、基础处理、砌石工艺等内容。

2. 材料准备2.1 石材选择干砌石护坡所使用的石材应具备一定的强度和耐久性,以确保护坡的稳定性和使用寿命。

常用的石材包括花岗岩、砂岩、泥岩等,应根据具体工程条件选择合适的石材。

2.2 砂浆材料砂浆用于填充石缝,增加石块之间的粘合力。

常用的砂浆材料有水泥、石灰等,应根据工程要求选择合适的砂浆材料。

2.3 铺垫材料铺垫材料主要用于增加护坡的稳定性和排水性能,常用的材料有土工布、土工膜等。

在施工前需对铺垫材料进行验收和处理。

3. 基础处理3.1 地基准备在施工前,需要对护坡的地基进行准备工作,包括清理地表物、挖掘坡脚、划定坡顶等。

确保地基平整、坚实,并符合设计要求。

3.2 基础处理根据护坡的具体要求,进行基础处理工作,包括挖槽、打桩、设置基础石等。

确保基础牢固、稳定,并与地基紧密衔接。

4. 砌石工艺4.1 砌石方案设计根据设计要求,确定砌石方案,并进行细节设计。

考虑砌石层与石层之间的过渡和连接,确保整体结构的稳定性。

4.2 石块摆放按照砌石方案逐层逐块地摆放石块,保持石块之间的间隔和水平。

在石块摆放过程中,应注意坡面的坡度和倾斜角度。

4.3 石缝填充在石块摆放完成后,使用预先准备好的砂浆材料填充石缝,确保石块之间的粘结和紧密性。

填充时应注意砂浆的质量和用量,确保填充均匀、充实。

4.4 整体修整砌石完成后,对整体进行修整和清理,确保护坡的外观整洁、坡面平滑。

清理时应注意不损坏已完成的砌石结构。

5. 施工注意事项5.1 安全措施在施工过程中,要注意施工人员的安全,设置警示标志,合理划定施工区域,规范作业流程。

5.2 施工质量控制施工过程中,要进行质量检查和验收。

确保材料的质量符合施工要求,施工工艺符合设计要求。

河道护坡干砌块石施工方案及方法

河道护坡干砌块石施工方案及方法

河道护坡干砌块石施工方案及方法一、前期准备工作1.确定施工范围,制定详细的施工方案。

2.制定安全生产方案和施工方案,并进行相关人员培训。

3.选购合适的砌块石材料,并进行检验合格。

4.准备好所需的施工设备和工具,包括挖土机、起重机、搅拌机等。

5.确定施工现场的交通、水电、排水等设施。

二、施工流程1.清理施工现场,清除杂草、垃圾等。

2.进行地基土方开挖。

根据设计要求和勘察结果,将地表土方开挖至规定的高度,并进行平整。

3.进行土石方基底处理。

根据设计要求,对基底土石进行夯实和修整,确保均匀、稳定和平整。

4.进行砌块石的加工和拼接。

将选购的砌块石材料进行加工和拼接,确保砌块石的尺寸、形状符合设计要求。

5.进行砌块石的抛筑和固定。

将加工好的砌块石进行抛筑,并在每层进行稳固性修正,同时采用钢筋、钢丝网等方式固定砌块石,增强其稳定性。

6.进行护坡面的整体修整。

对砌块石抛筑后的护坡面进行整体修整和平整,保持坡面的美观和稳定性。

7.进行护坡面的堆坡土填充。

根据设计要求,对护坡面进行土石堆坡填充,保证填充的土石紧实、均匀。

8.进行护坡面的绿化。

根据设计要求和实际情况,进行对护坡面的绿化,如种植草坪、花木等。

9.进行护坡面的养护。

对已经施工完毕的护坡面进行养护,确保其稳定性和美观性。

三、施工注意事项1.施工过程中,必须保证安全第一,配备专业的安全员进行安全监督。

2.砌块石的加工和拼接过程中,要保证其尺寸、形状的一致性,以确保整体的美观性和稳定性。

3.在进行砌块石抛筑过程中,要注意砌块石的水平、垂直度,确保其稳定性和平整性。

4.在进行护坡面土石填充的过程中,要保证填充的土石紧实、均匀,避免出现空洞和松散。

5.施工完毕后,要对护坡面进行养护,保证其稳定性和美观性,防止出现龟裂和开裂。

总结通过上述施工流程和注意事项,可以确保河道护坡干砌块石的施工质量,保证其稳定性和美观性。

在施工过程中,要严格按照设计要求和施工方案进行操作,同时要配备专业的施工人员进行施工,确保施工的安全和有效。

干砌块石护坡施工方案

干砌块石护坡施工方案

干砌块石护坡施工方案(1)浆砌石护坡工艺流程(2)浆砌片石护坡施工方法1、铺砌操作要求(1)铺浆浆砌石采用水泥砂浆作为胶结材料,铺浆厚度为设计灰缝厚度的1.5倍,有利于灰浆座实。

挡墙和护坡的毛石砌体,要求逐块座浆,逐块安砌,避免形成空洞。

(2)摆放石料在已座浆的砌筑面上,摆放洗净的湿润的石料,并用铁锤敲击石面,使座浆溢出为度。

(3)竖缝灌浆石料摆放就位后,及时进行竖缝灌浆,并插捣密实。

2、断面控制按照设计断面分段搭好坡架,并在施工中经常检查,防止出现偏移等现象,并注意按设计要求的位置安放排水管等。

3、砌筑质量要求砌筑质量要求为“平、稳、满、错”四个字。

“平”:同一层的石块大致砌平,相邻石块高差不宜过大,以利于上、下层水平缝结合密实,亦有利于丁、顺石的交错安砌。

“稳”:单块石料的安砌务求自身稳定,要求大致向下放置。

“满”:砌体的上下左右砌缝中和胶结料必须饱满密实,使各单位石能互相胶结紧密。

“错”:同一砌筑层内,石块互相错缝砌筑,不允许存在通缝。

上下相邻砌筑的石块也应错缝搭接,避免形成竖向通缝。

4、设伸缩缝及排水管浆砌石墙为减少温度应力对浆砌石墙的破坏,浆砌石墙底板横向伸缩缝水平间距4m设一道伸缩缝,缝宽为20mm,缝内填沥青松木板。

排水管采用PVCDN100塑料管,具底板100mmPVC排水管按间距1500mm埋设在浆砌石挡墙内。

埋设时,PVC排水管应该向渠内下倾5°,同时管端应包土工布,土工布的尺寸为250×250。

5、砌筑质量控制(1)对材料严格控制,石料应质地坚硬,不易风化,无剥落层,没有裂缝,抗水性、抗压强度等均符合设计要求的毛石料,并要求干净、不染灰泥。

块石料应上下两面平行且大致平整,无尖角,薄边,块厚大于20厘米,块石料单块重35公斤。

(2)砂浆拌制应按设计配合比,搅拌充分。

(3)浆砌块石砌体采用铺浆法砌筑,注浆厚度大约8厘米左右,砌筑时,石块分层卧砌,上下错缝,内外搭砌,不得采用外面侧立块石,中间填心的方法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

干砌石护坡施工方案
1、干砌石护坡施工工艺流程
2、干砌石护坡施工方法
(1)原材料控制
石料材质坚实新鲜,无风化剥落层或裂纹,石料表面无污垢、水锈等杂物,用于表面的石料必须具有一个用作砌体表面的平整面且色泽均匀,物理力学指标符合施工图纸的要求。

砌石体可采用毛石砌体和卵石砌体,各种石料外形规格如下:
毛石砌体:毛石应呈块状,中部厚度不应小于15cm。

规格小于要求的毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量的10%。

卵石砌体:卵石厚度不大于30cm,长度与厚度之比不得大于1.5。

(2)干砌石体砌筑的一般要求
干砌石使用材料按施工图纸要求和监理人批示采用料石或毛石砌筑料。

石料使用前表面洗除泥土和水锈杂质。

干砌石砌体铺砌前,先铺设一层厚为100~200mm的砂砾垫层。

铺设垫层前,将地基平整夯实,砂砾垫层厚度度均匀,其密实度大于90%。

坡面上的干砌石砌筑,在夯实的砂砾石垫层上,以一层与一层错缝锁结方式铺砌,砂砾垫层料的粒径不大于50mm,含泥量小于5%,垫层与干砌石铺砌层配
合砌筑,随铺随砌。

护坡表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐牢固。

砌体外露面的坡顶和侧边,选用较整齐的石块砌筑平整。

为使沿石块的全长有坚实支承,所有前后的明缝均应小片石料填塞紧密。

(3)干砌石护坡施工方法
1)施工准备
干砌石护坡施工准备即挑选、运输原材料,采用人工配合20t自卸车运至工作面。

2)测量放样
安排测量队进行测量放样,严格控制坡面平整度。

3)削坡整平
对已填筑到一定高程的坡面进行平整夯实,将坡面修整平顺。

4)块石干砌
将选好并已运至工作面的块石人工运送到填料部位,人工砌筑,超出3m范围,每1m站一人,转运至填料部位。

块石砌筑应满足平整、稳定、密实、错缝等基本要求,此外还应符合下列几点要求:①坡面应有均匀的颜色和外观。

②坡面上的干砌石砌筑,以一层与一层错缝锁结方式铺砌。

护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌和浮塞。

③不得在外露面用块石砌筑,而中间以小石填心。

④应由低向高逐步铺砌,要嵌紧、整平,铺砌厚度应达到设计要求。

5)质量检查及验收
砌筑完成后报监理工程师检查验收。

(4)干砌石护坡质量保证措施
各工序严格执行“三检制”和“三不放过”原则,建立、健全质量管理岗位责任制,确保工程施工质量。

1)砌石工程开工后,根据设计及规范要求做好砌体各项材料的质检、试验,确定料源,以保证用于工程实体原材料的质量;遇大雨停止施工,并妥善排水保护。

2)严格按照《砌石工程作业指导书》施工,确保砌石工程内部质量和外观
质量均达到优良工程标准。

3、安全文明生产及环境保护措施
(1)加强施工现场各工序之间协调,防止工作面交叉发生机械和人员安全事故。

(2)在已砌筑完成的工作面上,用2mm厚钢板网设置防护栏,防止石渣等滚到路上,对道路造成安全隐患。

(3)砌体等材料运输过程中,对车辆顶部采取措施进行封闭,防止石料洒落,并对沿途洒落石料及时安排专人清理。

(4)用三角彩带对施工区进行局部围圈,隔离施工区。
