公交保养厂和垃圾中转站工程施工组织设计
垃圾中转站施工组织设计.doc

目录一、各分部分项工程的主要施工方法及施工工艺.......................................1.1总体施工方案 ................................................................1.2各分部分项工程的主要施工方法及施工工艺.......................................二、拟投入本工程的主要施工机械设备情况及进场计划.................................三、劳动力安排计划 ..............................................................3.1组织机构设置 ................................................................3.2施工组织机构的主要职责 ......................................................3.3劳动力计划表 ................................................................四、确保工程质量的技术组织措施...................................................4.1工程管理质量目标 ............................................................4.2工程质量管理措施 ............................................................4.3施工质量管理体系 ............................................................4.4施工阶段性的质量保证措施 ....................................................4.5各施工环节的质量控制措施 ....................................................五、确保工期的技术组织措施.......................................................六、确保安全施工的技术组织措施...................................................6.1安全目标 ....................................................................6.2安全生产措施 ................................................................七、确保文明施工及环境保护的技术组织措施.........................................7.1文明施工技术组织措施 ........................................................7.2环境保护的技术组织措施 ......................................................八、质量通病的防治措施...........................................................九、确保民工工资支付措施.........................................................十、施工计划开、竣工日期和施工平面布置...........................................10.1施工计划开、竣工日期 .......................................................10.2施工平面布置 ............................................................... 十一、季节性施工措施.............................................................11.1雨季的施工安排 .............................................................一、各分部分项工程的主要施工方法及施工工艺1.1总体施工方案项目名称:垃圾集运点建设工程。
公交保养厂和垃圾中转站工程施工组织设计

施工组织设计☆☆☆☆☆☆☆☆☆☆☆☆☆☆江苏丰瑞建设工程有限公司二〇一二年十月三十日目录第一章施工总体设想、方案针对性及施工段划分........................... - 3 -施工总体设想...................................................................................................................................... - 3 -本工程方案针对性.............................................................................................................................. - 3 -施工段划分.......................................................................................................................................... - 4 -第二章施工现场平面布置和临时设施、道路布置........................... - 4 -施工平面布置原则.............................................................................................................................. - 4 -场地具体布置...................................................................................................................................... - 4 -第三章施工进度计划及各阶段保证措施................................... - 5 -施工进度计划的编制说明 .................................................................................................................. - 5 -工期保证措施...................................................................................................................................... - 6 -工期关键线路及进度控制分析 .......................................................................................................... - 7 -施工进度计划总表.............................................................................................................................. - 8 -第四章各分部分项施工方法方案......................................... - 8 -编制施工方案的主要标准、规范等依据 .......................................................................................... - 8 -工程测量定位放线施工方案 .............................................................................................................. - 9 -基础工程............................................................................................................................................ - 10 -模板工程............................................................................................................................................ - 10 -钢筋工程............................................................................................................................................ - 14 -砼工程................................................................................................................................................ - 16 -砌体工程............................................................................................................................................ - 20 -回填土................................................................................................................................................ - 21 -防水工程............................................................................................................................................ - 21 -装修工程............................................................................................................................................ - 22 -节能保温施工.................................................................................................................................... - 23 -塑钢门窗工程.................................................................................................................................... - 24 -电气安装工程.................................................................................................................................... - 25 -给排水工程........................................................................................................................................ - 28 -第五章质量保证措施.................................................. - 30 -质量保证体系.................................................................................................................................... - 30 -施工过程质量控制............................................................................................................................ - 32 -重点质量保证措施............................................................................................................................ - 33 -第六章安全保证措施.................................................. - 34 -安全管理总目标................................................................................................................................ - 34 -保证施工安全组织措施 .................................................................................................................... - 34 -保证安全物资准备............................................................................................................................ - 35 -保证安全技术措施............................................................................................................................ - 35 -6.4.1一般施工安全措施..................................................................................................... - 35 -6.4.2洞口临边防护............................................................................................................. - 36 -6.4.3施工机械安全防护..................................................................................................... - 36 -6.4.4现场临时用电安全一般规定..................................................................................... - 37 -6.4.5夏、雨季、大风季节施工安全................................................................................. - 38 -6.4.6防火安全措施............................................................................................................. - 39 -第七章文明施工...................................................... - 39 -文明施工目标.................................................................................................................................... - 39 -文明施工保证措施............................................................................................................................ - 39 -第八章环境保护措施.................................................. - 43 -环境保护目标.................................................................................................................................... - 43 -环境保护措施.................................................................................................................................... - 43 -第九章项目管理班子的人员配置、素质及管理经验........................ - 44 -项目管理班子名单............................................................................................................................ - 45 -项目管理人员的职责、职权 ............................................................................................................ - 45 -第十章劳动力、机械设备和材料进场计划安排............................ - 46 -拟投入劳动力动态表........................................................................................................................ - 46 -计划投入主要施工机械设备计划表 ................................................................................................ - 46 -施工材料进场计划............................................................................................................................ - 47 -第十一章关键施工技术、工艺及项目重难点解决方案...................... - 48 -关键施工技术.................................................................................................................................... - 48 -本工程重点、难点解决方案 ............................................................................................................ - 54 -第十二章季节性施工措施.............................................. - 54 -冬季施工措施.................................................................................................................................... - 54 -雨季施工措施.................................................................................................................................... - 55 -夏季施工措施.................................................................................................................................... - 55 -第十三章已有设施及地下管线加固保护措施.............................. - 56 -第十四章新技术、新产品、新工艺、新材料应用.......................... - 56 -★本编制施工组织设计的依据:施工招标文件、施工图纸及规范规程和图集★第一章施工总体设想、方案针对性及施工段划分施工总体设想本招标工程由淮安新城投资开发有限公司投资新建,包括公交保养厂值班室、例保台、维修车间及垃圾中转站办公楼,含土建、水电安装、暖通、装饰装修等,我项目工程部人员进场施工前,将对现场及周边地理、建筑物情况进行勘察,然后再进行基础、结构工程、沉降观察、室内外装饰装修、水电安装、设备调试、及附属配套工程等后续工作。
垃圾中转站施工组织设计方案方案

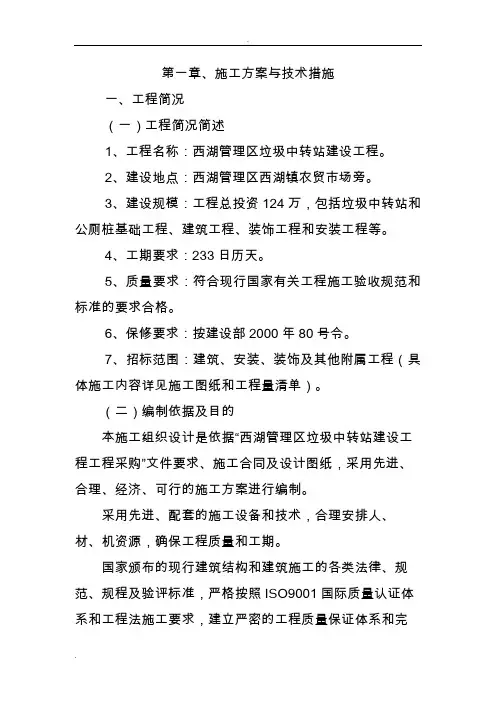

第一章、施工方案与技术措施一、工程简况(一)工程简况简述1、工程名称:西湖管理区垃圾中转站建设工程。
2、建设地点:西湖管理区西湖镇农贸市场旁。
3、建设规模:工程总投资124万,包括垃圾中转站和公厕桩基础工程、建筑工程、装饰工程和安装工程等。
4、工期要求:233日历天。
5、质量要求:符合现行国家有关工程施工验收规范和标准的要求合格。
6、保修要求:按建设部2000年80号令。
7、招标范围:建筑、安装、装饰及其他附属工程(具体施工内容详见施工图纸和工程量清单)。
(二)编制依据及目的本施工组织设计是依据“西湖管理区垃圾中转站建设工程工程采购”文件要求、施工合同及设计图纸,采用先进、合理、经济、可行的施工方案进行编制。
采用先进、配套的施工设备和技术,合理安排人、材、机资源,确保工程质量和工期。
国家颁布的现行建筑结构和建筑施工的各类法律、规范、规程及验评标准,严格按照ISO9001国际质量认证体系和工程法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。
现场和周边实地踏勘情况,合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度。
本施工组织设计充分体现了我公司对该工程的总体构思及实施程序与部署,展示了我公司成熟的技术水平,先进的管理办法及科学的施工方法。
严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,最大限度地减少占用场地和对环境的破坏,防止环境污染和资源浪费。
二、施工部署(一)总体部署1.总体部署根据建设单位要求,现场条件和施工技术要求,我们在保证安全的前提下,将本着“安全第一、质量第一”的原则,按照施工图纸及建设单位的要求顺利完成本工程的施工。
该工程建筑面积较大,我们计划分阶段组织施工,安排一个施工队组织各班组穿插流水作业。
在工期安排上加大穿插力度,形成立体交叉施工。
确保按时完成任务。
2.劳动力的配置与组织劳动力的配备实行专业化组织,按不同工种、不同施工部位来划分作业班组。
[建筑工程管控]垃圾中转站施工组织设计
![[建筑工程管控]垃圾中转站施工组织设计](https://img.taocdn.com/s3/m/e789a388f01dc281e43af02f.png)
4.2工程质量管理措施
4.3施工质量管理体系
4.4施工阶段性的质量保证措施
4.5各施工环节的质量控制措施
五、确保工期的技术组织措施
六、确保安全施工的技术组织措施
6.1安全目标
6.2安全生产措施
七、确保文明施工及环境保护的技术组织措施
7.1文明施工技术组织措施
7.2环境保护的技术组织措施
2000年
3
木工园盘锯
MJ225
1
徐州
2010年
4
木工平刨机
MB106
1
徐州
2010年
5
计算机
Pentium
1
国产
2000年
6
激光经纬仪
J2
1
苏州
2010年
7
水准仪
N2
1
扬州
2010年
三、劳动力安排计划
3.1组织机构设置
根据本工程分布情况及特点,为确保该工程保质保量按期完成施工任务,我们将集中精良的机械设备、组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,实行项目法施工,对人员、机械设备、材料实行统壹管理,统壹调度。项目组织机构图如下:
制定项目和重点工程的安全预防措施。负责工程项目的质量检查工作,定期组织项目工程质量检查,主持单位工程质量评定,仲裁工程质量争议。
定期召开质量分析会,及时研究处理质量中的技术问题。
负责对施工过程的安全工作进行检查监督,及时解决安全工作中存在的问题。总结安全工作,及时提出防范措施。
3.3劳动力计划表
劳动力计划表
外墙面抹灰前先进行墙角、墙面垂直度测量,贴饼冲筋。墙面不平处进行处理,安装门框。
抹灰前,墙面冲洗干净,进行找平层抹灰,找平层抹平贴饼冲筋面,表面搓毛。找平层抹灰要平整,平整度达到5mm/2m要求。
垃圾中转站施工组织设计方案方案

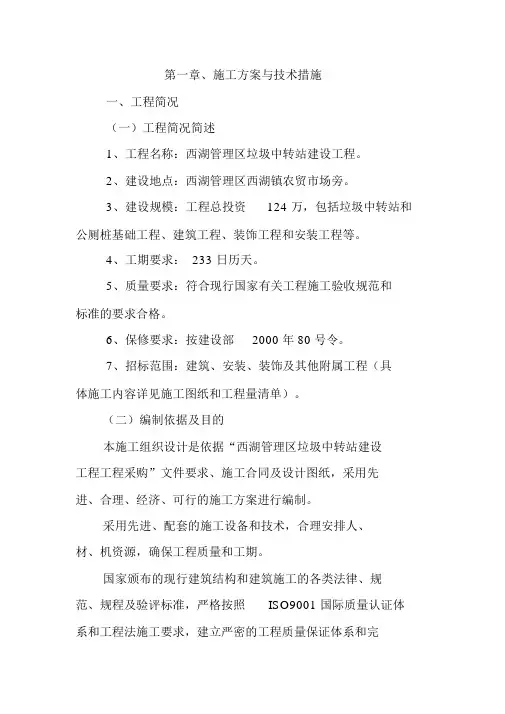

第一章、施工方案与技术措施一、工程简况(一)工程简况简述1、工程名称:西湖管理区垃圾中转站建设工程。
2、建设地点:西湖管理区西湖镇农贸市场旁。
3、建设规模:工程总投资124 万,包括垃圾中转站和公厕桩基础工程、建筑工程、装饰工程和安装工程等。
4、工期要求: 233 日历天。
5、质量要求:符合现行国家有关工程施工验收规范和标准的要求合格。
6、保修要求:按建设部2000 年 80 号令。
7、招标范围:建筑、安装、装饰及其他附属工程(具体施工内容详见施工图纸和工程量清单)。
(二)编制依据及目的本施工组织设计是依据“西湖管理区垃圾中转站建设工程工程采购”文件要求、施工合同及设计图纸,采用先进、合理、经济、可行的施工方案进行编制。
采用先进、配套的施工设备和技术,合理安排人、材、机资源,确保工程质量和工期。
国家颁布的现行建筑结构和建筑施工的各类法律、规范、规程及验评标准,严格按照ISO9001 国际质量认证体系和工程法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。
现场和周边实地踏勘情况,合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度。
本施工组织设计充分体现了我公司对该工程的总体构思及实施程序与部署,展示了我公司成熟的技术水平,先进的管理办法及科学的施工方法。
严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,最大限度地减少占用场地和对环境的破坏,防止环境污染和资源浪费。
二、施工部署(一)总体部署1.总体部署根据建设单位要求,现场条件和施工技术要求,我们在保证安全的前提下,将本着“安全第一、质量第一”的原则,按照施工图纸及建设单位的要求顺利完成本工程的施工。
该工程建筑面积较大,我们计划分阶段组织施工,安排一个施工队组织各班组穿插流水作业。
在工期安排上加大穿插力度,形成立体交叉施工。
确保按时完成任务。
2.劳动力的配置与组织劳动力的配备实行专业化组织,按不同工种、不同施工部位来划分作业班组。
垃圾中转站工程施工组织方案

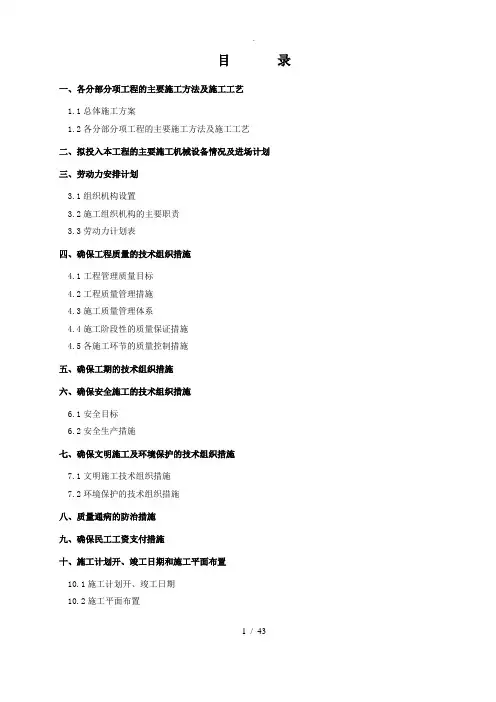

目录一、各分部分项工程的主要施工方法及施工工艺1.1总体施工方案1.2各分部分项工程的主要施工方法及施工工艺二、拟投入本工程的主要施工机械设备情况及进场计划三、劳动力安排计划3.1组织机构设置3.2施工组织机构的主要职责3.3劳动力计划表四、确保工程质量的技术组织措施4.1工程管理质量目标4.2工程质量管理措施4.3施工质量管理体系4.4施工阶段性的质量保证措施4.5各施工环节的质量控制措施五、确保工期的技术组织措施六、确保安全施工的技术组织措施6.1安全目标6.2安全生产措施七、确保文明施工及环境保护的技术组织措施7.1文明施工技术组织措施7.2环境保护的技术组织措施八、质量通病的防治措施九、确保民工工资支付措施十、施工计划开、竣工日期和施工平面布置10.1施工计划开、竣工日期10.2施工平面布置1 / 43十一、季节性施工措施11.1雨季的施工安排2 / 43一、各分部分项工程的主要施工方法及施工工艺1.1总体施工方案项目名称:垃圾集运点建设工程。
共分七个项目。
项目内容:项目一:常店镇垃圾集运点建设工程项目二:顺河镇垃圾集运点建设工程项目三:赵庄镇垃圾集运点建设工程项目四:王沟镇垃圾集运点建设工程项目五:首羡镇垃圾集运点建设工程项目六:宋楼镇垃圾集运点建设工程项目七:孙楼及大沙河镇集运点建设工程本工程为项目二:顺河镇垃圾集运点建设工程。
1.1.1总体施工顺序本标段总体施工按现场安排。
1.2各分部分项工程的主要施工方法及施工工艺1.2.1模板工程1>施工工序施工准备→模板的选择→拼装→安装→校核→浇砼→拆模→清理→再周转使用。
2>准备工作由木工工长按设计要求,对各分部制定配模及支撑方案,按照方案确定几何形状、尺寸、规格、数量、间距,不得任意加大,防止产1 / 43生结构变形。
并提前提供材料需用量计划表按施工进度要求确定模板、材料进场时间。
3>模板的选择本工程所使用的模板:墙和板模板以木胶合板为主。
垃圾中转站建设项目施工组织设计

处垃圾中转站建设项目施工组织设计投标人:2017 年7月5日目录第一章、编制概述.......................................... - 4 -第一节、编制依据...................................... - 4 -第二节、工程概况...................................... - 4 -第二章、施工综合管理水平.................................. - 5 -第三章、施工场地布置...................................... - 6 -第四章、各工序施工措施.................................... - 9 -第一节、施工测量和建筑物沉降观测...................... - 9 -第二节、基础工程..................................... - 13 -第三节、主体工程..................................... - 16 -第四节、钢结构施工方案............................... - 43 -第五节、装饰工程..................................... - 70 -第五节、安装工程..................................... - 79 -第五章、土建施工对安装工程的配合措施..................... - 96 -第六章、雨期季节性施工措施............................... - 97 -第七章、质量管理体系与保证措施.......................... - 100 -第一节、工程质量总目标.............................. - 101 -第二节、质量管理体系................................ - 101 -第三节、保证质量的管理措施.......................... - 101 -第四节、技术保证措施................................ - 102 -第八章、安全管理体系与保证措施.......................... - 105 -第一节、安全施工总则................................ - 107 -第二节、安全生产管理体系............................ - 108 -第三节、施工机械安全................................ - 110 -第四节、安全用电.................................... - 110 -第五节、脚手架安全.................................. - 110 -第六节、安全标志和安全防护.......................... - 110 -第七节、用电和电气防火措施.......................... - 111 -第九章、文明施工环境保护管理体系与保证措施.............. - 115 -第一节、降低环境污染措施............................ - 115 -第二节、减少噪音的措施.............................. - 117 -第三节、合理规划建立文明施工措施.................... - 117 -第四节、加强管理文明施工............................ - 118 -第十章、过程服务与回访维修.............................. - 120 -第十一章、工程进度计划与措施............................ - 121 -第十二章、资源配备计划.................................. - 122 -第十三章、拟采用本工程的新材料、新工艺、新技术.......... - 124 -附表一:拟投入本招标项目的主要施工设备表................ - 125 -附表二:拟配备本招标项目的试验和检测仪器设备表.......... - 126 -附表三:劳动力计划表.................................... - 127 -附表四:计划开、竣工日期和施工进度网络图.. (128)附表五:施工总平面图 (129)附表六:临时用地表 (131)第一章、编制概述第一节、编制依据1、XX清单及招标文件。
最新垃圾中转站施工组织设计

垃圾中转站施工组织设计仅供学习与交流,如有侵权请联系网站删除谢谢43目录一、各分部分项工程的主要施工方法及施工工艺 (1)1.1总体施工方案 (1)2拟投入本工程的主要施工机械设备情况及进场计划 (5)三、劳动力安排计划 (6)3.1组织机构设置 (6)3.3劳动力计划表 (13)四、确保工程质量的技术组织措施 (13)4.1工程管理质量目标 (13)4.2工程质量管理措施 (15)4.3施工质量管理体系 (17)4.4施工阶段性的质量保证措施 (23)4.5各施工环节的质量控制措施 (24)五、确保工期的技术组织措施 (28)六、确保安全施工的技术组织措施 (30)6.1安全目标 (31)6.2安全生产措施 (31)七、确保文明施工及环境保护的技术组织措施 (34)7.1文明施工技术组织措施 (34)7.2环境保护的技术组织措施 (37)八、质量通病的防治措施 (38)九、确保民工工资支付措施 (39)十、施工计划开、竣工日期和施工平面布置 (40)10.1施工计划开、竣工日期 (40)10.2施工平面布置 (40)十一、季节性施工措施 (41)11.1雨季的施工安排 (41)可能受雨季影响的工序主要有:砼工程,土方开挖及回填等。
我单位在施工进度安排上,将以保质量、安全为前提,见缝插针,下雨天影响施工时做好充分储备,一旦天气好转,即迅速展开施工。
故将采取下述确保安全、质量的有效措施,确保在雨季施工生产不受较大影响。
(41)仅供学习与交流,如有侵权请联系网站删除谢谢43一、各分部分项工程的主要施工方法及施工工艺1.1总体施工方案项目名称:垃圾集运点建设工程。
共分七个项目。
项目内容:项目一:常店镇垃圾集运点建设工程项目二:顺河镇垃圾集运点建设工程项目三:赵庄镇垃圾集运点建设工程项目四:王沟镇垃圾集运点建设工程项目五:首羡镇垃圾集运点建设工程项目六:宋楼镇垃圾集运点建设工程项目七:孙楼及大沙河镇集运点建设工程本工程为项目二:顺河镇垃圾集运点建设工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计☆☆☆☆☆☆☆☆☆☆☆☆☆☆江苏丰瑞建设工程有限公司二〇一二年十月三十日目录第一章施工总体设想、方案针对性及施工段划分........................... - 3 -1.1 施工总体设想.............................................................................................................................. - 3 -1.2 本工程方案针对性...................................................................................................................... - 4 -1.3 施工段划分.................................................................................................................................. - 4 - 第二章施工现场平面布置和临时设施、道路布置........................... - 5 -2.1 施工平面布置原则...................................................................................................................... - 5 -2.2 场地具体布置.............................................................................................................................. - 5 - 第三章施工进度计划及各阶段保证措施................................... - 7 -3.1 施工进度计划的编制说明.......................................................................................................... - 7 -3.2 工期保证措施.............................................................................................................................. - 7 -3.3 工期关键线路及进度控制分析.................................................................................................. - 8 -3.4 施工进度计划总表...................................................................................................................... - 9 - 第四章各分部分项施工方法方案......................................... - 9 -4.1 编制施工方案的主要标准、规范等依据.................................................................................. - 9 -4.2 工程测量定位放线施工方案.................................................................................................... - 10 -4.3 基础工程.................................................................................................................................... - 11 -4.4 模板工程.................................................................................................................................... - 12 -4.5 钢筋工程.................................................................................................................................... - 16 -4.6 砼工程........................................................................................................................................ - 17 -4.7 砌体工程.................................................................................................................................... - 23 -4.8 回填土........................................................................................................................................ - 24 -4.9 防水工程.................................................................................................................................... - 24 -4.10 装修工程.................................................................................................................................. - 25 -4.11 节能保温施工.......................................................................................................................... - 27 -4.12 塑钢门窗工程.......................................................................................................................... - 29 -4.13 电气安装工程.......................................................................................................................... - 30 -4.14 给排水工程.............................................................................................................................. - 33 - 第五章质量保证措施.................................................. - 36 -5.1 质量保证体系............................................................................................................................ - 36 -5.2 施工过程质量控制.................................................................................................................... - 37 -5.3 重点质量保证措施.................................................................................................................... - 39 - 第六章安全保证措施.................................................. - 40 -6.1 安全管理总目标........................................................................................................................ - 40 -6.2 保证施工安全组织措施............................................................................................................ - 41 -6.3 保证安全物资准备.................................................................................................................... - 41 -6.4 保证安全技术措施.................................................................................................................... - 41 -6.4.1 一般施工安全措施........................................................................................................ - 41 -6.4.2 洞口临边防护................................................................................................................ - 42 -6.4.3 施工机械安全防护........................................................................................................ - 42 -6.4.4 现场临时用电安全一般规定........................................................................................ - 44 -6.4.5 夏、雨季、大风季节施工安全.................................................................................... - 45 -6.4.6 防火安全措施................................................................................................................ - 45 - 第七章文明施工...................................................... - 46 -7.1 文明施工目标............................................................................................................................ - 46 -7.2 文明施工保证措施.................................................................................................................... - 46 - 第八章环境保护措施.................................................. - 50 -8.1 环境保护目标............................................................................................................................ - 50 -8.2 环境保护措施............................................................................................................................ - 50 - 第九章项目管理班子的人员配置、素质及管理经验........................ - 52 -9.1 项目管理班子名单.................................................................................................................... - 52 -9.2 项目管理人员的职责、职权.................................................................................................... - 53 - 第十章劳动力、机械设备和材料进场计划安排............................ - 53 -10.1 拟投入劳动力动态表.............................................................................................................. - 53 -10.2 计划投入主要施工机械设备计划表...................................................................................... - 54 -10.3 施工材料进场计划.................................................................................................................. - 55 - 第十一章关键施工技术、工艺及项目重难点解决方案...................... - 56 -11.1 关键施工技术.......................................................................................................................... - 56 -11.2 本工程重点、难点解决方案.................................................................................................. - 63 - 第十二章季节性施工措施.............................................. - 64 -12.1 冬季施工措施.......................................................................................................................... - 64 -12.2 雨季施工措施.......................................................................................................................... - 64 -12.3 夏季施工措施.......................................................................................................................... - 65 - 第十三章已有设施及地下管线加固保护措施.............................. - 65 -第十四章新技术、新产品、新工艺、新材料应用.......................... - 66 -★本编制施工组织设计的依据:施工招标文件、施工图纸及规范规程和图集★第一章施工总体设想、方案针对性及施工段划分1.1 施工总体设想本招标工程由淮安新城投资开发有限公司投资新建,包括公交保养厂值班室、例保台、维修车间及垃圾中转站办公楼,含土建、水电安装、暖通、装饰装修等,我项目工程部人员进场施工前,将对现场及周边地理、建筑物情况进行勘察,然后再进行基础、结构工程、沉降观察、室内外装饰装修、水电安装、设备调试、及附属配套工程等后续工作。
