落地式卸料平台施工方案
落地式卸料平台施工方案

目录一、工程概况 (2)二、编制依据 (2)三、平台搭设要求 (2)四、搭设流程和要点 (3)五、平台荷载试验及验收 (6)六、安全管理 (7)七、卸料平台平、立面图 (8)八、卸料平台计算书 (10)一、工程概况天府万科云城68亩一期总建筑面积约110443.01平方米,计入容积率的总建筑面积52337.46平方米。
本工程由1栋多层商业,1栋多层办公,2栋高层办公以及局部地下室组成。
4号楼基础为筏板基础。
其余均为独立承台基础。
地下均为两层,地上5-11层不等。
本工程本工程位于成都市天府新区兴隆湖畔,原始地貌为农田,周围地势较平坦,交通便捷,生活较方便,居民干扰少,利于施工。
因施工需要,3、4#楼四层以下采用落地式卸料平台。
二、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑地基基础设计规范》(GB 50007-2002)三、平台搭设要求本工程四层以上采用悬挑式卸料平台(3号楼4层以上采用结构露台)因此,悬挑卸料平台需搭设至四层(标高13.3m)因本工程卸料平台位于地下室顶板(结构标高-1.5米),故按最高考虑,搭设高度约为14.8m。
卸料平台搭设时每个楼层必须设置与结构连接的刚性拉结点,拉结件采用48×3.0mm钢管与结构连接。
操作层满铺脚手板,四角用铁丝扎紧,靠室外一侧应略高于内侧。
外立杆内侧设置挡脚板,高度180mm,周边设置两道防护栏杆,防护高度1.2m,内侧悬挂密目网进行封闭,防护栏杆内外两侧居中悬挂限载标识牌。
靠外侧的三个立面由底至顶连续设置剪刀撑,每三步设置一道水平剪刀撑。
卸料平台与外脚手架为相互独立的支撑系统,不应相互连接。
3.1、材料要求3.1.1钢管:48×3.0mm的热轧钢管。
钢管不得严重锈蚀、弯曲、变形,并刷油漆进行防腐处理。
3.1.2扣件:钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》的规定;采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
落地式卸料平台施工方案

钢管落地式卸料平台施工方案编制人:审核人:日期:施工单位:中程建工集团有限公司《建筑施工落地扣件式钢管脚手架安全技术规范》JGJ 130-2011《建筑施工高处作业安全技术规范》《建筑地基基础设计规范》(GB 50007-2011)《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》(GB 50017-2003)《建筑施工计算手册》二工程概况位于教学楼的庭院内(二个)搭设相应的卸料平台,最大搭设高度为12.3米,另加1.2m 高防护栏杆。
用于二、三、四层结构部分的钢管、木方、模板的垂直运输,因此采用落地式钢管支架。
支架采用单立杆,本方案计算时采用单立杆进行计算。
平台尺寸按 3.6m×3.6m 进行搭设示意,具体由现场定。
三卸料平台的施工方法卸料平台的施工方法1. 立杆、大、小横杆均采用φ48×3.5 钢管,平台采用20 ㎜厚模板与方木结合严密铺设,方木与平台固定并绑扎牢固。
其他水平栏杆也采用钢管。
卸料平台与脚手架同步搭设。
并且通过连墙件2、3、4层与建筑物拉结,间距为立杆间距。
每层平台高出楼层0.2米。
有效并防止重物压在脚手架上。
2. 基础处理:卸料平台的基础搭设在地下室的顶板上,顶板厚度180mm,能满足要求。
3. 平台立杆纵横方向间距分别为:纵向间距900mm,横向间距1500mm。
4. 平台的布置应根据各单项工程的实际情况及楼层标高而定,一般布置在阳台或窗边,以方便现场操作为宜。
5. 平台下架子立杆外两侧面每层设置剪刀撑,用以增大立杆的横向刚度,保证立杆稳定性。
6. 卸料平台的水平钢管按大横杆间距为0.9m,小横杆间距为1.5m 布置,然后再铺一层松木板,木板与架体连接应牢固、搭设严密,平台板向楼层倾斜一定坡度。
7. 每一卸料平台两侧面设置两道栏杆,距操作层约1200mm,600 ㎜。
8. 卸料平台按0.9m 纵距,1.5m 横距按实际需要操作的面积大小进行搭设,平台立杆应严格保证对中垂直,搭设过程中要吊线校正,使其具有良好的受力性能。
落地式卸料平台施工方案

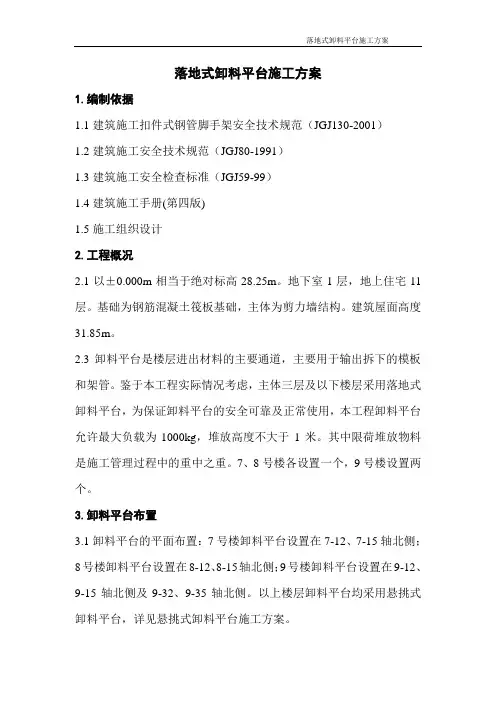

落地式卸料平台施工方案1.编制依据1.1建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)1.2建筑施工安全技术规范(JGJ80-1991)1.3建筑施工安全检查标准(JGJ59-99)1.4建筑施工手册(第四版)1.5施工组织设计2.工程概况2.1以±0.000m相当于绝对标高28.25m。
地下室1层,地上住宅11层。
基础为钢筋混凝土筏板基础,主体为剪力墙结构。
建筑屋面高度31.85m。
2.3卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管。
鉴于本工程实际情况考虑,主体三层及以下楼层采用落地式卸料平台,为保证卸料平台的安全可靠及正常使用,本工程卸料平台允许最大负载为1000kg,堆放高度不大于1米。
其中限荷堆放物料是施工管理过程中的重中之重。
7、8号楼各设置一个,9号楼设置两个。
3.卸料平台布置3.1卸料平台的平面布置:7号楼卸料平台设置在7-12、7-15轴北侧;8号楼卸料平台设置在8-12、8-15轴北侧;9号楼卸料平台设置在9-12、9-15轴北侧及9-32、9-35轴北侧。
以上楼层卸料平台均采用悬挑式卸料平台,详见悬挑式卸料平台施工方案。
4.卸料平台设计4.1架体搭设4.1.1落地脚手架搭设的基础为地下室车库顶板。
架体配合施工进度搭设,一次搭设高度不超过相邻墙件以上二步。
4.1.2立杆的纵距1.50米,立杆的横距1.50米,步距1.8米,每搭完一步脚手架后,按规范规定校正步距、纵距、横距及立杆的垂直度。
经计算得出,落地式卸料平台最大允许荷载为1吨。
4.1.3杆件在相交处的端头伸出长度应不小于0.1m。
4.1.4立杆下放置50cm垫木,准确的放在定位线上。
4.1.5立杆搭设符合下列规定:严禁将外径不一致的钢管混合使用;相邻立杆的对接扣件不得在同一高度内,错开距离符合要求。
4.1.6扣件安装符合下列规定:扣件规格必须与钢管外径相同。
拧紧程度:要求扭力矩控制在40~65N.M。
卸料平台施工方案(落地式卸料平台、悬挑式卸料平台)

卸料平台施工方案卸料平台是工地上常见的装卸货物的设施,主要分为落地式卸料平台和悬挑式卸料平台两种类型。
本文将分别介绍这两种卸料平台的施工方案。
落地式卸料平台施工方案基础施工在施工落地式卸料平台时,首先需要进行基础的施工工作。
基础应当选择承载能力强、耐久性好的混凝土材料,一般要求基础平整、牢固。
钢结构搭建搭建卸料平台的钢结构是关键的一步。
需要精确计算和加强连接处的结构以确保平台的稳固性。
同时,在搭建过程中要严格遵循安全操作规范,确保施工人员的安全。
设备安装安装卸料平台所需的卸料设备也是施工的关键环节。
在安装过程中,要注意设备与平台的连接方式,并且进行必要的测试以保证设备的正常运行。
检查和验收施工完成后,应当对整个卸料平台进行全面检查,并邀请相关部门对其进行验收。
只有通过验收,平台才能投入使用。
悬挑式卸料平台施工方案结构设计悬挑式卸料平台相比落地式卸料平台更为复杂,因此在施工前需要精确设计其结构,考虑到悬挑平台的承重和稳定性。
吊装施工悬挑平台的吊装工作是最具挑战性的环节之一。
需要使用专业的吊装设备和技术,确保平台的安全及稳固。
悬挑支撑悬挑平台的支撑也是施工中需要重点关注的部分。
支撑的牢固性和稳定性直接影响到整个平台的使用效果。
安全规范在悬挑平台的施工过程中,必须严格遵守安全操作规范,确保施工人员和周围环境的安全。
同时,要加强施工现场管理,避免发生意外事故。
结语以上是关于落地式卸料平台和悬挑式卸料平台施工方案的介绍,无论是哪种类型的卸料平台,施工过程中都需要严格按照相关规范和标准操作,确保平台的质量和安全性。
希望本文能对相关从业人员提供一定的参考价值。
落地式卸料平台施工方案

落地式卸料平台施工方案一、项目背景落地式卸料平台是一种广泛应用于工业生产和物料搬运领域的设备,它可以提供稳定的工作平台,方便货物的卸载和装载。
本文档将详细介绍落地式卸料平台的施工方案,包括施工前期准备、平台构建、安装调试等内容。
二、施工前期准备1.落地式卸料平台施工前,需要进行详细的工程测量,确定平台的准确位置和尺寸要求。
2.根据施工现场的情况,需要做好周边环境的清理和整理工作,确保施工顺利进行。
3.检查所需材料和工具是否齐全,包括钢材、螺栓、焊接设备等。
三、平台构建1.根据设计图纸和要求,首先需要进行基础施工工作。
根据平台的尺寸和荷载要求,进行地基的开挖和加固。
2.在地基上安装并焊接好主体结构,包括立柱、水平梁、承重板等。
3.安装卸料平台的支撑装置,确保平台的稳定性。
同时,根据实际情况考虑添加防滑措施,以提供更安全的工作环境。
4.检查并调整平台的平整度和水平度,确保其符合设计要求。
四、安装调试1.安装卸料平台所需的卸货设备,如起重机、输送带、卸货口等。
2.连接卸货设备的电源和控制系统,进行调试和测试,确保设备的正常工作。
3.检查平台的各项功能和配件是否完好,例如安全扶手、防护栏等。
4.进行平台的静态和动态荷载测试,确保平台的承载能力达到设计要求。
五、安全注意事项1.施工人员需佩戴好安全帽、防护鞋、手套等个人防护装备,并严格遵守现场安全操作规程。
2.在施工现场设置明确的警示标识,提醒他人注意危险区域和施工状态。
3.定期检查和维护卸料平台的各项安全设备和配件,确保其正常使用。
4.遵守相关法规和标准,进行定期检测和维护,及时排除潜在的安全隐患。
六、总结通过本文档的介绍,我们了解了落地式卸料平台的施工方案,包括施工前期准备、平台构建和安装调试等环节。
在施工过程中,我们必须严格遵守安全操作规程,确保安全施工。
最终,落地式卸料平台将可以提供稳定的工作平台,方便货物的卸载和装载,为工业生产和物料搬运领域提供便利。
落地式卸料平台施工方案

落地式卸料平台施工方案一、材料准备1、钢管的进场检验本工程钢管采用48.3*3.6钢管,其检验标准如下:(1)新钢管须有产品质量合格证,钢管材质检验报告;(2)钢管表面应平直光滑,不得有裂缝、结疤、分层、硬弯、毛刺、压痕和深的划道;(2)钢管必须涂有防锈漆。
2、扣件的进场检验扣件采用直角扣件、旋转扣件、对接扣件三种;其外观及附件质量应符合以下指标:(1)材质应符合国家建设部《钢管脚手架扣件标准》(GB15831-2006)的规定。
从外观上检查不得有裂纹、气孔、缺爪、螺栓断丝或滑丝等现象。
(2)扣件表面大于10mm²的砂眼不应超过三处,且累计面积不应大于50m㎡;(3)扣件表面粘砂面积累计不应大于150mm²;(4)扣件与钢管接触部位不应有氧化皮,其他部位氧化面积累计不应大于150mm²;(5)活动部位应能灵活转动,旋转扣件两面间隙应小于1mm。
二、施工方法1、搭设工艺流程落地平台搭设的工艺流程为:场地平整、夯实、基础浇筑(当搭设位置位于砼板上可省略此步骤)→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→纵向水平杆→横向水平杆→剪刀撑→连墙件→铺脚手板→搭设防护栏杆→满挂密目安全网。
2、基础处理本工程脚手架地基础部位回填土应夯实平整,设置20cm厚c30配筋混凝土基础,底筋、面筋10@150。
3、搭设要求(1)卸料平台宽度3.00m,长度4.00m,搭设高度30.00m。
采用Φ48.3×3.6钢管。
内立杆离墙0.20m,中立杆采用双管。
立杆的步距h=1.50m,立杆纵距b=1.00m,立杆的横距L=1.00m。
横向水平杆上设2根纵向水平杆,横向水平杆与中立杆采用双扣件连接;平台上满铺竹笆板。
(2)平台架体自转角开始整个立面长度和高度连续设置竖向剪刀撑。
斜杆与立面倾角在45°-60°之间,撑头要顶在有实力的地方,不得滑动,并且要贴服有力。
落地式卸料平台施工方案

落地式卸料平台施工方案落地式卸料平台施工方案一、引言落地式卸料平台是一种常见的建筑材料,广泛应用于建筑行业。
该平台主要由钢管、木板、栏杆等材料组成,具有结构简单、操作方便、安全可靠等优点。
本文将详细介绍落地式卸料平台的施工方案,包括设计、材料选择、施工过程等方面,旨在为相关工程提供参考和借鉴。
二、关键词1、落地式卸料平台2、钢管3、木板4、栏杆5、施工方案6、设计7、材料选择8、施工过程三、平台设计1、平台尺寸:根据实际需要,设计平台的尺寸。
通常情况下,平台长度为3米,宽度为1.5米,高度为0.6米。
2、平台结构:采用钢管作为支撑结构,平台底部铺设木板作为卸料平面。
同时,安装栏杆以保证操作安全。
3、平台载荷:根据实际情况,确定平台的载荷,以确保平台在使用过程中的稳定性。
四、材料选择1、钢管:选择直径为48毫米、壁厚为3毫米的钢管,确保其支撑能力。
2、木板:选择厚度为15毫米、等级为E1的木板,以保证其承载能力和耐用性。
3、栏杆:选择直径为16毫米、壁厚为2毫米的钢管作为栏杆材料,并按照国家相关标准进行设计。
五、施工过程1、基础施工:按照设计要求,进行基础施工,包括场地平整、地基处理等。
2、钢管支撑结构安装:将钢管按照设计要求进行组装,然后安装到基础上。
3、木板铺设:将木板按照设计要求铺设在钢管支撑结构上,并确保铺设平整。
4、栏杆安装:将栏杆按照设计要求安装在平台四周,以确保操作安全。
5、平台防护:在平台四周设置相应的防护措施,以防止物料滑落。
六、注意事项1、在施工过程中,确保钢管支撑结构的稳定性,以保证平台的承载能力。
2、木板铺设时,应确保其平整度,以保证卸料平台的操作顺畅。
3、在安装栏杆时,应确保其牢固可靠,以防止操作过程中出现意外。
4、在平台防护措施方面,应设置合理的高度和防滑措施,以防止物料滑落。
七、结论本文详细介绍了落地式卸料平台的施工方案,包括平台设计、材料选择、施工过程及注意事项等方面。
落地式卸料平台施工方案(专家论证版)

X X X X主体工程落地式卸料平台施工方案编制人:审核人:审批人:XXXXXX建设工程有限责任公司年月日目录第一章编制说明、编制依据及编制原则 (1)1.1 编制说明 (1)1.1.1 方案编制说明 (1)1.1.2 编制及审批审核人员信息 (1)1.2 编制依据 (1)第二章工程概况 (1)第三章卸料平台方案选择 (2)第四章施工准备 (2)4.1 材料准备 (2)4.2 技术准备 (2)4.3 劳动力准备 (3)第五章施工工艺 (3)5.1 落地式架体卸料平台构造参数及搭设要求 (3)5.2 落地式架体卸料平台平面布置及剖面详图 (3)5.2.1 卸料平台平面布置 (4)5.2.2 卸料平台平面剖面示意图 (8)5.3 卸料平台的搭设 (10)5.3.1 基础构造 (10)5.3.2 杆件布置 (10)5.3.3 外架体立杆接头和横杆接头的要求: (11)5.3.4 架体建筑物的拉结 (11)5.3.5 剪刀撑的设置 (13)5.3.6 抛撑的设置 (13)5.3.7 卸料平台操作层面防护 (14)5.3.8 架体搭设顺序 (14)5.4 架体检查与验收及监测 (15)5.4.1 架体的检查 (15)5.4.2 架体的监测 (15)5.5 平台与塔吊配合使用 (16)5.6 卸料平台使用要求 (17)5.7 卸料平台日常保养 (18)5.8 注意事项 (19)5.9 平台架拆除施工 (19)5.10 雨季、台风和夏季高温季节的施工措施 (20)5.10.1 雨季措施 (20)5.10.2 高温季节采取措施 (20)5.10.3 避雷措施 (20)第六章质量安全文明保证措施 (21)6.1 平台搭拆组织机构 (21)6.1.1 安全管理人员配备 (21)6.1.2 特种作业人员名单及证书 (22)6.2 平台搭设质量要求 (22)6.3 平台搭设安全施工措施 (24)6.4 架体拆除安全保证措施 (24)6.5 文明施工措施 (25)6.6 应急预案 (25)6.6.1 成立应急救援小组 (25)6.6.2 应急救援一般处理方案 (26)第七章计算书 (27)7.1 3M×6M卸料平台设计计算书 (28)7.2 3M×3.6M卸料平台设计计算书 (36)第一章编制说明、编制依据及编制原则1.1编制说明1.1.1方案编制说明本工程9栋、11栋为6层的多层建筑,建筑屋面高度:9栋20.15m,11栋18.05m,在装饰装修阶段中常有大量的砌块、砂浆、面砖等装修材料需要转运,综合考虑施工效益,采用落地式卸料平台,进行材料转运,以便用塔吊来进行吊运,再运到指定楼层或指定位置,满足卸料存料运料用料的使用方便与安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
落地式卸料平台施工方案(总18页)本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March香格里花园别墅一期工程落地式卸料平台搭设、拆除施工方案施工单位:南通曙光建筑工程有限公司编制人:丁斌日期: 2016-03-29一、工程概况工程名称:香格里花园别墅一期土建、桩基、安装工程建设单位:江苏宝达投资有限公司设计单位:江苏铭城建筑设计院有限公司监理单位:盐城市工程建设监理中心有限公司施工单位:南通曙光建筑工程有限公司建设规模:约17000m2建设地点:盐城大丰幸福东路南侧、春柳路西侧本工程属于联排别墅,为剪力墙结构,每栋1+3层的别墅。
建筑高度10.5米,地下1层,埋深 4.0m ,层高 3.3米(地下室 3.3米,首层 3.6米)。
使用年限50年。
二、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑地基基础设计规范》(GB 50007-2002)三、平台搭设要求30#~33#楼、38#~41#楼、46#~49#楼均为3层,一层层高为3.6m,二层、三层为3.3层,按最高考虑,搭设高度约为6m。
为方便施工,需在每栋房子上各搭设一个卸料平台。
卸料平台搭设尺寸为4m长×3m宽,使用时逐层向上搭设,最大堆放荷载为1.0kN/㎡。
卸料平台的立杆间距为1.0m×1.0m,步距1.5m,搭设高度6m,钢管类型48×3.5mm,扣件连接方式:平台板下钢管采用双扣件,其他采用单扣件,平台板底钢管间距500mm。
卸料平台搭设时每个楼层必须设置与结构连接的刚性拉结点,拉结件采用48×3.5mm钢管与结构连接。
操作层满铺脚手板,四角用铁丝扎紧,靠室外一侧应略高于内侧。
外立杆内侧设置挡脚板,高度180mm,周边设置两道防护栏杆,防护高度1.5m,内侧悬挂密目网进行封闭,防护栏杆内外两侧居中悬挂限载标识牌。
靠外侧的三个立面由底至顶连续设置剪刀撑,每三步设置一道水平剪刀撑。
卸料平台与外脚手架为相互独立的支撑系统,不应相互连接。
3.1、材料要求3.1.1钢管:脚手架钢管采用48×3.5mm的热轧钢管。
钢管不得严重锈蚀、弯曲、变形,并刷油漆进行防腐处理。
3.1.2扣件:钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》的规定;采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
脚手架采用的扣件,在螺栓拧紧的扭力矩达65N·m 时,不得发生破坏。
不得采用严重锈蚀或螺纹已被咬口的扣件。
3.1.3脚手板:木脚手板应采用杉木或松木制作,每块质量不宜大于30kg,长度为1.5~3.6m,厚度不得小于50mm,板宽宜为200~300mm,两端应设直径为4mm的镀锌钢丝箍两道。
不得使用腐朽、劈裂的木板。
3.1.4连墙件:连墙件采用与架体钢管规格相同的钢管与结构进行刚性连接,每层最少设置一道刚性拉结点,可与框架柱或梁进行刚性连接。
3.2、作业条件3.2.1地基必须处理好,且要符合施工组织设计的要求。
3.2.2搭设脚手架的场地应平整且清理干净,排水应畅通。
四、搭设流程和要点卸料平台搭设顺序如下:放置纵向扫地杆→逐根竖立杆→安放横向扫地杆→安装第一步纵向水平杆和横向水平杆→安装第二步纵向水平杆和横向水平杆→加设临时抛撑→安装第三步、四步纵向水平杆和横向水平杆→设置连墙件→接立杆→加设剪刀撑→铺脚手板→安装防护栏杆→密目网封闭→悬挂限载标识牌4.1、地基处理必须加设底座和安放垫木或垫板,并对地基做好夯实处理,地基承载力应满足设计要求。
4.2、铺放垫木(板)和安放底座垫木(板)必须铺放平稳,不得悬空,安放底座时应拉线和拉尺,按规定间距尺寸摆放后加以固定。
4.3、放置纵向扫地杆、竖立杆。
4.4、卸料平台作业层横向水平杆间距应不大于500mm。
卸料平台必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
4.5、立杆必须用连墙件与建筑物可靠连接。
4.6、立杆接长接头必须采用对接扣件连接,对接应符合下列规定:(1)立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
4.7、搭设纵、横向水平杆纵向水平杆的构造应符合下列规定:(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
(2)纵向水平杆接长应采用对接扣件连接。
4.8、设抛撑在设置第一层连墙件之前,可设一根抛撑,直至装设二道连墙件且稳定后,方可根据情况拆除。
抛撑应采用通长杆,上端与脚手架中笫二部纵向水平杆连接,连接点与主节点的距离不大于300mm。
抛撑与地面的倾角宜为45°~30°。
4.9、搭设连墙件连墙件的布置应符合下列规定:(1)宜靠近主节点设置,偏离主节点的距离不应大于300mm。
(2)应从底层第一步纵向水平杆处开始设置,当该处设置有困难时应采用其他可靠措施固定。
(3)宜优先采用菱形布置,也可采用方形或矩形布置。
4.10、剪刀撑:(1)剪刀撑随立杆、纵横向水平杆等同步搭设。
(2)剪刀撑的设置应符合下列规定:剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
4.11、扣件安装(1)扣件螺栓拧紧力矩不应小于40N.m,并不大于65N.m。
(2)扣件规格必须与钢管外径相同。
(3)主节点处,固定横向水平杆(或纵向水平杆)、剪刀撑、横向支撑等扣件的中心线距主节点的距离不应大于150mm。
(4)对接扣件的开口应朝上或朝内。
(5)各杆件端头伸出扣件盖板边缘的长度不应小于l00mm。
4.12、铺设脚手板(1)脚手板的探头应采用镀锌铁丝固定在支撑杆上。
(2)应铺满、铺稳,靠墙一侧离墙面距离不应大于150mm。
(3)在拐角处的脚手板,应与横向水平杆可靠连接,以防止滑动。
(4)脚手板靠外一侧应略高于内侧。
4.13、搭设防护栏杆、挡脚板、悬挂密目网作业层的栏杆和挡脚板的搭设应符合下列规定:(1)防护栏杆应设置两道。
(2)上栏杆上皮高度1.5m,密目网防护高度1.5m。
(3)防护栏杆和挡脚板应搭设在外立杆的内侧。
(4)挡脚板高度不小于180mm。
4.14、卸料时应符合下列规定:(1)各构配件严禁抛掷至地面。
(2)运至地面的构配件应及时检查整修与保养,并按品种、规格随时码堆存放。
4.15、卸料平台拆除4.15.1拆除前应做好以下准备工作:(1)应全面检查架体的扣件连接、连墙件、支撑体系等是否符和构造要求。
(2)应清除平台上杂物及地面障碍物。
4.15.2拆除时应符合下列规定:(1)拆除顺序与搭设顺序相反,须遵循先搭后拆,后搭先拆的原则,从脚手架顶端拆除其顺序为:安全网→防护栏杆→挡脚板→脚手板→小横杆→大横杆→立杆→连墙件→纵向支撑。
(2)连墙件应在位于其上的全部可拆杆件都拆除后方可拆除。
当脚手架拆至下部最后一根长立杆的高度时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
(3)在拆除过程中凡已松开连接的杆件应及时拆除,避免误扶和倚靠已松脱连接的杆件。
(4)拆除的杆配件应以安全的方式运出和卸下,必须绑扎牢固或装入容器内才可吊下,严禁向下抛掷,拆除过程中应作好配合,协调工作,禁止单人进行拆除较重杆件等危险性作业。
(5)拆除脚手架时必须划分安全区,设警戒标志,并设专人警戒。
(6)拆除前须指派专人检查架子上的材料、杂物等是否清理干净,否则不许拆除。
(7)拆除作业必须由上而下逐层进行,严禁上下同时作业。
4.16、安全要求(1)脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则考核合格的专业架子工。
上岗人员应定期体检,体检合格者方可持证上岗。
(2)搭设脚手架人员必须戴安全帽,系安全带,穿防滑鞋。
(3)脚手架的构配件质量与搭设质量应按规定进行检查验收,合格后方准使用。
(4)作业层上的施工荷载应符合设计要求,不得超载。
不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备。
(5)当有6级及6级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。
雨后上架作业应有防滑措施。
(6)脚手架的安全检查与维护应按规定进行,安全网应按有关规定搭设或拆除。
(7)在脚手架使用期间严禁拆除下列杆件:主节点处的纵、横向水平杆,纵、横向扫地杆和连墙件。
(8)不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。
(9)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
(10)工地临时用电线路的架设及脚手架接地、避雷措施等,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46-2005)的有关规定执行。
(11)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。
(12)卸料平台架上堆积荷载不得超过1.0t,每次起吊重量不得超过0.5t。
随吊随清运。
(13)在卸料平台防护栏杆的里外侧三面均应悬挂限载标志牌,居中挂在防护栏杆的第一道水平杆上。
标志牌注明限载重量为1.0吨。
五、平台荷载试验及验收5.1、卸料平台使用前应进行荷载试验,按容许荷载均匀布设,检查横杆、立杆和扣件等是否存在交大变形和位移,荷载试验后,各项指标达到要求后方可投入使用。
5.2、架子未经检查、验收前,除架子工外,严禁其他人员攀登,验收后任何人不得拆改,须作局部拆改时,须经施工负责人确认后由架子工进行操作。
5.3、大风雨后,施工负责人要及时组织相关人员对架子进行全面检查。
5.4、建立有效的安全管理机构和定期检查、复查制度,由安全主管主持检查和验收、检查以下项目:(1)各主节点处杆件的安装,连墙件、支撑等构造是否符合方案要求;(2)底座是否松动、立杆是否悬空;(3)扣件螺栓是否松动;(4)定期对外架的垂直度进行观测并做好记录。
(5)遇六级大风和大雨过后,必须对脚手架进行检查。
六、安全管理6.1、因该平台为物料周转期间使用,限重1.0吨,最大堆放荷载为1.0kN/㎡。
在操作面里外两侧应悬挂限重标志牌。
平台上堆放木方及多层板的高度≤0.5m,单次堆放2m钢管不超过100根,单次堆放4m钢管不超过50根。
6.2、在作业面上堆放的材料应码放整齐、稳固,不得影响施工操作的人员通行,严禁架上人员在上面跑动。
6.3、在作业中,禁止随意拆除脚手架的基本构件、整体性杆件、连接件和连墙件。
确实需要拆除的,必须经主管人员同意,采取相应加固措施,并在作业完成后及时恢复。
