农村公路建设项目施工组织设计方案一、项目概述农村公路建设项目是为了改善农村交通状况,提高农村居民的生产生活条件而进行的基础设施建设项目。
本项目位于省县农村地区,总长度为XXX公里,包括XX条路段。
本项目的施工组织设计方案旨在确保工程建设按时按质完成,最大程度地减少对农村居民的生活影响。
二、施工组织设计原则1.安全原则:施工过程中要严格遵守安全操作规程,及时检查和修复可能危及施工人员和周边居民生命财产安全的隐患。
2.科学原则:采用先进的施工技术和设备,确保施工质量和效率。
3.环保原则:在施工过程中,采取措施减少污染物排放,保护周边环境,确保项目对环境的影响最小化。
4.经济原则:合理安排资源和人力,优化项目进度和成本。
三、施工组织方案1.施工前准备(1)确定项目经理、技术负责人及其他工作人员,并组织他们参加相关培训,提高他们的业务水平和管理能力。
(2)采购和租赁所需施工机械设备,并进行试运行和维护。
(3)制定施工计划,包括工期、工序及人力物力需求等。
并与相关部门沟通,确保施工期间没有其他重要活动冲突。
(4)与居民和当地政府进行沟通和协商,解释项目建设的重要性和影响,争取他们的理解和支持。
2.施工流程(1)道路勘察设计:对项目范围内的土地进行勘察和测量,并制定道路设计方案。
(2)土地征收与拆迁:根据道路设计方案,征收和拆迁相关土地,确保施工区域的顺利开展。
(3)道路基础建设:按照施工方案,进行路基和排水系统的建设。
(4)路面建设:进行路面铺设和道路标线的绘制。
(5)交通设施建设:安装交通信号灯、交通标志等设施。
(6)验收与移交:对建设项目进行验收,确保质量合格后移交使用。
四、关键问题及对策1.影响居民生活:施工过程中,将临时封闭部分道路,增加了居民出行的不便。
对策是提前通知居民,尽量减少施工对出行的影响,并及时修复临时道路,确保居民通行畅顺。
2.施工进度延误:可能出现天气原因、物资不足等因素导致施工进度延误。
农村公路重建施工组织设计

农村公路重建施工组织设计一、项目概况该项目旨在对农村公路进行重建施工,以提升农村交通状况和农民生活质量。
本文档详细介绍了农村公路重建施工的组织设计方案。
二、项目目标1. 提高农村公路的通行能力,减少交通拥堵现象。
2. 提升农村公路的安全性和可靠性,降低交通事故率。
3. 缩短农村公路运输时间,提高农产品运输效率。
4. 促进农村经济发展,增加农村居民的收入。
三、施工组织设计方案1. 施工队伍组建- 招聘具有相关施工经验的工人和技术人员。
- 成立专业施工管理团队,负责项目施工的统筹和协调工作。
2. 施工计划安排- 制定详细的施工计划,包括前期准备、主体施工和收尾工作。
- 根据实际情况和工期要求,合理安排施工进度和资源配备。
3. 施工现场管理- 设立严格的安全管理制度,确保施工过程中安全可控。
- 安排专门的质量检查人员,进行施工质量的监督和检查。
- 建立施工现场卫生制度,保持施工现场整洁有序。
4. 资源管理- 合理管理和利用施工资源,包括人力、物力和财力。
- 保证施工所需材料的供应充足和及时。
5. 进度管理和反馈- 建立进度管理体系,定期对施工进度进行监控和评估。
- 及时反馈施工进展情况,及时解决施工中的问题和难题。
四、预期效益在施工组织设计方案的指导下,农村公路重建施工将获得以下预期效益:- 农村公路通行能力提升,交通拥堵现象减少。
- 交通事故率降低,农村公路更加安全可靠。
- 农产品运输效率提高,农民收入增加。
- 农村经济发展促进,提升农民生活质量。
五、总结本文档提供了农村公路重建施工的组织设计方案,包括施工队伍组建、施工计划安排、施工现场管理、资源管理,以及进度管理和反馈等内容。
该方案旨在实现农村公路重建施工的高效、安全和可持续发展。
农村公路施工组织设计

施工组织设计目录第一章编制说明 (1)第二章工程概况 (1)第三章实施管理目标 (2)第四章施工部署 (2)第五章主要工程项目的施工方案、方法与技术措施 (4)5.1土石方施工 (4)5。
2路基整治 (8)5。
3道路工程 (9)第六章工期保证体系及保证措施 (11)第七章工程质量管理体系及保证措施 (14)第八章安全生产管理体系及保证措施 (21)第九章环境保护、水土保持保证体系及保证措施 (25)第十章文明施工、文物保护保证体系及保证措施 (27)第十一章民工工资兑付措施 (32)第十二章资源配备计划 (33)第十三章项目风险预测与防范,事故应急预案 (34)附表四:施工总平面图 (37)附表五:劳动力计划表 (39)附表六:临时占地计划表 (40)第一章编制说明1。
1编制范围本施工组织设计为九畹溪镇槐树坪村机耕道工程施工建设的技术指导纲领性文件。
主要建设内容:路基整理(土石方)、15㎝厚C30混凝土面层等工程。
1.2编制原则一、遵照招标文件、技术规范、现场实际情况,本公司能够调用施工生产能力及业主要求.二、做到统筹安排,科学合理的安排施工进度计划,组织均衡生产和工序衔接;做到紧张有序,确保工程质量尽量缩短工期。
三、采用先进的施工技术和设备,科学配备生产资源,充分发挥设备的生产能力,提高机械化、标准化施工作业水平.第二章工程概况2.1工程概况本工程为九畹溪镇槐树坪村机耕道工程,位于秭归县九畹溪镇槐树坪村,线路全长1.5公里,主要建设内容:路基整理(土石方)、15cm厚C30混凝土面层等工程.2.2本工程位于秭归县九畹溪镇槐树坪村,计划工期90日历天。
本工程无地勘报告,应依据当地相关工程经验及现场实地情况,对地基采取相应的处理方法;施工期间应采取有效的防、排水措施保护地基土层,基础开挖时如遇人防工事、软弱土层等异常情况,应通知相关单位及时处理;基坑开挖后经验槽合格后方可进行下道工序施工。
2。
3现场施工条件2。
农村公路施工组织设计

1、总体施工组织布置及规划1.1工程概况本标段工程共包含两段农村公路,即XX县XX乡XX村农村公路(长25.2公里)和XX县XX乡XX村农村公路(长2.4公里)。
设计平纵线型维持原路状况,主要对路面进行改造,增加排水工程、支挡工程和安保工程。
设计公路等级四级,设计速度20公里/小时,设计路基宽度4.5米。

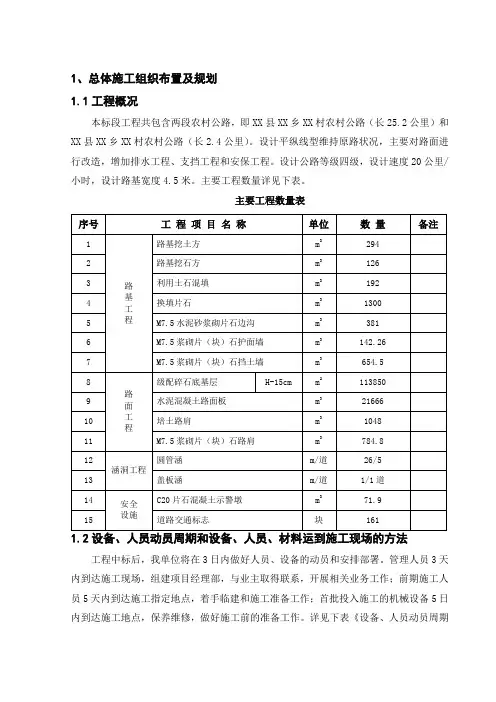

主要工程数量详见下表。
主要工程数量表工程中标后,我单位将在3日内做好人员、设备的动员和安排部署。
管理人员3天内到达施工现场,组建项目经理部,与业主取得联系,开展相关业务工作;前期施工人员5天内到达施工指定地点,着手临建和施工准备工作;首批投入施工的机械设备5日内到达施工地点,保养维修,做好施工前的准备工作。
详见下表《设备、人员动员周期1.2.1劳动力计划及管理根据本工程的工程量和进度计划安排,主要劳动力计划表详见《附表三劳动力计划表》。
项目部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》及《劳动力进点通知单》,包括劳力人数、工程技术要求、进点时间等。
本着“需则进、完则退”的原则,现场不留闲人,杜绝人为窝工现象,同时尽量减少人员频繁调动。
拟投入劳动力人数计划50100150200250第一个月第二个月第三个月168209180劳动力人数劳动力人数(人)1.2.2施工机械设备机具计划根据施工需求,做好机械设备的选型工作,并对工程机械设备进行动态调配。
项目经理部设专职机械工程师及机修人员负责机械、设备的管理、维修、保养,以高度机械化施工保证投标书承诺的工期、质量、安全等各项目标的全面实现。
施工机械计划详见投标书资格审查资料《拟投入本合同段的主要施工机械、试验、测量仪器设备表》。
1.2.3主要工程试验设备、测量仪器配置计划为加强工程材料检验和施工过程控制,本标段设试验室和测量队,按规定配齐试验设备、测量设备、试验人员和测量人员。
测量、试验仪器配备详见投标书资格审查资料《拟投入本合同段的主要施工机械、试验、测量仪器设备表》。
农村公路工程施工组织设计方案

农村公路工程施工组织设计方案
一、前言
农村公路建设是促进农村经济发展、改善农村交通条件的重要举措。
本文旨在就农村公路工程施工组织设计方案进行探讨,以提高农村公路施工效率,确保工程质量。
二、施工组织设计原则
在农村公路工程施工过程中,应遵循以下原则: - 合理规划:根据工程实际情况,合理规划施工路线和施工方法。
- 安全第一:严格遵守安全生产法规,保障施工人员和周边居民的安全。
- 环保优先:采用环保材料和施工工艺,减少对环境的污染。
- 节约成本:优化施工流程,降低施工成本。
三、施工组织设计具体方案
1. 施工路线选择
根据地形、交通条件等因素,选择合适的施工路线,尽量减少地形起伏或沟槽等对施工的影响。
2. 施工队伍组建
选择具有丰富经验的施工队伍,合理分配各类施工人员,确保施工人员数量充足。
3. 施工机械配置
根据施工需要,合理配置挖掘机、铺路机等施工机械设备,保证施工效率。
4. 施工工艺流程
制定详细的施工计划,按照工艺流程依次完成开挖、填方、铺石等工程环节,确保施工有序进行。
5. 安全管理措施
加强对施工现场安全管理,设置警示标识、划定安全区域等措施,保障施工人员安全。
6. 质量监督与验收
建立完善的质量监督体系,定期进行工程质量检查与验收,及时发现并纠正质量问题。
四、总结
农村公路工程施工组织设计方案的制定对于提高施工效率、保障工程质量至关重要。
只有制定科学合理的施工组织设计方案,才能有效推动农村公路建设工作的顺利进行,实现农村交通条件的持续改善。
农村公路工程施工组织设计(完整版)

施工组织设计第一章总体施工组织布置及规划1 施工总体安排根据本工程特点、工程规模,结合工期、质量要求,合理安排,制定详细施工进度计划,配备先进机械设备,采用机械化作业,组织多工作面均衡、快速施工,保质、保量按期完成本合同段施工任务。
本工程安排四个施工队:一个负责路基的施工工作,一个负责路面的施工,一个负责桥涵的施工,一个负责绿化及环境保护的施工。
2 施工组织机构本项目施工组织机构见下图:本项目部实行项目法人制,设项目经理一名,总工一名,下设四部二室,及路基、路面、桥涵及绿化环境保护。
由公司法定代表人授权项目经理负责该工程的施工组织、管理、协调和指挥,负责与建设单位、设计单位和监理单位联络,为本工程的项目法人,代表本公司对本项目全权负责。
工程技术部的分工根据所涉及项目、专业需要,做到分工明确合理,互相配合,责任到人,确保目标的实现。
第二章施工组织设计除采用文字描述外可附下列图表,图表及格式要求附后附表一拟投入本标段的主要施工设备表附表二拟配备本标段的实验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图说明:1、施工营地:结合施工现场实际情况,对施工现场平面及临时设施进行合理布局,实施封闭式管理。
所有临时用房都在科室门牌做出标志,墙面及天棚均采用空心板屋面。
卫生间、淋浴间及厨房等地面、墙裙铺设面砖,所有生活用房要求文明整洁。
2、料场:根据本工程的实际情况,各种材料堆放,必须整齐、规范,铺装面板加工场及堆场计划分二处设置,具体见平面布置图。
3、临时设施的布置:现场临时设施包括行政管理用房、生产车间、仓库及生活用房。
生产车间包括工具库、标志牌加工等。
生活用房包括职工宿舍、食堂、厕所、浴室等。
具体位置见施工平面布置图。
(1)生活与工作区场地四周挖设临时排水沟,并在生活区设砖砌排水沟与周边排水接通。
(2)生活区道路采用l5厘米塘渣+10厘米C15砼面层。
(3)生活废水经明沟直接排出场外。
农村公路改造工程施工组织设计

农村公路改造工程施工组织设计施工组织设计是指对农村公路改造工程进行全面的分析和研究,制定施工方案、确定施工队伍、分配施工任务、安排施工进度、制定施工流程等一系列工作。
下面是关于农村公路改造工程施工组织设计的内容。
一、施工方案施工方案是农村公路改造工程的总体规划,包括施工时间、施工方法、施工机械和材料的选择等。
施工方案的制定应考虑到工程的实际情况和项目要求,尽量确保施工过程的顺利进行和工程的顺利完成。
在制定施工方案时,需要考虑以下几个方面的因素:1.工程地质条件:对工程地质条件进行详细的调查和分析,确定施工所需的工程机械和材料;2.施工工艺:根据工程的实际情况,制定合理的施工工艺,确保施工过程的安全和有效;3.施工进度:根据项目要求和工期限制,制定合理的施工进度,并将其纳入施工方案中;4.施工队伍:确定施工队伍的规模和构成,确保施工人员的配备和工作能力。
二、施工进度施工进度是农村公路改造工程的核心内容,包括施工工期和施工任务的安排。
在制定施工进度时,需要考虑以下几个方面的因素:1.工期限制:根据项目要求和合同约定的工期,确定工程的施工工期;2.施工任务:根据施工方案中确定的施工工艺和方法,确定施工任务的具体内容和分工;3.施工进度表:将施工任务按时间顺序列入施工进度表,并进行合理的时间安排。
三、施工流程施工流程是农村公路改造工程施工过程中各个环节的具体操作和顺序。
在设计施工流程时,需要考虑以下几个方面的因素:1.土方工程:包括土方开挖、土方回填、土方坍塌和土方抛坡等过程;2.路基工程:包括路基平整、路基夯实和路基加固等过程;3.路面工程:包括路面铺设、路面总成和路面维护等过程;4.排水工程:包括排水设施的安装和排水系统的调试等过程。
四、施工机械和设备施工机械和设备是农村公路改造工程施工过程中必不可少的工具和设备。
在选择施工机械和设备时,需要考虑以下几个方面的因素:1.工程规模:根据工程的规模和需求,选择合适的施工机械和设备;2.施工方法:根据施工方案中确定的施工方法和工艺要求,选择适用的施工机械和设备;3.施工时间:根据施工进度的要求,确定施工机械和设备的投入时间和使用周期。
农村公路改建工程施工组织设计范本

农村公路改建工程施工组织设计范本一、项目背景农村公路是连接农村地区与城市之间的交通渠道,对于农村地区的经济发展和社会进步具有重要的作用。
然而,由于历史原因和资源有限,部分农村公路存在着质量较差、通行条件差等问题,需要进行改建工程。
二、项目目标本次改建工程旨在提高农村公路的通行条件,增加道路的承载能力,改善农民的交通状况,促进农村地区的经济发展和社会进步。
三、施工组织1.组织机构根据工程的规模和施工要求,设立施工指挥部,指挥和协调工程的实施。
施工指挥部由总指挥和各部门组成,总指挥负责决策和指导工程的实施,各部门负责具体的工作。
2.人员安排根据工程的规模和施工要求,要合理安排施工人员,保证施工进度和质量。
人员分为管理人员和施工人员两大类。
管理人员负责组织协调和监督工程的实施,施工人员负责具体的施工工作。
3.施工计划在项目启动前,要制定详细的施工计划,包括工期、工程量、材料需求等,确保施工工作的顺利进行。
施工计划要有一定的可行性,合理安排工程进度,有效利用资源。
4.施工任务根据工程的具体情况,将工程分为若干个施工任务,明确每个任务的内容和要求,确保施工工作的有序进行。
每个任务都要有固定的负责人,负责监督和组织相关的施工工作。
五、施工措施1.安全措施2.环保措施农村公路改建工程施工过程中,要注意环保问题,减少对自然环境的污染。
要使用环保材料和环保工艺,降低噪音和粉尘的排放。
在施工现场设置专门的垃圾处理区和污水处理设施,确保施工过程中产生的废弃物得到妥善处理。
六、质量控制1.质量目标2.质量检查七、工程进度1.工期计划2.工期控制八、施工预算以上是农村公路改建工程施工组织设计的范本,供参考使用。
具体的施工组织设计可以根据具体的工程情况进行调整和完善。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编制依据及原则一)编制依据1、朗县金东乡西日卡村施工图设计文件。
2、现行公路工程施工技术规程及相应的质量检验评标准。
3、本单位管理水平、技术设备力量,多年积累的公路施工经验用施工现场及周围环境的调查所掌握有关资料。
(二)编制原则1、工程合格率100%。
2、遵循合同文件各项条款要求,严格按照设计标准,现行施工规范和质量检验评定标准,正确组织施工,确保工程质量合格。
3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。
4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。
科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。
5、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。
工程概况及主要工程数量一)工程简介:本合同项目工程地点位于朗县金东乡西日卡村。
工程范围:全长14KM。
其中噶木组牧场道路2000米;噶木普牧场道路7000 米;思思卡牧场道路5000 米。
设计技术标准为,路宽3.5M,面层砂石路面。
(二)场地工程地质、:本合同段工程无滑坡、危岩、崩塌、泥石流、地表塌陷等不良地质现象发生。
(三)设计标准1、道路等级:公路路线等级采用四级公路标准2、计算行车速度:V=15km/h;3、最大纵坡≤ 9%,最小纵坡0.3%;4、路面交叉:平面交叉;5、路面类型:砂石路面(五)工程承包范围及主要工程数量本项目承包范围为公路道路工程,包括临时电力线路、路基挖方、路基填方、路基平整、培土路肩等工程,三、施工管理力量及劳动力安排一)项目管理机构根据合同任务和工期要求,立即组织成立施工现场管理机构,全面组织,实施本合同段工程的管理。
施工组织机构框图见后。
(二)施工区段划分及人员配备1、施工区段划分根据本合同段任务分布状况和工期要求,我公司安排为三个施工段:以噶木组牧场道路为第一施工段;噶木普牧场道路为第二施工段;思思卡牧场道路为第三施工段。
2、劳动力组织和人员配备根据本合同段分项工程施工强度和施工方法,通过计算分析汇总平衡,工种分为机械班组、人工零星清理修复组。
依据施工进度计划及工程数量,投入本工程施工的劳动力按以下几点安排:(1)路基工程以机械施工为主,人工配合;劳动力投入主要以机械工、普工为主。
(2)路面工程以机械施工为主,主要为机械工、运输工、普工。
劳动力数量表四、施工机械设备配置根据本合同段工程项目和主要工程数量,主要施工设备大体可为以下几类:(1)路基挖方开挖机械;(2)路基填方机械;(3)路面工程施工机械;本工程拟用三台挖掘机,三台装载机。
载重汽车5 辆。
五、施工组织方案(一)施工准备为确保优质高效完成本合同段的各项工程,自进场的第一天起,我部将统筹安排,科学调度,全面展开开工前的各项准备工作。
1、行政准备为了能使各项工程的施工顺利进行,进场后,积极同业主及当地乡镇、村等相关部门取得联系,主动征求各部门的意见和建议,在业主的帮助下,取得各方面的更多支持,使得本合同段各项工程的施工能够在一个和谐、友好的氛围中顺利展开。
2、技术准备(1)测量准备开工前的定线复测是各项工程开工的前提,它对工程质量有着直接的影响,为确保复测精度,由对测量有着丰富经验的专职测量工程师负责,在现场交接主要控制桩点和获得相关的测量资料后,迅速组织对合同段进行定线测量。
视各项工程的实际情况,增设复测成果的护桩图,并对前期开工的分项工程及路线边桩测量放样,为各分项工程的开工打下良好基础。
(2)技术资料准备在项目总工的主持下,召集全体技术人员认真仔细地阅读、审核图纸,深入细致地领会设计意图,争取设计单位对工程项目作更深一层的技术交底,编制分项工程的作业指导书;全面分析,统筹安排,科学分解工序,合理确定作业循环时间,制定严格的技术交底、技术管理和质检制度,准备好工程日志等各种记录簿和工程检查表格。
(3)现场准备在现有的“三通一平” 前提下,修建临时设施的同时,安排人员、机械进行本合同段内临时道路修筑,地表清理,为正式开工做好准备。
(4)物资准备物资部门在项目经理统一安排下,根据工程的轻重缓急,在业主等有关部门的监督下对急需物资进行采购。
,部分物资可分期、分批进场,以满足工程需要。
(5)机械准备拟投入的主要施工机械设备根据本标段的实际情况,各种机械按照计划准时进场。
设备到位后,由机材部人员负责对所有设备进行全面检修调试。
(二)、临时设施工程经认真阅读图纸和现场考察,综合分析本合同工程的分布、工期及交通环境条件后,从节约用地和方便施工的原则出发,对临时工程进行规划,具体如下:1、临时驻地:设在施工现场。
2、临时便道:利用现有的施工便道,现场与便道根据实际需要适时修筑。
4、施工用水及供电我方只需在施工现场架设临时输电输水线路并搭建备用发电机房即可保证施工用电用水的需要。
(三)、施工总体进度计划1、总体计划安排的原则本合同的施工总体计划,以承包人计划投入的资源(劳动力、机械设备、材料)为依据,以合同工期为前提,科学安排,保证重点、统筹兼顾,在确保工程质量、施工安全的大前提下,优化资源配置,挖掘人员和设备潜力,充分发挥本队综合优势,确保在合同工期内完成施工任务。
在工程施工中,以组织均衡施工为基本方法,抓住少雨季节,采用平行、流水、交叉等作业方法超前动作。
2、总工期本合同计划总工期为60天,计划开工日期暂定为2016年11月5日,完工日期为2017年1月5日。
(四)、主要工程项目施工方案及施工工艺1、总体施工方案总的施工原则是先地下后地上,即先进行地下施工,回填后根据挖填需要进行路基整形,然后进行路面结构层施工。
2、路基工程(1)施工准备1)施工测量首先要对路基高程,中线、边线进行检测,清理场地,要求表面清洁无杂物,并对清理后留下的坑沟进行回填整实等处理,压实度应同路基要求。
2)场地清理及拆除A、凡路基填筑地段,均将路堤基底上的所有树根、腐植土等挖除干净,并堆放在指定弃土场内。
场地清理完成后,全面进行填前碾压。
B、所有清除物均放置在路基范围以外,并做妥善处理。
C、所有清除工作,均检查合格后才进入下一工序的施工。
3)防水、排水施工前做好各种防水、排水设施,并保持其处于良好的排水状态。
2)、路基填筑1)、路基填筑按部颁四级公路标准,采用机械化施工作业,严格按规定控制填料。
不同种类填料分类分段水平分层填筑,不混杂、不混填、填层厚度根据压实机械的不同而分别控制。
2) 、路基填筑施工工艺工艺流程分为“三阶段、四区段、八流程” ,“三阶段”为:准备阶段⋯施工阶段⋯竣工阶段“四区段”为:填筑区段⋯平整区段⋯碾压区段⋯检验区段“八流程“为:施工准备⋯基底处理⋯分层填筑⋯摊铺平整⋯洒水或晾晒⋯碾压夯实⋯检测签证⋯路槽整修路基填筑施工方法如下:1) 基底处理基面宽度、横坡、平整度。
5)特殊路基处理无论是填方还是挖方,路基以下80cm范围均不得有软土淤泥存在,否则需经监理、业主、设计单位等确认下进行换填砂,并予以夯实。
2、路面基层施工要求A、在铺筑前,将路床表面的浮土、杂物全部清除,路床上的车辙松软以及任何不符规定要求的部位均翻挖、清除,并以同类型材料填补,重新整形、碾压。
B、根据松铺系数,将集料均匀地摊铺在规定的宽度上。
C、碾压的方向与线路中心平行,直线段由边到中,超高段由内侧到外侧,依次连续均匀碾压。
每层碾压连续进行,直到压实密度达到设计要求98%。
2)质量控制A、按规定的方法和频率进行质量检测项目,实测和外观鉴定。
B、压路机过后无明显轮迹。
3)施工步骤A、准备工作:首先要对路基高程、中线、路边线进行复测,在符合规范要求条件下,再进行开挖施工。
B、检测:开挖后进行宽度、平整度、坡度、顶面高程及弯沉值测试,均符合设计要求后才能进行砂石摊铺的施工。
3、路面面层(1)、施工工序基层准备砂石材料准备整平压实检查验收。
(2)、施工内容及重点1)、材料和选择A、砂石选择质地坚硬、耐磨、洁净,符合规定级配要求,细度模数宜在2.5 以上。
六、确保安全生产技术组织措施为了使整个工程顺利而安全地完成,工程施工达到无重大伤亡事故发生,且轻伤控制在5‰以内的目标,除了严格执行国家和地方上的现行规范和新标准外,我们还要结合本工程的实际情况,制定出以下的措施。
6.1安全生产组织措施我们结合工程划分的区段以及工程的规模,决定成立以项目经理为首的安全生产管理小组,按区段确定一名专职安全员,下设三名经培训合格上岗的安全工人从事安全防护工作,各生产班组设兼职安全员从事安全情况监督与反馈信息工作,从而建立起一套完整有效的管理体系。
安全生产小组每星期活动一次,进行安全检查,发现隐患,及时整改。
专职安全员和兼职安全员的职责要严格管理。
6.2安全生产管理制度施工生产是一门系统工程。
在一个多工种、多专业的大型施工现场,平行交叉作业、共用平面和空间的情况很多,需要互相制约协作,才能保证安全生产。
仅靠各个分包或单项作业班组进行独立的安全管理,起不到对施工现场全面的控制作用。
因此,我们建立了以项目经理为项目安全生产第一责任人,下至项目副经理、项目安全部门、专职安全员、工长、班组长、生产工人的安全管理网络。
每个人在网络中都有明确的职责,项目经理是项目安全生产第一责任人,每位工长既是安全监督,也是其所负责的分项工程施工的安全第一责任人,各班组长负责该班的安全工作,专职安全工协助项目安全主任工作,这样就形成了人人注意安全,人人管安全的齐抓共管的局面。
在这一套管理模式下,我们对其中的每个成员规定了各自在安全生产管理上的职责,即制订了上至项目经理、下至作业工人的安全生产责任制。
安全宣传制与教育是防止职工产生不安全行为、减少人为失误的重要途径,制定了安全教育制度,包括三级安全教育制度、日常安全教育制度以及特种作业人员安全教育制度。
消除安全隐患是保证安全生产的关键,而安全检查是消除安全隐患的有力手段之一,特制定了安全检查制度,包括日常、定期、综合、专业四种检查形式。
安全检查坚持领导与群众相结合、综合检查与专业检查相结合、检查与整改相结合的原则。
检查内容包括:查思想、查领导、查制度、查安全教育培训、查安全设施、查机械设备、查安全纪律以及劳保用品的使用。
6.3安全生产技术措施实行施工现场安全标准化是实现安全生产的根本措施,是强化安全管理和安全技术的有效途径。
所以,我们针对该工程的实际情况制订相应的技术措施。
1、要加强对参加施工人员进行安全意识教育,要严格遵守国家部、省有关安全法规以及公司有关安全技术规程和规定,所有职工都要把安全工作放在首位来对侍,在施工中要做到“一管、二定、三检查、四不放过”。
