太阳能工程施工组织设计方案

合集下载

太阳能工程施工组织设计

太阳能工程施工组织设计

施工组织设计(一)编制说明1.1说明1.1.1在施工期间,如设计发生变更或其它条件发生变化时,必须适当修改施工方案,以保证质量和工期的要求;而因修改施工方案造成进度或其它方面的影响,应制定具体的补救措施。

1.1.2本施工组织设计如与施工图纸有出入,应以施工图纸为准。

1.2编制依据1.2.1本工程有关招标说明。

1.2.2本工程有关图纸设计资料。

1.2.3以下施工验收规范、规程和标准1)《建筑工程建筑面积计算规范》(GB/T50353—2005)2)《住宅装饰装修工程施工规范》(GB50327-2001)3)《建筑内部装修防火施工及验收规范》(GB50354-2005)4)《建筑涂饰工程施工及验收规程》(JGJ/T29-2003)5)《建筑防腐蚀工程施工及验收规范》(GB50212-2002)6)《建筑设计防火规范》(GB50016-2006)7)《安全防范工程技术规范》(GB50348—2004)8)《公共建筑节能改造技术规范》(JGJ176—2009)9)《建筑工程施工质量验收统一标准》(GB50300-2001)10)《建筑工程施工质量评价标准》(GB/T50375-2006)11)《建筑节能工程施工质量验收规范(GB50411-2007)12)《砌体工程施工质量验收规范》(GB50203-2011)13)《建筑地面工程施工质量验收规范(GB50209-2010)14)《建筑装饰装修工程质量验收规范(GB50210-2001)15)《建筑给水、排水设计规范》(GB50015-2003)(2009版)16)《给水排水构筑物工程施工及验收(GB50141-2008)17)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)18)《建筑电气工程施工质量验收规范(GB50303-2002)19)《民用建筑工程室内环境污染控制规范》(GB50325-2010)20)《建筑施工安全检查标准》(JGJ59-99)21)《施工现场临时用电安全技术规范》(JGJ46-2005)22)《建筑施工现场环境与卫生标准》(JGJ146-2004)23)《建设工程文件归档整理规范》(GB/T50328-2001)24)《建筑施工组织设计规范》(GB/T50502-2009)1.2.4我公司推行ISO9001质量保证体系的有关文件。

太阳能热水器工程施工组织设计方案

太阳能热水器工程施工组织设计方案

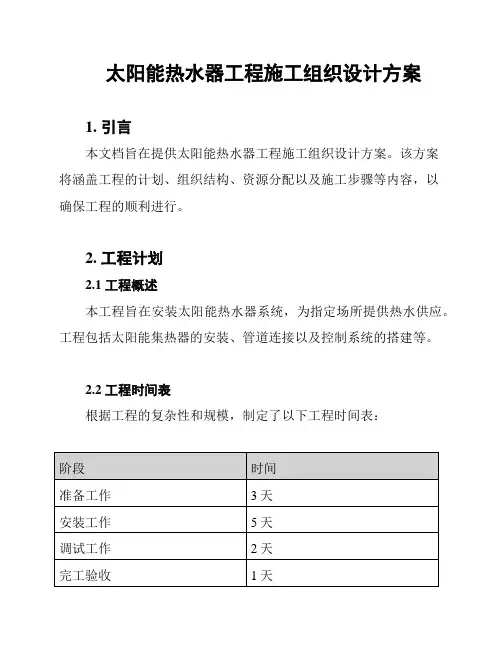

太阳能热水器工程施工组织设计方案1. 引言本文档旨在提供太阳能热水器工程施工组织设计方案。

该方案将涵盖工程的计划、组织结构、资源分配以及施工步骤等内容,以确保工程的顺利进行。

2. 工程计划2.1 工程概述本工程旨在安装太阳能热水器系统,为指定场所提供热水供应。

工程包括太阳能集热器的安装、管道连接以及控制系统的搭建等。

2.2 工程时间表根据工程的复杂性和规模,制定了以下工程时间表:2.3 工程资源为了顺利进行工程施工,需要确保以下资源的充足供应:- 人力资源:安装队伍、施工人员、工程监理等;- 材料资源:太阳能热水器系统、管道、控制设备等;- 设备资源:吊装设备、安装工具等;3. 施工组织结构为确保工程施工的协调与高效,将建立以下施工组织结构:3.1 项目经理项目经理负责整体工程的组织、协调与管理,监督施工进展并解决可能出现的问题。

3.2 施工队伍施工队伍包括安装人员、电工、管道工等,他们将按照工程计划协同工作,负责具体的施工任务。

3.3 工程监理工程监理将对施工过程进行监督和质量控制,确保工程按照要求进行。

4. 施工步骤本节将简要介绍太阳能热水器工程的施工步骤:4.1 准备工作- 确定施工现场,并清理、清理相关区域;- 确认所需资源的可用性,准备材料和设备;- 分配施工人员和工作任务。

4.2 安装工作- 安装太阳能集热器,包括定位、固定和连接管道;- 安装热水储存罐和控制系统;- 安装辅助设备,如泵和阀门等。

4.3 调试工作- 连接电源,并进行系统测试和检查;- 调整控制系统,确保其正常工作;- 检查管道连接和防漏。

4.4 完工验收- 进行工程的最终检查和测试,确保系统正常运行;- 编制工程报告,并提交给相关方审查;- 整理施工现场,进行最后的清理工作。

5. 安全与环保措施在进行太阳能热水器工程施工过程中,将严格遵守以下安全与环保措施:- 工人佩戴个人防护装备,如安全帽、安全鞋等;- 施工现场设置警示标志,确保施工区域安全;- 合理使用资源,降低能耗和环境影响。

太阳能工程施工组织设计方案

太阳能工程施工组织设计方案

太阳能工程施工组织设计方案编制:_______________日期:_______________目录第一章编制说明及编制依据 (1)第三章工程重点及难点 (4)第四章施工现场平面布置及说明 (8)第五章施工临时用水、用电布置及说明 (9)第六章施工段划分及施工程序 (10)第七章工期保证措施 (12)第八章协调配合工作安排 (15)第九章劳动力安排计划 (17)第十章拟投入本合同工程的主要施工机械表 (18)第十一章本工程配备的主要材料试验、测量、质检仪器设备表 (19)第十二章分项工程施工方案技术规范 (20)第十三章质量目标及保证措施 (21)第十四章防止质量通病的措施 (28)第十五章安全文明施工保证措施 (30)第十六章相关单位协调配合措施 (33)第十七章冬季、雨季等气候条件下施工措施 (34)第十八章成品、半成品保护措施 (37)第十九章其他相关主要措施 (38)第一章编制说明及编制依据1. 国家相关标准规范(1)GB/T18713-2002《太阳能热水系统设计、安装及工程验收技术规范》(2)GB50015-2003 《建筑给排水设计规范》(3)GB/T 176424-2007581-1998《平板太阳集热器》、GB/T 6424-2007 《平板型太阳集热器》(4)GBJ17-88 《钢结构设计规范》(5)GBJ9-87 《建筑载荷规范》(6)NY/T343-1998《家用太阳热水器技术条件》(7)GB4272-92《设备及管道保温技术通则》(8)GB4706.1-1998《家用和类似用途电器的安全通用要求》(9)GB/T12936-1991《太阳能热利用术语》(10)GB/T18708-2002《家用太阳热水系统热性能试验方法》(11)QB/102-2002 《太阳能集中热水系统施工规范》(12)GB50057-94《建筑物防雷设计规范》(13)GB/T 20095-2006 《太阳能热水系统性能评定规范》2. 国家建筑标准设计图集06K503《太阳能集热系统设计与安装》98S102《卧式水泵隔振及其安装》08R418-1《管道与设备绝热-保温》第二章本工程施工进度及目标一、工期及质量目标开工日期:竣工日期:质量目标:工程施工质量合格。

太阳能热水系统工程施工组织设计方案

太阳能热水系统工程施工组织设计方案

目录第一章、施工组织设计 (2)第一节、项目实施工作计划 (2)第二节、施工组织计划 (6)一、工程重点、难点 (6)二、施工组织策划 (7)三、施工资源需求计划 (8)四、施工总平面布置规划 (17)五、进度计划保证措施 (18)六、工程施工方案 (23)七、工程质量管理策划 (29)八、安全、文明施工管理策划 (32)九、和谐施工与绿色施工管理策划 (33)十、组织协调管理策划 (38)十一、冬雨季施工技术措施的编制与实施 (39)十二、竣工验收流程 (43)第一章、施工组织设计第一节、项目实施工作计划一、工期计划工程总目标:按期完工项目工期计划严格按照甲乙双方约定执行:二、设计和设计联络实施工作计划1、设计联络会的目标:通过设计联络会协商解决明确双方的责任和义务以方便合同的顺利执行。

2、设计联络会的组织:1)设计联络的组织工作由甲方负责。

2)我方接到进场施工通知后,将设计联络进度计划、图纸文件提交计划等报招标人予以确定。

3)我方会在设计联络会召开前两周,将需要确认的图纸和资料提交给甲方。

4)我方选派参加设计联络的技术人员是在设计方面有多年工作经验的工程师,并且为本项目的主要技术人员。

所有参加联络会议的技术人员精通技术、身体健康。

5)联络会期间,我方保证做好会议记录,并形成会议纪要,并配备必要的办公用品。

6)联络会之后,我方将按照会议纪要的要求完成其所规定的工作。

3、设计联络的容:1)设计联络会议主要解决的问题包括但不限于以下几个方面:A. 我方完整的介绍产品的技术、设计思想。

B. 双方互提基础资料,确认设备功能、技术参数和设备数量。

C. 甲方审核我方技术规格书,确定我方设计方案;D. 确定与其它系统的接口;E. 确定组装、调试(含联调)、验收的相关标准;F. 确定产品的出厂验收、检验部件清单、试验项目、技术规格及试验方法;G. 确定产品完成现场组装后的工程质量验收方法;H. 确定维护保养方式。

光伏发电工程施工组织设计

光伏发电工程施工组织设计

光伏发电工程施工组织设计一、施工组织机构设计1.项目经理:负责统筹光伏发电工程施工的各项工作,协调沟通各个施工单位之间的配合。

3.施工队长:负责具体施工现场的管理和施工进度的控制,安排施工任务并监督施工质量。

二、任务分工1.土建工程:包括基础施工、支撑结构安装和周边设施的建设。

2.电气工程:包括光伏电池板、逆变器、变压器、开关设备等的安装和接线。

3.机械设备安装:包括太阳能跟踪器、光伏板支架等设备的安装和调试。

4.通信与监控系统:包括光伏发电系统的远程监测和数据传输设备的安装。

三、施工工序1.前期准备工作:包括项目手续办理、施工现场平整和施工人员的培训。

2.土建施工:包括基础的浇筑和支护结构的安装。

3.电气设备安装:包括光伏电池板、逆变器、变压器等设备的安装和接线。

4.机械设备安装:包括太阳能跟踪器、光伏板支架等设备的安装和调试。

5.通信与监控系统安装:包括远程监测系统和数据传输设备的安装和调试。

四、施工方法1.土建施工采用常规的地基处理和基础浇筑工艺。

2.电气设备安装采用防止电击的措施,并进行接地连接。

3.机械设备安装采用专用设备进行安装和调试。

4.通信与监控系统安装采用网络连接和数据传输设备安装。

五、施工进度计划1.制定详细的施工进度计划,确定各个工序的时间节点和完成日期。

2.根据实际施工情况和问题,及时进行调整和优化施工进度计划。

总结:光伏发电工程施工组织设计是保障施工质量和工期进度的一个重要环节,通过合理的组织机构设计、任务分工、施工工序、施工方法和施工进度计划等,可以确保工程顺利进行和按时完成。

太阳能热水工程施工组织设计书

太阳能热水工程施工组织设计书

祁门县人民医院门急诊医技楼太阳空气能热水工程施工组织设计书〔一〕、施工组织设计编制的依据和采用的标准1.编制依据本施工组织设计编制的依据为廉租房施工图纸以及国家有关的施工验收标准、标准图集、质量评定标准和当地政府的有关规定。

2.采用标准、标准GB50242-02?建筑给水排水及采暖工程施工质量验收标准?GBJ242-82?采暖与卫生工程施工及验收标准?GB50275-98?压缩机、风机、泵安装工程施工及验收标准?GBJ126-89?工业设备及管道绝热工程施工及验收标准?GB50235?工艺金属管道工程施工及验收标准?GB50194-93?建筑工程施工现场临时用电平安标准?JGJ33-86?建筑机械使用平安技术规程?JGJ59-88?施工现场临时用电平安生产管理制度?JGJ59-99?建筑施工平安检查标准?〔二〕、编制根本原那么1.认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序;2.遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序;3.采用流水施工方法、工程网络方案技术和其它现代管理方法,组织有节奏、均衡和连续地施工;4.科学地安排各阶段施工工程,保证施工的均衡性和连续性;5.采用先进施工技术,科学地确定施工方案;严格控制工程质量,确保平安施工;努力缩短工期,不断降低工程本钱;6.了解各种影响施工的因素和本工程的特点,尽可能减少施工设施,合理储存物资,减少物资运输量;科学规划施工平面,减少施工用地;7.严格按照全面质量管理体系,确保本工程保质保量如期完工;8.严格按照本公司质量方针组织施工管理,按创优质工程目标进行管理,确保工程到达国家规定的验收标准。

〔三〕、根本承诺1、工程质量承诺:确保本工程质量到达优良标准。

2、工程进度承诺:确保满足整体施工进度要求。

3、工程平安承诺:确保本工程到达平安达标工地。

4、文明施工承诺。

确保本工程到达文明工地。

5、协调配合:做好内外关系协调,充分发挥本企业优势,与其它施工单位互相支持与配合。

光伏项目施工组织设计案例范文

光伏项目施工组织设计案例范文

光伏项目施工组织设计案例范文光伏项目是一种利用太阳能发电的新型能源项目,其施工组织设计对项目的顺利开展和顺利完成至关重要。

下面以光伏项目施工组织设计为例,给出一个案例范文。

一、项目背景介绍光伏项目位于湖南省县,总装机容量为100兆瓦,项目由光伏电站、变电站、线路等部分组成。

项目地理位置优越,日照充足,适合建设光伏电站。

二、施工组织设计目标1.保证项目按计划顺利施工并按时完成;2.确保项目施工过程中安全第一,环保优先;3.严格控制施工成本,提高施工效率;4.做好协调与沟通,保证项目各项工作的顺利推进。

三、施工组织设计方案1.组织结构设计(1)设立项目部,项目部设立总监理工程师、总工程师、安全质量总监,项目总监理负责项目整体规划和组织协调,总工程师负责施工过程管理,安全质量总监负责安全质量管理;(2)设立各个工程部门,包括电气工程部、土建工程部、设备工程部等,负责不同工程的施工管理。

2.人员配置设计(1)项目部门人员配置:总监理工程师1名、总经理1名、总工程师1名、安全质量总监1名、监理工程师数名;(2)各个工程部门人员配置:电气工程部1名主管、若干技术人员,土建工程部1名主管、若干技术人员,设备工程部1名主管、若干技术人员。

3.工期计划设计(1)制定详细的施工计划表,包括各个施工工程的时间节点、工期安排等;(2)根据实际情况进行紧急处理计划的编制,应对可能出现的突发情况。

4.安全质量管理设计(1)设立安全质量管理制度,包括安全生产责任制度、施工现场安全检查制度、职工安全教育培训制度等;(2)严格执行安全生产法规,加强对施工人员的安全教育培训,确保施工过程中安全生产。

5.环保管理设计(1)制定项目环保管理方案,明确环保目标和责任人;(2)根据当地环保法规要求,采取措施减少施工对环境的影响。

四、实施方案1.项目启动阶段(1)成立项目部,并召开项目动员会议,明确各项工作任务和分工;(2)组建项目部门,明确人员职责和工作任务;(3)针对项目实际情况,调整施工方案和计划安排。

太阳能发电站光伏板安装施工组织设计

太阳能发电站光伏板安装施工组织设计

太阳能发电站光伏板安装施工组织设计一、项目背景太阳能发电站是一种利用太阳能将光能转化为电能的设施。

光伏板是太阳能发电站的核心组件,其安装施工对项目的成功运行至关重要。

本文档旨在设计太阳能发电站光伏板安装施工的组织方案,确保施工高效顺利进行。

二、施工组织设计1. 项目负责人指定一位具有丰富经验和专业知识的项目负责人,负责整个光伏板安装施工过程的协调和监督。

2. 人员调配根据施工规模和时间要求,合理安排所需施工人员,包括技术工人、施工队长、安全人员等。

确保人员能够按时到位,并具备相应的技术和安全知识。

3. 施工流程制定详细的施工流程图,包括光伏板的运输、安装位置的标识、固定设备的安装等。

在施工前,进行现场勘测和标记,确保施工过程中的准确性和高效性。

4. 安全措施制定严格的安全管理制度,确保施工场地的安全。

包括但不限于安全培训、施工现场防护措施、应急救援预案等。

5. 资源准备根据光伏板安装施工的需求,提前准备好所需的工具设备、材料和人力资源。

确保施工过程中不会因为资源不足而延误工期。

6. 质量控制建立严格的质量控制体系,包括施工过程的验收标准、质量把关点的设立等。

在施工过程中进行检查和测试,确保项目的质量达到预期要求。

三、施工组织设计的效益通过合理设计光伏板安装施工组织方案,可以有效提高施工效率,确保工期的准时交付。

同时,严格的安全措施和质量控制,能够保障施工过程中的人员安全和项目质量,提升客户满意度。

四、结论本文档提供了太阳能发电站光伏板安装施工组织设计的基本框架,可以作为项目实施的参考。

在实际施工过程中,应根据具体情况进行调整和细化,确保项目的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目施工组织及验收一、施工管理程序1) 工程管理程序工程公司→项目经理→技术、施工负责人→施工人员2) 工程施工程序设计资料初步设计:(1)考察施工现场—绘制施工图纸—征求贵单位的意见(2)按工程方案进行施工前的准备工作(生产、采购、运输)(3)组织施工队伍→施工负责人→按施工图纸施工→施工监督→试运行→验工2、太阳能系统工程的布局:1) 集热器与储水箱的布置:集热器串并联使用,串并联组数相等、管路连接同程,布置水箱与集热器的位置时,尽可能缩短管路的距离,以便减少因循环而带来的管路热损、降低因管路长而带来的阻力损失。

2) 储水箱定位:与甲方及建筑设计院共同协商,选择承重墙,预制水箱基础。

3) 集热器的布置:根据屋面建筑情况,太阳能集热器、管道走向、水箱摆放、要求与屋面有机结合,充分考虑到设备与屋面的协调,整体做到美观和将来屋面维修和太阳能维修的便利性和可靠性。

二、主要施工方法(1).集热器支架的地基墩的标高,由现场工程师根据施工太阳能平面布置图进行确定,现场放线后,所有地基墩按放线位置统一标高。

地基墩应安放平稳、不破坏楼面防水层。

与建筑物屋顶直接连接的,要确保连接的牢固可靠。

详细做法参照《06SS128+太阳能集中热水系统选用与安装》。

(2).水箱地基应设在原建筑的承重梁(墙)上。

(3).支架:3.1 集热器支架:集热器支架应按设计图纸制做,支架应安放在地基墩上,焊接固定。

支架应做防风处理,与建筑结构可靠连结。

制做完毕后刷两遍防锈漆及两道银粉面漆。

3.2 储水箱支架:储水箱支架应按设计图纸制作,制做完毕后刷两遍防锈漆及两道银粉面漆。

3.3 集热器和储水箱支架应与建筑物楼面上的避雷线采用直径不小于 10 毫米的钢筋焊接,平行焊接的焊缝长度不小于 10 厘米。

整座集热器支架的任何一点距离最近的避雷连接点的导电路线长度不大于 30 米,以防雷击。

(4)储水箱安装4.1 搬运吊装储水箱材料时,应避免磕碰。

方形水箱需要现场制作。

4.2 现场焊制的水箱操作人员应持证上岗,采用双面焊接,焊逢光滑平整,无咬肉、气孔、夹渣、裂纹等现象,焊接完成后,及时进行防腐处理。

4.3 储水箱应与支架牢固固定。

储水箱安放到水箱支架上以后,水箱应至少沿周边在支架上焊接 4 处挡板。

水箱设置有牵拉固定点,水箱就位后选择合适的建筑结构固定点采用 8#以上铁丝或钢丝绳牵拉固定,防止水箱倾覆。

(5)集热器安装5.1 现场插管的集热器,插管前应将联箱真空管孔四周粘有的聚氨脂或其他脏物清除干净,联箱和尾座按产品设计的方式与支架牢固固定;插管时,真空管应醮水润滑,以利插入,真空管插入深度应一致。

5.2 模块式集热器安装时,将集热器摆放在支架上后,应与支架采用螺栓卡子固定,以防脱落。

(6)管路6.1 系统管道应顺水抬头安装,坡度不小于 2‰。

6.2 管道支架应固定在楼板或承重结构上,其安放间距参照下表所列数值:立管应设支点,支点间距应小于 2.5M,沿墙、柱、梁边铺设时,管轴线与墙、柱、梁间距应符合下表要求6.3 管道与管道支架的固定,应在保温前进行,并作防热桥处理。

如果需要在保温材料上固定时,应使用硬质保温材料。

6.4 阀门应安装在容易操作的地方,阀门等易损件应安装法兰或活接头连接,便于维修与更换。

6.5 管路最高点安装排气管/阀,局部最高点应安装排气阀,防止管道内产生气堵,影响设备的运行。

6.6 在系统管道的最低处应安装泄水阀。

6.7 未尽之处,参照《采暖与卫生施工验收规范》和《图纸施工说明》进行施工。

(7)泵、阀、温控探头等的安装7.1 泵必须按厂家要求安装,并做好接地保护,泵安装在室外时,应设置防雨罩,有冰冻地区的室外安装水泵应设置带有通风活门的保温箱,高寒地区应考虑在保温箱内设置自限温电伴热带。

泵的进出水管均安装不锈钢波纹管减震器。

7.2 电磁阀应安装在便于安装、更换的水平管道上,电磁阀进水口前安装过滤器。

7.3 水泵和电磁阀的前后管线上,都会设有截止阀门和单向阀门,以利拆修。

7.4 温控器的探头,应安装在集热器组热水出口处,并尽量采用盲管形式,以利检查维修。

外部应保温。

(8)辅助加热装置8.1 采用电辅助加热时:电热管与水箱的密封应加耐热密封垫,接线头应设绝缘保护,外露水箱部分应设防水保护罩。

带有电热管的水箱,应做可靠接地保护,接地电阻不大于 4 欧姆。

8.2 安装空气源热泵时:组织专业技术人员产品的性能参数、产品说明、电控系统图等资料进行详细了解和研究,确定与太阳能主控制系统的控制接口。

太阳能控制系统设有控制信号输出接口。

(9)电控部分安装9.1 电控箱应安装在通风、干燥、便于操作的地方。

9.2 导线应分类加穿护套管,并固定牢靠,尽量做到横平竖直,与建筑物相协调。

(10)检漏、冲洗10.1 系统联接完毕,应缓慢充水,检查水箱、集热器、管路是否有漏水现象,充满水运行 2 周无漏水为合格。

10.2 检漏合格后,放水冲洗管路及水箱内脏物。

(11)保温11.1 管路检漏合格后,应做保温。

有固定支点的位置,先固定,再做保温,保温厚度符合设计要求。

11.2 采用成型橡塑发泡保温材料时,直缝接口和连接头处应使用专用胶粘剂粘接,并使用扎条临时约束,待粘接牢固后去处扎条;在管件部分,应对发泡管进行切割造型,确保施工外观质量和严密的保温效果。

11.3 管道保温防护层,采用铝板或镀锌板包扎扣边。

11.4 现场制做的储热水箱保温厚度符合设计要求。

(12)系统调试、试运行12.1 连接控制器和传感器的信号线选用带屏蔽层的线缆。

温度传感器测量准确度为±2℃。

12.2 检查电源电压、自来水水压是否符合设计要求。

12.3 检查各电器装置是否有接地保护。

12.4 系统通水应在无阳光辐射条件下进行,以防损坏集热器。

12.5 检查电控箱各项功能是否正常工作。

12.6 检查电磁阀、水泵、阀门等是否正常工作。

12.7 辅助电加热系统应检查漏电保护开关是否正常。

三、质量保证措施为确保工程验收合格率 100%,达到优良标准。

采取下列措施:1.我公司严把设备、材料进货关,认真对供应商进行考察,选择产品质量优良、可靠、讲信誉的厂家。

2.我公司严格执行进料检验制度,所购设备要有合格证,材料要有检验报告,杜绝假冒伪劣产品进入工程。

3.验收合格的产品入库后做好标识,按工程分类排放,确保该产品在质量上的可追溯性。

4.施工过程的质量控制:为确保工程质量,在施工过程中及各工序衔接处实行三级验收制度:A.做好施工准备工作,分项工程项目施工前由技术人员向施工人员进行技术交底。

B.特殊工种:电工、焊工、质检、安全、材料员必须有上岗证,持证上岗。

C.关键过程控制:(a)隐蔽过程必须通过监理或甲方验收签证后方可封闭。

(b)管道进行水压实验前,对系统进行反复冲洗,直到水色清澈为止。

D.重要过程控制:1.管道安装时首先将管道内的垃圾清理干净,安装时严防焊渣落入管内,对已安装好的管道开口处,包封严密,以免建筑物垃圾进入管内。

2.管道丝结:弹线确定走向、标高,卡好尺寸、筛选管件,安装管道时调整水平或垂直度,丝结时用力适度。

3.保温:管道保温特点是隔热、防结露;确保其密封性,特点是支架处要防止产生热桥现象。

5.建立质量检验体系,项目部设质安负责人,班组设兼职安全员,并充分发挥质安员的保证和否定作用,全面跟踪工程质量,层层把关,做到不合格工序坚决返工。

6.认真做好质量记录,全面真实的反映整个工程的施工质量。

建立质量例会制度。

7.严格按设计图纸和有关规定施工。

8.施工过程中有关质量文件、记录竣工时要进行整理并交用户作为公司对整个工程质量的依据。

四、技术保障措施1.施工技术人员认真熟悉设计图纸,领会设计意图;参加图纸回审,并做好记录取得变更签证;了解工程特点,严格按图纸及合同要求进行施工技术设计。

2.组织班组仔细学习施工图纸、施工方案,对职工进行规范、标准的学习及培训。

3.核对有关图纸,各种坐标、标高是否有交叉或位置排列不当,及时与设计人员研究解决。

4.严格按批准的设计图纸、施工方案进行施工,合理划分施工阶段,高质量、高标准进行操作。

做到施工一次到位,一次验收合格,避免窝工、返工现象,保证工期。

5.实行技术负责人跟踪到现场,及时反馈信息,统一技术验收手续,进行技术交底。

技术交底必须经过检查和审核程序。

6.施工过程中,所采用的施工技术方案应满足标准及合同要求,要依据图纸及规范来完成。

7.施工过程中,每个重要分部工程项目应由技术负责人做出具体施工措施,并给施工人员交底。

以确保设计意图的实施。

8.作好施工日记,注意收集日常在施工过程中形成的各种记录和资料并加以保管,为竣工验收做好准备。

9.严格按照国家和地区有关技术标准、规范和规定,严格按照有关工程施工的管理制度,提高工程质量。

五、施工安全措施1.施工现场的负责人为安全生产的第一责任者,施工队设安全负责人一名。

2.成立以工地负责人为主的,由施工技术人员、施工队长、兼职安全员、班组长等参加的安全生产管理小组,并组成安全管理网络。

3.建立以工地领导、包括队长、兼职安全员在内的轮流值班制度,检查检验监督施工现场及班组的安全制度的贯彻执行情况,并做好安全值班记录。

4.工地要建立健全各类人员的安全生产责任制。

安全技术交底、宣传教育、安全检查、施工设备检查记录。

5.坚持每周进行大检查、安全教育,组织工人学习安全操作规程,教育工人不违章作业。

6.上班前要对所使用的工具、设备、防护用品及作业环境进行安全检查,发现问题解决后才能使用和作业。

7.施工现场要备有两瓶以上灭火器,施工前应清除障碍及易燃品、杂物等;施工后应清理现场,保持整洁,并检查确认没有引起火灾的隐患,才可离开现场。

8.进入施工现场应戴好安全帽,高出作业应用安全带或脚手架,使用电动工具,应戴绝缘手套或站在绝缘垫上。

9.电器工具应定期检查,绝缘良好,金属外壳有可靠的接地,否则不准使用。

10.对从事电器、电气焊等特种作业人员,要进行专门的安全技术培训。

持证上岗。

11.其余安全事项见公司编制的“安全工作条例”。

六、文明施工措施1、现场管理岗位责任制一. 项目经理1〉负责贯彻施工现场的各项管理规定,对施工现场的文明安全生产负全面领导责任。

2〉负责贯彻施工现场各级人员的岗位责任制及各项管理制度并督促实施。

3〉负责制定文明安全施工目标,定期组织检查。

4〉负责制定文明安全施工的奖惩制度,并组织实施。

二. 技术负责人1〉负责执行有关施工现场的各项管理规定,对施工现场的文明安全生产在技术上负领导责任。

2〉负责协助项目经理贯彻各级人员的岗位责任制级各项管理制度。

3〉负责编制施工组织设计、分项施工工程方案,并在审批后实施监督。

4〉负责协助项目经理对全体人员进行文明安全施工教育。

三. 现场工程师1〉负责执行有关施工现场的各项管理规定,对施工现场的文明安全生产负直接领导责任。
