闽江上游尤溪流域防洪(二期)工程尤溪三林木业段单位工程验收合同编号:FJZH2010-010工程施工管理工作报告福建省华水水利工程建设有限公司二O一O年十二月目录一、工程概况 (1)二、工程投标 (1)三、施工总布置、总进度和完成的主要工程量 (2)四、主要施工方法 (3)五、施工质量管理 (5)六、文明施工与安全生产 (8)七、价款结算与财务管理 (9)八、附件 (9)1、施工管理机构设置及主要工作人员情况表2、投标时计划投入的资源与施工实际投入资源情况表3、工程施工管理大事记尤溪三林木业防洪堤工程单位工程验收施工管理工作报告第一章工程概况本工程合同编号:FJZH2010-010。
工程名称:尤溪县三林木业段防洪堤工程。
尤溪县三林木业段防洪工程位于埔头工业园区,总长429m,防洪标准用20年一遇洪水。
工程等别为Ⅳ等工程。
主要建筑物为4级,次要建筑物为5级,临时建筑物为5级。
工程区地震动峰值加速为0.05g,动反应谱特征周期(中硬场地)为0.35s,地震基本烈度为Ⅵ度。
防洪堤墙顶标高▽107.20m(黄海高程),防浪板标高▽108.260m(黄海高程)。
D0+000~D0+320段防洪堤基础采用M7.5浆砌块石,D0+320-D0+429段因基础地质与设计图纸发生变化,经设计、业主、监理、质监单位现场勘测,D0+320~D0+345段采用打松本桩处理,D0+345-D0+429段改为换填碎石层,深度平均为1m左右。
D0+305~D0+395段堤脚为抛石+干砌石护脚。
整段堤身均采用M7.5浆砌块石墙身。
应业主要求,在D0+429处增设一处M7.5#浆砌块石人行踏步。
堤顶附属物位C15砼压顶,C20防浪板,及4.5m宽水泥混凝土路面。
该工程于2010年3月15日开工,总工期为180天,要求至2010年9月15日前完工。
由于4月、5月、6月持续大到暴雨,D0+120~D0+300段土方开挖工程量增加5776m3,甲供土方无法及时供应等原因影响,经监理部批复施工工期顺延至2010年12月15日,按顺延合同工期苏州塘东岸护岸工程已全部完工。
本工程的相关单位是:工程建设单位:尤溪县闽江上游防洪堤建设有限公司工程监理单位:闽江工程监理公司工程设计单位:三明兴科水利水电工程设计有限公司工程施工单位:福建省华水水利工程建设有限公司质量监督单位:尤溪县水利工程质量监督站第二章工程投标该工程由尤溪县闽江上游防洪堤建设有限公司建设,由我公司中标承建。
在投标期间,我公司根据招标文件精神,组织技术人员对施工现场进行认真仔细踏勘和分析制定施工组织设计,并依据施工组织设计结合公司人力、设备资源进行施工成本分析、市场竞争状况调查,遵循扩大市场份额、保本微利的原则,经认真仔细地综合平衡后,编制施工预算,制定投标书。
通过省内竞争性招标,我公司以可行的施工方案和合理的投标报价中标。
第三章施工总布置、总进度和完成的主要工程量3.1施工总布置一、施工组织我公司中标后根据投标文件及中标承诺进行施工组织管理,成立尤溪县三林木业工程项目部,按照项目法施工,由项目经理代表公司负责本工程合同责任的全面履行,实施对本项目的全面管理,负责项目的行政、技术、财务和施工等各项管理工作。
项目经理部下设测量组、土方队、砼和砂浆队、砌石组、木工班、修理班及综合队等施工班组,各作业班组既有分工,又相互合作,以保证工程的顺利进行。
二、施工现场布置项目部于2010年3月15日组织人员进场,落实施工用水、用电,场内搭设临时设施,并陆续组织机械设备进场工作。
3.2施工总进度、完成的主要工程量本工程于2010年3月15日开工建设,至2010年12月02日工程完成。
完成的主要工程量见下表:工程划分两个分部:1、一分部堤防工程:共有7个单元工程施工日期2010年3月15日至2010年11月20日,完成土方开挖612m³,新建C20砼基础147m³,M7.5浆砌石216m³,浆砌条石102m³,土方回填420m³。
2、二分部路面工程:共有4个单元工程施工日期2010年11月26日至2003年9月25日,完成土方开挖509m³,新建C20砼基础123m³,M7.5浆砌石180m³,浆砌条石85m³,土方回填350m³。
第四章主要施工方法4.1测量放样平面测量:本工程施工沿线为蒸汽管道及其砼基础、东明(嘉兴)股份有限公司厂区围墙等,根据现场初步放样,部分护岸设计轴线紧靠蒸汽管道,为此护岸施工根据现场实际情况进行调整,调整原则:护岸尽可能顺直,尽可能利用老护岸基础。
高程测量:根据业主提供的水准点进行引测,并在岸边沿线布置高程点,防洪堤挡墙施工高程由高程点引用。
4.2施工围堰本工程施工围堰采用土围堰,围堰顶高程▽1.400m,围堰顶宽0.5m,围堰底脚距离新建砼底板基础0.5m。
本工程围堰施工采用液压挖泥船直接挖取岸坡土方进行填筑。
本工程围堰采用分段填筑施工,局部基础较深处,在迎水侧打设单排木桩进行加固,木桩直径φ=180mm,桩长6m,桩间距1.0m,木桩内侧设毛竹片挡土,木桩顶高程为▽1.400m,确保在河道水位以上。
4.3老护岸挡墙拆除苏州塘东岸护岸沿线均为老护岸浆砌石挡墙,挡墙拆除分二期进行:水上部分在围堰填筑前采用人工进行拆除,拆除块石由人工运至弃料场堆置;水下部分在围堰填筑,基坑排水后采用人工进行拆除。
4.4土方开挖岸坡土方开挖采用液压挖泥船进行施工,开挖出的土方直接进行围堰填筑。
为确保建基面的完整性,预留20cm保护层采用人工开挖。
人工清基挖土在围堰填筑、基坑排水后进行。
4.5基础底板砼施工本工程施工中分别在桩号K0+100、K0+900、K0+960处设置拌和点,砼制备采用0.35m3砼搅拌机,拌和水自动计量,水泥采用包装水泥,人工投料;砂石料采用人工配料,磅称计量。
护岸底板砼在基础验收合格后进行浇筑施工,砼拌和物采用机动船运输、人工挑运入仓。
拌制好的砼不得重新拌和,严禁在仓内加水,不合格的砼严禁入仓。
砼振捣采用2.2kw的插入式振捣器,振捣在平仓后,砼层面大致水平时进行。
振捣按顺序逐步推进,防止漏振,每一个位置的振捣时间以砼不再显著下沉,不出现气泡,并开始泛浆时为准。
为避免振捣过度,振捣操作严格按规定进行。
振捣器距模板的垂直距离不少于振捣器有效半径的二分之一。
底板砼初凝后,墙身砌筑范围及时进行基础面凿毛处理。
4.6挡墙浆砌石工程所需花岗岩块石从德清采购,凝灰岩条石从缙云采购,条石规格600×300×200mm,丁石150×300×400mm,压顶石650×500×120mm。
挡墙浆砌石在基础底板C20砼达到一定强度后进行。
基础混凝土面层凿毛处理,并冲洗干净、验收合格后开始砌筑。
本工程挡墙设计采用20cm厚条石饰面,墙身采用M7.5浆砌块石,面石采用三顺一丁砌筑。
砌筑前,先放样立标,拉线砌筑。
砌筑自下而上逐层进行,每层依次先砌条石、角石、后填腹石,均匀座浆,随铺随砌;在铺砌灰浆之前,在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。
4.7土方回填本工程墙后土方回填分二期进行:1、在墙身砌筑至第二层条石高度后(高程▽1.280m)进行土方回填施工,回填土利用岸坡部分的土方,分三层填筑至高程▽1.280m。
采用人工分层回填,分层厚度30cm,蛙式打夯机夯实。
2、在护岸挡墙砌筑完成后,进行墙后第二期土方回填,回填土利用围堰拆除土方,采用液压挖泥船挖土,分层回填。
考虑围堰上拆除部分土方含水量偏大,为此墙后回填土填筑超高10cm(预留沉降)。
第五章施工质量管理为了保证工程质量,我公司建立和健全了本项目的施工质量保证体系,推行全面质量管理方法,贯彻执行ISO9002-1994《质量管理质量保证标准》。
项目部严格按照施工规范和合同文件的要求及有关技术规程和验收评定标准组织施工。
施工管理机构及主要管理人员如下:5.1质量管理措施在工程施工中为保证施工质量,我项目部采取如下质量保证措施:1、实行质量交底制度:严格按照设计图纸、工程招投标合同文件、有关现行的施工规范和质量标准制定实施措施。
在工程施工前,由技术人员根据工程施工技术措施对操作班级进行技术交底,使操作人员了解、掌握工作内容、施工顺序、工艺要求、质量验收标准和注意事项。
2、严把材料关:工程质量的优劣,原材料、成品料、半成品料的质量是关键,为确保整个工程质量达到优良,在保证材料合格率方面进行严格把关。
工程中使用的各种材料,全部选用优质材料,进场材料有出厂合格证或质量保证书,水泥提供有关批号安定性等试验报告。
3、严把试验关:认真执行材料检验、试验制度,以确保所有工程材料的质量,把质量隐患消灭在施工之前。
①利用先进的设备和仪器,加强对原材料及配合比的试验和检验,未经检测合格同意使用的材料绝对不可进入施工现场。
按规定及时检测砼强度,以确保产品质量。
②混凝土、砂浆拌和物严格控制原材料品质,配合比挂牌施工,明确各项原材料的级配并计量准确,根据实际情况及时调整施工配合比。
③混凝土配料严格用磅称计量,确保混凝土及砂浆质量。
4、落实三检制:为确保工序质量和工程质量,配备专职人员负责现场的质量控制与检测,及时反馈施工质量信息,并做好原始记录。
严格执行“三检制”,实行生产班组自检、项目部专职质检员复检、公司驻项目部专职质检员终检,层层把关,做到质量不达标准不提交验收,上道工序未经监理验收签证不得进行下道工序的施工。
5、施工过程中接受监理工程师对一切部位施工质量的监督和检查,主动配合建设单位和当地质检部门的监督工作。
5.2 质量自检 一、原材料质量:苏州塘东岸护岸工程施工单位对用于工程施工的各种、每批原材料除厂家提交质量保证书外,均按规程、规范的要求取样进行检验。
二、中间产品质量:苏州塘东岸护岸工程施工单位对于施工中的各种中间产品:砼试块、砂浆试块、压密度等均按规程、规范的要求取样进行检验,中间产品检验情况见表1。
表1 中间产品检验情况统计表苏州塘东岸护岸工程施工过程中的中间产品试验成果说明:各种标号的混凝土、砂浆的施工质量控制情况良好,对本次验收的4个分部工程试验结果统计见表2。
表2 砼、砂浆试块试验成果统计表5.3分部工程施工质量等级自评情况根据实际根据实际施工情况,施工单位按设计及有关规程、规范对分部工程中各单元工程的施工质量分别进行了自评,分部工程施工质量等级评定情况见表3。
表3 苏州塘东岸护岸工程施工质量自评情况5.4工程施工质量等级自评情况在已完成的所有4个分部工程中,所有分部工程施工质量保证资料、质量检查评定资料齐全;原材料及中间产品质量情况符合要求,施工单位自评4个分部工程施工质量均达到“优良”等级。
单位工程验收施工管理工作报告

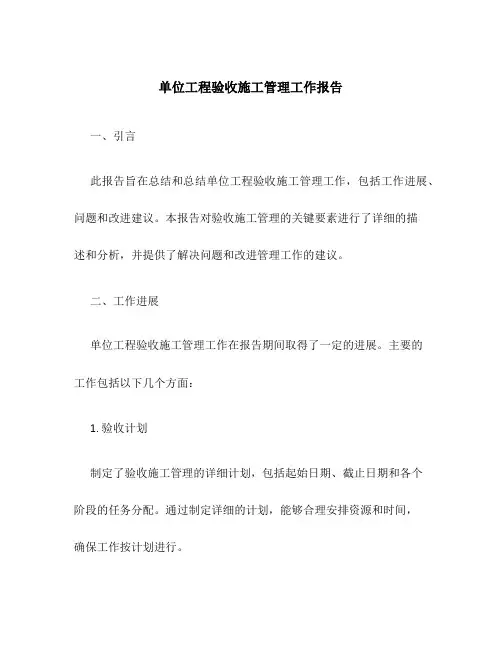

单位工程验收施工管理工作报告一、引言此报告旨在总结和总结单位工程验收施工管理工作,包括工作进展、问题和改进建议。
本报告对验收施工管理的关键要素进行了详细的描述和分析,并提供了解决问题和改进管理工作的建议。
二、工作进展单位工程验收施工管理工作在报告期间取得了一定的进展。
主要的工作包括以下几个方面:1. 验收计划制定了验收施工管理的详细计划,包括起始日期、截止日期和各个阶段的任务分配。
通过制定详细的计划,能够合理安排资源和时间,确保工作按计划进行。
2. 施工方案针对每个单位工程,制定了详细的施工方案,包括施工流程、施工方法和关键节点。
通过制定施工方案,能够保证施工工作按照规范和标准进行。
3. 资源管理建立了有效的资源管理体系,包括人员、材料和设备。
通过统一管理和调度,能够最大限度地利用资源,提高施工效率。
4. 质量控制制定了详细的质量控制计划,包括质量检验和验收标准。
通过质量控制措施,能够确保施工质量达到预期要求。
5. 安全管理建立了健全的安全管理体系,包括安全培训和安全监督。
通过安全管理措施,能够最大程度地减少施工事故和人身伤害。
6. 进度控制制定了详细的进度计划,并进行了进度控制和跟踪。
通过进度控制,能够确保施工按预定时间完成。
三、问题分析在单位工程验收施工管理工作中,也存在一些问题和挑战。
主要的问题包括以下几个方面:1. 人员不足当前工作人员数量不足以应对工作需求,导致工作进度受到限制。
需要增加人员配备,以确保工作能够按计划进行。
2. 缺乏沟通和协调不同部门和团队之间缺乏有效的沟通和协调,导致信息传递不畅和工作流程不顺畅。
需要加强沟通和协调机制,提高团队合作效率。
3. 资源管理不当资源管理不当导致资源利用率低下和成本过高。
需要优化资源管理,提高资源利用效率。
4. 安全事故频发存在安全事故频发的问题,需要加强安全培训和监督,提高安全意识和能力。
四、改进建议为了解决上述问题,提高单位工程验收施工管理工作的效率和质量,我提出以下改进建议:1. 增加人员配备根据工作需求,增加工作人员配备,确保工作能够按计划进行。
工程施工管理工作报告(合集7篇)
工程施工管理工作报告(合集7篇)工程施工管理工作报告第1篇20__年工作总结回顾20__工作的种种经历,让我百感交集。
在过去的一年中,我的成长和成绩是建立在与广大同仁的团结、努力、奋斗的基础上的,因此20__年是与大家一起团结、努力、奋斗的一年!我的工作岗位是农村支局长,负责马村支局(马村镇,大张楼镇)得工作,对于自己本职的工作,即使再累再苦,当然都应该义无反顾的前进。
现就我20__年的工作进行总结汇报!一:渠道现状支局共有合作营业厅两家,合作代理商三家,便利性空充代理点十余家。
二:渠道存在的问题1、整个市场环境氛围较差,市场缺乏活力。
2、代理商普遍缺乏积极性,思想陈旧。
3、渠道服务能力较弱,主要体现在营业员服务不到位,导致客户流失。
4、营销政策落实不理想,前三个季度代理商各自包装了销售政策,导致市场混乱。
对于上述问题公司提出了“逐步整改重点检查”的思路,对代理商包装的政策进行统一清除,实行集约化经营,让代理商思想与公司上下统一,行动上统一,实现整个公司一个步调,宣传政策一个口号!三:现有渠道积极性的调动业务发展量的下降,佣金的下降一度让代理商对市场缺乏信心,消极心态在代理商之间相互蔓延,如何让代理商有钱赚成为了公司急需解决的问题。
对此问题公司积极应对,推出了适合农村市场的乡亲卡和八分卡以及5101智能机礼包,促进了移动业务的增长和智能手机的销量,有效的提升了代理商的积极性!四:加强业务培训,提升服务质量1、严格要求自己,积极及时的学习公司现行政策。
2、及时对代理商进行传达政策,并每周对代理商进行现场现行政策的培训,尤其是主推政策的培训!3、要求代理商进行你好服务,微笑服务,对购买智能手机用户给予免费贴膜、免费下载软件等实用性服务。
工程施工管理工作报告第2篇首先,作为渠道管理部的员工,我向 20__年度 _ 公司又一个精彩的业绩梯度增长年度致敬!波澜不惊却不失惊喜。
公司正如同一个人成长沉淀而成的性格——宁静的表象暗藏破发力!伴随《朗高公司 20__年终聚会暨 20__元旦庆祝会活动》圆满闭幕,我的年度工作内容总结也将正式在这份报告中向你提交,请指正。
施工管理工作报告6篇
施工管理工作报告6篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作计划、工作总结、心得体会、汇报材料、演讲致辞、条据文书、合同协议、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as work plans, work summaries, reflections, presentation materials, speeches, policy documents, contract agreements, teaching materials, essay summaries, and other sample essays. If you want to learn about different sample essay formats and writing methods, please stay tuned!施工管理工作报告6篇工作能力能否提升,需要认真写好一份工作报告,为了我们记录下工作中的感受,我们一定要写好工作报告,以下是本店铺精心为您推荐的施工管理工作报告6篇,供大家参考。
施工进度管理报告
施工进度管理报告尊敬的领导:根据项目的要求,我将就本次施工进度进行管理报告,以便使您能够清晰了解项目的推进情况,并做出相应的决策。
一、总体进度概述截至目前,本次施工项目整体进度良好,各项工作有序推进。
项目的总体预计时间是XXXX年X月X日开始,预计于XXXX年X月X 日完成。
目前已经完成了工作计划中的XX%。
二、主要施工工序进展情况1. 基础工程施工基础工程施工是本项目的首要任务,工程按照计划顺利进行。
目前已完成基坑开挖、地基处理以及基础混凝土浇筑等工作。
2. 主体结构施工主体结构施工是项目的重要环节,通过合理组织和协调,主体施工进展顺利。
至今已经完成主体结构的XX%。
3. 安装工程施工安装工程施工是项目的关键环节,需要严格把控进度。
目前,安装工程已完成XX%。
4. 精装修工程施工精装修工程是项目的最后一道工序,也是项目的亮点。
通过合理安排施工进度,目前已经完成了XX%。
三、施工中的问题及解决方案1. 施工人员数量不足由于一些不可抗力因素的影响,本项目中施工人员数量暂时不足。
为了保证进度,我们已与劳务公司联系,并根据需要增加了相应的施工人员。
2. 设备故障在施工过程中,由于设备的老化和使用不当,偶尔出现了一些设备故障,给工程进度带来了一定的延迟。
针对这一问题,我们已加强设备维修保养工作,并增加备用设备,以便在出现故障时能够更好地应对。
3. 天气影响由于天气的不稳定性,施工工期受到了一定的影响。
我们已经根据天气情况和施工进度合理调整施工计划,并加强了天气监控,确保施工能够按时进行。
四、下阶段工作计划1. 继续推进主体结构施工,力争按计划完成。
2. 加强安装工程施工,确保质量和进度。
3. 同时着手进行精装修工程施工,充分利用施工返空时间,确保项目按时完工。
五、结语在项目推进的过程中,我们将继续严格按照工作计划和管理要求,增加人力和设备投入,确保工程质量和进度的双保证。
我们相信,在全体参与者的共同努力下,本次施工项目一定能够成功完成。
建筑项目施工现场管理的工作报告
建筑项目施工现场管理的工作报告尊敬的领导:根据您的要求,我在此向您呈报我所参与的建筑项目施工现场管理的工作情况。
本报告将涵盖施工现场管理的重要方面,包括人员管理、安全管理、进度管理和质量管理。
以下是具体内容:一、人员管理在本项目的施工现场,我们拥有一支经验丰富且高效的施工团队。
通过合理的人员布置和分工,我们实现了施工工作的协同作业。
同时,我们加强了对工人的培训和监督,提高他们的安全意识和专业技能,确保施工质量和工期的达标。
二、安全管理安全是施工现场管理的首要任务。
为了保障工人的安全,我们制定了严格的安全操作规定,进行全员安全培训,并配备了必要的安全装备和设施。
我们还定期组织安全演练,提高工人应对突发事件的能力。
在施工过程中,我们遵循“预防为主、综合治理”的原则,积极消除安全隐患,确保施工现场的安全稳定。
三、进度管理为了实现项目的按时交付,我们制定了详细的施工进度计划,并通过进度会议等方式对施工进展进行监控和协调。
在施工现场,我们通过精细化管理和科学调度,保证各工序之间的协调与配合,提高施工效率。
同时,我们与供应商和承包商建立了良好的合作关系,确保了材料和设备的及时供应。
四、质量管理高质量是我们始终追求的目标。
为了保证施工质量,我们在施工前、施工中和施工后进行了全面的质量检查和控制。
通过加强对各工序的质量管理,我们及时发现和解决了施工中的问题,确保了工程的质量达到设计要求。
在本次工作中,我们还以绿色施工为原则,采用了可再生能源和环保材料,减少了对环境的影响。
我们积极配合相关环保部门的检查和监督,确保项目的环保达标。
最后,我要感谢项目团队成员在施工现场管理工作中的辛勤付出。
他们的努力使得项目能够按时、优质地完成。
我相信,在我们的共同努力下,这个建筑项目将会是一个成功的典范。
敬请领导审阅。
此致,XXX(您的姓名)。
施工管理工作报告8篇
施工管理工作报告8篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作汇报、总结报告、心得体会、合同协议、条据文书、规章制度、演讲致辞、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as work reports, summary reports, reflections, contract agreements, policy documents, rules and regulations, speeches, teaching materials, essay summaries, other sample essays, etc. If you want to learn about different sample essay formats and writing methods, please stay tuned!施工管理工作报告8篇在分析了自己的工作情况后,我们就可以开始写工作报告了,工作报告写好了,职场中人接下来的工作才能有序的开展,本店铺今天就为您带来了施工管理工作报告8篇,相信一定会对你有所帮助。
工程施工管理 工作报告
工程施工管理工作报告一、施工现场管理1.1 施工进度计划安排本月,我们对工程进度进行了详细调整和安排,根据实际情况对原计划进行了调整,确保了施工进度的合理安排。
同时,我们也对工程进度进行了每日跟踪和排查,确保工程进度得以按照计划进行。
1.2 质量管理在本月的施工过程中,我们严格按照施工图纸要求,制定了详细的施工质量管理计划,并进行相关标准的检查,保证了工程质量的合格性。
1.3 安全生产管理本月,我们重点加强了工程安全管理工作,对施工现场进行了严格的安全检查和隐患排查,积极开展了安全生产教育和培训工作,确保了施工过程中的安全生产。
1.4 环境保护在施工现场,我们大力开展了环境保护工作,采取了一系列的环保措施,减少了施工对环境的影响,并积极参与了环保宣传教育工作。
二、材料管理本月,我们对施工材料进行了详细的采购计划和安排,确保了施工所需材料的供应和质量。
同时,我们也加强了对施工材料的检查和验收工作,避免了因为材料质量问题而影响施工进度和施工质量。
三、人力资源管理本月,我们关注了施工人员的安全教育和培训工作,通过安全教育和技术培训,提升了施工人员的安全意识和技术水平,确保了施工过程中的安全和质量。
四、项目费用管理本月,我们对工程费用进行了详细的预算分析和管控,确保了工程费用的合理支出,并积极开展了资金使用的审核和把关工作,确保了项目费用的合理使用。
五、沟通协调本月,我们加强了与业主和监理单位之间的沟通协调工作,及时做好相关变更的沟通和协调工作,确保了工程能够按照相关规定和要求进行。
六、施工现场管理工作总结总体来看,本月我们在施工现场管理工作中取得了一定的成效,但也发现了一些问题,下一步我们将进一步加强施工现场管理,确保工程能够按照规定和要求进行。
七、下月工作计划下月,我们将继续加强施工进度的管理和跟踪工作,确保工程能够按照计划进行。
同时,加强施工质量管理和安全管理工作,提升项目管理水平和施工效率。
八、建议意见在施工管理工作中,我们建议进一步加强施工现场的安全管理和环保工作,同时也提醒施工人员要加强专业技能培训,提高技术水平,确保工程施工质量和安全。
施工管理工作报告(实用五篇)
最新施工管理工作报告(实用五篇)施工管理工作报告篇一单位工程验收施工管理工作报告清远市水利水电建筑工程202___年一月施工管理工作报告一、工程概况清新区滨江河石潭段中小河流治理工程位于清远市清新区石潭镇,由河道清淤、大岩水护岸、雷坑水护岸、滨江护岸、大岩右防洪堤、滨江防洪堤及雷坑防洪堤、陂头改造、大岩水河口整治共8个分部工程组成。
合同价为43031971.86元,工程经理:朱国权;开工时间为2024年4月,现主体已完工。
清新区滨江河石潭段中小河流治理工程主要建立内容为:土方开挖、土方回填、c20砼底板、m7.5浆砌石挡墙、格宾挡墙、块石护脚、雷诺护破、堤防、钢筋混凝土、翻板闸、排水涵及跌水等。
混凝土工程施工过程主要是:施工准备→测量放线→土方开挖→装模→浇混凝土底板→装〔拆〕模→浇混凝土防洪墙→土方回填→堤顶混凝土垫层→堤顶粗砂垫层→堤顶彩色透水砖。
格宾工程施工过程主要是:施工准备→测量放线→土方开挖→人工清平地基→格宾摆设→石料装填→闭合盖子→墙后铺设土工布、回填土压实。
本工程工程业主为清远市清新区石潭镇农业综合效劳中心,工程主管部门为清远市清新区水务局,质量监视单位为清远市水利水电工程质量监视站,设计单位为清远市水利水电勘测设计院,监理单位为清远市水利水电工程监理,施工单位为清远市水利水电建筑工程。
二、施工进度管理1、施工总布置根据招标文件资料和施工总平面布置图,结合工程现场实际地形、施工场地和条件,布置施工临时设施和生活设施。
施工临时设施包括临时施工道路、施工辅助、加工、仓储系统及堆料场、油料仓库、拌和场、弃料场等。
临时生活设施包括施工管理机构,生活办公设施,生活垃圾处理站及其他临时设施。
2、施工总进度方案进度:2024年4月16日开工,2024年8月20日完工。
实际进度:2024年4月16日开工,2024年9月22日完工。
工程实际施工工期与方案工期相比,超期1个月,分析原因,由于施工期间遭遇雨灾,为了工程质量,因此造成整个工程延期完工。
建筑工程施工管理工作报告范文5篇
建筑工程施工管理工作报告范文5篇两年来,在委党组行政的正确领导下,在分管领导、处室负责人的大力支持和具体指导下,认真学习,勤奋工作,主动履行岗位职责,较好的完成了自己的各项工作任务。
现简要汇报如下:一、加强政治理论和业务知识的学习,努力提高自身素质,增强工作能力。
在学习方面,主要突出三个重点:一是突出政治理论和市场经济理论的学习。
按照委机关的统一安排,二是突出法律法规的学习。
__年10月,到委重点办工作后,为尽快理清工作思路,适应新的工作岗位,我利用闲暇时间,认真学习有关法律知识,先后认真学习了与城市建设有关的《建筑法》、《招投标法》等多部法律法规和行政规章,增强了法律法规意识,提高了依法行政、依法管理的水平。
三是突出业务知识的学习。
作为转换岗位的一名工作人员,深感自己的专业知识无法满足新工作、新岗位的需要。
为此,按照学以致用的原则,我主动积极的自学专业知识,虚心请教领导和同事,对工作中遇到的专业问题,不回避、不推诿、不退让,力求吃透弄清,比较快的掌握了重点项目工程建设、管理的相关知识,为开展、完成工作打下了一定的基础。
同时,注重计算机应用等专业技能的学习和实践,掌握了计算机操作知识,适应了办公自动化的需要。
二、扎实搞好本职工作,主动履行岗位职责,积极完成各项工作任务。
在工作方面,按照处室的岗位职责要求和领导的具体安排,主要做了以下四个方面:一是做好重点项目的前期工作。
和委领导、处室领导一起多次现场勘察,落实__、__年重点工程项目;认真对工程进行拆迁摸底,熟悉掌握工程规模,确定工程内容,在此基础上和有关处室一同编写了新建项目和整治改造项目的项目建议书;参与了初步设计和方案设计审查,办理委管工程的施工图审查、规划许可证、质量监督、开工许可证等前期手续;编写了近40项重点工程的施工、监理招标文件,完成了招投标的报名、资格审查、开标等工作。
二是做好重点项目的建设工作。
__年至__年,我办负责了多项委管工程的具体建设、施工任务。
工程施工管理工作报告格式
工程施工管理工作报告格式一、引言工程施工管理工作报告是对工程施工管理工作进行总结和评估的重要文件,旨在记录施工过程中的重要信息、反映问题和改进措施。
本报告旨在规范工程施工管理工作报告的格式,确保报告的准确性、完整性与可读性。
二、报告内容1.项目基本信息–项目名称:–施工单位:–工程位置:–工程简介:2.施工进度–完成工作量:–施工进度:–未完成工作及原因:3.质量管理–质量合格率:–违章违规情况:–质量安全隐患问题:4.安全生产–安全事故情况:–安全管理措施:–安全检查结果:5.劳动组织–劳动力配备情况:–劳动纪律执行情况:–劳动力运用效果:6.供应管理–材料供应情况:–材料使用情况:–材料管理措施:7.费用控制–费用预算情况:–实际支出情况:–费用差异分析:三、报告结论综上所述,针对工程施工管理工作报告中所述各方面情况,我们将持续改进管理水平,加强质量、安全和经济效益管理,确保工程施工进展顺利、质量可控、安全有保障,为实现项目既定目标而不懈努力。
四、建议1.加强安全生产管理,建立健全安全管理制度;2.提高质量管理水平,强化质量监督检查;3.优化供应链管理,提高物资利用率;4.加强劳动组织管理,提高劳动力利用效率。
五、致谢在此,特别感谢参与本次施工管理工作的各位同事的辛勤付出和努力,感谢他们为项目的顺利推进作出的贡献。
以上是本次工程施工管理工作报告的总结和归纳,希望对各位领导和同事有所帮助。
感谢阅读!。
