1.结算三审现场踏勘方案
工程结算审核 工作方案

工程结算审核工作方案
一、目标与原则
本方案旨在确保工程结算审核工作的准确性与高效性,坚持公平、公正、公开的原则,依据相关法律法规和合同条款,对工程项目进行全面、细致的审核。
二、审核范围
审核范围包括但不限于工程量、材料价格、定额套用、取费标准等,确保结算内容的真实、合理。
三、审核方法
采用全面审核法,结合现场勘查、资料审查、市场调研等多种方式,对工程结算进行深入分析,确保审核结果的准确性。
四、工作流程
1.收集资料:收集工程合同、施工图、变更签证等相关资料。
2.现场勘查:核实工程实际完成情况。
3.对比分析:对比合同、图纸与实际完成情况,找出差异。
4.审核计算:按照相关规定进行审核计算。
5.汇总报告:撰写审核报告,汇总审核结果。
五、工作要求
1.审核人员需具备专业知识和丰富经验,确保审核工作的准确性。
2.严格执行工作流程,确保每一步骤的完整性。
3.遵守职业道德,保持公正客观的态度。
4.加强与相关部门的沟通与协作,提高工作效率。
工程结算审计现场勘察要点

工程结算审计现场勘察要点工程结算审计现场勘察要点一、土建工程地下室土建:1、勘查地下室重点部位(如地下室车库、风机房、水泵房、汽车坡道、人防部位、独立柱、剪力墙等)相应的地面、墙面、天棚做法是否与施工图纸、工程量清单描述以及工程变更联系单一致。
2、查验桩基工程、防水卷材、砖胎膜等隐蔽部位的工程资料是否与设计一致。
3、土方及泥浆外运消纳是否符合招标文件、合同要求。
4、勘查坡道栏杆材质规格及厚度等是否符合设计要求。
上部主体土建:1、勘查重点部位(如公共部位、户内各功能部位、屋面女儿墙内侧及内、外门窗等)做法是否与施工图纸、工程量清单描述以及工程变更联系单一致。
2、核实现场材料的品牌与招标文件或商务标推荐品牌是否一致。
3、勘查外墙内外保温及楼地面保温厚度(含抗裂砂浆网格布)是否符合设计要求。
4、勘查楼梯栏杆、阳台栏杆、护窗栏杆等栏杆材质规格及厚度等是否符合设计要求。
5、勘查井道、电梯井内壁抹灰及电梯井隔音措施是否按施工图纸施工。
6、外墙面干挂石材、玻璃幕墙等单独招标的项目,核实与原招标内的分界面,有无重复计取。
外墙涂料部分,需区分真石漆,弹涂及丙烯酸涂料,如图纸要求真石漆部分需现场勘查是否为其他涂料。
7、金属结构工程除核查施工范围外,一般还需抽查部分金属构件的厚度是否与设计图纸一致,查看油漆是否已完成,油漆次数及种类是否按施工图纸要求施工。
8、防水工程:卫生间、厨房、屋面等需做防水位置是否已按图纸施工,如四周上翻高度有没达到要求,屋面等位置是否存在有漏水现象,隐蔽资料是否与施工图纸、工程量清单描述以及工程变更联系单一致。
9、屋面工程:勘查屋面檐沟部分取点看找坡是否达到最低厚度要求,屋面分隔缝、屋面女儿墙内侧是否符合设计要求。
10、室外附属工程:核实台阶、坡道、架空层面层、屋面绿化覆土等室外附属工程内容与主体工程的分界面。
核实围墙柱间距、柱规格、通透围墙栏杆的材质。
道路及排水工程参照市政工程进行。
11、装修工程:楼地面、墙柱面、天棚户内装饰工程为现场勘查的重点内容。
结算现场踏勘注意事项及要点

结算现场踏勘注意事项及要点嘿呀!以下就是结算现场踏勘的注意事项及要点啦!1. 哎呀呀,首先要把相关资料准备齐全呢!像什么施工图纸、变更通知、签证单等等,可千万别漏了呀!不然到时候抓瞎可就麻烦啦!2. 哇!去现场之前,一定要和各方沟通好时间呀,确保大家都能到场,不然你一个人去了有啥用呢?3. 到了现场,嘿,要仔细核对工程的实际完成情况,是不是和图纸、合同上说的一样呢?要是不一样,那可就得搞清楚原因啦!4. 哎呀呀,注意现场的测量工作,尺子、仪器啥的要保证准确呀,量错了可就出大问题啦!5. 看看施工过程中的材料使用,是不是符合要求呢?偷工减料可不行哇!6. 哇哦!施工质量也得重点关注,有没有裂缝、漏水之类的问题呀?7. 现场的各种设施设备,是不是都安装到位并且能正常运行呢?8. 哎呀呀,注意现场的环境,有没有垃圾堆积、污染等情况呀?9. 对于一些隐蔽工程,要想方设法弄清楚实际情况,可不能马虎哟!10. 嘿,和现场的工作人员多交流,说不定能发现一些容易忽略的问题呢!11. 注意现场的安全状况,可别只顾着踏勘,把自己的安全给忘了哇!12. 拍照、记录要详细,每个地方都要有证据留存,以防后面有争议呀!13. 哎呀呀,观察周边的环境对工程有没有影响,比如附近的建筑物、道路等。
14. 看看有没有未完成的工作,可不能稀里糊涂就给结算了呀!15. 哇!对于一些特殊的工艺和做法,要搞清楚成本和效果。
16. 检查现场的标识和标注是否清晰,方便后续的管理和维护呢?17. 哎呀呀,留意现场的临时设施,是否需要拆除或者费用怎么算?18. 与业主、施工方等各方保持良好的沟通,有问题及时提出和解决,可别憋在心里哟!19. 嘿,回来之后要及时整理资料,别拖延,不然容易忘啦!20. 最后哇,要根据踏勘的情况,客观、公正地进行结算,不能偏袒任何一方呢!哎呀呀,这些注意事项和要点可得牢记在心哟,这样才能做好结算现场踏勘工作呀!。
工程结算审计如何做好现场勘验

工程结算审计如何做好现场勘验工程结算审计是指对工程项目的实际施工质量、进度、费用等进行核实和评估的一种审计活动。
现场勘验是工程结算审计中重要的环节之一,通过对工程项目现场进行实地观察和检查,获取必要的证据材料,从而对工程项目的实际情况进行了解和判断。
现场勘验的目的是为了核实工程项目施工的实际情况,确保结算的准确性和合理性。
现场勘验要做好,需要有以下几个方面的工作:1.制定勘验计划:在进行现场勘验之前,审计人员需要制定详细的勘验计划,明确勘验的目标、范围、内容和时间等。
勘验计划应该根据工程项目的特点和需要,科学合理地安排勘验的顺序和步骤。
2.确定勘验方式:根据工程项目的不同,可以采用不同的勘验方式,如现场实地观察、拍照记录、问题访谈、查阅施工文件等。
审计人员需要根据实际情况选择适当的勘验方式,确保获取准确的勘验证据。
3.组织勘验人员:现场勘验通常需要由审计人员和相应的专业人员组成勘验小组。
审计人员要根据工程项目的具体要求,组织合适的人员参与现场勘验,并指导他们进行勘验工作。
4.勘验前准备:在进行现场勘验之前,审计人员需要对工程项目的相关文件资料进行归档和整理,以便于在勘验过程中随时查阅。
同时,还需要准备好勘验所需的工具和装备,如测量仪器、拍照设备等。
5.认真实施勘验:审计人员在现场勘验的过程中,要认真观察和检查工程项目的各个部分,对施工质量、进度、费用等进行核实和评估。
同时,要与工程项目相关人员进行沟通和交流,获取必要的信息和解释。
6.勘验后整理:在完成现场勘验之后,审计人员需要对勘验所得的材料和证据进行整理和归档,编制详细的勘验报告。
勘验报告要准确地描述工程项目的实际情况和存在的问题,提出相应的审计意见和建议。
7.持续跟踪进展:完成现场勘验并整理勘验报告后,审计人员还需要与工程项目相关人员进行跟踪和沟通,了解问题的整改进展情况。
同时,还要及时处理相关问题和矛盾,确保工程项目的结算工作能够顺利进行。

工程结算审计现场勘察实施计划

*********建设项目现场勘察工作计划一、工作目标及人员、时间计划1、工作目标:根据建设单位提供的竣工结算资料和工程现场的实际情况与所报审内容是否一致,做到计量和结算审核立足于充分的事实基础。
2、参与人员:委托方****审计局、受托方****有限公司(协商单位)、建设单位****建设领导小组办公室、监理单位****有限公司、施工单位****有限责任公司的有关人员。
3、时间计划:2023年5月*日(暂定,具体已****通知时间为准),预计完成时间一天。
二、工作计划安排1、2023年5月*日,9点00分,在****四期北门(***、***人民医院对面)集合,预计15分钟。
2、9点15分,听取由建设单位介绍(或监理单位、施工单位)该项目基本情况(比如:项目实施建设内容、楼栋分布、施工情况),预计30分钟。
3、9点45分,根据建设单位介绍(或监理单位、施工单位)的基本情况,分配现场勘察任务,预计下午15点至16点完成。
4、16点15分,所有参与人员集中,对现场勘察存疑问题现场记录及问询,并做好记录,预计45分钟。
5、17点00分,勘察工作结束。
三、勘察任务为加快现场勘察任务,我方根据该项目特性拟分别安排工作人员同时展开现场勘察。
1、拟派二名工作人员,对房屋建筑的土建、安装进行勘察;2、拟派二名工作人员,对地下室的土建、安装进行勘察;3、拟派一名工作人员,对室外道路、景观进行勘察;4、拟派一名工作人员,对绿化工程进行勘察;备注:1.现场勘察需入户勘察原始施工状态,因该项目完成时间较早,请建设单位(或施工单位)提前准备。
2.道路根据现场施工情况,必要时需取芯,请建设单位(或施工单位)提前准备。
****有限公司2023年4月19日现场勘察调查记录单项目名称时间年月日工程地点主要施工内容测量记录或草图现场不明确内容记录人审计局建设单位施工单位监理单位协审单位工程审计调查记录表审计项目时间年月日记录人建设单位人员施工单位人员监理单位人员协商单位人员内容记录审计局建设单位人员施工单位人员监理单位人员协商单位人员。
公路工程踏勘现场实施方案(3篇)

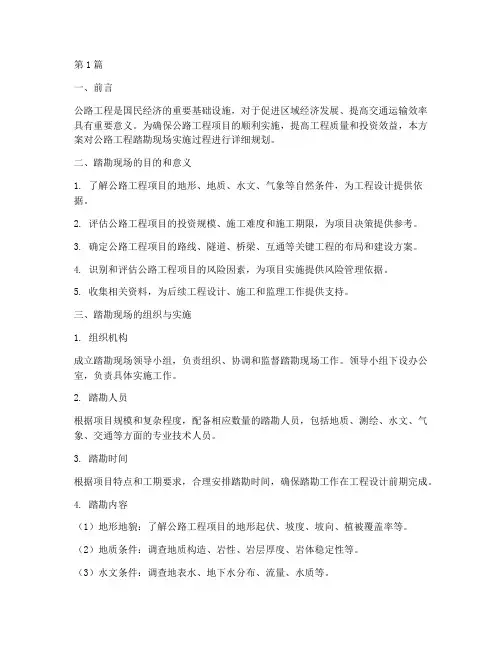

第1篇一、前言公路工程是国民经济的重要基础设施,对于促进区域经济发展、提高交通运输效率具有重要意义。
为确保公路工程项目的顺利实施,提高工程质量和投资效益,本方案对公路工程踏勘现场实施过程进行详细规划。
二、踏勘现场的目的和意义1. 了解公路工程项目的地形、地质、水文、气象等自然条件,为工程设计提供依据。
2. 评估公路工程项目的投资规模、施工难度和施工期限,为项目决策提供参考。
3. 确定公路工程项目的路线、隧道、桥梁、互通等关键工程的布局和建设方案。
4. 识别和评估公路工程项目的风险因素,为项目实施提供风险管理依据。
5. 收集相关资料,为后续工程设计、施工和监理工作提供支持。
三、踏勘现场的组织与实施1. 组织机构成立踏勘现场领导小组,负责组织、协调和监督踏勘现场工作。
领导小组下设办公室,负责具体实施工作。
2. 踏勘人员根据项目规模和复杂程度,配备相应数量的踏勘人员,包括地质、测绘、水文、气象、交通等方面的专业技术人员。
3. 踏勘时间根据项目特点和工期要求,合理安排踏勘时间,确保踏勘工作在工程设计前期完成。
4. 踏勘内容(1)地形地貌:了解公路工程项目的地形起伏、坡度、坡向、植被覆盖率等。
(2)地质条件:调查地质构造、岩性、岩层厚度、岩体稳定性等。
(3)水文条件:调查地表水、地下水分布、流量、水质等。
(4)气象条件:了解当地气候特点、气温、降水、风力等。
(5)交通状况:调查沿线交通流量、道路等级、交通组织等。
(6)社会经济条件:了解沿线人口、经济、产业结构、土地资源等。
(7)环境保护:评估公路工程对生态环境、水土保持等方面的影响。
5. 踏勘方法(1)现场勘查:通过实地测量、拍照、记录等方式获取现场数据。
(2)资料收集:查阅相关地形图、地质图、水文图、气象资料等。
(3)专家咨询:邀请相关领域的专家对踏勘结果进行评估和论证。
6. 踏勘报告根据踏勘结果,编制踏勘报告,内容包括:(1)工程概况:项目名称、规模、路线、主要工程等。
工程现场踏勘方案

工程现场踏勘方案一、前言为了确保工程实施的顺利进行,保障工程质量,减少因工程实施过程中出现的问题所导致的损失,以及对周边环境和生活的影响,必须对工程现场进行踏勘。
本方案旨在规范工程现场踏勘的流程和步骤,确保数据的准确性和可靠性,为工程的实施提供有力的支持。
二、踏勘的目的和意义1. 目的:通过踏勘工作,全面了解工程现场的地理环境、地质地貌、气候条件等情况,为工程设计、施工、监理、验收提供必要的信息和数据支持。
2. 意义:踏勘工作是工程实施的第一步,对于工程施工的安全、效率和质量都具有重要意义。
踏勘的准确性和全面性直接影响着后续的工程设计和施工方案。
三、踏勘工作准备1. 确定踏勘的范围和目标,明确踏勘的内容和要求。
2. 组织踏勘的人员,明确每个人员的职责和任务。
3. 准备必要的踏勘工具和设备,如测量仪器、采样工具、摄像设备等。
4. 制定踏勘的具体计划和路线,确保全面、系统地踏勘目标。
四、踏勘工作流程1. 地理环境踏勘:对工程现场周边的地理环境进行踏勘,包括地形地貌、水文情况、植被覆盖等情况。
同时要重点了解是否有地质灾害隐患,如滑坡、泥石流等。
2. 气象条件踏勘:对工程现场的气象条件进行踏勘,包括气候特点、降雨情况、气温变化等情况。
重点关注是否存在自然灾害风险,如暴雨、大风等。
3. 地质地貌踏勘:对工程现场的地质地貌情况进行踏勘,包括地层构造、岩性岩层、断裂带等情况。
重点了解地质条件对工程施工的影响。
4. 基础条件踏勘:对工程现场的基础条件进行踏勘,包括地基条件、地下水情况、地下管线等情况。
重点了解地基承载能力和地下设施影响。
五、踏勘工作内容1. 测量踏勘:对工程现场进行测量踏勘,包括地形地貌测量、地下管线测量、建筑结构测量等内容。
重点了解地形地貌对工程施工的影响。
2. 采样踏勘:对工程现场进行采样踏勘,包括土壤采样、地下水采样、岩石采样等内容。
重点了解地质条件对工程设计和施工的影响。
3. 摄像踏勘:对工程现场进行摄像踏勘,包括航拍摄像、摄像巡视等内容。
审计踏勘方案

审计踏勘方案背景随着信息技术的迅速发展和广泛应用,企业面临越来越多的安全威胁和风险。
为了确保企业信息系统的安全性和合规性,以及避免潜在的数据泄露或损失,审计踏勘成为了一项重要的工作。
审计踏勘作为信息安全管理的一部分,旨在评估和发现企业信息系统中的漏洞和潜在问题,以便及时采取相应的风险应对措施。
目标本文档旨在提供一份完整的审计踏勘方案,让审计人员了解审计踏勘的流程、方法和具体操作步骤,确保审计的高效性和准确性。
流程1.准备阶段 -明确审计目标和范围,确定审计所关注的重点和重要系统。
-收集企业的相关文件和资料,包括安全策略、操作手册、系统文档等。
-组织审计团队,确定审计人员的职责和分工。
2.信息收集 -通过面访、问卷调查、系统扫描等方式,收集企业现有的安全策略、安全控制措施、日志记录等信息。
-分析和评估收集到的信息,了解企业的安全现状和存在的问题。
3.踏勘和渗透测试 -对企业的网络、系统和设施进行实地踏勘,了解环境的物理安全措施和存在的潜在风险。
-进行渗透测试,模拟攻击行为,评估系统的安全性和容错能力。
4.风险评估 -根据信息收集和踏勘测试结果,分析和评估现有安全措施的有效性和合规性。
-确定存在的风险和威胁,并对其进行分类和优先级排序。
-提出改进建议和措施,以减轻潜在威胁对企业的影响。
5.撰写审计报告 -将审计结果整理成报告,包括审计目标和范围、信息收集分析、踏勘测试结果、风险评估和改进建议等内容。
-报告应清晰、准确、具有可操作性,以便企业合理解读和采纳报告中提出的改进建议。
6.汇报和追踪 -向企业管理层汇报审计报告,讨论并确立改进措施的优先级。
-跟踪和监督改进措施的实施情况,并定期进行回顾和检查。
方法和工具•采用适当的方法和工具对企业网络、系统和设施进行评估和审计。
•例如,使用漏洞扫描工具、渗透测试工具、日志分析工具等。
•根据审计范围和具体需求,选择合适的方法和工具进行使用。
注意事项•审计人员应遵守保密协议,确保审计过程和结果的机密性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1
XXXX道路工程一标段(k0+000-k0+384.729)
工程结算三审现场踏勘方案
长沙大河西先导区管委会综合管理部:
我公司受贵单位委托,已经对该工程的结算资料初步审核完毕,现提交现场
踏勘察方案如下:
一、计划勘察时间: 2013 年 8 月 日。
二、勘测人员:
湘江新区管委会综合管理部:
长沙先导公共设施投资建设有限公司:
湖南望岳建设工程建设有限公司:
湖南融达工程造价咨询有限公司:
二、需要勘察的内容:
(一)、道路、排水部分
1.道路部分新旧路口相接处需现场丈量,核对竣工图是否与现场相符。
2.K0+000-K0240段右幅人行道由于签证与竣工图尺寸不符,需现场丈量。
此项结算总金额约为5万元。
3.室外各种井的井盖材质及品牌进行核对。此项结算总金额约为2万元。
4、Φ300雨水支管具体采用HDPE管还是混凝土管需现场核实。此项结算总金
额约为5.2万元。
(二)、安装部分
1. 电力埋管部分原设计、设计变更均明确Φ175玻璃钢夹砂管壁厚采用4/6 mm
两种规格,但竣工图中过路的Φ175玻璃钢夹砂管壁厚采用8 mm的规格,需
现场核实规格。此项结算总金额约为13万元。
2. 亮化工程在技术交底会议纪要中确定过路横管可考虑采用涂塑钢管,竣工图
在过路处均标明为涂塑钢管,未见具体签证,需要现场核实。此项结算总金额
约为13万元。
(三)、工程项目现场情况全面了解。
三、需要准备的仪器或设备:
1.5m卷尺一个;
2
2.50m皮尺一个;
3、游标卡尺。
湖南XXX
工程造价咨询有限公司
二〇一四年七月三十一日
