建筑装饰装修工程施工组织设计方案

合集下载

装饰装修工程施工方案完整版

装饰装修工程施工方案完整版

一、编制依据1.1 施工图纸:依据《建筑工程施工图纸》及相关配套图纸,包括结构、设备、装饰等施工图纸。

1.2 施工组织设计:依据《建筑工程施工组织设计》及现场实际情况,合理制定施工方案。

1.3 国家及行业标准:《建筑装饰装修工程质量验收规范》(GB50210—2001)、《住宅装饰装修工程施工规范》(GB50327—2001)、《建筑地面工程施工质量验收规范》(GB50209—2002)等。

二、工程概况2.1 工程建设概况本工程为XX住宅小区,占地面积约XX平方米,总建筑面积约XX平方米,共XX栋楼,其中住宅楼XX栋,商业楼XX栋。

装饰装修工程主要包括住宅楼、商业楼的室内外装饰装修。

2.2 工程做法2.2.1 室内装饰:- 墙面:采用白色耐水腻子,12cm高蓝色踢脚板;- 地面:除厨房、卫生间为地砖外,全部为细石砼水泥压光;- 顶棚:除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子。

2.2.2 室外装饰:- 外墙面:弹涂浅粉色涂料,6.50m以下至室外地坪为仿蘑菇石饰面板;- 外窗:塑料钢窗。

2.3 工程施工条件施工现场已具备施工条件,包括临时用电、用水、道路等。

三、施工安排3.1 项目管理目标确保工程质量、进度、安全、文明施工,达到长城杯工程标准。

3.2 项目管理组织机构与职责分工3.2.1 项目组织架构图(此处插入项目组织架构图)3.2.2 项目人员职责分工(此处插入项目人员职责分工)3.3 各项资源供应方式3.3.1 劳务资源安排一览表(此处插入劳务资源安排一览表)3.3.2 工程大用宗物资安排一览表(此处插入工程大用宗物资安排一览表)3.3.3 施工周转工具采购供应安排一览表(此处插入施工周转工具采购供应安排一览表)3.4 施工流水段的划分3.4.1 施工流水段划分(此处插入施工流水段划分)3.4.2 施工工艺流程(此处插入施工工艺流程)3.5 工程施工重点和难点分析及应对措施(此处插入工程施工重点和难点分析及应对措施)3.6 新技术应用要求(此处插入新技术应用要求)3.7 关键及特殊过程控制(此处插入关键及特殊过程控制)四、施工进度计划(此处插入施工进度计划)五、施工准备与资源配置计划5.1 技术准备5.2 现场准备5.2.1 施工临水临电方案及处理措施(此处插入施工临水临电方案及处理措施)5.3 物资准备5.4 劳动力配置计划5.5 施工机具配置计划5.6 测量计量仪器配置计划六、主要施工方法及工艺要求6.1 测量放线工艺流程和施工要点6.1.1 工艺流程(此处插入工艺流程)6.1.2 操作工艺(此处插入操作工艺)6.1.3 质量要求(此处插入质量要求)6.2 瓷砖楼地面施工方法6.2.1 工艺流程(此处插入工艺流程)6.2.2 操作工艺(此处插入操作工艺)6.2.3 质量要求(此处插入质量要求)6.3 石材地面施工方法6.3.1 工艺流程(此处插入工艺流程)6.3.2 操作工艺(此处插入操作工艺)6.3.3 质量要求(此处插入质量要求)七、质量保证措施7.1 施工过程控制7.2 质量验收标准7.3 质量保证体系七、安全文明施工措施7.1 施工现场安全管理7.2 施工现场文明施工七、环境保护措施7.1 施工现场环境保护7.2 环境保护设施七、施工组织协调7.1 施工组织协调机构7.2 施工组织协调措施七、施工合同管理7.1 施工合同签订7.2 施工合同履行八、竣工交付8.1 竣工验收8.2 竣工资料整理8.3 竣工交付九、施工总结9.1 施工经验总结9.2 施工不足及改进措施本施工方案仅供参考,具体施工过程中可根据实际情况进行调整。

装修装饰工程施工组织设计方案

装修装饰工程施工组织设计方案

装修装饰工程施工组织设计方案一、项目背景1.1 项目概况本项目位于城市中心区域,是一座多功能商业综合体,包括商场、餐饮、办公等功能,总建筑面积约为5000平方米。

1.2 施工时间计划施工周期为6个月,从年初开始施工,预计于年底完工。

二、施工组织设计2.1 项目管理组织结构为了确保项目能够按时按质完成,特制定以下施工组织设计方案:•项目经理:负责整体项目管理,包括进度控制、质量管理等。

•技术负责人:负责施工技术指导和质量监督。

•安全员:负责施工过程中的安全管理工作。

•现场监理人员:负责监督施工现场,确保施工按照设计方案进行。

2.2 施工流程立项阶段•完成项目可行性分析和招投标工作•确定施工单位和施工队伍准备阶段•搭建施工临时设施,包括工棚、标志等•采购施工材料和设备施工阶段•进行土建施工工程:拆除、土方、基础等•进行装饰施工工程:墙面、地面、天花等•完成各项工程的验收和调试2.3 施工资源计划为了保障施工进度,需要合理安排施工资源: - 人力资源:每个施工岗位应有专人负责,确保施工队伍的协调配合 - 物资资源:根据每个施工阶段的需要采购相应的材料和设备 - 资金资源:确保施工过程中的资金流畅,避免因资金问题导致施工延误三、质量安全控制3.1 质量控制•每个施工阶段均需进行施工验收,确保施工的质量符合设计要求•设立质量检测点,定期对施工质量进行检测3.2 安全控制•制定施工安全规章制度,严格执行施工安全标准•举办施工安全培训,提高施工人员的安全意识•定期进行施工现场检查,及时排除安全隐患四、环境保护措施4.1 垃圾处理•设立垃圾分类点,将施工中产生的垃圾进行分类处理•定期清理施工现场,维护周边环境的整洁4.2 节能减排•选用节能型材料和设备,减少施工过程中对资源的浪费•优化施工流程,减少能源的消耗五、总结与展望通过本施工组织设计方案的制定,我们将全面提高施工效率和质量,保障工程的顺利进行。

希望未来能够有更多的创新和改进,为城市建设和装饰工程作出更大的贡献。

装饰装修工程施工组织设计方案

装饰装修工程施工组织设计方案

装饰装修工程施工组织设计方案一、工程概况本工程为某某公司总部办公楼的装饰装修工程,位于某某市中心商务区,总建筑面积为5000平方米,共分为七层,主要包括办公区、会议室、休息区等。

二、工程范围1. 施工内容:包括墙面粉刷、地面防水、地板铺设、天花板装修、门窗安装、家具布置等;2. 施工数量:共有200面墙面需要粉刷、1000平方米地面进行防水、500平方米地板铺设、2000平方米吊顶施工、100个门窗安装、100套家具布置。

三、施工组织设计方案1. 项目部组建:设立项目部,包括项目经理、质量主管、安全主管、材料员、工程员等,明确各职责,确保施工效率和质量;2. 确定施工方法:采用墙面喷涂机进行粉刷作业,地面防水采用卷材铺贴法,地板铺设采用瓷砖贴合,天花板装修采用龙骨吊顶,门窗安装采用专业团队作业;3. 制定施工计划:根据工程进度,制定详细的施工计划,合理安排各项工作,确保施工进度;4. 确保施工质量:对施工过程中的每个环节进行质量检查,及时发现问题并进行整改,保证施工质量符合标准;5. 安全生产:严格执行安全操作规程,提高工人安全意识,配备必要的安全设施,确保施工过程中的安全。

四、工程施工流程1. 墙面粉刷:先进行底漆处理,再进行面漆喷涂,确保墙面颜色均匀;2. 地面防水:清理地面杂物,铺贴防水卷材,边角处做好防水处理;3. 地板铺设:根据设计图纸,选择合适的地板材料进行铺设,保证铺贴平整;4. 天花板装修:搭建龙骨结构,安装吊顶板,用隔音棉进行填充,达到隔音效果;5. 门窗安装:根据实际尺寸及设计要求,进行门窗的安装及调整,确保开闭顺畅;6. 家具布置:按照设计图纸,摆放办公桌、椅子、沙发等家具,打造舒适的工作环境。

五、工程验收标准1. 外观质量:墙面平整、地面无裂缝、地板铺贴紧密、天花板平整、门窗开闭自如、家具布置整齐;2. 安全标准:防水材料耐久、防滑、防火、门窗安全牢固、电路布线规范,无漏电现象。

装饰装修施工组织设计完整版

装饰装修施工组织设计完整版

张家界武陵山珍馆装饰装修工程施工组织设计张家界左右设计装饰有限企业2023年10月15日目录编制说明一、编制依据二、工程概况三、施工总平面布置图及阐明四、施工准备1.现场准备2.技术准备3.劳动力准备4.材料准备5.机械设备准备五、施工部署1.工程项目组织机构:2.各部门职责:3.总体布署原则4.施工协调管理5.协调方式6.施工垃圾处理7.施工临时用水计划8.施工临时用电计划9.施工消防安全布置10. 雨季施工措施11. 夜间施工技术措施12. 施工图完善及样板间制作六、工程施工计划及其阐明1.进度计划确保措施2.施工进度计划横道图见附图三。

3.技术工人需用计划(技术工人计划表)4.主要材料供给计划5.主要施工机械设备需用计划(拟投入本工程旳主要施工机械表和拟配置本工程旳主要材料试验、测量、质检仪器表)6.节省计划(降低成本措施)7.技术节省措施七、主要工程项目旳施工程序和施工措施1.总施工工艺流程2.轻钢龙骨石膏板吊顶施工工艺3.地面地砖铺贴工艺4.卫生间墙面砖镶贴工艺5.细木制品施工工艺6.油漆工程施工工艺7.墙面、天花乳胶漆工程施工工艺8.墙纸粘贴施工工艺9.不锈钢楼梯栏杆施工工艺10、轻钢龙骨石膏板隔墙11.电气工程安装施工工艺12.给、排水及卫生洁具安装施工工艺13.脚手架工程14. 织物软包墙施工工艺15.土建改造工程施工工艺16.消防安装工程施工工艺八、工程质量管理目旳1.质量方针2.质量目旳2.施工过程中为业主提供旳服务3.施工后期为业主提供旳服务3.工期目旳4.现场管理目旳5.创优计划九、工程质量确保措施1.完善质量管理体系2.施工准备阶段旳质量控制3.施工过程中旳质量控制4.施工技术文件、资料、信息管理5.成品保护措施6.质量通病及防治措施十、工程技术资料原则化管理措施1.技术往来文件旳管理措施2. 技术往来文件旳分类管理措施3. 装饰企业在施工过程中应提交旳书面告知和文件4. 图纸资料5. 表报监理统计6. 工地会议7.竣工资料十一、文明安全施工措施1.安全施工措施2.临时用电措施3.机械管理措施4.消防保卫措施5.现场管理措施6.料具管理措施十二、环境保护与环卫管理1. 控制室内污染物氡(Rn-222)、甲醛、氨、苯和TVOC含量旳措施2. 环境污染保护整改措施3. 预防扰民措施十三、工程竣工验收与交工阶段质量控制措施1.工程旳竣工与交工2.工程项目竣工验收旳根据3. 竣工验收程序4. 竣工决算十四、工期确保措施十五、工程保修服务计划1.施工前期为业主提供旳服务2.施工过程中为业主提供服务3.施工后期为业主提供服务4.工程保修计划附件一:拟投入本工程旳主要施工机械设备表附件二:劳动力安排计划表附件三:总体施工进度横道图附件四:总平面图编制说明《张家界武陵山珍馆装饰工程施工组织设计》是根据业主方提供旳施工图纸、招标文件、发标会、补遗书及答疑书解释,参照现行国内规范原则,结合我企业数年来旳工程施工经验,针对本装修项目旳施工要点和难点,本着保质量、保工期旳最终要求,经我们屡次研究讨论和比较,最终提出了我们旳了解和提议做要点描述,为业主提供全方位、高品质旳服务计划等方面则提出我们旳设想,宗旨是为业主更加好地服务。

建筑装饰装修工程施工组织设计方案

建筑装饰装修工程施工组织设计方案

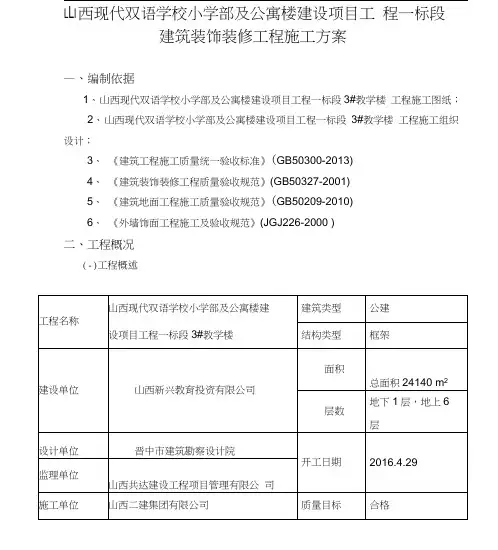

L L I西现代双语学校小学部及公寓楼建设项目工程一标段建筑装饰装修工程施工方案—、编制依据1、山西现代双语学校小学部及公寓楼建设项目工程一标段3#教学楼工程施工图纸;2、山西现代双语学校小学部及公寓楼建设项目工程一标段3#教学楼工程施工组织设计;3、《建筑工程施工质量统一验收标准》(GB50300-2013)4、《建筑装饰装修工程质量验收规范》(GB50327-2001)5、《建筑地面工程施工质量验收规范》(GB50209-2010)6、《外墙饰面工程施工及验收规范》(JGJ226-2000 )二、工程概况(-)工程概述(二)装饰概述1、 内墙为水泥砂浆抹灰,涂料面层,卫生间墙面为瓷砖墙面。

2、 外墙为涂料墙面,墙裙为蘑菇石材粘贴。

3、 外门窗均采用空气层为5+12+5mm 的塑钢窗,室内门为钢质门。

4、 地面:教室为耐磨地面,大理石台阶。

5、 卫生间顶棚为铝扣吊顶, 卫生间为瓷砖地面,走廊通道为瓷砖地面,楼梯为 其余为涂料。

6、楼梯扶手为不锈钢栏杆。

三、施工方法及技术措施(一)、内墙装饰内墙1:3水泥砂浆打底,2厚腻子粉,涂料面层,卫生间、操作间瓷砖墙面。

1、內墙抹灰1・1、工艺流程:基层处理f 吊直、套方、找规矩、贴灰饼f 墙面冲筋筋)f 做护角f 抹底灰f 抹中层灰f 抹水泥石膏砂浆罩面灰f 养护 1・2、施工工艺(1)基层处理:吊直,套方,打墩,墙面冲筋。

抹灰前对墙面的处理是一项重 要的工序,对砌筑灰缝不严实或表面不平整之处、水电管道槽盒处用125水泥砂 浆涂抹,并用抹板搓平带毛面。

补抹厚度大于15mm 的必须分两次补抹,每层厚度 控制在8mm 为宜。

然后用喷浆机甩浆,水泥浆内掺10%-15%的108胶甩到墙面 上,其甩点要均匀。

甩前墙面要先湿水,甩后注意养护不少于3天。

外墙抹灰施工洗孔再填充膨胀剂封实。

墙面不同材料之间挂钢丝网不少于200mm ,楼梯间、走 道抹灰前300*300钢筋网片安装完毕,网片固定采用锚固铁皮加水泥钉固定牢固, 固定间距 不大于600mm o(2)墙面冲筋:抹灰前应用相同的砂浆冲筋,过厚时要考虑分层操作。

建筑装饰工程施工组织设计(3篇)

建筑装饰工程施工组织设计(3篇)

第1篇一、项目概述本项目为某商业综合体建筑装饰工程,包括大堂、办公室、走廊、卫生间等公共区域及部分客房的装饰装修。

工程地点位于我国某城市,总建筑面积约50000平方米。

施工周期为6个月,预计于2023年12月完工。

二、编制依据1. 国家及地方有关建筑装饰装修工程施工的法律法规、规范和标准;2. 设计单位提供的施工图纸及设计说明;3. 施工现场实际情况;4. 施工单位的技术实力、资源配备及施工经验。

三、施工组织设计目标1. 确保工程质量,满足设计及使用功能要求;2. 确保工程进度,按期完成施工任务;3. 确保安全生产,预防安全事故发生;4. 确保文明施工,减少施工对周边环境的影响;5. 降低施工成本,提高经济效益。

四、施工组织设计内容1. 施工准备阶段(1)施工图纸会审:组织设计、施工、监理等相关单位进行图纸会审,明确施工要求、施工难点及注意事项。

(2)施工方案编制:根据设计图纸及现场实际情况,编制详细的施工方案,明确施工顺序、施工工艺及质量要求。

(3)施工资源配置:根据施工方案,合理配置人力、物力、财力等资源,确保施工顺利进行。

2. 施工实施阶段(1)施工进度控制:按照施工方案及进度计划,合理安排施工顺序,确保工程按期完成。

(2)质量控制:严格执行国家及地方相关质量标准,加强施工过程中的质量检查,确保工程质量。

(3)安全管理:建立健全安全管理制度,加强施工现场安全管理,预防安全事故发生。

(4)文明施工:加强施工现场文明施工管理,保持施工现场整洁有序,减少施工对周边环境的影响。

3. 施工收尾阶段(1)竣工验收:按照国家及地方相关标准,组织竣工验收,确保工程质量满足设计及使用功能要求。

(2)资料整理:整理施工过程中产生的各类资料,为工程结算、维护及后期使用提供依据。

五、施工组织设计措施1. 施工进度措施:制定详细的施工进度计划,合理安排施工顺序,确保工程按期完成。

2. 质量控制措施:建立健全质量管理体系,加强施工过程中的质量检查,确保工程质量。

装饰装修工程施工组织设计完整版

装饰装修工程施工组织设计完整版

目录一、施工组织设计第一节、工程概略第二节、施工部署⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35第三节、施工准备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯36第四节、施工方案及主要技术举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯39一、流水段区分⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯39二、面工程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯39三、面工程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯48四、窗工程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯55五、地面工程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯62六、气工程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯70七、其余工程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯85第五节、主要施工管理举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯93一施工工期及施工度划保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯93二工程量目保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯98三工程安全生保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯116四、工程文明施工保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯123五关工序、复重点提出相技举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯127六季性保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯129七治理举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯130八投入的主要施工机械状况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯132九力安排划及分包状况表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯135十售后承及回制度⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯137十一施工保举措划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯139十二成品保和工程保修工作的管理举措和承⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯142十三施工能降耗主要措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯145十四任何可能的急状况的理举措、案以及抵挡(包含工程施工程中可能碰到的各样)的举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯155十五新科技、新技、新工、新资料的用及成效⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯162十六目管理机构和人安排表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯164第六节、项目班子构成状况二、项目管理机构装备状况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯165⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯175目管理机构配状况表表 6⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯176目理表表 7⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯177目技人表表 8 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯182目管理机构配状况助明料表 9 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯185三、拟分包项目状况表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯198四、其余资料⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯199一、施工组织设计第一节、工程概略工程名称: *********室内装饰工程工程地址: *********建设单位: *********施工内容:室内装饰工程。

装饰装修维修改造工程施工组织设计

装饰装修维修改造工程施工组织设计

目录第一章编制说明和依据 (3)第一节编制说明 (3)第二节编制依据 (4)第二章工程概况 (5)第一节工程项目概况 (5)第二节设计概况 (6)第三章施工总体部署 (6)第一节施工管理目标 (6)第二节施工组织管理机构 (6)第三节施工部署 (10)第四节劳动力组织、配备 (11)第五节物资计划 (11)第六节主要机械设备仪器、仪表配置 (11)第七节资金使用计划 (11)第四章施工总平面布置 (12)第一节布置原则 (12)第二节临设布置 (13)第三节施工给排水系统 (13)第四节施工用电 (14)第五节临时用地 (14)第五章工期目标及保证措施 (15)第一节工期目标 (15)第二节工期保证措施 (15)第六章质量管理体系及保证措施 (17)第一节质量目标 (17)第二节质量保证体系 (17)第三节质量保证措施 (18)第七章总包管理及协调 (22)第一节总包管理措施 (22)第二节总包与业主、设计、监理的协调配合 (24)第八章施工准备 (26)第一节组织管理准备 (26)第二节技术准备 (26)第三节施工现场准备 (27)第九章主要分部分项工程施工方案及技术措施 (29)第一节测量工程 (29)第二节防水工程 (30)第三节 PVC地板工程 (32)第四节墙面砖工程 (38)第五节门窗安装工程 (42)第六节吊顶工程 (43)第七节墙面饰面板及涂料工程 (48)第八节给排水管线工程 (52)第九节卫生器具及厕浴隔断安装工程 (55)第十节电气安装工程 (59)第十一节土建工程 (66)第十二节火灾自动报警工程 (77)第十三节喷淋系统工程 (80)第十四节防排烟工程 (95)第十章季节性施工措施 (111)第十一章安全施工保证措施 (107)第一节安全管理目标、体系、制度 (107)第二节安全、消防、保卫措施 (109)第三节突发事件的应急预案措施 (112)第十二章文明施工及环保措施 (113)第一节执行标准及目标 (113)第二节现场文明施工措施 (114)第三节绿色施工保护措施 (115)第十三章成品保护与回访及保修 (117)第一节成品保护措施 (117)第二节回访措施和工程保修 (118)附表一:拟投入本工程的主要施工设备表 (119)附表二:劳动力计划表 (120)附表三:计划开、竣工日期和施工进度网络图 (122)附表四:施工总平面图 (123)附表五:临时用地表 (129)第一章编制说明和依据第一节编制说明一、我公司在认真研读招标文件的要求的基础上,对本工程进行了精心的研究并编制了本施工组织设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑装饰装修工程施工组织设计方案(一)建筑装饰装修工程.编制根据北京××工程施工图纸;北京××工程施工组织设计;《建筑装饰装修工程质量验收规范》(-)《住宅装饰装修工程施工规范》()《建筑地面工程施工质量验收规范》( ).装饰装修工程概况外檐装饰外墙面为弹涂浅粉色涂料,6.50m下列至室外地坪为仿蘑菇石饰面板。

外窗为塑钢窗。

室内装饰墙面—除厨房、卫生间为釉面砖外,其他全部为白色耐水腻子,120mm高蓝色踢脚板;地面—除厨房、卫生间为地砖外,其他全部为细石混凝土水泥压光;顶棚—除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子。

·装饰装修工程特点本工程装饰材料档次中档,因此材料本身的质量,特别在规格、尺寸、颜色一致性上,比较难于操纵。

本工程的质量目标为“长城杯”工程,目前结构尺寸、外观观感操纵已达到预控目标,因此,装饰装修工程质量,务必克服材料本身带来的施工难度,达到“粗粮细做”,保证观感与实测达到质量预控的目标。

另外,装饰装修工程施工工期比较紧,需合理安排各分包及各专业,保证施工进度。

.施工部署装饰装修工程要紧分项施工顺序门窗立口→细石混凝土地面→局部墙面抹灰→厨房、卫生间墙、地面瓷砖→墙面顶面刮腻子→木门油漆→楼梯间墙面刮腻子→验收室外装修屋面工程→外沿作保温→外窗立口→外沿涂料→6.50m下列贴仿蘑菇石→塑钢窗安装→窗口密封胶→散水台阶→验收施工进度计划安排装饰装修工程汁划开工时间在×年×月上旬,计划竣工时间在×月中上旬。

各专业穿插进行施工,总工期为×××天左右。

.施工准备劳动组织抹灰工人混凝土工人木工人油工人其他人机械设备外用电梯台搅拌机台电锯台电刨台冲击钻把喷浆机套石材切割机台技术准备4.3.1 按照外檐图纸设计,以保证外檐仿蘑菇石粘贴对称、美观,准确计算调整缝隙涂料喷块均匀,有立体感,保证效果。

4.3.2 做样板:在结构始收前,选择现场围墙或者办公室外墙面进行外沿装饰样板施工,施土童点解决涂块的均匀程度及体感观,达到预控的质量标准。

室内装修选择有代表性的房回分别进行样板施工包含:细石浪狡土地面样板、厨、厕浴间墙、地砖样板、地上层样板间。

经公司各专业自检,监理、业主验收后进行大面积施工。

4.3.3 水电、土建交圈审图:为避免专业之间木交圈出现的工程返工,装修前,由公旬总工主持,公司及项目各专业人员参加,进行专业交圈审图,用计算机将在向一位置的所有设备、洞口、装置等绘制在一张图纸上,如有不交圈现象,在装修前提早解决。

4.3.4 工长结合本施工方案,编制具有可操作性的施工技术交底,指导工人施工。

4.3.5 为工人操作准备适宜的工作面,肴女叉作业的土作面,任务下达由项目部技未负责人协调先后顺序,并统一安排施工通道、运输工具、运物顺序、作业面清理与交接,本工程工期紧、质量要求高,决不能出现各工种专业不配合、各自为政的现象,一旦发生,追究当事人责任,严肃惩处。

.施工方法装饰装修工程施工前,每层每个房间都要提供土建装饰与专业设施安装共同使用的统一标高线与十字中心线,因此,在装饰工程开始时,在每个房间的墙上都要弹上与结构阶段相二致的0.5m标高线,十字中心线既弹在地板上,又弹到天棚上与墙上,十字线上下相一致。

在装修雄工正式开始煎,须选择技术熟练工人进行样板间施工,样板间须经业主、监理及设计院实地视察认可后,方进行大面积装修施工。

细石混凝土地面根据设计要求,除厨房、卫生间外其他均为细石混凝土地面。

工艺流程:找标高弹面层水平线基层处理→洒水湿润→抹灰饼→冲筋→刷素水泥浆→浇筑→细石混凝土→抹面层压光→养护。

根据墙面上的0.5m水平操纵线;量出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、其他房间的标高相呼应,贯穿一致;先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净。

在操作前一天对基层表面进行洒水湿润;刷结合层,抹灰饼、冲筋、浇筑细石混凝土:将搅拌好的细石混凝土铺在地面结合层上,用2m刮杠顺着冲筋刮平然后用平板振捣器振实,直到面层出现泌水现象为止,撒一层干拌(水泥:砂)拌与料,要撒匀,再用2m长杠尺刮平。

面层压光:当面层吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合物与细石混凝土浆混合,达到紧密结合;第一遍压光:用铁抹子轻轻抹压一遍直到出浆为止;第二遍压光:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍压光,把凹坑、砂眼填实抹平,注意不得漏压;第三遍压米;当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用铁抹子进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光达到面层表面密实光洁。

养护:面层抹压完小时后进行浇水养护,每天很多于次,养护很多于天。

吊顶工程本工程吊顶要紧在间道内设置,其走道安装净空与吊顶块材尺寸为整数倍,因此无非标板材,沿间道长向排板时,将操纵线设在各层间道中线处,以间道边板尺寸确定中线为龙骨或者为板中。

吊顶施工均在现浇混凝土楼板底面按设计要求设置预埋,焊接龙骨吊杆龙骨安装前根据够找需要分块弹线,为吊顶内管线确定安装位置,避免龙骨安装后,按照龙骨找位,造成龙骨损坏。

吊顶内通风,水点管道及消防管道安装并试压完毕;灯槽等布置完毕,方可安装面板。

墙面弹涂、内墙顶板刮腻子墙面弹涂:本工程外墙涂料为浅粉色,腰线为白色,清理墙面,将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,反草后用砂纸将凸出处磨掉,将浮尘扫净。

喷涂:经检查强面合格的进行喷涂,喷完一层后经有关人员验收合格方可惊醒面层施工。

刷第一遍涂料:涂刷顺序先上后下。

涂料使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干草后刷第二遍,第三遍涂料。

内墙顶板刮腻子:本工程内墙,顶板为耐水腻子。

清理墙、顶面:将墙、顶面起皮及松动处清除干净,并用水泥、砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。

刮腻子:第一遍腻子满刮,注意要刮到位不得漏刮,干燥后用砂纸将墙面腻子残渣、斑迹等磨平、磨光,然后将墙面清扫干净;第二遍与第一遍相同,完全干燥后,用#砂纸打磨平整,清扫干净;第三遍腻子相当关键,刮完后务必光滑、平整、洁净。

厨、厕浴间釉面砖镶贴瓷砖重点操纵选砖;因瓷砖为低档材料,本身在规格、尺寸、颜色上不易一致,因此施工前要下大力选砖:先做好模具,在模具上进行规格尺寸分类,超出的为一类,不超出的为另一类;同时注意色差,将不一致色度瓷砖分类码放,将同色级砖铺设在同一房间;选砖工作是达到优良观感的重要内容,务必将此项工作作为一道重要工序认真做好。

基层处理:镶贴前,将墙面基层清理干净,并检查墙面平整情况,对凸出的墙面或者混凝土要剔平。

抹底灰:先在墙面上浇水润湿,紧跟分层分遍抹水泥砂浆抹底灰,厚度约12mm,吊直、刮平,打底灰要扫毛或者划出纹道。

后浇水养护。

排砖、弹线:待基层灰至六七成干时即可按图纸要求排砖。

从阳角开始自上而下进行,尽量使不成块的面砖留在阴角。

有水池时,务必以水池为中心两边分贴。

在底层砂浆上应弹水平与垂直操纵线,竖线间距为左右,横线根据面砖规格尺寸每块弹一水平操纵线。

贴标准点:用废面砖贴在底层砂浆上,贴时将砖的棱角翘起,以棱角作为镶贴面砖表面平整的标准。

镶贴时在灰饼面砖的棱角上拉立线,再于立线上拴活动的水平线,用来操纵面砖的表面平整。

垫底尺:根据计算好的最下一皮砖的下口标高,垫好尺板作为第一皮砖下口的标准。

底尺安放务必水平,摆实摆稳,底尺的垫点间距应在400mm以内。

镶贴所用面砖应事先选择,放人净水中浸泡以上,取出待表面晾干,用混合砂浆由下往上镶贴。

门口或者阳角处与长墙每间距2m均应先竖向贴一排砖,作为墙面垂直、平整与砖层的标准。

然后按此标准向两侧挂线镶贴。

镶贴完毕后应自检有无空鼓、不平、不直等现象,发现问题及时返工修理。

然后用清水将面砖冲洗干净,并用棉纱擦净,用长毛刷蘸稠状白水泥素浆涂缝,然后用棉纱将缝子的素浆擦均匀,面砖擦干净。

瓷砖镶贴砖缝操纵使用十字塑料卡操纵。

水暖管子托架处套割措施:镶贴前预先确定管道支架位置,预留出上下或者左右两块瓷砖不贴,按照施工图作出管道在墙面的垂直、水平投影线,使投影线处于瓷砖竖线或者平线上,测出托架距瓷砖边缘距离,进行瓷砖套割。

外墙面仿蘑菇石装饰材料规格:××5mm、××5.5mm,缝隙18mm;基层处理:基层平整度超过15mm的,用水泥砂浆找平;定位放线,用膨胀螺栓固定托件,间距600mm,用胶与普通硅酸盐水泥与沙子按搅成拌与物砂浆,在保温板四周抹宽为的聚合物砂浆将保温板放在托件上,与墙上粘贴,用橡皮锤轻击保温板,找好平整度,然后沿水平方向糊粘下一块,每粘完一层保温板钉一层挂件,粘第二层保温板时要错缝粘贴,阴阳角选用型板进行安装,要保证阴阳角的垂直度;最后用水泥砂浆擦缝,凹进2mm,面层用浅蓝色涂料罩面。

门窗工程工艺流程:弹线找规矩→门窗洞口处理→埋设连接铁件→门窗拆包、检查→就位与临时固定→门窗固定→门窗扇安装→门窗洞口堵缝、密封嵌缝→清理→安装五金配件→安装门窗纱扇密封条。

门窗洞口调整,按照设计要求,洞口超过3cm的须进行处理。

门窗安装前,应做如下检查:安装前检查门窗的品种、规格、开启方向及组合件、附件并对其外形及平整度检查校正,合格后方可安装。

门窗安装时先用木楔子临时进行固定,根据预先弹好的水平线及位置线找好门窗框的水平与垂直后,用膨胀螺栓固定。

门窗外框与缝隙填塞,应采取矿棉条或者玻璃毡条分层填塞,缝隙外表留一8mm深的槽口,嵌密封材料。

.质量标准所有装饰装修工程项目,其主控项目与通常项目均务必达到规范要求。

其同意偏差项目应执行建筑结构“长城杯”工程质量评审标准要求。

具体操纵标准如下:细石混凝土地面:表-塑钢门窗安装表-面砖镶贴表-涂料、油漆本工程涂料、油漆均为普通涂料油漆工程,在质量操纵上均按照高级涂料油漆操纵。

(二)外墙涂料工程.编制根据根据北京市××建筑设计院设计图纸;《建筑工程施工质量验收统一标准》(-);《建筑装饰装修工程质量验收规范》(-);图纸会审、设计变更工程洽商。

.工程概况本工程呈反型,共分为段,段与段之间均为独立同时相连,高低错落。

+6.50m以上外墙为压花涂料;女儿墙及所有窗套檐口部位为白色外墙涂料;阳台正立面为白色外墙涂料;+6.50m下列为仿蘑菇石保温板粘贴刷面层涂料。

.施工准备材料准备:根据设计图纸及建设(监理)单位要求,选定涂料及喷涂材料样品,并要求厂家提供质量证明文件(如合格证、检测报告)。
