工程进度管理中的风险预警与预防措施

工程进度管理中的风险预警与预防措施

工程进度管理中的风险预警与预防措施工程进度管理中的风险预警与预防措施在项目管理中起着至关重要的作用。

在工程项目中,风险是无法避免的,但通过有效的预警与预防措施,可以及时发现和应对潜在的风险,最大程度地减少对工程进度的影响。

本文将探讨几种常见的风险预警与预防措施,并分析其在工程进度管理中的作用。

一、风险预警机制的建立在工程项目开展之前,应该建立完善的风险预警机制。

这一机制可以通过制定风险评估与监控计划来实现。

风险评估的过程中,可以通过历史数据、专家判断和实地调研等手段来确定可能存在的风险因素及其可能带来的影响。

监控计划的主要目标是通过监测工程进展情况,及时发现异常情况,并进行风险预警。

二、项目进度管理中的风险预警措施1. 定期会议定期召开项目进度管理会议是一种有效的风险预警措施。

会议应该包括各部门的负责人和项目经理,通过汇报项目进展情况、讨论存在的问题以及制定解决方案等方式,可以及时捕捉到潜在的风险,并采取相应的预防措施。

2. 进度监控工具在项目进度管理中,使用进度监控工具可以帮助预警并处理风险。

这些工具可以实时追踪项目进度,并提供异常情况的提示。

通过及时分析项目进展的差异,可以找出风险源并进行风险管理。

3. 风险预警指标通过制定一系列风险预警指标,可以帮助项目管理人员在项目进展过程中预测和预防风险。

这些指标可以基于项目的具体情况设计,包括但不限于成本、质量、资源利用率等方面。

一旦这些指标达到或超过预警值,就应及时采取相应的措施来控制风险。

三、风险预防措施的应用1. 多方合作工程项目通常涉及多个参与方,包括工程师、设计师、承包商等。

通过建立有效的合作机制和沟通渠道,可以减少信息不对称带来的风险。

及时分享进度信息和问题,可以帮助各方及时发现和解决潜在的风险。

2. 设立风险储备在项目进行过程中,可能会出现一些无法预测的风险事件。

为了应对这些风险,可以设立一定的风险储备金。

这些金钱可以用于解决风险带来的问题,避免因为风险事件而导致项目延误或者质量下降。

工程预警方案

工程预警方案

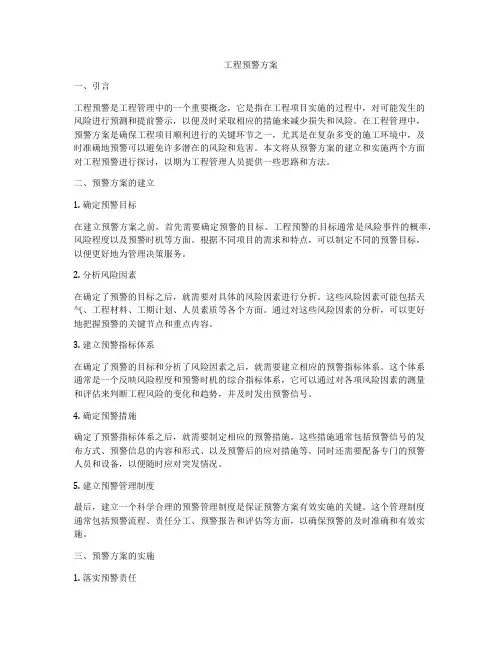

工程预警方案一、引言工程预警是工程管理中的一个重要概念,它是指在工程项目实施的过程中,对可能发生的风险进行预测和提前警示,以便及时采取相应的措施来减少损失和风险。

在工程管理中,预警方案是确保工程项目顺利进行的关键环节之一,尤其是在复杂多变的施工环境中,及时准确地预警可以避免许多潜在的风险和危害。

本文将从预警方案的建立和实施两个方面对工程预警进行探讨,以期为工程管理人员提供一些思路和方法。

二、预警方案的建立1. 确定预警目标在建立预警方案之前,首先需要确定预警的目标。

工程预警的目标通常是风险事件的概率,风险程度以及预警时机等方面。

根据不同项目的需求和特点,可以制定不同的预警目标,以便更好地为管理决策服务。

2. 分析风险因素在确定了预警的目标之后,就需要对具体的风险因素进行分析。

这些风险因素可能包括天气、工程材料、工期计划、人员素质等各个方面。

通过对这些风险因素的分析,可以更好地把握预警的关键节点和重点内容。

3. 建立预警指标体系在确定了预警的目标和分析了风险因素之后,就需要建立相应的预警指标体系。

这个体系通常是一个反映风险程度和预警时机的综合指标体系,它可以通过对各项风险因素的测量和评估来判断工程风险的变化和趋势,并及时发出预警信号。

4. 确定预警措施确定了预警指标体系之后,就需要制定相应的预警措施。

这些措施通常包括预警信号的发布方式、预警信息的内容和形式、以及预警后的应对措施等。

同时还需要配备专门的预警人员和设备,以便随时应对突发情况。

5. 建立预警管理制度最后,建立一个科学合理的预警管理制度是保证预警方案有效实施的关键。

这个管理制度通常包括预警流程、责任分工、预警报告和评估等方面,以确保预警的及时准确和有效实施。

三、预警方案的实施1. 落实预警责任在预警方案实施阶段,首先需要将预警责任确定到位。

这意味着要有专门的预警人员或团队负责监测风险因素和预警指标,并及时准确地发出预警信号。

2. 监测风险因素同时,还需要配备专门的风险监测设备和工具,以便及时准确地掌握风险情况。

建设工程项目预警管理制度

建设工程项目预警管理制度

建设工程项目预警管理制度一、引言建设工程项目是一个复杂的过程,涉及多个参与方和多个环节,风险和不确定因素较多。

因此,建立健全的预警管理制度是保证项目能够按时、按质、按量完成的关键。

本文旨在介绍建设工程项目预警管理制度的必要性和内容。

二、预警管理制度的必要性1.项目风险可控:建设工程项目预警管理制度能够及时发现和识别可能导致项目进度、质量、成本异常的风险因素,从而能够采取相应的控制措施,保证项目顺利进行。

2.预防事故和纠纷:通过建立预警管理制度,及时预警并解决工程项目中的各种问题,可以避免事故和纠纷的发生,减少经济损失。

3.提高项目管理水平:预警管理制度可以把项目风险发现、识别、评估和控制纳入标准化和流程化操作,提高项目管理水平,减少人为因素对项目进度和质量的影响。

三、预警管理制度的内容1.风险识别与评估项目管理团队需要制定风险识别和评估的方法和标准,明确风险识别的时间点和频次。

通过识别和评估,可以确定各种风险的发生概率和影响程度,并制定相应的控制策略和应对措施。

2.预警信息收集和分析项目管理团队需要建立信息收集和分析的机制,及时收集各个环节的关键数据,并进行综合分析。

预警信息可以包括工程进度、质量、安全、环保等方面的指标数据,以及各个参与方的反馈意见等。

通过对信息的收集和分析,可以及时发现潜在问题,为项目的控制与调整提供决策依据。

3.预警信息报告与传递项目管理团队需要制定预警信息报告和传递的规定,包括报告的内容、报告的时间要求、报告对象等。

预警信息报告应具备及时性、准确性和全面性,能够帮助项目方和参与方了解项目的进展情况和存在的风险。

4.风险控制措施与控制效果评估项目管理团队需要制定风险控制的具体措施和方法,并对控制效果进行定期评估。

项目团队可以根据预警信息制定控制计划,及时采取必要的措施,防止风险因素对项目造成影响。

评估的方法可以包括定量评估和定性评估,通过对控制效果的评估,可以对控制措施的有效性进行验证和调整。

(完整word版)建设工程安全风险预警响应消警管理办法

(完整word版)建设工程安全风险预警响应消警管理办法

建设工程安全风险预警、响应、消警管理办法第三章各方职责第九条施工单位职责(一)对异常的监测数据或施工过程中出现的异常情况进行分析、判断,确定风险等级,按照程序发布风险预警,及时上报参建各方;(二)对风险事件进行分析研究,提出处置措施和建议;(三)在预警事件处置过程中,及时调整监测方案,增加监测点、监测频率,必要时进行不间断实时监测,并将数据信息及时反馈应急专家组及参建各方;(四)按照处置方案组织现场实施,并将风险事件的处置情况、效果及时上报监控中心、设计、监理单位;(五)对现场预警处置的效果进行评估,提出消警申请.第四章预警的分类与分级第十条根据设计图和相关规范确定的监控量测控制值,将施工过程中预警状态按严重程度由小到大分为三级:(一)黄色预警:“双控”指标(累计变化量、变化速率)有一项超过监控量测控制值的80%。

(二)橙色预警:“双控”指标(累计变化量、变化速率)其中一项超过控制值。

(三)红色预警:“双控"指标(累计变化量、变化速率)均超过监控量测控制值。

(四)如累计值超控制值之后并已消警,如变形持续发展,直接发布红色预警;如累计值未超控制值并已消警,按照(一)(二)(三)执行.第五章预警发布第十一条施工、监理、第三方监测单位均可第一时间通过监控平台发布预警信息,同时通知参建各方相关人员,必要时可越级上报,并将书面形式《预警通知单》(见JL/ZY—AQ-20—01—N)报送监控中心、监控分中心、监理单位、第三方监测单位和施工单位。

第十二条监控中心和监控分中心应对预警信息进行核实。

第十三条预警通知内容主要包括预警时间、地点、预警状况、原因初步分析、变化趋势、预警处理建议等.第六章预警响应第十四条无论何种级别的预警,一经发布,响应负责人必须立即召开预警响应会议研究处置方案,并形成会议纪要。

施工单位负责实施处置措施,并将会议纪要上传安全监控平台。

响应负责人确认处置效果,并按照管理规定及时履行消警程序.第十五条各级预警响应负责人见附件2.第十六条对于红色预警项目,施工单位每天要将预警部位监测情况和处理措施实施情况上报监控平台.第七章预警消警第十七条预警消警的标准在工程安全风险处理结束后,具备以下条件时,即达到消警标准。

工程项目安全风险监控预警、响应、消警管理办法

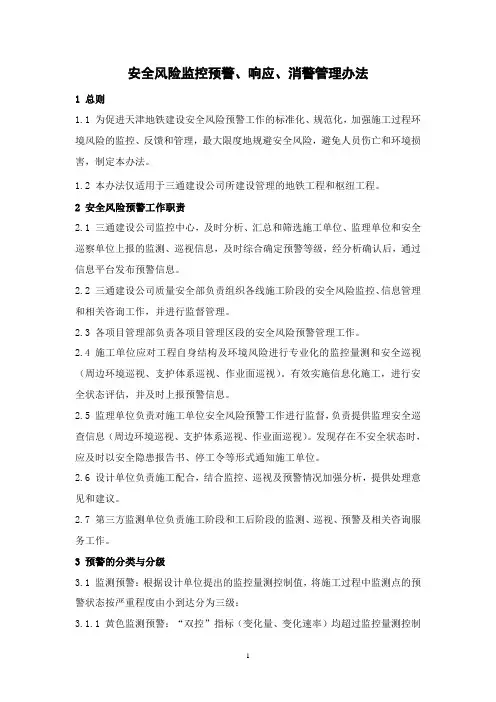

工程项目安全风险监控预警、响应、消警管理办法

安全风险监控预警、响应、消警管理办法1 总则1.1 为促进天津地铁建设安全风险预警工作的标准化、规范化,加强施工过程环境风险的监控、反馈和管理,最大限度地规避安全风险,避免人员伤亡和环境损害,制定本办法。

1.2 本办法仅适用于三通建设公司所建设管理的地铁工程和枢纽工程。

2 安全风险预警工作职责2.1 三通建设公司监控中心,及时分析、汇总和筛选施工单位、监理单位和安全巡察单位上报的监测、巡视信息,及时综合确定预警等级,经分析确认后,通过信息平台发布预警信息。

2.2 三通建设公司质量安全部负责组织各线施工阶段的安全风险监控、信息管理和相关咨询工作,并进行监督管理。

2.3 各项目管理部负责各项目管理区段的安全风险预警管理工作。

2.4 施工单位应对工程自身结构及环境风险进行专业化的监控量测和安全巡视(周边环境巡视、支护体系巡视、作业面巡视)。

有效实施信息化施工,进行安全状态评估,并及时上报预警信息。

2.5 监理单位负责对施工单位安全风险预警工作进行监督,负责提供监理安全巡查信息(周边环境巡视、支护体系巡视、作业面巡视)。

发现存在不安全状态时,应及时以安全隐患报告书、停工令等形式通知施工单位。

2.6 设计单位负责施工配合,结合监控、巡视及预警情况加强分析,提供处理意见和建议。

2.7 第三方监测单位负责施工阶段和工后阶段的监测、巡视、预警及相关咨询服务工作。

3 预警的分类与分级3.1 监测预警:根据设计单位提出的监控量测控制值,将施工过程中监测点的预警状态按严重程度由小到达分为三级:3.1.1 黄色监测预警:“双控”指标(变化量、变化速率)均超过监控量测控制值的70%,或双控指标之一超过监控量测控制值的85%。

3.1.2 橙色监测预警:“双控”指标(变化量、变化速率)均超过监控量测控制值的85%,或双控指标之一超过监控量测控制值。

3.1.3 红色监测预警:“双控”指标(变化量、变化速率)均超过监控量测控制值,或实测变化速率出现急剧增长。

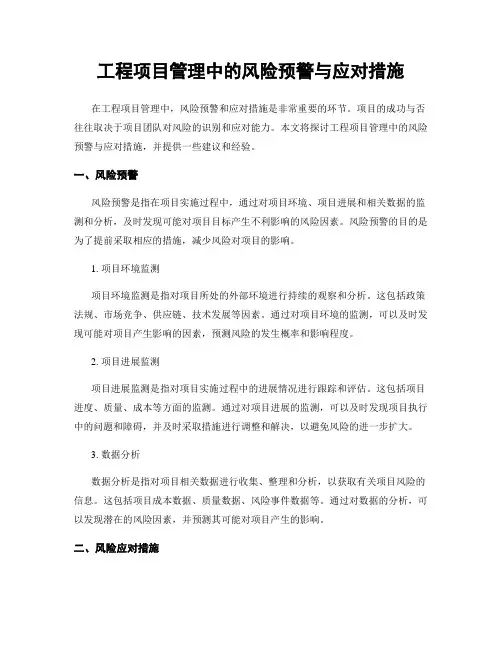

工程项目管理中的风险预警与应对措施

工程项目管理中的风险预警与应对措施

工程项目管理中的风险预警与应对措施在工程项目管理中,风险预警和应对措施是非常重要的环节。

项目的成功与否往往取决于项目团队对风险的识别和应对能力。

本文将探讨工程项目管理中的风险预警与应对措施,并提供一些建议和经验。

一、风险预警风险预警是指在项目实施过程中,通过对项目环境、项目进展和相关数据的监测和分析,及时发现可能对项目目标产生不利影响的风险因素。

风险预警的目的是为了提前采取相应的措施,减少风险对项目的影响。

1. 项目环境监测项目环境监测是指对项目所处的外部环境进行持续的观察和分析。

这包括政策法规、市场竞争、供应链、技术发展等因素。

通过对项目环境的监测,可以及时发现可能对项目产生影响的因素,预测风险的发生概率和影响程度。

2. 项目进展监测项目进展监测是指对项目实施过程中的进展情况进行跟踪和评估。

这包括项目进度、质量、成本等方面的监测。

通过对项目进展的监测,可以及时发现项目执行中的问题和障碍,并及时采取措施进行调整和解决,以避免风险的进一步扩大。

3. 数据分析数据分析是指对项目相关数据进行收集、整理和分析,以获取有关项目风险的信息。

这包括项目成本数据、质量数据、风险事件数据等。

通过对数据的分析,可以发现潜在的风险因素,并预测其可能对项目产生的影响。

二、风险应对措施风险应对措施是指在发现风险后,采取一系列的措施来应对和减轻风险对项目的影响。

风险应对措施的目标是最大限度地降低风险的发生概率和影响程度。

1. 风险评估与分类在应对风险之前,首先需要对风险进行评估和分类。

风险评估是指对风险的发生概率和影响程度进行评估,以确定其优先级和应对策略。

风险分类是指将风险按照其性质、来源和影响进行分类,以便采取相应的措施。

2. 风险避免与转移风险避免是指通过采取一系列的措施,尽可能地避免风险的发生。

这包括制定合理的项目计划、加强项目团队的沟通与协作、加强供应链管理等。

风险转移是指将风险的责任和损失转移到其他方,以降低自身的风险承担。

建设工程项目预警消警制度

建设工程项目预警消警制度

建设工程项目预警消警制度一、前言建设工程项目是国民经济发展的重要支柱产业,也是推动城市化进程和促进社会经济发展的重要抓手。

随着我国城市化进程不断加快,建设工程项目数量逐年增加,规模越来越大,风险也在不断增加。

因此,建设工程项目的预警消警制度显得尤为重要。

为了加强对建设工程项目的管理,提高风险预警和应对能力,制定和完善建设工程项目预警消警制度是必不可少的。

本文将从建设工程项目的预警消警需求,制度框架设计和实施路径等方面进行探讨。

二、建设工程项目的预警消警需求1.建设工程项目的特点建设工程项目通常需要较长时间,需要大量的资金,耗费大量的资源,也需要协调大量的人员和资源。

同时,建设工程项目本身存在很多不确定性和风险,如工程质量问题、资金风险、管理风险等。

因此,建设工程项目需要及时有效的预警和消警机制。

2.建设工程项目的预警需求建设工程项目在进行过程中,可能出现各种问题和风险,如工程质量问题、资金风险、管理风险等,而这些问题和风险如果不能及时发现和解决,可能会威胁到项目的顺利进行。

因此,建设工程项目需要及时的预警机制,以便能够及时发现问题并采取相应的措施应对。

3.建设工程项目的消警需求与预警相对应的是消警。

建设工程项目经过预警机制发现了问题和风险,需要在及时发布预警的同时,更需要及时有效的消警机制,迅速应对和解决问题,以避免问题的扩大和影响。

三、建设工程项目预警消警制度的设计1.制度框架设计(1)预警机构设立建设工程项目的预警机构应当由项目管理方或相关部门负责设立,负责监测、分析建设工程项目的各种问题和风险,及时发现并发布预警信息。

(2)预警标准和指标建设工程项目的预警标准和指标应当明确,包括工程质量、资金风险、管理风险等方面的标准和指标,以便及时发现问题和风险。

(3)预警发布机制建设工程项目的预警发布机制应当明确,包括预警信息的发布对象、发布渠道、发布内容等,以便及时有效地发布预警信息。

(4)消警机制建设工程项目的消警机制应当明确,包括问题和风险的解决方案、所需资源、执行人员等,以便迅速解决问题和风险。

安全风险预警、响应、消警管理办法

安全风险预警、响应、消警管理办法

目录第一章总则........................................................................................................................... - 2 - 第二章组织结构与职责 ................................................................................................. - 2 - 第三章预警分类及判别 ................................................................................................. - 7 - 第四章预警发布................................................................................................................. - 8 - 第五章预警响应 ................................................................................................................. - 9 - 第六章消警 ...................................................................................................................... - 11 - 第七章记录及附则 ....................................................................................................... - 13 - 附表1 (16)附表2 (16)附图1 (17)预警响应/消警分析会会议记要 (22)消警审批表 (23)为进一步明确工程建设安全风险管理过程中预警、响应、消警等环节各方职责,明确预警、消警条件和工作流程,特制定本管理办法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程项目风险管理预警办法
近年来,公司施工生产规模不断扩大,资源配置与施工生产间的矛盾日益突出,加之外部环境影响,造成赶工、抢工的现象。

从风险辨识、风险估计、风险评价、风险控制四个方面考虑,为规避公司在今后的工程项目施工生产中避免发生或少发生类似现象,同时为了做到早通报、早准备、早消除,为创建和谐平安线桥,公司将对今后在建各项目进行跟踪预警通报。

一、工程项目预警等级划分
根据本公司工程特点及施工作业性质,工程项目预警通报分为一级、二级、三级、四级,分别用红色、橙色、黄色和蓝色标示,一级为最高级别,预警级别标定是按照工程项目现有人、财、物资源配置和到位情况等能否满足本工程总工期进度需要程度而制定的。

二、工程项目预警的等级界定
一级预警:由于施工设备,人员配备不足以及下部单位工期滞后而业主又将总工期调整提前,且项目自身响应不积极,施工作业流程衔接不流畅、无序等重大失误,将造成的施工材料浪费和进度滞后、影响效益,同时有下列情形之一者:一接到业主通报批评;二上级领导问责公司总经理;三公司党政一把手亲自向业主交班的情况,定为一级预警。

二级预警:由于职能部门和施工作业班组沟通、协调不到位,致使施工进度缓慢而现场工序衔接又不十分得当,同时施工进度又比业主要求的节点工期滞后一个月时,定为二级预警。

三级预警:由于人员配备不协调、员工工作热情不高、物资材料不能按期运抵施工现场或运抵现场发现其质量不符合有关标准要求,造成工期滞后
十五天以上时,定为三级预警。

四级预警:由于设计变更或暴雨、严寒、高温、酷暑等外部环境影响或职能某部门工作失误,延缓施工进程十五天以下时,定为四级预警。

二、工程项目预警通报
项目预警通报由公司相关职能部门根据施工计划及人、财、物等情况进行分析评估的预警通报;或因外部环境影响和自然条件限制等人力不可为之,项目自身提报的预警。

三、工程项目预警响应与消警
1、预警响应
一级响应(红色综合预警):由公司总经理或常务副总经理组织分析,启动应急预案。

公司总经理或常务副总经理主持组织风险管理和风险处理,公司各相关职能部门负责协调处理和跟踪监督。

二级响应(橙色综合预警):由公司分管该项目副总经理组织分析,启动应急预案。

分管该项目副总经理主持组织风险管理和风险处理,公司所涉及的相关职能部门负责协调处理和跟踪监督。

三级响应(黄色综合预警):由项目经理组织分析,启动应急预案。

项目经理主持组织风险管理和风险处理,公司所涉相关职能部门负责协调和及跟踪检查、汇报。

四级响应(蓝色综合预警):由项目经理组织分析,启动应急预案。

项目经理主持组织风险管理和风险处理,并将结果及时上报公司。

2、预警消警
蓝色综合预警:项目自身跟踪监督、检查、汇报,确认风险解除后消警。

黄色综合预警:公司相关职能部门跟踪监督、检查、汇报,确认风险解除后,分管该项目副总经理确认消警。

橙色综合预警:分管副总经理跟踪监督,确认风险解除后向公司申请消警,公司总经理或常务副总经理确认消警。

红色综合预警:公司总经理或常务副总经理跟踪监督、落实,确认风险解除后,经总经理办公会确认并向集团公司汇报,确认消警。

3、监测工作内容
依据项目具体工程需要,对进行人、财、物、工期、进度、安全、质量等进行监督,要求在工程实施前均应编制监测工作实施方案,明确监测项目、监测频率、监测人员、监测设备。

4、巡视工作内容
1)巡视频率
项目主管生产的副经理对周边环境每天巡视一次;项目经理每七天巡视一次,公司分管副总经理每月度巡视一次。

2)周边环境主要巡视内容
⑴当日完成施工生产任务指标;
⑵施工机械设备工作状态;
(3)安全质量控制情况;
(4)物质材料到位及使用情况;
⑸人员配置及工序衔接、卡控情况。

3)巡视记录及上报
⑴巡察单位或人,每次巡视后需填写巡视记录表,巡视记录表见附件一。

(2)施工单位,每周汇总一周巡视情况并向公司上报,上报时间为每周五。

项目安排专人负责,公司调度总结,周一公司交班会通报巡视情况。

附表一:
周边环境安全巡视表。
