石灰桩地基处理施工组织设计

石灰桩地基处理施工组织设计

中船重工第七0九所控制系统集成中心工程(地基与基础)编制人:__________________审核人:__________________审批人:__________________湖北省建工第二建设有限公司中船重工第七0九所项目部2011年10月30日第一章编制说明一、综合说明我公司经过认真的阅读本工程设计施工图纸、招标文件和专业技术人员现场实际勘察,通过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学性、实施指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。

二、编制依据本工程施工组织设计编制的依据是:1、建设单位提供的本工程施工图纸设计。

2、本工程招标文件的规定及设计答疑会纪要。

3、国家和上级单位以及公司有关安全生产,文明施工的政策法令性文件和法规、规定。

4、施工现场的自然条件和具体情况。

(现场地理环境、水文地质、气象环境、交通运输、供水供电等)5、建设部颁发的《建设工程现场管理规定》。

6、单位的企业标准及ISO9001 质量体系文件标准。

7、现行建筑工程施工的有关规程、规范、验收标准及中华人民共和国国家行业标准。

《工程测量规范》GB50026-93《建筑地基处理规范》 (JGJ79-2001)《建筑工程施工质量验收规范》GB50309-2001 《建筑机械使用安全技术规范》JGJ33—86 《施工现场临时用电安全技术规范》JGJ46-88及武汉市关于建筑施工现场安全管理的文件及规定。

三、编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺和招标文件规定与相关设计答疑会议纪要。

2、依据本工程项目的内容,本着“适用、安全、经济、合理、先进” 的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。

淤泥质粉质粘土地基处理施工方案(石灰桩专项根据专家意见修改).doc

淤泥质粉质粘土地基处理施工方案(石灰桩专项根据专家意见修改).doc

淤泥质粉质粘土地基处理施工方案(石灰桩专项根据专家意见).doc修改.南京总医院4307主体工程淤泥质粉质粘土地基处理施工方案江苏省建工集团有限公司2015年10月17日目录一、工程概况 .............................................. .. 01.1工程简介 .............................................. 01.2自然地理概况 .............................................. . 01.3围护结构 .............................................. (1)1.4降水管井的分布 .............................................. (1)1.5目前开挖情况 .............................................. . (1)1.6原因分析 .............................................. (1)1.7地基处理方案 .............................................. (2)1.8、编制依据 .............................................. (2)二、石灰桩施工方案 .............................................. .. (2)2.1石灰桩施工准备 .............................................. (2)2.2施工工艺 .............................................. (2)2.3、质量控制 .............................................. (3)2.4施工注意质量问题 .............................................. .. (3)2.5成品保护 .............................................. (3)三、现场安全生产及文明施工措施 (3)3.1安全生产措施 .............................................. . (3)3.2文明施工措施 .............................................. . (4)四、附图 .............................................. . (4)4.1原设计降水管井布置图 ...............................................44.2现状降水管井布置图 .............................................. .. (4)4.3石灰桩平面布置图及剖面图 (4)4.4石灰桩加固区域平面图 (4)南京总医院4307主体工程淤泥质粉质粘土的地基处理方案一、工程概况1.1工程简介本工程主楼地上21 层,地下3 层,建筑高度94.4m,建筑最高点102.6m。

石灰桩施工方案

石灰桩施工方案

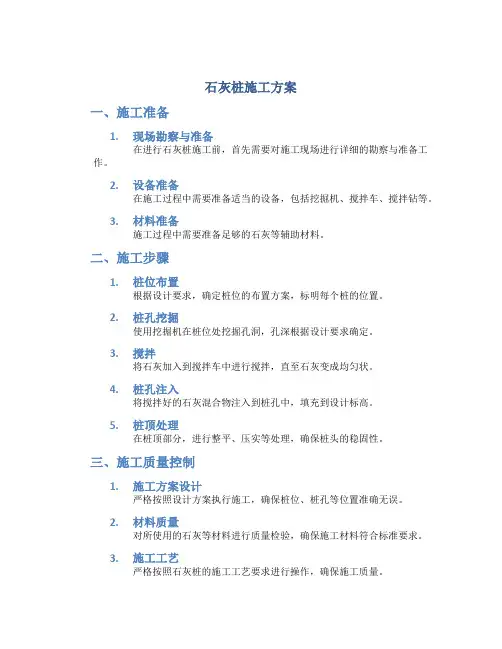

石灰桩施工方案一、施工准备1.现场勘察与准备在进行石灰桩施工前,首先需要对施工现场进行详细的勘察与准备工作。

2.设备准备在施工过程中需要准备适当的设备,包括挖掘机、搅拌车、搅拌钻等。

3.材料准备施工过程中需要准备足够的石灰等辅助材料。

二、施工步骤1.桩位布置根据设计要求,确定桩位的布置方案,标明每个桩的位置。

2.桩孔挖掘使用挖掘机在桩位处挖掘孔洞,孔深根据设计要求确定。

3.搅拌将石灰加入到搅拌车中进行搅拌,直至石灰变成均匀状。

4.桩孔注入将搅拌好的石灰混合物注入到桩孔中,填充到设计标高。

5.桩顶处理在桩顶部分,进行整平、压实等处理,确保桩头的稳固性。

三、施工质量控制1.施工方案设计严格按照设计方案执行施工,确保桩位、桩孔等位置准确无误。

2.材料质量对所使用的石灰等材料进行质量检验,确保施工材料符合标准要求。

3.施工工艺严格按照石灰桩的施工工艺要求进行操作,确保施工质量。

四、施工安全1.安全防护在施工现场设置明显的安全警示标识,合理设置施工区域,保障施工人员安全。

2.施工人员培训施工前对施工人员进行有关石灰桩施工的培训,提高施工人员的安全意识。

五、施工验收1.现场验收施工完成后,进行现场验收,检查石灰桩的质量及工程的完整性。

2.监测对石灰桩进行监测,确保其满足设计要求及使用要求。

六、总结石灰桩作为一种常见的地基处理方法,在施工中需要严格按照设计要求和规范要求进行操作,确保施工质量和安全,最终达到预期的工程效果。

石灰桩处理方案

石灰桩处理方案

小直径石灰桩是指直径小于等于80mm的生石灰压注桩,与大直径〔D>80mm〕的桩相比,施工简单,生石灰固化反响彻底,容易早期测定复合地基载力,由于施工机械〔工具〕简单,操作不受场地限制,对环境无污染,无噪音干扰,本钱低廉,深受业主喜爱。

但在施工期间,要求施工人员应具有较高的敬业精神,严格操作,认真捣实。

石灰桩加固地基最适合于高含水量粘性大、素填土、杂填土、淤泥质土层,其含水量一般在40%-95%,无侧限压缩强度在10kPa以上,在新乡地区基工程中,一般软弱地基的承载力在60-90kPa时,多层砖混结构工程中应用较经济。

2、加固原理小直径石灰桩用D=40-80mm钢管成孔、间距100-300mm,把以生石灰为主的材料压注入孔,形成柱状,使生石灰吸取地基土中的孔隙水,发生化学反响,生成有较高强度的桩。

由于周围地基的孔隙被吸收,含水量下降,加速地基土的固结,同时,桩本身吸水膨胀,挤实了四周的土。

而化学反响释放热量引起水分蒸发,也使地基中水分减少,这样地基就得到了加固。

2.1降低含水量桩中的生石灰经过下述的反响过程,以化合水的形式吸收桩周围地基中的孔隙水:CaO+H2O=Ca〔OH〕2上式中生石灰反响成熟石灰时的需水量为石灰量的32.15%。

反响后体积约增1倍,加上原生石灰间孔隙及反响后的熟石灰间的孔隙均可充填水。

又由于反响产生大量热量,引起水分蒸发,降低了含水量,促进了桩周围地基土固结,从而在结构物建造后使地基沉降大大减小。

2.2增加粘聚力在生石灰桩刚施工完后,地基土由于被扰动,地基强度暂时降低,其降低程度与地基土的灵敏度成正比。

然后随着生石灰桩效果的发挥,土的扰动影响被抵消,地基强度逐渐上升,约二周就呈大体稳定之势,地基强度的提高,主要是地基土被加速固结后,粘聚力有了较大提高。

〔2〕确定石灰桩的长度、直径、间距、平面布置方式。

桩径和间距一般关系为L=〔3-5〕D,布置形式可为梅花式、矩形或三角分布,桩长度一般0.5-1.5m,然后验算是否满足薄弱层和根底宽度要求。

石灰桩处理淤泥质粉质粘土夹粉砂软基技术

石灰桩处理淤泥质粉质粘土夹粉砂软基技术

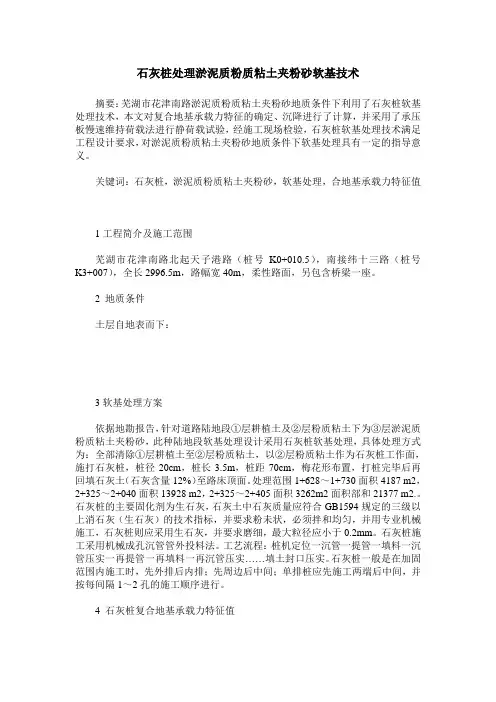

石灰桩处理淤泥质粉质粘土夹粉砂软基技术摘要:芜湖市花津南路淤泥质粉质粘土夹粉砂地质条件下利用了石灰桩软基处理技术,本文对复合地基承载力特征的确定、沉降进行了计算,并采用了承压板慢速维持荷载法进行静荷载试验,经施工现场检验,石灰桩软基处理技术满足工程设计要求,对淤泥质粉质粘土夹粉砂地质条件下软基处理具有一定的指导意义。

关键词:石灰桩,淤泥质粉质粘土夹粉砂,软基处理,合地基承载力特征值1工程简介及施工范围芜湖市花津南路北起天子港路(桩号K0+010.5),南接纬十三路(桩号K3+007),全长2996.5m,路幅宽40m,柔性路面,另包含桥梁一座。

2 地质条件土层自地表而下:3软基处理方案依据地勘报告,针对道路陆地段①层耕植土及②层粉质粘土下为③层淤泥质粉质粘土夹粉砂,此种陆地段软基处理设计采用石灰桩软基处理,具体处理方式为:全部清除①层耕植土至②层粉质粘土,以②层粉质粘土作为石灰桩工作面,施打石灰桩,桩径20cm,桩长3.5m,桩距70cm,梅花形布置,打桩完毕后再回填石灰土(石灰含量12%)至路床顶面。

处理范围1+628~1+730面积4187 m2,2+325~2+040面积13928 m2,2+325~2+405面积3262m2面积部和21377 m2.。

石灰桩的主要固化剂为生石灰,石灰土中石灰质量应符合GB1594规定的三级以上消石灰(生石灰)的技术指标,并要求粉未状,必须拌和均匀,并用专业机械施工,石灰桩则应采用生石灰,并要求磨细,最大粒径应小于0.2mm。

石灰桩施工采用机械成孔沉管管外投料法。

工艺流程:桩机定位一沉管一提管一填料一沉管压实一再提管一再填料一再沉管压实……填土封口压实。

石灰桩一般是在加固范围内施工时,先外排后内排;先周边后中间;单排桩应先施工两端后中间,并按每间隔1~2孔的施工顺序进行。

4 石灰桩复合地基承载力特征值石灰桩复合地基承载力特征值不宜超过160kPa,当土质较好并采取保证桩身强度的措施,经过试验后可以适当提高。

石灰桩地基加固施工方法

石灰桩地基加固施工方法

石灰桩地基加固施工方法石灰桩适用于加固地下水位以下的黏性土、粉土、松散粉细砂、淤泥、淤泥质土、杂填土或饱和黄土等地基加固,对重要工程或地质条件复杂而又缺乏经验的地区,施工前,应通过现场试验确定其适用性。

但是,石灰桩是由生石灰和粉煤灰(火山灰或其他掺合料)组成的加固体。

石灰桩对环境具有一定的污染,在使用时应充分论证对环境要求的可行性和必要性。

一、石灰桩加固设计,应符合下列规定:1石灰桩桩身材料宜采用生石灰和粉煤灰(火山灰或其他掺合料)。

生石灰氧化钙含量不得低于70%,含粉量不得超过10%,最大块径不得大于50mm。

2石灰桩的配合比(体积比)宜为生石灰:粉煤灰=1:1、1:1.5或1:2。

为提高桩身强度,可掺入适量水泥、砂或石屑。

3石灰桩桩径应由成孔机具确定。

桩距宜为2.5倍~3.5倍桩径,桩的布置可按三角形或正方形布置。

石灰桩地基处理的范围应比基础的宽度加宽1排~2排桩,且不小于加固深度的一半。

石灰桩桩长应由加固目的和地基土质等决定。

4成桩时,石灰桩材料的干密度ρd不应小于1.1t/m3,石灰桩每延米灌灰量可按下式估算:q=ηc(πd2/4)(11.8.2)式中:q——石灰桩每延米灌灰量(m3/m);ηc——充盈系数,可取1.4~1.8。

振动管外投料成桩取高值;螺旋钻成桩取低值;d——设计桩径(m)。

5在石灰桩顶部宜铺设200mm~300mm厚的石屑或碎石垫层。

6复合地基承载力和变形计算,应符合现行行业标准《建筑地基处理技术规范》JGJ79的有关规定。

上述是进行石灰桩设计时的一些规定与要求,主要基于石灰桩对软弱土的加固作用主要有以下几个方面:1成孔挤密:其挤密作用与土的性质有关。

在杂填土中,由于其粗颗粒较多,故挤密效果较好;黏性土中,渗透系数小的,挤密效果较差。

2吸水作用:实践证明,1kg纯氧化钙消化成为熟石灰可吸水0.32kg。

对石灰桩桩体,在一般压力下吸水量约为桩体体积的65%~70%。

根据石灰桩吸水总量等于桩间土降低的水总量,可得出软土含水量的降低值。

石灰、水泥土施工技术方案

石灰、水泥土施工技术方案

施工技术方案一、施工准备:1、在工程正式开工之前,认真组织有关测量人员对业主提供的有关导线点、水准点及中心桩进行校核,并进行加密和控制测量,对有关控制桩采取有效的加固保护措施。

按施工要求,恢复中线,放出边线桩,并根据边桩撒出石灰线。

2、组织技术人员认真熟悉图纸,进行有关技术交底工作。

3、在对导线点、水准点进行复测的同时,组织技术人员进行各种原材料取样、试验和配合比试验、利用方或取土坑土源标准试验;粗集料的筛分试验;按施工图要求的级配配料做标准重型击实试验及石灰的化学分析,为在施工中检测压实度及控制拌和、碾压时的含水量、石灰用量提供科学的依据。

同时测量原地面标高,并与图纸进行核对,如有较大差异的地段,及时报监理组和业主复核。

4、根据施工组织设计安排,对前期进场的机械设备进行安装、调试、保养。

5、将用地及取土范围内所有杂物予以清除,用平地机清除原地面表土15cm,并弃于指定地点。

6、做好临时排水设施,排除雨水等,使之不引起水沟淤积和路基冲刷。

二、路基排水路基沿线水位均较高,经路基土液塑限试验,所用填土测得的土质为低液限粉土或低液限粘土,透水性强,必须做好路基排水工作。

采用8寸、4寸水泵将水抽至附近灌溉渠,以降低水位;对于开挖后槽底含水量仍过大的施工段落,采取沿槽底边沿挖0.5m×1m的边沟控制地下水位,直至达到施工要求为止。

三、路基填筑1、一般路基处理方法(1)路堤填筑高度H≤1.72m的填方路段一般路段清表15cm后下挖至路床下45cm,对原地面翻松15cm掺2%水泥+4%石灰处治,并对原地面进行碾压,压实度达到87%;其上填筑45cm2%水泥+4%石灰土,分三层碾压,压实度分别达到90%、92%、94%。

路床0-80cm采用填筑,压实度达到96%。

(2)路堤填筑高度H﹥1.72m的填方路段一般路段原地面清表15cm后,视基底潮湿情况,若基底潮湿,向下翻松15cm,掺2%水泥+4%石灰处治,压实度达到87%,若基底干燥,直接碾压,压实度达到87%,其上2%水泥+4%石灰土,要求压实度达到90%,分层压实,路基中部按中部填土总量的50%掺2%水泥+4%石灰土填筑,50%为素土填筑,分层压实。

淤泥固化处理施工方案(3篇)

淤泥固化处理施工方案(3篇)
3. 严格执行安全生产规章制度,确保施工现场安全。
4. 做好文明施工,树立良好企业形象。
本方案针对淤泥固化处理施工,从施工准备、施工工艺、质量控制、进度计划等方面进行了详细阐述,为淤泥地基处理提供参考。在实际施工过程中,可根据实际情况进行调整,以确保工程顺利进行。
第1篇
一、工程概况
本项目位于我国某城市,工程范围为河道淤泥清理及固化处理。河道淤泥主要来源于河道疏浚、雨季冲刷等,淤泥厚度约为1.5米,淤泥量约为10000立方米。本项目旨在通过淤泥固化处理,将淤泥资源化利用,减少河道淤泥对环境的影响。
二、施工方案
1. 施工准备
(1)施工队伍:组织一支专业、高效的施工队伍,包括项目经理、技术人员、施工人员等。
(2)淤泥清理:采用挖掘机将河道淤泥清理至指定位置,清理过程中注意保护周边环境。
(3)淤泥堆放:将清理后的淤泥堆放在指定区域,堆放高度不宜超过2米,堆放宽度不宜超过10米。
(4)淤泥固化:将淤泥与水泥、粉煤灰等材料按一定比例混合,搅拌均匀后进行固化处理。
(5)压实:采用压路机对固化后的淤泥进行压实,确保压实度达到设计要求。
(2)施工设备:准备挖掘机、自卸汽车、搅拌机、装载机、推土机等设备。
(3)施工材料:水泥、粉煤灰、土工布、土工网等。
(4)施工图纸:熟悉施工图纸,了解工程范围、施工工艺、质量要求等。
2. 施工工艺
(1)淤泥清理:采用挖掘机将河道淤泥清理至指定位置,清理过程中注意保护周边环境。
(2)淤泥堆放:将清理后的淤泥堆放在指定区域,堆放高度不宜超过2米,堆放宽度不宜超过10米。
(3)检测与验收:对固化体进行质量检测,确保固化体满足工程要求。
四、施工安全措施
1. 施工现场安全防护:设置安全警示标志,配备安全防护设施,确保施工人员安全。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南京总医院4307主体工程淤泥质粉质粘土地基处理




江苏省建工集团有限公司
2015年10月17日
目录
一、工程概况 (1)
1.1工程简介 (1)
1.2自然地理概况 (1)
1.3围护结构 (2)
1.4降水管井的分布 (2)
1.5目前开挖情况 (2)
1.6原因分析 (2)
1.7地基处理方案 (3)
1.8、编制依据 (3)
二、石灰桩施工方案 (3)
2.1石灰桩施工准备 (3)
2.2施工工艺 (3)
2.3、质量控制 (4)
2.4施工注意质量问题 (4)
2.5成品保护 (4)
三、现场安全生产及文明施工措施 (4)
3.1安全生产措施 (4)
3.2文明施工措施 (5)
四、附图 (5)
4.1原设计降水管井布置图 (5)
4.2现状降水管井布置图 (5)
4.3石灰桩平面布置图及剖面图 (5)
4.4石灰桩加固区域平面图 (5)
南京总医院4307主体工程
淤泥质粉质粘土的地基处理方案
一、工程概况
1.1工程简介
本工程主楼地上21 层,地下3 层,建筑高度94.4m,建筑最高点102.6m。

总建筑面积49796m2,其中地上建筑面积35334m2,地下建筑面积14462m2。

地下结构为钢筋混凝土结构(采用全逆作法施工),地上结构为钢框架结构。

本工程地下室外墙为地下连续墙已由桩基施工单位完成、一桩一柱的钢结构柱已由桩基础施工单位完成到±0以上已预留1.8m 长度。

1.2自然地理概况
1.2.1场地岩土工程性质`
①-1层杂填土(厚3.2米):色杂,表面20cm~30cm为砼地坪,其下主要以回填碎石为主,填龄约1年。

①-2层素填土(厚1.2米):灰褐~灰色,以软塑状态为主,局部可塑、流塑状态,填龄约10年。

②-1层粉质粘土(厚1.2米):灰黄色,可~软塑状态,中高压缩性干强度中等。

②-2层淤泥质粉质粘土(厚17米):灰色,流塑状态,高压缩性,,该层厚度大,场区普遍分布。

②-3层粉质粘土:灰色,软塑状态,场区普遍分布。

②-4层粉细砂:灰色,场区部分地段分布且厚度不大。

③层卵砾石层:灰黄色,中密状态为主,局部密实或稍密,本层以卵砾石为主,混杂中粗砂,场区普遍分布。

1.2.2水文条件
与本工程密切相关的地下水为孔隙潜水,孔隙潜水主要赋存于①层填土和②-1~②-3层土中。

②-1、②-3层粉质粘土透水性弱,赋水量小;②-2层淤泥质粉质粘土为饱水状态,但渗透性弱,赋水量一般。

上述土层中①层填土、②-2
层为地下室开挖主要出水地层。

1.3围护结构
1、本工程采用全逆作法施工,基坑周边采用“两墙合一”地下连续墙作为基坑围护体,地下连续墙既作为基坑开挖阶段的挡水止水围护体,同时作为地下室结构外墙。

2、地下连续墙成槽段厚度为1000mm,墙底标高为-32.4米。

地下连续墙内侧采用采用双层搅拌桩,厚度1.2米,深16米。

1.4降水管井的分布
本工程设计设置18口降水管井,用于疏干土层的含水量,管井内径300mm,井深22米。

基坑土方开挖前,地下水位必须在开挖坑底下1.0米。

本工程基坑由业主委托专业的降水单位负责降水施工。

1.5目前开挖情况
在7月底开始B0板土方开挖时,发现当开挖至-3.5米时,局部基底面便已出现渗水弹软现象,为保证土基承载力,项目部经建设、设计、监理单位同意后,没有继续开挖盆底土方至-5.5米标高,而直接将垫层浇筑在-3.5米标高处后支设B0板模板。

又经过两个多月的降水,10月12日开始进行第二层土方暗挖时,当标高挖至-5.0米时,开挖土层为淤泥质粉质粘土,因该土层厚度大,压缩性高,在开挖机械在上行走时不久就会下陷,同时因该层土的粘性大,挖出的土方粘住挖斗不脱落。

上述问题使得难以继续顺利向下开挖。

1.6原因分析
(1)根据7月27日土方开挖评审会上专家意见,本工程地下连续墙的底部未穿过○3层卵石层,虽采取了墙底部注浆方案,但实际未严格形成止水帷幕。

(2)设计单位在基坑内均匀布置18口降水管井,但在地下连续墙施工时,所有的管井均布置在靠近地下连续墙的边跨内,不利于均匀降低地下水位。

(3)最主要的是淤泥质粉质黏土的本质特性决定采取重力降水效果不明显,因为淤泥质粉质粘土为饱和软土,水分在其中已结合水和毛细水的形式存在,故很难在重力的作用下自由向管井处渗透汇聚,并排出土层。

1.7地基处理方案
考虑到项目的工期要求及地上钢结构已快速向上施工,为保证地上地下均衡施工,为保证工程的稳定性,须尽快对地下室工程的B1、B2及基础底板进行施工,必须加快土方开挖的速度。

与传统的大开挖土层相比,本工程地下室顶板已封闭,其下暗挖的土层已无法自然蒸发降低土层的含水量。

参照地基处理规范及类似工程的施工经验,须采取石灰桩加固处理的方式对该层土进行处理,在极短的时间内降低土层的含水量,同时增加土层的承载力,使得地下室土方工程顺利推进。

1.8、编制依据
《建筑工程施工质量评价标准》 GB/T50375—2006
南京总医院4307工程施工图纸及地勘报告 20142106
《建筑地基处理技术规范》 JGJ79-2012
《建筑地基基础施工质量验收规范》 GB50202-2013
《逆作法施工技术规程》 DG/TJ08-2113-2012
二、石灰桩施工方案
石灰桩桩径为60cm,等边三角形布桩,桩间距2cm,桩长按3米/层,当将上层加固后土层挖除后,随即施工下层300cm长的石灰桩。

2.1石灰桩施工准备
2.1.1、材料要求
混合料采用新鲜生石灰块,有效氧化钙含量不低于70%,对于粒径大于7cm 的人工过筛剔除,雨天对生石灰用油布遮盖严实,
2.1.2、主要机工具
高频液压振动打桩机V-450,转速为2400rpm,激振力为55T,直径600mm。

夯实工具:25Kg人工夯锤。

2.2施工工艺
2.2.1、振动打桩机成桩工艺流程
2.2.2、操作工艺
(1)施工工序,一般是先两边后中间,并按每间隔2孔的施工顺序进行跳打,不得由一边向另一边平行推进,以免挤向一边,桩位按梅花形布置,桩径60cm,等边三角形桩,间距200cm。

(2)桩成孔采用液压振动式,成孔时,控制钢管垂直度。

(3)桩管顶设桩帽,桩尖可以上下活动,以利于空气流动,可以减少拔管阻力,避免塌孔。

成孔后及时拔出桩管,不应在土中搁置时间过长。

(4)桩施工顺序应先外排候里排,同排间隔1-2孔进行,成孔后应清底夯实、夯平,并立即夯填石灰。

(5)桩孔应分层回填夯实,每次回填厚度为250-400mm,并用人工夯实。

2.3、质量控制
(1)施工前应对石灰的质量及桩孔的放样位置进行检查。

(2)施工中应对桩孔直径、桩孔深度、夯击次数等进行检查。

(3)桩长允许偏差:+500-0mm;
(4)桩径允许偏差:-20mm;
2.4施工注意质量问题
(1)格控制生石灰的粒径,增加与土壤接触面积,有效的疏干淤泥质土中饱和水分,增加其承载力:
(2)漏钻、漏填灰、桩体松:
施工中应加强质量监控,每次填灰厚度要符合规定,以防止出现漏钻、漏填灰均会对降水和加强土体产生影响。

2.5成品保护
(1)钻孔作业时,对地下钢柱及格构柱采用钢管围护,防止钻孔机械的碰撞。

(2)孔位离地下的管井3米,防止钻孔时挤压坏管井。

三、现场安全生产及文明施工措施
3.1安全生产措施
(1)项目部成立安全小组,配备专职安全员,班组长为兼职安全员,实行全员安全管理。

(2)进入现场的职工,应进行安全技术交底,提高职工的安全和文明生产意识。

(3)加强经常性的安全教育,坚持对工人,临时上岗人员的安全培训。

(4)建立安全生产责任制,明确各自职责,每班组设一名兼职安全检查员,进行监督。

特殊工种持证上岗。

(5)全体施工人员进入施工现场应戴好安全帽,严禁酒后上班施工。

(6)严格按操作规程进行作业,设备要及时做好保养,检查工作,严禁带病运转,每班应做好交接工作和试运转工作。

(7)现场电气设备均应有开关箱,并按装触电保护开关,做到一机一闸一保险,严禁私拉电线,无证电工不得拆、接电气设备。

(8)接受建设单位,监理、公司及有关政府部门的安全检查监督。

3.2文明施工措施
本施工场地位于市中心,且在医院内,做到现场文明施工十分重要。

为争创“文明标化工地”应做到以下几点:
(1)本工程由项目经理全面负责文明生产与环保措施的落实。

(2)在石灰材料的运输、卸车、二次搬运时均需采取覆盖措施,防止扬尘。

(3)各类机械,设备、材料的堆放必须按指定位置堆放,保证现场布置合理。

四、附图
4.1原设计降水管井布置图
4.2现状降水管井布置图
4.3石灰桩平面布置图及剖面图
4.4石灰桩加固区域平面图。
