支座垫石和档块施工方案

支座垫石和挡块施工方案1、工程概况右K196+197大桥全长361.41米,为12孔29.5米大桥,位于曲线段内。
下部结构为钻孔灌注桩基础(桩径为1.8m和1.6米),重力式桥台,柱式墩,上部构造为预应力混凝土先简支后连续T梁。
设计荷载等级汽车—超20、挂车—120;基本烈度为6度,设防烈度为7度。
本桥位于构造剥蚀、岩溶侵蚀中底山地段。
地质情况为:亚粘土、碎石土及块石土组成,根据地形、地质情况采用钻孔桩直至设计标高,最后灌注成桩。
二、施工工期计划开工日期:2005年9月9日竣工日期:2005年9月20日三、劳动力及设备安排本工程安排桥涵五队进行施工,上场劳动力及设备见下表:上场设备表四、材料进场根据现场调查及当地原材料供应情况,本工程原材料进场由项目部物资部门统一安排,确保在施工期间原材料的供应,试验部门严格对进场材料检验,不合格的材料坚决不能进场,已进场的工地材料堆放整齐,标识明确,严格按照材料储存要求存放。
五、投入本工程的试验设备根据现场施工的需要,做好测试设备的安装调试及试验标准养生室的完善,为施工生产服务。
现已到场测试设备如下:投入本工程的试验设备建立合格的标准养生试验室。
室内安装空调,保持室内温度为20±3℃,室内安装增湿仪,保持室内相对湿度大于90%。
养生室内一定要封闭严密符合规范的标准。
六、施工用水、用电(一)施工用水右K196+197大桥采用修建蓄水池蓄水,然后用水泵提升至各拌合站、预制场内的蓄水池(储水50M3以上)的办法加以解决。
(二)施工用电所有施工采用接农电及自发电相结合的方式供应。
保证现场施工用电。
七、施工方案(一)施工准备1、测量放样,打出支座垫石和档块中心线。
2、清除肋板顶面渣土。
调整肋板顶预埋钢筋,准备施工机具,模板及材料。
详见附图1《场地平面布置图》3、搭设原材料及机具堆放棚,防止雨水浸湿。
4、钢筋调直场地应设置防护设置,作业时非作业人员不得进入现场。
盖梁、支座垫石施工方案

省道303线映秀至卧龙公路恢复重建工程(调整)项目盖梁、支座垫石施工方案编制审核:审批:四川川交路桥有限责任公司省道303线映秀至卧龙公路建设恢复重建工程(调整)项目经理部盖梁、支座垫石施工方案一、编制依据:1、根据国家的政策、法律、法规及业主的要求。
2、省道303线映秀至卧龙公路恢复重建土建(调整)项目YWH1合同段施工合同文件、两阶段施工图设计等。
3、交通部颁布的《公路桥涵施工技术规范》(JTJ/T F050-2011)及有关施工设计规范、技术文件、验收标准。
4、质量标准与安全规程:现行的《公路工程质量检验评定标准》(JTG F80/1—2004)、《公路工程施工安全技术规程》(TJT 076—95)规程。
二、编制原则:1、遵守合同文件要求的原则2、确保工期的原则3、确保质量创优的原则4、安全第一、预防为主的原则5、科学管理的原则6、文明施工的原则7、降低工程成本的原则8、环境保护的原则9、建立高效的组织机构、加强施工现场管理的原则10、遵照执行设计标准和施工规范的原则三、工程概况:省道303线映秀至卧龙公路恢复重建工程(调整)土建施工YWH1合同段,起止桩号为K0+625~K4+900,路线全长4.275Km。
本项目大桥498m/2座,其中渔子溪1号桥280米,渔子溪2号桥218米。
本标段K1+735 渔子溪1号桥共设盖梁8片,K2+084 渔子溪2号桥共设盖梁6片,采用C30砼浇筑,工程数量为402.08m3。
支座垫石共设140个,采用C40细石砼浇筑,工程数量为13.2m3。
四、施工计划及安排:1、本合同段内盖梁、支座垫石施工根据本合同段总体进度要求,计划施工时间为2013年3月15日至2013年5月30日。
2、主要管理人员表、机械一览表见附表一。
五、盖梁施工工艺及方法(一)施工工艺根据施工现场实际情况,结合我公司以往施工经验,考虑我部现有施工设备特别是模板、起吊设备等实际情况,我部盖梁施工采用横穿钢棒法。

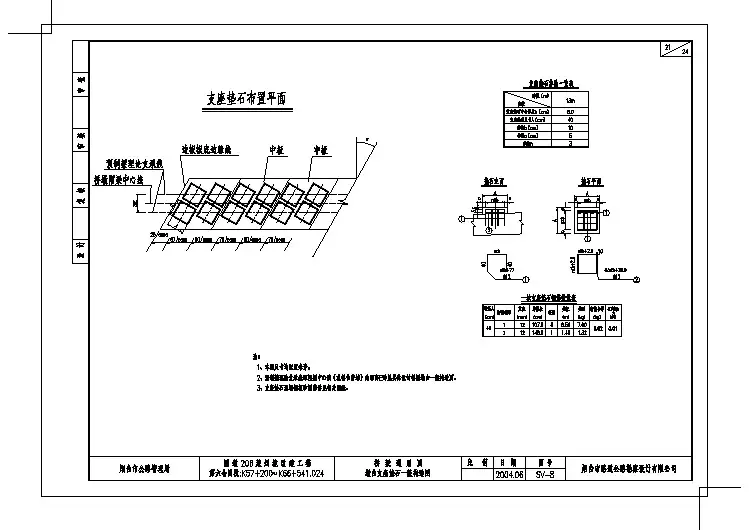

支座垫石建筑图纸

支座垫石施工方案

支座垫石施工方案1、工程概况蜘蛛洞大桥每个台帽及盖梁上布置五个支座垫石,采用C40小石子混凝土;垫石尺寸为顺桥向0.7米,横桥向0.6米,厚度(含支座)共28厘米。
2 、施工2.1 方案概述采用常规施工方法,模板为钢模板。
混凝土由拌和站集中拌合,砼运输车运输,汽车吊配合入模浇注。
2.2施工方法2.2.1 定位放线待盖梁完成并达到设计强度后,即可进行支座垫石的施工。
首先整直盖梁顶预留伸出的钢筋,对伸出的预留钢筋按设计要求形状成型。
准确测量放出支座垫石位置及标高,并标于各盖梁顶面上。
2.2.1 模板安装垫石施工用模板采用钢模板。
模板采用汽车吊配合安装。
钢模要求内表面光滑、平整,接头严密不漏浆。
模板的设计、加工需经验收合格后方可使用。
模板支立前,应在模板内表面涂刷脱模剂,脱模剂应采用同一种品种,以保证砼表面色泽一致。
2.2.2 绑扎钢筋垫石钢筋网片事先在现场钢筋加工场加工成型。
钢筋使用前应除锈。
绑扎钢筋时,按施工图纸上的间距。
准确安放钢筋。
在垫石钢筋底及侧绑一定数量的小块水泥砂浆垫块与模板隔开,以保证钢筋保护层厚度。
2.2.3 砼浇筑⑴模板的支立、钢筋的绑扎经验收合格后,清除干净钢筋上污垢、焊渣与模内杂物及积水,即可准备好浇筑机械、设备,开始垫石砼的浇筑。
⑵垫石砼采用拌和站拌制砼,由搅拌车运输,运至现场后,应先检验其坍落度与拌合均匀性,满足要求后方可使用。
砼浇筑采用汽车吊配合人工浇筑方案。
⑶浇筑砼前,应先洒适量水湿润盖梁顶砼表面。
垫石砼一次浇筑成型。
⑷凿毛待浇垫石处垫石顶面砼,冲洗干净后安装垫石模板,模板应能保证垫石的形状尺寸与设计要求的坡度。
垫石砼标号为C40小石子砼,采用小型震动棒或人工钢钎捣实,捣垫石砼时,应注意不要触动位移钢筋。
要严格控制垫石的设计标高及表面平整度。
2.3.4 拆模、养护⑴待垫石砼终凝后,开始洒水养护(洒水以砼面层湿润即可,水质同搅拌用水)。
待砼抗压强度达到2.5Mpa后,即可利用汽车吊配合人工拆除模板,拆模时不得重撬、硬砸,以免损伤砼面层。
支座垫石全套资料模板

分项工程质量检验评定汇总表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
计算:复核:检验负责人:日期:
支座垫石质量检验表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1 监理单位:湖北省公路水运工程咨询监理公司编号:ZJ-168-
子分项工程质量检验评定表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
编号:ZP-001-
监理单位:湖北省公路水运工程咨询监理公司
钢筋网质量交验单
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
子分项工程质量检验评定表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
编号:ZP-001-
监理单位:湖北省公路水运工程咨询监理公司
钢筋检查记录表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
监理单位:湖北省公路水运工程咨询监理公司编号:ZJ-091-□□-□□□□□□□-□□
检验:日期:
记录:日期:
混凝土浇筑申请批复单施工单位:北京市政路桥股份有限公司合同号:BSLX-1
混凝土施工原始记录表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1监理单位:湖北省公路水运工程咨询监理公司编号:ZJ-100-。

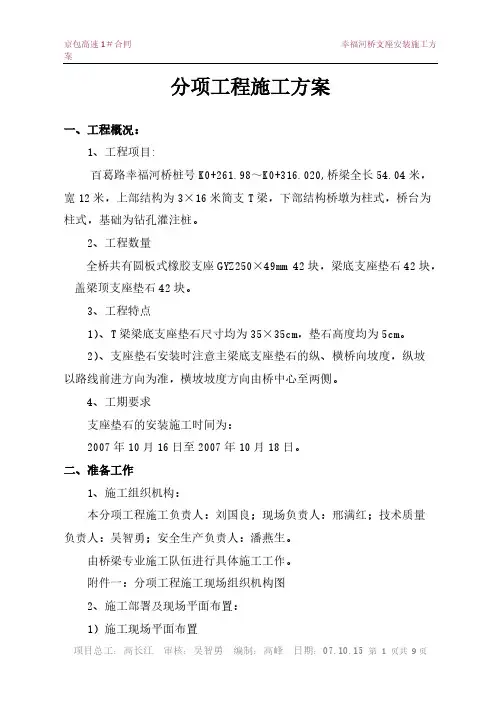

5.1桥梁支座垫石施工计划

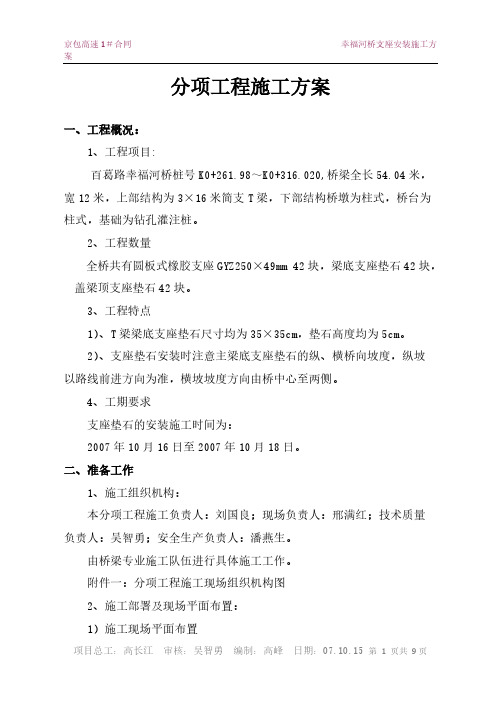

分项工程施工方案一、工程概况:1、工程项目:百葛路幸福河桥桩号K0+261.98~K0+316.020,桥梁全长54.04米,宽12米,上部结构为3×16米简支T梁,下部结构桥墩为柱式,桥台为柱式,基础为钻孔灌注桩。
2、工程数量全桥共有圆板式橡胶支座GYZ250×49mm 42块,梁底支座垫石42块,盖梁顶支座垫石42块。
3、工程特点1)、T梁梁底支座垫石尺寸均为35×35cm,垫石高度均为5cm。
2)、支座垫石安装时注意主梁底支座垫石的纵、横桥向坡度,纵坡以路线前进方向为准,横坡坡度方向由桥中心至两侧。
4、工期要求支座垫石的安装施工时间为:2007年10月16日至2007年10月18日。
二、准备工作1、施工组织机构:本分项工程施工负责人:刘国良;现场负责人:邢满红;技术质量负责人:吴智勇;安全生产负责人:潘燕生。
由桥梁专业施工队伍进行具体施工工作。
附件一:分项工程施工现场组织机构图2、施工部署及现场平面布置:1)施工现场平面布置附件二:施工现场平面布置图2)计划安排附件三:分项工程进度计划横条图三、施工准备1)技术准备技术人员认真学习设计图纸,掌握招标文件、施工技术规范,向现场施工作业人员进行详细的安全、技术交底。
测量人员认真细致的审阅施工设计图纸,施测出橡胶支座的位置及高程,并向施工人员进行详细的书面数据交底。
2)材料准备本工程所用主要材料生产厂家资质已经申报完成,并已批复。
附件四:工程材料准备情况一览表。
3)施工测量准备:基准点复测工作已完成,基准点测量复核报告已经监理测量工程师批复。
施工现场临时基准点布设工作已完成。
附件六:施工复测控制点一览表附件七:控制点标高复测一览表4)人员准备:附件五:人员配备一览表四、施工方法1、测量放线及复核由测量人员放出每块支座垫石的位置坐标及高程,约请监理测量人员进行复核。
将设计图上标明的支座中心位置标在支撑垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线同支撑垫石中心线相重合。
桥梁工程量清单
桥梁工程量清单207-1M7.5浆砌片石边沟m3290322.9493653-b 砂垫层、砂砾垫层m3353096.55340822205-1软土地基处理00340822-i 回填土m3446026.09116361-h 锥坡及台前溜坡填土m3225738.8587684-c 利用石方m3138979.514.241979068-b 利用土方m324232.2118.64451688204-1路基填筑(包括填前压实)02634801-b 挖石方m3123398.523.342880121-a 挖土方m325183.2110.41262157203-1路基挖方03142278-c 挖除树根棵40038.4115364202-1清理与掘除015364清单第200章路基009527745104-1承包人驻地建设总额130000003000000103-5供水与排污设施总额110000001000000-b 设施维修月1100000100000-a 设施架设、拆除总额1500000500000103-3临时供电设施00600000103-1临时道路修建、养护与拆除(包括原道路的养护费)总额120000002000000102-4工程管理软件(暂估价)总额00102-3安全生产费总额110616691061669102-2施工环保费总额115925031592503102-1竣工文件总额132000003200000-b 按合同条款规定,提供第三方责任险总额12000020000-a 按合同条款规定,提供建筑工程一切险总额1318501318501101-1保险费0338501清单第100章总则0012792673备注第100章至700章清单00109139526编号名称单位清单数量单价合价207-2M7.5浆砌片石排水沟m3130322.2341890 207-3M7.5浆砌片石截水沟m3210329.3369159 207-4M7.5浆砌片石急流槽m3145267.7338821 207-5300mm×400mm路基盲沟m800221.37177096 208-1植物护坡00275603 -b三维植被网护坡㎡278367.79188660 -c客土喷播护坡㎡573515.1686943 208-3M7.5浆砌片石护坡人字形骨架m35259316.741665736 209-1砌体挡土墙00182808 -a M7.5浆砌片石m3400457.02182808 212-3坡面防护00849714 -b厚20mm喷射水泥砂浆㎡1021.5831.83849714清单第300章路面001952943 302-1级配碎石垫层00165520 -a厚200mm㎡800020.69165520 304-13%水泥稳定土底基层00173680 -a厚300mm㎡800021.71173680 304-33%水泥稳定土基层00239440 -a厚200mm㎡800029.93239440 309-1细粒式沥青混凝土00328725 -a厚40mm㎡750043.83328725 309-3粗粒式沥青混凝土00441675 -a厚60mm㎡750058.89441675 310-260mm稀浆封层㎡758010.5179666 313-5混凝土预制块缘石m300515013 -a c30混凝土预制路缘石m3710725.37515013 314-1排水管009224 -c混凝土管(φ500mm)m40023.069224清单第400章桥梁、涵洞0083594316 401-1桥梁荷载试验(暂估价)总额1100000100000 -g c40混凝土台帽m3161.9663.3107388-f c30混凝土台帽m3 5.8620.863601-e c30混凝土系梁m3165.6579.7596007-d c30混凝土桩基m32037.545.5292747-c c30混凝土墩柱m3585.3594.97348236-b c40混凝土盖梁底座m3601.1774.78465720-a c30混凝土盖梁挡块m325.6891.822830410-2混凝土下部结构m3001496362408-2φ...m 桩破坏荷载试验(...m)〔暂定工程量〕每一试桩000408-1桩的检验荷载试验〔暂定工程量〕(φ...m)〔kN 〕每一试桩000待定-b 桩径220cmm 5363216.671724135-a 桩径150cm m 5845770.783370136注意不对405-1孔深30m 内水中钻孔灌注桩m 005094271404-1干处挖土方m39319.428770-c 钢板Q235kg 128338.06103434-b 带肋钢筋(HRB335)kg 417328.31346793-a 光圆钢筋(HPB235)kg 15338 6.1494175403-4附属结构钢筋(人行道以及护栏、支座垫、伸缩装置、抗震设施)00544402-c 钢板Q235(20mm )kg 6818.86.0541254前面铺装-b 带肋钢筋(HRB335)kg 427422 6.572808163-a 光圆钢筋(HPB235)kg 46186 6.57303442403-3上部结构钢筋(30米小箱梁、桥面铺装)003152859-b 带肋钢筋(HRB335)kg 2430646.531587208-a 光圆钢筋(HPB235)kg 31072 6.43199793可以不要403-2下部结构钢筋(盖梁、墩柱、系梁、台帽、肋板、搭板)001787001-c 声测管kg 123689.15113167-b 带肋钢筋(HRB335、HRB400)kg 230041 6.21426254-a 光圆钢筋(HPB235、HPB300)kg 1388 6.228633403-1基础钢筋(包括桩基、承台、沉柱、沉井等)001548054401-2钢板围堰㎡36000498.4617944560-a d9焊网kg48774.17.55368244415-2水泥混凝土桥面铺装(C...,厚...mm)㎡00368244-a 沥青混凝土m348861254.836131099415-1沥青混凝土桥面铺装(10cm )㎡006131099413-4砂性土(台后填土、锥坡)m366489.0460098413-3沙砾垫层(台后填土、锥坡)m320165.4313151-a w7.5浆砌片石m3708274.63194438413-1浆砌片石(台后填土、锥坡)m300194438-a 预应力混凝土小箱梁m32768.4117.69325813411-8预制预应力混凝土上部结构(小箱梁)m300325813411-5后张法预应力钢绞线(15.2mm )kg 1152690.892215-d c30混凝土m3217.1674.5146434-c 灯具套142157.9330211-b 人行道护栏钢材kg 292787.47218707-a 150铸铁泄水管kg 151238.7458575410-6现浇混凝土附属结构(人行道及护栏)m300453927-c OVM15-6锚具套112035363.7339607378-b 波纹管70mm m 166508.5141525------a c50混凝土m32768.4711.221968941410-4预制混凝土上部结构(30米小箱梁)m30041717844-d 沥青砼桥面铺装及桥面连续m3488.71254.83613235-c c50混凝土桥面铺装及桥面连续m3488.73178.61553382-b c40小石子混凝土支座以及垫石m316609.889758-a c50钢纤维混凝土伸缩缝m38.91307.6411638410-3现浇混凝土上部结构m3002188013-l c30混凝土搭板m3134.4443.459593-k c30混凝土桩基m351631.0816037-j c30混凝土承台m3273.2403.48110231-i c30混凝土肋板m3182.2623.05113520-hc30混凝土耳墙、背墙m372.5833.8260452609-1人行道(宽2m )m949321-d 现浇盖板㎡60281.6716900-b 浆砌片石护面㎡150285.0142752-a 挖土方m321024.555156608-4地下通道(2.5m 高×3.0m 宽)座0064808-a φ1000 06MS201-5雨水检查井,直通/三通座329258775607-3管道工程008775-c 路线图块2120240-b 塑料顶棚kg 430120-a 钢管支架kg 3008.852655605-10公交站座003015605-10双臂路灯组802051.22164098605-9交通信号灯组210480.520961605-8锥形路标(700*440mm )个3220640-a 厚度2mm㎡12058.487018605-1热熔型涂料路面标线007018604-1单柱式交通标志个410239.540958清单第600章安全设施及预埋管线0012595940、7号桥墩处设置-b ssbf-120伸缩缝m 271138.15307304号桥墩处设置-a ssfb-80伸缩缝m 54268.4814498417-1橡胶伸缩装置m 0045228-d 角钢50*32*3mm kg 10138.83919-b 200*300*50mm 橡胶垫块块60334.9320096-a 300*300*30mm 橡胶垫块块56301.4516881416-5抗震块0040896-b GJZF4 400*500*71支座块403134.15125366-a GJZ400*500*69支座块1001540.64154064416-1矩形板式橡胶支座个00279430-a sbs 防水卷材㎡11367.627641415-3防水层(厚...mm)㎡007641-a砂砾垫层m3108114.4912365 -b混凝土基础m37212221.06879916 -c盲道铺设以及勾缝㎡16008.1313008 -d人行道铺砖㎡160027.5244032清单第700章绿化及环境保护0012255 703-1撒播草种㎡800 5.84640 704-1人工种植乔木007615 -b香樟棵8095.197615。
涵洞工程量清单
9
现浇混凝土上部结构(钢筋 混凝土现浇板)
m³
91
砼为甲供 材料
10
现浇混凝土附属结构(含护 栏、搭板、支座、排水、防 撞护栏等) 沥青混凝土桥面铺装(厚 100mm) 防水层
m³
89.4
砼为甲供 材料 沥青混凝 土为甲供 材料
12 13
m3 m2
267.6 446
14
圆形板式橡胶支座
个
56
甲供材料 支座
1
锥坡、溜坡C20片石混凝土挡 墙
m3
456
涵洞
开挖基坑土方
2
钢筋混凝土盖板箱涵基础
m3
3
钢筋混凝土盖板箱涵涵身
m3
4 5
盖板砼预制 盖板安装
m3 m3
人工配合机械开挖,机械开挖深度<5.0米,无水或有 少量水,不含基坑围护,不含弃土处运 1.板涵基础浇筑砼的所有工作内容,振捣及养护、 模板的制作(租赁)及安拆;涵洞基础调平砂砾及 沉降缝等附属工程。 ) 2055.31 2、工程量计算规则:工程量按砼立方米计量 3、甲供材料:甲供砼及砂砾,砼供应系数1,超过 的部分按总包人的价格的1.15进行扣除。 1.板涵涵身砼、等浇筑砼的所有工作内容,振捣及 养护、模板的制作(租赁)及安拆;板涵排架的租 赁等全部措施费用;涵通道所有垫层和基础、洞口 建筑(含八字墙、一字墙、帽石、锥坡、锥坡土方 4635.64 、跌水井、急流槽、洞口及洞身、沉降缝等所有附 属工程。 ) 2、工程量计算规则:工程量按砼立方米计量 3、甲供材料:甲供砼,砼供应系数1,超过的部分 按总包人的价格的1.15进行扣除。 组合钢模拼、安装、拆、修、堆放,混凝土浇筑养 605.5 生。
kg
支座垫石、垫石施工方案
支座垫石挡块施工方案一、工程概况本合同段汉道岩大桥:上部结构采用7×30m预应力砼先简支后连续箱梁,全桥一联,下部结构采用:左幅0#台盖梁直接放在基础上,1#墩扩大基础,其它为桩基础,7#台采用肋板台,钻孔桩基础;右幅0#台采用U形桥台.扩大基础,桥墩为钻孔灌注桩基础,7#台采用肋板台,钻孔灌注桩基础。
垫石为宽1.115m的平行四边形,厚度根据垫石顶高程和盖梁顶高程确定.1、工程技术指标桥梁设计荷载:公路—Ⅰ级桥面宽度:左幅12.25m;右幅12.25m设计环境类别:Ⅱ类设计安全等级:一级净高要求:7。
96m(铁路双层集装箱)地震动峰值加速度:0.15g冻结深度:1。
10m2、本桥垫石及挡块的主要工程数量桥台垫石:R235级钢筋48。
82kg C30混凝土2.91m3桥墩垫石:R235级钢筋31.94kg C30混凝土6。
24m3桥墩挡块:HRB335级钢筋1072。
8kg,R235级钢筋156.6kg,C30混凝土2。
5m3二、施工准备工作1、测量放养在盖梁施工完成后,进行支座垫石、挡块施工。
施工前根据设计图用全站仪精确放出各个支座垫石、挡块的位置,用水准仪精确测出支座垫石、挡块的设计高程。
2、材料进场⑴钢筋进场后经检验合格,存放时用防雨布覆盖;⑵水泥采用智海P。
O42。
5已到场,经检验合格;⑶碎石采用古交扫石石料的碎石已运输到场;⑷沙采用静乐康家会的沙,已运输到场;⑸人员、施工机具按要求已及时到场.三、施工工艺1、立模、绑扎钢筋⑴模板采用竹胶板制作而成,立模前要确保模板底部平整,不平整的用混凝土砂浆找平。
⑵钢筋绑扎钢筋绑扎前,对预埋在盖梁上的钢筋进行除锈,底层、顶层及四周钢筋进行点焊,钢筋间距、保护层厚度要符合设计及规范要求,钢筋绑扎完成后经监理工程师检查签证,方可进行安装模板。
⑶模板安装模板在安装前,对模板表面进行清洁、校正、涂机油(以便拆模),安装时用建筑双面胶带堵塞板缝,保证砼浇筑时无漏浆。
工程量清单封面
拌和;铺筑;找平;碾压;养 护
m2
16404.000
第 1 页,共 4 页
分部分项工程量清单
工程名称:Ⅲ标段--爱迪生路工程(清水河-华罗庚路)
序号 项目编码
项目名称
项目特征
20
整理路床
土方强夯
4、人行道
20*10*6cm厚砼道板砖铺设
21
(含2CM厚水泥砂浆及5CM厚 垫层;基础铺筑;块料铺设
C20砼基础)
垫层铺筑;砼浇筑;砌筑; 抹面;井盖板过梁制作安 装;井盖井座制作安装
39
1585*1000砖砌雨水复合井 (钢纤维井盖座)
垫层铺筑;砼浇筑;砌筑; 抹面;井盖板过梁制作安 装;井盖井座制作安装
计量 单位
m
座
座
座
座
工程数量 646.000 12.000 8.000 65.000 21.000
40
偏沟式砖砌单篦雨水边井 垫层铺筑;砼浇筑;砌筑; (H=1.4、钢纤维井盖座) 抹面;井盖井座制作安装
17
17CM厚二灰碎石厂拌机铺 (石灰粉煤灰碎石6:12: 82)
拌和;铺筑;找平;碾压;养 护
m2
14157.000
18
18CM厚二灰碎石厂拌机铺 (石灰粉煤灰碎石6:12: 82)
拌和;铺筑;找平;碾压;养 护
m2
15808.000
19
20CM厚二灰碎石厂拌机铺 (石灰粉煤灰碎石6:12: 82)
制作:安装
m
25.980
65
花岗石栏杆
制作;安装
m
48.000
66
φ10内现浇构件钢筋制作安 装
制作;安装
t
11.956
