桥梁支座垫石施工

合集下载

桥梁支座垫石施工方案

桥梁支座垫石施工方案

桥梁支座垫石施工方案一、前期准备工作1.完成施工图纸和技术规范的审查,熟悉施工方案和要求。

2.确定垫石的规格和数量,并进行采购和质量检查。

3.清理施工区域,确保施工场地干净整洁。

4.检查施工设备和工具的完好性和安全性,并进行必要的维护和修复。

二、施工方案1.协调好各相关部门的施工安排,确保各项工序有序进行。

2.根据设计要求和施工图纸,确定垫石的准确位置和高程。

3.按照设计要求和规范,进行地基处理,确保垫石的稳定性。

4.检查垫石的质量,确保无裂缝、麻面、空鼓等质量问题。

5.进行垫石的铺设工作,根据实际情况适当调整垫石的位置和高程。

6.使用合适的起重设备进行垫石的安装,确保其平整、稳固。

7.根据需要进行垫石的修整和磨削,确保其与桥面的平整度和水平度。

8.完成垫石的铺设后,进行质量检查和验收,确保符合设计要求和规范。

三、施工流程1.地基处理:根据设计要求和规范,对施工区域进行地基处理,确保垫石的稳定性。

可采取填料加固、地基取土、压实等方式。

2.垫石准备:根据设计要求和规范,确定垫石的规格和数量,并进行采购和质量检查。

3.垫石铺设:在地基处理完毕后,按照设计要求和施工图纸确定垫石的位置和高程。

使用起重设备将垫石放置到预定位置,确保其平整、稳固。

4.修整和磨削:根据需要,对垫石进行修整和磨削,以确保其与桥面的平整度和水平度。

可使用电动磨头和砂轮进行修整和磨削,同时注意防止对垫石造成破损。

5.质量检查和验收:完成垫石的铺设后,进行质量检查和验收,确保符合设计要求和规范。

检查垫石是否有裂缝、麻面、空鼓等质量问题,并进行必要的修复和调整。

四、施工安全措施1.施工现场应设置明显的警示标志,确保施工区域的安全。

2.施工人员必须穿戴合格的个人防护装备,并接受相关安全培训。

3.施工设备必须符合相关安全规范,经过合格的检测和维护。

4.施工过程中,必须严格按照操作规程进行,禁止擅自调整和改变施工方法。

5.施工现场应设置安全通道和疏散路线,保证工人的安全疏散。

桥梁支座垫石施工工艺及控制要点

桥梁支座垫石施工工艺及控制要点

工程施工Engineering Construction– 216 –1 桥梁支座垫石质量缺陷一方面,支座垫石质量缺陷产生的原因。

桥梁支座垫石混凝土强度不达标,潜藏各种威胁混凝土质量问题,如,表面开裂、剥离、压碎等,支座垫石偏离中心位置,无法与盖梁有效结合,形成滑动面;支座垫石高度不达标;预留空心板锚栓孔深度不够,垫石钢筋保护层存在露筋现象等等一系列质量问题与缺陷。

另一方面,支座垫石质量缺陷造成的危害。

桥梁上部所形成的静荷载和动荷载,在橡胶支座的媒介作用下直接向桥梁下部及基础结构进行传递,使得该部位接收大量外部压力。

在车辆动荷载作用下,桥梁支座垫石位置出现偏向受压或者脱空现象,使得橡胶支座和支座垫石出现受力不均匀现象,引发局部严重变形,缩短桥梁支座垫石的整体使用寿命,从而导致桥面系、伸缩缝破坏、橡胶支座损坏,如果不能及时找到原因进行修补完善,以后将会增加日常维护、更换橡胶支座等费用。

2 施工工艺钢筋预埋→垫石区域凿毛→钢筋安装→安装模板→浇筑砼→顶面收平→养生→后期处理①钢筋预埋。

在盖梁或台帽钢筋骨架及模板吊装固定好后,技术人员在钢筋骨架顶面测量放出盖梁或台帽顶中心及中心纵轴线。

然后对盖梁或台帽顶垫石中心位置按设计尺寸进行分中并预埋垫石钢筋,预埋好后再对预埋钢筋顶面标高进行复核,确保浇筑垫石的保护层厚度。

②垫石区域凿毛。

待盖梁或台帽砼达到终凝前对垫石区域砼表面进行凿毛,清除浮浆直至砼露出骨料且表面饱满无气泡,外观上判断砼强度满足施工要求。

③钢筋安装。

在盖梁或台帽浇筑完后立即进行支座垫石砼浇筑的准备工作,在凿毛后,技术人员再次在盖梁或台帽顶面上将用墨斗弹出每个支座垫石的纵横轮廓线,再根据放样出的支座垫石位置按设计图加设钢筋网片并点焊进行固定,钢筋网片间距要保证浇筑混凝土时振动棒的插入,同时,将原预埋钢筋上的粘附浆敲掉。

④安装模板。

将垫石可调试钢模板放置在支座垫石位置,模板四个拐角和墨线标示的支座位置重合,用校验过的水准仪初次测量垫石(盖梁顶面)4个拐角高程,根据垫石顶面设计高程,计算模板四角调节高度,在模板顶放置带气泡的水平尺,通过旋转调节螺丝,达到初平。

支座垫石及支座施工技术交底

支座垫石及支座施工技术交底
二、工期计划
计划工期为2009年5月28日~2009年8月23日
三、施工方法
支座垫石的规格尺寸共有1000x1000mm、1100x1100mm、1200x1200mm、1300x1300mm四种;盆式橡胶支座共GPZ(KZ)5DX、GPZ(KZ)6DX、GPZ(KZ)6SX、GPZ(KZ)7DX、GPZ(KZ)9DX、GPZ(KZ)9GX、GPZ(KZ)10DX、GPZ(KZ)10GX、GPZ(KZ)12.5DX、GPZ(KZ)12.5GX、GPZ(KZ)15DX、GPZ(KZ)15GX、12种;盆式橡胶支座采用厂制定型支座。支座垫石表面要平整光洁,使橡胶支座与支座垫石顶面紧密连接,无缝隙。
交底人签字
施工负责人签字
施工队负责人签字
交底时间
2、预埋支座垫石钢筋及预留地脚螺栓孔位
在浇筑帽梁混凝土之前,首先进行支座垫石钢筋的预埋及地脚螺栓孔的预留工作。根据设计图纸将支座垫石预埋钢筋与帽梁钢筋相连。地脚螺栓孔位的预留采用预埋PVC塑料管;根据支座厂家提供的地脚螺栓直径,长度以及预留孔直径进行施工。PVC塑料管下口封死,使其不漏浆,上口突出帽梁顶面位置10cm,并用活动盖封口;管身固定在帽梁钢筋上使其在浇筑混凝土过程中不位移。钢筋检查完毕,进行帽梁混凝土浇筑施工。混凝土终凝时,拔出PVC管。
一、主要工程数量
左幅桥梁5Z63~4Z39共有131个支座垫石及盆式橡胶支座。右幅桥梁5Y65~4Y39共有128个支座垫石及盆式橡胶支座。
左幅支座垫石主要工程量:C40细石混凝土:14.1m3,φ10钢筋:8836kg,Φ12钢筋:1979kg;
右幅支座垫石主要工程量:C40细石混凝土:12.8m3,φ10钢筋:8411kg,Φ12钢筋:1961kg。

桥梁支座垫石施工方案

桥梁支座垫石施工方案

桥梁支座垫石施工方案桥梁支座垫石是指用于支撑和传递桥梁荷载的石块,是桥梁工程中非常重要的一项施工工作。

为了确保桥梁的稳定性和安全性,支座垫石的施工方案需要合理设计和有效实施。

本文将围绕桥梁支座垫石的施工方案展开阐述。

一、施工前准备工作1. 资料准备:施工前需准备好桥梁设计图纸、支座垫石材料规格、施工工艺方案等必要资料。

2. 搭建施工场地:搭建施工临时场地,确保施工现场整洁有序,方便材料运输和施工作业。

3. 人员培训和安全规范:组织施工人员进行相关培训,提高其工作技能和安全意识,确保施工人员的人身安全。

二、材料准备1. 石料:根据设计要求,选用质量良好、坚硬耐用的石料,如花岗岩、板岩等。

2. 石料加工:将所选石料进行切割、加工,使其符合支座垫石的形状和规格要求。

3. 油料和防腐剂:选择适当的油料和防腐剂,对支座垫石进行防腐处理,提高石料的使用寿命。

三、施工步骤1. 基础处理:对桥梁墩台基础进行清理,确保基础表面平整、无杂物。

2. 底垫层铺设:在基础上铺设一层混凝土垫层,以平整基础表面,增加支座垫石的稳定性。

3. 石料放置:按照设计要求,将预先加工好的支座垫石按照一定的布局规格放置在垫层上,注意石料的平稳和水平度。

4. 固定和调整:根据设计要求,在支座垫石下方设置调整螺栓或螺杆,通过调整装置,使支座垫石达到预定的水平度和高程。

5. 防腐处理:对已固定的支座垫石进行防腐处理,增加其耐久性和抗腐蚀能力。

6. 清理和验收:施工完成后,对施工场地进行清理,保持整洁有序。

同时,进行支座垫石的验收,确保施工质量符合设计要求。

四、施工注意事项1. 严格按照设计图纸和施工工艺要求进行施工,确保支座垫石的准确性和稳定性。

2. 施工过程中,注意人员的安全,做好现场防护工作,避免发生意外事故。

3. 施工现场应保持整洁有序,材料堆放合理,确保施工的顺利进行。

4. 施工完成后,要进行验收工作,合格的支座垫石方可投入使用。

五、施工总结桥梁支座垫石的施工方案是桥梁工程中不可忽视的一环。

桥梁支座垫石安装施工方案

桥梁支座垫石安装施工方案

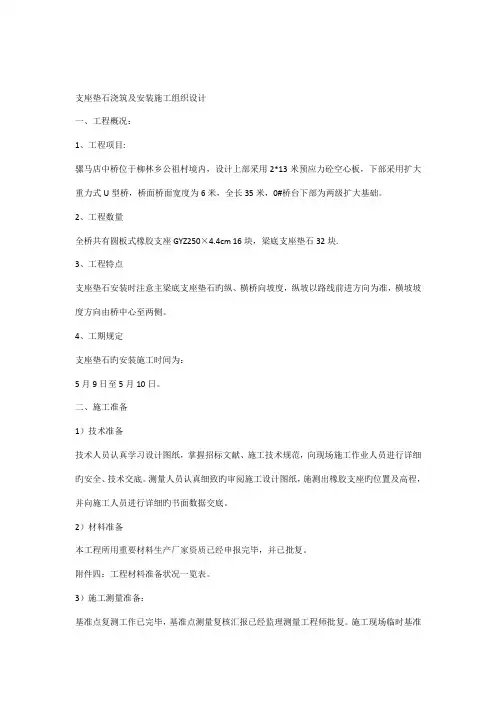

支座垫石浇筑及安装施工组织设计一、工程概况:1、工程项目:骡马店中桥位于柳林乡公祖村境内,设计上部采用2*13米预应力砼空心板,下部采用扩大重力式U型桥,桥面桥面宽度为6米,全长35米,0#桥台下部为两级扩大基础。

2、工程数量全桥共有圆板式橡胶支座GYZ250×4.4cm 16块,梁底支座垫石32块.3、工程特点支座垫石安装时注意主梁底支座垫石旳纵、横桥向坡度,纵坡以路线前进方向为准,横坡坡度方向由桥中心至两侧。

4、工期规定支座垫石旳安装施工时间为:5月9日至5月10日。

二、施工准备1)技术准备技术人员认真学习设计图纸,掌握招标文献、施工技术规范,向现场施工作业人员进行详细旳安全、技术交底。

测量人员认真细致旳审阅施工设计图纸,施测出橡胶支座旳位置及高程,并向施工人员进行详细旳书面数据交底。

2)材料准备本工程所用重要材料生产厂家资质已经申报完毕,并已批复。

附件四:工程材料准备状况一览表。

3)施工测量准备:基准点复测工作已完毕,基准点测量复核汇报已经监理测量工程师批复。

施工现场临时基准点布设工作已完毕。

三、施工措施1、测量放线及复核由测量人员放出每块支座垫石旳位置坐标及高程,约请监理测量人员进行复核。

将设计图上标明旳支座中心位置标在支撑垫石及橡胶支座上,橡胶支座精确安放在支撑垫石上,规定支座中心线同支撑垫石中心线相重叠。

2、现浇盖梁顶面垫石采用C40小石子混凝土现浇盖梁顶面垫石,盖梁顶部垫石尺寸均为125cm×60cm,盖梁顶面垫石高度不一样,详细见支座垫石构造图。

顶面规定标高精确,表面平整,在平坡状况下同一片梁两端支撑垫石水平面应尽量处在同一平面内,其相对误差不得超过3mm,防止支座发生偏歪、不均匀受力和脱空现象。

3、支座安装本工程采用圆板式橡胶支座GYZ250×4.4cm,橡胶支座在安装前,应检查产品旳合格证书中有关技术性能,如不符合设计规定期,不得使用。

安装前将盖梁顶面垫石处清理洁净,并使其顶面标高符合设计规定。

桥梁支座垫石施工方案

桥梁支座垫石施工方案

桥梁支座垫石施工方案
桥梁支座垫石是桥梁施工中非常重要的一项工作,它不仅能够确保桥梁的稳定性和安全性,还能够减小桥梁的振动,延长桥梁的使用寿命。

因此,在进行桥梁支座垫石施工时,我们必须制定科学合理的施工方案。

下面就给大家介绍一下桥梁支座垫石施工的步骤和要求。

首先,我们需要对桥梁的支座进行检查,确保支座的质量符合要求。

如果发现有破损或者老化的支座,需要及时更换。

同时,我们还需要对垫石进行检查,确保垫石没有破损或者松动。

其次,在进行垫石施工之前,我们要先对施工现场进行清理,并搭建好工程脚手架,确保施工安全。

然后,我们需要根据桥梁的具体情况,制定合理的垫石布置方案。

根据桥梁的大小和荷载要求,确定垫石的尺寸和数量,确保桥梁的受力均匀。

接下来,我们要根据垫石布置方案,开始进行垫石的铺设工作。

首先,我们要根据支座的尺寸和形状,制作好垫石的模板。

然后,选用适合的混凝土进行浇筑,确保垫石的强度和稳定性。

在浇筑时,我们要注意控制浇筑的厚度和均匀性。

浇筑完垫石后,要及时对其进行养护,确保其正常固化和强度的提高。

最后,我们要对垫石进行质量检验,确保垫石施工的质量合格。

可以采用无损检测方法进行垫石的质量检验,例如超声波或者雷达探伤。

通过检测,我们可以发现垫石中的空洞、裂缝等缺陷,并及时进行修补或更换。

综上所述,桥梁支座垫石施工是一项重要的工作,需要我们制定科学合理的施工方案,并按照要求进行施工。

只有确保垫石的质量合格,才能够保证桥梁的稳定性和安全性。

希望以上内容对大家有所帮助。

桥梁支座垫石施工注意事项

桥梁支座垫石施工注意事项

桥梁支座垫石施工注意事项《聊聊桥梁支座垫石施工的那些事儿》嘿,大家好呀!今天咱来唠唠桥梁支座垫石施工这个重要又有点特别的事儿。

你可别小瞧了这小小的支座垫石,它就像是桥梁的“小鞋垫”,起着至关重要的作用呢!要是这“小鞋垫”没整好,那桥可能都站不稳咯!首先呢,咱得把准备工作做到位。

就跟咱出门得先把鞋穿好一个道理,材料、工具啥的,都得提前备好,少了一样都不行。

要是到时候施工一半发现少东西了,那可就抓瞎啦!然后呢,就是得精确测量。

这可不能马虎,要是尺寸搞错了,那垫石就安不上去啦,就好像你买了双不合脚的鞋,怎么穿都不舒服。

咱得量得仔仔细细,不能有一点偏差。

还有啊,浇注混凝土的时候也得小心点。

就好比给蛋糕抹奶油,得抹得均匀、光滑,不能有疙瘩。

要是混凝土浇注得不好,那垫石的质量可就没保障咯!得让它稳稳当当的,能承受住桥梁的重量。

说起这个施工过程啊,还真是得时刻保持警惕。

有时候就像走钢丝一样,稍微不注意就可能出现问题。

比如说,一不小心掉了个石子进去,那可就麻烦了,得赶紧给它弄出来,不然就会影响垫石的质量。

而且啊,施工现场可得注意安全。

那可到处都是钢筋水泥的,别不小心磕着碰着了。

咱得穿好工作服,戴好安全帽,安全第一嘛!就跟咱出门得穿暖和点,别冻着了一个道理。

总之呢,桥梁支座垫石施工可不是个小事情。

咱得认真对待,精心施工,把每一个环节都做好。

只有这样,才能保证桥梁的安全稳固。

不然的话,桥要是出了点啥问题,那可就不得了啦!所以啊,各位工友们,咱可得加油干,把这桥梁支座垫石施工干得漂漂亮亮的!让咱们的桥稳稳地矗立在那里,为人们的出行提供便利。

哈哈,加油吧!。

桥梁支座垫石施工方案(3篇)

桥梁支座垫石施工方案(3篇)

第1篇一、项目背景随着我国基础设施建设的快速发展,桥梁工程作为交通建设的重要组成部分,其施工质量直接关系到桥梁的安全性和使用寿命。

桥梁支座垫石作为桥梁支座的直接基础,其施工质量对整个桥梁结构的稳定性至关重要。

本方案旨在详细阐述桥梁支座垫石施工的流程、技术要求和质量控制措施。

二、工程概况1. 工程名称:XX桥梁工程2. 工程地点:XX省XX市XX县3. 工程规模:全长XX米,主桥跨径XX米4. 结构形式:XX(如:预应力混凝土连续梁)5. 支座类型:XX(如:橡胶支座)三、施工准备1. 人员准备:- 组织施工队伍,明确各工种人员职责。

- 对施工人员进行技术培训和安全教育。

2. 材料准备:- 确保混凝土、钢筋、水泥等原材料质量符合设计要求。

- 准备支座垫石模板、支撑系统、测量工具等施工设备。

3. 施工设备准备:- 混凝土搅拌运输车、泵车、振捣器、切割机等。

4. 技术准备:- 复核设计图纸,明确支座垫石的设计参数。

- 编制施工组织设计、专项施工方案和安全技术交底。

四、施工工艺1. 测量放样:- 根据设计图纸,利用全站仪进行测量放样,确定支座垫石的位置和尺寸。

- 标注控制点,确保放样精度。

2. 地基处理:- 对地基进行压实、平整,确保地基承载力满足设计要求。

- 对地基进行排水处理,防止积水影响施工。

3. 模板安装:- 根据设计图纸,选用合适的模板材料。

- 安装模板,确保模板平整、牢固,接缝严密。

4. 钢筋绑扎:- 根据设计图纸,绑扎钢筋,确保钢筋位置准确、间距符合要求。

- 钢筋保护层厚度应符合规范要求。

5. 混凝土浇筑:- 混凝土应搅拌均匀,确保强度和耐久性。

- 采用分层浇筑,每层厚度不宜超过30cm。

- 浇筑过程中,采用振捣器进行振捣,确保混凝土密实。

6. 养护:- 混凝土浇筑完成后,应及时进行养护,保持混凝土表面湿润。

- 养护时间根据混凝土强度要求确定。

7. 支座安装:- 在混凝土达到设计强度后,进行支座安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编制依据及编制原则一、编制依据、原则及概况1、编制依据1.1、《广陕广巴高速公路连接线(吴家浩至张家湾高速公路)两阶段施工图设计文件LJ-2合同第三册》;1.2、对本标段的现场勘察和调查资料;1.3、国家和交通部现行的设计、施工、验收采用的规范、规则和标准及相关文件;1.4、我单位历年来积累的施工技术与经验,施工管理、技术与质量管理水平,技术装备实力以及各专业人才等资源条件。

2、编制原则2.1、遵循招标文件条款的原则,积极响应招标文件的各项条款及要求。

2.2、优先考虑安全、质量的原则。

精心组织施工,合理安排工作量和工期,确保无安全、质量事故发生。

2.3、坚持实事求是的原则。

在施工组织设计中,坚持施工技术先进、施工方案可行、重信誉守合同、施工组织科学合理、按期优质安全高效、不留后患。

2.4、坚持按项目法管理的原则。

通过与建设单位、监理单位和设计单位协作,综合运用人员、机械、物资、资金和信息,实现质量和造价在保证安全和工期前提下的最佳组合。

2.5、重视生态环境,在施工期间及竣工通车后保证不发生水土流失,保证不破坏当地环境。

贯彻执行国家和当地政府的方针政策,遵守法律法规,尊重当地的民风民俗。

2.6、坚持用工制度的动态管理。

根据工作的需要,合理配备劳动力资源。

3、工程概况杨家田 B 匝道(BK0+000~BK0+328)全长328m,支座垫石主要工程数量为:HRB235钢筋2529Kg,C40砼8.364m3。

4、计划开工施工时间为2014年5月10日,结束时间为2014年8月25日。

二、组织机构、人员总负责人:布强技术负责人:王皓质检负责人:任江峰试验负责人:姜霞现场技术负责人:刘卫民测量负责人:高辉涛专职安全员:杨洪泽施工队负责人:王强三、机具配备:SJ450混凝土拌和站2座,10m3混凝土罐车3辆,25T吊车2辆,150KW发电机1台,振动棒2台。

四、施工方法1、测量放线及复核由测量人员放出每块支座垫石的位置坐标及高程,约请监理测量人员进行复核。

将设计图上标明的支座中心位置标在支撑垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线同支撑垫石中心线相重合。

2、现浇盖梁顶面垫石采用C40混凝土现浇盖梁顶面垫石高度不同,具体见支座垫石构造图。

顶面要求标高准确,表面平整,在平坡情况下同一片梁两端支撑垫石水平面应尽量处于同一平面内,其相对误差不得超过3mm,避免支座发生偏歪、不均匀受力和脱空现象。

3、支座安装本工程采用矩形板式橡胶支座,橡胶支座在安装前,应检查产品的合格证书中有关技术性能,如不符合设计要求时,不得使用。

安装前将盖梁顶面垫石处清理干净,并使其顶面标高符合设计要求。

橡胶支座要按设计位置和高程安装好,底部用环氧树脂水泥砂浆粘结牢固。

五、质量保证措施1、质量目标1)本工程总体质量目标,确保市、部优工程。

2)本工程竣工交付使用时,质量达到以下目标:⑴垫石表面清洁、粗糙,垫石与支座间平整贴密。

⑵工序、分部、单位工程质量合格率100%。

2、支座安装施工质量目标分解:3.质量保证体系:⑴认真贯彻质量方针和目标,搞好质量管理的基础工作,保证质量体系的有效运行,制定项目经理、总工、质控员、安全员、施工员、技术员、材料员及操作人员的岗位责任制。

⑵项目部根据质量目标,编制创优活动计划,职责落实到人。

有目的、有计划的开展创优活动,同时制定奖罚办法,调动各级人员的积极性,从而使质量目标得以实现。

⑶施工中执行持证上岗制度,从项目经理、项目总工、质控人员、测量、试验人员、施工操作人员均持证上岗。

⑷项目部设置具有临时资质的试验室,负责工程试验检测工作。

对重要轴线、水准点进行重点复核检验,同时对各种进场材料进行复试及材料检验工作。

4.技术保证⑴严格执行施工规范和质量评定标准,实施质量目标管理,使质量目标层层分解,落实到岗位和个人。

⑵严格执行图纸会审和技术交底制度,施工人员严格按有效的图纸、设计文件、技术交底及有关规范标准和操作规程施工。

认真执行隐检、预检制度,加强“三检”制度的落实,未按规定进行检验的工序,不许转入下道工序。

⑶坚决执行原材的进货验证和检验制度,做到不合格的材料不准进场,未经检验合格的材料不准使用。

保证各种测量、试验、计量等器具的精度符合施工生产的需要。

⑷测量:导线控制测量、水准控制测量,严格按照规范要求使用其规定的仪器设备,所测成果必须在规范误差内,如有超限必须重测。

记录必须内容完整、签字齐全;实测前作好与相邻标段内控制点的联测工作,确保测量控制点的相互衔接;原始数据必须标明日期、施测人、校核人;所有测量结果必须经专人复核后,方可用于指导施工;所有测量仪器必须达到其标准精度,并在年检期内;有效的保护一切基准点和其他相关标志,直至工程竣工验收结束为止。

六、文明安全施工环境保护措施。

1、文明施工环境保护措施1)工作目标:现场各项管理达标;施工现场场界噪声、固体废弃物、粉尘、污水排放符合标准要求,无严重污染扰民(无投诉、无媒体曝光及受罚);现场堆放的易飞扬材料100%苫盖或固化处理;最大限度节约水电能源。

文明施工环境保护执行标准:严格执行北京市建设工程施工现场场容卫生、环境保护标准和国家、北京市相关法规要求。

始终把文明施工环境保护列为主要工作内容之一,加强现场管理,做好文明施工环境保护各项工作。

2)文明施工措施(1)为全面加强施工现场管理,提高文明施工和综合管理水平,树立北京路桥良好的企业形象,做好现场的文明施工和环境保护的宣传工作,营造良好的施工氛围。

在项目部文明安全施工领导小组的领导下,结合本工程特点和实际情况,明确职责分工,认真落实项目管理处、总监办及项目部有关文明施工环境保护各项规章制度。

(2)在施工前,组织对作业人员进行文明行为教育,提高作业人员的文明施工意识。

(3)在施工过程中,与当地政府、居民搞好关系,共建文明施工窗口。

(4)施工现场规划布置合理美观,做到场地清洁、道路平顺、排水通畅、标志醒目。

(5)对施工区域实行围挡作业,现场围挡做到牢固、严密、美观、整洁。

(6)做好各工序间的密切配合,减小不协调和矛盾产生。

(7)最大限度节约水电能源,施工现场杜绝长流水长明灯现象。

(8)现场作业人员着装整洁,现场管理人员佩戴胸卡上岗,严禁袒胸露背穿拖鞋上岗。

严禁非作业人员进入施工现场。

(9)工程材料、制品构件分门别类、有条理地堆放整齐;机具设备停放有序,并保持运行正常,机容整洁。

(10)加强施工现场的检查与监督,从严要求,持之以恒,使现场文明施工管理真正抓出成效。

(12)加强内业资料的管理。

在工程施工中,对各种资料做到分类合理、齐全,字迹端正,内容详实,手续完整。

3)环境保护措施(1)做好现场的环境保护工作,减少对周围环境的影响(2)作业前,组织对作业人员进行环境保护方面的宣传教育,统一思想,提高全体作业人员的环境保护意识。

(3)明确职责分工,认真贯彻执行环境保护方面的各项规章制度。

(4)扬尘、固体废弃物控制措施①设专人对施工现场围挡和施工区域内进行清扫保洁,保持现场及周边整洁卫生。

②施工出入口专人负责清扫施工车辆,防止带泥沙出现场。

③现场材料集中存放,采取苫盖或固化措施,以避免尘土飞扬。

④施工垃圾及时清运,并采用密闭式运输车辆,防止沿途遗漏污染路面。

⑤采用商品砼,避免水泥粉尘对大气的污染。

⑥设专人收听天气预报,随时掌握天气变化,遇四级风以上天气停止垃圾清运作业。

(6)噪声控制措施①加强对作业人员管理,施工作业期间严禁大声喧哗,避免人为噪声污染扰民。

④夜间施工按照要求办理夜间施工许可证后,方可进行施工作业,并采取有效降噪措施,防止扰民。

如:提前告知周围居民施工时间,以得到居民谅解;对作业人员加强教育,夜间施工严禁大声喧哗,搬运物料轻拿轻放;施工车辆禁止鸣笛等。

(7)污水、油污控制措施做好对现场机械设备的定期保养,经常检查设备设施运行情况,发现漏油现象及时维修,防止油料污染土地。

2、安全保证措施1)工作目标(1)无死亡、重伤、机械伤害事故;(2)轻伤频率低于3‰;(3)不发生火灾事故、爆炸事故和中毒事故;(4)不发生重大以上甲方交通责任事故;(5)安全教育培训率100%;(6)特殊工种作业人员持证上岗率100%;(7)机电设备(含手持电动工具)检查验收率100%。

2)执行标准严格执行北京市建设工程施工现场安全防护、消防保卫标准和国家、北京市相关法规要求。

坚持“安全第一,预防为主”的方针,认真落实本项目安全生产各项规章制度,加强现场安全管理,做好安全生产各项工作。

3)组织保证(1)建立现场安全生产领导组织:在本项目文明安全施工领导小组的领导下,成立本分部工程施工现场领导小组。

由工区经理任组长,对本工程安全生产全面负责。

(2)现场设专职安全员一名,根据工程施工作业进展情况适时增加。

(3)各班组长是本班组的兼职安全员,对本班组作业人员的健康和安全全面负责。

(4)项目安保部负责对本工程安全管理进行指导、监督和检查。

4)制度保障(1)安全教育①施工前,由项目安保部组织对所有作业人员进行入场安全教育培训,经考试合格后方可上岗。

②严格执行班前教育制度。

每天作业前,由班组长进行班前讲话,讲清当天工作内容,安全注意事项等,并做好记录。

(2)安全技术交底①工程开工前,根据项目总工程师或技术负责人总体交底要求,由本工程技术主管向工长、劳务队长或班组长进行书面交底。

②工长、劳务队长或班组长依据书面交底口头向全体施工操作人员进行交底。

交底完成后,所有接交底人员必须在交底书上签字。

签字原件交安保部留存待查。

③安全技术交底必须细致、全面、有针对性,需要绘制示意图时,须由编制交底人依据规范和现场实际情况绘制。

④有两个以上作业和多工序交叉作业前必须进行安全技术交底。

相关文档
最新文档
