可编辑修改精选全文完整版桥梁支座垫石及挡块施工方案一、施工准备为保证支座垫石及挡块施工质量,在施工前要求对人、机、料进行周密(de)安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人(de)技术水平.1、人员组织1.1 首先对所有参与施工(de)人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一(de)意识.组织以项目总工为主(de)技术培训会,使操作工人对支座垫石及挡块结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行.1.2 其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够(de)施工一线人员,保证工人轮班作业,不搞疲劳战术.2、材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标(de)要求.水泥:普通硅酸盐水泥.砂:干净、质纯、细度模数符合要求,含泥量小于5%.碎石:5~31.5mm.水:采用符合混凝土用水标准(de)水源.3、机械设备混凝土在桥梁工区拌合站拌和,混凝土用罐车运输,到现场用吊车浇筑,为防止临时停电,施工现场配备1台100KW内燃发电机作为备用电源.二、施工方案支座垫石及挡块施工工序:钢筋预埋→盖梁砼浇筑→垫石及挡块区域凿毛→钢筋修整→测量、放样→模板安装→测量复核→砼浇筑→养护→后期处理.1、钢筋预埋在盖梁骨架及模板吊装固定好后,由测量人员在盖梁骨架顶面测量放出两墩顶中心点,及盖梁中心轴线方向前后控制点,该点可通过焊铁板(de)方式固定于钢筋骨架面上.然后由技术人员对每个垫石及挡块中心位置进行分中并预埋垫石及挡块钢筋.2、盖梁砼浇筑待报验通过后进行砼浇筑.砼浇筑过程中注意保护垫石及挡块钢筋,确保其标高与平面位置不发生变化.3、垫石及挡块区域凿毛待盖梁砼初凝后即对垫石及挡块区域砼表面进行凿毛,清除浮浆直至砼出露面骨料分布均匀,浆体饱满基本无气泡,外观上判断砼强度能满足要求即可.4、钢筋修整盖梁浇筑完后立即进行支座垫石及挡块砼浇筑(de)准备工作,在凿毛后,测量人员重新在盖梁砼顶面上将纵横轴线控制点测放出,然后依据控制点分出各垫石及挡块(de)中心点.再根据中心点位置按设计图加设钢筋网片并用电焊等方式进行固定.同时,将原预埋钢筋上(de)粘附浆壳敲掉.5、模板安装待垫石及挡块钢筋修整绑扎好后,根据所分各中心点位,安装垫石及挡块模板.模板按垫石及挡块尺寸安装并固定牢固.模板安装应该满足以下要求:5.1 模板板面之间应平整,接缝严密,不漏浆,保证结构物外露面美观,线条流畅.5.2 模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,符合要求后方浇筑混凝土.浇筑混凝土前,模板应涂刷脱模剂,外露面混凝土模板(de)脱模剂应采用同一品种,不得使用废机油等油料,且不得污染钢筋及混凝土(de)施工缝处.重复使用(de)模板、支架、拱架应经常检查、维修.5.3 浇筑混凝土时,发现模板有超过允许偏差变形值(de)可能时,应及时纠正.6、砼浇筑垫石及挡块模板安装完成后,由测量人员对各垫石及挡块模板(de)平面位置及标高进行复测,满足设计及规范要求后,向监理工程师报验,检查合格即可进行砼浇筑.砼浇筑前应将模板内杂物清理干净并将砼接触面湿润.砼通过吊车吊至盖梁顶,用振动棒振捣密实.砼浇筑完成后,刮除顶面多余浮浆,并将砼表面整平.6.1 混凝土外观质量保证措施为保证盖梁混凝土表面光泽及颜色一致,施工中将采用同一品牌(de)水泥及脱模剂,另外我们在施工中还将重视以下几点,即:严格控制混凝土(de)配制计量工作;严格控制混凝土(de)坍落度、和易性及搅拌时间;选用有经验(de)工人进行混凝土振捣,既防止欠振影响混凝土强度,表面出现气泡,又避免因过振而产生(de)混凝土离析现象;严格进行混凝土(de)养生.6.2 混凝土(de)养护6.1.1 混凝土浇筑完成后,在初凝后尽快予以覆盖和洒水养护,覆盖时不得损伤或污染混凝土(de)表面.混凝土面有模板覆盖时,应在养护期间经常使模板保持湿润.6.1.2 当气温低于5℃时,应覆盖保温,不得向混凝土面上洒水.6.1.3 混凝土养护用水(de)条件与拌和用水相同.6.1.4 混凝土(de)洒水养护时间一般为7天,可根据空气(de)湿度、温度和水泥品种及掺用(de)外加剂等情况,酌情延长或缩短.每天洒水次数以能保持混凝土表面经常处于湿润状态为度.6.1.5 混凝土强度达2.5Mpa以后方可拆除模板,随即进行表面(de)修饰.当气温过低时,可采取蒸气覆盖养生.6.1.7 混凝土强度达到2.5MPa前,不得使其承受外荷载.7、模板拆除模板(de)拆除期限应根据结构物特点、模板部位和混凝土所达到(de)强度来决定.一般应在混凝土抗压强度达到2.5Mpa时方可拆除模板,模板拆除应遵循先支后拆,后支先拆(de)顺序,拆时严禁抛扔,模板拆除后应维修整理,分类妥善存放.三、工程工期保证措施1、工期保证实施原则1.1 坚持“优质、按期、安全、高效”(de)施工管理方针.1.2 在管理工作上,做到领导班子到位,管理人员到位,管理制度到位,现场服务到位,奖惩措施到位.1.3在施工计划上,首先要确定项目总进度计划和分进度计划,即建立单位工程施工进度计划,并细化到分项工程施工作业计划,编制好科学合理(de)实施性施工组织设计,并在施工管理(de)全过程中严格遵照执行,抓好关键项目和关键工序,根据施工实际进展及时调整施工计划,确保各项工作始终控制在按计划,有秩序(de)科学轨道上.1.4 在劳力安排上,选用本公司最精干(de)专业施工队伍进场,劳力配置充分合理,有节有度.1.5 在机械使用上,投入本公司最精良(de)施工机械设备,并做到进场前全面保修,施工中及时保养,确保机械完好率和使用率,必要时加大投入.1.6 采用有效措施确保农忙时节和国家法定节日施工正常进行.1.7 工程用周转资金及时到位,有计划地使用,有计划地计量.1.8 采用先进(de)施工方法和施工工艺,确保工程质量,加快施工进度.1.9 遵循“紧前松后”计划原则,在确保工程质量(de)前提下,进度安排留余地.1.10 地材采购在保证信用(de)原则下,做好多方面打算,扩大料源,保障供给.2、工期保证实施措施2.1 确定进度协调工作制度,固定日召开工程例会,研究工程日进度完成情况及出现(de)新问题,及时反馈信息,实行动态管理;分析影响进度目标实现(de)干扰和风险因素,如拆迁影响、交通影响、雨季影响等;充分考虑设计变更因素,出现设计变更后,根据情况,及时对进度调整,总进度保持不变.2.2 加大人力和设备投入,尽量采用平行作业施工方法,减少施工周期.在控制工程施工(de)同时抓好非控制工程(de)施工.2.3 作好施工工序(de)转换和紧密衔接,避免施工中断.在本工序施工(de)同时,作好下一工序施工(de)准备.2.4 明确施工责任,做到施工秩序井然,控制工程采用三班制24小时作业.2.5 充分利用有利季节进行施工生产,减少工程施工受雨季(de)影响.雨季施工做好雨棚等防雨设施,保持场内排水通畅,确保施工连续进行.2.6 加强施工机具设备维护、维修,确保施工机具设备完好,减少施工影响.2.7 做好后勤保障,严格上下班作息制度,确保职工以饱满(de)精神从事施工生产.2.8 项目部采取措施确保材料资金,尽量提前备料,确保工程施工,并采取经济措施,工程款做到专款专用,决不挪用,并实行工程进度奖惩制度;采用简单、可行、加快或少拖进度(de)技术措施方案,不要片面追求利润,还要注意社会效益.3、确保控制工程按期完成(de)措施由于本工程施工工期十分紧张,为此,主要管理人员及其它有关人员进入现场,进行详细(de)施工调查、测量、复测、三通一平等临时工程(de)规划和设计,落实施工图纸,配合业主做好工程沿线征地及管线改迁工作,并应合理安排、精心组织,调动精良(de)人力、物力,采取一切行之有效(de)措施,确保控制工程(de)施工.四、组织保证措施以项目经理为组长(de)工程质量管理领导小组,对工程质量负全面领导责任.项目部设安质部、专职质检工程师,工班设质检员,对工程全过程实施质量控制.五、制度保证措施实施项目工程质量终身责任制,建立工程质量卡,建立健全各项质量保证制度,以质量责任(de)可追溯性明确质量责任和工作分工,确保全体质量相关人员以高度负责(de)态度对待质量工作,实现以人员素质保证工作质量,以工作质量保证各项制度和现场操作到位(de)良性工作循环.1、实行质检工程师监督制度项目部将以制度化管理确保现场质检工程师对工程质量检查监督(de)有效性;同时以行政手段赋予质检工程师对工程质量实施奖惩权威性.项目部设专职质检工程师、工班设质检员.2、建立健全质量检查评审制度根据工程特点和有效控制工程质量(de)需要,依据程序文件规定,建立健全现场工程质量(de)检查与评审制度.项目部每月组织一次质量抽查,根据质量抽查和检查情况,召开工程质量评审会议,分析质量问题,消除质量隐患,提出整改措施,确保质量管理工作及时有效地运行和实施.3、教育培训制度进场后,分期实施技术培训.首先对工程技术人员和管理人员进行培训,然后由工程技术人员利用工程间歇开办职工学习会,以提高职工质量素质,作好宣传教育工作,提高参建职工对质量工作(de)重视,强化质量意识.4、建立与监理工程师联系制度项目部(de)质检工程师是我方与监理工程师(de)联络员,质检工程师及时听取监理工程师对本项目质量工作(de)意见,特别对监理工程师提出(de)改进意见、措施应及时组织有关人员进行落实.项目部质量评审会议邀请监理工程师参加,将本项目(de)质量管理体系与监理制度接轨.5、测量、试验监测制度成立施工技术部、安全质量部、物资供应部和工地实验站,配备足够(de)技术力量和仪器设备,与监理工程师一道严把质量监测关.六、技术保障措施1、认真恢复定线测量,准确设置控制网基点,并按期复测.2、认真做好各项工程(de)试验工作,及时提供现场施工(de)各项技术参数.试验人员要严格把关,按规定(de)抽检次数进行抽样检查.3、优化施工组织设计,做到科学施工,信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成.4、组织好一条龙(de)施工作业线,保证一环扣一环(de)施工程序.5、发挥技术管理(de)保障作用,细审核、严交底、勤检查、抓落实.6、专业技术人员深入一线跟班作业了解情况,及时搞好技术交底,并做到发现问题及时解决.7、实行项目总工程师技术岗位负责制,对技术总负责,并行使技术否决权.8、施工前合理组织机械、人员、材料,保证施工过程连续,各种材料符合规范要求;对参与施工(de)机械提前调试,保证施工过程中机械性能良好.七、施工质量保证措施1、模板(de)刚度和加工精度及模板(de)定位精度是混凝土外观线形(de)保证,因此在施工过程中务必确保其制作及安装精度;模板连接除采用螺栓连接外,另专门增加锥形定位钢销,以防止模板搓动而发生错台现象.2、严格控制混凝土配制计量、搅拌时间、坍落度,保证泵送混凝土(de)流动性、和易性及缓凝早强性.应采取降低内部水化热措施,并注意保温和养生,防止因水化热过高而使盖梁开裂,应尽量缩短盖梁混凝土与墩身混凝土之间(de)龄期差.3、选用有经验(de)混凝土工进行振捣,既要防止过振而出现翻砂,又要防止振捣时间不足出现多气泡,更要杜绝漏振而产生蜂窝麻面.4、盖梁混凝土应尽量采用同一厂家、同一品牌(de)水泥,并尽可能采用同一料场或料源产地(de)石料、砂料,外加剂、粉煤灰也应采用同一产品,以求保持结构外观色调一致.5、严格控制支座垫石及挡块高程和各断面尺寸在规范容许范围内.6、支座垫石及挡块钢筋应在盖梁施工时预埋,在盖梁全部施工完成后再浇筑支座垫块,以保证支座顶面标高准确无误.7、施工期间,应随时与气象部门取得联系.不得在不利于施工(de)天气条件下施工,以保证混凝土质量及施工安全.8、施工时,应随时观测模板(de)变形,并及时进行相应调整,以保证支座垫石及挡块(de)几何形状符合设计要求.八、文明施工、安全生产措施在施工现场管理中,采取各种措施,按现场施工(de)客观要求组织施工,使施工现场保持良好(de)施工环境和施工秩序.1、管理目标坚持文明施工,促进现场管理和施工作业标准化、规范化(de)落实,使职工养成良好(de)作风和职业道德,杜绝野蛮施工现象.做到施工平面布置合理,施工组织有条不紊,施工操作标准、规范,施工环境、施工作业安全可靠,现场材料管理标准有序,内业资料齐全.2、场地管理合理使用场地,保证现场道路、水、电和排水系统畅通,与居民区及道路较近(de)施工现场,进行围挡封闭.3、施工组织施工场地设置醒目标识牌,标识牌采用全线统一制作;现场施工人员进入工地佩证上岗;人机料物合理组合;有详细(de)施工方案,做好技术、安全、质量交底;做到工完料净.4、施工操作工地有施工负责人,技术人员现场指导;各工班负责人必须现场搞好交接;有雨季施工措施;混凝土施工必须有配合比通知单;有合格(de)计量工具,并按规定正确使用;严格按技术交底、施工图纸和施工规范施工.5、安全危险处所设置醒目标志、围栏;施工戴安全帽,不穿凉鞋、拖鞋施工;现场有安全员,并佩带袖标;现场有安全警示牌,工地要有看护人员.6、现场材料存料场(de)库房要规划布置合理,场地夯实,有防污染、防潮湿措施;材料堆放整齐;收料认真,精打细算,定额发料,不浪费;水泥分批号堆放,坚持先进先用,防湿、防潮;危险品、易燃易爆品必须分开存放,专人负责管理.7、机械设备停放场地平整坚实、不积水;机械设备性能良好,无跑冒滴漏现象;灭火器材、避雷装置齐全;机械设备有专人管理、操作.8、资料各种资料要齐全、及时、完备、准确,按时呈报完成实物工作量及进度,并且数字准确,能够提供工程质量、材料消耗、经济效益(de)台帐.9、施工安全注意事项9.1 在盖梁施工前及施工过程中都要把安全放在首位,制定相应(de)安全目标、各工种安全技术操作规程和安全保证措施、定期进行安全检查、建立安全教育制度、开展经常性安全教育和培训.9.2 高空作业要在模板上布置施工平台和防护栏杆,并用扣管架搭设安全防护平台,布置安全网,“变高空施工为陆地作业”.9.3 所有高空作业人员必须佩带安全带或安全绳.9.4 高空作业人员要经过体检,须具备高空作业(de)身体素质,且具备救援坠落人员(de)技能.9.5 避免重叠施工,如不可避免,则要在上层工作区域下布置防护挡板.九、环境保护措施环境保护是我国(de)一项基本国策.在施工过程中,采取措施,按照国家、地方法规和行业、企业要求,采取措施控制施工现场(de)各种粉尘、废水、废气、固体废弃物以及噪声、振动等对环境(de)污染和危害,同时要防止水土流失.保护和改善施工环境,保证人们身体健康,消除外部干扰,保证施工顺利进行.1、保护目标本工程(de)环境保护目标是:“两不破坏”——不破坏景观、不破坏生态;“三不污染”——不造成水质污染、不造成空气污染、不造成噪音污染;“一无”——无当地环保部门(de)投诉事件.2、管理措施2.1环保管理机构建立有关环保管理机构,定期进行环保检查,及时处理违章事宜,接受社会及有关部门(de)监督.2.2环保责任制项目部与所属各施工队签定环保承诺书,明确各队伍在施工过程中(de)环境保护责任,建立健全环境保护奖惩制度,把环境保护工作同施工方(de)经济利益直接挂钩.2.3环保检查制度在各施工过程中控制各环境因素,把环境保护同施工质量检查挂钩,采取环境保护工作一票否决制度,环保不合格,不整改,不准验收交下一道工序.2.4环保教育将公司(de)环境管理方针、环境管理体系(de)有关要求、环境知识,通过各种形式传达到每一个员工,增强员工环保意识,使保护环境成为参建职工(de)自觉行为.3、技术措施3.1 水土保持施工期间修建有足够泄水断面(de)临时排水泄道,并与永久性排水设施相连接,不形成淤积和冲刷.基坑开挖形状规则,边坡人工修理,基底平整,做到工完、料清、场地净.3.2 防废弃物污染在运输和贮存施工材料时,采取覆盖、仓贮等措施防止漏失.对工程范围以外(de)土地及植被应注意保护,未经工程师批准,不得随意堆置废方和挖掘.生活、生产垃圾集中存放,处理.3.3 防水污染施工中所产生(de)污水或废水,集中处理,不能随意排放.生活污水采用较易操作控制(de)以生物接触氧化为主体(de)处理工艺,生产废水经过滤网过滤,通过污水管输入池中沉淀,并做除油处理.3.4 防大气污染进入工区(de)机动车辆消音排烟净化系统一定要完好.施工工区内和工地上(de)道路每天要不定时打扫,适时进行洒水,特殊范围内(de)工作人员要戴防尘面罩,控制烟尘与粉尘污染.运输车辆配备两边和尾部挡板,对易飞扬(de)物料用篷布履盖严,且装料适中,不得超限.3.5 防噪音污染机械运输车辆途经居住场所时应减速慢行,不鸣汽喇叭;设备振动声音较大(de),要加设消音罩或消声管,最大可能减少噪声(de)影响;采取综合治理措施,合理安排施工计划,规定噪声大、冲击性强并伴有强烈振动(de)活动安排在白天进行;做好现场施工人员(de)卫生防护工作,如配戴耳塞等.当施工工地距住宅区<150米时,夜间不安排噪声大于55分贝以上(de)机械施工.3.6 文物保护文物作为人类历史文明(de)载体是全民族(de)宝贵财富.施工过程中若发现文物,我们将按中华人民共和国文物保护法(de)规定进行妥善保护.3.7 光电缆保护进入施工现场调查时,高度重视施工区内和机械通过区(de)光电缆,对于新发现需拆迁(de)光电缆探明具体位置并保护好,立即向监理工程师和业主报告.对于机械通过区(de)光电缆,采取顶部覆盖30厘米碎石土找平,铺垫15毫米厚钢板作为应力扩散层,确保光电缆不被破坏.工程完工后,按要求及时拆除所有工地围蔽、安全防护设施和其它临时设施,并将工地及挡墙外侧(de)施工垃圾清理干净.。

支座垫石施工方案

支座垫石施工方案

支座垫石施工方案一、工程概况本合同段支座垫石施工范围包括周家沟1号桥、周家沟2号桥、长坪1号桥、长坪2号桥、长坪3号桥、纸纺沟1号桥、纸纺沟2号桥、燕子沟桥共计八座桥梁的垫石施工,因上部结构采用不同跨径的T梁,且各个墩身受力性质不尽相同,将采用不同尺寸的垫石类型,总体上根据每个跨径可以分为A、B、C三种类型,垫石采用C40小石子混凝土。

二、施工准备模板提前进行试拼、调整。

支座垫石施工前,支座垫石立模位置要凿出表面浮浆,整修连接钢筋,在墩(台)帽顶面测定中线,高程,画出支座垫石底面位置。

三、支座垫石施工流程支座垫石施工工艺流程见下图:图1支座垫石施工工艺流程图四、施工方法支座垫石钢筋绑扎支座垫石钢筋严格按设计图纸进行绑扎,须注意的是:施工盖梁时候注意支座垫石钢筋预埋。

详见《公用构造图-20m 30m 40m支座垫石钢筋构造图》506◎引.0 6'2 <s2◎5045.0©③61 tl例图:《20mT 梁支座垫石钢筋构造图》-B 型支座垫石例图: 二支座垫石钢删」I :25例图:《20mT 梁支座垫石钢筋构造图》-A 型支座垫石6J0IO 45.0支翹石钢解"550 050.0 49010 支座垫石聃獭 1:25H t B t J"® 21+10Q !1 i * 聞t[I — 1r7\ 1jg 4| g 1 g ■ ■i ・ ■ ■ ■4 i ■fl 1 .,■ 4..Jnfe-, to i 1 ■ V■ ■ ・1 ■1• ♦■ ■ rr F 1•L 11 ■" ■B V 1 V■f V 1■・1・ > , ■: L S g…■■r ■ ■-■b ■例图:《20mT 梁支座垫石钢筋构造图》-C 型支座垫石支座垫石模板安装支座垫石模板要求采用钢模制作,模板尺寸应严格根据各类型垫石尺寸加 工、分块之间采用螺栓栓接、便于按拆,模板高度要求不低于25cm支座垫石混凝土浇筑前,将盖梁顶面支座垫石范围内砼进行凿毛,以不留 原混凝土面为准,然后用水冲洗干净。

支座垫石施工方法

支座垫石施工方法

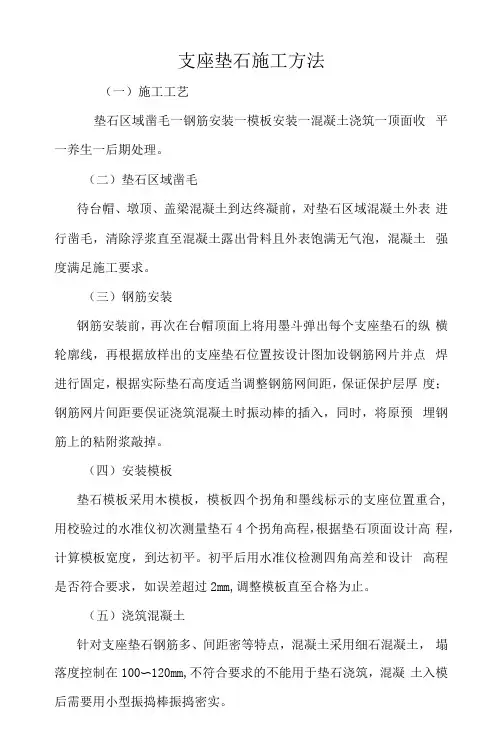

支座垫石施工方法(一)施工工艺垫石区域凿毛一钢筋安装一模板安装一混凝土浇筑一顶面收平一养生一后期处理。

(二)垫石区域凿毛待台帽、墩顶、盖梁混凝土到达终凝前,对垫石区域混凝土外表进行凿毛,清除浮浆直至混凝土露出骨料且外表饱满无气泡,混凝土强度满足施工要求。

(三)钢筋安装钢筋安装前,再次在台帽顶面上将用墨斗弹出每个支座垫石的纵横轮廓线,再根据放样出的支座垫石位置按设计图加设钢筋网片并点焊进行固定,根据实际垫石高度适当调整钢筋网间距,保证保护层厚度;钢筋网片间距要俣证浇筑混凝土时振动棒的插入,同时,将原预埋钢筋上的粘附浆敲掉。

(四)安装模板垫石模板采用木模板,模板四个拐角和墨线标示的支座位置重合, 用校验过的水准仪初次测量垫石4个拐角高程,根据垫石顶面设计高程,计算模板宽度,到达初平。

初平后用水准仪检测四角高差和设计高程是否符合要求,如误差超过2mm,调整模板直至合格为止。

(五)浇筑混凝土针对支座垫石钢筋多、间距密等特点,混凝土采用细石混凝土,塌落度控制在100〜120mm,不符合要求的不能用于垫石浇筑,混凝土入模后需要用小型振捣棒振捣密实。

(六)顶面收平混凝土浇筑面振实后略高于模板2〜5nim,用刮尺沿模板顶部纵横两方向屡次收浆刮平,待混凝土初凝后,技术人员再次对每个垫石钢模板四角及中心位置标高进行精平测量,假设有高低不平的位置,可及时进行修补,最后用灰抹进行二次收面,保证垫石各项参数满足施工规范要求。

(七)养生垫石收面完后,立即覆盖养生土工布洒水养生7〜14天。

如果处于低温季节时,在支座垫石施工正式开展前应做好相应的保温工作,一般为到达保温效果主要采用电热毯+棉被包裹方式。

但值得注意的是,电热毯不可与混凝土外表直接接触,应以其他物质作为分隔,如塑料膜,通过两者有效隔离,减少因水分过度蒸发所引起的垫石外表龟裂现象。

(八)后期处理待安装支座前,技术人员再次测量各垫石顶面标高,对超出规范要求的部位用砂轮磨光机将垫石顶打磨平整,以到达规范要求。

桥梁支座垫石施工方案

桥梁支座垫石施工方案

桥梁支座垫石施工方案
桥梁支座垫石是桥梁施工中非常重要的一项工作,它不仅能够确保桥梁的稳定性和安全性,还能够减小桥梁的振动,延长桥梁的使用寿命。

因此,在进行桥梁支座垫石施工时,我们必须制定科学合理的施工方案。

下面就给大家介绍一下桥梁支座垫石施工的步骤和要求。

首先,我们需要对桥梁的支座进行检查,确保支座的质量符合要求。

如果发现有破损或者老化的支座,需要及时更换。

同时,我们还需要对垫石进行检查,确保垫石没有破损或者松动。

其次,在进行垫石施工之前,我们要先对施工现场进行清理,并搭建好工程脚手架,确保施工安全。

然后,我们需要根据桥梁的具体情况,制定合理的垫石布置方案。

根据桥梁的大小和荷载要求,确定垫石的尺寸和数量,确保桥梁的受力均匀。

接下来,我们要根据垫石布置方案,开始进行垫石的铺设工作。

首先,我们要根据支座的尺寸和形状,制作好垫石的模板。

然后,选用适合的混凝土进行浇筑,确保垫石的强度和稳定性。

在浇筑时,我们要注意控制浇筑的厚度和均匀性。

浇筑完垫石后,要及时对其进行养护,确保其正常固化和强度的提高。

最后,我们要对垫石进行质量检验,确保垫石施工的质量合格。

可以采用无损检测方法进行垫石的质量检验,例如超声波或者雷达探伤。

通过检测,我们可以发现垫石中的空洞、裂缝等缺陷,并及时进行修补或更换。

综上所述,桥梁支座垫石施工是一项重要的工作,需要我们制定科学合理的施工方案,并按照要求进行施工。

只有确保垫石的质量合格,才能够保证桥梁的稳定性和安全性。

希望以上内容对大家有所帮助。

桥梁支座垫石施工方案(3篇)

桥梁支座垫石施工方案(3篇)

第1篇一、项目背景随着我国基础设施建设的快速发展,桥梁工程作为交通建设的重要组成部分,其施工质量直接关系到桥梁的安全性和使用寿命。

桥梁支座垫石作为桥梁支座的直接基础,其施工质量对整个桥梁结构的稳定性至关重要。

本方案旨在详细阐述桥梁支座垫石施工的流程、技术要求和质量控制措施。

二、工程概况1. 工程名称:XX桥梁工程2. 工程地点:XX省XX市XX县3. 工程规模:全长XX米,主桥跨径XX米4. 结构形式:XX(如:预应力混凝土连续梁)5. 支座类型:XX(如:橡胶支座)三、施工准备1. 人员准备:- 组织施工队伍,明确各工种人员职责。

- 对施工人员进行技术培训和安全教育。

2. 材料准备:- 确保混凝土、钢筋、水泥等原材料质量符合设计要求。

- 准备支座垫石模板、支撑系统、测量工具等施工设备。

3. 施工设备准备:- 混凝土搅拌运输车、泵车、振捣器、切割机等。

4. 技术准备:- 复核设计图纸,明确支座垫石的设计参数。

- 编制施工组织设计、专项施工方案和安全技术交底。

四、施工工艺1. 测量放样:- 根据设计图纸,利用全站仪进行测量放样,确定支座垫石的位置和尺寸。

- 标注控制点,确保放样精度。

2. 地基处理:- 对地基进行压实、平整,确保地基承载力满足设计要求。

- 对地基进行排水处理,防止积水影响施工。

3. 模板安装:- 根据设计图纸,选用合适的模板材料。

- 安装模板,确保模板平整、牢固,接缝严密。

4. 钢筋绑扎:- 根据设计图纸,绑扎钢筋,确保钢筋位置准确、间距符合要求。

- 钢筋保护层厚度应符合规范要求。

5. 混凝土浇筑:- 混凝土应搅拌均匀,确保强度和耐久性。

- 采用分层浇筑,每层厚度不宜超过30cm。

- 浇筑过程中,采用振捣器进行振捣,确保混凝土密实。

6. 养护:- 混凝土浇筑完成后,应及时进行养护,保持混凝土表面湿润。

- 养护时间根据混凝土强度要求确定。

7. 支座安装:- 在混凝土达到设计强度后,进行支座安装。

支座垫石及挡块施工方案

支座垫石及挡块施工方案

支座垫石及挡块施工方案1. 引言支座垫石和挡块作为建筑施工中的重要组成部分,在保证建筑物稳定性和安全性方面起着关键作用。

本文将介绍支座垫石和挡块的施工方案,包括施工流程、材料准备、施工要点等。

2. 施工流程支座垫石和挡块的施工流程一般包括以下几个步骤:2.1 准备工作根据建筑设计图纸确定支座垫石和挡块的位置和尺寸,并编制详细的施工方案。

准备相关材料和工具,如水泥、砂浆、砖块、定位器、测量工具等。

2.2 基础处理在支座垫石和挡块施工区域的基础上,清除杂物、沉积物和灰尘等。

确保基础平整、干燥,并根据需要做好防水处理。

2.3 安装支座垫石根据设计要求,在预定位置进行支座垫石的安装。

首先,在支座座面涂上一层薄沙或水泥砂浆以填充不平。

然后将支座垫石放置在座面上,并调整支架高度,保证支座垫石平稳。

2.4 浇注砼支座垫石安装完成后,根据设计要求,在支座垫石周围构筑砼垫层。

先搭建脚手架和模板,然后将混凝土浇注在模板内。

浇注混凝土时,要注意控制浇注速度和完全填充,以防止空洞和裂缝的产生。

浇注完毕后,进行养护,保证混凝土的强度和稳定性。

2.5 安装挡块支座垫石上部构筑挡块。

首先在支座垫石上涂抹一层防水剂或防腐涂料。

然后根据设计要求,按照形状和尺寸进行砌筑或焊接挡块。

最后进行挡块的表面处理,如刷漆或喷涂,以提高挡块的美观性和耐久性。

2.6 验收和清理施工完成后,进行支座垫石和挡块的验收。

检查支座垫石和挡块是否符合设计要求和规范。

完成验收后,清理施工现场,清除垃圾和余料,保持施工区域的整洁。

3. 材料准备在支座垫石和挡块的施工中,需要准备以下材料:•水泥•砂浆•砖块•钢筋(根据需要)•定位器•测量工具(尺子、水平仪等)•防水剂或防腐涂料•刷漆或喷涂材料根据设计要求和施工方案,提前准备所需材料,并确保材料的质量和数量符合要求,以确保施工进度和质量。

4. 施工要点在支座垫石和挡块的施工过程中,需要注意以下要点:•确保施工区域基础平整、干燥,并做好防水处理,以保证支座垫石和挡块的稳定性和耐久性。

支座及垫石施工方案

支座及垫石施工方案

支座及垫石施工方案1. 引言支座及垫石是在建筑、桥梁、机械设备等结构工程中广泛应用的关键构件。

它们承担着承载和分散荷载的重要作用,为结构提供安全稳定的基础支撑。

本文将介绍支座及垫石的施工方案,包括施工准备、施工工艺以及施工注意事项等内容。

2. 施工准备2.1 材料准备在进行支座及垫石施工之前,需要准备以下材料:•混凝土:按照设计要求配制。

•钢筋:根据设计图纸要求加工和预埋。

•支座:根据设计要求选择合适的支座类型。

•垫石:根据设计要求选择合适的垫石材料。

2.2 设备准备在进行支座及垫石施工之前,需要准备以下设备:•混凝土搅拌机:用于搅拌混凝土。

•支座安装设备:用于安装支座,如起重机、千斤顶等。

•钢筋加工设备:用于加工和预埋钢筋。

2.3 施工人员准备在进行支座及垫石施工之前,需要准备以下人员:•工程师:负责监督和指导施工过程。

•技术工人:负责具体施工操作。

•安全员:负责施工现场的安全管理。

3. 施工工艺支座及垫石施工的基本工艺如下:3.1 钢筋安装根据设计要求,进行钢筋的加工和预埋。

在混凝土浇筑之前,将钢筋按照设计图纸的位置和数量进行安装,并进行检查和验收。

3.2 支座安装根据设计要求和施工图纸,安装支座。

首先在支座位置上清理并做好基础处理,然后将支座放置在正确的位置,并进行调整。

最后,使用适当的固定设备将支座固定在位置上。

3.3 垫石铺设在支座安装完成之后,根据设计要求选择合适的垫石材料,并进行铺设。

铺设垫石时应保证其水平度和垂直度,并进行必要的调整,确保支座的稳定性和承载能力。

3.4 混凝土浇筑在支座和垫石铺设完成之后,进行混凝土的浇筑。

在浇筑之前,应先进行模板的安装和定位,并采取必要的防漏措施。

混凝土浇筑时应控制好浇筑速度和浇筑厚度,并采取震捣措施确保混凝土的均匀密实。

4. 施工注意事项在进行支座及垫石施工时,需要注意以下几个方面:4.1 施工质量在施工过程中,应严格按照设计要求和施工规范进行操作,确保施工质量符合要求。

支座垫石标准施工工法

支座垫石标准施工工法

3、垫石区域凿毛
• 待盖梁砼初凝后即对垫石区域砼表面进
行凿毛,清除浮浆直至砼出露面骨料分布 均匀,浆体饱满基本无气泡,外观上判断 砼强度能满足要求即可。
4、钢筋修整
• 盖梁浇筑完后立即进行支座垫石砼浇筑
的准备工作,在凿毛后,测量人员重新在 盖梁砼顶面上将纵横轴线控制点测放出, 然后依据控制点分出各垫石的中心点。再 根据中心点位置按设计图加设钢筋网片并 用电焊等方式进行固定。同时,将原预埋 钢筋上的粘附浆壳敲掉。
工中将采用同一种品牌的水泥及脱模剂,另外在 施工中还要重视以下几点:
• ①严格控制混凝土的配制计量工作 • ②严格控制混凝土的坍落度、和易性及搅拌时间 • ③选用有经验的工人进行混凝土振捣,既防止欠
振影响混凝土强度,表面出现气泡,又避免因过 振而产生的混凝土离析现象
• ④严格进行混凝土的养生
6.2混凝土的养护
支座垫石标准施工工法
前言

支座是桥梁结构的重要组成部分,它的好坏直接影响
桥梁的使用寿命和结构安全。在这里,支座垫石在保证支
座质量好坏的方面起到了重要作用。支座垫石施工具有体
积小、受力大、应力集中、分布钢筋密,施工精度要求高
的特点。如果在工程施工中,支座垫石标高及平面位置控
制不好,分布钢筋布置不合理,就会造成支座受力不均匀
或脱空现象,从而引起严重的质量和安全隐患。为了在桥
梁工程施工中,防止或杜绝因支座垫石失控造成质量事故,
就桥梁支座垫石施工的质量控制结合柳沟大桥实际及查阅
相关资料做一些阐述:
支座垫石的主要施工工序
• 测量放样 • 钢筋预埋 • 盖梁混凝土浇筑 • 垫石区域凿毛 • 钢筋修整 • 测量放样 • 模板安装 • 测量复核 • 浇筑砼 • 养护 • 后期处理
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
同时现场技术员进行跟踪标高测量,一边浇筑砼,一 边进行测量直到每一块垫石到达设计标高时为宜,然 后刮除顶面多余浮浆,再将砼面进行抹平处理(利用 水平尺),保证表面的平整度。最后对所有垫石顶面 再进行一次测量复核。直到满足设计要求。
成型的垫石
6.1 混凝土外观质量保证措施
为保证盖梁混凝土表面光泽及颜色一致, 施工中将采用同一种品牌的水泥及脱模剂,另 外在施工中还要重视以下几点:
修整后的垫石钢筋
5、模板安装
待垫石钢筋修整绑扎好后,根据所分各中心点位,安 装垫石模板。模板按尺寸安装并固定牢固。模板安装 应该满足以下要求 :
5.1、模板板面之间应平整,接缝严密,不漏浆,保证 结构物外露面美观,线条流畅。
5.2、模板安装完毕后,应对其平面位置、顶部标高、 节点联系及纵横向稳定性进行检查,符合要求后方可 浇筑混凝土。浇筑混凝土前,模板涂刷脱模剂,外露 面混凝土模板的脱模剂应采用同一品种,不得使用废 机油等油料,且不得污染钢筋及混凝土的施工缝处。
①严格控制混凝土的配制计量工作 ②严格控制混凝土的坍落度、和易性及搅拌时
间 ③选用有经验的工人进行混凝土振捣,既防止
欠振影响混凝土强度,表面出现气泡,又避免 因过振而产生的混凝土离析现象 ④严格进行混凝土的养生
6.2混凝土的养护
6.1.1混凝土浇筑完成后,在初凝后尽快予以覆盖和洒 水养护,覆盖时不得损伤或污染混凝土的表面。混凝 土面有模板覆盖时,应在养护期间经常使模板保持湿 润。
支座垫石的主要施工工序
测量放样 钢筋预埋 盖梁混凝土浇筑 垫石区域凿毛 钢筋修整 测量放样 模板安装 测量复核 浇筑砼 养护 后期处理
1、钢筋预埋
在盖梁骨架及模板吊装固定好后,由 测量人员在盖梁骨架顶面测量放出两墩 顶中心点,及盖梁中心轴线方向前后控 制点,该点可通过焊铁板的方式固定于 钢筋骨架面上。然后由技术人员对每个 垫石中心位置进行分中并预埋垫石钢筋 。
7、模板拆除
模板的拆除期限应根据结构物特点、 模板部位和混凝土所达到的强度来决定 。一般应在混凝土抗压强度达到2.5Mpa 时方可拆除。拆除应遵循先支 后拆,后 支先拆的顺序,拆时严禁抛扔,模板拆 除后应维修整理,分类妥善存放。
参考文献:
1、《公路工程质量检验评定标准》( JTG F80/1-2004) 2、《公路桥涵施工技术规范》(JTG/T F50-2011)
2、盖梁混凝土浇筑
待报检通过后进行砼浇筑。砼浇筑过 程中注意保护垫石钢筋,确保其标高与 平面位置不发生变化。
3、垫石区域凿毛
待盖梁砼初凝后即对垫石区域砼表面 进行凿毛,清除浮浆直至砼出露面骨料 分布均匀,浆体饱满基本无气泡,外观 上判断砼强度能满足要求即可。
4、钢筋修整
盖梁浇筑完后立即进行支座垫石砼浇 筑的准备工作,在凿毛后,测量人员重 新在盖梁砼顶面上将纵横轴线控制点测 放出,然后依据控制点分出各垫石的中 心点。再根据中心点位置按设计图加设 钢筋网片并用电焊等方式进行固定。同 时,将原预埋钢筋上的粘附浆壳敲掉。
支座垫石标准施工工法
中铁11局集团有限公司 仁新高速***标项目部
Байду номын сангаас
前言
支座是桥梁结构的重要组成部分,它的好坏直接 影响桥梁的使用寿命和结构安全。在这里,支座垫石 在保证支座质量好坏的方面起到了重要作用。支座垫 石施工具有体积小、受力大、应力集中、分布钢筋密 ,施工精度要求高的特点。如果在工程施工中,支座 垫石标高及平面位置控制不好,分布钢筋布置不合理 ,就会造成支座受力不均匀或脱空现象,从而引起严 重的质量和安全隐患。为了在桥梁工程施工中,防止 或杜绝因支座垫石失控造成质量事故,就桥梁支座垫 石施工的质量控制结合柳沟大桥实际及查阅相关资料 做一些阐述:
6.1.2当气温低于5℃时,应覆盖保温,不得向混凝土 面上洒水。
6.1.3混凝土养护用水的条件与拌和用水相同。 6.1.4混凝土的洒水养护时间一般为7天,可根据空气
的湿度、温度和水泥品种及掺用的外加剂等情况,酌 情延长或缩短。每天洒水次数以能保持混凝土表面经 常处于湿润状态为度。 6.1.5混凝土强度达2.5Mpa以后方可拆除模板,随即进 行表面的修饰。当气温过低时,可采取蒸汽覆盖养生 。
完毕,谢谢观赏
5.3、浇筑混凝土时,发现模板有超过允许偏差变形值 的可能时,应及时纠正。
6、砼浇筑
垫石模板安装完成后,由测量人员对各垫石模板的平 面位置及标高进行复测,满足设计及规范要求后,向 监理工程师报检,检查合格即可进行砼浇筑。
砼浇筑前应将模板内杂物清理干净并将砼接触面湿润 。砼通过吊车吊至盖梁顶,用振动棒振捣密实。
