连续梁菱形挂篮施工工法(部级)
铁路连续梁挂蓝施工

挂蓝预应力施工技术交底1.适用范围赣龙铁路GL-5标桥梁二项目部连续梁挂蓝施工。
2.挂蓝结构形式及施工工艺悬臂浇注段采用菱形挂篮悬臂施工,施工挂篮用菱形挂篮。
该挂篮是我单位根据多年的施工经验和参考其他类似桥梁的成功范例自行设计的,经过荷载试验,该挂篮承载能力和刚度均较理想,且行走方便快捷、拆装灵活、安全可靠。
1)、挂篮构造挂篮主要由主桁架、行走及锚固系统、吊带系统、底平台系统、模板系统五大部分组成(1)主桁架系统主桁架是由两片外型呈菱形的桁片在其横向设置前后横梁组成一空间桁架,并在前后横梁上设置上下两层平面联结杆件以提高主桁的稳定性和刚度。
主桁杆件采用H 型钢两侧焊钢板,杆件间采用30CrMnTi 销子销接,前后横梁桁片及其平联采用焊接薄壁方钢管和角钢。
在前后横梁下方设置分配梁,用于悬挂底蓝、模板。
为改善露天施工条件,桁架顶部设置遮雨棚。
(2)行走及锚固系统挂篮在悬浇完一段箱梁,混凝土强度达到90%以上设计强度,预应力筋张拉完毕后开始前移。
挂篮前移时,通过后锚千斤顶将上拔力转换到行走小车上,由反扣于工字型钢轨道上的行走小车来平衡倾覆力矩,前支点采用底贴四氟板组合滑船,由液压油缸顶推前移。
采用焊接型钢的轨道分长轨和短轨两种,由锚固梁与箱梁竖向预应力筋连接并锚固。
浇筑混凝土时,需通过箱梁顶板上预留的孔道,穿锚杆与主桁后结点锚固。
(3)吊带系统用以连接挂篮主桁架和底模平台,吊带用Φ70、Φ60 的35CrMo 圆钢及16Mn 钢带加工组成,上端在悬吊于前后横梁桁片上,下端与底平台或侧模分配梁连接,用液压提升装置来调节底模系统的标高。
(4)底平台系统底平台系统由底篮前后横梁、纵梁等组成,模板直接铺于底平台上,前后横梁悬吊于主桁架,浇筑混凝土时,后横梁锚固于前段已完箱梁底板。
(5)模板系统模板结构包括外模、内模、堵头模板等。
外模分模板.骨架及滑梁,外模模板由6mm 钢板加型钢带组成,与内模模板用对拉螺杆连接,外加支撑固定。
连续梁菱形挂篮施工安全操作规程

连续梁菱形挂篮施工安全操作规程一、施工前的准备1、施工技术主管一定向全部参加挂篮安装作业人员进行技术交底、安全交底,使全体作业人员熟习挂篮操作性能、操作规程及安装程序,严格履行施工工艺要乞降技术要求。
各方应在技术和安全交底书上署名。
2、凡参加挂篮作业的人员一定身体健康,有恐高症、心脏病和酒后代员不得参加作业;禁止疲惫作业。
3、应保证施工环境整齐,各样资料堆放要齐整,地面不该有油渍,免得滑倒。
4、挂篮施工属于在大型钢构造件上作业,在用电方面要严格要求,不得乱拉乱接,严防发生触电事故。
5、在雷雨天气、风力大于六级时,不得进行挂篮施工作业,保证人身安全。
一、挂篮安装1、工序挂篮设计完成后,进行挂篮主桁架的加工,加工时现场一定安排人检查各点焊接状况;主桁架加工合格后方可进入下道工序。
在 1#块的腹板地点放出挂篮主桁架中心线,而后安装主桁架并锚固。
主桁架安装完成后,安上下平联及吊带系统。
进行挂篮分派梁及底模平台系统的安装。
挂篮底模平台系统由前后下横托梁,纵向分派梁,底模板及底模操作平台等构成。
模板系统安装1.5.1 进行外模系统的安装,在底模操作平台长进行外模的拼装及滑梁的安装,拼装完成后,利用葫芦将模板提起安装到位,后端锚固在箱梁上,前端放在分派梁上。
1.5.2 底模系统的安装a.内滑梁的安装,内滑梁前端焊接在分派梁上,后端经过精轧螺纹钢锚在箱梁上。
b.在滑梁上安装分派梁,再安装内顶模并固定。
c.底板底模直接在分派梁上安装并固定。
1.5.3 内侧模系统的安装并固定。
挂篮安装后,进行全面的检查后,采纳分级浇筑砼的方法对挂篮进行测试。
2、注意事项设计要求:保证强度、刚度,供给详尽的计算书。
挂篮安装时一定先安装好锚固和协助限位装置。
应尽量防止在使用精轧螺纹钢作吊带、锚杆的挂篮长进行电焊作业,免得作业时产生电火花灼伤精轧螺纹钢,影响其强度。
如一定进行电焊作业时应采纳有效举措防备电焊电流经过精轧螺纹钢。
在焊接桁架系统时,注意对未成形的桁架杆件进行牢固,防备倒下伤人。
《菱形挂篮施工工艺细则》

《菱形挂篮施工工艺细则》本合同段B匝道桥主跨35.3+64+35.3m三向预应力砼连续箱梁,上跨甬台温高速公路,依设计要求,施工方法采用先“T”构悬臂浇注施工各块段,然后通过合拢相邻“T”构,再经体系转换成为连续箱梁。
我部拟采用XX总公司科研所研制的国内独有的新式菱形挂篮,该挂篮具有重量轻(只有49.8t)、外形美观,移动灵活、走行方便、受力后变形小等特点,并且挂篮下空间充足,可提供较大施工作业面,利于钢筋模板施工操作。
菱形挂篮的施工工艺如下:(一)菱形挂篮的技术参数1、适用最大梁段重:200t2、最大梁段长:5.0m3、梁高:8.8-1.5m4、适用梁宽:12-16m5、走行方式:无平衡重走行6、挂篮自重:49.8t7、挂篮的倾覆稳定系数:空载时为2.8 ,灌注时为2.48。
(二)菱形桁架式挂篮的构造菱形桁架式挂篮由主构架、走行及锚固装置、底模架、内外侧模板、前吊装置、后吊装置、前上横梁等组成。
菱形挂篮总体构造图见《菱形挂篮总装图》。
1、主构架主构架是挂篮的主要承重部分,由两片桁架及联结系和门架组成。
桁架的构件用2[30b组焊而成,为便于安装和运输,节点处均采用栓接。
2、底模架及底模板菱形挂篮总体构造图见菱形挂篮总装图。
底模架的纵梁是用[12和∠75×75×8组焊而成的桁架式结构,桁高1.2m,桁架长5.43m。
底模架的前后横梁由2[40组焊而成,挂篮的前后吊点均设在前后横梁上,前横梁设2个吊点,后横梁设2个吊点。
底模为钢框竹胶板,下垫180×160mm的方木,钢框竹胶模板和方木用铁丝固定在纵梁上,以便脱模和固定。
为使箱梁端部张拉、立模时操作方便,底模架前端设置平台,周围用栏杆保护,张拉时,用角钢焊爬梯以便张拉。
为方便操作人员装卸后吊带时上下,在底模架后端下部悬挂两个吊栏,吊栏及底模架下的人行通道设置安全防护装置。
3、前上横梁前上横梁由2I40a工字钢组焊而成,联结于主构架前端的节点处,将两片桁架连成整体,上布6个吊点,其中2个吊点吊底模架,2个吊点吊外侧模,2个吊点吊内模。
菱形挂篮悬臂浇筑箱形连续梁工法

菱 形 挂 篮 悬 臂 浇筑 箱形 连续 梁工 法
张春龙
摘
白建珍
要: 以永定 新河特大桥跨公 路连 续梁施工为例 , 详细介绍 了菱形挂篮悬臂浇筑 箱形连 续梁工法 , 分别 阐述 了菱形挂
篮的工作理和施工工艺流程及操作要点 , 并提 出 了裂缝控 制措 施和安全 措施 , 为类似工程积 累了施工经验 。 关键词 : 连续梁 , 菱形挂篮, 艺原理 , 工 临时支座 , 龙段 合
上预埋锚 绳 , 用千斤顶加压 的方 法。3 盆式橡胶 支座安装 。支 座 ) 除标 高符合设计要 求外 , 保证 平 面两个 方 向的水平 是很重 要的 , 否则将影 响支 座 的使用 性能 , 座 的 四角高 差不 得 大于 2ri。 支 f l l T
2 工 艺原理
2 1 菱形挂 篮构 造 .
2 2 菱形挂 篮 的工作原 理 .
挂篮是悬臂灌 注梁段施 工的主要模板支 承装 置 , 其尾 端用高 强度钢筋锚固于已施工 的 0号 梁段 上 , 端悬 臂外 伸 , 前 下方通 过 后 吊和前 吊提着底模桁架和外侧模桁架 , 为悬臂灌 注 1 梁段提 号
供支承平台。0号梁段可通过托架来施 工。底模 与外侧模 均支承
差值造成 的伸缩值 。施工过程 中应根据具 体的合龙温度 , 预应力 情况 , 施工工期等确定合理的支座 预偏量 。4 临 时支座设置 。临 ) 时支座 的作用是在施工 阶段 临时固结墩梁 , 承受施工 时两侧不平 衡重传来 的弯矩 。临时支座 一般 采用 C 混凝 土 , 固用精轧钢 A0 锚 预埋在墩 帽中穿入梁体 至顶部 。张拉一定力 以消除非 弹性 变形 , 然后锁定 。在混凝 土支座 中层设 1 m~2 m 厚的夹有 电阻丝 Oc 0c

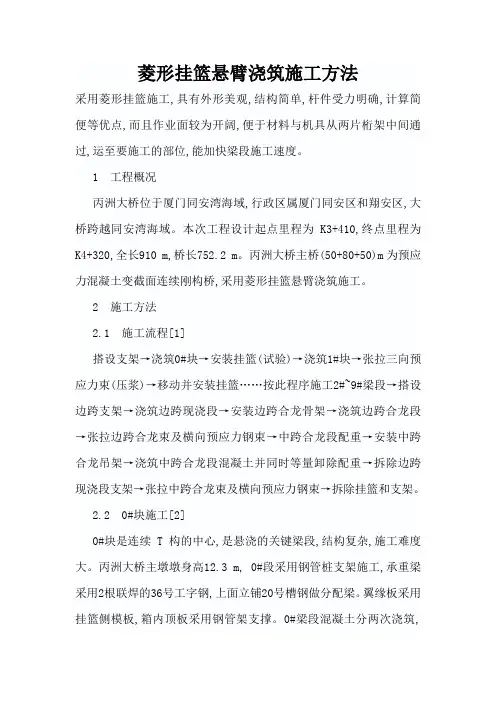

菱形挂篮悬臂浇筑施工方法

菱形挂篮悬臂浇筑施工方法采用菱形挂篮施工,具有外形美观,结构简单,杆件受力明确,计算简便等优点,而且作业面较为开阔,便于材料与机具从两片桁架中间通过,运至要施工的部位,能加快梁段施工速度。
1 工程概况丙洲大桥位于厦门同安湾海域,行政区属厦门同安区和翔安区,大桥跨越同安湾海域。
本次工程设计起点里程为K3+410,终点里程为K4+320,全长910 m,桥长752.2 m。
丙洲大桥主桥(50+80+50)m为预应力混凝土变截面连续刚构桥,采用菱形挂篮悬臂浇筑施工。
2 施工方法2.1 施工流程[1]搭设支架→浇筑0#块→安装挂篮(试验)→浇筑1#块→张拉三向预应力束(压浆)→移动并安装挂篮……按此程序施工2#~9#梁段→搭设边跨支架→浇筑边跨现浇段→安装边跨合龙骨架→浇筑边跨合龙段→张拉边跨合龙束及横向预应力钢束→中跨合龙段配重→安装中跨合龙吊架→浇筑中跨合龙段混凝土并同时等量卸除配重→拆除边跨现浇段支架→张拉中跨合龙束及横向预应力钢束→拆除挂篮和支架。
2.2 0#块施工[2]0#块是连续T构的中心,是悬浇的关键梁段,结构复杂,施工难度大。
丙洲大桥主墩墩身高12.3 m, 0#段采用钢管桩支架施工,承重梁采用2根联焊的36号工字钢,上面立铺20号槽钢做分配梁。
翼缘板采用挂篮侧模板,箱内顶板采用钢管架支撑。
0#梁段混凝土分两次浇筑,第一次浇筑底板和腹板(腹板浇至翼板倒角根部),第二次浇筑顶板和翼板。
2.3 箱梁悬浇段施工丙洲大桥主桥悬臂浇筑箱梁单T悬浇1#段~9#段共9个梁段。
梁段混凝土最重130.0 t,最长4.0 m。
2.3.1 挂篮拼装在支架上完成0#块的浇筑后,将挂篮结构构件运达施工现场,利用塔吊吊至0#梁段顶面,在已浇好的0#段顶面进行拼装。
2.3.1.1 主桁结构拼装(1)在箱梁0#段顶板面轨道位置处用砂浆找平,测量放样并用墨线弹出箱梁中线、轨道中线和轨道端头位置线。
以经纬仪和垂线相互校核主桁拼装方位并控制挂篮行走时的轴线位置;(2)利用吊装设备起吊轨道,对中安放,连接锚固梁。
菱形挂篮施工流程 菱形挂篮施工工艺

菱形挂篮施工流程菱形挂篮施工工艺菱形挂篮施工工艺1、总则1、本挂篮按芜南路特大桥****线悬灌梁段设计,最大重量为86.37T,最长为3.5m。
2、本挂篮采用菱形结构,铺以轨道滑移,在灌注混凝土和挂篮走行均无需设平衡重,灌注混凝土时,挂篮后端用锚杆锚于箱梁砼预埋孔道中。
挂篮走行时,挂篮后端锚于滑道上,滑道用压梁锚于梁体竖向进扎螺纹钢上。
3、挂篮承重部位随不同施工阶段而变化,必须严格按规定的施工顺序、特别是挂篮的拼、移、拆的顺序进行作业,以确保挂篮的稳定,防止意外。
4、本挂篮结构基本以销轴连接,在安装中各销轴务必按图纸进行对号入座。
5、本挂篮按临时结构设计,必须严格控制施工荷载,以保安全。
同时要加强对几何位置和预留孔尺寸的控制,以保证箱梁尺寸的准确和挂篮受力状态准确及结构稳定。
6、本挂篮系在高空作业使用,必须绝对保证施工安全,每套挂篮应指定专人指挥工作。
7、本挂篮使用期间,如有设计变更、操作顺序更动、施工顺序的调整、施工荷载加大等情况,须经项目部部批准后方可施工。
2、挂篮的组成1、承重系统:菱形架、菱形架平联、前后下横桁梁、前上横桁梁、前吊带、后吊带、短横梁、后吊杆(底模后锚杆)、前支腿、后支腿。
2、侧模系统:外侧模架及钢模板、外滑梁、前后滑梁吊架、侧模工作平台。
3、内模、内滑梁、端模。
4、前工作平台、后工作平台。
5、走行系统。
6、后锚系统7、滑道、短横梁、锚杆3、挂篮的安装在墩顶完成0#段的灌注,并对0#段的其它施工已完成后,方可在0#段安装挂篮,准备灌注1#梁段。
(一)、滑道的安装:在0#段上同时各安装两套挂篮,以便向两个方向对称施工,保证双悬臂灌注的平衡。
首先在0#段顶面安装轨道垫梁,将滑道放于轨道垫梁上,要求两根滑道平直,在一个水平面上,采用压梁、锚杆将滑道锚于箱梁竖向预应力筋上。
每根滑道至少五处锚点。
(二)、菱形架的安装1、用吊机将前支腿吊放在要灌注0#段端头的位置处,反扣轮安装与据端头3.5m处。
连续梁挂篮施工方法及施工工艺

连续梁挂篮施工方法及施工工艺1.1挂篮设计采用三角形挂篮以中墩为中心形成T构对称、平衡悬浇施工。
中墩旁设置塔吊负责钢筋及小型机具、材料垂直运输,墩旁设置封闭之字梯供人员上下。
⑴挂篮设计根据混凝土悬臂浇注工艺及对挂篮设计的技术要求,综合各种形式的挂篮施工特点、用钢量、钢材种类、操作工艺等研究比选后,决定采用三角轻型挂篮施工,走行方式为无平衡重走行方式,使桁架走行时的稳定系数大于2.0,满足规范要求。
满足挂篮下净高不小于1.5m。
挂篮由承重系统、底模系统、模板系统(内、外)、走行系统、后锚固系统组成。
①承重系统每套挂篮由三片三角形组合梁组成,三角形组合梁由2根工字钢主梁和2根槽钢立柱、φ32的精轧螺纹钢斜拉带及联系角钢组成。
三角形组合梁下设滑道,滑道下铺钢枕。
前上横梁:采用2根槽钢栓接于主梁前端上翼缘,横梁设翼缘侧模、底板、顶板竖向承重吊杆。
同时设平联与主梁连接,防止失稳。
立柱:底部接主梁中部上翼缘,采用IV级精轧螺纹粗钢筋与主梁前后端斜拉,作为斜拉杆,横向设有平联相互连接,保证主梁稳定性。
b、底模系统底模长1.0m在混凝土悬臂施工中承担钢筋混凝土重量及施工机具重量,并兼做施工操作平台。
底模采用大块钢模板,模板平铺于底板纵梁上,纵梁在底板下采用2根槽钢。
底板纵梁与前下横梁、后下横梁采用栓接,前下、后下横梁均采用2根槽钢。
c、模板系统(内、外)外模用槽钢及角钢做骨架,其外围为大块钢模,钢模面板用5 mm热轧板,骨架与模板连接均采用焊接,侧模用滑梁悬吊,滑梁后设滑轮,以便滑梁、侧模同时滑出,内模采用槽钢和角钢做骨架,钢木组合模板,采用滑梁移动。
d、走行系统分为三角形组合梁走行系统,侧模走行系统及内模走行系统三部分。
三角形组合梁走行系统:在每片梁中部设滑动点,后部设平衡导向滑轮,箱梁顶面上设滑道,向前滑移。
侧模走行:外模走行,在侧模滑梁上安装滚动轴,当松开后锚拴及支撑拆模时,在自重作用下,侧模落在滑梁上,与主梁、侧模、内模滑梁同时前进。
菱形挂篮施工工艺

目录一、概述 (1)1.1挂篮概况 (1)1.2挂篮构造 (1)1.2.1主桁承重系统 (1)1.2.2行走及后锚系统 (1)1.2.3底篮及悬吊系统 (2)1.2.4模板系统 (2)二、挂篮拼装 (4)2.1挂篮拼装流程 (4)2.1.1拼装流程框图 (4)2.1.2拼装施工流程示意图 (4)2.2拼装标准 (7)2.3挂篮拼装 (7)2.3.1测量放样 (7)2.3.2铺设轨道 (7)2.3.3拼装挂篮主桁 (8)2.3.4安装挂篮锚固系统 (8)2.3.5安装挂篮前后悬吊 (9)2.3.6安装挂篮底篮 (9)2.3.7安装挂篮行走小车 (10)2.3.8外模板就位 (11)2.4人员组织及施工周期 (11)2.5拼装检查 (12)三、加载试验 (13)3.1试验目的 (13)3.2试验方案 (13)3.2.1试验方法概述 (13)3.2.2试验荷载 (13)3.2.3变形观测项目 (14)3.2.4测点布置 (14)3.2.5观测方法 (15)3.3试验加载程序 (15)3.4卸载程序 (16)3.5人员组织 (16)3.6加载试验注意事项 (16)3.7试验成果 (16)四、挂篮及模板前移 (17)4.1施工流程 (17)4.2挂篮前移必备条件 (17)4.3连体挂篮解体及前移 (17)4.4分离式挂篮前移 (19)4.4.1操作细则 (19)4.4.2人员组织 (21)4.5模板前移 (22)4.5.1外模前移 (22)4.5.2内模前移 (22)五、挂篮检查 (23)5.1砼浇注前检查 (23)5.2砼浇注过程检查 (23)六、台风季节挂篮施工应急措施 (23)6.1施工工况 (24)6.2应急措施 (24)七、挂篮拆除 (25)菱形挂篮施工工艺一、概述1.1挂篮概况跨双阳路施工为挂篮施工,共设3个T,共计采用3套挂篮进行施工,挂篮形式采用菱形挂篮施工,菱形挂篮重量为60t。
菱形挂篮总体布置详见图1.1.1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
连续梁菱形挂篮施工工法中铁七局集团有限公司中铁五局(集团)有限公司陈思肖炳忠苟祖宽张振强周远杰工法编号:GGG(中企)C3-20081.前言近年来,科学技术的发展大大推动了桥梁设计施工的进步,其中预应力混凝土连续梁桥、刚构桥是采用较多的的桥梁型式。
预应力混凝土连续梁桥、连续刚构桥一般跨度大而且跨江河、河谷,所以主要采用悬臂浇筑法施工。
以往挂篮一般采用万能杆件、贝雷桁架、军便梁组拼而成,往往结构复杂、质量大、操作不方便;现在的连续梁、连续刚构桥箱梁截面多采用单箱双室或单箱多室截面,桥面宽度大,节段重量较重,要求每个节段全断面一次浇筑,对悬臂浇筑法施工提出了更高的要求,为满足施工需要,出现了各种新的悬臂浇筑法施工方法,其中菱形挂篮悬臂浇筑施工具有设备结构简单、节点少、变形小、操作方便等优点得到了较快的发展。
2001年至2003年,中铁五局(集团)有限公司在贵阳市中心环北线小关水库特大桥施工中,在充分总结以往连续梁、连续刚构悬臂浇筑施工经验的基础上,针对该桥单箱双室宽幅(桥面宽21.5m)箱梁悬臂浇筑施工技术难点,进一步优化挂篮结构设计及其施工工艺,成功研制了适用于宽幅箱梁悬臂施工且仅用两片主桁架的菱形挂篮。
2007年1月至2008年5月,中铁七局集团有限公司施工的湖北恩施施州大桥主桥为独塔单索面斜拉桥,刚构体系,墩塔梁固结。
主跨145米,边跨100米,主桥刚构体系采用菱形挂蓝悬臂现浇施工,为解决平衡问题,在100m边跨在箱室内填充铁砂混凝土压重。
挂蓝结构施工安全、方便,移动快速,并有效地控制了成桥线形。
2007年8月至2008年8月,中铁七局集团有限公司在和平至左岭高速公路武东特大桥主桥(63+115+63m预应力混凝土连续梁)施工中。
根据混凝土悬臂浇注工艺及对挂篮设计的技术要求,采用菱形挂篮施工,走行方式为无平衡重走行方式,使桁架走行时的稳定系数大于 2.0,满足规范要求,同时满足挂篮下通车净高不小于8.5m的要求。
2006年,结合工程开展研究的科技项目《贵阳小关水库特大桥施工技术研究》通过贵州省科技成果鉴定,专家评价连续梁菱形挂篮施工技术达到国内先进水平。
通过在几个工程项目的实践,逐步完善形成本工法。
2.工法特点2.0.1 在单箱双室(或单箱多室)宽幅箱梁的悬臂浇筑施工中,挂篮结构简单,主桁架杆件受力合理。
混凝土应力及挠度变化稳定,节段施工横向稳定性好、抗风能力强,节段施工标高调整方便准确,易于控制桥梁线形。
2.0.2 箱梁采用菱形挂篮悬臂浇筑施工,底蓝及模板系统垂直悬吊在主桁悬臂端,挂蓝行走时,底蓝、外模板、内模滑梁升降同步就位,从而减少工序,缩短作业时间。
2.0.3模板和内外作业平台一次安装形成封闭整体,施工作业防护设施齐全,安全可靠。
2.0.4 菱形挂篮施工悬臂浇筑箱梁,施工作业空间宽敞,并在挂篮主桁上方设置遮阳雨棚,改善工人作业环境。
3.适用范围本工法适用于预应力混凝土连续梁、连续刚构桥悬臂浇筑施工,尤其是单箱双室或单箱多室的宽幅箱形连续梁、连续刚构桥悬臂浇筑施工。
4.工艺原理4.1 菱形挂篮的工艺原理:4.1.1菱形挂篮的安装:在在墩身预埋件、临时支墩上安装三角托架形成工作平台施工0#梁段。
0#梁段达到强度后在0#梁段顶面纵向对称安装菱形挂篮;挂篮前端悬吊形成的平台上进行下一个梁段的钢筋、模板、混凝土、预应力张拉、压浆施工。
4.1.2挂篮的移动:挂篮底部设有滑道,使挂篮能够沿桥梁纵向移动,滑道由精轧螺纹钢锚固在已浇注梁段;挂篮静止时后端由精轧螺纹钢锚固在已浇注梁段,移动时后端锚固在滑道上。
完成一个梁段的施工后,挂篮后锚由锚固在已浇注梁段变为锚固在滑道上,对称将挂篮移动至下一个梁段直至循环完成所有悬臂节段的施工。
4.1.3合拢段施工:利用挂篮作吊架,在刚性锁定装置安装完毕后,拆除临时支墩释放梁体内部应力,两悬臂端平衡配重,夜间低温、无风的条件下进行合拢段混凝土浇筑,完成全桥梁体施工。
4.2 挂篮设计4.2.1 挂篮的构造挂篮主要由菱形主桁架系统、走行及锚固系统、提吊系统、底篮及模板系统、操作平台等六大部分组成,见4.2.1-1挂篮纵断面图及4.2.1-2挂篮横断面图。
滑道外导梁后锚后下横梁菱形架前支腿前下横梁底纵梁侧模螺旋千斤顶吊带0#前上横梁图4.2.1-1 挂篮纵断面图图4.2.1-2 挂篮横断面图1 主桁架系统挂篮主桁采用外形呈菱形的桁架,在其横向设置前、后横梁组成一空间桁架,并在前、后横梁桁片上设置上下两层平面联结杆件。
2 走行及锚固系统菱形组合梁走行系统:在每片梁前端设滑动点,后部设平衡导向滑轮,箱梁顶面上设3个滑道,向前滑移。
挂篮行走时,通过后锚千斤顶将后锚反力转换为后锚小车承受,锚固小车可在工字钢轨道上翼缘底面滚动前移,轨道通过锚梁与箱梁竖向预应力筋连接而锚固。
挂篮就位后,再将后锚小车上的力转换给后锚杆。
外导梁走行:外导梁前端悬吊在前上横梁,后端悬挂在锚固于已浇注梁段的滑车中。
后下横梁与外模板悬挂在外导梁上,菱形架走行时带动外导梁走行。
内模走行:放松内模后,内模板即落在内导梁上,内导梁走行于外导梁情况相同。
锚固系统:锚固系统作用是将挂篮承受的荷载传至箱梁上,防止挂篮倾覆。
浇筑箱梁混凝土时,挂篮尾部通过竖向后锚拉杆连接,后锚拉杆穿过预留孔采用螺栓连接紧固,锚杆上方设置千斤顶进行锚固力的转换并可调整挂篮悬臂端的标高。
每片桁架后锚采用两组相互独立的后锚系统,并采用铰接式分配梁保证了每根后锚拉杆的拉力基本一致,能较好的适应预留孔的误差。
3 提吊系统为了便于工人操作,在前后横梁下方悬吊分配梁,通过吊杆悬挂底篮及内外模板。
前吊杆是底模平台前吊点,吊杆之间采用销轴连接,以适应不同梁高的变化。
底篮后横梁采用锚杆锚固在前段已完梁段上,锚杆上方设置千斤顶,进行锚固力的转换并可调整挂篮悬臂端挠度。
4 底篮及模板系统底篮由前下横梁、后下横梁、纵梁及分配梁组成。
底篮前横梁通过吊杆悬吊在主桁的分配梁上,底篮后横梁在挂篮前移时悬吊在主桁的分配梁上,挂篮就位后转换到底篮后锚杆锚固于箱梁底板。
模板包括底模、外模、内模。
外模采用大块钢模,内模采用组合钢模,内外模利用对拉螺杆(精轧螺纹钢)连接紧固,外加钢管支撑固定。
腹板内用同标号混凝土预制块作内支撑,保证腹板结构尺寸。
外模上部支承在外滑梁上,前端悬吊于主桁外侧分配梁,后端悬吊于已浇箱梁翼板上。
外模吊杆均采用精轧螺纹钢,同样,内模支承在箱室的内滑梁上,前端悬吊于主桁前分配梁,后端悬吊于已浇箱梁内顶板上。
内模横梁上设置活动销来调节内模宽度以适应腹板厚度的变化。
5 操作平台操作平台包括底篮前、后端平台,底篮两侧平台,内、外模悬吊平台,翼板两侧平台,张拉操作平台。
操作平台设计应满足堆放施工机具及工人作业空间要求。
平台可用手动葫芦调整其高度。
4.2.2 挂篮设计参数1 设计荷载:钢筋混凝土自重26kN/m3,混凝土侧压力60kPa,混凝土与模板吸附力100kPa,施工机具及人群荷载2.5kPa,基本风压值766kPa。
2 箱梁混凝土超灌系数1.03。
3 动力系数采用1.2。
4 行走时抗倾覆稳定系数≥2;浇筑时抗倾覆稳定系数≥2。
5 杆件容许最大挠度值≤L/750,挂篮允许最大变形(包括吊带变形的总和)≤20mm。
6 挂篮总重量(含施工荷载)/悬臂浇筑箱梁节段重量在0.3~0.5之间。
7 水平限位安全系数≥2;5.施工工艺流程及操作要点5.1工艺流程施工工艺流程(见图5.1.1)。
图5.1.1 施工工艺流程图5.2操作要点5.2.10#梁段施工1支座安装和定位:在支座安装前,首先是在支座垫石上确定支座安装中心线,根据中心线和需要安装的支座型号和规格、外形几何尺寸在支座垫石上放大样。
2 活动支座安装完毕后对0#梁段予以临时锁定。
5.2.2悬臂现浇施工部分1挂篮拼装1)挂篮加工完毕,在工厂检查各杆件尺寸、连接,重要焊缝采用超声波探伤检查,检测合格后在加工现场进行预拼装,经试验满足设计和施工要求后运达施工现场。
2)在施工现场拼装时,根据吊装设备的起吊能力将挂篮分块拼装,减少在梁顶高空拼装时间和工作强度。
3)挂篮拼装要注意各杆件的拼装顺序。
先拼装走行系统、主桁结构及主桁后锚部分,然后拼装吊带及底模平台部分,再拼装挂篮模板及工作平台。
2挂篮静载试验挂篮试验加载按照最不利荷载模拟加载,检验挂蓝的稳定性及整体安全,实测出挂篮的变形。
挂篮预压采用堆码砂袋的方法进行,也可以利用千斤顶反压加载,千斤顶加载时由承台锚固钢筋提供反力,中间通过钢绞线及分配梁连接。
数据分析整理。
通过预压测量出挂篮不可恢复变形和弹性变形;弹性变形与挂篮设计值比较,检验是否满足设计和规范要求要求;绘制出荷载与挂篮弹性变形关系曲线,为线形控制提供依据。
3挂篮锚固和移动(见图5-2-2-1)挂篮静止时后锚由精轧螺纹钢锚固在已浇注梁段顶板,锚固精轧螺纹钢尽可能利用梁体竖向精轧螺纹钢,以减少用钢数量。
每施工完一个节段,悬臂两端挂篮均要对称前移施工下一个节段。
1)在前方梁段顶面测量好滑道位置,找平铺设滑道并固定。
图5.2.2-1 挂篮前移施工2)将承重的各吊杆慢慢松开,后下横梁吊点用精轧螺纹钢和倒链转移至外导梁上。
此时,模板系统与混凝土脱离,挂篮处于空载状态。
3)将菱形梁后锚松开,人工采用倒链将主梁拖拉到位,主梁的前移带动外导梁、底模及内导梁整体滑移到位。
4)挂篮移动到位后,把底模重新固定在各吊杆上,将内、外导梁也和上一梁段预留吊杆及前吊带固定好。
标高调整采用螺旋千斤顶调节吊带可以精确的达到施工要求。
4节段循环施工(见图5-2-2-2)图5-2-2-2 节段循环施工1) 钢筋施工。
先绑扎底板钢筋;腹板钢筋主要为箍筋,与底板钢筋一共安装并将腹板筋下端固定在底板钢筋上,形成腹板钢筋骨架;安装腹板钢筋水平、联系筋;绑扎顶板钢筋。
2) 预应力施工。
在钢筋施工时穿插进行预应力筋和预应力管道安装,将其固定在钢筋网上,预应力管道每隔50cm 安装定位网固定;预应力管道内临时穿塑料衬管,防止管道变形、漏浆。
3) 混凝土浇注施工。
浇注顺序为底板→腹板→顶板。
通过腹板浇注底板混凝土,合理控制各腹板浇注顺序、浇注强度,在内箱倒角处安装部分底板内模,避免底板浇注完毕腹板混凝土仍然往箱梁内翻浆。
4) 预应力张拉。
养生混凝土7天,且同条件混凝土抗压试块强度和弹性模量达到90%,进行纵向预应力筋张拉,然后张拉横向预应力筋,竖向预应力筋滞后2个节段张拉。
钢绞线预应力管道通过管道摩阻试验测定实际管道摩阻损失。
5 线形控制影响箱梁悬臂端产生挠度的主要因素有:梁体结构自重、施工荷载、施加预应力、混凝土徐变、挂篮弹性变形 、使用荷载。
挠度计算公式如下:4321f f f f f f H H y l s m ++++++=∑∑梁段设计标高—s H生的挠度总和各梁段自重在本梁段产—∑l f梁段产生的挠度总和各梁段预应力张拉在本—∑y f产生的挠度砼收缩、徐变在本梁段—∑1f 产生的挠度施工临时荷载在本梁段—∑2f的挠度使用荷载在本梁段产生—∑3f挂篮变形值—∑4f 1) 测定混凝土容重,按照混凝土试验方法测定。
