风电工程初步设计深度内容规定
风电场设计基础知识

风电场基础知识风电场建设项目,其实施是一个较复杂的综合过程。
风电场的规划设计,属风电场建设项目的前期工作,需要综合考虑许多方面,包括风能资源的评估、风电场的选址、风力发电机组机型选择和设计参数、装机容量的确定、风电场风力发电机组微观选址、风电场联网方式选择、机组控制方式、土建及电气设备选择及方案确定、后期扩建可能性、经济效益分析等因素。
其中,对风能资源进行精确的评估,则直接关系到风电场效益,是风电场建设成功与否的关键。
以下对风能资源评估、风电场选址和风资源分析与发电量计算软件介绍如下。
一风能资源的评估风况是影响风力发电经济性的一个重要因素。
风能资源的评估是建设风电场成败的关键所在。
随着风力发电技术的不断完善,根据国内外大型风电场的开发建设经验,为保证风力发电机组高效率稳定地运行,达到预期目的,风电场场址必须具备有较丰富的风能资源。
1 风能资源评估步骤对某一地区进行风能资源评估,为风电场建设项目前期所必须进行的重要工作。
风能资源评估分如下几个阶段:1) 资料收集、整理分析从地方各级气象台、站及有关部门收集有关气象、地理及地质数据资料,对其进行分析和归类,从中筛选出具代表性的完整的数据资料。
能反映某地风气候的多年(10年以上,最好30 年以上)平均值和极值,如平均风速和极端风速,平均和极端(最低和最高)气温,平均气压,雷暴日数以及地形地貌等。
2) 风能资源普查分区对收集到的资料进行进一步分析,按标准划分风能区域及其风功率密度等级,初步确定风能可利用区。
3) 风电场宏观选址风电场宏观选址遵循的原则一般是,应根据风能资源调查与分区的结果,选择最有利的场址,以求增大风力发电机组的出力,提高供电的经济性、稳定性和可靠性;最大限度地减少各种因素对风能利用、风力发电机组使用寿命和安全的影响;全方位考虑场址所在地对电力的需求及交通、电网、土地使用、环境等因素。
根据风能资源普查结果,初步确定几个风能可利用区,分别对其风能资源进行进分析、对地形地貌、地质、交通、电网及其他外部条件进行评价,并对各风能可利用区进行相关比较,从而选出并确定最合适的风电场场址。
初步设计文件编制深度规定

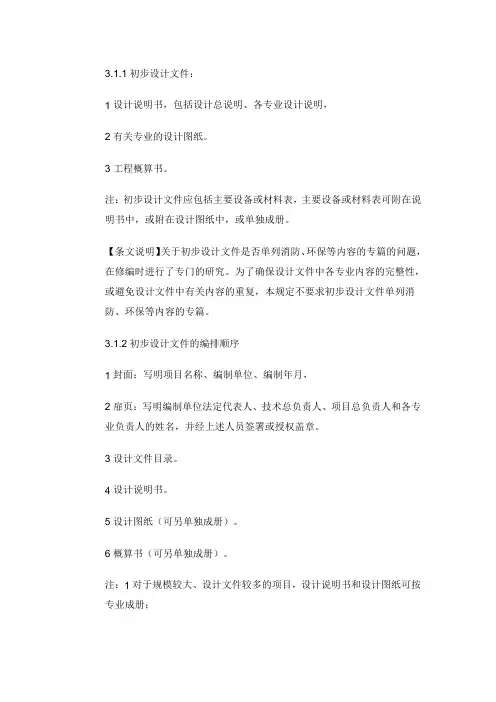

3.1.1初步设计文件:1设计说明书,包括设计总说明、各专业设计说明,2有关专业的设计图纸。
3工程概算书。
注:初步设计文件应包括主要设备或材料表,主要设备或材料表可附在说明书中,或附在设计图纸中,或单独成册。
【条文说明】关于初步设计文件是否单列消防、环保等内容的专篇的问题,在修编时进行了专门的研究。
为了确保设计文件中各专业内容的完整性,或避免设计文件中有关内容的重复,本规定不要求初步设计文件单列消防、环保等内容的专篇。
3.1.2初步设计文件的编排顺序1封面:写明项目名称、编制单位、编制年月,2扉页:写明编制单位法定代表人、技术总负责人、项目总负责人和各专业负责人的姓名,并经上述人员签署或授权盖章。
3设计文件目录。
4设计说明书。
5设计图纸(可另单独成册)。
6概算书(可另单独成册)。
注:1对于规模较大、设计文件较多的项目,设计说明书和设计图纸可按专业成册;2另外单独成册的设计图纸应有图纸总封面和图纸目录;图纸总封面的要求见4.1.2条。
3各专业负责人的姓名和签署也可在本专业设计说明的首页上标明。
3.2设计总说明3.2.1工程设计的主要依据1设计中贯彻国家政策、法规;2政府有关主管部门批准的批文、可行性研究报告、立项书、方案文件等的文号或名称。
3工程所在地区的气象、地理条件、建设场地的工程地质条件。
4公用设施和交通运输条件。
5规划、用地、环保、卫生、绿化、消防、人防、抗震等要求和依据资料。
6建设单位提供的有关使用要求或生产工艺等资料;3.2.2工程建设的规模和设计范围1工程的设计规模及项目组成:2分期建设(应说明近期、远期的工程)的情况。
3承担的设计范围与分工。
3.2.3设计指导思想和设计特点1采用新技术、新材料、新设备和新结构的情况。
2环境保护、防火安全、交通组织、用地分配、节能、安保、人防设置以及抗震设防等主要设计原则。
3根据使用功能要求,对总体布局和选用标准的综合叙述。
3.2.4总指标1总用地面积、总建筑面积等指标。
完整word版)风电项目开发前期工作流程

完整word版)风电项目开发前期工作流程一、风电项目开发前期工作流程在风电项目开发前期,需要进行一系列的工作流程,包括宏观选址阶段、风电场风资源测量阶段、风电场工程规划阶段、风电场预可研/可研阶段和风电项目核准等。
一)风电项目宏观选址工作流程说明图解风电项目宏观选址是指在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程。
在此过程中,需要遵循风电场场址选择技术规定,并结合多种因素进行评估,包括风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
风电场宏观选址的基本原则包括:风能资源丰富、风能质量好;符合国家产业政策和地区发展规划;满足联网要求;具备交通运输和施工安装条件。
在风电项目宏观选址工作流程中,需要进行多项工作,包括搜集宏观选址资料、现场踏勘、审查宏观选址报告等。
同时,还需要与公司本部、项目公司、咨询单位以及地方政府相关部门进行配合和沟通,以确保风电项目宏观选址工作的顺利进行。
总之,在风电项目开发前期,风电场宏观选址是一个重要的工作流程,需要认真进行各项工作,以确保风电项目的成功开发。
在确定宏观选址前,需要收集相关资料,包括但不限于区域地形地貌、气象条件、土地利用现状、交通运输条件等。
这些资料将为宏观选址提供必要的参考依据。
5.宏观选址方案制定在收集了相关资料后,委托咨询单位将根据风能资源、地形地貌、交通运输条件等因素,制定宏观选址方案。
方案应满足风电机组进场要求、工程安全、环境保护和经济性开发要求等方面的要求。
6.方案评审制定好的宏观选址方案需要经过公司内部和政府有关部门的评审。
评审过程中,需要对方案的可行性、合理性、经济性和环境影响等方面进行综合评价。
风电工程勘察设计要点

评价范围和内容
范围
风电工程环境影响评价的范围应包括 项目建设区域、可能受影响的区域以 及生态敏感区等。
内容
评价内容应包括风电机组、输电线路 、升压站等主要设施对环境的影响, 如土地利用、水资源、生态保护、景 观和视觉等。
评价方法和程序
方法
采用定性和定量相结合的方法,包括文献资料调研、现场调查、环境监测、模 型模拟等。
安全管理体系建设
1 2 3
安全管理制度
建立完善的安全管理制度,明确各级管理人员和 操作人员的安全职责,确保安全生产的规范化和 制度化。
安全培训与教育
定期开展安平,确保员工具备必要的安全知识 和应对能力。
安全检查与隐患排查
定期进行安全检查和隐患排查,及时发现和整改 存在的安全隐患,确保风电工程的安全稳定运行 。
对场址进行初步评估。
制定勘察计划
02
根据风电场规模和特点,制定合理的勘察计划,包括勘察范围
、勘察方法、时间安排等。
准备勘察设备
03
根据勘察需求,准备相应的勘察设备,如地形测量仪、地质钻
机、气象站等。
现场实地勘察
01
02
03
地形地貌勘察
对风电场范围内的地形地 貌进行详细测量和记录, 包括地面高程、坡度、地 貌类型等。
风电工程是实现可再生能源利用的重要途径,有助于减少化石能源的消耗和温室 气体排放,缓解能源危机。
风电工程的发展对于推动能源结构调整、促进可持续发展具有重要意义,也是未 来能源发展的重要方向之一。
02
风电工程勘察
勘察前的准备工作
收集相关资料
01
收集风电场所在区域的地形图、气象数据、地质资料等,以便
风险识别与评估
风电项目可研估算、初设概算及经济评价指标编制规定(试行)

风电项目可研估算、初设概算及经济评价指标编制规定(试行)一、估算、概算编制部分可研估算的编制应符合水规院相关编制规定要求。
原则上可研和初设由同一设计单位进行编制的,设计单位应加强对可研和初设编制连续性的控制,强化基础资料收集工作。
在不发生重大方案变更的情况下(如风机选型、场址变化等),初设概算总投资不应突破可研估算总投资,确需微调的,变化值不应超过可研估算总投资的2%。
1、风机设备购置费(包括运输和保险):已签订风机合同的项目,按设备合同价计列;未签订风机合同的项目,2年质保期的国产兆瓦级以上风机暂按车板交货价6500元/KW计列(包含塔筒内的动力电缆或导电轨,不包含通讯电缆和光缆),合资厂家兆瓦级以上风机暂按车板交货价7500元/KW计列(包含塔筒内的动力电缆或导电轨,不包含通讯电缆和光缆);塔筒内的通讯电缆、光缆暂按照100元/KW计列入设备购置费;对于特殊风机有特殊要求的另行规定;2、风机和塔筒安装费:轮毂高度在70m以下的按照25万/台计列安装费;3、塔筒购置费:常温型暂按照每吨1.68万元计列;低温型暂按照每吨1.74万元计列;基础预埋件为基础环的,塔筒重量的计算应包含基础环部分;基础预埋件为地脚螺栓的,地脚螺栓的价格暂按照8万元/套计列;塔筒连接螺栓暂按照4万元/套计列;4、建设用地费:包括永久征地费(升压站、进场道路、风机及箱变基础、集电线路基础、场内永久检修道路等)、临时征地费(材料堆场、临时吊装平台、临时施工道路等)、补偿费(青苗补偿、虾池补偿等)。
原则上永久征地按照不低于60元/m2考虑,或根据所在地的征地标准计列。
沿海占用虾池的项目,原则上吊装平台和满足大型设备通过的检修道路应计入永久征地,有特殊情况的除外。
5、工程前期费:可研估算按照建安工程费+设备购置费之和的0.9%计列,初步设计概算阶段如果项目已经审核过前期费用的则按照实际发生数计列,如果未核定的按照建安工程费+设备购置费之和的0.5%计列;6、建设期管理费:可研估算和初步设计概算均按照建安工程费的3.5%+设备购置费的0.55%之和计列;7、工程监理费:可研估算阶段按照建安工程费的1.2%+设备购置费之和的0.1%计列,初步设计概算阶段已签订监理合同的按照监理合同额计列;8、项目咨询评审费:可研估算阶段按照建安工程费的0.8%+设备购置费的0.2%计列,初步设计概算阶段按照建安工程费的1%计列;9、工程验收费:可研和初步设计两阶段均按照建安工程的0.8%计列;10、工程保险费(吊装险):可研估算按照建安工程+设备购置费的0.4%计列,初步设计阶段按照风机设备购置费+塔筒购置费+风机基础建安费之和的0.08%计列;11、生产准备费:可研和初步设计均按照以下指标计算11.1 生产人员培训和提前进场费:新建工程按照建安工程的0.8%计列,扩建工程按照建安工程的0.6%计列;11.2 办公和生活家具购置费:新建工程按照建安工程的0.5%计列,扩建工程按照建安工程的0.4%计列;11.3 工器具和生产家具购置费:新建工程按照设备购置费的0.1%计列,扩建工程按照设备购置费的0.1%计列;11.4 备品备件购置费:新建工程按照设备购置费的0.5%计列,扩建工程按照设备购置费的0.3%计列;11.5 联合试运转费:按照安装工程的0.4%计列;12、勘察设计费:包括勘察费、设计费、施工图预算编制费、竣工图编制费、主要设备和材料技术规格书编制费等。
风力发电:浅谈风电项目前期工作

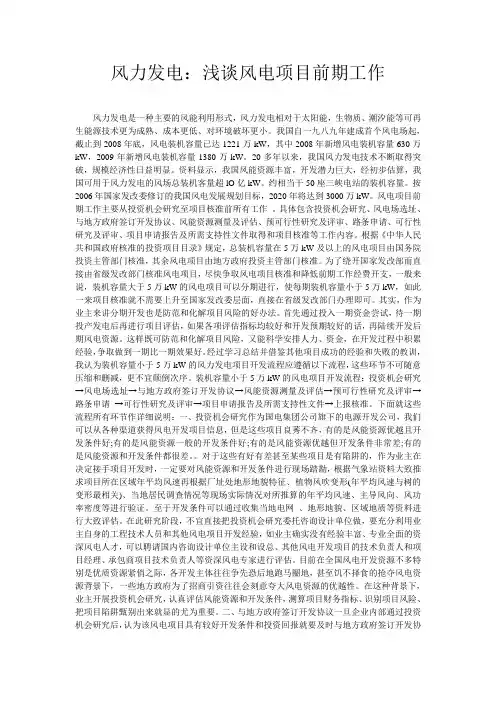

风力发电:浅谈风电项目前期工作风力发电是一种主要的风能利用形式,风力发电相对于太阳能,生物质、潮汐能等可再生能源技术更为成熟、成本更低、对环境破坏更小。
我国自一九八九年建成首个风电场起,截止到2008年底,风电装机容量已达1221万kW,其中2008年新增风电装机容量630万kW,2009年新增风电装机容量1380万kW。
20多年以来,我国风力发电技术不断取得突破,规模经济性日益明显。
资料显示,我国风能资源丰富,开发潜力巨大,经初步估算,我国可用于风力发电的风场总装机客量超lO亿kW。
约相当干50座三峡电站的装机容量。
按2006年国家发改委修订的我国风电发展规划目标,2020年将达到3000万kW。
风电项目前期工作主要从投资机会研究至项目核准前所有工作。
具体包含投资机会研究、风电场选址、与地方政府签订开发协议、风能资源测量及评估、预可行性研究及评审、路条申请、可行性研究及评审、项目申请报告及所需支持性文件取得和项目核准等工作内容。
根据《中华人民共和国政府核准的投资项目目录》规定,总装机容量在5万kW及以上的风电项目由国务院投资主管部门核准,其余风电项目由地方政府投资主管部门核准。
为了绕开国家发改部而直接由省级发改部门核准风电项目,尽快争取风电项目核准和降低前期工作经费开支,一般来说,装机容量大于5万kW的风电项目可以分期进行,使每期装机容量小于5万kW,如此一来项目核准就不需要上升至国家发改委层面,直接在省级发改部门办理即可。
其实,作为业主来讲分期开发也是防范和化解项目风险的好办法。
首先通过投入一期资金尝试,待一期投产发电后再进行项目评估,如果各项评估指标均较好和开发预期较好的话,再陆续开发后期风电资源。
这样既可防范和化解项目风险,又能科学安排人力、资金,在开发过程中积累经验,争取做到一期比一期效果好。
经过学习总结并借鉴其他项目成功的经验和失败的教训,我认为装机容量小于5万kW的风力发电项目开发流程应遵循以下流程,这些环节不可随意压缩和删减,更不宜颠倒次序。
3输变电工程初步设计评审内容深度规定

输变电工程初步设计文件评审内容深度规定中国南方电网有限责任公司2015年8月目录1 范围 (1)2 总则 (1)3 评审条件 (2)4 变电工程(含换流站) (2)5 输电线路工程 (9)6 系统及电气二次部分 (16)7 技经部分 (18)附录 (22)附录1初设会议通知 (22)附录2初设会议纪要通知 (23)附录3初设评审意见 (30)输变电工程初步设计文件评审内容深度规定1 范围1.1 本标准规定了中国南方电网输变电工程初步设计文件评审的内容及深度要求。
1.2 本标准适用于35kV及以上新建、扩建、改建交直流输变电工程项目。
2 总则2.1评审工作应满足以下基本要求:1)贯彻执行国家当前产业政策的要求(如环保、节能、节地、节水等);2)遵守政府主管部门已批复的意见(如可行性研究报告、环评报告、水土保持方案等);3)符合法律、法规和强制性规定条款的要求;4)符合中国南方电网公司基建有关管理规定和办法;5)确保概算动态总投资不超过已批复的可研估算。
2.2评审的原则要求:1)坚持“独立、公正、科学、可靠”原则;2)保证评审质量,主要技术方案应体现安全可靠、优质工程、技术先进、合理造价等;3)在工程评审中,充分考虑业主方建设、计划、调度、生产运行和管理各方面的合理要求。
2.3初步设计评审一般应包括以下内容:2.3.1 确定变电站(换流站)工程建设规模、主接线型式、电气布置、主要设备选择、总平面布置和主要建筑结构型式等;2.3.2 确定线路工程路径、气象条件、导地线、绝缘配置和杆塔基础等;2.3.3 确定各专业主要工程量;2.3.4 确定专题项目和费用;2.3.5 对外委单项工程的设计文件进行评审或确认;2.3.6 对环境保护(含水土保持)、劳动安全和工业卫生以及消防等专篇与地方主管部门共同进行会审;2.3.7 对预规中没有规定的特殊费用提出处理意见;2.3.8 审定工程概算投资。
2.3.9 确认主要设备技术规范书。
风电场场址选择技术规定

附件1风电场场址选择技术规定第一章总则第一条为了统一和规范风电场场址选择的内容、深度和技术要求,制定《风电场场址选择技术规定》(以下简称本规定〉.第二条本规定适用于规划建设的大型风电场项目,其它风电场项目可参照执行。
第二章工作内容和深度第三条风能资源1 .建设风电场最基本的条件是要有能量丰富、风向稳定的风能资源,选择风电场场址时应尽量选择风能资源丰富的场址。
2. 现有测风数据是最有价值的资料,中国气象科学研究院和部分省区的有关部门绘制了全国或地区的风能资源分布圈,按照风功率密度和有效风速出现小对数进行风能资源区划,标明了风能丰富的区域,可用于指导宏观选址.有些省区已进行过风能资源的测量,可以向有关部门咨询,尽量收集候选场址已有的测风数据或已建风电场的运行记录,对场址风能资源进行评估。
3。
某些地区完全没有或者只有很少现成测风数据;还有些区域地形复杂,即使有现成资料用来推算测站附近的风况,其可靠性也受到限制.在风电场场址选择时可采用以下定性方法初步判断风能资源是否丰富.1)地形地貌特征判别法可利用地形地貌特征,对缺少现成测风数据的丘陵和山地进行风能资源粗估。
地形图是表明地形地貌特征的主要工具,应采用1:50000的地形图,能够较详细地反映出地形特征。
a)从地形图上可以判别发生较高平均风速的典型特征是:经常发生强烈气压梯度的区域内的隘口和峡谷; 从山脉向下延伸的长峡谷;高原和台地;强烈高空风区域内暴露的山脊和山峰;强烈高空风,或温度/压力梯度区域内暴露的海岸;岛屿的迎风和侧风角。
b)从地形图上可以判别发生较低平均风速的典型特征是: 垂直于高处盛行风向的峡谷;盆地; 表面粗糙度大的区域,例如森林覆盖的平地。
2)植物变形判别法植物因长期被风吹而导致永久变形的程度可以反映该地区风力特性的一般情况。
特别是树的高度和形状能够作为记录多年持续的风力强度和主风向证据。
树的变形受几种因素影响,包括树的种类、高度、暴露在风中的程度、生长季节和非生长季节的平均风速、年平均风速和持续的风向。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件1:中国华电集团公司风力发电工程初步设计内容深度规定(试行版)中国华电集团公司2010年12月北京第一章总则第一条为规范中国华电集团公司(以下简称集团公司)风电项目设计管理工作,强化项目设计的规范、标准、高效管理,保障项目安全、质量、进度和投资四大控制目标的实现,落实《中国华电集团公司风电项目设计管理程序(试行)》的有关要求,明确集团公司风力发电工程的建设标准,统一集团公司所属风电工程初步设计文件的编制原则及内容,依据国家和有关部门相关法律及规定,特制定本规定。
第二条集团公司风电项目设计统一增加初步设计阶段。
建设单位应按照本“规定”的要求开展初步设计工作,初步设计的内容、深度应符合本规定要求,初步设计报告由集团公司批准。
第二章适用范围第三条风力发电工程初步设计内容深度规定(以下简称“规定”)适用于中国华电集团公司及其全资、控股公司所属或管理的国内陆上风电场工程,在国外投资建设的风电工程可参照执行。
第四条本“规定”适用于单机容量850KW及以上、装机容量为50MW级及以上的并网型风电场工程设计,其他规模和离网型风电场工程可参照执行。
第五条本“规定”适用于新建和扩建的风电场工程设计,改建工程的设计可参照执行。
第三章规范性引用标准下列文件中的条款通过本“规定”的引用,而成为本“规定”的条款。
最新版本适用于本标准。
《风力发电场设计技术规范》(DL/T5383-2007)《火力发电厂与变电站设计防火规范》(GB50229-2006)《35-110kV变电所设计规范》(GB50059-1992)《电力工程电缆设计规范》(GB50217-2007)《高压输变电设备的绝缘配合》(GB311.1-1997)《风电场场址工程地质勘察技术规定》(发改能源[2003]1403号);《厂矿道路设计规范》(GBJ22-87)《风电机组地基基础设计规定(试行)》(FD003-2007)《变电站总布置设计技术规程》(DL/T 5056-2007)《220kV~500kV变电所设计技术规程》(DL/T 5218-2005)《国家电网公司输变电工程初步设计内容深度规定第2部分:变电站》(Q/GDW 166.2-2007)第四章设计依据及要求第六条初步设计文件应遵守国家及其有关部门颁发的设计文件编制和审批办法的规定,符合安全可靠、技术先进和经济合理的要求。
第七条政府主管部门对项目批准或核准的文件以及审定的可行性研究报告是初步设计文件编制的主要依据,设计单位必须认真执行其中所规定的各项原则。
第八条应认真执行国家的法律、法规及相关标准,落实华电集团有关风电工程设计管理规定的相关要求。
第九条设计单位必须准确掌握设计基础资料。
初步设计阶段的设计基础资料若与可研阶段有变化,导致建设条件以及相应投资条件发生重大变化的,应重新取得新的资料,并报华电集团规划发展部审批。
第十条承担风电场设计的设计院是工程总体设计院,对本工程外部协作项目设计单位的配合协调负有责任,负责总说明汇总、概算汇总及风电场总平面布置等相关内容,对风电场工程建设项目的合理性和整体性负有责任。
第十一条初步设计文件内容深度应满足以下基本要求:(一)满足政府有关部门对初步设计专项审查的要求;(二)满足主要辅助设备的采购要求;(三)满足业主控制建设投资的要求;(四)满足业主进行施工准备的要求;(五)设计文件具体深度要求,在本“规定”各章节中分别说明。
应确定风电场风机布置方案、集电系统、升压站系统的功能、控制方式、构筑物等设计方案以及主要经济和性能指标,提出主要设备材料清单和概算部分,并作为施工图设计的依据,重点论述以下内容:(1)微观选址;(2)风电机地基基础方案;(3)升压站及综合控制楼方案;(4)集电线路系统的设计方案;(5)风机吊装方案;(6)场内道路布置方案;(7)其他防护功能设施(防洪、防雷、防火).(六)根据风电场的具体情况,对重要方案的确定要有经济技术比较,进行专题论证,并编制专题报告,作为初步设计文件的组成部分;(七)施工组织设计大纲要结合当地的施工特点,适合工程组织施工;(八)节能减排技术的应用、主要经济指标、强制性条文的落实等;第十二条初步设计文件说明书、图纸应充分表达设计意图;重大设计原则应进行多方案的优化比选,提出专题报告和推荐方案供审批确定;第十三条专题报告技术方案论证应条理清楚、内容完整、文字简练;经济比较数据要有概算深度的经济比较表。
第十四条工程中应积极采用成熟的新技术、新工艺和新方法,应详细说明所应用的新技术、新工艺和新方法的优越性、经济性和可行性。
第十五条初步设计概算应准确反映设计内容,应与技术方案相一致,深度应满足控制投资、计划安排及基本建设贷款的需要。
工程概算的项目应完整,单价和总体造价合理。
第十六条送审的初步设计文件应包括说明书及图纸、专题报告及计算书、主要设备材料清册和概算书等部分内容。
设计文件内容应完整、齐全,勘测部分及外委项目的全部文件也应一同上报。
第五章初步设计文件组卷第十七条初步设计由四卷文件构成:第一卷初步设计总说明书;第二卷升压站及综合控制楼;第三卷主要设备材料清册;第四卷概算书。
第六章附则第十八条本“规定”由集团公司工程管理部提出并委托中国华电工程(集团)有限公司设计院编制,本规定由集团公司工程管理部负责解释。
第十九条本规定自发布之日起执行。
附件一:初步设计总说明书附件二:升压站及综合控制楼附件三:主要设备材料清册附件四:概算书附件2:5 第一卷初步设计总说明书目录1 概述 (1)1.1 设计依据 (1)1.2 设计范围 (1)1.3 厂址简述 (2)1.3.1风电场的自然条件 (2)1.3.2风电场的总体规划 (2)1.3.3接入系统 (2)1.3.4风电场用地 (2)当某些场址条件与批准的可行性研究报告有变化时,应说明变化的原因。
(2)1.4工作简要过程 (2)1.5主要设计原则及方案 (2)1.5.1本工程设计的特点 (2)1.5.2重大设计方案的论证比较 (3)1.5.3主要系统的设计原则 (3)1.5.4风力发电机组及主要辅机 (3)1.5.5风电场布置 (3)1.6节能减排的技术应用 (3)1.7本期建设规模及风电场总体规划 (3)1.8采用国内外新技术、新工艺、新设备、新材料的情况 (3)1.9主要技术指标 (4)1.10工程投资及上网电价指标 (4)2 电力系统 (4)3 工程地质 (4)3.1工程地质及水文地质条件 (4)3.2 岩土工程评价 (5)3.2.1场地评价 (5)3.2.2地基评价 (5)3.3工程地质勘测量要求 (5)3.4地形图测量要求 (5)4. 场址条件及总平面规划布置 (6)4.1 场址条件 (6)4.1.1地理位置及场地条件 (6)4.1.2地形地貌 (6)应对本期工程场址的地形地貌进行描述。
(6)4.1.3水文气象 (6)4.1.4场址标高及场址洪水位 (6)4.1.5用水水源 (6)4.2交通运输 (6)4.2.1场址交通运输 (6)4.2.2大件运输 (7)4.3 风电场总体规划及交通道路 (7)4.3.1风电场总体规划与本期工程的关系 (7)4.3.2总平面规划布置 (7)4.3.3进站道路及场内道路 (7)4.3.4升压站及电气出线 (8)4.3.5风电场供水 (8)4.3.6场区防洪及排水 (8)4.3.7风电场用地 (8)4.3.8风电场技术指标表 (8)4.3.9绿化 (8)5.风能资源及微观选址 (9)5.1风能资源 (9)5.1.1参证气象站 (9)5.1.2风电场测风塔概况 (9)6 风电机组及箱变基础 (10)6.1风机基础 (10)6.2箱式变压器基础设计 (11)7 升压站部分 (11)8消防 (11)见第二卷升压站及综合控制楼 (11)9 风电场集电系统 (11)10 环境保护、劳动安全及工业卫生 (13)10.2劳动安全卫生 (13)11水土保持 (14)12 施工组织设计 (14)12.1施工总布置 (14)12.2施工电源、水源、道路、通信 (14)12.3风机运输路线 (14)12.4施工场地和风机堆放临时用地 (14)12.5风电机组主要施工方案 (15)12.6主要施工机械的配备 (15)12.7施工进度 (15)12.8施工注意事项 (15)13节能减排的技术应用 (15)13.1电气节能措施 (15)13.2建筑节能 (15)13.3节能控制及成果 (15)14 人员定额 (16)15 信息管理系统(PMIS) (16)15.1系统需求 (16)15.2网络规划 (17)15.3系统配置 (17)15.4建设期MIS和生产期MIS的协调 (17)16 附件 (17)17附图 (18)18 专题报告 (18)1 概述1.1 设计依据可行性研究报告及其批准文件(包括审查会议纪要)风电场接入系统设计的批准意见环境影响报告书水土保持方案报告书安全预评价报告职业病危害预评价报告书地质灾害评价报告书地震安全性评价报告书等设计和审批文件的结论意见。
初步设计阶段的工程地质勘察报告和1:2000(或1:1000)地形测量图。
设计合同及投资方的有关要求。
招标后确定的风机有关资料。
1.2 设计范围应说明设计的内容、范围、与外部协作项目及设计分工界限等。
1.3 厂址简述1.3.1 风电场的自然条件应说明地区概况,厂址自然条件及建厂条件,风电场概况,地理位置、建设场地、交通运输、地震地质、水文气象、水源、出线走廊等;1.3.2 风电场的总体规划应说明风电场总体规划容量,地块构成、升压站规划、分期建设的划分,厂址与城市总体规划、乡镇体系规划以及邻近工业企业和村庄的关系;1.3.3接入系统应说明接入系统的电压等级,接入对端变电所的大致情况,出线回路数量及出线截面等;1.3.4风电场用地应说明用地性质以及风电场总占地面积(分别说明规划及本期风电场占用的面积,本期实际征地面积);当某些场址条件与批准的可行性研究报告有变化时,应说明变化的原因。
1.4工作简要过程应叙述从选址到初步设计的各阶段的简要过程(含气象塔建立及投入使用时间、核准等)。
1.5主要设计原则及方案1.5.1本工程设计的特点结合建厂条件,应提出本工程的设计特点和相应的措施;1.5.2 重大设计方案的论证比较应说明重大设计方案的论证比较的内容及结论(如风机基础、综合控制楼、风电场道路规划等);1.5.3 主要系统的设计原则简要说明各专业主要系统的设计原则、技术方案的论证与比选;1.5.4 风力发电机组及主要辅机应说明招标确定的风电机组的技术参数及主要辅机的选型情况;1.5.5风电场布置应说明场区布置格局及特点,功能分区(主要含风电场与生产、辅助、附属建筑物的关系)等。
