关于印发《南京市规划局建设工程验线工作规则(试行)》的通知局监督处、综合处、测绘处、市政处、各分局:为进一步规范和完善建设工程验线工作,保证建设工程按照规划要求实施,根据《南京市城市规划条例实施细则》的有关规定,结合我局近年来验线工作的实际情况,现拟定《南京市规划局建设工程验线工作规则(试行)》,请予执行。

附件:《南京市规划局建设工程验线工作规则(试行)》二OO七年十二月二十六日抄送:市规划监察大队、市测绘勘察研究院有限公司南京市规划局建设工程验线工作规则(试行)2007年12月为进一步规范和完善建设工程验线工作,保证建设工程按照规划要求实施,提高工作效率,根据城市规划的有关法律、法规,特制定本规则。

验线工作是规划管理部门对建设工程规划许可后进行监督检查的重要环节。

市规划局审批的永久性建设工程和指定的临时性建设工程开工前,建设单位应当向市规划局申报验线,经核准签章后方可开工。

建设工程的验线分为核验(即验灰线)和复验(即验±0)两个阶段。

分期建设的建筑工程,可以分期申报验线,分段施工的管线工程,可以分段申报验线。

一、验线的内容1、建筑物的位置及±0标高;2、管线工程及其附属设施的位置(不包括单项市政工程);3、其他构筑物的位置。

二、验线的条件(一)申请验灰线的条件1、场地条件(1)建设用地范围内应拆除的建筑物、构筑物已拆除完毕,完成施工场地清理、平整并实施放线;(2)场地留有固定的放线标志。

2、资料条件(1)相应测绘资质单位制作的符合有关规定的放线成果(含纸质和电子图);(2)建设工程规划许可证、建筑施工设计图纸的一层平面图、相关的管线工程施工设计图纸(核准图原件);(3)涉及城市道路、河道及其他外部条件的,需提供外部条件资料;(4)涉及相邻权属土地的,需提供有效的地籍图和实地边界标志线;(5)已进行放大样(预放线)的,需提供放大样成果图;(6)桩基工程的验线,应提供桩位坐标点。

南京市城市规划条例实施细则

南京市城市规划条例实施细则

南京市城市规划条例实施细则南京市城市规划条例实施细则是怎么制定并且加以实施的呢?下文是橙子收集的南京市城市规划条例实施细则,欢迎阅读!南京市城市规划条例实施细则最新版第一章总则第一条为了加强城市规划管理,保障城市规划的实施,促进经济、社会和环境的协调发展,根据《南京市城市规划条例》(以下简称《条例》)的规定,制定本细则。

第二条制定和实施城市规划,在本市行政区域内新建、扩建、改建各项建设工程,必须遵守《条例》和本细则。

第三条南京市规划局是本市城市规划管理的行政主管部门。

区、县规划管理部门按照《条例》及本细则规定的权限负责本区、县范围内的城市规划管理工作。

乡(镇)人民政府、街道办事处应当配合做好城市规划的监督、检查工作。

第四条市规划管理部门可以按照行政许可法的规定,在其职权范围内委托区、县规划管理部门或者其他行政机关实施规划许可。

第二章城市规划的制定第五条市规划管理部门应当根据社会经济发展的要求,适时对城市规划进行动态调整或者修订。

城市总体规划调整或者修订后,相关城镇的总体规划应当进行相应的调整或者修订。

调整或者修订由原组织编制部门负责。

调整或者修订后的总体规划应当按照原报批程序报批。

城市总体规划调整、修订后或者必须对分区规划进行调整、修订的,市规划管理部门应当组织对分区规划进行相应的调整或者修订。

分区规划调整的内容应当报市人民政府备案。

修订后的分区规划应当按照原报批程序报批。

第六条市区、县域内的控制性详细规划分别由市、县规划管理部门组织编制,报市、县人民政府审批。

控制性详细规划分为总则和执行细则。

控制性详细规划的调整或者修订由原组织编制部门负责。

其中,对总则的强制性内容进行修订的,按照原报批程序报批;对总则的非强制性内容以及执行细则进行调整的,由规划管理部门审批。

总则的强制性内容由市人民政府确定。

第七条修建性详细规划由区县人民政府、相关部门或者建设单位组织编制,并应当取得规划管理部门提出的规划编制技术要求或者规划设计要点。

2023年南京市建设工程临时建筑管理办法最新

2023年南京市建设工程临时建筑管理办法最新

第一条为了加强建设工程临时建筑管理,保障临时建筑的质量和安全,维护城乡环境秩序,根据有关法律、法规,结合本市实际,制定本办法。

第二条本市行政区域内建设工程临时建筑(以下称临时建筑)的规划、建设和管理,适用本办法。

本办法所称的临时建筑,包括根据工程建设需要,临时搭建的为主体项目服务的办公用房、生活用房、生产用房、仓储用房等建筑物。

第三条临时建筑管理应当符合合法、安全、必要、绿色和协调的要求,确保管理规范、市容整洁。

第四条市、区人民政府和江北新区管理机构加强工程建设的统筹协调,督促建立工程建设项目联合监管平台,对建设工程及其临时建筑实施全过程管理。

镇人民政府、街道办事处加强临时建筑的日常巡查管理,依照法律、法规以及综合执法体制相关规定,履行相关监督管理和执法权。

第五条规划和自然资源行政主管部门负责临时建筑的临时用地和临时建设规划审批,加强审批实施情况监管,并将审批信息及时与城市管理、城乡建设等行政主管部门共享。

城市管理行政主管部门按照职责对违反城乡规划法律、法规的临时建设行为进行查处。

城乡建设、住房保障和房产、交通运输、水务、绿化园林、农业农村等行政主管部门按照职责做好临时建筑的监督管理工作。

第六条建设单位或者个人(以下称建设单位)、施工单位、使用单位应当遵守安全生产法律、法规的规定,将临时建筑纳入建设工程安全生产管理,依法承担临时建筑安全生产责任。

第七条建设工程集中区域根据项目建设规模,探索临时建筑的统一规划、科学选址、集中建设和规范管理。

鼓励建设单位、施工单位、监理单位使用集中建设的临时建筑。

第八条建设单位或者其委托的施工单位应当向规划和自然资源行政主管部门申请办理临时建设工程规划许可证,并按照批准的要求进行。

规划和自然资源行政主管部门应当按照有关规定,优化审批服务,精简审批要件,提高审批效能。

符合告知承诺方式办理条件的临时建筑,规划和自然资源行政主管部门应当按照规定当场作出决定。

第九条因工程建设需要,在自有土地外临时使用土地的,建设单位或者其委托的施工单位应当向规划和自然资源行政主管部门提出临时建设用地规划许可申请,规划和自然资源行政主管部门一并办理临时用地审批手续,核发临时建设用地规划许可证。

南京市城市规划技术管理规定_南京城市规划管理条例

南京市城市规划技术管理规定_南京城市规划管理条例

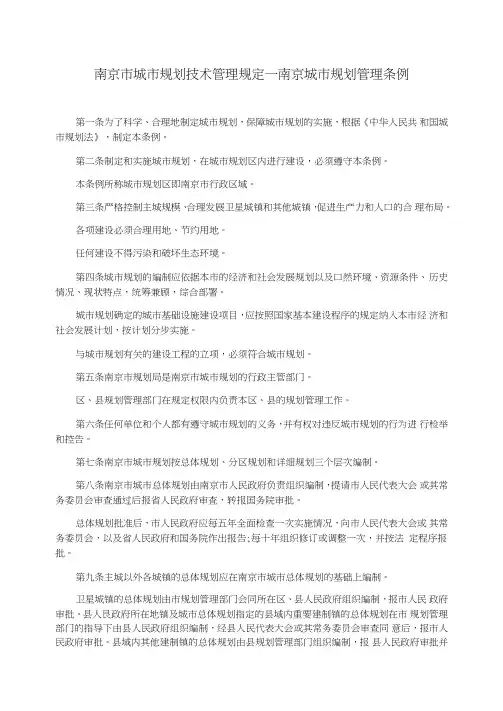

南京市城市规划技术管理规定一南京城市规划管理条例第一条为了科学、合理地制定城市规划,保障城市规划的实施,根据《中华人民共和国城市规划法》,制定本条例。

第二条制定和实施城市规划,在城市规划区内进行建设,必须遵守本条例。

本条例所称城市规划区即南京市行政区域。

第三条严格控制主城规模、合理发展卫星城镇和其他城镇,促进生产力和人口的合理布局。

各项建设必须合理用地、节约用地。

任何建设不得污染和破坏生态环境。

第四条城市规划的编制应依据本市的经济和社会发展规划以及口然环境、资源条件、历史情况、现状特点,统筹兼顾,综合部署。

城市规划确定的城市基础设施建设项目,应按照国家基本建设程序的规定纳入本市经济和社会发展计划,按计划分步实施。

与城市规划有关的建设工程的立项,必须符合城市规划。

第五条南京市规划局是南京市城市规划的行政主管部门。

区、县规划管理部门在规定权限内负责本区、县的规划管理工作。

第六条任何单位和个人都有遵守城市规划的义务,并有权对违反城市规划的行为进行检举和控告。

第七条南京市城市规划按总体规划、分区规划和详细规划三个层次编制。

第八条南京市城市总体规划由南京市人民政府负责组织编制,提请市人民代表大会或其常务委员会审查通过后报省人民政府审査,转报国务院审批。

总体规划批准后,市人民政府应每五年全面检查一次实施情况,向市人民代表大会或其常务委员会,以及省人民政府和国务院作出报告;每十年组织修订或调整一次,并按法定程序报批。

第九条主城以外各城镇的总体规划应在南京市城市总体规划的基础上编制。

卫星城镇的总体规划由市规划管理部门会同所在区、县人民政府组织编制,报市人民政府审批。

县人艮政府所在地镇及城市总体规划指定的县域内重要建制镇的总体规划在市规划管理部门的指导下由县人民政府组织编制,经县人民代表大会或其常务委员会审查同意后,报市人民政府审批。

县域内其他建制镇的总体规划由县规划管理部门组织编制,报县人民政府审批并报市规划管理部门备案。

南京市建筑市场管理若干规定-南京市人民政府令第289号

南京市建筑市场管理若干规定-南京市人民政府令第289号

南京市建筑市场管理若干规定正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 南京市人民政府令(第289号)《南京市建筑市场管理若干规定》已经2012年11月14日市政府第84次常务会议审议通过,现予发布,自2013年1月1日起施行。

市长:季建业2012年11月23日南京市建筑市场管理若干规定第一章总则第一条为规范建筑市场行为,维护建筑市场秩序,保障工程质量和安全,根据《中华人民共和国建筑法》、《江苏省建筑市场管理条例》等有关法律、法规,结合实际,制定本规定。

第二条在本市行政区域内从事房屋建筑和市政基础设施工程建筑市场活动,实施建筑市场监督管理,应当遵守本规定。

第三条市建设行政主管部门负责本市建筑市场的统一监督管理,其所属的建筑安装管理等建筑市场监管机构按照各自职责具体负责日常管理工作。

发展和改革、人力资源和社会保障、环境保护、城市管理、交通运输、水利、安全生产监督、质量技术监督等行政主管部门按照各自职责分工,协同做好建筑市场监督管理工作。

江宁区、浦口区、六合区、溧水县、高淳县建设行政主管部门按照职责分工,负责所辖区域内建筑市场监督管理。

第四条建筑市场监管机构应当履行下列职责:(一)贯彻执行国家和省市有关建筑市场的管理规定,健全建筑市场管理规范;(二)实施建筑市场主体信用管理和施工作业人员实名制管理;(三)实施建设、施工、监理等单位和相关从业人员资质资格管理;(四)实施施工合同(含分包合同)、监理合同、施工单位项目经理部、监理单位项目监理机构、外地企业驻宁机构、建筑劳务经理备案管理;(五)监督检查建设、施工、监理等单位和相关从业人员市场行为;(六)负责建筑市场监管信息化、规范化建设;(七)依法查处建筑市场违法行为;(八)其他依法应当履行的职责。

南京市人民政府关于关于修改《南京市城市规划条例实施细则》的决定 附:修正本

南京市人民政府关于关于修改《南京市城市规划条例实施细则》的决定 附:修正本
(五)需临时使用30亩以上土地的;
(六)其他需编制可行性报告的。
三、第十五条例为第十六条,修改为:
对下列建设项目,建设单位必须根据《条例》第二十七条规定的管理权限,向市或者县规划部门申领建设用地规划许可证件(包括建设用地规划许可证和临时建设用地规划许可证,下同):
(一)以划拨方式取得国有土地使用权的;
(二)位于生活居住建筑南面且与之不平行的多层建筑的建筑间距按本款第一项规定执行,但计算距离以最小端为准;
(三)并行布置的多层南北向居住建筑的端墙间距按以下规定执行:
1、条式建筑之间不小于6米;
2、点式建筑之间不小于10米;
3、条式建筑与点式建筑之间不小于8米;
(四)位于托儿所、幼儿园的生活教学用房、中小学的教学用房、医院的病房、疗养院的疗养用房等有特殊要求的建筑物南侧的新建建筑,建筑朝向偏角为南偏东或者南偏西0°至15°的,建筑间距系数在旧区不得小于1.4,在新区不得小于1.5;建筑朝向偏角为南偏东或者南偏西15°至30°的,建筑间距系数在旧区不得小于1.3,在新区不得小于1.4;建筑朝向偏角为南偏东或者南偏西30°至45°的,建筑间距系数在旧区不得小于1.2,在新区不得小于1.3;
八、增加一条作为第二十四条:
农村集体经济组织兴办企业或者与其他单位、个人以土地使用权入股、联营等形式共同举办企业使用农民集体所有制土地进行的建设,应当符合城市的规划要求,在乡镇工业布局规划和乡镇工业小区详细规划的指导下合理布局、集中安排,并应当服从市人民政府作出的调整用地的决定。
九、删去第二十二条。
在有特定要求地段的建筑或有特殊要求的建筑退让城市道路红线的距离,由市规划部门另行规定。
十六、第三十二条列为第三十六条,修改为:

南京市城市规划条例实施细则(新)

南京市城市规划条例实施细则(新)

部门申领选址意见书:(一) 需征用农民集体所有土地的;(二)需编制可行性研究报告的;(三)市政府指定的其他项目。

第十五条申领选址意见书的一般程序:(一)建设单位向市或者县规划管理部门提交申请报告、有效的项目建议书和必要的图件,并填写建设项目选址申请表;(二)市或者县规划管理部门应当根据建设项目的性质、规模和城市规划要求,在收到上述图件之日起的20个工作日内提出选址意见,核发选址意见书。

选址意见书的内容应当包括建设项目的地址、初步用地范围和有关规划要求。

第十六条除可行性研究周期较长的重点建设项目外,建设单位应当在领取选址意见书之日起6个月内,向核发该选址意见书的规划管理部门申领建设用地规划许可证。

确有困难的,应当申请延期。

逾期未申领建设用地规划许可证又未申请延期或者申请延期未获批准的,该选址意见书自行失效。

选址意见书的延期期限不得超过6个月。

第四章建设用地的规划管理第十七条对下列建设项目,建设单位应当根据《条例》第二十七条规定的管理权限,向市或者县规划管理部门申领建设用地规划许可证件(包括建设用地规划许可证和临时建设用地规划许可证,下同):(一)需征用农民集体所有土地的;(二)以划拨方式取得国有土地使用权的;(三)以出让、租赁等有偿方式取得国有土地使用权的;(四)改变原土地使用性质的;(五)农村集体经济组织兴办企业或者与其他单位、个人以土地使用权入股、联营等形式共同举办企业,需使用农民集体所有制土地进行建设的;(六) 工程施工中因堆放材料或者设置运输通道等需要临时使用土地的。

第十八条建设单位申领建设用地规划许可证,应当向规划管理部门报送建设用地规划许可证申请表、有效的建设项目批准文件、拟用地范围的地形图以及由规划管理部门指定的其他图件。

属第十四条规定需申领选址意见书的项目,还应当提交选址意见书。

规划管理部门应当在收到上述图件之日起20个工作日内审查完毕,对符合要求的,提出规划设计要点,核发建设用地规划许可证。

南京市城市规划技术管理规定_南京城市规划管理条例

南京市城市规划技术管理规定_南京城市规划管理条例

南京市城市规划技术管理规定一南京城市规划管理条例第一条为了科学、合理地制定城市规划,保障城市规划的实施,根据《中华人民共和国城市规划法》,制定本条例。

第二条制定和实施城市规划,在城市规划区内进行建设,必须遵守本条例。

本条例所称城市规划区即南京市行政区域。

第三条严格控制主城规模、合理发展卫星城镇和其他城镇,促进生产力和人口的合理布局。

各项建设必须合理用地、节约用地。

任何建设不得污染和破坏生态环境。

第四条城市规划的编制应依据本市的经济和社会发展规划以及口然环境、资源条件、历史情况、现状特点,统筹兼顾,综合部署。

城市规划确定的城市基础设施建设项目,应按照国家基本建设程序的规定纳入本市经济和社会发展计划,按计划分步实施。

与城市规划有关的建设工程的立项,必须符合城市规划。

第五条南京市规划局是南京市城市规划的行政主管部门。

区、县规划管理部门在规定权限内负责本区、县的规划管理工作。

第六条任何单位和个人都有遵守城市规划的义务,并有权对违反城市规划的行为进行检举和控告。

第七条南京市城市规划按总体规划、分区规划和详细规划三个层次编制。

第八条南京市城市总体规划由南京市人民政府负责组织编制,提请市人民代表大会或其常务委员会审查通过后报省人民政府审査,转报国务院审批。

总体规划批准后,市人民政府应每五年全面检查一次实施情况,向市人民代表大会或其常务委员会,以及省人民政府和国务院作出报告;每十年组织修订或调整一次,并按法定程序报批。

第九条主城以外各城镇的总体规划应在南京市城市总体规划的基础上编制。

卫星城镇的总体规划由市规划管理部门会同所在区、县人民政府组织编制,报市人民政府审批。

县人艮政府所在地镇及城市总体规划指定的县域内重要建制镇的总体规划在市规划管理部门的指导下由县人民政府组织编制,经县人民代表大会或其常务委员会审查同意后,报市人民政府审批。

县域内其他建制镇的总体规划由县规划管理部门组织编制,报县人民政府审批并报市规划管理部门备案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《南京市建筑工程规划核实管理规定》及政策解读《南京市建筑工程规划核实管理规定》(宁规规范字〔2018〕3号)(以下简称《规定》)定于2018年7月1日起施行。

南京市建筑工程规划核实管理规定第一条为规范建筑工程规划许可后的监督管理,确保城乡规划的有效实施,根据《中华人民共和国城乡规划法》《江苏省城乡规划条例》《南京市城乡规划条例》等法律法规,结合南京市实际,制定本规定。

第二条本规定所称建筑工程规划核实,是指根据法律法规及相关政策标准,以建设工程规划许可证及其附图为依据,对已竣工的建筑工程(含市政管线及附属设施工程,下同)对照竣工测量成果、房产测绘成果、地籍测绘成果及现场情况,对建设项目是否符合规划条件及规划许可内容,是否在土地权属范围内的情况进行核查和确认。

第三条本市行政区域内建筑工程的规划核实管理,适用本规定。

第四条南京市城乡规划行政主管部门负责本市规划核实的管理工作,其设立的派出机构及受委托执法单位具体承担本辖区内规划核实管理工作。

江北新区城乡规划行政主管部门可参照执行本规定。

第五条对申报规划核实的建设项目,建设单位或个人应当委托具备相应资质的测绘机构,依据《南京市建设工程(建筑类)规划竣工测量技术规程》(宁规字〔2018〕119号)的要求进行竣工测量并编制《建设工程规划竣工测量成果报告》。

第六条《建筑工程规划竣工测量成果报告》应当包括以下内容:(一)总平面图用地边界及坐标(可套用规划核准电子图)、建筑工程平面位置及平面尺寸、公共配套设施及配套市政附属设施的平面位置及平面尺寸、场地内构筑物位置及平面尺寸、建筑退让用地红线及各类控制线距离(可套用规划核准电子图)、建筑间距、场地竖向标高、围墙、道路、绿化(集中绿地应单独标出区域)、机动车出入口位置、地下车库出入口位置、起坡点位置、停车位置等。

(二)建筑单体实测图1.竣工剖面、立面图:建筑物的层数、建筑高度、层高、檐口出挑宽度、室内外地坪标高等。

2.建筑分层平面布局图:建筑单元结构、楼梯、公共过道、公建配套设施用房、设备用房、管理用房、停车场地;地下空间的平面、立面,以及地下功能区分布图。

(三)面积测算1.用地面积:总用地面积、建筑基底面积、集中绿地面积;2.建筑面积:按房产测量成果填写地上、地下建筑面积;3.折算面积:比对核准图,确定建筑工程超面积、超层高、超尺寸、超比例情况,制作建筑工程超建建筑面积折算表。

(四)配套市政管线测量管线长度、走向、线位、埋深、间距、中心线、管径、竖向控制节点标高、标准横断面图等。

(五)与规划许可内容的比对情况1.依据面积测算结果,比对主要经济技术指标,制作建筑工程竣工测量主要经济技术指标比较表。

2.与核准图不一致地方的以云线标注。

(六)对建筑工程验线成果报告的复核结论建筑间距、退让距离在允许误差范围内(0.20米)的,视为验线成果报告合格。

第七条建设项目竣工测量时应当具备以下条件:(一)管线工程竣工测量时应当铺设到位,且尚未覆土。

(二)建筑工程(含外立面装饰)及其附属设施工程(不含市政管线)全部竣工,市政管线及其附属设施已经完成竣工测量。

(三)施工场地清理完毕,建筑脚手架等施工设施已经拆除,且室外地坪高符合设计要求,用地红线内应当拆除的原有房屋、施工用房、临时建筑(含临时施工围墙,下同)、违法建筑已全部拆除。

(因特殊原因确实无法在核实时拆除的,应由建设单位或个人向规划主管部门书面来文,写明缓拆或不能拆除的原因及拟采取的补救措施。

同意缓拆的,建设单位或个人应当提供经公证的承诺书,承诺拆除的时间。

)(四)附属的围墙、绿化用地范围、道路同步建设到位,配套的地面停车位实地完成划线,机械停车位建设完毕。

第八条建筑工程竣工测绘完毕后,建设单位或个人申请建筑工程规划核实,应当向规划主管部门提交以下图件:(一)规划核实申请表;(二)建筑及配套市政管线及附属设施工程的《建设工程规划竣工测量成果报告》(原件及数据文件);(三)房产测绘机构出具的《房产测绘成果报告》(含数据文件);(四)国土测绘机构出具的地籍测绘报告(含数据文件);(五)建筑工程档案专项核实意见书;(六)管线汇交单。

第九条进行规划核实时,核实经办人员应当核查以下情况和内容:(一)总平面布局核查用地边界及坐标;建筑工程平面位置及尺寸;公共配套设施及配套市政附属设施的平面位置及尺寸;场地内构筑物位置及平面尺寸;建筑退让用地红线及各类控制线距离;建筑间距;场地竖向标高;围墙、道路、绿化(集中绿地)布置;机动车出入口、地下车库出入口位置及起坡点位置等是否符合规划许可内容和要求。

(二)主要经济技术指标核查总用地面积、建设用地面积、容积率、建筑密度、绿地率、集中绿地面积、机动车位数量等是否符合规划许可内容和要求。

(三)建筑单体核查建筑面积、建筑高度、建筑外轮廓尺寸、层数及层高、内部平面布局及功能、建筑立面造型及色彩等是否符合规划许可内容和要求。

(四)停车配建指标核查停车位的数量和位置(含机动车停车位、机械式停车位、非机动车停车位、特殊车停车位)是否符合规划许可内容和要求。

(五)配套市政管线工程核查其长度、走向、线位、埋深、间距、中心线、管径、竖向控制节点标高、标准横断面等是否符合规划许可内容和要求。

(六)核查用地红线内应当拆除的原有房屋、施工用房、临时建筑、违法建筑是否已拆除。

(七)核查验线成果报告复核结论是否合格。

(八)其他需要核实的事项。

第十条规划核实按照以下程序进行:(一)申请与受理建设单位或个人持规划核实所需要的全部图件,向规划主管部门窗口申报。

图件资料齐全的,窗口工作人员发出《南京市规划局行政事项受理通知书》,并在1个工作日内将材料转送相关分局。

对不符合申报要求的,发出《南京市规划局行政事项不予受理通知书》。

(二)内业核验核实经办人员在收到申报材料之日起两个工作日内按照规划核实内容及标准对所有图件进行核验。

对符合要求的,通知建设单位或个人现场核实的时间;对缺少图件或不符合要求的,依程序发出《规划核实补正材料通知书》(建设单位或个人及时补正的除外)或《规划核实整改意见通知书》。

(三)现场核查如内业核验无问题,核实经办人员在三个工作日内按下列要求赴现场核查,并对现场核查情况进行记录,拍摄不少于四张现场照片。

1.工程是否竣工,建筑物的立面及外轮廓与核准图是否一致;2.附属用房、公共配套设施(停车场地、物管用房等)是否同步建设,有无缺项或改变使用功能;3.集中绿地和道路是否按规定要求实施,有无被占用;4.管线工程是否覆土,各类管线井和地面设施与管线核准图是否一致,应废除的杆塔是否已拆除;5.用地红线内应拆除的原有房屋、施工用房、临时建筑、违法建筑是否全部拆除;6.用地红线内的保留建筑和传达室、门卫等功能性用房以及围墙有无合法的规划许可;7.其他需要现场核查的问题。

(四)审核与发件核实经办人员在赴现场核实后三个工作日内将核实结果依程序上报审核。

对符合要求的,发出《建设工程规划核实合格书》,送达建设单位;对虽不符合要求但可以整改或变更的,发出《规划核实补正材料通知书》或《建设工程规划核实整改意见通知书》,送达建设单位;对不符合要求又无法整改的,按照违法建设查处的要求提出规划认定意见,转入违法建设查处程序。

第十一条建筑工程配套的市政管线及附属设施应当先行或同步核实,经核实不符合要求的,建筑工程不予通过核实。

规划条件确定同步配套建设的基础设施、公共服务设施,应当与主体建筑工程同步核实或先行核实。

第十二条分期实施的建筑工程可以分期进行核实,同一建设工程规划许可证批准的项目分期核实最多不得超过三次。

分主楼和裙楼的大型公共建筑,裙楼建筑面积达2万平方米以上,且具备独立使用功能的,主楼和裙楼可分开核实;主楼由多栋塔楼组成的,可按单栋塔楼分期核实,但单栋塔楼不得再分期核实。

配套建设的基础设施、公共服务设施应当在主体建筑工程的首期核实。

第十三条建筑间距、退让距离在规定的允许误差以内(±0.20米)、建筑高度在规定允许误差以内(±0标高为±0.10米、层高为±0.10米、北檐口高、女儿墙高为±0.30米、建筑顶高为±0.30米),可直接通过规划核实。

第十四条以下情况经规划变更后予以核实:(一)建筑间距、退让距离、建筑高度(含±0标高)超过允许误差范围,但符合有关法律和技术规定且不产生负面影响的;(二)按照南京市建设项目建筑面积管理的相关规定,建设项目地上总建筑面积未超出合理误差范围,或虽超出合理误差但符合土地出让合同允许建设面积,无其他违法建设情形,且已按规定补缴城市基础设施配套费和土地出让金等费用的;(三)调整室内外地坪标高,对地形地貌进行较大改变但不影响规划的;(四)对建筑立面的材质、色彩、立面划分线、立面构架、窗户尺寸、阳台形式等进行微调或优化,但设计条件和方案审查意见中没有提出明确要求的;(五)建筑屋顶及檐口形式进行局部微调或优化,对间距计算和日照分析不产生负面影响的;(六)对基地进行二次环境设计,但不减少绿地指标和内部道路标准,不改变集中绿地大小、位置且符合有关法规和技术规定的;(七)不影响原核准功能,仅内部房间尺寸变化或隔墙位置改动的;经消防部门同意对建筑内部楼梯、消防疏散通道、电梯、自动扶梯的位置或数量进行改动的;经人防部门同意,对人防地下室位置及出入口进行改动的;(八)经相关部门同意的公共配套设施、公共服务设施用房、绿化、基地出入口、停车位、内部道路等内容的调整;(九)其他对规划无影响的合理调整。

第十五条未按规定报验灰线或复验的程序违法行为,经实测合格的,在依法经行政处罚后可予以通过规划核实。

第十六条除第十四条、第十五条以外,其他未按规划许可内容建设的违法建设行为,经规划认定,需按核准图整改或应实施行政处罚的,不予通过规划核实。

整改完毕或履行行政处罚程序后,建设单位或个人凭《建设工程规划核实整改意见书》及实测报告、整改情况说明(需加盖公章)、处罚决定书、城市管理行政执法部门函件等,按规划核实程序重新申报核实。

其中,确因无法整改而实施行政处罚后对现状予以认可的,在通过规划核实前还需办理规划变更手续。

第十七条规划主管部门可以在建筑工程规划核实后,对竣工测绘成果进行不定期抽查,并提交第三方复核。

经复核不合格的,应当按照违法建设查处程序移送市城市管理行政执法部门处理,并按照规划许可内容进行整改。

无法整改或经批准对现状予以认可的,应当依法处罚,处罚后应当及时依申请办理规划变更手续。

第十八条各类测绘机构负责编制的测绘成果报告应当符合测绘行业及城乡规划、房产、国土管理等国家标准、规范和其他有关强制性标准。

建设单位或个人应当向测绘机构提供真实、有效、全面的规划核实资料,不得弄虚作假。
