电力工程建设预算编制与计算标准.

合集下载

2013电网工程建设预算编制与计算规定

2013电网工程建设预算编制与计算规定

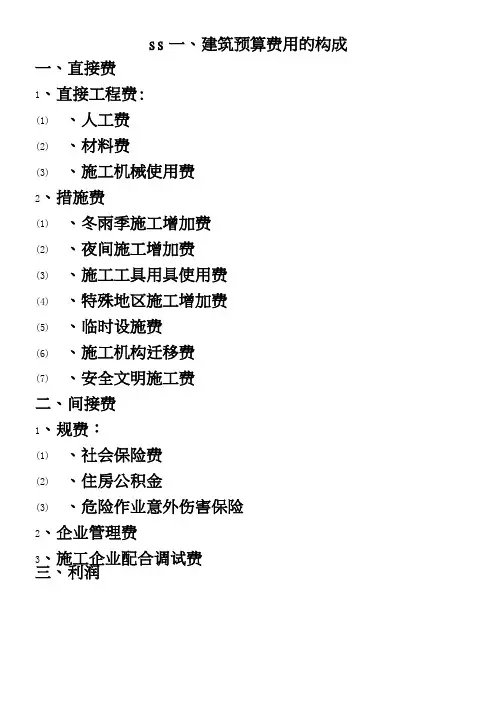

ss一、建筑预算费用的构成一、直接费1、直接工程费:(1)、人工费(2)、材料费(3)、施工机械使用费2、措施费(1)、冬雨季施工增加费(2)、夜间施工增加费(3)、施工工具用具使用费(4)、特殊地区施工增加费(5)、临时设施费(6)、施工机构迁移费(7)、安全文明施工费二、间接费1、规费:(1)、社会保险费(2)、住房公积金(3)、危险作业意外伤害保险2、企业管理费3、施工企业配合调试费三、利润四、编制基准期价差五、税金六、其他费用1、土地征用费2、施工场地租用费3、迁移补偿费4、余物清理费5、输电线路走廊施工赔偿费6、通信设施防输电线路干扰措施费二、建筑安装工程费计算规定一、建筑安装工程费建筑安装工程费=直接费+间接费+利润+编制基准期价差+税金1、直接费直接费=直接工程费+措施费(其中直接工程费=人工费+材料费+施工机械使用费)2、措施费措施费的内容包括:冬雨季施工增加费、夜间施工增加费、施工工具用具施工费、特殊地区施工增加费、临时设施费、施工机构转移费、安全文明施工费.(1)、冬雨季施工增加费冬雨季施工增加费=取费基数X费率工程类别取费基数地区及费率(%)施工工具使用费=取费基数X费率(5)、临时设施费施工机构迁移费=取费基数X费率(7)、安全文明施工费安全文明施工费=直接工程费X2。

9%3、间接费间接费包括:规费、企业管理费、施工企业配合调试费间接费=规费+企业管理费+施工企业配合调试费(1)、规费包括社会保险费、住房公积金、危险作业意外伤害保险费规费=社会保险费+住房公积金+危险作业意外伤害保险费a、社会保险费建筑工程社会保险费=直接工程费XO。

18X费率安装工程社会保险费=人工费X 1。

6 X费率架空线路社会保险费=人工费X 1。

12 X费率电缆线路及光缆线路社会保险费=人工费X 1. 2 X费率b、住房公积金建筑工程住房公积金=直接工程费XO. 18X费率安装工程住房公积金=人工费X 1. 6 X费率架空线路住房公积金=人工费X 1. 12 X费率电缆线路及光缆线路住房公积金=人工费X 1。

电网工程建设预算编制与计算标准

电网工程建设预算编制与计算标准

1.建筑工程费、安装工程费(建筑安装工程费)一.直接费直接工程费(人材机)+措施费(冬雨季施工增加费+夜间施工增加费+施工工具用具增加费+特殊地区施工增加费)二.间接费规费(社会保障费+住房公积金+危险作业意外伤害保险费)+企业管理费三.利润四.税金2.设备购置费的构成一.设备费二.设备运杂费3.其他费用的构成一.建设场地征用及清理费土地征用费+施工场地租用费+迁移补偿费+余物清理费+送电线路走廊赔偿费+通信设施防输电线路干扰措施费二.项目建设管理费项目法人管理费+招标费+工程监理费+设备监造费+工程保险费三.项目建设技术服务费项目前期工程费+知识产权转让与研究试验费+勘察设计费+设计文件评审费+项目后评价费+工程建设监督检测费+电力建设标准编制管理费+电力工程定额编制管理费四.分系统及整套启动试运费分系统调试费+整套启动试运费+施工单位配合调试费五.生产准备费管理车辆购置费+工器具及办公家具购置费+生产职工培训及提前进厂费六.大件运输措施费七.基本预备费4.动态费用的构成一.价差预备费二.建设期贷款利息建筑安装工程费中,除税金规费和安全文明施工措施费用为强制性费用外,旗鱼均为竞争性费用建筑安装工程费=直接费+间接费+利润+税金↓直接费=直接工程费+措施费(直接费计算标准:根据建设预算编制的↓不同阶段分别采用投资估算指标、概算人工费+材料费+施工机械费定额、预算定额计算,并依据电力工程定额(指标)管理规定,调整到建设预算的编制水平年的价格水平)a:各册定额中电力行业基准工日单价标准为:建筑工程26元/工日;电气设备安装工程,31元/工日;送电线路工程,33。

1元/工日。

b:关于人工费调整:各地区只调整工资性补贴,基准工日单价中包括工资性补贴2.4元/工日人工费调整系数=(定额基准工日单价 - 2.4 + 当地工资性补贴)/ 定额基准工日单价–100%装置性材料费=装置性材料消耗量*装置性材料预算价格有关装置性材料价格各部分组成费用的计算方法和构成比例按照《电力建设工程装置性材料预算价格》或综合预算价格的规定执行。

《电网工程建设预算编制与计算标准

《电网工程建设预算编制与计算标准

《电网工程建设预算编制与计算标准》使用指南(第二部分第三节设备购置费的构成与运算标准设备购置费是指电网工程中,购置组成工艺流程的各种设备,并将设备运至施工现场指定位置所支出的购置及运杂费用。

运算公式:设备购置费=设备费+设备运杂费一、设备费设备费是指按照设备出厂价格(或交货价格)购买设备所支付的费用(包括包装费)。

在编制概预算时,按照市场供货情形及供货价格运算。

【使用讲明】设备的招标供货合同价格、协议供货合同价格、出厂价格、供应商供货仓库的出库价格统称为供货价格,在确定供货价格时一定要明确双方的交货地点。

二、设备运杂费设备运杂费是指设备自生产厂家(或指定交货地点)运至施工现场指定位置所发生的费用,其内容包括:设备的上、下站费,运输费,运输保险费,以及采购保管费。

运算公式:设备运杂费=设备费×设备运杂费率设备运杂费率=铁路、水路运杂费率十公路运杂费率(一)铁路、水路运杂费率1.主设备(主变压器)铁路、水路运杂费的运算运距100km以内费率为1.5%;超过100km时,每增加50km费率增加0.08%;不足50km按50km计取。

2.其他设备铁路、水路运杂费的运算见表3.4.3.1。

表3.4.3.1其他设备铁路、水路运杂费率序号适用地区费率%123456上海、天津、北京、辽宁、江苏浙江、安徽、山东、山西、河南、河北、黑龙江、吉林、湖南、湖北陕西、江西、福建、四川、重庆内蒙古、云南、贵州、广东、广西、宁夏、甘肃(武威及以东)、海南新疆、青海、甘肃(武威以西)西藏3.03.23.53.84.5具体测算注:以上费率中均不包括因运输超限设备而发生的路、桥加固、改造,以及障碍物迁移等费用。

(二)公路运杂费费率公路运输的运距在50km以内费率为1.06%。

运距超过50km时,每增加50km费率增加0.35%,不足50km按50km计取。

(三)其他讲明供货商直截了当供货到现场的,只计取卸车费及保管费,主设备按设备费的0.5%运算,其他设备按设备费的0.7%运算。

《电网工程建设预算编制与计算标准》使用指南

《电网工程建设预算编制与计算标准》使用指南

包括原工程质量监督检测费
7
电力建设标准编制管理费
原前期工程费中单列项目
8
电力工程定额编制管理费
四 分系统及整套启动试运费
分系统及整套启动试运费
1
分系统调试费
分系统调试费
2
整套启动试运费
整套启动试运费
3
施工单位配合调试费
施工单位配合费

生产准备费
生产准备费
1 管理车辆购置费
管理车辆购置费
2 工器具及办公家具购置费 工器具及办公家具购置费
⑵架空送电线路:750kV官亭——兰州东线, 500kV冯大松线,330kV陕北二回,220kV廊坊 小海子——大屯线、广西南塘——湘山线。
⑶电缆送电线路: 220kV 北京长椿街——八里 庄线,110kV和义线。
2.测算结果:
综合各电压等级工程,变电建筑工程取 费同比下降5.73% , 变电安装工程取费同比 下降8.32%,其他费用同比下降7.62%~ 9.62%;送电线路本体工程取费同比下降 6.48%,其他费用同比下降2.13%~8.22%。
《电网工程建设预算编制与计算标准》
使

2008年3月
第一章 概述
一、本标准的编制过程 :
一、本标准的编制过程 :
二、本标准的内容:
内容包括正文、附录两部分。 1、正文部分:
正文部分有七章。
第1章 总则 第2章 术语 第3章 建设预算费用构成及计算标准 第5章 建设预算项目划分 第6章 建设预算编制方法 第7章 引进成套设备工程费用计算方法
本次进行了明确划分。
例如:
对于消防系统,无论一般消防还是特殊 消防,包括火灾报警系统全部划归建筑工 程。

2024电网工程建设预算编制与计算规定

2024电网工程建设预算编制与计算规定

2024电网工程建设预算编制与计算规定为了规范电网工程建设预算的编制和计算工作,提高资金使用效率,严格控制成本,制定了2024年电网工程建设预算编制与计算规定。

以下是该规定的主要内容:一、编制依据与范围1.编制依据:本规定依据国家有关法律法规、行业政策和规划文件进行编制。

2.编制范围:适用于国家电网公司及各地电力企业的电网工程建设预算编制与计算工作。

涉及国有资本运营项目的预算编制,应遵循有关规定。

二、预算编制原则1.基本原则:主要包括项目的公正性、科学性、规范性和合理性等。

2.综合原则:即综合利用各项数据和信息,科学合理编制预算。

3.适应性原则:根据项目具体情况,灵活调整和安排预算。

4.分级原则:根据项目的大小和复杂程度,按层次逐级预算。

5.概算与计量原则:确保概算与计量措施相一致。

三、预算编制程序1.项目立项:项目立项前,要对项目的经济、技术和社会效益进行评估,确保项目具备可行性。

2.项目需求量统计:根据项目需求,统计相关数据,涉及设备、材料、人工、运输等。

3.概算编制:根据项目需求量和相关技术参数,编制概算表,确定项目的总体造价。

4.分级预算编制:根据项目的规模和复杂程度,逐级编制预算。

5.预算审核与审批:按照各级审批程序,进行预算的审核与审批工作。

6.预算调整与控制:按照实际情况,对预算进行调整和控制,确保不超出预算限额。

四、预算计算方法1.设备采购预算计算:根据设备价格指南和市场行情,计算设备采购费用。

2.材料采购预算计算:根据市场行情和工程量清单,计算材料采购费用。

3.人工工资预算计算:根据工程量清单和劳动力市场行情,计算人工工资费用。

4.运输费用预算计算:根据运输距离和运输价格,计算运输费用。

5.其他费用预算计算:根据项目实际需要,计算其他费用,如租赁费、修理费等。

五、预算编制报告与审批1.预算编制报告:对编制的预算进行总结和说明,包括预算范围、编制依据、预算原则、预算程序等。

2.预算审批程序:按照相应程序,进行预算的审核与审批。

2020(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南

2020(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南
按建标[2003]206号文规定项目
(2)
住房公积金
原工会经费、教育经费划入企业管理费
按建标[2003]206号文单列
(3)
危险作业意外伤害保险费
按建标[2003]206号文新增项目
2
企业管理费
合并原现场管理费和企业基本管理费
按建标[2003]206号文单列
取消财务费用项目,内容并入企业管理费

利润
⑴变电工程:750kV宁东变,500kV鞍山变、华北板桥变、苏州西变、广西邕州变,330kV西安北郊变,220kV廊坊小海子变、广西木马变。
⑵架空送电线路:750kV官亭——兰州东线,500kV冯大松线,330kV陕北二回,220kV廊坊小海子——大屯线、广西南塘——湘山线。
⑶电缆送电线路:220kV北京长椿街——八里庄线,110kV和义线。
1、施工企业管理费,增加了劳动安全卫生检测的内容。
2、土地征用费,较原来更加明确了安置补助、勘测定界、征地管理手续、各种基金及税金等。
3、施工场地租用费,明确了土地复垦内容。
4、建设项目法人管理费,增加了建设项目劳动安全验收评价的内容。
5、在招标费中明确了编制、审查标书、标底,组织编制设备技术规范书的内容。
例如:对于消防系统,无论一般消防还是特殊消防,包括火灾报警系统全部划归建筑工程。
2、设备与材料的划分:
(l)补充了换流站工程的设备材料划分:
①规定随换流变压器和平波电抗器供货的高、低压穿墙套管属于设备;
②换流阀内冷却系统管道属于设备,外冷却系统管道属于材料;
③直流极线和中性线属于材料。
(2)电缆线路工程中,避雷器属于设备,主体电缆、电缆头属于设备性材料,在编制建设预算时视为设备。

电网工程建设预算编制与计算标准

电网工程建设预算编制与计算标准

电网工程建设预算编制与计算标准
电网工程建设是国家基础设施建设的重要组成部分,其规模和质量直接关系到
国家经济发展和社会稳定。

在电网工程建设过程中,预算编制与计算标准是至关重要的环节,它直接影响着工程建设的进度和质量。

因此,科学合理地进行电网工程建设预算编制与计算标准是至关重要的。

首先,电网工程建设预算编制应当综合考虑工程的规模、地理位置、技术要求、材料价格、人工成本等因素,科学合理地确定预算数额。

在编制预算时,需要充分考虑到工程所需的各项资源,包括土地、材料、人力、设备等,以及可能出现的风险和变数。

只有全面考虑各种因素,才能编制出合理的预算,确保工程建设不会出现资金不足的情况。

其次,电网工程建设计算标准应当严格按照国家相关规定进行执行,确保工程
质量和安全。

在计算标准中,应当包括工程建设所需的各种材料的规格、数量、质量要求,以及施工工艺、工期等方面的要求。

同时,还应当根据工程的特点和地理环境,制定相应的施工标准和安全措施,确保工程建设的顺利进行。

此外,电网工程建设预算编制与计算标准还应当注重节约资源、保护环境的原则。

在编制预算和执行计算标准时,应当尽量减少资源的浪费,提高资源利用效率。

同时,还应当注重环境保护,减少对环境的影响,推动绿色、可持续发展。

综上所述,电网工程建设预算编制与计算标准是电网工程建设过程中的重要环节,它直接关系到工程的质量、进度和安全。

只有科学合理地进行预算编制和执行计算标准,才能确保工程建设的顺利进行,为国家经济发展和社会稳定做出贡献。

因此,各相关部门和单位应当高度重视,加强管理,确保预算编制与计算标准的科学性和严谨性。

电网预规

电网预规
2.2 建筑安装工程费术语 2.2.1 建筑安装工程费 建筑安装工程费是指对构成项目的基础设施、工艺系统及附属系统进行施工、安装、调 试,使之具备生产功能所支出的费用。 2.2.2 建筑工程 建筑工程是指构成建设项目的各类建筑物、构筑物等设施工程。 2.2.3 安装工程 安装工程是指构成生产工艺系统的各类设备、管道及其辅助装置的组合、装配工程。 2.2.4 直接费 直接费是指建筑安装产品生产过程中直接消耗在特定产品对象上的费用。 2.2.5 直接工程费 直接工程费是指按照正常的施工条件,在施工过程中耗费的构成工程实体的各项费用, 包括人工费、材料费和施工机械使用费。 2.2.6 人工费 人工费是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:基本工 资、工资性补贴、辅助工资、职工福利费、生产工人劳动保护费等。
电网工程建设预算 编制与计算标准
2006-××-×× 发布
2007-××-×× 实

中华人民共和国国家发展和改革委员会 发布
1
目录
前言 1 总则 2 术语
2.1 一般术语 2.2 建筑安装工程费术语 2.3 设备购置费术语 2.4 其他费用术语 2.5 动态费用术语 3 建设预算费用构成及计算标准 3.1 一般规定 3.2 建设预算费用构成 3.3 建筑安装工程费计算标准 3.4 设备购置费计算标准 3.5 其他费用计算标准 3.6 动态费用计算标准 4 建设预算费用性质划分 4.1 一般规定 4.2 变电站、换流站和串联补偿站工程费用性质划分 4.3 送电线路工程 5 建设预算项目划分 5.1 一般规定 5.2 变电站、换流站和和串联补偿站工程项目划分 5.3 送电线路工程项目划分 5.4 系统通信工程项目划分 5.5 其他费用项目划分 6 建设预算编制方法 6.1 一般规定 6.2 编制规则 6.3 建设预算的内容构成 6.4 投资估算 6.5 初步设计概算 6.6 施工图预算 7 引进成套设备工程建设预算编制方法 7.1 一般规定 7.2 引进成套设备工程建设预算费用构成 7.3 费用计算方法及标准 7.4 建设预算的编制
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2)材料费 :包括装置性材料费和消耗性材 料费两部分。 装置性材料费=装置性材料消耗量×装置性材料预算 价格 装置性材料预算价格按照电力行业定额(造价)管理机 构公布的装置性材料预算价格或综合预算价格计算。 消耗性材料费根据定额规定的原则计算。 3)施工机械使用费 :施工机械费按照定额规定的原 则计算。
电力设预算编制及计算标准 电网工程建设预算编制及计算标准 电力工程预算定额(06版) 施工设计图纸 电力工程施工方案 电力建设工程量清单计价规范

电力工程装置性材料预算价格 电力建设施工机械台班费用定额 可行性研究报告 电力建设工程投资估算指标 初步设计图纸 电力工程概算定额
四 动态费用的构成
1 价差预备费 2 建设期贷款利息
电力建设工程预算计算标准
一 建筑安装工程费计算标准 1 建筑安装工程费 计算公式: 建筑安装工程费=直接费+间接费+利润+税金
2 直接费 计算公式: 直接费=直接工程费+措施费
3 直接工程费 计算公式: 直接工程费=人工费+材料费+施工机械使用费 计算标准 :不同阶段分别采用投资估算指标、概算 定额、预算定额计算,并依据电力工程定额(指标) 管理规定,调整到建设预算的编制水平年的价格水平 1)人工费:按照电力行业定额中规定的原则计算, 电力工程人工工日单价按照定额中规定的电力行业基 准工日单价执行。各地区、各年度人工费的调整按照 电力行业定额(造价)管理机构的规定执行。
4 措施费
计算公式: 措施费=冬雨季施工增加费+夜间施工增加费+施工工 具用具使用费+特殊地区施工增加费+临时设施费+施 工机构转移费+安全文明施工措施补助费 注:火力发电工程中,还要加上特殊工程技术培训费 和大型施工机械安拆与轨道铺设费
1)冬雨季施工增加费: 建筑工程冬雨季施工增加费=直接工程费×费率 安装工程冬雨季施工增加费=工程费×费率 电网工程中: 架空送电线路工程冬雨季施工增加费=人工费×费率 电缆线路工程冬雨季施工增加费=人工费×费率 光缆线路工程冬雨季施工增加费=人工费×费率
二 设备购置费的构成
1 设备费 2 设备运杂费
三 其他费用的构成
1 建设场地征用及清理费 土地征用费 施工场地租用费 迁移补偿费 余物清理费 送电线路走廊赔偿费 (电网) 通信设施防送电线路干扰措施费 (电网)
2 项目建设管理费 项目法人管理费 招标费 工程监理费 设备监造费 工程保险费
3 项目建设技术服务费 项目前期工作费 知识产权转让与研究试验费 设备成套技术服务费 (火电) 勘察设计费:勘察费 设计费 设计文件评审费:可行性研究设计评审费 初步设计文件评审费
按照建设部、财政部建标规定的费用构成 建筑安装工程造价组成示意图

按照国家标准《建设工程工程量清单计价规范》 规定的费用构成 建筑安装工程造价组成

按照《电力建设工程预算编制与计算标准》规 定的费用构成 建筑安装工程费用构成 注:火力发电工程中,措施费还包括特殊工程 技术培训费和大型施工机械安拆与轨道铺设费
电力工程概预算与定额应用及工 程量清单计价规范研修班
石颗颗 20012-11

第一部分:电力建设工程计价依据概述 第二部分:电力工程建设预算编制与计算标准 第三部分:电力工程预算费用性质划分 第四部分:电力工程建设预算项目划分 第五部分:电力工程建设预算编制方法 第六部分:电力建设工程量清单计价规范 第七部分:20kV及以下配电网工程建设预算的费用构 成与计算标准
项目后期评价费 工程建设监督检查费:工程质量监督检测费 特殊设备安全监测费 环境监测验收费 水土保持项目验收及补偿费 桩基检测费 电力建设标准编制管理费 电力工程定额编制管理费
4 分系统调试及整套启动试运费 分系统调试费 整套启动试运费 施工企业配合调试费
5 生产准备费 管理车辆购置费 工器具及办公家具购置费 生产职工培训及提前进场费 6 大件运输措施费 7 基本预备费:基本预备费是指为因设计变更(含施工 过程中工程量增减、设备改型、材料代用)而增加费用, 一般自然灾害可能造成的损失和预防自然灾害所采取 的临时措施费用,以及其他不确定因素可能造成的损 失而预留的工程建设资金。
2)夜间施工增加费 : 建筑工程夜间施工增加费=直接工程费×费率 安装工程夜间施工增加费=工程费×费率 电网工程中: 架空送电线路工程(大跨越工程除外)、系统通信工程 不计此项费用。
3)施工工具用具使用费 : 建筑工程施工工具用具使用费=直接工程费×费率 安装工程施工工具用具使用费=人工费×费率 电网工程中: 架空送电线路工程施工工具用具使用费=人工费×费 率 电缆线路工程施工工具用具使用费=人工费×费率 光缆线路工程施工工具用具使用费=人工费×费率
电力建设工程预算定额

第一册 建筑工程(上、下册) 第二册 热力设备安装工程 第三册 电器设备安装工程 第四册 送电线路工程 第五册 加工配置工程 第六册 调试
定额价格水平取定

综合工日单价为电力行业定额基准人工单价 材料单价以北京地区06年一季度预算价格为基 础综合取定 施工机械台班按照电力建设工程综合取定 电力企业平均管理水平及技术水平
第一部分:
电力建设工程计价依据概述
推行新标准的目的

政府宏观调控 企业自主机价 市场形成价格 社会全面监督
电力工程概预算作用

投资估算——可行性研究.项目建议书 初步设计概算——初步设计 施工图预算——施工图设计 工程——结算 竣工——决算 编制电力工程招标标底 投标报价参考依据
第二部分:
电力工程建设预算编制与计算标准
火力发电工程建设预算编制与计算标准 电网工程建设预算编制与计算标准
项目划分办法

电力建设工程预算项目划分层次 第一级为扩大项目工程 第二级为单位工程 第三级为分部工程
电力建设工程预算费用构成
一 建筑安装工程费用构成 建筑安装工程=建筑工程 + 安装工程

相关文档
