勘察设计施工一体化招标(3篇)

第1篇一、招标项目名称XX项目勘察设计施工一体化招标二、项目概况1. 项目名称:XX项目2. 项目地点:XX省XX市XX区3. 项目规模:本项目总建筑面积约XX万平方米,包括住宅、商业、办公楼等。
4. 项目总投资:约XX亿元人民币5. 项目工期:约XX个月三、招标范围1. 工程勘察:包括地质勘察、水文地质勘察、工程测量等。
2. 工程设计:包括方案设计、初步设计、施工图设计等。
3. 工程施工:包括土建工程、安装工程、室外工程等。
四、招标方式1. 招标方式:公开招标2. 招标文件获取方式:招标文件通过XX网站发布,有意向的投标人可在XX网站下载。
五、投标资格要求1. 投标人须具备独立法人资格,具有有效的营业执照。
2. 投标人须具备国家住房和城乡建设部颁发的建筑工程施工总承包一级及以上资质。
3. 投标人须具备有效的安全生产许可证。
4. 投标人须具备类似项目业绩,并提供业绩证明材料。
5. 投标人须具备良好的信誉,无不良记录。
六、招标文件发售时间及地点1. 招标文件发售时间:自本公告发布之日起至投标截止时间止。
2. 招标文件发售地点:XX市XX区XX路XX号3. 招标文件售价:每套人民币XX元,售后不退。
七、投标文件递交时间及地点1. 投标文件递交时间:投标截止时间前。
2. 投标文件递交地点:XX市XX区XX路XX号八、开标时间及地点1. 开标时间:投标截止时间。
2. 开标地点:XX市XX区XX路XX号九、投标保证金1. 投标保证金金额:人民币XX万元。
2. 投标保证金形式:银行保函或现金。
3. 投标保证金提交时间:投标截止时间前。
十、评标办法1. 评标委员会由5名专家组成,其中技术专家3名,经济专家2名。
2. 评标办法采用综合评分法,满分100分。
3. 评标委员会根据投标文件内容,对投标人的技术实力、业绩、信誉、项目管理能力等方面进行综合评分。
十一、联系方式1. 招标人:XX房地产开发有限公司2. 联系人:XX3. 联系电话:XX-XXXXXXX4. 邮箱:*********5. 地址:XX省XX市XX区XX路XX号十二、其他事项1. 本公告发布后,如有疑问,请在公告发布之日起5个工作日内联系招标人。

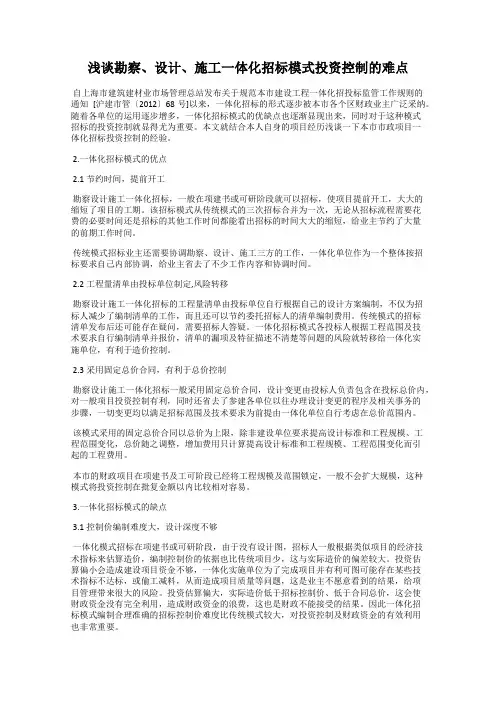

浅谈勘察、设计、施工一体化招标模式投资控制的难点

浅谈勘察、设计、施工一体化招标模式投资控制的难点自上海市建筑建材业市场管理总站发布关于规范本市建设工程一体化招投标监管工作规则的通知[沪建市管〔2012〕68号]以来,一体化招标的形式逐步被本市各个区财政业主广泛采纳。
随着各单位的运用逐步增多,一体化招标模式的优缺点也逐渐显现出来,同时对于这种模式招标的投资控制就显得尤为重要。
本文就结合本人自身的项目经历浅谈一下本市市政项目一体化招标投资控制的经验。
2.一体化招标模式的优点2.1节约时间,提前开工勘察设计施工一体化招标,一般在项建书或可研阶段就可以招标,使项目提前开工,大大的缩短了项目的工期。
该招标模式从传统模式的三次招标合并为一次,无论从招标流程需要花费的必要时间还是招标的其他工作时间都能看出招标的时间大大的缩短,给业主节约了大量的前期工作时间。
传统模式招标业主还需要协调勘察、设计、施工三方的工作,一体化单位作为一个整体按招标要求自己内部协调,给业主省去了不少工作内容和协调时间。
2.2工程量清单由投标单位制定,风险转移勘察设计施工一体化招标的工程量清单由投标单位自行根据自己的设计方案编制,不仅为招标人减少了编制清单的工作,而且还可以节约委托招标人的清单编制费用。
传统模式的招标清单发布后还可能存在疑问,需要招标人答疑。
一体化招标模式各投标人根据工程范围及技术要求自行编制清单并报价,清单的漏项及特征描述不清楚等问题的风险就转移给一体化实施单位,有利于造价控制。
2.3采用固定总价合同,有利于总价控制勘察设计施工一体化招标一般采用固定总价合同,设计变更由投标人负责包含在投标总价内,对一般项目投资控制有利,同时还省去了参建各单位以往办理设计变更的程序及相关事务的步骤,一切变更均以满足招标范围及技术要求为前提由一体化单位自行考虑在总价范围内。
该模式采用的固定总价合同以总价为上限,除非建设单位要求提高设计标准和工程规模、工程范围变化,总价随之调整,增加费用只计算提高设计标准和工程规模、工程范围变化而引起的工程费用。
建设工程勘察设计施工一体化范本

建设工程勘察设计施工一体化范本一、引言在建设工程领域,勘察设计与施工是相互依赖、密切关联的环节,而实施一体化管理可以提高工程质量、降低成本、提高效率。
本文将介绍建设工程勘察设计施工一体化的范本,以期为今后的施工项目提供指导和借鉴。
二、项目背景为了提高建设工程的综合效益,本项目采用勘察设计施工一体化方式进行管理。
此方式以建设工程协调发展为目标,促进勘察设计与施工各方的协作和合作,提高工程质量和效率。
三、工程目标本工程的总体目标是按照法律法规和相关标准要求,按照设计方案和施工图纸的要求,进行勘察设计施工一体化工作,确保工程质量、安全和进度。
四、管理组织及职责1. 项目经理:负责项目的总体管理和决策,协调勘察设计与施工各方合作,确保工程按时、按质完成。
2. 勘察设计团队:负责进行工程的勘察设计工作,提供详细的设计方案和施工图纸。
3. 施工团队:负责按照设计方案和施工图纸进行实际的施工工作,并确保工程质量和安全。
五、勘察设计施工一体化流程1. 需求确认:项目经理与相关责任方一同确认项目需求和目标,明确施工要求,以便勘察设计团队能够针对性地提供设计方案。
2. 勘察设计:勘察设计团队进行实地勘察,收集必要的数据和信息,编制设计方案和施工图纸,并与施工团队进行有效沟通,确保设计方案的可行性和合理性。
3. 施工准备:施工团队根据设计方案和施工图纸,准备所需的人力、物力、材料和设备。
4. 施工实施:按照施工图纸和设计方案进行实际的施工工作,确保施工质量和安全,解决施工过程中的问题和难题。
5. 完工验收:施工结束后,进行工程的验收工作,确认工程质量的合格性和达到设计要求。
6. 总结与改进:对勘察设计施工一体化过程进行总结和评估,总结经验和教训,提出改进措施,为今后的类似项目提供参考。
六、风险管理在勘察设计施工一体化过程中,可能存在一定的风险,如设计方案与实际施工的不一致、勘察信息不完全等。
为了降低风险,应加强沟通和协作,及时处理问题和调整方案,确保工程质量和进度的稳定。
道路项目勘察、设计、施工一体化招标的可行性分析

究院有限公司联合上海吴淞市政
按要 求 ,由市 发改 委立 项 的
建设 有 限公 司 、上 海海 洋地 质勘 道路 新建 、改 建项 目的初步设 计 折扣 。 同时 , 由于设 计及施 工技术 察设 计有 限公 司 ;3上 海科 达市 要经市建委科学技术委员会组织 方案 变 动 的可能性 较 大 ,开工后 () 政交 通设 计 院( 同时具 有设 计 、 勘
业主 的风险控 制 卟 湖南理 工学 院
表 1 盛 石 路 改 建 工 程各 阶段 费 用 比 较 : 建安工程 费
立项批复经费 初设批 复经费 中标企业报价 24 2 5 8 0 2 4 64 25.7 8 7 2
报监 ,向上海市建筑建材业管理
办公 室 申请 工 程 施工 许 可 证 等 , 上 述工 作必 须逐 一 落实后 才 能正
道 工 路 程
1
2
路 基 l程 二
桥 台处理 35 l0 5 .7 2 1
5 0
l8 9
33 .5
l 6 0 2
. 16 6
3 浜 处理 塘
4 机动车 道
7 18 3 0 5 8 2 . l 8
250 526 21 I.3 28 2
7 1 8 3 0 O 2 .
临 支 工 河 挡 程
l 临河 支挡 结构
单位要按照规划要求 ,提前筹划
建 设项 目 合 理选择 项 目勘察 、 设
,
17 l 0 . 56
i 4 1 1 . 2 8 l 20 080 20 l4 20
1 55 0 . 09
97 3 6 1 79 79
勘察设计施工一体化招标与分别招标风险分析对比表

如果勘察、设计、施工一体招标,由于招标是一次性完成的,主合同应该是一份, 勘察、初步设计、施工图设计、施工作为一个整体,虽然技术成果同样可以运用, 但因合同是一体,受用地政策影响较大。
投资 由于先完成勘察与初步设计,在项目实施前,政府对实施的范围、技术方案、技 可控 术标准、投资概算等都会有一个明确的范围和较为确定的投资额。 程度
第 1 页,共 2 页
阶段 对比 项目
勘察、初步设计与施工图设计施工分别招标
备注
勘察、设计、施工一体化招标
备注
相对较长,完成招投标和初步设计、概算评审等工作至施工图设计前约需330天, 时间 但由于林业报批(正在办理符合土地规划调整的林业报批手续)、土规调整、用 地报批等手续未能完成,分步实施比较能够做到边走边看,较灵活机动。
低丘缓坡核心区太平工业园片区面积约2258亩,经梳理核对,其中符合土规无林地 面积约1168亩,符合土规有林地约552亩,不符土规约538亩,不符土规且有林地有 430亩。明珠片区面积约3087亩,其中符合土规无林地面积约432亩,符合土规有 林地约0亩,不符土规约2655亩,不符土规且有林地有 720亩。对于不符合土规土 林地 地,需先行调规。对于符合土规涉及林地的地块,需办理林地报批手续,办理林 报批 地报批手续的两个前提条件是:落实林地指标;先行办理立项等手续。且林业审 批需要报广州市、省林业厅审批,还存在不确定因素,未能明确林地报批所需时 间。由于完成勘察、初步设计的招投标及现场勘察、设计约需要230天,经过这段 时间的努力,到时能够有比较明确的结果,影响较小。 低丘缓坡等未利用土地综合开发试点项目:1.基本情况:我市低丘缓坡项目核心 区范围7381亩,其中5342亩不符合现行土规,我市组织编制了该项目的土规调整 方案,并于2013年5月上报至广州市国土房管局,于2013年9月经广州市人民政府 同意上报省国土资源厅审核。2.存在问题:省林业厅审查梅州市低丘缓坡土规调 整方案时持坚决反对意见。针对该情况,省国土厅近日通知广州市局,要求从化 土规 市、增城市将低丘缓坡项目纳入功能片区土地利用总体规划中统筹考虑,并将停 调整 止审查上报的低丘缓坡土规调整方案。3. 建议协调省林业厅、国土厅给予大力支 持,尽快批复同意低丘缓坡项目土规调整方案。同时,做好两手准备,尽快编制 完善功能片区土规,积极跟进成果的审批进度。存在不确定性和需要时间来完成 。
设计施工一体招标依据(3篇)

第1篇一、引言随着我国建筑行业的快速发展,设计施工一体化模式逐渐成为行业主流。
设计施工一体化招标是指建设单位将工程的设计和施工统一委托给一个承包商,以提高工程建设效率、降低成本、保证工程质量。
本文旨在阐述设计施工一体化招标的依据,为相关单位提供参考。
二、设计施工一体化招标的依据1.政策依据(1)国家相关法律法规:《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国合同法》等法律法规为设计施工一体化招标提供了法律依据。
(2)国家及地方政策:《关于促进建筑业改革发展的若干意见》、《关于加快建筑工业化发展的指导意见》等政策文件明确支持设计施工一体化模式。
2.行业依据(1)行业发展趋势:设计施工一体化模式有利于提高工程建设效率、降低成本、保证工程质量,符合行业发展趋势。
(2)行业标准:《建筑工程施工总承包企业资质标准》、《建筑工程设计资质标准》等标准对设计施工一体化招标提出了具体要求。
3.经济效益依据(1)降低成本:设计施工一体化招标可以将设计与施工环节有机结合,避免重复设计、施工过程中的矛盾,降低工程建设成本。
(2)提高效率:设计施工一体化招标可以缩短工程建设周期,提高项目效益。
4.质量控制依据(1)设计施工一体化招标有利于设计、施工、监理等各方协同工作,形成统一的质量控制体系。
(2)设计施工一体化招标可以确保设计、施工过程中的质量控制,提高工程质量。
5.项目特点依据(1)项目规模:对于大型、复杂项目,设计施工一体化招标有利于提高项目管理水平,确保项目顺利进行。
(2)项目技术要求:对于技术含量较高的项目,设计施工一体化招标有利于发挥承包商的技术优势,确保项目质量。
(3)项目工期要求:对于工期紧迫的项目,设计施工一体化招标有利于缩短工程建设周期,满足项目需求。
6.市场竞争依据(1)市场竞争态势:设计施工一体化招标有利于吸引更多具备实力和经验的承包商参与竞争,提高招标质量。
(2)行业竞争格局:设计施工一体化招标有利于优化行业竞争格局,促进建筑行业健康发展。
设计施工一体化资质流程及标准

设计施工一体化资质核准程序国务院建设主管部门负责一级资质的审批,省、自治区、直辖市建设主管部门负责二级及以下资质的审批。
(一)行政许可依据1。
《建设工程勘察设计企业资质管理规定》(建设部令第160号)2。
《建筑业企业资质管理规定》(建设部令第159号)(二)行政许可条件具体条件见《关于印发〈建筑智能化工程设计与施工资质标准>等四个设计与施工资质标准的通知》(建市[2006]40号)、《关于印发《<建筑智能化工程设计与施工资质标准〉等四个设计与施工资质标准的实施办法》的通知》(建办市[2006]68号)等规定。
(三)申请材料目录1、企业首次申请设计施工一体化资质,需提交以下材料:⑴工程设计施工资质申请表及电子文档;⑵企业法人营业执照副本;⑶企业的验资证明或经审计的资产负债表;⑷企业章程;⑸企业法定代表人身份证明、简历及任命文件;⑹企业技术负责人简历及任职文件、毕业证书、资格证书或注册证书、职称证书、主持完成的工程业绩证明;⑺企业注册执业人员身份证明、资格证书或注册证书、个人业绩证明(资质标准中要求提供的);⑻企业非注册专业技术人员的身份证明、毕业证书、职称证书、项目经理资质证书、个人业绩证明(资质标准中要求提供的);⑼企业专业技术人员(包括注册和非注册人员)与原聘用单位的解聘证明或有关人事管理部门出具的人事关系证明,与现聘用单位签定的劳动合同及社会保险证明;⑽企业的工作场所及必要的技术装备证明;⑾企业质量管理体系及技术、安全、档案等方面管理制度文件.2、企业申请资质升级、增项,除提供以上材料外,还需提供以下材料:⑴资质证书正、副本;⑵企业近三年经审计的财务报表;⑶企业完成的工程业绩证明。
3、企业申请设计施工一体化资质要如实填报《工程设计施工资质申请表》,企业法定代表人须在申请表上签名,对其真实性负责。
申请材料报出后,不得修改.申请材料要清楚、齐全,出现数据不全、字迹潦草、印鉴不清、难以辨认的,资质受理部门可不予受理。
勘测设计招标一体化(3篇)

第1篇一、引言随着我国经济的快速发展,基础设施建设、城市规划、土地开发等领域对勘测设计工作的需求日益增长。
勘测设计作为项目实施的重要环节,其质量直接关系到项目的顺利推进和投资效益。
为了提高勘测设计工作效率,降低成本,确保项目质量,我国近年来积极推进勘测设计招标一体化改革。
本文将从勘测设计招标一体化的背景、意义、实施步骤及注意事项等方面进行探讨。
二、勘测设计招标一体化的背景1. 国家政策推动近年来,我国政府高度重视基础设施建设,出台了一系列政策支持勘测设计招标一体化改革。
如《关于推进政府和社会资本合作(PPP)模式的通知》、《关于进一步深化建筑业改革发展的意见》等政策,均明确提出要推进勘测设计招标一体化。
2. 市场需求驱动随着市场竞争的加剧,企业对勘测设计工作的要求越来越高,要求勘测设计单位具备较高的技术水平、丰富的项目经验和良好的服务意识。
为满足市场需求,勘测设计招标一体化应运而生。
3. 行业发展趋势在全球范围内,勘测设计招标一体化已成为行业发展趋势。
我国企业通过参与国际项目,逐渐认识到招标一体化的重要性,纷纷借鉴国外先进经验,推进国内勘测设计招标一体化改革。
三、勘测设计招标一体化的意义1. 提高项目实施效率通过招标一体化,可以将勘测、设计、施工等环节有机结合起来,缩短项目实施周期,提高工作效率。
2. 降低项目成本招标一体化有利于优化资源配置,降低项目成本,提高投资效益。
3. 提升项目质量招标一体化有助于引入优质设计资源和施工队伍,确保项目质量。
4. 促进行业健康发展勘测设计招标一体化有利于规范行业秩序,提高行业整体水平,促进行业健康发展。
四、勘测设计招标一体化的实施步骤1. 制定招标方案招标方案应包括招标范围、招标方式、招标流程、评标标准等内容。
在制定招标方案时,要充分考虑项目特点、市场需求和行业规范。
2. 发布招标公告按照招标方案,在指定媒体上发布招标公告,吸引潜在投标人参与。
3. 资格审查对投标人进行资格审查,确保其具备相应的资质和业绩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
勘察设计、施工一体化招标依据及案例一、依据文件:1 关于培育发展工程总承包和工程项目管理企业的指导意见【建市[2003]30号】,文件中提到:“四、进一步推行工程总承包和工程项目管理的措施(一)鼓励具有工程勘察、设计或施工总承包资质的勘察、设计和施工企业,通过改造和重组,建立与工程总承包业务相适应的组织机构、项目管理体系,充实项目管理专业人员,提高融资能力,发展成为具有设计、采购、施工(施工管理)综合功能的工程公司,在其勘察、设计或施工总承包资质等级许可的工程项目范围内开展工程总承包业务。
工程勘察、设计、施工企业也可以组成联合体对工程项目进行联合总承包。
(二)鼓励具有工程勘察、设计、施工、监理资质的企业,通过建立与工程项目管理业务相适应的组织机构、项目管理体系,充实项目管理专业人员,按照有关资质管理规定在其资质等级许可的工程项目范围内开展相应的工程项目管理业务。
(七)提倡具备条件的建设项目,采用工程总承包、工程项目管理方式组织建设。
鼓励有投融资能力的工程总承包企业,对具备条件的工程项目,根据业主的要求,按照建设—转让(BT)、建设—经营—转让(BOT)、建设—拥有—经营(BOO)、建设—拥有—经营—转让(BOOT)等方式组织实施。
”由此可见对于勘察设计一体化招标是符合相关的法律法规。
2 关于印发简明标准施工招标文件和标准设计施工总承包招标文件的通知【发改法规[2011]3018号】,并印发了《中华人民共和国标准设计施工总承包招标文件》二、相关案例(1) 2013年10月15日在广州交易中心发布的:番禺区南大干线(省妇幼医院至市新路段)首期工程BT项目。
(详见招标公告)资质要求:施工方投资方具备市政公用工程施工总承包二级;设计方具备建设行政主管部门颁发的工程设计综合甲级或市政公用行业甲级或市政公用行业(道路、桥隧工程)甲级资质证书。
投标方式:可以联合体投标。
(2) 2013年5月25日在广州交易中心发布的:广东省水利水电科学研究院试验研究中心扩建BT项目。
(详见招标公告)资质要求:①具有工程设计建筑行业(建筑工程)甲级或工程设计综合资质甲级;具有工程勘察专业类岩土工程乙级(或以上)资质;②具有房屋建筑工程施工总承包贰级(或以上)资质;③已取得建设行政主管部门颁发的安全生产许可证;投标方式:可以联合体投标。
(3) 2013年2月6日在广州交易中心发布的:汉溪商业用地一期周边市政配套道路建设工程(BT)资质要求:①工程设计综合甲级或市政公用行业乙级(或以上)或市政公用行业(道路工程)专业乙级(或以上)资质证书;②工程勘察综合类甲级或专业类(测量、岩土工程)乙级(或以上)工程勘察资质证书;③市政公用工程施工总承包二级(或以上)资质。
投标方式:可以联合体投标。
(4)2013年8月13日在广州交易中心发布的:平远县污水处理厂配套管网工程设计与施工BT项目。
(详见招标公告)资质要求:①市政公用工程施工总承包二级或以上资质;②工程设计综合甲级资质或市政行业设计甲级及以上资质或市政行业(排水工程)专业甲级及以上工程设计资质。
投标方式:可以联合体投标。
(5) 2013年3月7日在广州交易中心发布的:兴宁市叶塘污水处理厂工程BT项目。
(详见招标公告)资质要求:①市政公用工程施工总承包一级或以上资质;②工程设计综合甲级资质或市政行业设计乙级及以上资质或市政行业(排水工程)专业乙级及以上工程设计资质。
投标方式:可以联合体投标。
有那么多的广州地区案例来支持,我们可以完全借鉴他们的做法。
三、勘察设计、施工一体化招标在工程建设程序上的优势序号阶段对比项目勘察设计、施工分别招标勘察设计、施工一体化招标备注1 前期工作时间问题1.勘察设计招标:45天;2.勘察时间:15天;3.初步方案时间:15天;4.初步勘察设计方案比选:5天;5.初步方案完成时间:15天;6.初步勘察设计图纸完成:15天;7.委托造价单位编制预算:15天;8.财政审核往往会遇到图纸不详或是现场资料不清楚,工艺不同等要时间沟通:15天;9.施工招标送审:6天;10.施工招标公告至开标:40天。
1.勘察设计、施工一体化招标:50-60天;2.签订合同后,进行方案设计修改:10天;3.施工图设计:15天;建设单位审核:5天;4.由建设方委托中介造价咨询单位进行编制预算,然后送审财政审核:15天。
5.预算通过后再转入施工。
注:时间以实际操作的时间为准2 策划和实施阶段有可能造成前期策划的内容形成的设计任务书与完成的设计成果( 施工图) 之间存在一定的差异,而施工招标又是根据设计施工图来完成的, 这导致了最终的项目完成内容与前期策划总是存在差异。
一体化总承包业主可以更明确地对总承包单位提出其具体的要求, 比如其建筑的功能性、项目进度、成本控制等, 由于总承包单位一揽子承担了设计、施工、安装、采购等一系列的工作, 因此避免了以上工作阶段可能导致的偏差。
3 风险控制及转移在传统工程建设中, 业主比较注重和强调的是施工阶段的项目管理, 其开始的节点往往是在施工图完成之后, 即设计单位完成施工图设计之后。
一体化总承包推进的节点一般从扩初设计开始直到工程项目竣工交钥匙, 必然带来工程总承包企业对工程项目进行全过程管理控制和理念的转变。
因此, 工程总承包不能理解为只是承包商受益,而关键是为社会整合资源,为业主节约投资。
所以说, 建设工程项目总承包已超出了设计单位机械的按业主要求设计和施工企业单纯的按图施工和设备安装的意义, 一体化总承包带给承包商优化设计方案和加强施工技术创新的动力, 也为业主和承包商降低成本、增收节支提供了利润空间, 逐步成为业主和承包商相融合的综合载体。
4 运作效率传统的建设生产模式日益显示出其勘察、设计、采购、施工各主要环节之间互相分割与脱节,建没周期长,效率低,投资效益差等缺点,既缺乏项目管理的程序和方法, 又缺乏专门人才、经验和组织机构,因此无法积累经验或吸取教训,造成了建设项目的巨大浪费甚至无效投资。
工程总承包单位涵盖了建设工程中设计、采购、施工、安装等环节, 就如同一台高效整合的机器,减小了建设工程各环节运行中出现的机械磨损, 在降低能源损耗的同时, 可以更高效高速完成既定的任务。
5 程序步骤及造价控制问题1.勘察设计招标到施工招标阶段,必须经过建设局、财政局等多个部门,每个部门都是需要所有资料完整齐全,一次到位,而我们即使做完所有资料,也未必能达到我们的造价控制的要求,2.比如勘察设计单位只负责勘察设计是强项,而要求他绝对去保证不可以超概,根据我们现有市场勘察设计水平很难在造价方面有优势,不可以保证,且到后来造价咨询编制或是财政审核发现问题,再来改图纸,又对时间进行拖延,且勘察设计单位不愿意重复返工做事。
1.勘察设计、施工一体化招标,管理一体化, 把人、财、物最佳地组合到工程建设项目上来。
以减少管理资源浪费, 真正实现风险与效益、责任与权力、过程与结果的统一。
2.由于是联合体单位,大家之间比较容易沟通,对勘察设计问题、造价问题、施工问题一步沟通到位,对工程将出现有关问题可以提前仔细周全想到,有利于造价控制。
6 沟通问题1.如果勘察设计与施工分开招标,勘察设计单位会只顾自己应有时间及其它利益,按照平常的步骤进行勘察设计,要与建设单位人员进行大量的现场勘察,确认工作。
花费时间、精力巨大。
2.勘察设计配合不顺畅;1.勘察设计、施工一体化招标之后,由于是一个联合体具备了勘察设计及施工双重优势,团队人员比较完整,沟通方便快捷,从源头上减轻建设单位的压力,且从原来的勘察设计-建设单位-施工方,直接就是勘察设计施工对建设单位的一对一沟通方式非常有力。
2.对加快工程进度,确保质量,节约方面都起到积极的作用。
7 招标范围问题1.据本项目可研估算看,没有严格的招标范围的量,只是说明了什么什么多少钱,都是笼统以一项来计算,这样造成设计时必然设计人员只是根据设计角度进行设计图纸,这是施工招标范围就有严格的内容。
但是万一图纸的造价超概算的问题一出现很难解决。
1.一体化招标的则可以根据业主实际需求要求中标单位无条件进行配合,看菜吃饭来完成工作,价的问题以财政审核为准,总投资已固定,那么做多少的问题就好办了,能做多少就按实际情况进行调整,不会出现超概算的问题。
例如:某高端工业研发中心总承包项目, 业主在方案设计之前向总包单位提供的设计要求文件中要求室外地坪采用白色地面,但总包单位在设计过程中按国内工业建筑常规做法把室外地坪设计成为沥青 ( 黑色) 地面, 施工费用也按照黑色地面报价, 但在重新核对业主提供的设计要求时, 发现了该差错。
如果按照传统设计与施工分开实施的生产组织模式, 设计单位肯定会坚持其设计的可行性, 而施工单位也会坚持其报价的依据, 往往导致相互扯皮, 责任不清, 其结果对业主来说或由其自身来承担该偏差造成的损失, 或默许其偏差的存在。
而采取“设计一施工”一体化总承包管理模式, 责任就很明确, 总承包单位应根据业主的要求重新设计施工图纸, 施工报价的差额也由总包单位自行承担, 适时地纠正了建设过程中的偏差, 确保了业主项目目标实施的一贯性。
