街道LED路灯安装工程电气施工组织设计方案

合集下载

某街道led路灯安装工程电气施工组织设计方案

某街道led路灯安装工程电气施工组织设计方案

***照明工程施工方案编制单位:***公司编制日期 2008年11月一、施工能力1、本项目投入的人员状况根据招标文件的内容,本工程总工期15天,针对本工程的实际情况,结合我公司的实力和同类工程中积累的工作经验,如果我公司中标,我公司有信心在15天内完成整个工程的安装、调试和竣工验收。

1.2施工人员投入计划拟投入的主要施工机械设备表1-3拟投入的测量仪器仪表1-4拟投入的劳保材料与安全设施二、保证安装工程质量的技术措施2.1质量控制的主要措施2.1.1按照施工组织设计的要求进行全场性的准备工作,单位工程的准备工作和工作条件的准备工作。

2.1.2加强对施工工艺的质量控制,逐级做好技术交底,使全体施工人员熟悉本工程情况、主要特点、设计意图、技术要求、质量标准及施工操作规程。

施工人员应认真按工艺要求进行作业,使施工工艺的质量控制标准化、规范化、制度化。

2.1.3开展工前检查,做好技术复核工作,对重要的操作工序进行检查和复核,避免发生重大差错。

如基、轴线的测量定位、管沟、道路的预留孔和预埋件位置,各种道路、管沟、管线的标高和坡度的复测。

2.1.4加强对材料、设备、成品、半成品进质量控制,采取相应技术和管理措施,使这些不利因素被控制在允许的范围之内,包括严格按质量标准订货、采购、包装和运输,所有的物资进场均须按标准,严格检查验收。

各种原材料、半成品、成品材料有质保书或合格证,进场后应按规定的条件和要求进行存放、保管和加工,并按进度计划、规定的时间,提供施工需要。

对重要的材料和半成品,要把质量控制向前延伸到供应和生产单位,提前进行检查把关。

2.1.5突出抓好施工工序控制,实行“停止点”检查制度,确定工序控制点,明确各个工序控制点应该达到的质量目标,按规定对工序控制点的质量进行检测,并找出质量差距及产生差距的原因,采取相应的技术管理措施以清除差距,防止发生质量问题,决不让上一道工序不合格品转入下一道工序。

2.1.6及时办理设计变更和材料代用的审批手续,手续完全办妥后方可执行。

街道灯、人行道灯电气施工方案

街道灯、人行道灯电气施工方案

街道灯、人行道灯电气施工方案
一、背景介绍
街道灯和人行道灯是城市中重要的公共照明设施,为了确保其正常运行,需要进行电气施工工作。

本文档旨在提供街道灯和人行道灯电气施工方案,保证施工过程的高效和安全。

二、施工流程
1. 工地准备
- 检查施工现场,确保没有障碍物和危险因素。

- 准备必要的施工工具和材料。

2. 灯桩安装
- 根据设计图纸要求,确定灯桩的位置和数量。

- 按照灯桩规格,进行挖孔和立柱安装。

- 确保灯桩立稳,并使用支撑物固定。

3. 电缆铺设
- 根据施工现场情况,确定电缆布线方案。

- 进行电缆沟的挖掘和铺设。

- 使用合适的接头,连接电缆并保证接触良好。

4. 灯具安装
- 按照设计图纸要求,安装街道灯和人行道灯具。

- 确保灯具安装稳固,并调整灯光方向。

5. 电气接线
- 进行灯具与电缆的接线工作。

- 使用绝缘套管和连接器,确保接线牢固且不易松动。

6. 调试和测试
- 连接电源,进行灯光调试和测试。

- 检查灯具亮度、颜色和工作状态。

- 如果需要,调整灯光参数以确保照明效果良好。

三、安全措施
1. 施工人员应注意安全,佩戴必要的个人防护装备。

2. 在施工现场设置明显的警示标志,提醒行人和车辆注意施工作业。

3. 严禁在施工中擅自变更设计方案,必要时应及时与相关部门协商。

4. 施工完成后,清理现场,确保不留下杂物和危险物品。

以上是街道灯、人行道灯电气施工方案的简要内容,具体施工步骤和安全措施请按照实际情况进行详细制定。

道路电气工程施工方案

道路电气工程施工方案

道路电气工程施工方案一、总体规划道路电气工程是指在城市道路或公路上设置、安装、维护电力设备和设施的工程。

随着城市建设的不断发展,道路电气工程已经成为城市基础设施建设的重要组成部分,对城市居民的生活和出行起着至关重要的作用。

因此,对道路电气工程的施工方案制定和实施至关重要,需要根据具体情况进行详细规划和实施。

本文针对道路电气工程的特点和要求,制定了一份详细的施工方案,以确保工程施工的顺利进行,保证工程质量和进度。

二、工程内容道路电气工程主要包括以下内容:1. 道路照明系统的安装:包括路灯、太阳能路灯、LED路灯等的布设和安装。

2. 交通信号灯的安装:包括交通信号灯、车辆识别系统、行人过街系统等设备的安装和调试。

3. 道路监控系统的建设:包括CCTV监控摄像头、车牌识别系统、智能交通管理系统等设备的安装和调试。

4. 道路智能化系统的建设:包括智能导航系统、电子警察系统、红外感应系统等设备的安装和调试。

5. 道路防火和防盗系统的建设:包括火灾报警器、消防设备、防盗设备等设备的安装和调试。

6. 道路电力供应系统的建设:包括电力线路、配电箱、变压器等设备的安装和调试。

以上内容是道路电气工程的主要内容,根据具体情况可以进行适当增减。

三、施工方案1. 施工前准备工作(1)开展现场勘察和测量工作,确定道路电气设备的布设位置和安装方案。

(2)制定详细的施工计划和进度表,明确施工任务和责任,做好各项准备工作。

(3)准备必要的设备和材料,确保施工顺利进行。

(4)组织施工人员进行技术培训和安全教育,提高工作效率和安全性。

2. 施工过程中的重点工作(1)对道路照明系统进行布设和安装,确保路灯的亮度和照明范围符合要求。

(2)对交通信号灯进行安装和调试,确保信号灯的正常运行和稳定性。

(3)对道路监控系统和智能化系统进行安装和调试,确保系统运行稳定、准确。

(4)对道路防火和防盗系统进行建设和调试,确保系统的灵敏度和可靠性。

(5)对道路电力供应系统进行建设和调试,确保供电稳定和安全。

道路照明工程路灯安装施工组织设计(电气设备安装)

道路照明工程路灯安装施工组织设计(电气设备安装)

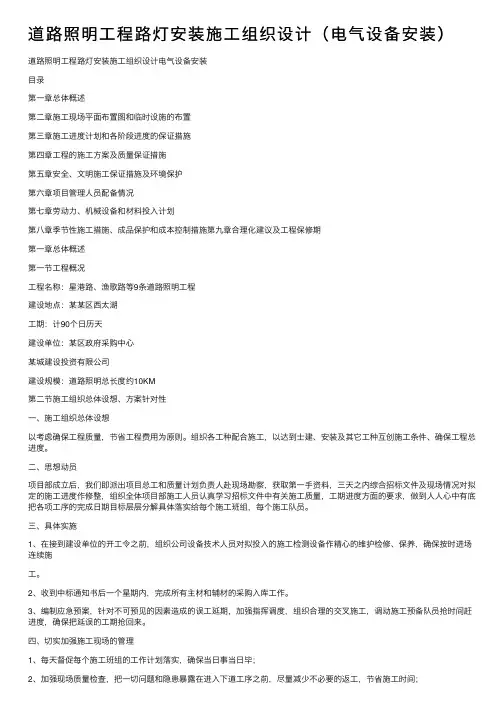

道路照明⼯程路灯安装施⼯组织设计(电⽓设备安装)道路照明⼯程路灯安装施⼯组织设计电⽓设备安装⽬录第⼀章总体概述第⼆章施⼯现场平⾯布置图和临时设施的布置第三章施⼯进度计划和各阶段进度的保证措施第四章⼯程的施⼯⽅案及质量保证措施第五章安全、⽂明施⼯保证措施及环境保护第六章项⽬管理⼈员配备情况第七章劳动⼒、机械设备和材料投⼊计划第⼋章季节性施⼯措施、成品保护和成本控制措施第九章合理化建议及⼯程保修期第⼀章总体概述第⼀节⼯程概况⼯程名称:星港路、渔歌路等9条道路照明⼯程建设地点:某某区西太湖⼯期:计90个⽇历天建设单位:某区政府采购中⼼某城建设投资有限公司建设规模:道路照明总长度约10KM第⼆节施⼯组织总体设想、⽅案针对性⼀、施⼯组织总体设想以考虑确保⼯程质量,节省⼯程费⽤为原则。

组织各⼯种配合施⼯,以达到⼠建、安装及其它⼯种互创施⼯条件、确保⼯程总进度。

⼆、思想动员项⽬部成⽴后,我们即派出项⽬总⼯和质量计划负责⼈赴现场勘察,获取第⼀⼿资料,三天之内综合招标⽂件及现场情况对拟定的施⼯进度作修整,组织全体项⽬部施⼯⼈员认真学习招标⽂件中有关施⼯质量,⼯期进度⽅⾯的要求,做到⼈⼈⼼中有底把各项⼯序的完成⽇期⽬标层层分解具体落实给每个施⼯班组,每个施⼯队员。

三、具体实施1、在接到建设单位的开⼯令之前,组织公司设备技术⼈员对拟投⼊的施⼯检测设备作精⼼的维护检修、保养,确保按时进场连续施⼯。

2、收到中标通知书后⼀个星期内,完成所有主材和辅材的采购⼊库⼯作。

3、编制应急预案,针对不可预见的因素造成的误⼯延期,加强指挥调度,组织合理的交叉施⼯,调动施⼯预备队员抢时间赶进度,确保把延误的⼯期抢回来。

四、切实加强施⼯现场的管理1、每天督促每个施⼯班组的⼯作计划落实,确保当⽇事当⽇毕;2、加强现场质量检查,把⼀切问题和隐患暴露在进⼊下道⼯序之前,尽量减少不必要的返⼯,节省施⼯时间;3、物资供应、运输保障各后勤部门紧密配合施⼯队伍,物料保证随⽤随到,不出现现场施⼯⼈员冷⼯、窝⼯现象;4、根据现场施⼯情况和业主总体计划的变化,随时科学合理调整施⼯⼯艺和施⼯计划,确保其与总体计划⽆负偏差。

市政道路路灯照明工程施工组织设计方案

市政道路路灯照明工程施工组织设计方案

市政道路路灯照明工程施工组织设计方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 施工材料准备 (5)2.2 施工设备准备 (6)2.3 施工人员准备 (7)2.4 施工现场布置 (8)三、施工方案 (9)3.1 工程特点及施工难点分析 (11)3.2 施工流程安排 (12)3.3 施工方法及工艺流程 (13)3.4 施工质量控制措施 (14)四、施工进度计划 (15)4.1 总体施工进度计划 (16)4.2 分阶段施工进度计划 (17)4.3 进度调整措施 (17)五、资源保障措施 (18)5.1 人力资源保障 (19)5.2 物资供应保障 (20)5.3 设备技术保障 (22)六、安全生产及文明施工管理 (22)6.1 安全生产目标及措施 (23)6.2 文明施工管理措施 (24)七、环境保护及节能减排 (26)7.1 环境保护措施 (27)7.2 节能减排措施 (28)八、风险评估与应对措施 (29)8.1 风险因素识别 (31)8.2 风险评估结果 (32)8.3 应对措施 (33)一、前言随着城市化进程的加快,市政道路照明工程在城市建设中的地位日益重要。

为了提高城市道路的照明质量和安全性,保障市民夜间出行的安全舒适,本文档将对市政道路路灯照明工程施工组织设计方案进行详细阐述。

本方案旨在明确施工组织的目标、任务和方法,确保工程顺利进行,达到预期的照明效果。

在制定本方案时,我们充分考虑了市政道路的特点、周边环境和市民需求,力求在保证工程质量的同时,降低施工成本,减少对市民生活的影响。

本方案分为以下几个部分,任务和方法;第四部分列出了施工组织设计的主要内容和实施步骤;第五部分对施工组织设计进行了总结和展望。

通过本方案的实施,我们将为市政道路路灯照明工程提供一个科学、合理的施工组织设计方案,为城市道路照明事业的发展做出贡献。

1.1 编制依据国家相关法规和政策:严格遵守国家关于市政道路照明工程建设的法律法规,包括但不限于《城市道路照明设计标准》、《建筑照明设计规范》等,确保施工过程合规合法。

道路路灯施工方案(3篇)

道路路灯施工方案(3篇)

第1篇一、工程概况1.1 项目背景随着我国城市化进程的加快,道路照明设施在城市建设中扮演着越来越重要的角色。

路灯照明不仅为市民夜间出行提供了安全保障,还美化了城市环境,提升了城市形象。

本项目旨在为某城市新建道路提供高效、节能、环保的道路路灯照明系统。

1.2 项目规模本项目道路全长XX公里,道路宽度XX米,涉及道路路灯安装约XX盏。

1.3 项目内容本项目主要包括道路路灯设计、采购、安装、调试及验收等工作。

二、施工组织与管理2.1 施工组织机构成立项目组,由项目经理、技术负责人、施工负责人、质量负责人、安全负责人等组成。

项目组负责整个项目的组织、协调、监督和管理。

2.2 施工人员根据项目规模和施工内容,合理配置施工人员,包括技术人员、施工人员、监理人员等。

2.3 施工进度计划制定详细的施工进度计划,确保工程按期完成。

三、施工准备3.1 施工图纸及资料收集、整理、审核施工图纸及相关资料,确保施工图纸的准确性和完整性。

3.2 材料设备根据设计要求,采购符合质量标准的光源、灯具、电缆、支架等材料设备。

3.3 施工机械配置必要的施工机械,如吊车、切割机、焊接机等。

3.4 施工现场现场应具备安全、文明施工条件,包括临时用电、排水、照明等设施。

四、施工工艺与流程4.1 施工工艺4.1.1 路灯基础施工根据设计要求,确定路灯基础位置,进行基础开挖、垫层、混凝土浇筑等工作。

4.1.2 路灯支架安装按照设计要求,将路灯支架安装到位,确保支架牢固、稳定。

4.1.3 路灯安装将路灯安装在支架上,调整路灯高度,确保路灯照明效果。

4.1.4 电缆敷设按照设计要求,敷设电缆,确保电缆连接牢固、安全。

4.1.5 调试与验收对路灯系统进行调试,确保照明效果符合设计要求。

完成调试后,进行验收工作。

4.2 施工流程4.2.1 施工准备收集施工图纸、资料,确定施工方案,组织施工人员、设备。

4.2.2 施工实施按照施工工艺进行施工,确保工程质量。

路灯电气施工方案(3篇)

路灯电气施工方案(3篇)

第1篇一、工程概况1.1 项目背景随着我国城市化进程的加快,城市道路照明作为城市基础设施的重要组成部分,其重要性日益凸显。

路灯电气施工作为道路照明工程的关键环节,直接关系到照明效果和电力安全。

本方案旨在为某城市道路路灯电气施工提供一套科学、合理、安全的施工方案。

1.2 工程内容本项目涉及的道路全长XX公里,共计安装路灯XX盏。

主要包括以下内容:(1)路灯基础施工;(2)路灯照明设备安装;(3)电缆敷设;(4)电缆接续;(5)控制系统安装;(6)工程验收。

二、施工准备2.1 施工组织(1)项目经理:负责整个工程的施工组织、协调和管理;(2)技术负责人:负责施工方案编制、技术指导、质量把控;(3)施工员:负责现场施工管理、质量监督;(4)电工:负责电气设备的安装、调试、接续;(5)其他施工人员:负责辅助施工工作。

2.2 施工材料(1)路灯:选用节能、环保、耐用的LED路灯;(2)电缆:选用符合国家标准的低压电缆;(3)接线端子:选用符合国家标准的接线端子;(4)绝缘子:选用符合国家标准的绝缘子;(5)其他材料:如电线、电杆、金具等。

2.3 施工设备(1)发电机:用于现场施工用电;(2)电缆敷设机:用于电缆敷设;(3)电缆接续设备:用于电缆接续;(4)绝缘测试仪:用于电缆绝缘性能测试;(5)其他设备:如梯子、扳手、螺丝刀等。

三、施工工艺3.1 路灯基础施工(1)测量放线:根据设计图纸,确定路灯位置,进行测量放线;(2)挖坑:按照设计要求,挖掘路灯基础坑,确保坑底平整;(3)浇筑混凝土:将混凝土搅拌均匀,浇筑至基础坑内,确保混凝土密实;(4)安装电杆:将电杆垂直放置在基础坑内,调整垂直度,固定电杆;(5)埋设接地线:将接地线与电杆连接,确保接地良好。

3.2 路灯照明设备安装(1)安装灯具:将路灯灯具安装于电杆上,确保灯具水平;(2)连接电缆:将电缆一端连接至灯具,另一端连接至电缆接续设备;(3)接续电缆:将电缆接续设备连接至电缆,确保连接牢固;(4)绝缘测试:使用绝缘测试仪测试电缆绝缘性能,确保符合要求。

LED路灯安装工程施工组织设计

LED路灯安装工程施工组织设计

施工组织设计·LED灯具安装施工方案一、工程概况本工程建设地点为白纻山路,道路全长780m。

灯杆高12m,路灯30盏,灯杆高15m,路灯2盏,光源为(LED光源,150W),道路照明供电均采用VV22-1KV-4*16+1*10电缆。

二、施工工艺(一)工序流程施工中采用以下流程:定灯位—>挖沟—>埋管—>浇注路灯基础—>敷设电缆—>绝缘测试—>路灯安装—>电气设备安装—>实验、调试—>自检—>验收。

(二)施工方法1、定灯位按照施工图及现场情况,以施工图纸确定的路灯位置为基准确定路灯安装位置。

2、挖沟及埋管以距路基石50cm 为中心,开挖宽30cm 深50cm 电缆管预埋沟,按照施工图纸预埋相应的电缆管。

3、浇注路灯基础浇注按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。

4、敷设电缆应符合下列要求(1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰。

(2)电缆的固定、间距、弯曲半径应符合规定。

(3)电缆接头良好,绝缘应符合规定。

(5)电缆沟应符合要求,沟内无杂物。

(6)保护管的连接、防腐应符合规定。

5、路灯安装规定(1)同一道路的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。

(2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿过并应超出基础平面30~50mm。

浇制钢筋混凝土基础前必须排除坑内积水。

(3)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。

(4)灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

照明工程施工方案编制单位:编制日期一、施工能力1、本项目投入的人员状况根据招标文件的内容,本工程总工期15天,针对本工程的实际情况,结合我公司的实力和同类工程中积累的工作经验,如果我公司中标,我公司有信心在15天内完成整个工程的安装、调试和竣工验收。

1.1管理人员计划1.2施工人员投入计划拟投入的主要施工机械设备表1-3拟投入的测量仪器仪表1-4拟投入的劳保材料与安全设施二、保证安装工程质量的技术措施2.1质量控制的主要措施2.1.1按照施工组织设计的要求进行全场性的准备工作,单位工程的准备工作和工作条件的准备工作。

2.1.2加强对施工工艺的质量控制,逐级做好技术交底,使全体施工人员熟悉本工程情况、主要特点、设计意图、技术要求、质量标准及施工操作规程。

施工人员应认真按工艺要求进行作业,使施工工艺的质量控制标准化、规范化、制度化。

2.1.3开展工前检查,做好技术复核工作,对重要的操作工序进行检查和复核,避免发生重大差错。

如基、轴线的测量定位、管沟、道路的预留孔和预埋件位置,各种道路、管沟、管线的标高和坡度的复测。

2.1.4加强对材料、设备、成品、半成品进质量控制,采取相应技术和管理措施,使这些不利因素被控制在允许的范围之内,包括严格按质量标准订货、采购、包装和运输,所有的物资进场均须按标准,严格检查验收。

各种原材料、半成品、成品材料有质保书或合格证,进场后应按规定的条件和要求进行存放、保管和加工,并按进度计划、规定的时间,提供施工需要。

对重要的材料和半成品,要把质量控制向前延伸到供应和生产单位,提前进行检查把关。

2.1.5突出抓好施工工序控制,实行“停止点”检查制度,确定工序控制点,明确各个工序控制点应该达到的质量目标,按规定对工序控制点的质量进行检测,并找出质量差距及产生差距的原因,采取相应的技术管理措施以清除差距,防止发生质量问题,决不让上一道工序不合格品转入下一道工序。

2.1.6及时办理设计变更和材料代用的审批手续,手续完全办妥后方可执行。

2.1.7认真组织隐蔽工程的检查验收,由质检、技术负责人会同甲方技术负责人和现场监理工程师共同参加,验收合格签字后,方可进行隐蔽。

2.1.8按规定搞好分部分项工程的检查验收,以及施工质量的检验评定。

质量检验工作:由施工班组进行日常的自检和互检,发现问题及时处理;由工程技术部负责人组织工序交接检查和多班组作业交接检查,发现问题要分清责任随时处理;由专职质检人员进行巡回的专职检查,尤其是注重关键部位和薄弱环节的检查,协同施工技术人员和班组解决存在的问题。

质量评定工作:分部分项工程或单位工程完成后,均由现场质检负责人和施工技术工程师会同有关专职质检人员进行质量评定,并请现场监理工程师认可签证。

以上质量评定后,须填好质量评定的有关报表,并认真整理归档。

2.2质保体系及质量控制附图:(1)公司质量管理系统。

(2)施工质量控制流程。

(3)施工质量控制主要内容。

(4)工程质量检查流程图。

(5)质量问题分析处理和程序。

质量控制流程施附图工程质量检查控制流程图质量问题分析处理程序三、具体施工方案某街道太阳能路灯照明施工方案第1节灯具施工地点选择首先对安装施工地点气候及周围环境考察,确定施工方案实施的可行性。

施工地点选择遵循以下原则:第2节路灯地基施工地基是用来固定太阳能灯具的结构,同时它也起到放置和保护蓄电池(个别太阳能草坪灯除外)的作用。

太阳能灯具的地基分为三种:太阳能草坪灯地基、太阳能庭院灯地基和太阳能路灯地基。

因各种太阳能灯具高度及所受风力大小的不同,各种太阳能灯具对地基强度均有所差别。

在施工时,确保地基强度及结构达到设计要求。

第3节路灯安装准备工作1、拆装及组装地点选择:拆装地点应在安装地点附近,以便于组装后的运输。

此外,安装地点铺有防雨布,放置因地面的凸起或细沙及污渍而造磨损、划伤及玷污等。

2、安装人员及工具:专业安装人员3~6名(安装任务较重时可相应增加安装人员),每人配备安装工具一套,包括万用表一块、大活口(安装地脚螺母)和小活口(安装其他各处螺母)各一把,平口螺丝刀、三角锁工装、十字螺丝刀和尖嘴钳各一把,绝缘胶布、防水胶带数卷,等。

此外必须有吊车1辆,升降车1辆。

3、依照发货清单清点灯具;拆装并参照装箱清单一一核对各零部件并检查有无磕碰、磨损、变形和划伤等损坏,不合格品禁止安装;4、灯杆组件及易磨损配件(例如太阳电池组件、灯头等)在放置时必须垫有柔软的垫物以免在安装过程中造成划伤等不必要的损坏。

5、下灯杆组件放置时,其上端处需有一铁架支撑,便于上灯杆组件的安装组装1、组装灯杆组件(上灯杆组件和下灯杆组件、灯臂组件、太阳电池组件固定结构)1)安装灯臂:用细铁丝将下灯杆上裸露的护套线线端绑紧并用黑胶布缠裹;细铁丝的另一端穿过灯臂组件;在灯臂组件的顶端慢慢抽拉细铁丝,使得细铁丝带动护套线穿过灯臂组件,同时灯臂组件逐渐靠近下灯杆,直至灯臂上的面板于下灯杆上的灯臂凸台对准、紧贴,然后采用合适的螺栓紧固灯臂组件于下灯杆上;固定灯臂组件时,避免灯臂组件挤压护套线,造成护套线线皮受损乃至切断;断开细铁丝与护套线的连接;2)安装灯具(内装有灯源):将打开的灯具接近灯臂上端,裸露的护套线从灯具尾部穿进灯具内;拉动护套线,同时将灯具插入灯臂上,两者的重合长度为150mm;将护套线接在灯具内部的接线端子上,接线时注意正、负极接线的正确;以灯臂为中性转动灯具,使得灯罩正朝地面,然后将灯具固定于灯臂上;关闭灯具。

3)组装上灯杆组件:a、依次将支架组件和角钢框紧固于上灯杆组件上,螺纹连接部位要受力均匀、紧固;连接支架和角钢框的同时,采用细铁丝把护套线从灯杆中经过支架组件引到角钢框内;b、太阳电池组件护板护板放置于角钢框中,然后将太阳电池组件放置于护板上;安放太阳电池组件时,接线盒均处于高处,当太阳电池组件横放时,接线盒应向距灯杆组件近的方向靠拢;c、据路灯的系统电压和太阳电池组件的电压将太阳电池组件线接好,如路灯的系统电压为24V,太阳电池组件的电压为17V或18V,就应将太阳电池组件进行串联,串联的方法是第一块组件的正极(或负极)和第二块组件的负极(或正极)连接,若太阳电池组件的电压为34V,就应将太阳电池组件进行并联,并联的方法是第一块组件的正负极和第二块组件的正负极对应连接,接线时将太阳电池组件接线盒用小一字螺丝刀打开,把太阳电池组件电源线用小一字螺丝刀压接到接线盒的接线端子上,要求红线接正极,蓝线接负极,等线接好后将接线盒出线端的防水螺母紧固,并将接线盒内的接线端子处涂7091密封硅胶,涂胶量以使接线盒内进线孔处被完全密封为准,然后扣上接线盒盖,接线盒盖应扣紧,不可扣反;d、用万用表检测太阳电池组件连线(接控制器端)是否短路,同是检测太阳电池组件输出电压是否符合系统要求。

在晴好天气下其开路电压应大于18V(系统电压为12V)或34V(系统电压为24V)。

在安装前和测试后太阳电池组件电源线接控制器端的正极应用绝缘胶布将外露的线芯包好,绝缘胶布包两层;注意:电池组件在安装过程中要轻拿轻放,避免工具等器具对其造成损坏。

e、太阳电池组件和电池组件支架用M6×20的螺栓,M6的螺母、垫圈6紧固。

安装时,应将螺栓由外向里安装,然后套上垫圈并用螺母紧固,紧固时要求螺栓连接处连接牢固,无松动;4)上、下灯杆组件的连接:将上灯杆组件下端口中的护套线取出并捋顺;把缠在下灯杆上的细铁丝松开并捋顺。

上灯杆组件下端口出的护套线端固定于下灯杆上端口的细铁丝上。

于下灯杆组件下端慢慢抽动细铁丝,同时起吊上灯杆组件于合适位置。

当上灯杆组件下端距下灯杆组件上端约100mm时(此时穿于下灯杆组件中的护套线应处于轻轻受力状态),采用尼龙扎带扎紧下灯杆上端口的护套线并再采用尼龙扎带将扎紧的护套线固定于下灯杆组件上端口出的挂钩上。

然后将上灯杆组件插入下灯杆组件中至合适位置,均匀紧固下灯杆组件上的螺栓,直至达到要求。

断开细铁丝于护套线的连接。

组装完毕后必须保证太阳电池组件固定框朝向安装地点的正南面。

竖灯1、将起吊绳穿在灯杆合适位置;2、缓慢起调灯具,注意避免吊车钢丝绳划损太阳电池组件;3、起调过程中,当太阳能路灯完全离开地面或完全脱离承载物时,至少有两位安装人员采用大扳手夹紧法兰盘,阻止灯具在起点过程中因底部摆动而造成灯具上端与吊车吊绳摩擦,损坏喷塑层乃至更多;4、当灯具起调到地基正上方时,缓慢下放灯具,同时旋转灯杆,调整灯头正对路面,法兰盘上长孔对准地脚螺栓;5、法兰盘落在地基上后,依次套上平垫30(或平垫24),弹垫30(或弹垫24)及M30(或M24)的螺母,用水平尺调节灯杆的垂直度,如果灯杆与地面不垂直可在灯杆法兰盘下垫上垫片使其与地面垂直,最后用扳手把螺母均匀拧紧,拧紧前应涂抹螺纹锁固胶。

对于M24的螺栓(8.8级),旋紧扭矩为650.6N.m, 对于M30的螺栓(8.8级),旋紧扭矩为1292.5N.m。

6、撤掉起吊绳。

7、检查太阳电池组件是否面对南面,否则进行调整。

调整太阳能电池组件方向:采用必要装置将安装人员(1~2名)送至适当高度,安装人员采用扳手逐一松动紧定上灯杆组件的螺栓,然后以指南针为依据,扭转上灯杆组件至合适位置,最后逐一紧定上灯杆组件紧定螺栓,并确保各螺栓受力均匀接线1、摘掉舱门,捋顺灯杆内的护套线并察看在安装过程中是否损坏护套线,如若损坏,则采取相应的补救措施,必要时重新穿线、安装灯具;2、安装控制器:接线时注意“正”“负”极性,要求红线接正极,蓝线接负极。

接线前应先将蓄电池电源线和组件电源线的绝缘胶布拆除并清理干净,用剥线钳将组件线、光源线、蓄电池线和控制器上各电源线均剥去30±2mm塑铜线皮,用绝缘胶布将控制器上红色的光源线包两层,然后按以下顺序进行接线:先将蓄电池电源线和控制器上的蓄电池线拧接在一起,拧线时首先把两根线芯搭在一起,然后分别把线芯拧紧并用绝缘胶布和防水胶布包好,绝缘胶布和防水胶布各应包示灯延时10s后亮表示输出正常,同时控制器左上角的四个LED可以显示当前蓄电池的剩余电量,每个LED代表25%的蓄电池电量,若控制器左上角的四个LED都不亮则用万用表检查保险丝是否损坏,检查时可用万用表的二极管挡进行测试,将两表笔分别与保险丝两端相接若蜂鸣器响则保险丝没损坏,若蜂鸣器不响同时万用表显示 1.则保险丝损坏,此时应更换保险,若保险丝没损坏则控制器损坏,若控制器左上角的四个LED亮而绿色指示灯不亮则应检查蓄电池电压,若蓄电池电压高于12.3V而负载无输出电压则控制器损坏,若蓄电池电压低于12.3V则是蓄电池电压偏低控制器无法正常启动,然后再将太阳电池组件电源线和控制器上的组件连接线线芯直接拧接在一起(控制器是双路太阳能输入的,应优先连接第一路),拧线时首先把两根线芯搭在一起,然后分别把线芯拧紧并用绝缘胶布和防水胶布包好,绝缘胶布和防水胶布各应包两层并用力缠紧,在包防水胶布时,防水胶布应至少拉至原长的2倍,此时控制器左上角的四个LED呈动态循环相加点亮表示正在进行充电,10s后绿色指示灯灭,电充满后LED将停止循环闪烁并全部点亮,最后将光源线的绝缘胶布拆除并清理干净后将光源电源线和控制器上负载连接线的线芯直接拧接在一起(不带逆变器时),拧线时首先把两根线芯搭在一起,然后分别把线芯拧紧并用绝缘胶布和防水胶布包好,绝缘胶布和防水胶布各应包两层并用力缠紧,在包防水胶布时,防水胶布应至少拉至原长的2倍;3、安装舱门,采用三角锁紧固舱门。
