国内迄今最全的煤制天然气项目一览表

合集下载

大唐克旗40亿立方煤制天然气示范项目

大唐克旗40亿立方煤制天然气示范项目

■大唐克旗40亿立方/年煤制天然气示范项目【1】项目介绍大唐克旗煤制天然气项目是我国首个煤制天然气示范项目,该项目位于内蒙古赤峰市克什克腾旗。

总投资亿元,建设规模为年产40亿立方米,分三个系列连续滚动建设,每系列亿立方米。

一系列装置于2013年12月18日投运成功,二、三系列将分别于2014年和2016年建成投产。

届时,该项目所产40亿立方米天然气将通过配套输气管线途经赤峰市、锡林郭勒盟、承德市,在北京市密云县古北口站经中石油输气管路并入北京天然气管网,线路全长430千米。

2007年,大唐国际委托化学工业第二设计院,完成项目可行性研究报告。

2009年8月20日,大唐克旗40亿m3/a煤制天然气项目获得国家发改委核准。

2009年8月30日,项目正式开工建设。

该项目分三个系列连续滚动建设,每个系列均为亿立方米。

项目主要建设内容包括碎煤加压气化炉48台,低温甲醇洗装置6套,甲烷合成装置6套。

2012年7月28日,项目实现全流程贯穿。

一期甲烷化装置一次试车成功,产出合格天然气,甲烷含量到达94.99%。

2013年12月18日,项目一系列装置投运成功,正式并入管网,正式向中石油北京段天然气管线输送清洁的煤制天然气产品。

二、三系列将分别于2014年和2016年陆续建成投产;项目全部建成投产后到达40亿立方米的生产规模。

大唐克旗煤制天然气示范项目的最大特点是以劣质褐煤作为原料,为世界首例,这为我国大规模开发利用褐煤找到了现实的新途径。

同时在项目成立之初就组织技术人员和行业专家成立了设计优化、工艺技术创新机构,对酚氨冋收等进行了技术改良,对甲烷合成、污水处理等进行了技术攻关。

在实施过程中注重技术创新,污水处理、甲烷化两个项目被列入国家863攻关项目。

【2】项目总流程大唐克旗项目流程图项目建设内容工艺技术本项目拟采用内蒙古锡林浩特胜利煤田煤炭为原料,采用“鲁奇碎煤气化、变换、低温甲醇洗气体净化、鲁奇富氧克劳斯硫回收、甲烷化、煤气水别离等工艺技术生产产品天然气和副产品硫磺、石脑油、焦油、粗酚、液氨等。

【全析】大唐克旗40亿立方煤制气项目

【全析】大唐克旗40亿立方煤制气项目

【全析】大唐克旗40亿立方煤制气项目■大唐克旗40亿立方/年煤制天然气示范项目【1】项目介绍大唐克旗煤制天然气项目是我国首个煤制天然气示范项目,该项目位于内蒙古赤峰市克什克腾旗。

总投资257.1亿元,建设规模为年产40亿立方米,分三个系列连续滚动建设,每系列13.3亿立方米。

一系列装置于2013年12月18日投运成功,二、三系列将分别于2014年和2016年建成投产。

届时,该项目所产40亿立方米天然气将通过配套输气管线途经赤峰市、锡林郭勒盟、承德市,在北京市密云县古北口站经中石油输气管路并入北京天然气管网,线路全长430千米。

2007年大唐国际委托化学工业第二设计院,完成项目可行性研究报告;2009年8月20日大唐克旗40亿m3/a煤制天然气项目获得国家发改委核准;2009年8月30日项目正式开工建设。

该项目分三个系列连续滚动建设,每个系列均为13.3亿立方米。

项目主要建设内容包括碎煤加压气化炉48台,低温甲醇洗装置 6套,甲烷合成装置6套。

2010年4月7日气化界区气化炉、废热锅炉全部吊装就位;2010年8月11日净化界区最重的二氧化碳吸收塔吊装就位,项目建设大件吊装工作顺利完成;2010年12月4日动力区1#、2#机组相继冲转定速成功,为项目建设提供了稳定的电力、蒸汽保障;2011年6月10日甲烷化界区破土动工,项目各界区全面开工建设;2011年8月26日218#气化炉首炉点火一次成功,拉开了项目投料试车的序幕;2011年11月28日空分装置成功产出合格氧氮气,标志着项目进入了整体试运阶段;2012年5月18日世界首台4.0兆帕操作压力的碎煤加压气化炉切氧成功,产出合格粗煤气;2012年6月15日气化、净化装置投料联动试车一次成功,产出合格净化气,项目调试投产;2012年7月28日10时26分甲烷化装置一次试车成功,产出合格天然气,克旗煤制天然气一期工程工艺流程实现全线贯通;2013年12月18日项目一系列装置投运成功,正式并入管网,正式向中石油北京段天然气管线输送清洁的煤制天然气产品。

煤制天然气项目统计

煤制天然气项目统计
新蒙能源投资股份公司
40
12
内蒙古华星能源有限公司煤制天然气项目
内蒙古华星能源有限公司
内蒙古鄂尔多斯上海庙
40
345
内蒙鄂尔多斯伊金霍洛旗
20
5
新疆伊犁20亿立方米/年煤制天然气项目
山东能源新汶矿业
新疆伊犁
20
6
新疆准东300亿方煤制天然气项目
中石化牵头
新疆准东
300
6.1
中石化准东煤制天然气
中国石油化工股份有限公司
80
522
6.2
华能煤制气项目
华能新疆能源开发有限公司
40
6.3
龙宇煤制气项目
新疆龙宇能源准东煤化工有限责任公司
中海油40ຫໍສະໝຸດ 253.67.2北控集团煤制气项目
北控
40
255
7.3
河北建投煤制气项目
河北建投
40
239.5
8
新疆伊犁霍城年产60亿立方米煤制天然气项目
中国电力投资集团公司
60
9
兴安盟40亿立方米/年煤制天然气项目
中国国电集团公司
40
10
山西大同40亿立方米/年煤制天然气项目
中国海洋石油总公司
40
11
内蒙古新蒙40亿立方米/年煤制油天然气项目
在建及已获得路条的煤制天然气项目
序号
项目名称
建设单位
建设地点
规模
占地面积/公顷
一、
煤制天然气
1
大唐国际克什克腾煤制天然气项目
大唐国际克什克腾煤制天然气有限公司
内蒙古赤峰克什克腾旗
40
2
辽宁大唐阜新煤制天然气项目
辽宁大唐阜新煤制天然气有限公司

国内煤制气项目情况

国内煤制气项目情况

国内煤制气项目1、多伦年产46万吨煤基烯烃项目选择壳牌干煤粉气化技术生产甲醇合成原料气体,鲁奇低压法甲醇合成技术生产甲醇,鲁奇MTP工艺技术生产丙烯。

采用SHELL干煤粉气化技术制取煤气(CO+H2)各主要装置生产能力为:(1)煤气化装置单炉投煤量:约为2870t/d,单炉产气量:157000Nm3/h,(2)甲醇装置:甲醇产量:168×104/a,(3)聚丙烯装置聚丙烯公称生产能力:46×104/a.说明:采用褐煤现已经投产2、辽宁大唐国际阜新煤制天然气项目大唐国际辽宁阜新煤制天然气项目利用内蒙古锡林浩特的煤炭资源在辽宁阜新建设一套公称能力为1200万Nm3/d合成天然气装置及配套的热电站和其它公用工程、辅助工程。

项目采用碎煤加压气化、变换、甲醇洗和甲烷化等工艺技术。

说明:采用褐煤现已经投产3、内蒙古大唐国际克什克腾日产1200万标方煤制天然气该项目选择固定床干法排灰纯氧碎煤加压气化技术生产天然气,低温甲醇洗净化、镍基催化剂甲烷化的生产工艺。

设计规模确定为公称能力1200万N m3/d。

说明:采用褐煤现已经投产4、神华包头煤制烯烃项目神华包头煤制烯烃项目总投资170亿元与2011年投产,采用中科院大连化物所自主研发的DMTO专利技术,是全球首套煤制烯烃工业化示范工程。

项目由联合化工装置、联合石化装置、热电装置、公用工程、辅助设施、厂外工程等6大系统共46套装置(单元)组成。

主要装置包括4台60000标米3/时制氧空分装置、7台(5开2备)1500吨/日投煤量煤气化装置、180万吨/年甲醇装置、60万吨/年甲醇制烯烃装置、30万吨/年聚乙烯装置、30万吨/年聚丙烯装置等,设计能力为年产聚乙烯、聚丙烯产品60万吨,同时副产硫磺2.2万吨、混合碳四及碳五12.5万吨。

说明:采用褐煤现已经投产。

5、内蒙古康乃尔化学工业有限公司在内蒙通辽筹建的36万吨/年苯胺项目及40万吨/硝酸铵项目包括:35000Nm3/h内压缩空分装置1套、100000Nm3/h煤制氢气装置(两套小时5万氢气产量航天炉及煤气净化装置)、年产30万吨合成氨装置1套、年产27万吨硝酸装置2套、20万吨硝酸铵装置2套(规划4套,先期建设2套)、年产48万吨硝基苯装置1套、年产36万吨苯胺装置1套、蒸汽动力装置1套(4台75吨/小时循环流化床蒸汽锅炉)、污水处理装置1套、配套公用工程等。

煤制天然气项目陆续投产

煤制天然气项目陆续投产

煤制天然气项目陆续投产企业却有各自苦恼我国的煤制天然气项目起步于“十一五”期间。

2009年8月,内蒙古大唐国际克什克腾煤制天然气项目经过国家发改委核准,成为我国首个大型煤制天然气示范项目。

随后,大唐辽宁阜新、汇能内蒙古鄂尔多斯和庆华新疆伊犁煤制天然气项目也陆续经过国家发改委核准,年产能共计151亿立方米。

在这些煤制天然气项目中,内蒙古大唐国际克什克腾40亿立方米煤制天然气项目是我国首个达产的煤制天然气项目,也被业界认为拥有得天独厚的资源禀赋。

其项目所在地靠近水源和煤源,且用水和用煤都属于大唐能源化工有限公司下设单位,综合保障能力较强,价格受市场影响较小;项目用煤为劣质褐煤,在价格上较同类煤制气项目用煤价格更低。

公司主要目标市场为北京市。

一方面,北京市天然气需求量与日俱增,另一方面,项目所供天然气可直接进入输气管道,企业以产定销,产品不存在调峰问题,这都为项目的经济性提供了有效保障。

但自该企业第一系列13.3亿立方米项目向北京供气以来,已遭遇数次停产检修和技改。

在2014年4月至8月连续稳定运行的4个多月时间内,气化炉总负荷保持在60%左右,日供气量为240万立方米。

目前,项目实现每天向中石油管道供气约180万立方米,接近总负荷的一半。

当前,我国煤制气企业生产的天然气只能通过两种渠道销售:一种是生产出天然气后通过输送管道入网实现销售:另一种是无法进入输送管道,企业将天然气液化后靠汽车运输销售。

相比常规的矿采天然气,煤制合成天然气的纯度更高,液化后甲烷含量可达到99.9%,属绿色清洁能源。

汽车燃烧后尾气排放污染极低,对大气环境治理和改善有积极作用。

然而,就是这样的天然气,在实际的应用中进展并不顺利。

“想打开市场很难。

由于成本问题,我们的煤制天然气无法通过输气管线入网销售,目前只能通过先液化再运输的方式进入市场。

作汽车发动机燃料是最好的办法,但液化天然气不适宜长距离运输,能就地消化的量又太小。

”汇能煤化工有限公司总经理刘建强介绍。

煤制天然气项目进展情况和企业概况

煤制天然气项目进展情况和企业概况

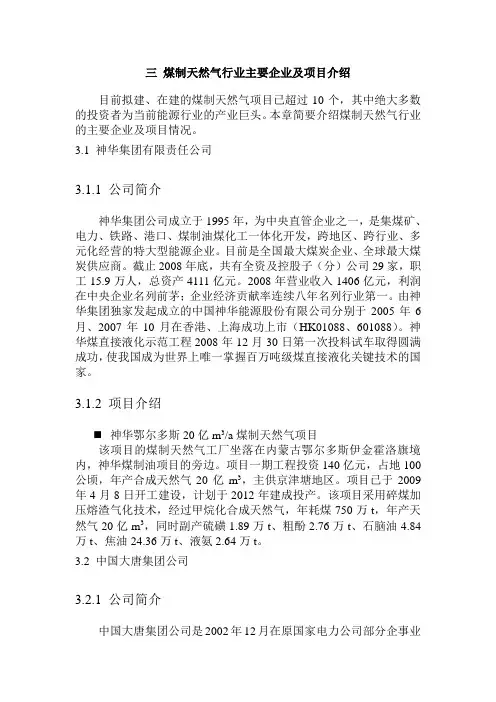

三煤制天然气行业主要企业及项目介绍目前拟建、在建的煤制天然气项目已超过10个,其中绝大多数的投资者为当前能源行业的产业巨头。

本章简要介绍煤制天然气行业的主要企业及项目情况。

3.1神华集团有限责任公司3.1.1 公司简介神华集团公司成立于1995年,为中央直管企业之一,是集煤矿、电力、铁路、港口、煤制油煤化工一体化开发,跨地区、跨行业、多元化经营的特大型能源企业。

目前是全国最大煤炭企业、全球最大煤炭供应商。

截止2008年底,共有全资及控股子(分)公司29家,职工15.9万人,总资产4111亿元。

2008年营业收入1406亿元,利润在中央企业名列前茅;企业经济贡献率连续八年名列行业第一。

由神华集团独家发起成立的中国神华能源股份有限公司分别于2005年6月、2007年10月在香港、上海成功上市(HK01088、601088)。

神华煤直接液化示范工程2008年12月30日第一次投料试车取得圆满成功,使我国成为世界上唯一掌握百万吨级煤直接液化关键技术的国家。

3.1.2 项目介绍神华鄂尔多斯20亿m3/a煤制天然气项目该项目的煤制天然气工厂坐落在内蒙古鄂尔多斯伊金霍洛旗境内,神华煤制油项目的旁边。

项目一期工程投资140亿元,占地100公顷,年产合成天然气20亿m3,主供京津塘地区。

项目已于2009年4月8日开工建设,计划于2012年建成投产。

该项目采用碎煤加压熔渣气化技术,经过甲烷化合成天然气,年耗煤750万t,年产天然气20亿m3,同时副产硫磺1.89万t、粗酚2.76万t、石脑油4.84万t、焦油24.36万t、液氨2.64万t。

3.2中国大唐集团公司3.2.1 公司简介中国大唐集团公司是2002年12月在原国家电力公司部分企事业单位基础上组建而成的特大型发电企业集团。

注册资本金为人民币153.9亿元。

主要经营范围中包括了新能源开发以及与电力有关的煤炭资源开发生产。

拥有中国第一家在伦敦、香港上市,并于2006年在国内上市的大唐国际发电股份有限公司;拥有较早在国内上市的大唐华银电力股份有限公司、广西桂冠电力股份有限公司;拥有世界最大在役风电场——内蒙古赤峰赛罕坝风电场等。

中国15大煤制气项目最新真实进展

中国15大煤制气项目最新真实进展

中国15大煤制气项目最新真实进展来源:亚化咨询20150608 煤制合成天然气是国家发改委“现代煤化工示范”方向之一,也是中国天然气供应的重要组成部分。

2014年5月,国家《能源行业加强大气污染防治工作方案》提出,到2017年国内煤制气供应能力达到320亿立方米。

2014年6月,国家《能源发展战略行动计划(2014-2020年)》也提出,稳妥实施煤制气示范工程和推进煤制气技术研发和产业化升级示范。

尽管在过去的两年间,煤制气项目因环保和经济性受到非议。

但已投产的大型煤制气示范装置为后续商业化项目提供了宝贵的经验,而中国天然气巨大的市场潜力,以及未来国际能源价格理性回升的预期,使投资者对煤制气前景依然看好。

亚化咨询研究表明,相比2012-2014年,2015年中国煤制天然气项目推进加速。

除已获国家发改委核准的四大煤制气项目——庆华新疆伊犁、内蒙古汇能、大唐克旗和大唐阜新之外,另有15个煤制气项目也在2015上半年取得了积极进展。

中国15大煤制气项目最新真实进展亚化咨询认为,上述15个正在积极推进前期工作的煤制气项目,体现了中国煤制合成天然气(SNG)行业的最新特点:1. 项目前期工作高标准、规范化运作,基本杜绝未批先建。

2. 非常重视环境影响评估、节能评估和水资源认证等关键性核准支持文件3. 部分项目前期工作完成度已经非常高,核准所需支持性文件只剩环评等1-2项在中国项目审批的最新趋势下,煤制气项目核准所需的支持性文件如果全部办理成功,则最终核准几乎成为必然,随之而来的将是实质性的开工建设阶段。

上述处于积极前期工作的15个煤制气项目SNG总产能622亿方/年,总投资近3900亿元。

亚化咨询研究表明,这些项目在“十三五”期间陆续开工建设,将为相关技术、设备、工程建设和环保服务行业带来巨大的市场机遇。

截至2020年,中国煤制气产能将达777亿方/年,煤制SNG将与页岩气、煤层气一起,成为中国天然气供应的重要组成部分。

国内已建、在建和规划主要天然气管线汇总表(截止到2015年3月)

国内已建、在建和规划主要天然气管线汇总表(截止到2015年3月)

——广东
西、河南、湖北、江西、
湖南、广东
20.94
60
深圳大铲岛输气站——香港龙鼓滩输气站
西二线支线
南昌——上海
西二线支线
广州——南宁
西二线支线
轮南——吐鲁番
西二线支线
平顶山——泰安
西二线支线
1098 660 6.4
33
靖边首站——北京石景 陕西、山西、河北、北
50

京、天津 3 省 2 市
935 1016 10
市 13 县区
备注
3/5
线路名称
西气东输三线
靖边联络线 西气东输四线 西气东输五线
陕京四线
中俄东线 萨哈林管道 川气东送二线 川东北至川西
联络线 通江河坝至平 昌分输站支线
新粤浙管道
新鲁管道 宁鲁联络线
企业
中石油 中石油 中石油 中石油 中石油 中石油 中石油 中石化
中石化
中石化
中石化 中石化
国内在建及规划天然气管线汇总表
西、山西、河南、安徽、
气田——上海市白鹤镇
江苏、上海 9 个省区
1494 1016 10
90
河北安平——南京青山 河北、山东、江苏 3 省 西一线支线
475
15
河南淮阳——湖北武汉
河南、湖北
西一线支线
兰州——银川
甘肃、宁夏
西一线支线
8704 1219
新疆、甘肃、宁夏、陕
新疆鄂尔多斯口岸首站
300
1420
备注
新疆、甘肃、宁夏、陕 西段 2445km
西、河南、湖北、湖南、 新疆—宁夏 江西、福建、广东 10 个
中卫建成 省(自治区)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新疆木垒县
环评审批
26
新疆龙宇煤制天然气
40亿/年SNG
新疆奇台
环评审批
27
新疆豫煤煤制天然气
60亿/年SNG
新疆奇台
环评审批
28
新疆华宏煤制天然气
20亿/年SNG
新疆昌吉
环评审批
29
新疆开滦煤制天然气
40亿/年SNG
新疆奇台
立项
30
国电电力新疆煤制天然气
40亿/年SNG
新疆玛纳斯
立项
31
兖矿新疆煤制天然气
内蒙杭锦旗
立项
9
内蒙古北控京泰煤制天然气
40亿/年SNG
内蒙鄂尔多斯
立项
10
内蒙古博源煤制天然气
40亿/年SNG
内蒙乌兰浩特
立项
11
内蒙古亿利煤制天然气
16亿/年SNG
内蒙鄂尔多斯
立项
12
神华鄂尔多斯煤制天然气
20亿/年SNG
内蒙乌兰木伦
立项
13
新能能源煤制天然气
20亿/年SNG
内蒙鄂尔多斯
立项
14
新疆伊犁
立项
49
新赛新疆煤制天然气
40亿/年SNG
新疆伊犁
立项
50
京能集团新疆煤制天然气
40亿/年SNG
新疆农七师
立项
51
苏新能源新疆煤制天然气
260亿/年SNG
新疆伊犁
立项
52
大唐阜新煤制天然气
40亿/年SNG
辽宁阜新
主体工程进行中
53
甘肃宏昇煤制天然气
40亿/年SNG
甘肃张掖
设计
54
甘肃电投晨旭煤制天然气
40亿/年SNG
甘肃宁县
立项
55
中海油山西煤制评审批
56
山西国际电力煤制天然气
40亿/年SNG
山西朔州
立项
57
云南国能煤制天然气
25亿/年SNG
云南弥勒县
环评审批
58
四川煤气化煤制天然气
20亿/年SNG
四川泸州
环评审批
59
皖能集团煤制天然气
40亿/年SNG
安徽凤台
设计
43
潞安新疆煤制天然气
40亿/年SNG
新疆察布查尔
立项
44
中石化长城能源煤制天然气
80亿/年SNG
新疆准东
立项
45
中亚华金煤制天然气
50亿/年SNG
新疆察布查尔
立项
46
伊泰新疆煤制天然气
60亿/年SNG
新疆伊犁
立项
47
国投宝地煤制天然气
20亿/年SNG
新疆伊犁
立项
48
永煤新疆煤制天然气
40亿/年SNG
20
新疆北控煤制天然气
40亿/年SNG
新疆奇台
设计
21
新疆富蕴广汇煤制天然气
120亿/年SNG
新疆富蕴
环评审批
22
昌吉盛新煤制天然气
16亿/年SNG
新疆昌吉
环评审批
23
中煤能源新疆煤制天然气
40亿/年SNG
新疆昌吉
环评审批
24
国电平煤煤制天然气
40亿/年SNG
新疆伊宁
环评审批
25
新疆励晶煤制天然气
60亿/年SNG
国内迄今最全的煤制天然气项目一览表
注:以下项目说明仅供参考,可能有很多项目已停或推进更快,也可能还有一些项目没有收录其中,有些项目的说明有误
序号
项目名称
规模
地点
工程阶段
1
大唐克旗煤制天然气
40亿/年SNG
内蒙克旗
一期已建成,全流程打通
2
内蒙汇能煤制天然气
16亿/年SNG
内蒙鄂尔多斯
土建施工
3
鄂托克前旗恒源煤制天然气
40亿/年SNG
新疆甘泉堡
立项
32
兖矿新疆煤制天然气
40亿/年SNG
新疆吉木萨尔县
立项
33
华电新疆煤制天然气
40亿/年SNG
新疆奇台
立项
34
福建三爱煤制天然气
20亿/年SNG
新疆奇台
立项
35
神东天隆煤制天然气
13亿/年SNG
新疆吉木萨尔
立项
36
伊利新疆煤制天然气
16亿/年SNG
新疆奇台
立项
37
鲁能新疆煤制天然气
华能伊敏煤制天然气
40亿/年
15
新疆庆华煤制天然气
55亿/年SNG
新疆伊宁
主体工程进行中
16
华能新疆煤制天然气
60亿/年SNG
新疆奇台
设计
17
新疆新汶煤制天然气
100亿/年SNG
新疆伊宁
设计
18
中电投新疆煤制天然气
120亿/年SNG
新疆伊犁
设计
19
徐矿新疆煤制天然气
40亿/年SNG
新疆和什托洛盖
设计
16亿/年SNG
内蒙鄂尔多斯
土建施工
4
内蒙华电呼伦贝尔煤制天然气
40亿/年SNG
内蒙呼伦贝尔
设计
5
中煤能源内蒙煤制天然气
20亿/年SNG
内蒙鄂尔多斯
环评审批
6
中海油内蒙煤制天然气
40亿/年SNG
内蒙准格尔
环评审批
7
鄂尔多斯鑫通煤制天然气
40亿/年SNG
内蒙鄂尔多斯
环评审批
8
北京昊华煤制天然气
40亿/年SNG
40亿/年SNG
新疆奇台
立项
38
浙江能源新疆煤制天然气
40亿/年SNG
新疆奇台
立项
39
中泰化学煤制天然气
40亿/年SNG
新疆奇台
立项
40
安徽晋煤中能新疆煤制天然气
20亿/年SNG
新疆玛纳斯
立项
41
神华新疆煤制天然气
50亿/年SNG
新疆吐鲁番
立项
42
万向集团新疆煤制天然气
40亿/年SNG
新疆鄯善县
立项
